实施项目的甘特图上,计划日期每周都在更新,项目团队却仍说不清项目究竟晚了几天、延期从哪里开始、客户提出的变更是否影响上线承诺。问题通常不在图表不够漂亮,而在于原始基线、实际进度和当前预测被混成了同一组日期。基线对比管理的核心,是让每次计划变化都能被解释、追踪并用于决策,而不是把甘特图冻结成一张永远不能改的图。
一、先讲结论:基线不是“冻结计划”,而是保留比较依据
1. 一张甘特图至少要能回答四个问题
我判断一个团队是否真正建立了基线管理,不看它有没有甘特图模板,而看项目负责人能不能在几分钟内回答:最初承诺是什么、目前实际做到哪里、按现状预计何时完成、偏差由什么事件造成。
如果团队只能看到“当前计划”,却查不到批准时的原始计划,那么日期一旦被改写,历史偏差就会消失。项目看起来始终“按计划推进”,实际上失去了判断延期、变更和资源问题的共同依据。
因此,实施团队要把甘特图中的信息分成三类:基线计划是已批准的比较参照,实际进度是已经发生的事实,当前预测是团队对未来的最新判断。三者必须并存,不能相互覆盖。
2. 管理目标不是守住日期,而是及时识别影响
基线并不能保证项目不延期,也不应该被包装成“计划一经批准就绝不变更”。实施项目会遇到客户范围调整、接口条件变化、现场资源不可用、数据质量不足等情况。合理的制度不是阻止变化,而是要求变化被记录、评估、决策。
我更看重基线管理能否把偏差转成行动:是由任务负责人补充资源,还是由项目经理协调客户决策;是调整非关键任务,还是启动范围与交付日期变更评审。只有能推动下一步决策的对比,才不是为了报表而报表。
3. 先统一管理口径,再讨论工具功能
甘特图工具可以帮助保存版本、显示日期差异、跟踪依赖关系,但它不能替团队决定谁有权改基线、什么情况必须审批、客户承诺如何调整。这些属于治理规则,应该先由项目组织确定,再映射到工具字段和权限中。
落地时,我建议先把三条底线写清楚:原批准版本不得被静默覆盖;每个重要偏差必须有原因和责任人;批准变更后保留旧版本,并说明新版本从何时生效。

二、为什么实施项目更容易出现“计划还在,基线不见了”
1. 客户变更会沿着交付链传导
实施项目的计划往往不止包含内部开发或配置任务,还包括需求确认、环境准备、数据迁移、接口联调、用户测试、培训和上线。客户提出一项调整,表面上可能只是多一个字段或一条审批规则,实际却可能牵动配置、数据映射、测试用例和培训材料。
如果甘特图只记录最末端的上线日期,团队就很难说明变化从哪里传导而来。更可靠的做法是把关键交付物和依赖关系纳入计划:哪个任务依赖客户确认,哪个任务依赖环境开通,哪个里程碑必须等测试通过后才能完成。
2. 口头承诺容易制造“第二套计划”
现场最常见的失真,并不一定来自正式变更单,而是项目群里的临时答复:“这个我们先做,日期先不动”“培训可以提前,回头再补材料”。每个人可能都觉得只是配合一下,几周后却出现了两套事实:系统里一套日期,团队心里又有一套实际承诺。
我会要求项目负责人把口头决策尽快转成可追踪记录。记录不一定要复杂,但至少包含提出方、变更内容、受影响任务、是否影响里程碑、决策人和复查时间。缺少这些字段,项目复盘就容易退化为“大家当时都以为……”
3. 多团队协作时,日期差异只是表面问题
一个任务晚三天,未必意味着项目整体晚三天。若它有浮动时间且不影响后续依赖,可能只需要跟踪;若它位于关键链路上,后面多个团队都在等待它,实际影响可能远大于三天。反过来,单个任务按期完成,也不代表里程碑风险已经消除。
所以,我不会只让团队汇报逾期任务数量,而会同时看任务依赖、关键里程碑、未决事项和后续资源窗口。偏差要结合项目结构解释,不能只靠一个红色状态或一个延期天数下结论。

三、常见误区:为什么有了甘特图,项目还是管不住
1. 把最新排期当成原始基线
这是最伤害可追溯性的做法。每次进度会后,项目经理把所有日期直接改成最新预计,旧日期随之消失。下个月再看,团队只知道“现在计划是这样”,却不知道最初承诺是什么、何时发生了第一次偏差,也无法区分延期是执行问题还是批准变更造成的。
建议至少保留基线版本、当前预测和实际日期三组字段。若工具不能在同一视图中呈现,可以通过版本快照、导出归档或受控台账实现;关键不是形式,而是保证旧值可查、修改有记录。
2. 把“冻结基线”理解成“任何计划都不能动”
基线的作用是建立比较标准,不是禁止团队做出合理调整。项目范围变化、合同交付要求变化或重要前置条件变化时,可能需要正式评估是否调整基线。若将“不能改”当成制度,团队往往会转而私下改计划,形成更难管理的影子排期。
正确的边界是:实际情况和预测可以按管理节奏更新;基线调整则要经过约定的评估与批准。更新进度不等于批准延期,更新预测也不等于重设承诺。
3. 只比较开始和完成日期
任务起止日期确实重要,但单看日期很容易忽略范围、验收条件和依赖关系。例如,配置任务按时标记完成,若关键参数未由客户确认,后续测试仍可能无法开始。此时甘特图上的日期是绿色,交付风险却没有下降。
基线对比至少应同时覆盖关键交付物、里程碑、任务依赖、负责人和验收状态。对实施团队而言,“完成”的定义尤其要明确:是工作已执行、结果已自测,还是已通过客户验收,三者不应使用同一种状态。
4. 给所有偏差套同一个阈值
“晚两天就升级”或“偏差超过百分之十才处理”看似简单,但不一定适用于所有任务。一个非关键的内部整理任务晚两天,可能没有交付影响;一个客户数据确认节点晚半天,也可能卡住后续迁移窗口。
阈值应服务于风险判断,而不是替代判断。团队可以用天数、比例或里程碑状态作为提醒条件,但要结合依赖、关键性、合同节点和可恢复空间设置,并标明它是本组织的管理规则,不是通用行业标准。
| 误区 | 表面表现 | 实际风险 | 建议规则 |
|---|---|---|---|
| 覆盖旧计划 | 甘特图永远显示最新日期 | 无法回溯最初承诺与偏差起点 | 保留批准版本与变更记录 |
| 基线绝对冻结 | 团队不敢正式更新计划 | 产生口头承诺和影子排期 | 允许预测更新,基线调整走审批 |
| 只盯日期 | 任务按期但交付物未验收 | 进度状态与真实交付脱节 | 同时核对范围、依赖与验收条件 |
| 统一阈值 | 所有任务按相同天数预警 | 关键风险被低估,低风险事项被过度升级 | 按里程碑影响和恢复空间分级 |

四、专业判断逻辑:哪些信息必须进入基线,哪些变化需要审批
1. 先选“能改变交付判断”的任务
并不是甘特图中的每一个细碎动作都值得纳入基线。过度细化会让维护成本很高,负责人把时间花在填表而非处理风险;过度粗略则无法发现偏差从哪里传导。我的判断标准是:这项任务是否影响交付范围、关键依赖、资源安排、里程碑或客户决策。
通常应纳入基线的内容包括核心交付物、关键里程碑、跨团队依赖、客户输入节点、上线窗口和验收节点。日常可拆分的内部工作可以由团队管理,但如果它会影响上述节点,就应能在计划中追踪到。
2. 按影响等级设计变更决策
我建议把变化分成三类,而不是所有调整都提交同一种审批。第一类是实际进度更新,例如任务已经完成或遇到阻塞,记录事实即可;第二类是预测变化,例如团队判断某任务可能晚几天,要更新当前预测并说明依据;第三类是基线调整,例如经评估批准后改变范围、里程碑或交付承诺。
这样做的好处是既不会让轻微进度更新陷入繁琐审批,也不会把正式承诺变化当成普通排期调整。表单可以轻量,但决策边界必须清楚。
3. 用偏差链条替代单点责备
分析延期时,我会沿着“事件,受影响任务,依赖传导,里程碑结果,应对动作”追踪,而不是先问“是谁没做完”。比如环境未按期开放,导致接口联调推迟,测试窗口被压缩,最终影响验收准备;如果只记录“联调晚了”,管理层看不到真正的前置约束。
偏差原因可以标注为客户输入、资源冲突、技术不确定性、范围变化、估算偏差或执行阻塞等类别,但分类是为了聚合和改进,不应用作给个人贴标签。对同一项目,原因分类要保持稳定,便于复盘比较。
4. 计算差异时明确“比的是什么”
最基础的日期偏差可以写成:预测完成日期减去基线完成日期。结果为正表示当前预测晚于原基线,为负表示预计提前。这个数值只说明日期差,不自动代表项目健康程度,因为还要结合任务关键性、剩余工作量和依赖影响解释。
对于已完成任务,可以比较实际完成日期与基线日期;对于未完成任务,则比较当前预测与基线日期。不要把“尚未发生的实际日期”当成事实,也不要把当前预测的改变误称为基线偏差已被消除。

五、具体案例:用一份可复核的计划看出偏差从哪里来
1. 案例设定:一个跨团队实施项目
下面是用于说明方法的情景模拟,不是某个真实客户项目或行业统计。假设项目计划周期为90天,交付链包含需求确认、环境准备、系统配置、接口联调、用户验收和上线。项目在第1天完成计划评审并批准基线,之后按约定更新实际进度和当前预测。
第12天,需求确认实际完成,比基线晚2天;第30天,环境准备因客户侧账号未开通,预测比基线晚4天。项目经理没有直接把基线日期改成新日期,而是先检查后续配置是否能并行、接口联调是否受影响,以及客户能否在测试前补足环境条件。
2. 用任务级记录解释偏差,而不是只报延期总数

| 任务或里程碑 | 基线日期 | 实际/当前预测 | 差异 | 原因与影响 | 下一步动作 |
|---|---|---|---|---|---|

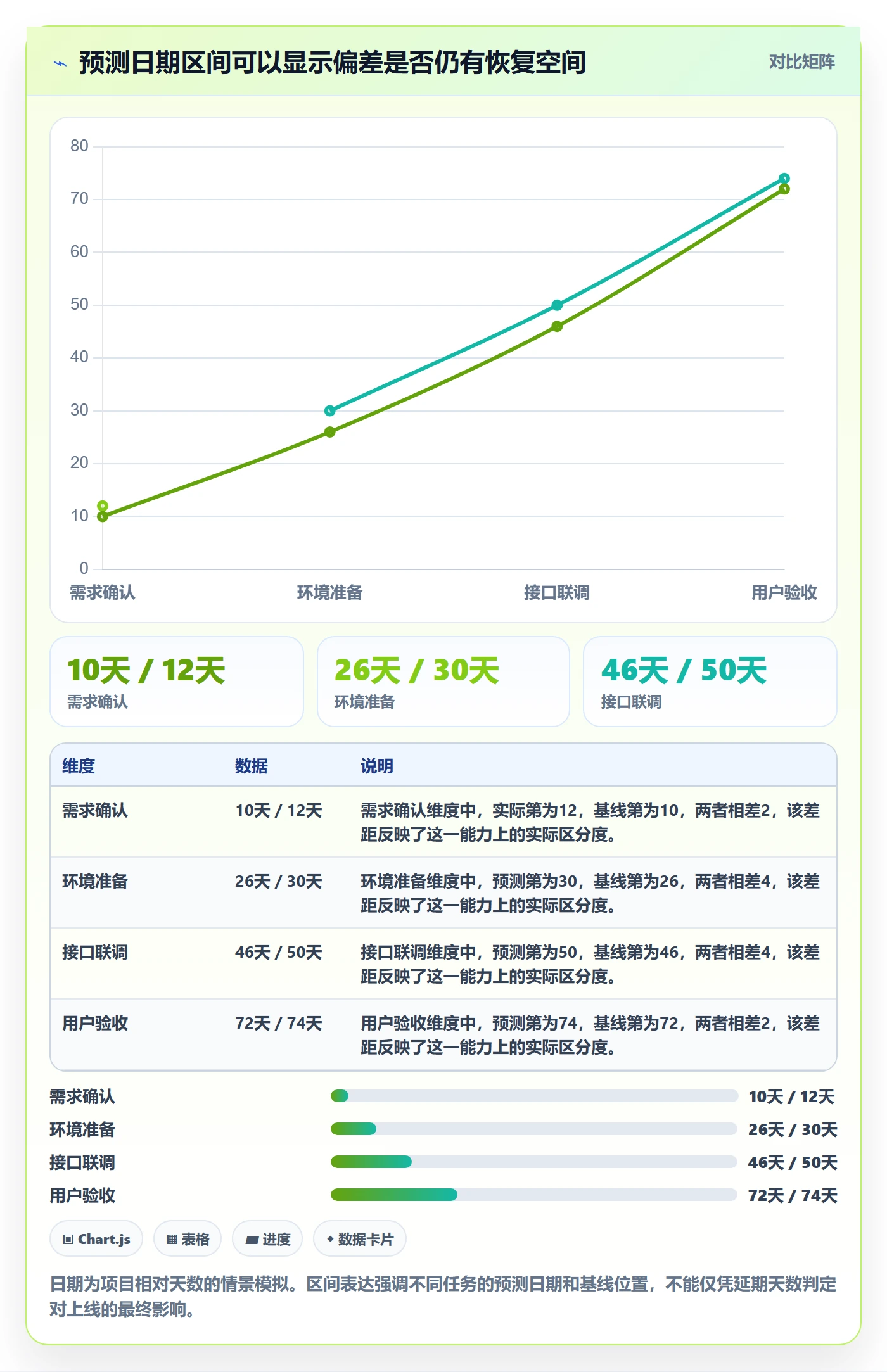

| 需求确认 | 第10天 | 实际第12天 | 晚2天 | 待确认事项较多,配置启动条件后移 | 确认遗留项是否进入变更清单 |
| 环境准备 | 第26天 | 当前预测第30天 | 预计晚4天 | 客户侧账号尚未开通,联调条件受限 | 指定客户接口人并在第28天复查 |
| 接口联调 | 第46天 | 当前预测第50天 | 预计晚4天 | 依赖环境准备完成,存在时间传导 | 评估是否安排部分接口提前验证 |
| 用户验收 | 第72天 | 当前预测第74天 | 预计晚2天 | 测试窗口被压缩,但仍有调整空间 | 核实验收人员和测试数据是否就绪 |
| 上线 | 第90天 | 当前预测第90天 | 暂未变化 | 现阶段仍可通过并行准备吸收部分偏差 | 每周复核上线前置条件 |
3. 从记录走向判断:先查恢复空间,再决定升级
这个例子里,环境准备和联调预测都晚了,但上线日期暂时没有变化。项目经理不能因此宣布“项目没有风险”,也不能看到任务晚4天就立即调整上线基线。下一步要确认联调是否能并行、验收窗口是否固定、客户是否能够提供测试人员,以及缓冲是否已被其他变化占用。
如果关键路径上的任务没有恢复空间,且上线或合同节点受影响,应及时启动升级或变更评审。如果团队通过并行验证、资源调整或缩小非关键范围能够恢复,则保持原基线作为参照,同时更新当前预测和应对动作。
4. 每周检查四类信息,避免会议变成念日期
周会不必逐条朗读整张甘特图。我建议聚焦四类变化:本周已完成与未完成的关键任务、基线和预测出现差异的节点、需要客户或管理层决策的事项、下周可能影响里程碑的风险。每项风险都要有责任人和复查时间。
在这个情景中,周会纪要应留下“环境账号开通责任人、确认截止时间、联调可并行任务、验收人员确认状态”等明确内容,而不是只写“持续跟进环境问题”。前者可以验证,后者无法检查。

六、制度设计与工具落地:把规则写进字段、权限和会议
1. 基线登记至少保留哪些信息
基线登记表不需要繁复,但应能回答版本是否有效、谁批准、覆盖什么范围。建议字段包括项目名称、基线版本、生效时间、计划周期、范围说明、关键里程碑、审批角色、归档位置和变更记录入口。若涉及客户合同承诺,还要与合同或项目章程中的日期口径保持一致。
版本号可以采用简单递增方式,例如V1、V2,并记录每次新版本调整的原因和批准时间。版本编号本身不是重点,重点是任何人都能区分“初始承诺”和“批准后的新承诺”。
2. 偏差跟踪表如何做到够用而不过载
偏差记录建议至少包含任务编号、任务名称、基线开始与完成日期、实际状态、当前预测日期、偏差原因、影响的下游任务、负责人、应对动作和复查日期。字段太少,复盘时无法解释;字段太多,任务负责人会把填表当成额外项目。
我通常建议把必填项和按需补充项分开。所有偏差都要有状态、原因、责任人和下次检查时间;涉及关键里程碑或客户承诺时,再补充影响分析、替代方案和审批结论。
3. 权限规则应区分“报进度”和“改基线”
任务负责人应该能更新自己负责任务的实际进展和风险说明,但不一定都能修改已批准基线。项目经理负责汇总预测和发起偏差评估;项目发起人、交付负责人或约定的变更委员会,按组织授权决定是否调整承诺。
角色名称可以不同,责任边界不能模糊。若任何成员都能直接改基线日期,版本很快会失去约束力;若只有少数人能更新任何信息,项目状态又会滞后。把“事实更新”与“承诺变更”设置为不同权限,是比较实用的折中。
4. 例会节奏要匹配项目风险与交付阶段
周度检查适用于需要持续协调的实施项目,但不是所有项目都必须每周召开同样规模的会议。项目处于需求澄清或上线准备期时,可以提高关键事项的复查频率;进入稳定执行阶段后,更多采用异步更新,把会议留给依赖冲突、重大偏差和待决事项。
会议要有固定输出:基线差异清单、待决事项、已批准变更、风险责任人和下次复核日期。没有决策或行动输出的会议,即使每周准时召开,也不能证明基线制度有效。
5. 工具选型应看版本追溯和协作治理,而不只看甘特图外观

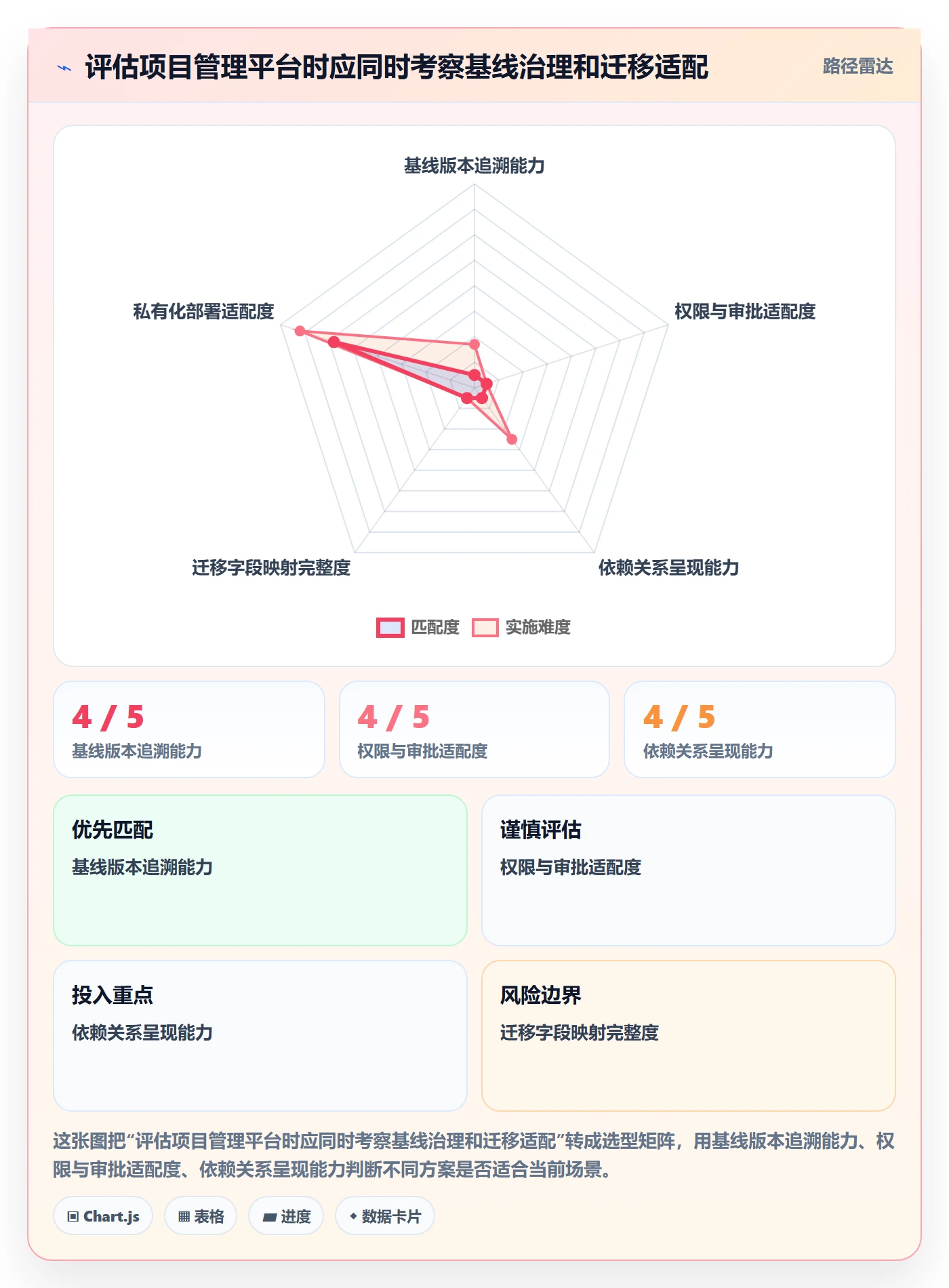

当实施团队规模扩大、跨部门协作增多时,工具需要承载的不只是任务条形图,还包括历史版本、权限、依赖、状态变更记录和报告口径。针对中大型企业及100人以上组织的管理场景,可以评估PingCode这类项目管理平台;其产品方案支持私有化部署,并提供从Jira迁移的路径。是否适合具体团队,仍应结合组织的部署要求、迁移范围、集成需求和治理流程验证。
我不会仅凭“支持迁移”就判断项目管理流程能无缝搬过去。迁移前要盘点字段、工作流、权限、历史数据和报表口径;先选一个代表性项目做映射测试,再决定是否分批推广。工具能否承载制度,最终要看基线是否可追溯、变更是否可审计、团队能否按统一口径更新。

七、不同情况下怎么做:更新进度、调整基线还是先暂停判断
1. 实际完成日期发生变化,但承诺范围未变
如果任务已经完成,只是比基线晚了几天,应更新实际完成日期并记录原因。此时不需要为了让甘特图重新变绿而改写原基线。项目经理应判断偏差是否影响后续依赖,并明确是否需要补充资源或调整工作顺序。
若任务未完成,但负责人认为日期可能变化,则更新当前预测,而不是把预测日期写入实际完成字段。状态要清楚地表达“已经发生”与“预计发生”的差别。
2. 关键输入延迟,但项目仍有恢复空间
如果客户资料、环境账号或业务确认延迟,但团队可以并行准备其他工作,先更新风险和当前预测,标注前置条件、责任人和复查时间。不要过早重设基线,因为依赖尚未完全传导,过早改动可能让团队失去观察恢复能力的参照。
同时应明确触发升级的条件,例如某个客户输入超过约定日期、关键任务剩余缓冲用尽,或验收窗口无法再调整。具体条件由项目治理规则和合同约束决定,不应拿某个通用天数套用所有项目。
3. 范围或交付承诺正式改变
当新增范围、删除交付物、客户验收规则变化或上线窗口正式调整时,应先完成影响评估,再决定是否申请调整基线。评估至少覆盖工期、资源、依赖、质量与风险,并记录替代方案和批准结论。
批准新基线后,旧基线仍需保留。新版本应注明生效时间、变更理由和受影响范围,这样团队才能分别回答“相对于最初承诺偏了多少”和“相对于当前批准计划执行得如何”。
4. 原始计划质量不足,基线批准后很快失去参考价值
如果基线本身缺少关键任务、依赖未经确认,或估算没有团队评审,不应把“已批准”误当成“已经可信”。先识别计划缺陷,评估它是否影响里程碑,再通过正式评审建立可执行版本,并保留原版本和修订理由。
此时管理重点不是追责谁批准了不完整计划,而是查清计划假设、资源承诺和客户输入是否有证据支持。频繁重设基线通常是计划质量、范围控制或决策机制出了问题的信号,应在项目复盘中单独分析。

| 情形 | 优先动作 | 是否改基线 | 必须保留的记录 |
|---|---|---|---|
| 任务已经完成,日期晚于原计划 | 登记实际日期,评估下游影响 | 通常不改 | 实际完成日期、原因、影响任务 |
| 未完成任务出现延期风险 | 更新当前预测,指定责任人与复查时间 | 通常不改 | 预测日期、风险依据、恢复动作 |
| 正式范围或承诺变化 | 评估影响并按授权流程审批 | 批准后可建立新版本 | 变更内容、影响分析、审批结论、旧版本 |
| 原计划缺项或假设失效 | 重新评审计划完整性与可执行性 | 按治理流程修订 | 缺陷原因、修订依据、版本关系 |

八、落地清单:让团队从下一次计划评审开始执行
1. 建立基线前的检查清单
- 确认项目范围、关键交付物和验收条件已有明确口径。
- 检查任务依赖、客户输入、环境准备和关键资源是否纳入计划。
- 为关键里程碑指定负责人、计划日期和完成判定标准。
- 确定谁负责更新实际进度、谁汇总预测、谁批准基线调整。
- 为基线版本指定编号、生效时间和归档位置。
- 确认团队知道如何提出变更,以及变更需要提供哪些影响信息。
2. 每次进度更新的检查清单
- 更新已发生的开始、完成和阻塞事实,不用预测替代实际状态。
- 检查关键任务和里程碑的当前预测是否发生变化。
- 说明偏差来源,并指出受影响的下游任务或交付物。
- 为风险或待决事项指定责任人、行动和复查日期。
- 核对客户输入、资源窗口、测试条件和上线前置要求。
- 确认基线版本没有被日常排期更新覆盖。
3. 每次变更评估的检查清单
- 变更内容是否清晰,提出方和业务理由是否可追溯?
- 受影响的范围、任务、依赖和验收条件是否已经识别?
- 工期、资源、质量、风险和客户承诺是否分别评估?
- 是否比较过替代方案,例如分阶段交付、并行准备或调整非关键范围?
- 审批人是否具备对应授权,客户侧决策是否需要同步确认?
- 批准后是否保留旧版本、更新新版本并通知相关负责人?
4. 用四个结果检查制度是否有效
制度运行一段时间后,不要只检查表格填了多少行。我会看四个结果:能否找到原批准计划,能否解释重要偏差,能否识别未处理的关键风险,能否追溯变更决策及其责任。若这四件事做不到,说明流程可能有记录动作,却没有形成真正的控制闭环。

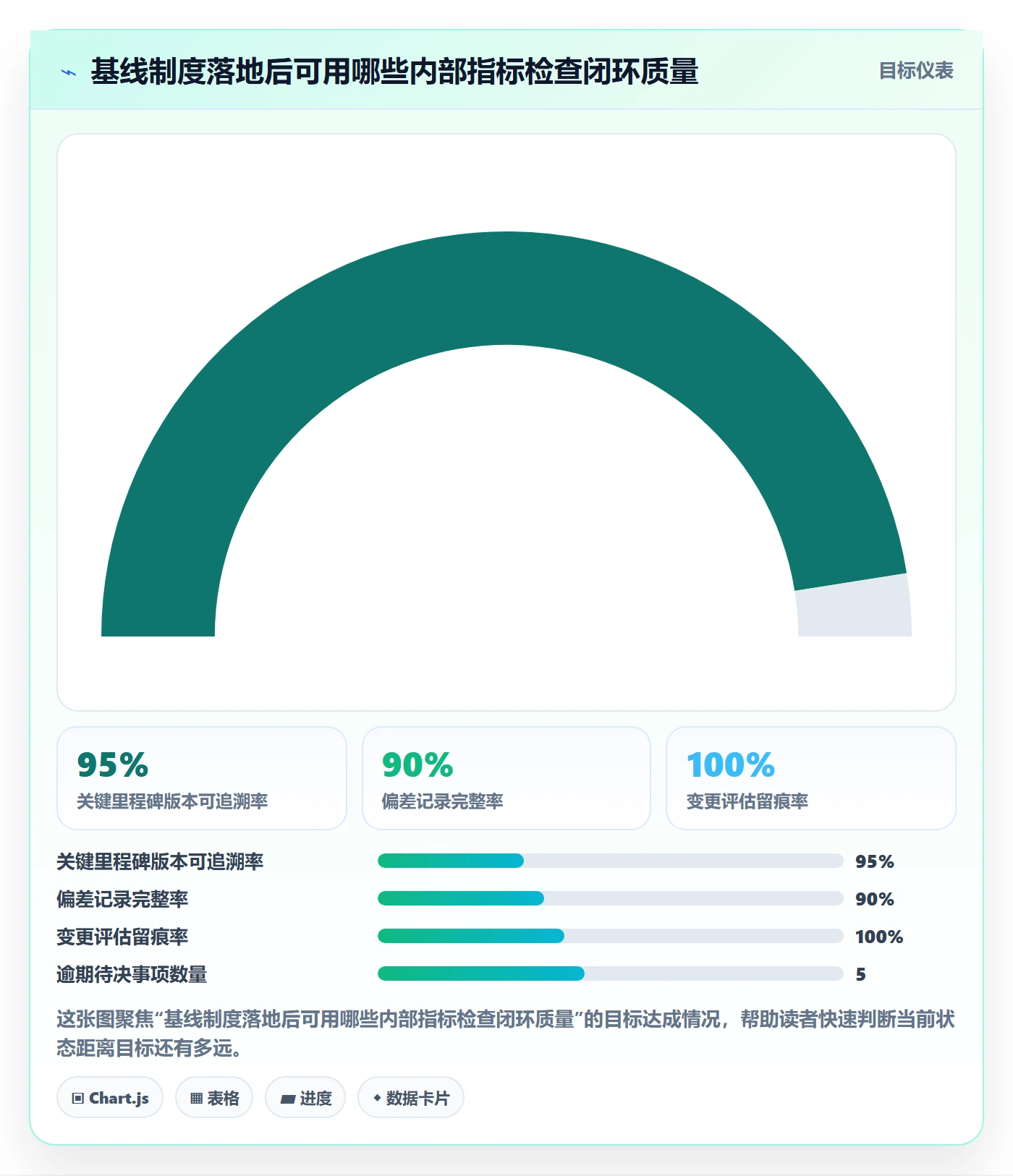

可以用示意性的内部观察口径做复盘,例如抽查关键里程碑的版本可追溯率、偏差记录完整率、变更评估留痕率和逾期待决事项数量。下列数值只是团队建立初始看板时的情景模拟,不应被当成行业基准;实际目标要结合项目规模和风险约束设置。

5. 最终取舍:轻流程、强追溯,还是重治理、强控制
小型、周期短、依赖少的项目,可以用简化台账和固定评审人,但仍要保留原基线、当前预测和变更理由。若项目涉及多个团队、客户承诺复杂、上线风险高,则需要更明确的审批权限、版本控制和定期风险复核。流程强度应随决策风险增加,而不是为了显得规范不断增加字段。
我建议团队先选一个正在执行的项目试运行,不要一开始就把所有项目都纳入复杂制度。用两到四周观察:负责人能否按时更新,偏差记录是否能支撑决策,审批是否造成不必要等待,再根据实际摩擦调整字段与会议节奏。
基线管理真正要守住的不是一组日期,而是团队对“原来承诺了什么、现在发生了什么、接下来准备怎么做”保持共同认知。下一步可以从手头项目挑出三个关键里程碑,保存当前批准版本,补齐实际进度与预测字段,并在下一次项目例会上逐项核对偏差、原因、责任人和复查时间。能持续做到这一步,甘特图才从排期图变成了可用于交付决策的管理工具。
常见问题解答(FAQ)
1. 实施项目的甘特图基线应该包含哪些内容?
我以前以为把任务和日期排进甘特图,就算有了基线。实际做客户实施时,需求确认、联调、验收和上线计划经常变化,后来才发现很难判断哪些节点原本已获批准。
基线至少应记录经确认的任务范围、任务负责人、计划起止日期、关键里程碑、任务依赖关系、版本号、生效日期和审批人。实施项目可重点纳入需求确认、配置或开发、联调、用户验收及上线等交付节点,并保留原始版本,便于后续与实际进度和最新预测分别比较。
2. 甘特图里发现进度偏差,应该怎么记录和处理?
我在项目例会上常遇到任务延期,但只看到日期变红,没人说得清会不会影响后续交付。尤其是联调或验收任务依赖多个前置工作时,我想知道怎样把偏差转成具体行动。
逐项记录基线日期、当前实际状态、最新预测日期、偏差原因、受影响任务、责任人和下一步动作,并标明下次检查时间。先判断偏差是否影响关键里程碑或后续依赖,再指定负责人和处理期限;预警天数或比例应由团队结合项目规模、合同要求和风险容忍度设定,不宜把某个阈值当成通用标准。
3. 更新甘特图进度时,什么情况下需要调整基线?
我不确定每次计划日期变化都要不要重新审批基线。如果直接改原计划,历史偏差就看不出来;但每个小调整都走审批,又可能拖慢团队处理现场问题。
已完成工作的实际日期和当前进度应照实更新,后续日期变化可先作为最新预测记录,不能因此覆盖已批准的基线。只有范围、交付约束或关键里程碑发生实质变化,并经有权角色评估批准后,才调整基线;同时保留旧版本、变更原因、影响评估和审批结论。
4. 实施团队应如何设计基线对比的职责和检查节奏?
我负责维护项目计划,但任务负责人有时不及时更新,客户提出变化后也容易只在会议上口头确认。没有固定的责任和检查动作时,我很难保证甘特图里的信息可信。
由项目经理维护基线版本、汇总偏差并推动决策,任务负责人按约定更新实际进展和原因,交付、技术及客户方授权角色参与涉及范围或承诺变化的评审。可在固定进度例会上检查逾期任务、关键路径、里程碑预测和待决事项;每次变更都记录提出方、影响任务、决策结果、责任人及复查日期,具体会议频率按项目节奏确定。
核心关键词
文章包含AI辅助创作:基线对比管理方法大全:实施团队甘特图制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/473143
读者评论
把基线、实际进度和当前预测分开记录很关键,尤其是预测变化不应被误当成承诺已经调整。
文中对口头变更留痕的提醒很实用。记录受影响任务、决策人和复查时间,能减少系统计划与团队实际安排不一致。
偏差不能只看延期天数,还要结合依赖和里程碑判断。对客户输入节点和内部非关键任务采用不同预警方式,更符合项目实际。
