时间轴实操方法:实施团队提升甘特图效率的制度设计方法与模板
实施项目的甘特图最容易失效的时刻,不是项目延期之后,而是第一次有人把实际进度落后两天的任务,直接改成“按计划进行”。图表看起来仍然整齐,项目风险却已经被藏起来了。对实施团队来说,甘特图的效率不取决于条形图画得多漂亮,而取决于团队是否约定了任务怎么拆、状态谁来更新、日期能不能改、偏差如何触发行动。本文从这套运行规则入手,给出可执行的制度、模板字段和一个明确标注为情景模拟的实施案例。
一、先讲结论:甘特图要有效,先让信息可信、再让图表好看
1. 甘特图不是计划本身,而是计划与执行的共同视图
时间轴侧重呈现事件、阶段或节点的先后顺序;甘特图通常进一步展示任务的计划起止时间、持续区间、进度状态和相互依赖。实施团队使用甘特图,真正要解决的不是“把任务放到日历上”,而是让项目成员对当前安排、阻塞事项和下一步行动看到同一份信息。
我判断一张甘特图有没有管理价值,会先问三个问题:团队能否从图上看出谁负责什么;能否分辨原计划、当前计划与实际进度;发现偏差后,是否知道谁需要在何时采取什么行动。如果这三个问题没有答案,图表再完整,也可能只是一张用于汇报的图片。
2. 把甘特图从“展示物”变成“协作机制”
一套能持续运行的甘特图机制至少包含四部分:任务拆分标准、进度口径、更新责任和变更留痕。图表负责把信息呈现出来,制度负责保证信息持续、准确地进入图表,项目管理流程则负责将偏差转成协调、决策或资源调整。
关键判断是:先建立最小规则,再决定用什么工具。如果团队没有约定“已完成”代表什么,换更复杂的项目平台也只是更快地复制不一致的数据;如果任务负责人、日期口径和变更流程明确,普通共享表格也能先支撑小型项目的协作。
3. 效率不只是少填几列,更是减少重复确认
实施项目中的隐性耗时,往往不是编辑甘特图本身,而是反复追问“这项到底完成没有”“这个日期是谁改的”“客户资料没到会影响哪一步”。因此,提升效率应观察维护工时、状态信息新鲜度、偏差发现时间、会议中用于逐项核对的时间,以及变更后依赖关系是否同步。
下图是用于制定试运行目标的情景模拟,不是行业统计或实际客户数据。它说明团队可以把“看起来更高效”拆成可观察的管理结果,而不是用一个没有口径的效率提升百分比代替验证。

二、实施团队的真实场景:计划为什么常常在执行中失真
1. 一张计划表背后,通常有多方依赖
以企业系统实施为例,项目可能同时涉及客户业务负责人、实施顾问、技术支持、客户 IT、供应商和内部产品团队。需求确认之后,要依次经历环境准备、配置、数据整理、联调、用户验收和上线准备。表面上这些任务都能画成时间条,实际能否按期推进,却受到客户资料提供、账号权限开通、测试环境可用、关键人员排期等外部条件影响。
这类项目的排期风险,常常不在某项任务自身的工时,而在前后任务之间的等待。例如配置工作计划两天完成,但启动条件是客户提交并确认数据字段;如果图上只画“数据配置”,没有记录输入责任人和资料确认节点,实施人员可能按时完成了自己的准备,却仍然无法推动下一阶段。
2. 实施项目的时间风险往往通过依赖传播
一个任务晚一天,不一定只造成一天影响。如果它位于关键路径,且下游任务已经约定了客户培训、窗口期或外部资源,延误可能传导到后续多个节点。反过来,某项非关键任务晚一天,也可能通过调整资源或并行处理吸收,不必立刻升级。
因此,我不建议只看“延期任务数量”。更有用的做法是结合任务的依赖关系、剩余缓冲、影响范围和恢复方案判断严重程度。将所有迟延任务都标成红色,会让团队逐渐对红色失去敏感;只看总体完成百分比,则容易漏掉决定上线日期的关键输入。
3. 计划的可信度取决于更新是否有成本可控的路径
团队常见的两难是:更新太频繁,成员觉得维护表格占用了交付时间;更新太少,项目经理只能依赖会议或私聊补齐信息。合理制度不是要求所有人随时改图,而是把更新动作嵌入已有工作节奏,例如在周会前由任务负责人更新事实进度,项目经理会前检查依赖和异常,会议集中讨论偏差和决策。
下面的阶段数据为情景模拟,用于说明实施项目的依赖如何逐步增加。它不是行业基准。团队可以用自己的项目记录替换这些数值,识别哪一阶段最常出现等待和返工。

三、常见误区:让甘特图失效的不是工具,而是信息规则
1. 误区一:任务拆得越细,管理就越精确
任务拆分过粗,项目经理看不见真正的阻塞点;拆得过细,则会产生大量更新动作,负责人忙于维护状态,反而没有时间解决问题。判断粒度是否合适,可以看一个任务是否有清晰交付物、明确负责人,以及在约定更新周期内能否判断它是否偏离。
如果一个任务需要持续数周,且中间包含多个可单独验收的成果,通常应该拆成阶段性节点;如果一个任务只需要数小时、没有独立交付价值,且不会影响依赖判断,可以合并到一个工作包。任务拆分的目标不是把每个人的每个动作都画出来,而是让团队能及时识别影响交付的变化。
2. 误区二:用完成百分比代表真实进展
“已经完成80%”听起来精确,但如果没有估算规则,两个负责人可能对同一工作给出完全不同的数字。尤其是需求梳理、数据清理、问题定位等工作,剩余20%可能包含最难、最不确定的部分。
对于不容易量化的工作,优先使用有证据的状态:未开始、进行中、受阻、待验收、已完成。需要百分比时,先把任务拆成可检查的工作包,按已完成且通过约定检查的部分计算;不要把“投入时间占比”直接当作“工作完成度”。
3. 误区三:延期后直接改日期,表格就恢复正常
如果把原计划结束日期直接覆盖为新的预测日期,图上可能不再显示延期,但团队也失去了判断计划偏差、估算质量和变更原因的依据。更稳妥的做法是保留批准的基线日期,另设当前预测日期和实际完成日期,并记录调整原因、影响任务、批准人及决策时间。
基线不是为了追责,而是让团队区分“原来承诺了什么”和“根据新事实现在预计什么”。没有基线,复盘只能凭记忆;有变更记录,团队才能判断延期来自范围变化、依赖未满足、估算偏差还是资源冲突。
4. 误区四:项目经理负责把所有人的进度填好
项目经理需要维护项目整体视图、检查信息质量、协调依赖和升级风险,但不应长期代替每个任务负责人填报事实。否则,团队会形成“状态由项目经理猜、负责人只在会上纠正”的低效模式,信息更新速度和可信度都会依赖一个人。
更合理的责任划分是:任务负责人更新自己负责任务的实际状态和预测;验收或审批角色确认结果是否满足完成标准;项目经理检查跨任务影响、计划变更和升级事项。一个任务可以有多人协作,但应明确一位对状态更新负责的负责人。
5. 误区五:会议上从第一行念到最后一行
如果状态表已经写明任务正常、负责人和日期,会议再逐条朗读,只会增加重复劳动。项目会议应该围绕例外展开:关键任务是否偏离、前置条件是否未满足、是否出现资源冲突、需要谁作出什么决定、决定最晚需要在什么时候完成。
状态正常的任务可以异步确认;需要协调的事项进入会议议程。会议结束时,应把决定转成有责任人和截止时间的行动项,并同步到计划视图。没有行动责任和复查时间的“讨论结论”,仍然只是口头信息。

四、专业判断逻辑:用一套闭环制度管理任务、偏差和变更
1. 先定义任务的最小可管理单元
实施任务至少需要回答四件事:要交付什么、由谁负责、什么条件算完成、依赖什么输入。日期可以随着事实变化而调整,但这四项如果没有定义,任务状态就难以被他人判断。
我会用“可交付、可负责、可检查、可衔接”作为拆分检查框架。比如“完成系统配置”可能太宽泛;“完成用户角色配置并由客户业务负责人确认权限清单”就更容易验收,也能看出客户确认是否属于外部依赖。
2. 分开记录基线、当前预测和实际日期
这三组日期回答不同问题。基线日期是正式批准或对外承诺的计划版本;当前预测日期是基于最新信息对完成时间的判断;实际日期记录任务真实开始或结束的时间。把它们合并,会让计划变更和实际偏差混在一起。
| 日期类型 | 回答的问题 | 维护规则 | 常见用途 |
|---|---|---|---|
| 基线开始、基线结束 | 最初批准的计划是什么 | 建立后不直接覆盖;正式变更时保留旧值和批准记录 | 判断计划偏差、复盘承诺与估算 |
| 当前预测开始、当前预测结束 | 根据当前事实,团队预计何时执行或完成 | 由任务负责人更新;变化时说明依据和影响 | 协调资源、调整下游安排 |
| 实际开始、实际结束 | 工作真实何时开始或完成 | 依据实际发生记录;完成状态应满足验收标准 | 复盘周期、等待时间与交付情况 |
如果团队暂时没有能力维护完整基线,至少先保护“最初批准的结束日期”和每次变更记录。不要为了让表格简洁,把唯一能解释计划变化的信息删掉。
3. 用偏差等级决定响应,而不是所有红灯都升级
偏差是否需要升级,不应只由“晚了几天”决定。还要看它是否处于关键路径、是否压缩了后续测试或验收窗口、是否需要客户或管理者作出决定,以及团队是否有可行的恢复方案。相同的两天偏差,对一个有缓冲的内部任务和一个锁定客户上线窗口的外部节点,意义完全不同。
可以先用三级响应规则试运行,再根据项目类型调整。阈值示例是制度建议,不是所有组织适用的统一标准。
| 偏差等级 | 识别信号 | 责任人 | 要求的动作 |
|---|---|---|---|
| 提示 | 任务预测日期变化,但尚未影响关键节点 | 任务负责人 | 记录原因、更新预测日期,并检查直接下游任务 |
| 协调 | 出现外部依赖阻塞、关键路径余量变小或下游排期受影响 | 项目经理与相关负责人 | 提出至少一个恢复方案,确认需要的资源或客户输入 |
| 升级 | 关键里程碑预计无法兑现,或需管理层、客户作出范围和资源决策 | 项目负责人或治理负责人 | 说明影响、选项、决策截止时间和不决策的后果 |
4. 让更新流程进入固定节奏,而不是依赖催促
对于每周滚动管理的项目,可以将更新安排在周会前一个固定时点。任务负责人先更新事实进度、阻塞和预测日期;项目经理检查异常、依赖和版本;会议只讨论需要协作或决策的事项。高变化项目可以增加关键节点检查,但不必要求每个成员全天候刷新排期。
- 负责人在约定时间前更新任务状态、实际情况、预测日期和阻塞原因。
- 项目经理检查关键依赖、逾期未更新任务、变更记录和受影响里程碑。
- 项目会议讨论异常任务、决策需求和恢复方案,不逐条朗读正常任务。
- 会议结论形成行动项,写明负责人、截止时间和复查节点。
- 项目经理在版本记录中保留重要计划调整,避免不同人员使用不同版本。

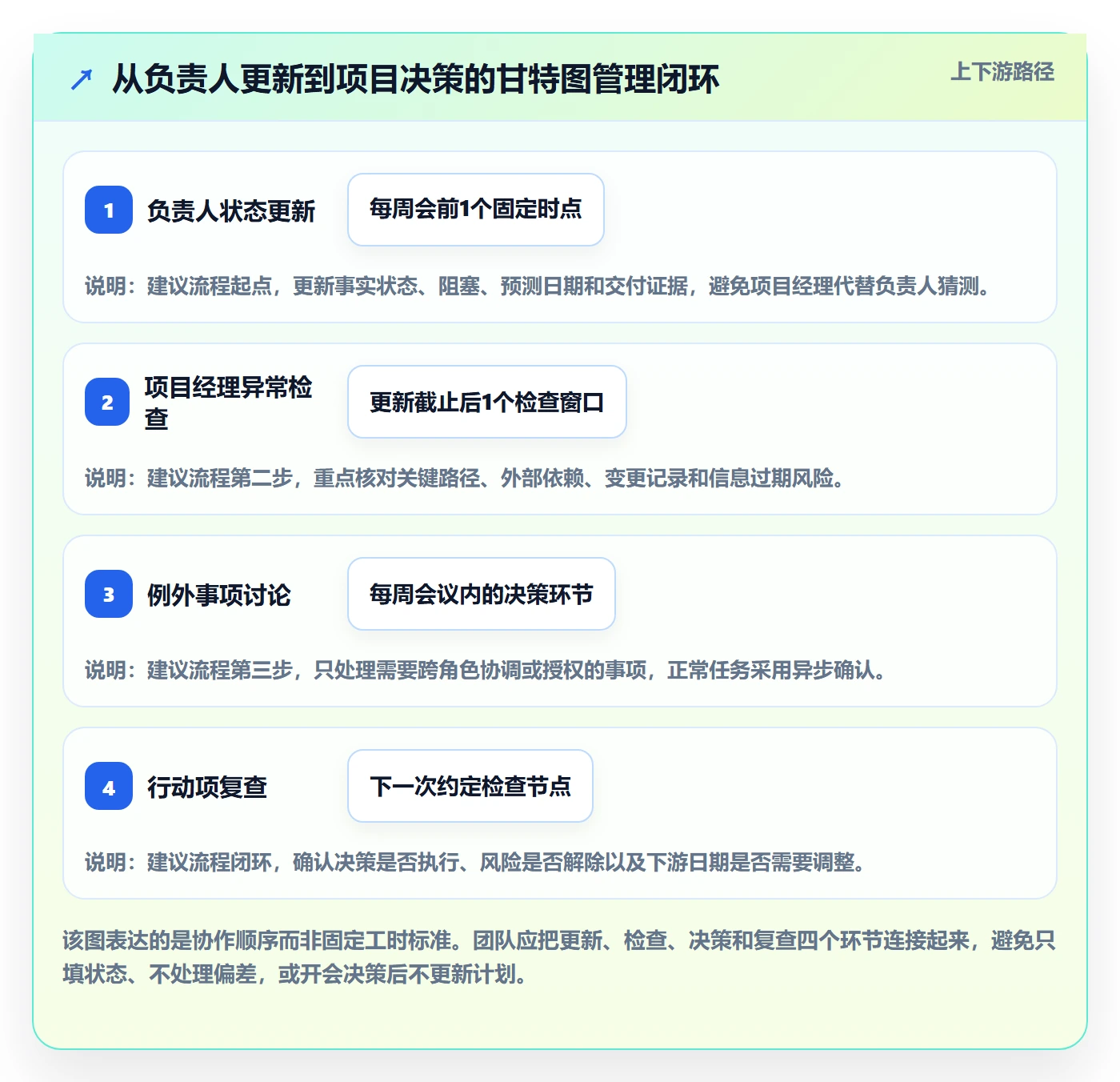

下图是一个建议运行节奏的情景模拟,用于说明更新动作如何进入项目周循环,不代表所有项目都必须按周操作。若项目变化很快,团队可以缩短检查周期;若项目稳定、任务跨度较长,则可以减少日常维护频率。

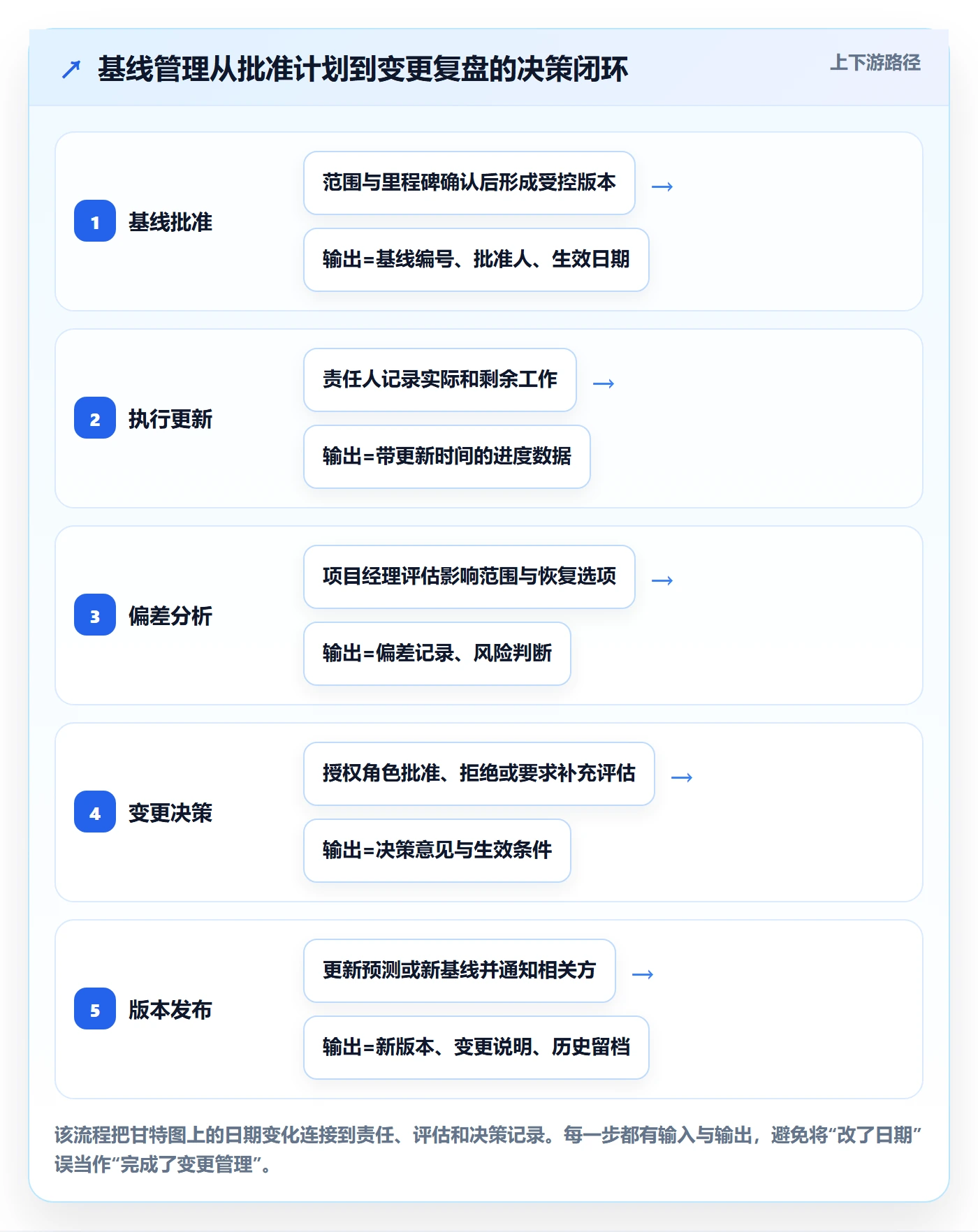

5. 用版本管理保护计划的可解释性
项目计划不必每次改动都走复杂审批,但重要变更应有可追溯记录。至少记录变更日期、原日期、新日期、变更原因、受影响任务、提出人和批准人。对于范围变化或对外承诺节点调整,还应保存决策依据,便于之后区分正常预测更新和正式计划变更。
如果团队使用共享表格,可以通过版本历史或变更日志实现;若任务依赖多、参与角色多、权限要求复杂,则可以考虑使用能集中管理任务、权限、变更记录和项目视图的平台。工具的价值在于减少重复同步和版本冲突,而不是替团队作出日期判断。
五、可复制的模板与情景案例:让制度落到每一项任务上
1. 甘特图基础字段模板
下面的模板适合实施团队作为起点。并不是每个项目都需要保留全部字段:项目小、依赖少时可先用精简版;多团队并行、客户依赖多或需要审计留痕时,再增加变更审批和版本字段。
| 字段 | 填写说明 | 维护责任建议 |
|---|---|---|
| 阶段/任务名称 | 用动词加对象描述任务,例如“确认接口字段清单” | 项目经理与任务负责人共同确认 |
| 交付物/完成标准 | 说明可检查的成果、验收人或通过条件 | 任务负责人提出,验收角色确认 |
| 负责人/协作人 | 指定一位状态负责人,并列出必要协作角色 | 项目经理确认责任边界 |
| 前置任务/外部依赖 | 写明先决条件、输入内容、责任方和最晚需要日期 | 任务负责人维护,项目经理检查跨团队影响 |
| 基线开始/基线结束 | 保存批准版本的原计划日期 | 项目经理或计划管理员维护 |
| 当前预测开始/当前预测结束 | 反映依据最新事实形成的预计日期 | 任务负责人更新 |
| 实际开始/实际结束 | 记录真实发生时间,完成时间以交付标准为依据 | 任务负责人更新,验收角色确认完成状态 |
| 当前状态 | 使用统一状态,例如未开始、进行中、受阻、待验收、已完成 | 任务负责人更新 |
| 风险/待决策事项 | 说明风险影响、需要的决策和最晚决定时间 | 提出人更新,项目经理跟踪 |
| 最近更新时间 | 记录最近一次确认事实进度的时间 | 系统自动记录或负责人更新 |
| 变更原因/批准人 | 记录计划变化的原因、影响范围和授权信息 | 项目经理维护变更日志 |
2. 适合快速复制的任务行示例
以下为情景模拟,不代表真实客户项目。示例项目包含需求确认、环境准备、配置实施、联调测试和验收准备五个阶段。重点不是这些日期本身,而是同一行里同时呈现任务、负责人、依赖、完成标准和日期版本。
| 阶段/任务 | 负责人 | 依赖项 | 完成标准 | 基线结束 | 当前预测结束 | 状态与下一步 |
|---|---|---|---|---|---|---|
| 确认需求与验收范围 | 实施顾问A | 客户业务负责人参会 | 需求清单和验收范围经双方确认 | 第1周周三 | 第1周周四 | 协调;确认新增问题由谁决策及何时关闭 |
| 准备测试环境与访问权限 | 技术顾问B | 客户IT开通账号及网络访问 | 环境可登录,权限检查记录完成 | 第1周周五 | 第2周周一 | 受阻;记录缺失权限及客户责任人 |
| 配置基础流程与角色 | 实施顾问A | 需求范围确认、环境可用 | 配置清单完成并通过内部检查 | 第2周周三 | 第2周周三 | 未开始;前置条件满足后启动 |
| 数据导入与抽样核验 | 数据顾问C | 客户提供清洗后数据 | 约定抽样记录通过双方核验 | 第2周周五 | 第3周周二 | 提示;客户数据交付延后,检查对联调窗口的影响 |
| 联调与问题关闭 | 技术顾问B | 配置完成、测试数据就绪 | 关键测试用例通过,遗留问题有负责人和计划 | 第3周周三 | 第3周周四 | 未开始;待依赖任务确认后复核预测日期 |
| 用户验收与上线准备 | 项目经理D | 联调结果确认、客户验收人到位 | 验收结论记录完成,上线风险和回退方案确认 | 第4周周五 | 第4周周五 | 未开始;如联调偏差扩大,启动里程碑评估 |
这张表的关键设计是,不把“受阻”写成一句模糊备注。它指出了阻塞来源、责任方、对下游的影响以及接下来的复核动作。实施顾问不应将客户输入不足悄悄变成内部任务延期;项目经理也不应只移动日期,而要检查联调和验收窗口是否仍可兑现。
3. 用情景模拟检查偏差传导
假设测试环境原计划周五准备完成,实际要到下周一才可用,配置任务因此推迟一个工作日。项目经理此时不应只把配置结束日期顺延一天,而应检查配置后是否还有独立测试任务、数据是否能并行准备、客户验收人员是否锁定时间,以及关键路径是否还有可用缓冲。
如果数据整理可以与环境准备并行,整体里程碑未必变化;如果数据只能在环境可用后导入,且联调窗口已经与客户预约,则该延误可能需要升级。决定是否升级的不是“晚了一天”这个数字,而是延误是否挤压关键路径、是否需要外部决策以及是否存在可行的恢复方案。

4. 平台选择示例:关注治理能力,不要只看甘特图外观
当实施项目从一个小组扩展到多个交付团队,使用者超过百人,任务、权限、版本和跨项目依赖都需要管理时,单表格的维护成本可能迅速上升。此时选工具要重点检查:能否按角色控制查看和编辑范围;能否追踪任务状态与变更;能否将工作项关联起来;能否形成不同视角的项目计划;私有化部署、数据迁移和权限审计是否符合组织要求。
以PingCode为例,它面向中大型企业及100人以上组织,产品方案包含私有化部署,并提供Jira迁移相关支持。对于考虑从既有平台迁移的组织,是否适合作为国产替代方案,不能只依据“支持迁移”或“有甘特图视图”判断;还要用真实项目验证字段映射、历史数据保留、权限规则、报表口径、用户培训成本和迁移期间的双系统风险。
我建议先选一个有代表性的实施项目做小范围验证,优先检查复杂依赖、变更记录、角色权限和实际协作流程。演示环境里能画出条形图,并不等于生产环境里能把计划维护好。工具选型必须服从制度设计:先说清楚什么信息由谁维护,再确认平台能否让这件事更轻、更可靠。
六、不同情况下的行动建议:按项目复杂度选择运行强度
1. 小团队、单项目、依赖关系少
如果项目成员较少、任务之间依赖简单、客户输入稳定,可以从共享表格开始。保留任务名称、负责人、完成标准、计划日期、当前状态、依赖项和更新时间即可。每周固定更新一次,会议只讨论异常和决策事项。
此类项目不必一开始就设置复杂审批流,也不必要求每项任务都填精确百分比。只要负责人明确、完成口径一致、延期有记录,团队已经建立了最重要的管理基础。
2. 多团队协作、外部依赖较多
如果项目同时涉及客户、研发、供应商或多个交付小组,需要把依赖项从备注升级为可跟踪对象。记录依赖责任方、输入内容、承诺日期、受影响任务和升级联系人,并安排项目经理定期检查“未满足但即将影响下游”的依赖。
这类项目要谨慎使用单一总进度百分比。一个项目总体显示80%,不代表关键路径上的环境准备或客户验收没有风险。汇报视图应能突出里程碑、阻塞、计划变化和需要决策的事项。
3. 变更频繁或需求范围不稳定
当客户需求持续变化,团队需要把范围变更、任务预测更新和正式计划基线变更区分开。预测日期可以随着新信息更新;正式基线是否调整,则应按项目治理规则审批并记录。每次变更都要检查测试范围、培训安排、上线窗口和资源占用是否连带变化。
如果项目尚处于探索阶段,不要为了给出虚假的确定性,把所有任务都排成固定日期。可以先用阶段区间、关键决策点和假设条件表达不确定性,并明确哪些输入确认后再锁定下一段排期。
4. 高合规、强审计或数据本地化要求
对于需要保留操作记录、明确权限边界或满足组织部署要求的项目,选工具时应把审计、权限、数据存储与变更追溯纳入验收清单,而不是在上线后补做。私有化部署可以满足部分组织的部署要求,但仍需核对备份、升级、运维责任、访问控制和迁移流程。
此类环境下,迁移计划本身也要进入甘特图:数据盘点、字段映射、历史记录校验、试迁移、用户验收、切换窗口和回退方案都应有负责人和完成标准。迁移不是一次导入动作,而是一段需要验证和控制风险的项目工作。
5. 可以先用四周试运行验证制度
若团队还不确定字段和更新频率是否合适,可以用四周作为内部试运行周期。这是便于观察的建议,不是固定行业标准。第一周建立任务清单和基线;第二周检查更新负担与依赖漏项;第三周观察偏差能否提前暴露;第四周复盘会议时间、信息质量和维护成本。
- 第一周:确认关键任务、负责人、验收口径、基线日期和主要依赖。
- 第二周:记录未更新任务、状态争议和重复填报情况,先删掉低价值字段。
- 第三周:检查阻塞信息是否包含责任方、影响任务和需要的决策。
- 第四周:对照试运行前的项目基线,决定保留、调整或删除哪些规则。

七、不同情况下的取舍:更精细的图,不一定带来更好的管理
1. 精细度与维护成本之间要平衡
更细的任务层级有助于发现局部阻塞,但也会增加更新次数、状态争议和计划维护成本。适合拆细的任务通常具有独立交付物、清晰责任边界、明显依赖或较高风险;不适合拆细的工作则可能只是内部执行步骤,不影响项目决策。
如果团队每周花费大量时间维护任务,却很少用这些信息调整资源、发现风险或作出决策,应先检查是否拆得过细、字段过多或重复记录,而不是继续增加视图和报表。
2. 预测灵活性与基线稳定性之间要平衡
项目计划需要根据新事实调整,预测日期不应被当作永不变化的承诺;但如果每次预测更新都覆盖原计划,项目又无法判断偏差和变更。解决办法不是禁止调整,而是把“调整预测”和“正式改变基线”分开,并定义后者的审批条件。
例如,负责人发现当前工作量高于预估,可以先更新预测并说明原因;若变化会影响合同节点、客户上线窗口、预算或跨团队资源,则按治理规则确认是否需要正式调整基线。这样既保留现实弹性,也避免用改日期掩盖风险。
3. 表格轻量化与平台治理能力之间要平衡
共享表格启动快、成本低,适合任务不多、参与者有限、版本冲突少的项目。随着项目增加,表格可能出现权限边界模糊、依赖关系难维护、历史变更难追溯、重复汇报等问题。专业项目管理平台能够提供集中视图和协作机制,但也会带来配置、培训、迁移与运维成本。
是否升级工具,建议看四类信号:信息是否经常不一致;跨项目依赖是否难以追踪;管理者是否反复要求人工汇总;审计和权限要求是否超出表格能力。若这些问题尚未出现,先完善制度未必需要立即换工具;若多个信号持续出现,就值得安排实际场景验证。
4. 实时更新与固定节奏之间要平衡
实时更新适合变化快、交接频繁、风险影响大的工作,但会提高通知量和信息噪声。固定节奏更容易形成习惯,却可能错过快速变化的阻塞。可以采用混合方式:常规任务按周更新;关键里程碑、阻塞事项和外部输入变化,发生时立即更新并通知相关角色。
好的制度不是要求所有信息都实时,也不是只在周会上集中填表,而是明确哪些事件必须即时暴露,哪些状态可以按周期汇总。判断标准是信息变化会不会影响他人的安排或项目决策。

八、落地检查清单:让第一版甘特图从创建走向运行
1. 排期发布前检查任务质量
- 关键任务是否都有明确负责人,而不是只写一个团队名称?
- 每项关键任务是否有可检查的交付物或完成标准?
- 前置条件是否写明责任方、输入内容和最晚需要日期?
- 是否区分了基线日期、当前预测日期和实际日期?
- 关键里程碑是否与客户、供应商或内部资源窗口核对?
2. 运行中检查信息是否可信
- 状态是否由掌握事实的任务负责人更新?
- 受阻任务是否说明原因、影响范围和下一步动作?
- 延期任务是否保留原日期并记录预测变化?
- 跨团队依赖是否有责任人和复查时间?
- 是否存在长期未更新但仍显示正常的任务?
3. 项目复盘时检查制度是否值得保留
复盘不应只追问“最后有没有按期完成”,还要检查计划是否曾经提前提示风险、变更是否及时留痕、任务粒度是否合适、状态更新是否产生了实际行动。即使项目最终按期交付,如果团队靠临时加班、反复催问和个人经验补救,也不能说明甘特图机制有效。
我更看重团队能否解释偏差是如何发生、何时被发现、谁采取了什么动作,以及下次如何改变任务估算或依赖管理。可解释的偏差比被图表隐藏的“准时”更有复用价值。

九、结语:让甘特图成为规则的可视化结果
实施团队提升甘特图效率,核心不是增加颜色、字段或软件功能,而是建立一条稳定的信息回路:任务按可交付成果拆分,负责人更新事实,项目经理检查依赖和异常,团队根据影响等级协调或升级,重要日期变化保留原因和审批记录。
真正值得追求的不是一张永远不变的计划图,而是一张能够诚实显示变化、及时暴露风险并推动下一步行动的计划图。先选一个当前项目,明确任务负责人、完成标准、基线与预测日期,再按固定节奏试运行。四周后根据维护成本、偏差发现情况和决策质量,删掉无用字段、补上遗漏规则。制度先跑起来,工具和图表才会真正提高效率。
常见问题解答(FAQ)
1. 实施团队的甘特图任务应该拆分到多细?
我做项目排期时,常遇到任务太大、无法判断进展,或者拆得太细、维护表格比推进工作还费劲的情况。有没有一个可操作的标准,能判断任务是否需要继续拆分?
以交付物和验收标准为判断依据:如果任务负责人无法说明具体产出、完成条件或预计日期,就继续拆分;如果拆分后的事项无需单独跟踪、也不会影响协作或决策,可以合并。每项关键任务至少明确负责人、交付物、计划起止日期和完成标准。
2. 实施团队多久更新一次甘特图比较合适?
我发现项目表格常常在启动时填得很完整,过几周就和实际情况对不上。团队既不想每天花时间重复填报,也担心更新太慢,等发现问题时已经影响后续排期。
按项目变化速度设定固定节奏,并写明更新责任人与截止时间。可以把每周例会前更新作为试运行规则;变化频繁或临近关键节点的项目,可增加检查频率。检查时关注最近更新时间、阻塞事项和计划偏差,不要求负责人重复汇报表里已有的信息。
3. 任务延期后,能不能直接修改甘特图中的计划日期?
我在项目执行中遇到延期时,常有人把结束日期往后拖,表格看起来又没有逾期任务,但原来的承诺和延期原因也随之消失。怎样调整计划,才能既反映现状又保留可追溯的信息?
不要覆盖原始基线日期。先记录实际进度和偏差原因,再更新当前计划日期,同时注明变更原因、影响范围、批准人和更新时间;如果不调整计划,也要保留原日期并标记风险。这样既能按新安排协作,也能在复盘时区分原计划、调整后的计划与实际结果。
4. 甘特图里的任务完成百分比应该怎么填写?
我参与项目跟踪时,不同负责人对“完成一半”的理解差别很大,有人按投入时间估算,有人按主观感觉填写。汇总后的百分比看似精确,却未必能说明任务是否真正交付。
优先按可验收的工作成果拆分并记录已完成项与剩余项;只有工作量能合理估算时,才使用百分比,并提前约定估算口径。对难以量化的任务,可改用“未开始、进行中、受阻、待验收、已完成”等状态;“已完成”应以约定交付物达到完成标准或通过验收为准。
核心关键词
文章包含AI辅助创作:时间轴实操方法:实施团队提升甘特图效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/473087
读者评论
把基线日期、当前预测日期和实际日期分开记录很实用,延期原因和计划变化就不容易被覆盖。不过团队需要明确谁有权限批准基线变更。
由任务负责人更新进度、项目经理检查跨任务影响,责任划分比较清楚。实际执行时,外部依赖也最好指定对接人和最晚需要日期。
关于任务拆分的建议有参考价值:既要能检查交付物,也要避免细到增加维护负担。按固定更新周期判断是否偏离,比单纯追求任务数量更合理。
文中的前后对比数据明确标注为情景模拟,这点很重要。团队若要评估机制效果,确实应先建立自己的统计口径和试运行基线。
会议聚焦阻塞、决策和恢复方案,而不是逐项念状态,能减少重复核对。行动项再写明负责人、截止时间和复查节点,闭环会更完整。
