甘特图上最容易制造“进度正常”错觉的,不是日期填错,而是一条任务条从创建到关闭都没有可靠的更新规则:计划日期被当成实际日期,百分比被当成完成证据,前置工作延误后后续任务却原地不动。对实施团队来说,甘特图任务条不是横线,而是一份持续校准的交付约定。本文按“拆任务,建任务条,连依赖,定基线,跟进度,处理偏差,复盘”的顺序,讲清任务条怎样才能从一张排期图变成可执行、可维护的协作工具。

一、先讲核心结论:任务条的价值在于可信,而不在于画得满

1. 一条合格任务条,至少要回答五个问题

我判断一条任务条是否能用于项目执行,不先看颜色,也不先看它是否排得整齐,而是看团队能否从中得到五个答案:要交付什么、谁负责、计划何时开始和结束、完成的判断标准是什么、它依赖哪些前置条件。

常用字段可以分成“最低必需”和“有条件补充”两层。最低必需项通常包括任务名称、负责人、计划开始日期、计划结束日期或工期、完成标准;项目进入执行后,还应维护当前状态、实际进度、预测完成日期和阻塞原因。依赖关系、风险等级、客户确认人、变更记录等字段,则按项目复杂度增加。

字段多不等于信息完整。如果一条任务写着“完成上线准备”,却没有说明上线准备包含哪些结果,也没有负责人和验收口径,即使日期、颜色、进度百分比都填好了,它仍然不是可管理的任务条。

2. 甘特图负责暴露关系,不负责替团队作决定

甘特图擅长把任务、时间和依赖放在同一视图中,让团队发现任务是否重叠、前置条件是否未完成、日期变化会影响哪些工作。它不能独立判断一个人是否有足够产能,不能替代需求澄清,也不能证明某项工作已经达到验收质量。

因此,我更愿意把甘特图看作“项目计划的可视化接口”,而不是项目本身。图上显示的日期必须来自团队认可的工作假设;当资源、范围或外部条件改变时,图表要跟着重新判断,而不是要求现实去迁就原计划。

3. 任务条管理要形成闭环

一条任务从创建到关闭,至少经历七个动作:拆分出可交付工作、设定负责人和日期、确认依赖、发布基线、定期更新事实、处理偏差、记录最终结果。只做前两步,是排期;后面五步才决定图表能否支撑交付。

例如,环境准备任务原计划周一开始、周三结束,周二发现客户尚未提供网络白名单。正确做法不是把进度直接改成“延期”,而是记录缺少的输入、确认责任方和预计提供时间,再检查系统部署、联调和验证是否受到影响。任务条上的日期变化,应该是判断的结果,而不是掩盖问题的手段。

甘特图任务条全流程:实施团队入门指南与一文讲清

二、背景和真实场景:为什么实施团队的排期容易失真

1. 实施任务往往跨越多个团队和外部条件

实施项目通常不是一个团队从头做到尾。交付人员需要等客户确认业务规则,技术人员要等环境准备,测试人员要等配置完成,培训可能又依赖关键用户到场。任务条之间的关系,往往比单项工期更重要。

在个人待办清单里,“今天做完配置”可能只取决于一个人的时间;在组织级实施项目里,同样的配置工作可能受账号权限、数据质量、接口可用性、客户决策和变更审批共同影响。把它们都写成互不相关的横线,视觉上整齐,执行上却容易断链。

2. 计划日期和预测日期常被混为一谈

计划日期回答的是“最初约定什么时候做”,预测日期回答的是“按当前事实,预计什么时候做完”。如果团队每次发现延期都直接覆盖原计划,项目结束后就无法知道偏差发生在哪个阶段,也无法判断估算问题、资源问题还是外部等待造成了变化。

我建议至少区分三类时间信息:基线日期、当前预测日期、实际开始和完成日期。小项目可以用字段或备注实现;较复杂项目则应使用支持基线或变更历史的工具。关键不是字段名称,而是团队能否分清“当时怎么计划”和“现在预计如何”。

3. 任务状态更新往往没有统一口径

同一个“进行中”,有人理解为已经开始,有人理解为已完成一半,还有人只有在遇到问题时才更新。状态口径不统一,汇总出来的项目视图就会把不同含义混在一起。

比较稳妥的办法,是让状态描述事实而不是情绪。例如,“待开始、进行中、待外部输入、待验收、已完成、已取消”比“正常、关注、危险”更适合一线更新;风险等级可以另设字段,避免把工作状态和风险判断混成一个标签。

4. 以示例实施项目看任务链如何传递影响

以下用一个软件部署项目说明任务条的关系。日期、工期和状态均为情景模拟数据,用于演示排期逻辑,不代表行业平均值或任何客户项目结果。项目计划分为环境准备、系统部署、用户验证和交付确认四段。

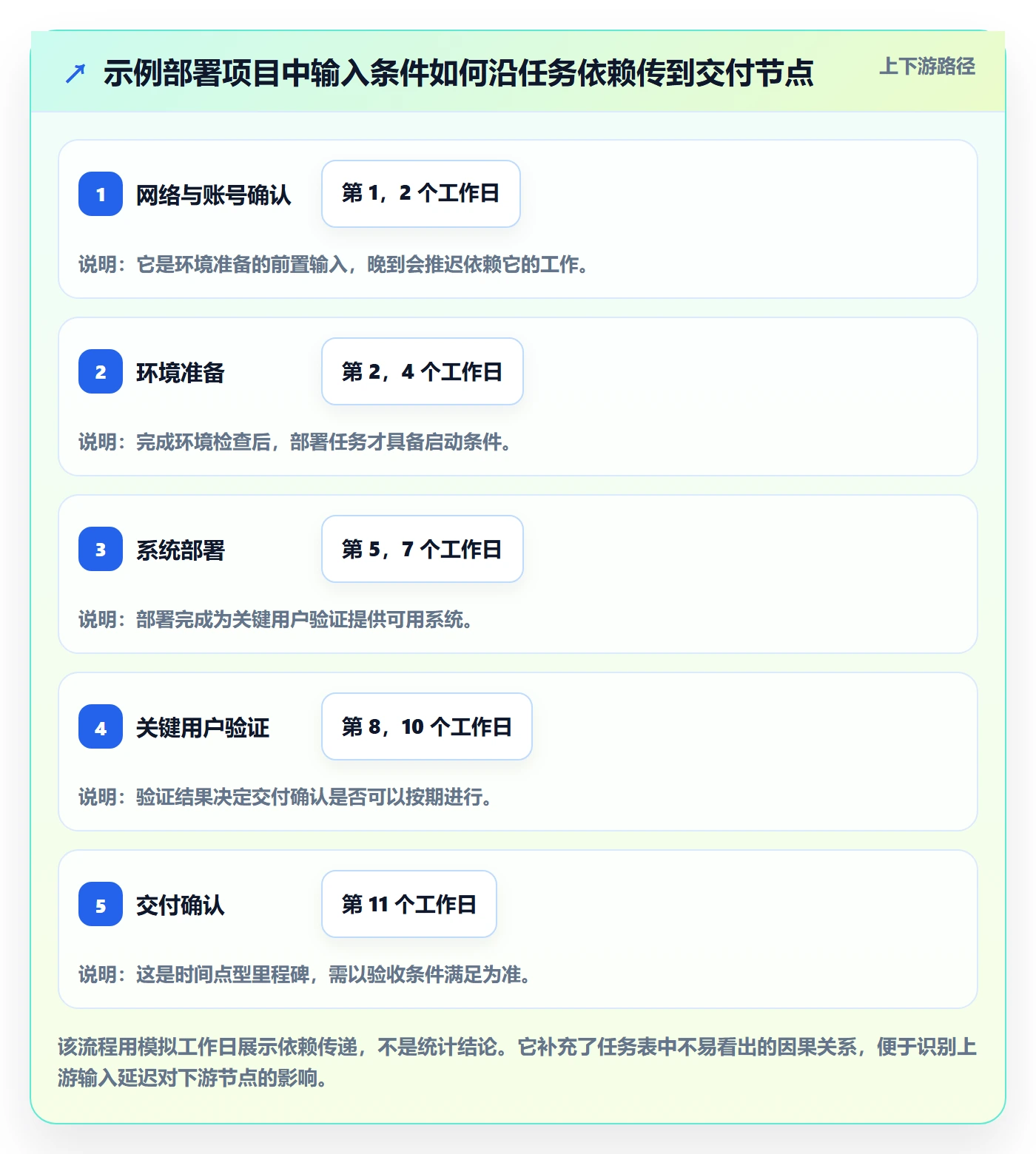

任务 负责人 计划时间 前置条件 验收结果 模拟状态
确认网络与账号条件 客户 IT 联络人 第 1,2 个工作日 无 账号、网络规则和访问路径确认 待客户提供信息
准备部署环境 实施工程师 第 2,4 个工作日 网络与账号条件确认 环境检查项通过并留存记录 尚未开始
系统部署与配置 技术负责人 第 5,7 个工作日 环境准备完成 核心配置完成,部署检查通过 尚未开始
关键用户验证 客户业务代表与实施顾问 第 8,10 个工作日 系统部署完成、测试数据可用 约定用例有结果,问题有责任人 尚未开始
交付确认与移交 项目负责人 第 11 个工作日 验证结果确认 交付清单、遗留事项和联系人确认 里程碑节点

这张表的重点不是“11 天一定做完”,而是不同任务之间的启动条件。若网络条件确认晚两天,环境准备可能无法按原计划开始;若团队提前完成不依赖该条件的文档或测试用例准备,则项目不必所有工作都整体停摆。任务条的价值在于帮助团队看到可并行的工作和真正被阻塞的工作。

甘特图任务条全流程:实施团队入门指南与一文讲清

三、拆解常见误区:看起来完整的甘特图为什么仍然不好用

1. 把“任务名称”当成任务定义

“完成数据迁移”“做好培训”“完成验收”都像任务,但它们往往只是结果标签。没有范围边界和验收标准,团队无法确定哪些工作包括在内,也无法判断完成百分比。

更可执行的写法是把结果说清楚。例如,“完成数据迁移”可进一步约定迁移对象、数据范围、校验方式和确认人。任务条不必承载全部技术细节,但至少要链接到对应的交付说明或验收清单。

2. 任务粒度过粗或过细

任务过粗时,状态会长期停留在“进行中”,项目负责人看不见具体阻塞点;任务过细时,团队需要维护大量只有几小时的条目,更新成本可能超过管理收益。任务粒度没有适用于所有项目的固定工时门槛。

我通常用三个问题判断是否需要继续拆分:能否指派一个清晰负责人?能否定义一个可验证结果?如果中途延期,拆开后是否会带来不同的管理动作?如果拆分后答案都没有改变,新增条目可能只是增加维护负担。

3. 把进度百分比误当作完成证据

“完成 80%”在不同类型任务中的含义差异很大。配置工作可能按已完成配置项计数,培训准备可能要等课程材料、名单、场次和反馈都完成后才能验收。百分比看起来精确,不代表测量口径可靠。

对于有明确可计数交付物的任务,可以按完成项估算进度;对于依赖判断、返工或质量验证的工作,更适合补充“已完成结果、剩余工作、未解决问题、预计完成日期”。若百分比不能导出下一步行动,就不要让它成为唯一状态信息。

4. 把里程碑画成普通持续任务

里程碑通常表示某个关键事件或验收点,例如“用户验收通过”或“正式上线决策完成”,它本身通常是一个时间点,而不是持续若干天的工作。把它画成普通横条,容易让团队误以为只要时间到达就算完成。

里程碑应有明确的通过条件、决策人和证据来源。若这个节点包含多项准备工作,应把准备工作作为普通任务,把评审或确认作为里程碑,两者不要混为一条。

5. 日期一变就整体平移,忽略依赖与可并行工作

上游任务延迟后,团队常见的两种极端做法是:所有后续任务一律顺延,或者不调整任何任务,继续保留原日期。前者可能夸大影响,后者则会让预测失真。

实际处理时应逐项检查:哪些任务必须等待前置结果,哪些任务可以先做准备,哪些任务有外部约束,哪些任务可以通过调整资源或缩小范围恢复。依赖关系必须反映真实的启动条件,而不是为了让图上的箭头看起来完整。

6. 用颜色代替状态定义

颜色可以帮助快速识别状态,但同一颜色在不同团队可能代表不同含义。若红色表示延期,还是表示高风险,或表示需要管理层关注,没有统一约定时,颜色会变成装饰而非信号。

更稳妥的做法是先定义状态字段和风险字段,再用颜色辅助呈现。图例应可见,颜色之外还要有文字标签,照顾色觉差异和打印场景。

7. 只记录当前计划,不保留变化依据

计划随着项目变化很正常,问题在于旧计划被覆盖后,团队失去判断偏差的参照。建议保存基线或至少记录日期变更、原因、审批人、受影响任务和恢复措施。

如果项目不需要正式基线,也可以维护一份简明变更日志。它不必写成长篇报告,但应让后来者知道:原来承诺是什么、为什么调整、谁确认、下一次检查时间是什么。

甘特图任务条全流程:实施团队入门指南与一文讲清

四、专业判断逻辑:从拆任务到判断延期,逐步把计划做实

1. 先从交付物拆分,不从工具字段开始

创建任务条前,我建议先问“项目最终要交付什么”,再把交付物拆成阶段成果和可执行工作。对实施团队而言,可以从准备、配置或部署、验证、培训、交付移交等方向检查,但不能把这套阶段直接套给所有行业;具体任务应由项目范围和合同约定决定。

任务拆分应让一线执行者看得懂,也让项目负责人看得见风险。一个阶段如果只有“准备工作”这一条,通常无法追踪;如果被拆成几十个不影响决策的微任务,更新成本又会过高。可执行结果和管理动作,是决定粒度的核心。

2. 用“负责人、结果、时间、依赖”四项校验

在录入任务条前,逐项核对四个要素:是否有一个对更新负责的人;完成后留下什么可检查的结果;日期基于哪些资源和输入条件;是否存在前置任务或外部等待。责任可以有协作人,但更新责任最好明确到一个角色或个人。

日期也不应只按“工作量”推算。还要核对资源是否可用、审批是否需要等待、客户是否有可参与时段、测试或验收是否有固定窗口。若关键假设未确认,应标注为暂定日期,而不是把不确定性伪装成承诺。

3. 统一工期与日历口径

工具中的工期可能按自然日、工作日或团队日历计算。团队如果没有统一周末、法定节假日、区域时区、轮班日历和部分工作日的规则,日期计算就会出现看似小、却足以影响交付的偏差。

应在项目计划说明中明确日历口径。例如“工作日按客户所在地区周一至周五计算,法定节假日不计;外部审批等待另行标注”。如果使用电子表格手动计算日期,需在正式发布前用包含周末和节假日的样例核对公式,不能只凭一行简单数据判断公式可靠。

4. 区分任务依赖、资源约束和外部等待

任务依赖说明工作之间的逻辑关系,例如系统部署必须等环境准备完成;资源约束说明同一人员或设备不能同时承担冲突工作;外部等待则表示客户、供应商或审批方的响应时间不由项目团队直接控制。

三者的处理方式不同。依赖变化时要检查后续工作,资源冲突时要做排班或优先级决策,外部等待则应设定催办责任和升级条件。只画依赖箭头,却不区分背后的约束类型,容易让项目负责人误以为所有延期都可以靠重新排日期解决。

5. 给计划设基线,给预测留空间

基线是经相关方确认的参照版本,不代表计划永远不能改变。当前预测则随着事实更新。当范围、资源或假设发生变化时,应该保留变更原因并更新预测;若变更达到团队约定的审批条件,再决定是否正式调整基线。

是否需要正式基线,取决于项目规模、合同约束、汇报要求和工具能力。小型内部任务可能只需记录变更历史;跨部门或面向客户的交付,通常更需要可追溯的计划版本。关键是不能在没有说明的情况下覆盖原始承诺。

6. 进度更新要从事实出发

一次有效的任务更新,不只是改一个百分比。至少说明已完成的结果、仍剩余的工作、当前阻塞、预测完成日期,以及需要谁做什么。更新频率应与任务节奏匹配:变化快的部署阶段可能需要更频繁确认,稳定的长周期工作则不必机械地每天填报。

更新规则可以写得很简单:任务负责人在约定的项目检查点前更新;若预测日期变化或出现阻塞,立即补充原因和影响;项目负责人检查依赖链并确认是否需要调整。频率不是越高越好,核心是重要变化不能等到周会才被发现。

甘特图任务条全流程:实施团队入门指南与一文讲清

7. 关键路径判断不能只看图上最长的横线

关键路径取决于完整的任务依赖、任务工期、日历规则和可用浮动时间。单看图上最长的一串任务,可能遗漏并行路径,也可能把受资源或外部约束影响的任务误判为关键任务。

如果工具不支持可靠的关键路径计算,或者依赖数据并不完整,就应把结论写成“当前已识别的主要交付链”,不要把它包装成精确的关键路径。管理者真正需要的是知道哪些延迟会改变交付日期,以及哪些调整有机会降低影响。

五、具体案例与数据观察:一次上游输入延迟,应该怎样更新任务条

1. 先记录变化事实,不急着重排整张图

继续使用前面的模拟项目。假设客户原定第 2 个工作日确认网络规则,实际到第 4 个工作日才提供。此时不要直接把所有任务日期整体向后拖两天。先确认信息是否完整、环境团队是否能提前做其他准备、部署窗口是否受影响,以及客户验证时间是否已锁定。

这一步的原则是把“已发生事实”和“影响推测”分开。事实是网络规则在第 4 个工作日到齐;推测可能是环境准备因此延后;预测则需要团队根据剩余工作和可用资源重新估算。三者混在一个状态备注里,会让后续沟通难以追溯。

2. 检查受影响链条,不把所有任务视为同等风险

如果环境准备必须等网络规则,部署就可能被推迟;用户验证通常依赖部署结果,因此也需要复核。但交付培训材料、整理验收用例等工作可能可以并行推进。将后者提前,不一定能完全追回日期,却可能减少等待期间的空转。

项目负责人应把受影响任务标出来,并明确每项任务的判断:按原计划、预计顺延、可并行推进、等待外部确认或需要管理决策。与其让整张图统一变色,不如把改变计划所需的动作写清楚。

3. 用情景模拟数字比较两种处理方式

下表中的工期与影响均为情景模拟,假设环境准备因为输入延迟增加两个工作日。方案甲是全部后续任务顺延;方案乙是先并行完成不依赖网络规则的验证准备,并重新确认部署资源。表格只展示推演方法,不是效率提升承诺。

观察项 方案甲:整体顺延 方案乙:拆分可并行工作 需要核实的条件
环境准备 等待输入后再开始 提前完成不依赖网络规则的检查项 哪些检查确实不依赖外部信息
验证准备 部署完成后再准备 提前整理用例、参与人和验收口径 用例是否会因配置变化而重做
预计交付日期 示例第 13 个工作日 示例第 12 个工作日 资源是否到位、客户是否能按时参加验证
团队额外成本 可能出现等待时间 需要协调并行工作和版本同步 并行是否引入返工或沟通成本

方案乙只有在前置条件成立时才更合适。如果用例高度依赖最终配置,提前准备可能带来返工;如果同一位顾问被安排去做并行工作,部署窗口又没有预留,表面上的日期追回可能只是把工作堆到同一时间段。

甘特图任务条全流程:实施团队入门指南与一文讲清

4. 更新后要写清动作、负责人和检查点

任务条更新完成后,至少要留下三项内容:谁负责补齐网络规则、谁确认部署资源、哪一天重新检查预测日期。若只把日期改为第 12 个工作日,没有说明这个日期依赖什么条件,团队实际上只是把不确定性换了一个位置。

还要把客户侧责任纳入沟通。外部依赖不是实施团队可以单方面承诺的工作,但团队可以写明需要的输入、期望日期、逾期影响和升级路径。这样做并不是把责任推给客户,而是让项目风险在影响交付之前可见。

5. 复盘不只看是否延期,也要看预测何时失准

项目完成后,我会建议对比三组信息:基线日期、最后一次预测日期、实际完成日期。若最终延期,但团队很早就准确识别并及时告知相关方,管理质量可能高于“最终按期、途中长期隐藏风险”的项目。

复盘还应问:最初估算是否漏掉必要工作?任务依赖是否确认太晚?资源冲突是否在排期时可预见?更新是否及时?答案可以帮助团队调整下次的任务拆分和检查点,不应把所有偏差简单归因于执行者“不够努力”。

六、实施团队怎么把甘特图用于会议和日常协作

1. 会前先检查数据是否值得讨论

会议开始前,负责人可以先检查近期到期任务、预测日期变化、未更新任务、外部依赖和阻塞状态。若任务仍显示“进行中”,但已经超过预测结束日期,应优先核实,而不是等到项目汇报时再发现。

会前检查的目标不是把图表整理得漂亮,而是找出需要团队决策的异常。若大部分任务没有变化,会议不必逐条朗读;把时间留给偏差、依赖和资源冲突,讨论才更有价值。

2. 会上围绕四类问题讨论

实施会议可以围绕四个问题展开:哪些任务已完成并有证据?哪些任务的预测日期发生变化?哪些工作被外部输入或资源阻塞?需要谁在什么时间前做出什么决定?每个问题都应落到下一步行动,而不是停留在状态描述。

如果某项延期不会影响后续链条,也不需要额外资源,可以记录后继续执行;若它会推动验收、上线或合同节点,应说明影响范围和可选方案。不是所有红色标记都需要管理层介入,但每个关键偏差都需要明确处理人。

3. 会后把决策写回任务条

会议中确认的负责人、日期、风险和待办,应回到任务记录中。只写在会议纪要里、不更新计划图,下一位查看甘特图的人仍会看到旧事实;只更新图表、不留变更理由,团队又无法理解为什么日期变化。

因此,较好的做法是任务条保存执行状态和计划信息,会议纪要保存讨论过程与决策背景,二者通过任务名称、链接或编号相互关联。无需把所有沟通记录塞进图表,但必须能追到决策出处。

4. 按项目节奏设定更新频率

更新频率取决于变化速度和决策风险。部署窗口、客户验收前的关键任务变化快,可安排更密集的检查;已经进入稳定等待期的工作,可以按固定检查点更新。不要机械要求每个人每天填一次百分比,却不问这次更新是否改变了行动。

如果项目参与者较多,可以明确两种触发更新:例行更新,例如每周项目检查前;事件触发更新,例如预计完成日期变化、阻塞超过约定时间、范围或资源发生变化。这样既能保持信息新鲜,也避免无意义的重复填报。

六、实施团队怎么把甘特图用于会议和日常协作

七、不同情况下的行动建议与工具取舍

1. 小型、单团队、依赖较少的项目

如果项目规模小、参与人少、任务之间关系简单,电子表格或轻量项目管理工具通常足够。优先保持字段简洁,至少有任务、负责人、开始和结束日期、状态、验收标准及备注。不要为了“看起来专业”增加大量没人维护的字段。

这类项目更应注意日期口径和更新责任。表格可以快速上手,但多人同时编辑、历史变更追溯和依赖联动能力可能有限。若团队开始频繁出现版本冲突、日期覆盖或信息散落,就该评估更适合协作的工具,而不是继续叠加手工流程。

2. 多团队、多阶段、外部依赖较多的实施项目

跨客户、产品、技术、交付和供应商的项目,需要更明确的责任边界、依赖关系、权限和变更记录。仅凭一张静态图很难管理多方更新,工具应支持任务责任、状态、关联事项、通知和视图筛选等协作能力。

若任务数量持续增加,建议按阶段或工作流组织任务,而不是把所有条目堆进一个长列表。项目层级可以显示交付里程碑,团队层级维护执行任务;管理者看总体趋势,一线人员看自己负责的具体工作,避免所有人被同一张密集图表淹没。

3. 100 人以上组织或中大型企业

在 100 人以上的组织里,问题通常不只是“能不能画甘特图”,还包括权限模型、跨项目视图、数据治理、审计留痕、部署方式、迁移成本和管理规范。此时要同时评估工具能力和组织是否有能力维护统一的任务定义、状态口径及项目模板。

例如,采用 PingCode 的中大型企业团队,可以把需求、任务、迭代或项目协作信息与实施排期结合起来;具体是否适合,仍需根据团队当前流程、项目类型、权限要求和部署条件评估。PingCode支持私有化部署,也支持 Jira 平滑迁移;对于有本地部署、存量数据迁移和国产化替代诉求的组织,可纳入候选方案,但应通过实际迁移演练、权限验证和关键流程试点确认适配性。

选型时不要只看甘特图演示。建议拿一个真实的项目样本,验证任务依赖、里程碑、计划与实际区分、历史变更、权限隔离、数据导出和日常更新流程。工具能提供功能,不代表团队自动拥有治理规则;流程迁移和培训也应纳入总成本。

4. 需要从既有项目系统迁移时

迁移不是把任务名称和日期导入新平台就算完成。至少要核对项目层级、用户身份映射、状态枚举、负责人、依赖关系、附件和历史记录。旧系统中的字段定义如果不一致,直接迁移可能只是把旧问题带入新环境。

建议先选择一个有代表性的项目做试迁移,包含常见任务、里程碑、依赖、历史变更和权限场景。迁移验收标准应包括数据完整性、关键字段映射、访问权限、图表呈现、用户操作路径和回退方案。涉及敏感数据或私有化部署时,还需由安全、运维和业务负责人共同确认边界。

5. 不同工具方案的取舍

方案 适用情况 主要优势 需要接受的代价
电子表格 小团队、短周期、依赖简单 上手快、格式灵活、容易导出 多人协作、依赖联动和历史追踪较依赖人工
轻量项目管理工具 团队需要统一任务状态和责任人 协作和提醒相对集中,维护成本适中 复杂跨项目治理和深度定制能力需逐项验证
面向组织级协作的平台 多团队、多项目、权限和流程要求较高 可统一项目视图、角色权限与过程记录 实施、迁移、培训及流程治理成本更高

工具选择没有抽象的“最好”,只有与任务复杂度、组织约束和维护能力相匹配的方案。若团队连负责人和完成标准都没有统一,先做字段规范和更新约定,通常比立即采购更复杂的平台有效;若信息分散已经影响交付协作,再评估系统化能力更合理。

甘特图任务条全流程:实施团队入门指南与一文讲清

八、发布前检查清单与下一步行动

1. 逐条检查任务条是否具备执行条件

  • 任务名称是否描述清楚可交付结果,而不只是模糊的阶段标签?
  • 是否有明确的更新责任人,协作人员是否另行标注?
  • 计划开始、结束日期和工期是否采用统一日历口径?
  • 完成标准是否可以通过交付物、检查项或相关方确认来验证?
  • 前置任务、外部输入和资源约束是否经过相关方确认?
  • 里程碑是否按时间点呈现,并有明确的通过条件?
  • 当前预测是否与原始计划区分,变化原因是否有记录?
  • 进度更新是否包含已完成结果、剩余工作和阻塞,而非只有百分比?
  • 延期后是否检查了下游依赖、并行机会和责任人?
  • 会议中的决策是否回写到任务条或关联记录?

2. 先用一个阶段试运行,再扩展到整个项目

如果团队过去没有稳定维护甘特图,不建议一开始就把所有工作拆到最细。先选择一个交付阶段,建立统一字段和状态口径,运行一个更新周期,再观察哪些字段真的帮助了决策、哪些信息总是没人维护。根据反馈调整模板,比一次性设计复杂制度更容易落地。

试运行期间可以检查三类信号:任务是否有明确负责人;预测日期变化是否能追溯原因;会议是否因为图表更快发现需要处理的阻塞。如果这些信号没有改善,应先查任务定义、依赖和更新机制,而不是先换颜色或增加更多状态选项。

3. 最后记住:一条任务条不是承诺的装饰,而是判断的记录

我对甘特图任务条的核心判断是:它的可信度,不由横线画得多整齐决定,而由事实更新、依赖确认和变更留痕共同决定。计划可以调整,预测可以变化,外部条件也可能不可控;但团队必须能够说明变化发生在哪里、影响了什么、接下来由谁采取行动。

下一步可以从当前项目中选出一条近期任务,补齐负责人、验收标准、前置条件和实际预测日期,再在下一次项目检查中验证它是否帮助团队做出更明确的决定。当一条任务条真正能回答“谁做什么、依赖什么、偏差后怎么办”,甘特图才从展示图变成实施团队可用的交付工具。

八、发布前检查清单与下一步行动

常见问题解答(FAQ)

1. 甘特图中的任务应该拆分到什么粒度?

我刚接手实施项目时,常常不知道一项工作该写成一个任务,还是继续拆成几条。任务太粗时,进度长期显示“进行中”;拆得太细,又会让团队花很多时间维护。

可以用三个标准判断:任务是否有明确负责人、可验收的完成结果,以及团队能否据此判断状态。若一项任务持续较久、包含多个交付物或需要不同角色接力,就继续拆分;若拆分后每条都难以独立验收或更新成本明显增加,则可合并。具体周期没有适用于所有项目的固定值,应结合团队跟进节奏确定。

2. 甘特图任务条的开始日期、结束日期和工期应该怎么设置?

我在排实施计划时,发现不同同事对“工期”的理解不一样,有人按自然日算,有人只算工作日。遇到节假日或客户等待时,任务条的日期也容易和实际安排对不上。

先统一日历口径:明确工期按工作日还是自然日计算,并标出团队假期及已知的等待时间。开始日期和结束日期应对应预计实际执行窗口,工期按所选日历计算;若工具支持,记录计划基线和当前预测日期,避免调整预测时覆盖原计划。对外部等待时间要单独说明,不要默认其等同于实际工作量。

3. 实施项目中的甘特图任务条要怎样设置依赖关系?

我曾经把每项工作都填上日期,却没有标明哪些工作必须等前一步完成。后来前置条件变化,后面的安排仍留在原处,团队直到临近交付才发现时间冲突。

先为每条任务写清前置条件,再与相关负责人确认依赖是否真实成立。例如,系统部署可能要等环境准备完成,用户验证则要等部署达到约定条件。依赖变更后,检查所有受影响任务的日期、负责人和交付节点;并行工作、客户审批等外部依赖也应明确标注,不能只靠图上的先后位置推断。

4. 甘特图任务条的进度应该多久更新一次,如何判断是否延期?

我参加项目跟进会时,经常看到任务条的完成百分比几天没变,但负责人又说工作还在推进。遇到这种情况,我不确定应该看百分比、实际日期,还是剩余工作来判断风险。

由团队按项目节奏约定更新频率,并明确每条任务由谁更新;关键节点密集或风险较高时,可更频繁核对,节奏平稳时则按例会周期更新。判断延期时,对照当前预测完成日期与计划日期,同时核实已交付成果、剩余工作、阻塞原因和受影响的后续任务。不要只凭完成百分比下结论,更新后应指定处理人和下一次检查时间。

核心关键词

读者评论

毛
毛嘉宁

把基线日期、当前预测日期和实际日期分开记录很实用,能避免延期后覆盖原计划,导致复盘时找不到偏差来源。

袁
袁书瑶

文章强调完成标准而不只看百分比,这点对数据迁移、培训等难以简单量化的任务尤其重要。

魏
魏若宁

实施项目常受客户输入和环境准备影响,示例把前置条件串起来,能帮助团队判断哪些工作可以并行。

沈
沈晓彤

任务拆分的三个判断问题比较可操作,既考虑责任和验收,也提醒团队别把甘特图维护成过细的待办清单。

任
任嘉禾

颜色只能辅助识别,状态和风险分开定义更清楚;保留变更原因与确认人,也便于后续追踪决策。

文章包含AI辅助创作:甘特图任务条全流程:实施团队入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/472791

赞 (0)
飞飞飞飞
时间轴管理指南:实施团队如何做好甘特图,入门指南全流程
上一篇 1小时前
依赖关系实操方法:实施团队提升甘特图效率的入门指南方法与模板
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
