研发项目的甘特图经常看起来很完整:每项任务有起止日期,阶段之间也连成了一条线。但只要需求确认晚了两天、测试环境没准备好,或关键开发人员同时被两个项目占用,原计划就可能迅速失去参考价值。我的核心判断是:甘特图不是“把任务画到日历上”,而是把交付物、依赖、资源和变更规则放在同一张可讨论的计划里。下面用一个明确标注为情景模拟的研发案例,拆解如何把时间计划做成能执行、能检查、也能调整的团队协作工具。
一、先讲核心结论:甘特图的价值在于暴露计划假设
1. 先区分“图表完整”和“计划可执行”
一张甘特图可以把任务和日期展示得很清楚,却不一定能说明日期为什么可信。任务是否有明确交付物,前置条件是否得到相关角色确认,工期是否包含评审和等待,关键人员是否被重复安排,这些问题不会因为时间条画得整齐就自动消失。
我判断一张研发甘特图是否可执行,通常先看它能否回答四个问题:每项任务交付什么、谁对结果负责、开始条件是什么、偏离计划后团队按什么规则处理。如果其中任何一项只能靠项目经理口头解释,计划就还没有真正落地。
2. 甘特图是沟通载体,不是估算器
甘特图适合表达任务顺序、计划日期、阶段重叠和里程碑。它不能自动判断估算是否合理,也不能替团队解决需求不清、资源冲突或跨部门决策延迟。工具负责让假设可见,团队负责验证假设并做出取舍。
因此,讨论排期时,我不会先问“这条任务应该画几天”,而会先追问“完成它需要哪些输入”“它的完成标准是什么”“谁能确认依赖已经满足”。日期是这些问题的结果,不应成为讨论的起点。
3. 一份好计划要包含执行与变更机制
计划不是创建后就冻结的图。研发执行中可能出现范围变化、缺陷返工、外部接口延迟和人员调整。可执行计划至少应同时写明基线日期、当前预测日期、偏差原因和下一步决策,避免所有人看到同一张图,却各自理解成不同版本的承诺。
我建议把计划分成两层:基线用于回看最初的范围与承诺,滚动预测用于反映当前事实。每次调整预测日期,不必悄悄覆盖基线;保留变化原因,才能分辨是估算偏差、范围变化,还是依赖失效。

二、研发团队的真实场景:计划失控通常从隐藏条件开始
1. 用一个小型功能交付案例看计划如何失真
以下是情景模拟,不对应任何具体企业或真实项目绩效。假设一个跨产品、设计、开发和测试角色的小团队,需要在六周内完成一项后台配置功能,包括需求确认、交互设计、接口开发、前端开发、联调、测试和发布准备。团队希望按工作日排期,假设每周五个工作日。
项目负责人最初把工作拆成“需求 3 天、设计 4 天、开发 10 天、测试 5 天、上线 1 天”,总计 23 个工作日。这个加法看起来简单,问题却很多:开发是否包含接口联调?测试环境是否已就绪?需求评审等待时间算在哪里?前端和后端能否同时开始?每项任务是否只有一个负责人?
如果这些条件没有说明,23 天只是多个数字的相加,不是可信的日历计划。更常见的偏差并非某个角色“做得慢”,而是任务之间有未显式记录的等待,导致一段工作无法按估算日期启动。
2. 把工作量、日历跨度和等待时间分开
研发估算容易混淆三种概念:实际投入的工作量、任务从开始到结束的日历跨度,以及等待评审或外部输入的时间。开发工作量可能是 4 人日,但如果开发者只能部分投入,或要等待接口确认,日历跨度可能明显更长。
在计划表中,我倾向于把等待条件写出来,而不是把它藏进一个看似准确的工期。例如,“接口开发 4 天”可以补充“接口字段确认后开始;包含单元验证,不含等待产品确认”。这类备注并不会让估算更精确,却能减少团队把不同口径的数字拿来比较。
3. 研发排期要把并行和资源占用一起看
两项任务在逻辑上可以并行,不代表同一位工程师能同时完成它们。需求文档整理和测试用例设计可能没有直接依赖,但如果两项工作都由同一名测试负责人承担,就存在资源冲突。反过来,两个不同角色的任务即使日期重叠,也可能是合理并行。
因此,我会分别画出“任务依赖”和“人员占用”两种关系。前者回答哪些工作必须等待前置成果,后者回答同一资源是否在同一时段承担了超出实际能力的任务。只看条形图是否重叠,判断不了并行是否成立。

三、常见误区:为什么排得越细,计划有时反而越不可信
1. 把阶段名称当成任务
“开发”“测试”“联调”是阶段或工作类别,不一定是足够清晰的任务。若一条任务持续两周、没有中间检查点,负责人很难在早期暴露阻塞,项目经理也不容易判断到底是未开始、进行中还是等待输入。
修正办法不是把工作切成几十条琐碎操作,而是按可验证的成果拆分。例如,将“开发”拆成“配置接口完成并通过单元验证”“管理页面完成并通过代码评审”“端到端联调完成并记录遗留问题”。拆分到能确认进展、能定位责任的程度即可。
2. 把工期估算直接写成承诺日期
估算表达的是在一组假设下的判断,承诺则意味着团队接受了范围、资源和目标日期之间的取舍。两者不能混为一谈。若估算时没有说明外部依赖、人员投入比例或需求变更边界,日期就不应被包装成无条件保证。
对不确定性较高的任务,可以记录估算区间、风险项或待确认条件。团队不必为了显得专业而把所有日期写成精确到小时的数字;信息不足时,明确“不确定在哪里”通常比给出虚假的精度更有价值。
3. 默认所有任务都能并行,或默认所有任务都必须串行
过度串行会把可独立推进的工作排成一条长队,增加日历跨度;盲目并行则会忽略接口、资源和决策依赖,制造大量返工。判断并行是否成立,至少要检查输入是否齐备、输出接口是否稳定、负责人是否可用、并行带来的协调成本是否可接受。
对于依赖尚未稳定的工作,可以安排低成本的准备活动,例如澄清验收条件、搭建开发环境或准备测试数据,同时把不可逆的大规模实现放在关键输入确认后。这样不是把风险消除,而是用较小的投入降低等待期间的空转。
4. 只更新日期,不记录变化原因
如果任务晚了,就把日期整体往后拖,图表会变得“最新”,但计划失去了学习价值。团队无法知道延期由哪类原因造成,也无法判断下一次应改进估算、减少范围、解决依赖还是调整资源。
每次重要变更至少记录原日期、当前预测、变化原因、受影响的后续任务和决策人。轻微的日常波动无需写成长篇说明;真正需要留痕的是影响里程碑、范围或跨团队协作的变化。
5. 让项目负责人独自维护计划
项目负责人可以维护计划视图,但不应独自替所有执行者估算工期和确认依赖。执行者没有参与校准时,计划容易变成管理层的日期清单;一线人员即便发现前提不成立,也可能不知道该在哪里提出修改。
更稳妥的做法是由任务负责人确认任务内容和估算假设,由项目负责人整合跨任务关系,再由相关决策者处理范围与资源冲突。所有人不必都编辑每个字段,但必须能对自己负责的部分提出事实修正。

四、专业判断逻辑:从任务清单到可执行甘特图的五步法
1. 先定义范围和完成标准
开始排期前,先写清楚本次计划覆盖什么、不覆盖什么,以及最终需要交付哪些可验证成果。若范围仍在讨论,可以把“待确认项”列入计划,但不要悄悄把它们当成已定需求。范围边界不清时,越早给出精确日期,后续越容易把范围变化误判为执行不力。
任务名称尽量使用“动词加成果”,例如“完成权限配置接口并通过约定用例”,而不是“接口工作”。完成条件也应尽量可观察:由谁验收、依据什么材料、通过什么检查。明确完成标准能减少任务状态长期停留在“差不多了”的情况。
2. 拆解任务,并控制拆分粒度
任务粒度没有适用于所有团队的统一天数标准。我更看重三个判断:任务是否可以明确分配责任,是否能在团队约定的检查节奏内看见有效进展,是否有可确认的完成条件。如果一条任务长期无法判断进度,就值得进一步拆分;如果拆分后只剩机械操作且维护成本上升,则可能拆得过细。
建议把用户可见成果、工程实现、验证活动和发布准备都纳入工作清单。只列开发任务,通常会遗漏评审、测试数据准备、兼容性检查、发布审批和回滚方案。不是每个项目都需要同等复杂度,但需要做判断,而不是默认这些工作“自然会发生”。
3. 确认依赖,再讨论并行
为每项任务补充前置任务或开始条件。依赖关系要表达实际约束,不要为了让图看起来整齐而把所有任务首尾相连。必要时区分“必须完成后才能开始”和“达到某个可用状态后即可开始”,这能避免等待完整交付造成不必要的空档。
对可并行任务,再检查人员、环境和决策资源是否冲突。多人共同负责的任务也要明确主责人,避免出现“大家都参与,所以没人负责收口”的情况。并行不是越多越好,若协调、合并和返工成本高于节省的等待时间,串行推进反而更稳妥。
4. 估算工期,说明不确定性和日历规则
估算至少应统一单位和口径:使用工作日还是自然日,工作时间是否被其他项目占用,评审等待是否单独计算,公共假期和团队休息日如何处理。不同角色对“5天工作”理解不一致时,甘特图中的日期看似相同,实际可投入时间可能完全不同。
对成熟、重复的工作,可以参考团队历史完成情况;对新技术、外部接口或需求仍不稳定的工作,应明确估算置信度较低,并设置验证点。缓冲不宜随意平均摊到每项任务中,否则既不容易看见风险,也很难说明缓冲被消耗的原因。
5. 加入里程碑、检查节奏和偏差规则
里程碑应代表一个可验证的成果或决策,例如需求边界确认、接口契约冻结、测试准入、上线评审,而不只是“本周结束”。为每个关键节点说明通过条件和决策责任人,团队才能判断是否真的可以进入下一阶段。
计划检查频率按项目节奏设置即可,不必机械套用统一周期。检查时重点确认已完成的证据、当前阻塞、未来一段时间的依赖变化和预测日期。若偏差影响关键节点,应同步讨论范围、资源、顺序或目标日期,而不是只要求执行者“加快进度”。
| 字段 | 建议记录内容 | 它解决的问题 |
|---|---|---|
| 任务名称 | 可交付成果加必要动作 | 避免阶段标签过于宽泛,难以检查完成状态 |
| 负责人 | 明确主责角色,必要时记录协作方 | 减少多人参与却无人收口的情况 |
| 估算与单位 | 工作日或自然日,并说明投入假设 | 让不同任务的工期口径可比较 |
| 前置条件 | 前置任务、输入材料、审批或环境要求 | 暴露等待和跨团队依赖 |
| 完成标准 | 验收人、验证方式、交付证据 | 避免任务长期处于模糊的“基本完成”状态 |
| 基线与预测 | 初始计划日期、当前预测日期及变更原因 | 既能跟踪当下,也能复盘计划变化 |
| 风险与备注 | 不确定条件、应对动作、决策责任人 | 让高风险假设在影响交付前进入讨论 |

五、案例拆解:用任务表、日期和更新规则形成闭环

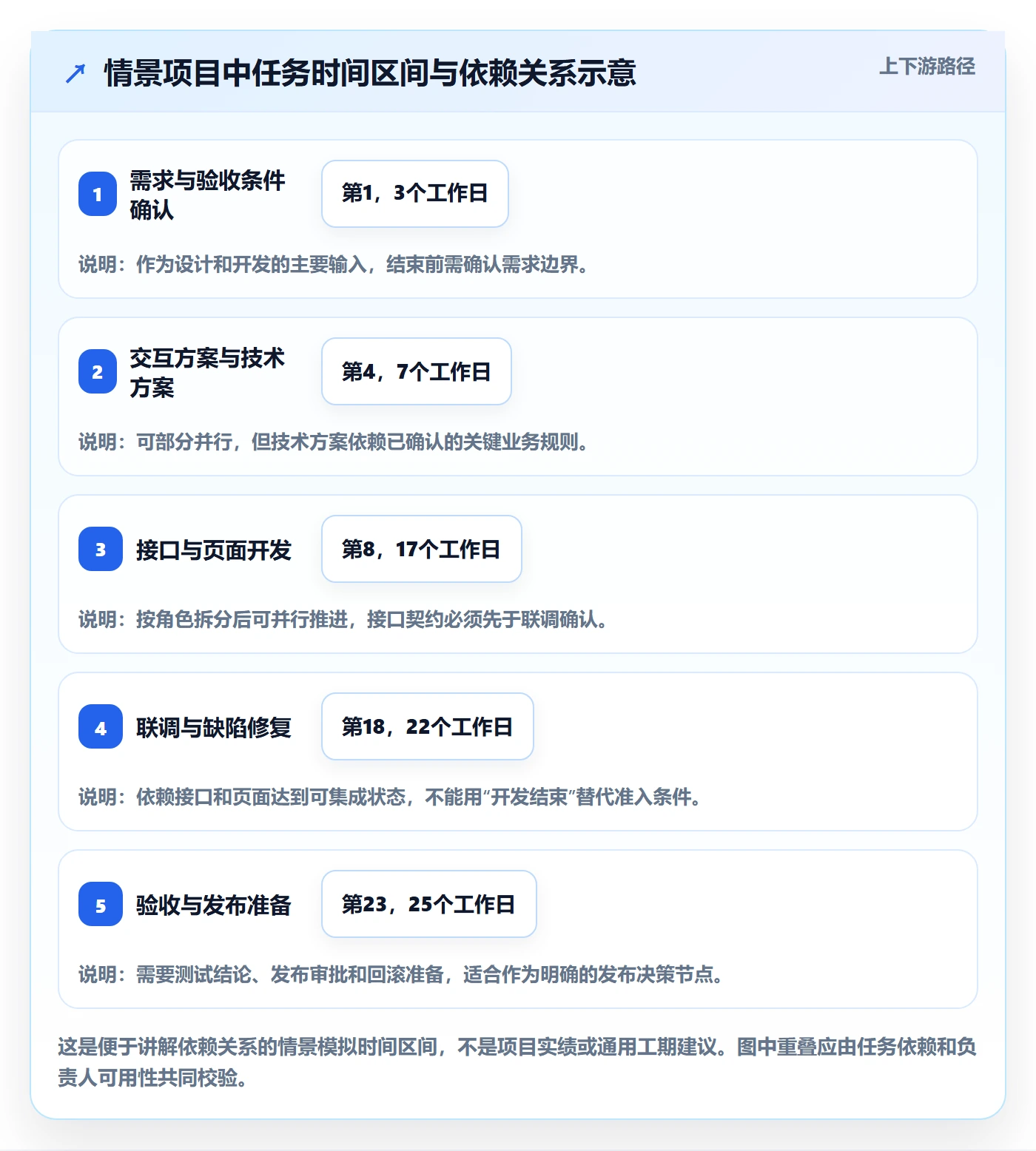

1. 先把案例假设写在图外
继续使用前文的小型后台功能案例。假设团队按五个工作日安排一周,需求范围在启动时已基本确认,产品、设计、前端、后端和测试角色均有明确负责人。以下工期和日期是演示用的情景模拟,不是实际项目数据,也不应直接复制为其他团队的排期承诺。
假设主要任务由单一角色主责,开发与设计可在已确认的输入上部分并行,联调必须等接口和页面达到约定状态后启动。测试环境准备作为单独任务处理;发布评审和回滚检查作为发布前置条件,而不是默认包含在“上线一天”之中。
2. 用任务表呈现工作,而不是只给一张时间条
| 任务 | 主责角色 | 示意工期 | 主要前置条件 | 完成证据 |
|---|---|---|---|---|
| 需求边界与验收条件确认 | 产品负责人 | 3个工作日 | 业务规则和目标用户已明确 | 需求说明与验收条件获相关角色确认 |
| 交互方案与关键状态设计 | 设计负责人 | 4个工作日 | 核心流程和权限规则已确认 | 页面状态、异常状态和交互说明完成评审 |
| 接口契约与技术方案确认 | 技术负责人 | 3个工作日 | 需求字段和关键规则稳定 | 接口字段、错误处理和调用约定可供开发使用 |
| 前端页面实现 | 前端负责人 | 7个工作日 | 交互方案达到可开发状态 | 核心页面完成并通过团队约定的检查 |
| 后端接口实现 | 后端负责人 | 7个工作日 | 接口契约确认 | 接口实现完成并通过单元验证 |
| 测试环境与数据准备 | 测试负责人 | 3个工作日 | 测试范围和环境要求明确 | 环境可用,核心测试数据可重复使用 |
| 联调、测试与缺陷修复 | 开发与测试共同负责 | 5个工作日 | 前后端达到联调准入条件,环境已就绪 | 关键用例通过,未解决问题有明确处置结论 |
| 发布评审与回滚准备 | 发布负责人 | 2个工作日 | 测试结论和发布范围已确认 | 审批完成,发布步骤与回滚条件清楚 |
3. 从任务表到甘特图,先验证“能不能开始”
把上表放进甘特图前,先确认每项任务的开始条件。设计不一定要等所有文档完成,但必须有足够稳定的业务规则;测试环境准备可以提前进行,但测试用例仍需随着需求确认更新;前后端可以重叠推进,但接口契约要先达到双方认可的可用状态。
对于重叠任务,我会要求计划里写出重叠成立的依据。否则图上两个条形并行,只是日历安排,不代表依赖已经解决。一个有用的检查问题是:“如果前一项任务最后一天才交付,后一项任务是否仍能按当前日期开始?”如果答案是否定的,就要重新检查缓冲、依赖或阶段入口。
4. 建立更新节奏:事实先于解释,预测先于责备
执行检查时,先确认任务状态和完成证据,再记录阻塞与影响。不要仅凭“进度约八成”判断是否接近完成;可以让负责人说明剩余工作、未验证条件和下一项可见成果。这样做的目的不是增加汇报负担,而是让风险在影响关键节点前被看见。
若日期发生变化,按固定顺序处理:确认事实,识别偏差来源,分析影响范围,提出可选方案,再由有决策权的人确认。可选方案通常包括减少或延后范围、调整资源、改变任务顺序、增加验证时间或接受日期变化。不能把“继续加班”当成唯一默认选项。
5. 看板状态与甘特图日期应互相校验
甘特图回答“计划什么时候做”,任务状态回答“现在实际做到哪里”。如果图表上的任务日期已过,但任务状态仍是未开始,团队需要判断是依赖阻塞、计划更新滞后还是责任人未确认。反之,任务已完成却仍占用后续时间,也可能意味着计划没有及时维护。
对多人、多项目或跨团队协作较多的组织,计划信息分散在表格、消息和会议纪要中,会增加同步成本。使用某项目管理平台时,可以先检查它能否把任务负责人、依赖关系、里程碑、版本计划和变更记录关联起来。工具是否合适,应以团队真实流程验证,而不是只比较甘特图界面是否美观。

六、不同团队条件下的行动建议与方案取舍
1. 小团队、单一项目:先用轻量计划验证依赖
如果团队规模较小、任务关系简单,不必一开始就搭建复杂的资源模型。用一张任务表加简洁甘特图,先补齐负责人、开始条件、完成标准和关键里程碑,再约定固定检查时间。重点是让执行者共同确认依赖,而不是增加大量维护字段。
轻量方案的优点是上手快、维护成本低;代价是跨项目资源冲突、历史变更分析和权限管理能力有限。当任务开始涉及多团队交接、多个版本并行或频繁变更时,应评估现有方式是否还能够可靠同步。
2. 多团队、多项目:把资源冲突和依赖治理提到前面
在多个项目共享开发、测试、架构或运维资源时,仅靠每个项目各自排期,很容易出现局部计划都成立、整体资源却无法兑现的情况。应先明确关键资源的可用容量和优先级,再决定哪些日期可以作为跨团队承诺。必要时设置统一的依赖负责人,避免项目之间只传递日期、不传递条件。
此时更适合使用能跨团队查看任务、里程碑和依赖的协作方式,但不要把所有团队都塞进一张巨大计划图。按项目或交付流维护细节,在组合视图中突出关键节点、共享资源和跨团队依赖,通常比把每条微任务都展示出来更容易决策。
3. 监管要求或数据边界严格:先验证部署和治理条件
对有数据边界、权限审计或内部部署要求的组织,工具评估不能只看排期功能。还要确认部署方式、身份与权限管理、数据留存、审计能力、备份恢复和升级维护责任,并由安全、架构及业务相关人员共同验证具体配置。产品能力与采购方案可能随版本和合同变化,评估时应以当前官方资料和实际演示为准。
如果团队正在考虑由其他工作管理系统迁移,也要把字段映射、历史记录、权限、附件、自动化规则和用户培训纳入迁移计划。所谓“平滑迁移”不是导入任务后即可完成,验收标准应包括关键数据核对、用户权限验证、流程回归和切换后的问题处理安排。
4. 评估 PingCode:把产品匹配放回组织约束中
如果目标是为中大型企业或百人以上组织建立研发协作与计划管理方式,可以将 PingCode 纳入候选评估。它面向这类组织的团队管理场景;按产品提供方公开介绍,其支持私有化部署,并提供 Jira 迁移相关能力。是否适合具体企业,仍要结合组织的流程、数据治理要求、集成现状和实际版本能力验证。
我不会仅凭“支持甘特图”或“支持迁移”作出采购结论。评估时可以选一个真实但范围受控的项目,验证任务依赖是否好维护、角色权限是否符合治理要求、现有数据能否按预期迁移、日常更新是否足够低成本,以及管理者能否获得有用的跨项目视图。涉及私有化部署时,还要明确部署资源、升级责任、备份策略和运维边界。
对于正在推进国产化替代的团队,PingCode 可以作为候选之一,但“不二选择”不应成为未经评估的结论。迁移的总成本包括授权与基础设施、数据整理、流程重建、接口适配、培训和过渡期并行运行。只有关键流程验证通过、数据核对可接受、业务负责人认可切换方案后,才适合进入正式迁移决策。
5. 根据不确定性选择计划刚度
| 项目状态 | 更适合的计划方式 | 优先解决的问题 | 主要取舍 |
|---|---|---|---|
| 需求稳定、交付路径熟悉 | 明确基线、里程碑与责任人 | 资源安排和按节点验收 | 日期可用于协调,但仍要保留变更记录 |
| 需求大体清楚、技术方案有未知 | 分阶段排期,先设技术验证节点 | 尽早缩小关键技术不确定性 | 短期计划更灵活,远期日期不宜过度承诺 |
| 范围频繁变化、探索性较强 | 用近期详细计划配合远期粗略预测 | 限制在制工作并持续更新优先级 | 不适合把远期甘特图当作固定承诺 |
| 跨部门依赖多、共享资源紧张 | 组合视图加依赖负责人和资源校验 | 协调关键资源与决策等待 | 治理成本增加,但能减少局部排期冲突 |
| 强审计或严格部署要求 | 把审批、权限、部署和验证节点纳入计划 | 证明过程可追溯且满足内部控制 | 计划字段和验证步骤更多,需要明确维护责任 |

七、落地检查清单:从下一次计划评审开始行动
1. 评审前检查计划输入
- 项目范围和本阶段交付物是否写清楚,未决事项是否单独列出?
- 任务名称是否能说明交付成果,而不只是“开发”“测试”等阶段标签?
- 每项关键任务是否有主责人、完成标准和必要协作方?
- 估算采用什么时间单位,是否明确工作日历和投入假设?
- 前置依赖、外部输入、评审等待和环境准备是否可见?
- 共享人员是否在多个任务或多个项目中被重复安排?
2. 评审中检查计划是否成立
- 并行任务是否有明确依据,重叠部分是否会造成资源冲突?
- 关键里程碑是否对应可验证成果或决策,而非单纯日期?
- 高不确定任务是否设置验证点,是否避免过早承诺远期精确日期?
- 若前置任务晚于预期,后续任务最早何时可以开始?
- 若目标日期不能变化,团队明确接受了什么范围、资源或质量取舍?
3. 执行中检查更新是否有用
- 任务状态是否由负责人根据完成证据更新,而非仅由他人代填?
- 当前预测日期与最初基线是否分别保留?
- 重要偏差是否记录原因、影响范围和决策结果?
- 阻塞问题是否有负责人和下一步动作,而非只标注“风险中”?
- 计划调整后,相关团队是否同步收到受影响的依赖和里程碑变化?
4. 用一次小范围试排验证流程
如果团队尚未形成稳定的甘特图使用方式,不建议先搭建复杂模板或迁移全部项目。挑选一项范围清楚、角色有限、周期适中的交付工作,按任务、负责人、依赖、完成标准和变更记录试排一轮。通过一次真实检查,观察哪些字段没人维护、哪些信息总在会后才补、哪些依赖反复被漏掉。
试排结束后,重点回顾计划是否帮助团队更早发现等待和冲突,而不是仅比较最终日期是否完全命中。一次计划与实际不一致,不等于计划毫无价值;如果团队能说清楚偏差来自哪里,并据此改善下一轮估算或协作条件,甘特图就产生了管理价值。
5. 最后的判断:让图表服务于决策,而非服务于整齐
研发团队开展甘特图实践,真正要交付的不是一张漂亮的时间条,而是一套共同认可的时间假设:任务做什么、依赖何时满足、资源由谁投入、风险如何暴露、变化由谁决策。日期越精确,越需要清楚交代它依赖哪些条件。
下一步可以从正在推进的一项研发工作开始:先列交付物和验收条件,再确认依赖与负责人,随后估算工期、标记不确定性,最后约定更新和变更规则。若团队规模、项目数量或治理要求已经超出表格维护能力,再评估某项目管理工具或某项目管理平台,并用真实流程验证,而不是让工具替团队作出计划判断。

常见问题解答(FAQ)
1. 研发团队如何把需求拆成可执行的甘特图任务?
我以前排计划时,常把“开发功能”“完成测试”直接写成任务,结果执行中才发现每项里面还有很多不同工作。我想知道任务拆到什么程度,才能既方便跟踪又不至于增加太多维护负担。
按可交付成果拆分任务,确保每项都有负责人、完成条件和可估算的工期。任务过粗、无法判断进展或定位阻塞时继续拆分;若拆分后只是增加细碎更新、没有改善责任划分或风险识别,就可以合并。
2. 甘特图里的研发任务应该怎样判断能否并行?
我排期时会看到设计、开发、测试等工作在日历上有重叠空间,但不确定这是否代表它们真的可以同时进行。我也担心多人共享、接口未定或前置成果未完成时,图上看似并行,实际却会互相等待。
先确认每项任务的输入、前置条件和负责人,再判断是否存在必须等待的交付物或共享资源冲突。只有前置条件已满足、接口足够明确且人员资源不冲突时才安排并行;对有条件的并行任务,在计划中标注依赖和启动条件,并在条件变化时重新排期。
3. 研发项目排工期时,怎样避免把估算日期当成确定承诺?
我在制定计划时,常需要给出明确日期,但研发任务会受到评审、外部反馈和技术不确定性的影响。我想知道如何让日期既能用于协调,又不让团队误以为每个估算都是没有变数的承诺。
记录工期估算的依据、工作日历、等待环节和主要不确定性,并区分工作量与日历跨度。对依赖外部反馈或方案尚未确认的任务,注明假设和风险;通过团队认可的缓冲或情景范围表达不确定性,待关键条件明确后再确认计划基线。
4. 甘特图排好后,研发团队应该如何跟踪和调整计划?
我遇到过计划发布后没人持续维护,直到里程碑临近才发现任务已经偏离。想了解团队应该检查哪些信息,以及出现延误时怎样调整,才能避免只改日期却没有解决原因。
由项目负责人组织、任务执行者共同核对完成状态、剩余工作、阻塞和依赖变化,并按项目节奏设定固定检查频率。出现偏差时先确认事实和原因,再评估对后续任务、资源及里程碑的影响,决定调整顺序、资源、范围或日期;记录变更原因、影响和决策人,避免只移动时间条而不处理问题。
核心关键词
文章包含AI辅助创作:计划时间落地方案:研发团队开展甘特图的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/472742
读者评论
把工作量、日历跨度和等待时间分开估算很实用,尤其能避免把评审等待误算成开发效率问题。
文章明确说明案例和图表数据是情景模拟,这点比较严谨;实际团队仍需用自己的历史数据校准工期。
除了任务依赖,还要核对人员是否被多个项目同时占用,这个提醒很关键,单看甘特图日期确实容易误判并行能力。
保留基线日期、当前预测和变更原因,有助于复盘延期来源;不过维护这些信息也需要团队约定固定的更新节奏。
