甘特图甘特图全流程:研发团队最佳实践与一文讲清
一张研发甘特图看起来排得很满,不代表项目真的可控:需求评审、开发、联调、测试都写上了,到了发布前却发现接口依赖没确认、测试环境没准备、关键人员同时被三个项目占用。我的核心判断是,甘特图最有价值的地方不是把日期画成横条,而是让团队看见任务之间的关系,并在计划发生变化时及时重做判断。本文按研发团队真实的工作顺序,讲清如何准备、拆分、排期、跟踪和复盘甘特图,也会说明它解决不了什么。
一、先讲结论:甘特图不是项目控制系统,而是计划协作界面
1. 甘特图真正要回答的三个问题
我评审研发计划时,不会先问“图画得漂亮吗”,而会先看三件事:交付物是什么、哪些任务必须先完成、计划变化会影响谁。甘特图把任务放到时间轴上,帮助团队同时看到工作内容、计划周期和相互关系。它能让计划更容易讨论,但不能替团队判断任务是否拆得合理、工期是否可信。
因此,甘特图应被视为共同讨论计划的界面,而不是对未来的精确预测。排期越不确定,越需要把假设、风险和待确认事项放在图表旁边,而不是用精确到某一天的日期制造确定感。
2. 一张可用的研发甘特图至少要有四类信息
- 工作项:任务名称应能指向可交付结果,例如“完成支付回调幂等处理”,而不是含糊的“后端开发”。
- 时间信息:包括计划开始、计划结束;进入执行后,还应区分实际进度和预测完成时间。
- 责任信息:每个关键任务要有明确负责人。多人协作时,也要说明主责人是谁,避免“大家负责”变成无人跟进。
- 关系信息:标出必要的前后依赖、里程碑和外部等待条件,并注明尚未确认的依赖。
缺少其中任意一类,甘特图都可能只剩一排日期。日期看起来清楚,真正影响交付的前提却不可见,项目成员仍需要靠会议和私聊补齐信息。
3. 计划质量比图表形式更重要
我会把“能不能解释计划”作为甘特图的基本验收标准:为什么这项工作从这个日期开始?它依赖什么?如果晚两天,最先受影响的是谁?负责人能否说明完成标准?如果这些问题答不出来,换成更复杂的软件视图也不会让计划变得可靠。
一个实用原则是:先把任务、依赖和责任讲清楚,再决定用表格、看板还是甘特图展示。工具可以提高信息更新的便利性,但不能替代项目团队对范围、优先级和风险的判断。

二、研发团队为什么会用甘特图:让隐性的依赖关系显形
1. 研发进度常被“等待”而不是“编码”拖慢
在一个功能交付中,开发任务可能只占一部分周期。需求澄清、接口评审、测试数据准备、联调窗口、合规确认和发布审批都可能形成等待。若计划只列“开发开始”和“开发结束”,团队就看不到这些等待发生在哪里,也难以判断延期是估算偏差还是依赖未满足。
甘特图适合把这些工作放到同一条时间线上。它能帮助产品、研发、测试和运维讨论:哪些工作可以并行,哪些工作必须按顺序完成,哪些节点需要提前准备。它并不自动消除等待,却可以让等待从口头印象变成可以核对的计划条件。
2. 一个计划应同时服务于执行和沟通
对执行者来说,甘特图要回答“我现在做什么、下一步依赖谁”;对负责人来说,它要回答“最可能影响交付的路径在哪里”;对跨团队协作者来说,它要回答“我需要在什么时间提供什么输入”。同一张图如果只方便汇报,却不能指导日常协作,就容易成为每周更新一次的展示材料。
团队规模越大,计划信息越容易分散在会议纪要、即时消息和个人表格里。对于百人以上组织或跨多个职能团队的项目,集中维护工作项、依赖、责任和状态通常更有价值。以 PingCode 为例,若团队需要在统一平台协作,并且有私有化部署或从 Jira 平滑迁移等要求,可以把它纳入工具评估;但是否适合仍取决于实际流程、权限、集成和运维要求,不能因为某项能力存在就跳过验证。
3. 甘特图并不适用于所有工作节奏
如果工作范围高度开放、任务每天都在快速重排,逐项承诺具体开始和结束日期会带来高昂维护成本。此时可用迭代目标、看板和短周期计划管理日常流动,只对发布窗口、跨团队依赖和重要里程碑使用甘特图。
相反,当项目有明确交付日期、较长前置周期、多个外部依赖或必须协调不同团队资源时,甘特图通常更容易暴露冲突。工具选择的关键不是“研发团队该不该用甘特图”,而是项目中有多少重要决策需要依赖时间关系来沟通。

三、先拆误区:为什么很多甘特图画完就失效
1. 误区一:任务越多,计划越精细
把每个人每天的工作都拆成独立任务,看起来很精确,实际上会使更新成本迅速上升。任务状态需要频繁调整,负责人也可能把时间花在维护表格上,而不是推动交付。任务拆分的目标不是追求颗粒度最小,而是让重要工作可估算、可分工、可发现偏差。
我的判断方法是看任务能否独立验收和跟踪。若一项工作跨越较长时间、包含多个可验证交付物,通常值得拆分;若只是把一个两小时的小动作单独列出,且不会影响依赖和决策,就未必需要出现在团队级计划中。
2. 误区二:任务条首尾相接,就等于依赖清楚
时间上的前后顺序不一定代表真实依赖。比如测试任务排在开发任务之后,可能只是习惯性安排;真正的测试前提可能是测试环境、接口协议和测试数据准备完成。若只把任务条排成一条线,而不说明依赖原因,任何一个环节发生变化,团队都不知道应该重排什么。
建立依赖时,最好写清楚“后续任务开始的条件”。“接口联调完成”比“后端开发完成”更能说明测试团队何时可以开始;“安全评审通过”也比“进入发布周”更适合作为上线前置条件。
3. 误区三:进度百分比等于真实完成度
“开发完成 80%”不一定意味着项目已经接近交付。如果剩余工作包含复杂联调、数据迁移或验收缺陷,最后 20% 可能承担最大的交付风险。进度百分比只有和完成标准、已验证成果一起看才有意义。
对关键任务,我更倾向于记录可观察的状态,例如“代码已合并”“测试通过”“待外部接口方确认”,并将预测完成日期与原计划日期区分。这样做比单独填一个百分比更容易识别真实阻塞。
4. 误区四:基线日期是承诺,不应修改
计划基线的作用是保留最初的比较参照,不是要求团队假装计划从未变化。需求变更、资源调整和外部依赖延期都可能改变预测日期。若为了维持“按期”而覆盖原计划,团队会失去判断偏差和复盘估算质量的依据。
更可靠的做法是同时保留基线和当前预测:基线回答“最初怎么计划”,当前预测回答“按现有信息可能何时完成”。调整时记录原因、影响范围和决策人,避免把事实变化误当成计划管理失败。
5. 误区五:工具支持自动联动,计划就会自动正确
某些项目管理平台可以依据依赖关系帮助调整后续日期,但它们无法自动判断前置任务是否真的完成,也无法知道某位工程师是否同时承担其他高优先级工作。自动联动可以减少机械操作,不等于自动估算、自动排资源或自动化解风险。
选工具时,应该把“系统能做什么”和“团队仍需判断什么”分开。前者关注数据关联、权限、提醒和视图;后者包括范围取舍、依赖确认、风险接受和交付承诺。把两者混为一谈,容易把工具功能包装成管理能力。

四、专业判断逻辑:从交付范围走到可执行排期

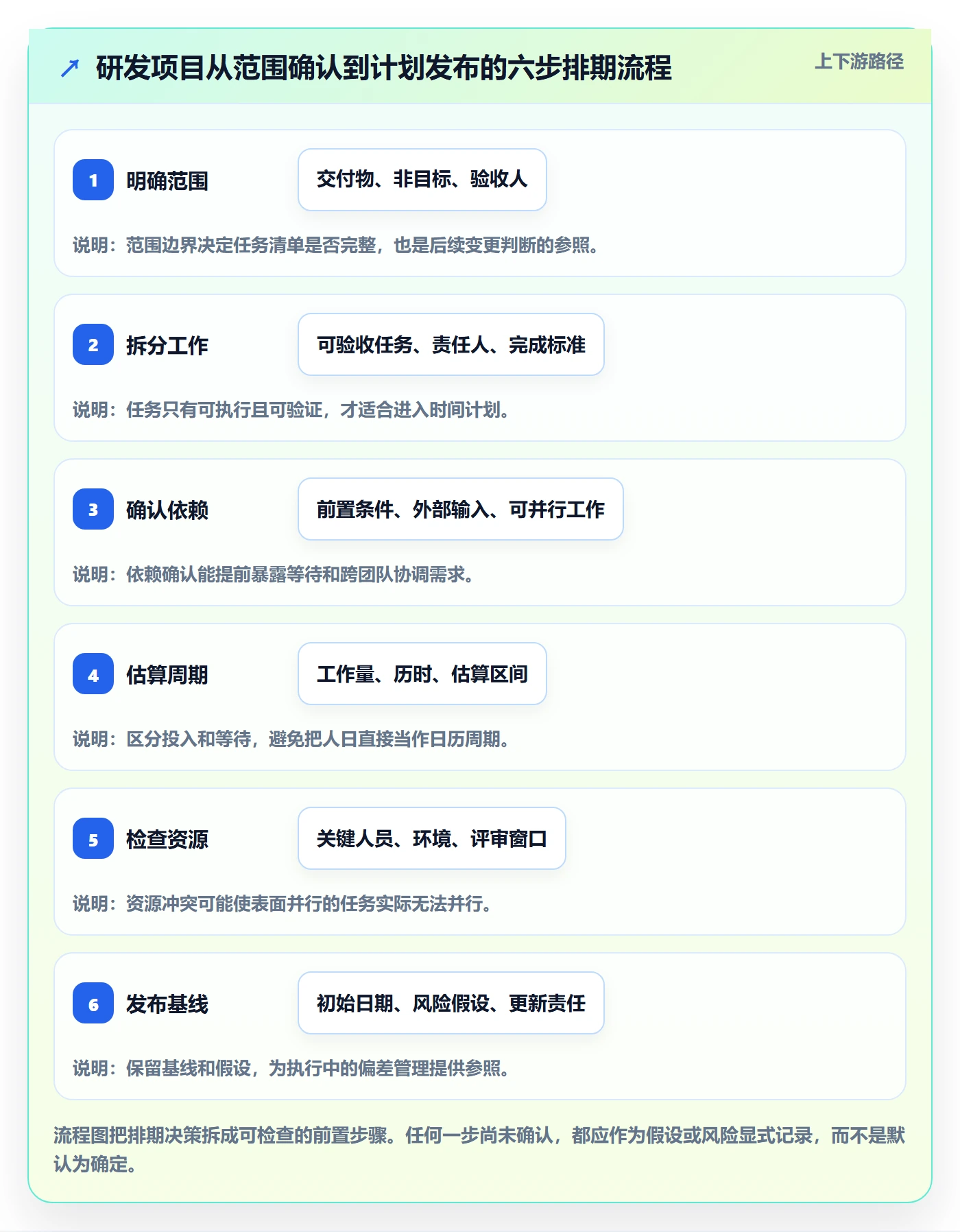

1. 先确定范围和完成定义
画甘特图前,我会先问项目要交付什么、明确不做什么,以及“完成”由谁验收。需求范围模糊时,团队容易把不确定性藏进工期;到了执行中,新增需求再被解释为“原本就应该包含”。把范围边界写清楚,才能判断任务数量和时间安排是否合理。
完成定义也不能只写“开发完成”。对一个功能来说,完成可能意味着代码合并、自动化测试通过、关键场景验收、监控配置完毕以及发布审批通过。并非每个项目都要列出所有条件,但影响上线风险的条件必须提前确认。
2. 再按交付结果拆任务
任务拆分应从可交付结果出发,而不是简单按职能部门切块。以一个新功能为例,“前端、后端、测试”只是角色分类;进一步拆成“完成接口契约评审”“实现订单状态校验”“完成异常场景测试”,才能看出任务输入、输出和前后关系。
任务粒度没有适用于所有团队的固定天数。我通常优先把可能需要协调、验收或影响关键路径的工作拆清楚;稳定且低风险的重复工作可以保持较粗粒度。拆得太粗会隐藏偏差,拆得太细会让维护本身变成项目。
3. 标出依赖、并行和关键节点
识别依赖时,可以逐项询问:这项工作开始前必须拿到什么?它完成后,谁才能继续?有没有可以并行的部分?哪些外部条件不受本团队控制?这组问题往往比直接填日期更能发现排期风险。
关键里程碑应代表可验证的决策点或交付节点,例如范围冻结、方案评审通过、联调完成、验收通过和发布窗口,而不是为了让图表显得完整而每周都设置一个里程碑。
4. 估算时区分工作量、历时和等待
工作量是团队实际投入的时间,历时是从开始到结束经过的日历时间,两者不能互相替代。一个任务可能只需两天实际工作,却因为等待评审或外部输入而历时一周。排期只填“需要两天”,却把它安排在连续两天内,往往会低估真实周期。
对于不确定任务,建议标注估算依据和影响因素。例如“接口开发,预计 3 至 5 个工作日,前提是字段定义在评审前确认”。区间和前提比假装精确的单一日期更诚实,也更方便在条件变化后重新预测。
5. 最后检查资源冲突与计划缓冲
排期前应检查关键人员是否同时承担多个项目、测试环境是否有共享冲突、外部团队是否有可用窗口。甘特图中的任务即使没有时间重叠,也可能因为共用同一个人或环境而无法并行。
缓冲不是随意给所有任务加几天,而是针对不确定性和高风险依赖做显式安排。缓冲位置和大小应由项目特征决定,并记录原因。把缓冲隐藏在每个任务的估算里,容易让团队看不见风险到底在哪里。

五、用一个研发案例走完计划、执行与变更
1. 示例背景与假设
下面用一个虚构的“新增订单状态通知”功能说明如何排计划。假设团队由产品、后端、前端、测试和运维协作,目标是在一个计划窗口内完成上线。案例中的日期、工期和偏差都是情景模拟,用于展示判断方法,不代表行业平均值或真实客户结果。
初始范围包括需求确认、接口方案评审、后端实现、前端展示、联调、测试、发布准备。团队确认接口字段需在开发前评审;前端可以先完成静态页面,但接入真实数据依赖接口契约稳定;上线还需要监控和回滚方案通过检查。
2. 先画关系,再填日期
| 工作项 | 计划工期(示例) | 主要前置条件 | 完成证据 |
|---|---|---|---|
| 需求与验收口径确认 | 2个工作日 | 产品、研发、测试参与评审 | 验收场景和非目标范围确认 |
| 接口契约评审 | 1个工作日 | 需求边界已确认 | 字段、异常返回和兼容策略通过评审 |
| 后端实现与单测 | 4个工作日 | 接口契约确认 | 代码合并,关键单测通过 |
| 前端页面与数据接入 | 4个工作日 | 静态页面可并行;真实数据接入依赖接口可用 | 核心状态展示和异常态验证完成 |
| 联调与缺陷修复 | 3个工作日 | 前后端功能可用,联调环境准备完成 | 关键场景联调记录完成 |
| 测试与验收 | 3个工作日 | 联调通过,测试数据就绪 | 验收用例通过,阻断级缺陷关闭 |
| 发布准备 | 1个工作日 | 测试验收通过 | 监控、回滚和发布审批确认 |
表里的工期不能简单相加成项目历时,因为部分工作可以并行。例如前端静态页面可以在后端实现期间开展;但真实数据接入仍受接口条件约束。计划图应同时表达“可并行的工作”和“不能越过的前置条件”,否则总工期会被误解。
3. 假设变化时,沿依赖链评估影响
情景模拟:接口评审因字段定义未确认,晚了两个工作日。团队不应只把后端任务整体向后拖两天,还要分别检查哪些工作能继续。前端静态页面可能不受影响,真实数据接入、联调和测试则可能受到影响。若团队把所有任务都串成一条线,会过度估计影响;若完全不标依赖,又可能漏掉真正的延期路径。
更新计划时,先记录新事实和新预测,再决定是否调整范围、增加资源或接受新的交付日期。每个选择都有代价:压缩测试可能增加质量风险;加人可能受到熟悉度和沟通成本限制;削减非核心范围则需要产品和业务方确认。甘特图的作用是让影响路径可见,取舍仍由责任人共同作出。
4. 用示意数据说明计划变化的影响
为了演示差异,假设团队在一次计划演练中比较了两种做法:一是将需求确认、开发、联调、测试和发布全部串行安排;二是明确可并行工作、提前准备测试环境,并把依赖条件写入计划。以下数字是情景模拟,不是实际项目统计,也不表示某种排期方式在所有团队中都能获得同样结果。
| 观察项 | 串行粗排方案 | 依赖拆解方案 | 解读 |
|---|---|---|---|
| 计划中可识别的前置条件 | 2项 | 6项 | 条件写得更多,不代表项目更复杂,而是原先被隐藏的准备工作变得可见。 |
| 测试环境准备时间 | 联调前临时安排 | 需求确认后提前启动 | 提前准备可降低测试开始后才发现环境不可用的风险。 |
| 延期影响评估耗时 | 约90分钟 | 约30分钟 | 示意差异来自依赖信息预先维护,实际耗时取决于团队规模和变更范围。 |
| 当前预测日期可追溯性 | 较低 | 较高 | 保留基线、变更原因和预测日期,便于解释计划为何变化。 |

5. 案例给出的关键经验
案例中最重要的不是最终日期,而是“哪些工作真的依赖接口”。若团队把依赖标清,变化后可以保留不受影响的并行工作;若计划只有日期没有条件,任何局部延期都可能造成全盘重排。
我也会提醒团队不要把图表上的百分比作为唯一进度证据。对联调和测试,应记录通过的场景、未关闭的缺陷、待外部确认事项;对发布准备,应核对监控和回滚条件。可验证的事实,比“已经完成 90%”更能支撑交付判断。
六、画完之后如何维护:把更新机制写进工作流程
1. 约定谁更新、更新什么、何时更新
没有更新责任人的计划,通常会很快过期。项目负责人可以维护里程碑和整体预测,任务负责人更新具体状态和阻塞,相关团队确认外部依赖。更新频率不必一刀切:临近发布、风险较高的阶段可以更频繁;稳定阶段则可按照团队已有节奏检查。
更新规则至少要回答三个问题:什么时候更新?状态变化由谁确认?出现偏差时需要记录哪些信息?如果团队已使用日常站会或迭代评审,可以把计划更新放进现有流程,而不是再增加一场只为维护图表的会议。
2. 将计划日期、实际日期和预测日期分开

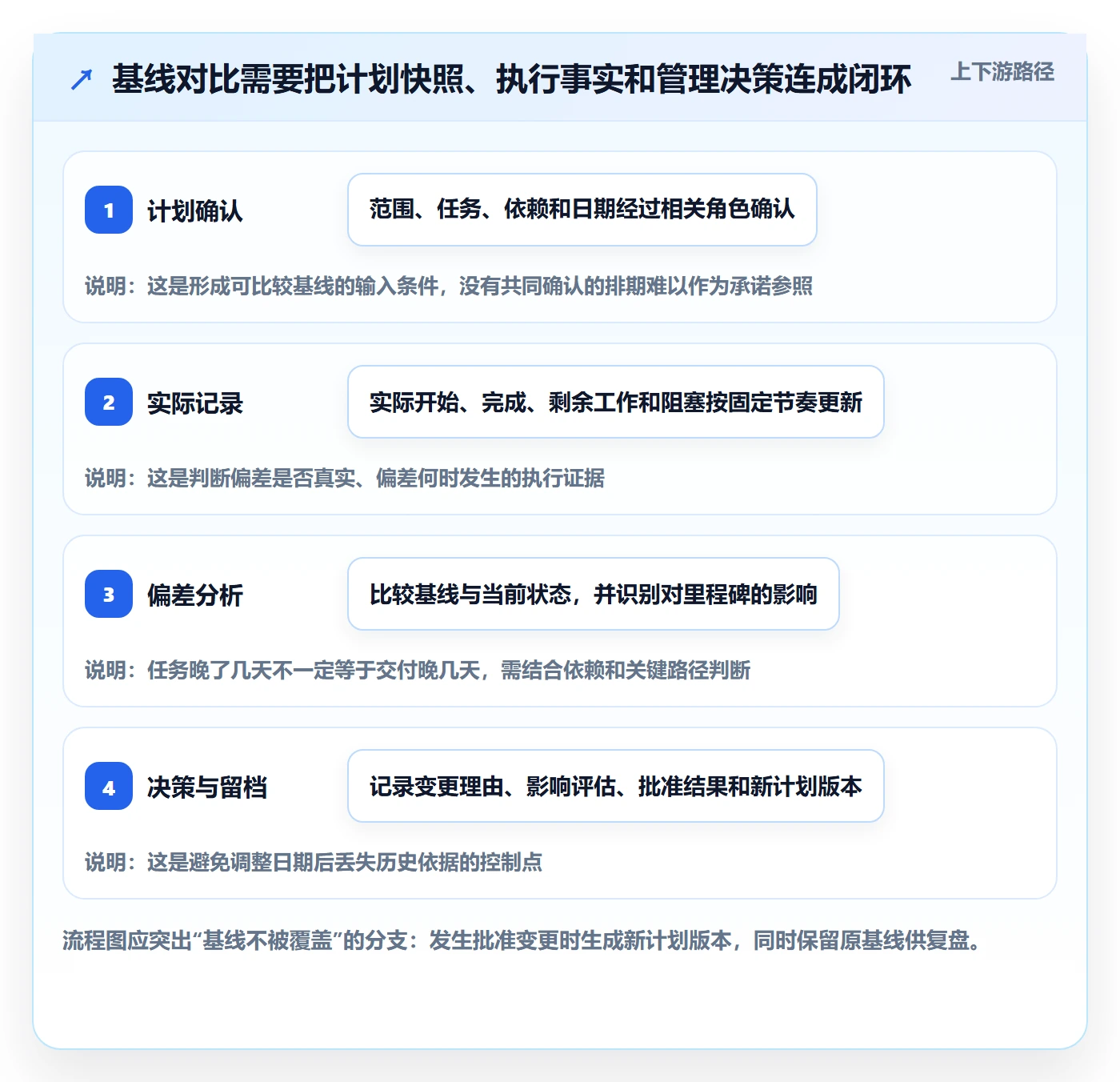

基线日期用于保留初始计划;实际日期记录真实发生的开始和结束;预测日期根据当前信息估计未来。三者混在一起,团队就无法分辨“原计划如何”“已经发生什么”和“现在判断将会怎样”。
任务开始后,不必反复修改原始基线来追求表面一致。更有用的做法是保留变化记录,例如“测试环境晚一天就绪,测试预测完成日期相应顺延一天,发布窗口暂不变,需在缺陷分流后复核”。这类信息能让相关人理解判断过程。
3. 用偏差触发行动,而不是只做颜色标记
红色、黄色或绿色状态本身不解决问题。出现偏差后,团队需要判断影响范围、原因类别和可选行动。常见原因包括范围增加、估算偏差、等待外部输入、资源冲突、技术不确定性和质量返工。不同原因对应不同措施,不能只用“加快进度”处理。
- 若是范围增加,先确认优先级,并决定新增内容是否进入当前交付。
- 若是外部依赖延迟,核对是否存在替代输入或可并行工作,并升级协调事项。
- 若是资源冲突,重新检查优先级和人员安排,不要默认所有关键人员可以同时服务多个项目。
- 若是技术不确定性,考虑先做小型验证或原型,而不是直接承诺完整实现日期。
- 若是质量返工,确认缺陷根因和验收风险,避免为了保住日期而隐藏问题。
4. 让风险记录补足甘特图看不见的信息
甘特图擅长展示时间与关系,却不擅长表达风险的概率、影响程度和应对方案。对高风险项目,建议用风险记录补充关键依赖,包含风险描述、影响对象、责任人、触发条件和应对动作。风险一旦转化为实际任务,再把必要工作纳入计划。
这也能避免把所有不确定性都转成任务条。不是每个风险都能被提前排成确定的工作,但每个重要风险都应该有人负责观察和应对。

七、不同团队和项目情况下的行动建议与取舍
1. 小团队、短周期、需求变化快
如果团队人数少、项目周期短且需求经常调整,不建议把每个开发动作都放进甘特图。可以用迭代计划或看板管理日常任务,只对关键交付日期、跨团队等待和外部审批设置甘特图层级的计划。
这种方式牺牲了逐项日期的精细度,换取更低的维护成本和更快的调整能力。若项目进入发布冲刺或需要跨团队协调,再把范围、依赖和里程碑补充到时间视图中。
2. 多团队协作、外部依赖多
当项目涉及多个研发小组、测试团队、供应商或业务部门时,优先画清楚接口和交付边界,而不是先细化个人每日安排。每项关键依赖都应有提供方、接收方、期望日期和验收条件,避免“已经发出请求”被误认为“依赖已经完成”。
此类项目可以考虑使用支持多人协作、权限管理、依赖关联和变更留痕的项目管理平台。若组织有数据部署、访问控制或既有系统迁移要求,应安排真实流程验证;例如评估 PingCode 时,可以把私有化部署、Jira 平滑迁移等需求列为核验项,并由信息安全、项目管理和实际使用团队共同确认。工具功能与采购决策仍需以当前产品能力、部署方案和合同范围为准。
3. 长周期项目、发布节点固定
长周期项目应重点维护里程碑、阶段交付和关键依赖,不宜在项目开始时就把未来数月每项细节都当成确定计划。近期开工任务可以拆得更细,远期工作保留适当区间,并在需求、技术方案或外部条件明确后逐步细化。
固定发布窗口下,建议把决策点提前标出,例如范围冻结日期、功能验收日期、回归测试窗口和发布审批时间。需要在日期、范围和质量之间取舍时,把选项和影响交给有决策权的人处理,不要让项目成员在图表上自行压缩关键验证环节。
4. 组织需要私有化部署或迁移既有项目数据
部署方式和迁移能力是组织约束,不是甘特图本身的属性。对于有私有化部署要求的团队,除了功能演示,还应验证部署、升级、备份、权限和运维责任;对于从既有系统迁移的团队,应先抽取真实项目样本,检查任务层级、附件、评论、状态、依赖关系和历史记录如何处理。
迁移评估最好用一个小范围项目先行试跑,明确哪些数据可以完整保留、哪些需要映射、哪些无法原样迁移。不要只根据“支持迁移”四个字判断成本,也不要在没有验证数据结构和团队习惯之前承诺一次性切换。
5. 根据优先目标做取舍
| 团队当前优先目标 | 更值得优先投入的环节 | 需要接受的取舍 |
|---|---|---|
| 减少计划维护负担 | 只管理里程碑、关键任务和关键依赖 | 放弃对所有日常工作的逐项日期管理 |
| 提高跨团队可见性 | 明确责任边界、依赖条件和更新规则 | 需要协调多个团队采用一致的状态定义 |
| 控制固定日期发布风险 | 提前确认验收、测试、审批和回滚条件 | 可能需要更早冻结范围,减少临近发布的新增需求 |
| 保留敏捷调整空间 | 用短周期迭代管理细节,用甘特图呈现发布节点 | 远期日期只能作为当前预测,不能当成精确承诺 |
| 满足部署与迁移约束 | 用真实数据验证部署、权限、迁移与运维 | 评估周期和实施成本会高于单纯的功能演示 |

八、工具选型与落地检查:先验证流程,再比较功能
1. 先写出必须解决的管理问题
选工具前,先列出当前最耗时或最容易出错的场景:计划散落在多个表格、任务依赖没人维护、进度无法追溯、跨团队权限难配置,还是既有系统数据需要迁移。没有问题清单,功能演示很容易变成看谁的界面更丰富,却无法证明工具能否进入日常工作。
接着把问题转换成可验证的验收条件。例如:“项目负责人能在同一视图查看里程碑、任务负责人和当前预测日期”“任务状态变化可以保留记录”“相关团队只能查看或编辑授权范围”。条件越具体,试用结果越容易比较。
2. 用真实项目做小范围验证
我建议选一个范围可控、依赖真实、参与角色齐全的项目做试点,而不是拿一个已经结束的项目做静态演示。试点至少观察一次计划建立、一次正常更新和一次变更处理,检查团队是否愿意维护,关键信息是否能被不同角色理解。
若组织考虑 PingCode,可把其面向中大型企业及百人以上组织的定位作为评估背景之一,再通过试点核对团队规模、流程复杂度和权限需要是否匹配。针对私有化部署或 Jira 平滑迁移的要求,应核实当前部署条件、迁移范围、历史数据处理和实施服务;“可以评估”不等于“无需验证即可采用”,最终结论应建立在项目实测和合同确认上。
3. 工具能力不能替代管理约定
即使工具支持依赖关联、视图切换、提醒或自动更新,团队仍需约定任务如何命名、何时算完成、谁负责更新、变更由谁批准。否则不同小组会使用不同的状态含义,图表聚合后看似整齐,实际却无法横向比较。
部署与迁移也需要纳入总成本。除了订阅或实施费用,还要考虑管理员投入、流程配置、数据清理、培训、集成和后续维护。对组织级工具而言,短期上线速度不是唯一指标,长期可管理性和团队采用率同样重要。
4. 一份可直接使用的试点检查清单
- 项目范围、交付物和验收人是否明确?
- 关键任务是否有负责人、完成标准和合理粒度?
- 任务依赖是否由前后环节负责人共同确认?
- 计划中是否包括评审、联调、测试、发布准备和外部等待?
- 是否能区分基线日期、实际日期和当前预测?
- 发生变更时,是否能找到原因、影响范围和决策记录?
- 团队成员是否能在既有工作节奏中完成更新,而不需要重复录入?
- 若涉及私有化部署或迁移,是否通过真实数据和权限场景验证?
- 试点结束后,是否复盘维护成本、信息准确性和协作效果?

九、最后总结:先让计划可信,再让图表完整
1. 甘特图有效与否,取决于团队如何使用它
研发团队常把注意力放在横条、颜色和软件功能上,但真正决定甘特图价值的,是任务是否对应交付结果、依赖是否经过确认、日期是否带有合理假设、偏差是否触发行动。图表只是呈现方式,计划质量来自团队的共同判断。
我最看重的不是计划第一次画出来有多完整,而是变化发生时团队能否快速回答:哪些工作受影响、哪些仍可继续、需要谁做决定、当前预测为何改变。能够回答这些问题的计划,才有机会支持实际交付。
2. 下一步从一个真实迭代开始
如果团队还没有稳定的甘特图实践,不必先采购复杂工具,也不必一次性覆盖所有项目。选一个正在进行的研发项目,先确认范围与里程碑,再拆出关键任务、责任人和依赖条件;执行一到两个更新周期后,复盘哪些信息真正帮助了决策,哪些内容只是增加维护负担。
把甘特图从“日期展示”升级为“依赖与决策的共同视图”,比追求一张看起来没有空白的计划表更重要。先让团队看见真实约束,再谈精细排期;先保留变化证据,再谈项目复盘。这样画出来的甘特图,才不是计划的终点,而是协作的起点。
常见问题解答(FAQ)
1. 研发团队制作甘特图,应该从哪一步开始?
我以前会直接把需求和开发任务填进表格,再补上日期,但排完后常发现测试、联调或发布准备没算进去。我想知道,正式排期前还需要先确认哪些内容?
先明确项目范围、交付物和关键里程碑,再按可交付结果拆分任务,为每项任务确定负责人、完成标准、预计起止时间及前置依赖。排期前还要标出待确认假设,并让相关角色共同检查任务顺序;范围尚未明确的事项应标为待确认,不宜写成确定承诺。
2. 研发任务拆到多细,甘特图才方便跟踪?
我做计划时常在两种做法之间犹豫:任务太粗,周会上看不出卡在哪里;任务太细,团队又要花很多时间维护。我该用什么标准判断拆分粒度?
以团队能否独立估算、指定负责人并验收任务为判断标准。若一个任务包含多个可独立交付的结果,或进度变化后无法定位原因,就应继续拆分;如果拆出的子任务没有独立状态、负责人或决策价值,则通常过细。各团队可按自身迭代和汇报节奏设定跟踪周期,不必追求统一的任务时长。
3. 甘特图里的任务延期后,应该怎样调整后续计划?
我遇到过一个前置开发任务延期,原计划里的联调和测试日期却没有变化,最后整张图看起来正常,实际交付已经受影响。我想知道,延期发生后应该按什么顺序重新评估?
先确认延期原因、剩余工作和新的预测完成时间,再检查依赖该任务的后续工作,以及是否存在可并行的任务。随后评估对里程碑、资源和交付范围的影响,与相关负责人确认调整方案,并分别记录原计划日期、实际进度和最新预测日期;不要只移动任务条而不更新影响范围。
4. 甘特图需要多久更新一次,怎样判断项目真的落后了?
我担心计划更新太频繁会增加团队负担,更新太少又会让风险到最后才暴露。尤其是研发进度常受评审、环境和跨团队协作影响,我该用什么节奏和口径跟踪?
按项目风险和协作节奏约定固定更新频率,例如每周检查一次,并在关键里程碑或重大变更发生时及时更新。跟踪时同时记录计划日期、实际完成情况和最新预测日期;任务到期未完成、预测日期持续后移,或前置阻塞影响关键里程碑,都应作为偏差信号处理。更新责任应明确到任务负责人,项目负责人负责汇总影响与决策。
核心关键词
文章包含AI辅助创作:甘特图甘特图全流程:研发团队最佳实践与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/472701
读者评论
把工作量、历时和等待时间分开估算很实用,尤其是跨团队评审和环境准备,确实容易让排期低估总周期。
保留基线日期和当前预测的做法有助于复盘;如果只覆盖原计划,后续很难判断延期来自估算偏差还是需求变化。
文章没有把甘特图说成万能工具这点比较客观。任务频繁变化的团队,确实可以只用它管理里程碑和跨团队依赖。
任务拆分是否可验收,比单纯追求颗粒度更重要。用具体成果和阻塞状态跟进,也比填写主观完成百分比更清楚。
