研发甘特图常见的失效方式,不是日期没填,而是日期填得很满:开发、联调、测试每项都有起止时间,图看起来完整,接口延期后却没人知道哪些任务要跟着移动。要让时间轴真正可用,我会先定义计划范围、日期口径和依赖关系,再选择图表或项目管理工具呈现;否则,画得越漂亮,越可能把不确定性包装成确定计划。
一、核心结论:先把计划建对,再把时间轴画出来
1. 甘特图时间轴不是日历背景,而是项目假设的可视化
一条有用的时间轴,至少要让团队看懂四件事:计划覆盖什么范围、每项工作什么时候开始和结束、工作之间有什么前置关系、计划变化后由谁负责更新。只显示日期和色块,最多是任务日历;把依赖、责任和变更方式也表达出来,才有机会成为协作工具。
我判断一张排期图是否可执行,不先看颜色是否统一,而是检查任意一项延期后,团队能否找到受影响的下游任务、责任人和交付节点。如果需要靠项目负责人逐个私聊才能确认影响范围,图上的时间轴就没有承载完整的管理信息。
2. 先统一四项口径
- 计划边界:明确这张图描述的是单个版本、一个项目,还是多个版本的路线图。不同层级不要混在一张图里。
- 时间粒度:确定横轴按日、周还是迭代展示。粒度应匹配决策频率,不应为了细而细。
- 日期算法:说明持续时间按自然日、工作日还是迭代计算,开始日和结束日是否都计入。
- 维护责任:明确谁更新任务进度、谁确认跨团队依赖、谁调整整体基线。
这四项口径没有统一之前,不建议团队争论哪种颜色代表延期、横轴显示多少列日期。颜色和样式可以后补,日期口径一旦混用,后续的工期比较、延期分析和版本承诺都会失真。
3. 先追求能解释变化,再追求图面完整
研发排期天然有不确定性。需求澄清、第三方接口、环境准备和缺陷返工都可能改变后续计划。因此,甘特图的目标不是提前预测出一个永远不变的未来,而是让团队看见当前假设、风险所在和变化影响。时间轴可以清楚,但不应该假装所有日期都同样确定。
以下图表使用的是情景模拟数据,用于说明排期信息的结构与取舍,不代表行业统计或特定团队的真实绩效。

二、背景与真实场景:为什么“日期齐全”仍然排不动
1. 研发计划的麻烦通常发生在任务之间
以一个中型版本为例,团队可能有产品、前端、后端、测试和运维等角色。单看每个小组的任务表,大家都能给出开始和结束日期;真正的冲突却发生在交接处:需求验收晚了,接口联调不能按期开始;联调推迟,测试窗口被压缩;测试发现阻塞问题,发布评审又与其他版本冲突。
如果时间轴只展示“后端开发 5 天”“测试 4 天”,却没有标明后端交付物何时可供联调、测试进入条件是什么,那么日期之间并不构成可执行的计划。研发项目的排期质量,往往取决于接口和交付条件是否明确,而不是任务名称写得多丰富。
2. 计划需要区分承诺、预测和待确认事项
一个常见错误是把所有日期都画成同一种确定状态。实际上,已经确认的需求工作、依赖外部团队的交付,以及尚未完成技术验证的工作,确定性并不相同。把它们放在同一条时间轴上并不一定有问题,但应通过状态、风险标记或备注显式区分。
例如,需求评审日期可能已经锁定,接口交付日却仍依赖另一个团队确认。前者可以作为基线,后者应标记为待确认或风险项。预测日期不是承诺日期,计划工具也不会因为画上色块就自动消除不确定性。
3. 任务拆分要围绕可交付结果,而非平均切块
“开发工作 10 天”通常太粗,因为它难以说明进展和阻塞发生在哪里;把同一项工作拆成几十个半小时任务,又会增加更新成本。更实用的拆法,是按可验收的输出和交接点拆分,例如“完成订单接口定义”“前端完成列表页并接入测试环境”“完成主流程回归”。
任务粒度没有适用于所有团队的统一天数。我通常先问:这项任务是否有独立负责人、是否有清楚的完成条件、是否可能单独延期并影响其他工作?如果答案是肯定的,它往往值得单独列出;如果拆分后没人能独立更新,也不会帮助团队做决策,就不必继续细分。
| 计划层级 | 常见展示粒度 | 适合回答的问题 | 需要避免的情况 |
|---|---|---|---|
| 版本或项目概览 | 周、阶段或关键里程碑 | 版本是否有明显冲突,关键交付节点在哪里 | 塞入大量日常开发子任务,导致整体趋势看不清 |
| 迭代执行计划 | 工作日或迭代内任务 | 谁负责什么,交付顺序和依赖是否明确 | 只列任务名称,不说明验收条件与前置关系 |
| 短期协同安排 | 天,必要时按半天协调 | 跨团队窗口、联调时段和环境占用是否冲突 | 把短期协同表误当成长期承诺基线 |

三、常见误区:图上看着完整,协作时却没有答案
1. 把自然日、工作日和迭代日混为一谈
如果一个任务从周五排到下周一,按自然日计算是跨越多个日历日,按工作日计算则可能只有两个工作日。团队若有人按自然日填持续时间,有人按工作日估工期,图上任务条的长度就无法直接比较。
更隐蔽的问题是,工作日不一定等于所有成员的工作日。跨地区团队、轮班支持、节假日安排不同,都可能让统一日历不适用。遇到这种情况,应先确定项目主日历,再对例外人员或团队单独标注,避免把本地假期误判为个人延期。
2. 把完成百分比当成客观进度
“开发完成 80%”听起来精确,若没有定义计算方式,实际上可能只是主观感受。有的负责人按代码量估算,有的按工时投入,有的按功能点完成情况判断;这些口径不能直接放在一起比较。
我更倾向于用可验收的交付状态表达进度,例如“接口契约已评审”“核心流程已合并并通过测试”“提测包已部署”。如果必须显示百分比,应规定其依据,并说明它不等同于剩余工期。工作完成度与工作量消耗有时并不同步,尤其在测试、集成和缺陷修复阶段。
3. 任务前后排列,不代表依赖关系已经表达
图上“开发”在“测试”之前,只说明显示顺序或日期顺序,不能自动说明测试必须等待哪个开发交付物。若开发分批交付,测试可能已经能从部分模块开始;若测试必须等待稳定版本,则提前开始测试也没有意义。需要明确依赖对象和进入条件,必要时标注“可并行”“部分交付可启动”或“必须整体完成”。
4. 只移动延期任务,不检查下游影响
当接口任务延期两天,直接把接口条往后拖,并不能自动说明联调、测试和发布是否也要调整。还要检查下游任务是否能并行、资源是否有空档、发布窗口是否固定、是否存在可消耗的缓冲。
因此,延期处理不应只是改一个结束日期,而应记录变更原因、影响范围、调整后的关键节点以及仍未解决的假设。否则,计划表每次都“更新了”,但团队对最新计划的理解仍可能不一致。
5. 用颜色替代风险判断
红黄绿只有在团队理解一致时才有用。比如红色究竟代表逾期、被阻塞、风险较高,还是需要管理层决策?如果不同小组解释不同,颜色就会产生误导。状态字段应有定义、触发条件和责任人,颜色只是视觉编码,不是管理机制。
另一种常见误区是所有风险都用“延期”表示。事实上,待确认需求、环境不可用、外部依赖未承诺和测试资源不足,是不同类型的风险,解决动作也不同。时间轴最好保留风险类别或简短说明,而不是把复杂情况压成单一颜色。

四、专业判断逻辑:怎样设计一条可解释、可调整的时间轴
1. 先确定时间轴服务的决策层级
同一项目可能需要两种甚至三种视图。管理层需要知道版本里程碑和关键风险,执行团队需要看任务顺序、责任人和依赖,跨团队协作方可能只关心交付窗口。试图让一张图同时服务所有人,通常会让它又长又难读。
我建议先写下这张图要支持的具体决策,例如“是否能在目标日期发布”“接口延期影响哪些测试任务”“本周谁需要确认外部依赖”。每个决策都对应不同的信息深度。目标不清时,先不要增加字段;目标清楚后,再判断哪些字段有助于做出决定。
2. 按可验证的交付物拆分任务
研发任务的完成定义应尽可能可观察。比如“完成设计”可以进一步说明为“接口方案通过评审并同步字段定义”;“完成测试”可以说明为“主流程用例通过,阻塞缺陷清零”。完成条件清楚,负责人才能给出更可靠的状态,接手团队也知道何时可以开始。
任务名称尽量包含动作和产出,避免“跟进”“支持”“处理”等缺乏边界的词。若某项任务长期没有可验收结果,通常说明范围尚未澄清、任务粒度不合适,或它本质上是持续性工作,不适合用单一甘特条表达。
3. 把依赖关系分成“必须等待”和“可部分并行”

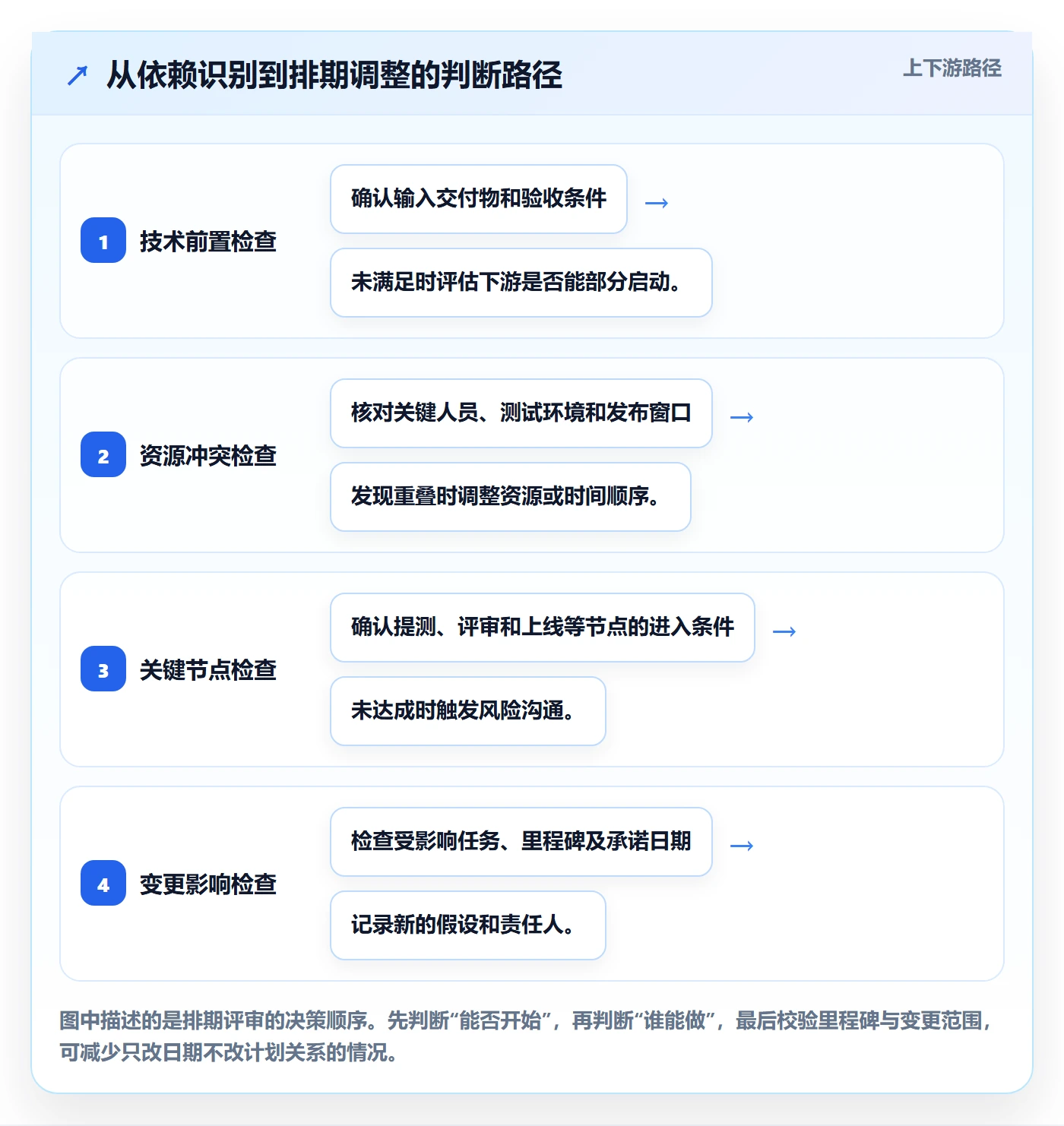

“必须等待”表示前置交付未完成时,下游无法有效开始;“可部分并行”表示某些模块、接口或测试用例可以先启动。两类关系对关键路径和缓冲判断影响很大,不能只用一根线或任务排序含糊带过。
研发团队还需要区分技术依赖与资源依赖。技术依赖是某项输出未完成,下游无法使用;资源依赖是同一个关键人员、环境或设备在同一时段被多个任务占用。两者都可能造成排期冲突,但处理方案不同:前者需要调整交付顺序,后者可能需要重新分配资源或错开窗口。
4. 用里程碑标记决策点,而非给所有事件画长条
需求冻结、设计评审、提测、灰度验证和正式发布等节点,通常是需要团队确认或做出决定的时点,可以用里程碑表达。它们本身可能没有持续时间,但会影响是否继续投入、是否开放下一阶段或是否接受风险。
里程碑不应只作为装饰性标记。每个关键节点最好说明完成条件、确认人和未达成时的处理路径。例如“提测”不仅是某天日期,还应定义构建包、部署环境、已知问题和测试范围是否满足进入条件。
5. 设置缓冲时要说明缓冲保护什么
把所有任务排得首尾相接,看起来利用率很高,实际对不确定性几乎没有承受能力。缓冲可以用于吸收集成返工、外部依赖波动或发布审核等待,但不应被机械地平均摊到每项任务,也不应隐去其用途。
如果缓冲被消耗,团队应能知道原因,以及是否需要重估后续承诺。没有用途说明的“空白几天”容易被误认为可随意挪用的资源;没有风险依据的固定缓冲,也可能变成掩盖估算质量的习惯做法。

五、示例:从研发任务表转换成团队能维护的时间轴
1. 先用小型版本计划演示字段,而不是冒充真实项目数据
下面是一组虚构的示例计划,用于演示任务和依赖如何映射到时间轴。假设团队计划在 2026 年 11 月发布一个功能版本,工作日历为周一至周五,不含额外节假日;示例日期不代表行业标准,也不构成工期承诺。

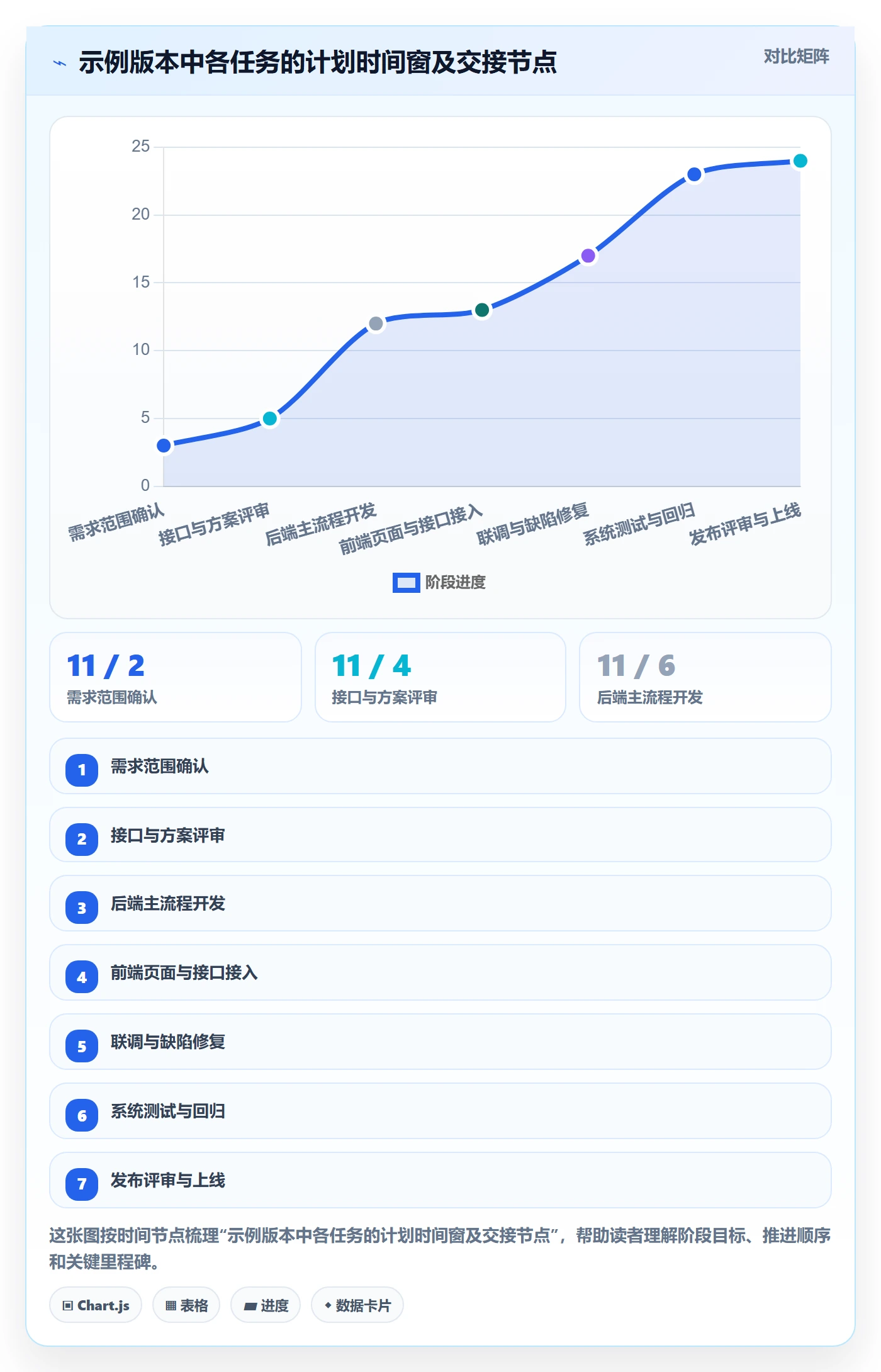

| 任务 | 负责人角色 | 计划区间 | 前置条件 | 完成定义 |
|---|---|---|---|---|
| 需求范围确认 | 产品负责人 | 11 月 2 日至 11 月 3 日 | 业务目标和候选需求已收集 | 范围、验收口径和未纳入项完成确认 |
| 接口与方案评审 | 技术负责人 | 11 月 4 日至 11 月 5 日 | 需求范围已确认 | 关键接口、风险和技术决策有记录 |
| 后端主流程开发 | 后端工程师 | 11 月 6 日至 11 月 12 日 | 接口方案通过评审 | 主流程合并,接口可在测试环境验证 |
| 前端页面与接口接入 | 前端工程师 | 11 月 6 日至 11 月 13 日 | 页面字段定义完成;接口可分阶段联调 | 核心页面可走通主流程,异常状态有处理 |
| 联调与缺陷修复 | 前后端协作 | 11 月 12 日至 11 月 17 日 | 主接口和页面可用 | 阻塞缺陷关闭,关键链路具备提测条件 |
| 系统测试与回归 | 测试负责人 | 11 月 18 日至 11 月 23 日 | 构建包、环境和测试范围确认 | 核心用例通过,遗留风险有明确结论 |
| 发布评审与上线 | 发布负责人 | 11 月 24 日 | 测试结论和回滚方案已确认 | 完成发布决策及上线记录 |
这张表刻意保留了“前端可分阶段联调”的条件。若前端必须等待全部后端工作完成,日期和依赖关系就需要改成串行;若部分接口可以提前交付,则可以局部并行。排期不是把阶段模板套进日历,而是把实际交付条件写清楚。
2. 从表格映射到时间轴时,分开处理任务条和里程碑
有些任务有持续时间,可以用横向条形表示;发布评审这类单日决策点,更适合用里程碑符号或独立标记。如果把里程碑也画成一段任务条,读者可能误以为它需要连续执行多个工作日。
任务表至少应包含任务名、开始日期、结束日期、负责人和状态。若依赖关系无法在所用工具中直接建立,可以先增加“前置任务”字段,并使用统一任务编号;不要只靠颜色、缩进或相邻位置表达依赖。
3. Excel 实现的基础计算与适用边界
在 Excel 中做静态示意图,一种常见方式是用“开始日期偏移量”和“持续时间”构造堆积条形图。以下公式以开始日和结束日均计入持续时间为例,日期单元格格式与函数名称可能因软件版本、地区设置而有差异,实际使用前应在目标环境验证。
项目起始日:B1
任务开始日:B2
任务结束日:C2
开始偏移量:=B2-$B$1
自然日持续时间:=C2-B2+1
工作日持续时间:=NETWORKDAYS(B2,C2,节假日区域)
制作时,偏移量系列用于把任务条推到正确的日期位置,持续时间系列用于显示任务长度;随后可将偏移量系列设为无填充,并检查横轴边界、任务顺序和日期单位。若团队按工作日管理,不能只把持续时间换成工作日公式却继续用不匹配的日期轴逻辑,需要验证周末和节假日是否会让任务条显示出误导性的空档。
4. 图表应服务于变更讨论,而不是只用于汇报
示例计划里,后端主流程和前端接入存在部分并行,联调又需要两侧都达到最低交付条件。因此,当后端任务延期时,团队不应直接宣布整个版本必然延期,而要检查前端是否仍可继续、联调是否可以分模块开始,以及测试范围是否有调整空间。
相反,如果后端接口是测试启动的硬前置,那么后端延期会直接压缩测试窗口。此时,图表要显示的不只是延期后的新日期,还包括受影响的提测节点和发布决策。把这种判断保留下来,下一次排期评审就能基于事实调整,而不是重复讨论“应该还能赶上”。

六、落地操作步骤:把计划变成可持续更新的工作方式
1. 第一步:确定计划边界和受众
先写清楚计划覆盖的版本、项目或迭代,以及开始和结束边界。再确认主要读者是谁:执行成员、项目负责人、管理者,还是跨团队合作方。读者不同,信息密度就不同,不要在一张图里同时放入路线图级节点和所有开发子任务。
若一份计划需要支持多类决策,可以拆成概览视图和执行视图。概览视图呈现阶段、里程碑、关键风险;执行视图呈现具体任务、责任人和前置关系。两者应使用一致的任务编号或版本标识,避免维护两套互相矛盾的日期。
2. 第二步:组织任务清单并补齐最小字段
先以交付物为中心列出任务,再补充责任人、计划起止、完成定义、状态和前置条件。初期不要一次加入所有可能字段。字段越多,团队维护负担越高;只有当字段能帮助排序、沟通、追踪或决策时,才值得保留。
- 必需字段:任务名称、负责人、开始日期、结束日期、状态。
- 依赖字段:前置任务、依赖类型、进入条件或交付物说明。
- 风险字段:风险类别、待确认事项、缓冲用途、变更原因。
- 汇报字段:版本、阶段、里程碑和对外承诺日期。
3. 第三步:校验日期逻辑和任务关系
检查每项任务的开始日期是否晚于结束日期,是否存在没有负责人的关键任务,是否有任务被设为零天却没有作为里程碑表达。随后检查依赖关系:后置任务是否早于前置交付、并行任务是否确实有可分阶段的交付物、同一关键人员是否被安排在多个无法同时完成的任务上。
这一步不应只依赖表格公式。公式能发现日期倒置,却无法判断“测试必须等完整接口”是否符合实际。技术负责人、测试负责人和依赖团队需要共同确认关键交接条件。
4. 第四步:选择合适的呈现方式
如果计划规模较小、参与人少、依赖简单,电子表格通常足以制作时间轴,并且容易快速调整。若任务跨多个团队、依赖关系频繁变化、权限和审计要求高,团队就需要评估能够集中维护任务关系、状态和变更记录的项目管理工具或项目管理平台。
工具选择应从工作方式出发,而不是先看功能清单。问清楚团队是否需要多人同时维护、是否要串联需求与缺陷、是否有私有化部署要求、是否需要迁移既有任务数据,以及当前维护者能否承担配置和治理工作。工具本身不会替团队做估算,也不会自动保证日期准确。
5. 第五步:建立基线和更新规则
评审通过的计划可以保存为基线,用于区分最初承诺与当前预测。基线不意味着计划以后不能调整,而是让团队知道发生了什么变化、变化发生在何时、原因是什么。每次重大调整应保留旧日期或变更记录,不建议用新计划覆盖所有历史信息。
更新频率不宜拍脑袋统一。执行节奏快、依赖多的团队,可能需要在日常站会或每周排期评审中更新关键任务;变化少的项目,可以采用更低频的正式校准,同时在重大风险发生时立即更新。核心要求是:更新频率足以支持决策,但不会让团队为了填表而填表。
6. 第六步:用模拟变化检验这张图是否真的可用
上线前可以做一次桌面推演:假设一个关键接口晚两天交付,要求团队在图上找出受影响任务、责任人、测试窗口和发布节点。如果大家只能回答“可能会影响”,却说不清影响路径,说明依赖或里程碑信息还不够。
还可以测试另一个反向场景:部分工作提前完成,哪些任务可以提前开始,哪些仍需等待评审或稳定构建?一张可用的时间轴,不仅能表达延期,也能解释提前完成是否真正释放了下游工作。

七、动态维护:如何让计划在变化后仍然可信
1. 把状态反馈、计划维护和依赖确认分开
任务负责人最了解实际进展,通常应负责更新交付状态和阻塞原因;项目负责人维护整体视图,检查里程碑与跨团队影响;依赖方则需要确认交付条件和可用日期。三类职责可以由少数人兼任,但在多人协作中必须明确谁对哪一类信息负责。
如果只有项目负责人能改图,其他人只在会上口头报进度,维护就会成为瓶颈;如果所有人都能任意改基线,计划又容易失去一致性。可以把“任务状态更新”和“基线日期调整”设为不同动作,并保留必要的变更记录。
2. 约定更新触发条件,而不是只规定每周几更新
固定节奏有助于形成习惯,但重大变化不应等到下一次例会才反映。需求范围改变、关键依赖失约、核心人员调整、测试发现阻塞问题、发布窗口变化,都应触发及时评估。普通状态更新可按团队周期进行,影响承诺的变化则应立即沟通。
更新不等于每次都要移动日期。若新信息尚不足以重估工期,可以先标为待确认,写明决策人和确认时间。这样比用一个看似精确的新日期掩盖不确定性更可靠。
3. 延期处理要同时看范围、顺序和承诺
发现延期后,先判断它是任务本身的执行偏差,还是估算假设、需求范围、依赖条件发生变化。之后检查哪些下游任务必须跟着移动,哪些任务可并行,是否存在可用缓冲,以及发布日期是否固定。
若必须调整对外日期,应记录新旧计划、原因、影响范围和确认人。若不调整日期,则要说明团队采取了什么措施,例如缩小范围、拆分发布、增加并行工作或接受某项风险。只把结束日期改成原日期而不解释取舍,会让计划失去可信度。
4. 用“计划差异”替代单纯的逾期颜色
管理者常常只关心任务是否逾期,但更有用的问题是:与上次评审相比,哪项假设发生了变化?变化是否影响关键节点?团队采用了什么应对?对于稳定执行的任务,及时完成是好消息;对于关键依赖,哪怕尚未逾期,只要承诺不确定,也可能需要提前处理。
可以定期回看计划日期与实际完成日期,但分析时应把估算偏差、范围变化、等待时间和返工区分开。若把它们都归为“任务延期”,团队只会得到一个笼统结论,无法改进具体环节。
5. 维护成本过高时,先减少低价值字段和重复录入
如果成员花大量时间在多个表格和系统重复更新状态,首先要检查信息是否能从现有工作流复用,而不是要求团队继续加班维护。删除没人用来决策的字段,统一任务编号和状态来源,尽量避免同一日期在多个地方分别编辑。
对于任务多、团队多、变更频繁的组织,可以评估流程集中管理和数据迁移方案。例如,PingCode可作为评估选项之一:据其产品方案介绍,面向中大型企业及 100 人以上组织,支持私有化部署,并提供 Jira 平滑迁移相关能力。这类能力是否适合某个团队,仍需通过实际迁移演练、权限验证、字段映射和运维评估确认;不能仅凭“支持迁移”就推断迁移零成本,也不应把某个平台当作排期方法本身。
如果组织有国产化替代要求,可把私有化部署、数据边界、迁移能力、流程适配、升级维护和长期总成本纳入同一张评估表。所谓“替代”并非单纯换界面,还涉及历史数据、团队习惯、集成接口和治理责任,最好先选一个试点项目验证,再决定扩大范围。

八、不同团队的行动建议与工具取舍
1. 小团队、依赖少:先用轻量表格跑通方法
若团队人数不多、任务关系简单、计划变化频率有限,可以先用电子表格建立统一字段和更新规则。重点是让团队形成日期口径、责任人和依赖确认习惯,而不是急于引入复杂配置。
当表格开始出现多人维护冲突、同一任务重复登记、延期影响靠人工逐项追踪时,再评估更适合的协作方式。不要把“表格简单”当作永远够用,也不要把“工具功能多”当作必须立即更换的理由。
2. 多团队协同、依赖频繁:优先治理关系和变更记录
团队数量增加后,时间轴的主要价值不再是单组排期,而是让依赖、交付条件和变更在不同角色之间可追踪。此时应优先确保任务来源一致、负责人可识别、关键关系能维护、变更有记录。
如果组织需要统一权限、审计、跨项目视图或与需求及缺陷流程关联,项目管理平台可能更合适。但平台上线前要先梳理现有流程,避免把混乱的字段和状态原样搬进去。工具治理成本应纳入方案,而不是只比较功能列表。
3. 受监管或数据边界严格:把部署与运维成本一起评估
私有化部署可能满足某些组织的数据控制和内网要求,但也意味着需要评估部署资源、升级策略、备份恢复、权限管理和内部运维能力。不能只比较软件采购成本,也要估算长期维护所需的人力和流程。
若正在评估 PingCode 等支持私有化部署的方案,应围绕具体场景验证:关键工作流能否映射、数据如何迁移、权限和审计是否满足要求、升级时如何验证定制配置、旧系统停止后如何处理历史查询。Jira 平滑迁移相关能力可作为评估因素,但“平滑”不等于所有自定义字段、自动化规则和集成都无需调整。
4. 既有数据复杂:先做迁移试点,不要一次性切换
迁移前先盘点项目、任务、字段、状态、附件、权限和关联关系。抽取一个代表性项目试迁,检查任务层级、日期、负责人、历史记录和依赖是否按预期保留。特别要核对自定义字段与旧流程规则,因为它们往往比基础任务字段更容易出现映射差异。
试点验收不能只看“任务数量对上了”。还要让真实用户完成一次查询、状态更新、依赖调整和报告导出;关键数据不一致时,先确定修复责任和回退方式。切换窗口、只读期和旧数据访问安排也应提前约定。
5. 项目高度不确定:使用滚动计划,而非假装远期日期精确
新技术验证、需求探索或外部政策影响较大的项目,远期估算通常比近期估算更不确定。可以把近期任务排到交付物级,把远期工作保留为阶段目标和待验证假设;随着信息变多,再滚动细化后续时间轴。
这不是降低计划纪律,而是把确定性与信息成熟度相匹配。近期承诺要清楚,远期预测要标明假设;每次评审根据新证据调整计划,而不是为了图表完整提前填满未来几个月的具体日期。
| 团队情况 | 优先方案 | 主要收益 | 主要代价或风险 |
|---|---|---|---|
| 小团队、少量任务、低依赖 | 电子表格加固定更新规则 | 上手快,结构简单,易于调整 | 多人协作和变更追踪能力有限 |
| 多团队、依赖频繁、计划变化多 | 集中式项目管理工具或平台 | 便于维护责任、关系和历史变更 | 需要流程治理、配置和用户培训 |
| 有数据边界或内网部署要求 | 评估私有化部署方案及运维能力 | 可结合组织数据和部署约束评估 | 需承担部署、升级、备份和安全管理工作 |
| 存量任务系统复杂、需迁移 | 先盘点数据并进行代表性试迁 | 较早发现字段、权限和历史记录差异 | 需要试点时间,迁移方案可能需要调整 |
| 探索性强、远期假设多 | 近期细排,远期滚动规划 | 计划粒度与信息确定性相匹配 | 需要持续校准,不能把远期预测当承诺 |

九、发布前检查清单:确认这条时间轴值得被团队依赖
1. 计划内容检查
- 是否写清项目、版本或迭代边界?
- 任务名称是否对应具体动作和可验收输出?
- 关键任务是否有负责人、开始日期和结束日期?
- 自然日、工作日、迭代日的口径是否统一?
- 单日决策点是否作为里程碑表达,而不是误画成普通任务?
2. 依赖与风险检查
- 前置交付物和下游进入条件是否明确?
- 哪些任务必须等待,哪些任务可以部分并行?
- 是否存在同一关键人员、环境或发布窗口冲突?
- 待确认依赖是否被标记,且有确认责任人和时间?
- 缓冲是否说明用途,风险是否有应对动作?
3. 维护与变更检查
- 谁更新状态,谁调整基线,谁确认跨团队依赖?
- 状态和完成百分比是否有可复用的定义?
- 重大变化是否保留原因、影响范围和确认记录?
- 延期后是否复核下游任务、测试窗口和发布决策?
- 团队是否能够用一次模拟变化推演验证整张图?
4. 最后的专业判断:时间轴的价值在于减少意外,不在于消灭变化
甘特图不会让需求更稳定,也不会让依赖自动按时交付。它真正能做的,是把团队当前的工作假设、交接条件和时间风险放在同一处,让变化有迹可循、影响可讨论、责任可确认。
我建议团队下一步不要先追求一张覆盖所有细节的“大图”,而是挑一个正在执行的版本,先统一日期口径,梳理 10 到 20 项关键交付任务,标出必须等待的依赖和里程碑,再用一次延期推演检验计划是否能解释变化。图能回答问题,才值得继续维护;若只能展示日期,就应回到任务拆分和依赖定义上重做。
常见问题解答(FAQ)
1. 研发团队的甘特图时间轴应该按天、周还是迭代来展示?
我在做版本计划时,发现按天展示任务很多,整张图很难读;改成按周后,又担心看不出具体交付节点。不同研发场景下,时间轴粒度到底该怎么选?
按管理目的选择粒度:短期执行排期可按天,跨团队协调或版本计划通常按周,稳定且固定节奏的团队也可按迭代展示。判断标准是读者能否据此安排工作和发现冲突;如果任务短于一个展示单位,可在任务表保留准确日期,在图表中按周汇总。
2. 甘特图中的任务持续时间应该按自然日还是工作日计算?
我用表格计算任务周期时,发现结束日期减开始日期可能与团队实际工作天数不一致。遇到周末、节假日或跨团队协作时,应该采用哪种口径?
先在项目开始时统一口径,并在任务表或图表说明中标明。若关注实际日历跨度,按自然日计算;若用于估算团队投入和工作安排,按工作日计算,并排除适用日历中的休息日和节假日。还要明确首尾日期是否都计入,避免同一张图混用两种算法。
3. 研发甘特图如何标记任务依赖和里程碑?
我把需求、开发和测试任务按日期排进图里后,虽然能看出先后顺序,却不确定哪些任务必须等待前置交付。评审、提测和上线这类单日节点,也容易被画成普通任务。
给每项任务补充前置任务或依赖关系,并标明依赖交付物,例如测试开始前需要完成提测。对评审、提测、发布等单日事件,使用独立的里程碑标记并注明日期;检查排期时重点确认依赖是否有负责人、交付时间和受影响的下游任务。
4. 研发团队多久更新一次甘特图,延期时应该改哪些内容?
我遇到过排期图刚做完就和实际进度脱节的情况,也见过延期后只改了一个任务的结束日期。团队应该怎样维护时间轴,才能让它继续用于协作?
按团队现有节奏设定固定更新频率,例如每周同步一次;需求变更、依赖延期、资源调整或测试发现重大问题时,及时触发更新。延期后除调整任务日期外,还要检查下游依赖、里程碑、负责人安排和发布窗口,并记录变更原因与影响范围;进度比例应按已验收交付物或明确的完成标准更新,不宜只凭主观估计。
核心关键词
文章包含AI辅助创作:甘特图如何做好时间轴?研发团队落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/472655
读者评论
文中把自然日、工作日和迭代日分开说明很实用,团队排期时确实容易因为口径不同,导致工期看起来对不上。
依赖关系的部分讲得比较到位。只把任务按日期排列,确实看不出接口延期后哪些测试和发布节点需要调整。
任务粒度不宜一味拆细这个判断很实际。按交付物拆分,既方便验收,也能避免维护大量低价值的状态。
里程碑最好配上进入条件和确认人,这样提测或发布节点才不只是一个日期,也能减少交接时的理解差异。
文章提醒计划变更要检查下游影响,而不只是移动延期任务。若能进一步明确由谁更新和确认,时间轴会更容易持续使用。
