计划时间实操方法:研发团队提升甘特图效率的协同管理方法与模板
一张甘特图排得很满,不代表研发计划就可靠。真正值得追问的是:任务之间谁等谁、交付完成如何判定、需求变化后哪些日期需要重算,以及出现偏差时谁来推动决策。对研发团队而言,甘特图的价值不在于把时间画出来,而在于让交付路径、协作责任和风险变化能被共同看见。
一、先讲结论:甘特图不是排期图片,而是协作约定
1. 计划效率要看偏差能否尽早暴露
我判断一份研发计划是否有效,不先看它有多少行任务,也不先看甘特条是否排列整齐,而是看团队能不能据此回答四个问题:当前交付目标是什么,下一项关键交付依赖什么,偏差会影响哪些后续工作,谁有权决定调整。
如果一张图只显示“开发从周一到周五、测试从下周一到周三”,却没有标出接口何时冻结、测试环境何时可用、验收标准是什么,那么它呈现的是时间假设,不是可执行计划。团队可能直到联调开始,才发现前置条件没有满足。
核心判断是:甘特图的效率不等于排期速度,而等于计划信息转化为行动的速度。它应该帮助成员发现阻塞、协调依赖、评估变更,而不是替代需求讨论、技术判断或日常任务管理。
2. 用三个层次决定甘特图放什么
我通常把计划信息分成三个层次。第一层是交付结果,例如“完成支付回调能力并通过验收”;第二层是实现该结果所需的工作包,例如接口设计、开发、联调、测试;第三层是个人每天处理的具体工作。甘特图通常适合管理前两层,第三层更适合由任务系统或团队工作板承载。
如果把所有细碎操作都放进主甘特图,更新成本会持续增加,重要依赖反而被淹没。如果只写“完成版本开发”,又无法识别进展和风险。好的粒度不是固定的任务数量,而是能让负责人判断下一步、让协作方确认交接、让项目负责人评估影响。
| 计划层级 | 主要回答的问题 | 适合呈现的信息 | 常见维护方式 |
|---|---|---|---|
| 版本或项目主计划 | 关键交付节点是否按路径推进 | 阶段、里程碑、跨团队依赖、上线窗口 | 按约定节奏评审,重大变化时更新 |
| 工作包计划 | 某项交付由谁负责、何时完成、如何验收 | 任务负责人、起止时间、依赖、交付物 | 由任务负责人更新,项目负责人协调 |
| 个人执行任务 | 今天或本轮具体做什么 | 实现项、缺陷、代码评审、测试用例 | 在团队日常任务系统中维护 |
这三层不一定要用三套工具,但要避免把它们混成一张无法阅读的表。主计划关注路径和协同,工作包关注可执行性,个人任务关注日常流转。对于不同规模的团队,差异主要在责任分工和更新机制,而不是甘特图本身的画法。

二、研发计划失效的真实场景:日期没变,前提已经变了
1. 计划看起来稳定,依赖条件却没有落实
设想一个明确标注为示例的版本项目:产品需求确认后,前端、后端和测试分别拿到任务日期。表面上,各组都按计划推进;但后端接口字段还在讨论,测试环境需要另一个团队准备,测试用例也依赖最终交互确认。甘特图上没有这些依赖,项目状态仍可能显示“开发中,进度正常”。
这类项目的问题通常不是某个人忘记更新日期,而是日期建立在未确认的前提上。计划只记录了“什么时候做”,没有记录“什么条件满足后才能做”。因此,单独追问任务百分比,容易得到主观回答,却无法确认交付链条是否真的畅通。
我会把前置条件写成可检查的交付项,例如“接口字段评审通过”“测试环境具备可用数据”“验收口径经产品与测试确认”。这比在备注里写“等接口”更有用,因为前者能指向责任人和完成标准,后者只是一个难以追踪的状态描述。
2. 需求变化不是改一个日期那么简单
假设上线前新增一个异常处理场景,它可能影响接口设计、前后端实现、测试范围、文档和发布检查。若计划维护者只把开发任务结束日期向后挪两天,图表仍然整齐,但测试和上线日期可能已经失去依据。变化的本质是交付范围或条件发生变化,不是日历上的数字变化。
因此,每次变更至少要回答:变更内容是什么,为什么现在提出,影响哪些任务和验收条件,是否改变发布日期,谁确认取舍。若影响无法立即确认,应先记录为待评估事项,而不是把未经讨论的新日期写成团队承诺。
3. 偏差发现得早,通常比预测得更精确更可操作
项目开始时,任务时长只能基于已知信息估计。需求复杂度、外部接口、环境准备和人员可用性都会带来不确定性。要求每个任务一开始就预测得非常精确,往往会产生虚假的确定感。
更实用的做法是区分“估算日期”和“承诺节点”,并约定更新信号。例如,关键依赖未在计划检查点前完成、验收条件仍有争议、连续多个工作日没有可验证产出,都应触发风险评估。这样的信号并不自动等于延期,但能促使团队及早处理不确定性。

三、常见误区:看起来精细,不等于更可控
1. 误区一:把任务拆得越细,计划就越准确
任务太粗,负责人无法据此执行;任务太细,更新和评审会消耗大量时间。比如把一个功能拆成数十条分钟级或小时级操作,短期看很具体,但只要优先级调整或实现方案变化,就要反复改表。粒度过细还容易制造一种错觉:每项都有日期,所以所有事项都已经可控。
我更愿意用“是否能独立验收、是否有独立依赖、是否需要单独协调”来判断是否继续拆分。如果一个子任务没有独立交付意义,也不会改变资源安排或风险判断,通常不必进入主甘特图。可以在任务描述或实施清单中保留细节,把计划视图留给关键工作。
2. 误区二:所有任务都填一个负责人就完成了责任分配
负责人字段只能回答“谁推动”,不能自动回答“谁参与”“谁提供前置输入”以及“谁验收”。跨团队任务尤其容易出现名义上有负责人、实际上没有明确交接人的情况。比如“测试环境准备”由某角色负责,但谁提供账号、数据、网络配置,何时确认环境可用,都没有说清。
对于重要任务,我建议至少区分主责人、协作方和验收方。主责人推动交付,协作方提供必要输入,验收方按约定标准确认结果。团队小的时候,一人可以兼任多个角色,但责任边界仍要表达清楚。
3. 误区三:状态百分比比完成条件更客观
“开发完成 80%”常常难以比较:有人按代码量估算,有人按自我感觉判断,也有人把尚未完成的联调排除在外。百分比可以作为趋势参考,却不适合单独用来判断交付是否安全。
对于研发任务,我更关注可验证的状态证据:代码是否合并,接口契约是否通过评审,测试是否有结果,缺陷是否达到约定门槛。对不能拆成清晰验收点的探索性任务,则应记录假设、已验证事项和下一决策点,而不是强行给出看似精确的完成比例。
4. 误区四:把缓冲期当成隐藏延期的空间
缓冲不是把任务日期随意向后推,也不是项目末尾不说明用途的一段空白。没有风险依据的缓冲会被其他工作占用;一旦真正的风险出现,团队反而不知道还剩多少恢复空间。
更好的方式是说明缓冲应对什么风险、由谁判断是否启用、消耗后如何重新评估。例如,关键外部依赖存在审批不确定性,计划可以设置相应余量;若审批提前完成,余量不应自动变成新增需求的免费容量。
5. 误区五:计划会变,所以维护计划没有意义
计划会变化,恰恰是维护它的理由。维护的目标不是保证最初排期永远不变,而是及时区分可接受的局部波动与需要重新决策的交付变化。若团队因为“计划肯定会变”而不记录假设和偏差,最终就只能靠口头询问拼出项目现状。
计划的每一次重要调整都应保留原因和影响。这样做不是为了追究谁改了日期,而是为了理解风险来源:估算误差、需求扩张、依赖迟延、资源冲突,还是决策等待。原因不同,下一轮的改进措施也不同。

四、专业判断逻辑:从交付目标搭出可维护的甘特图

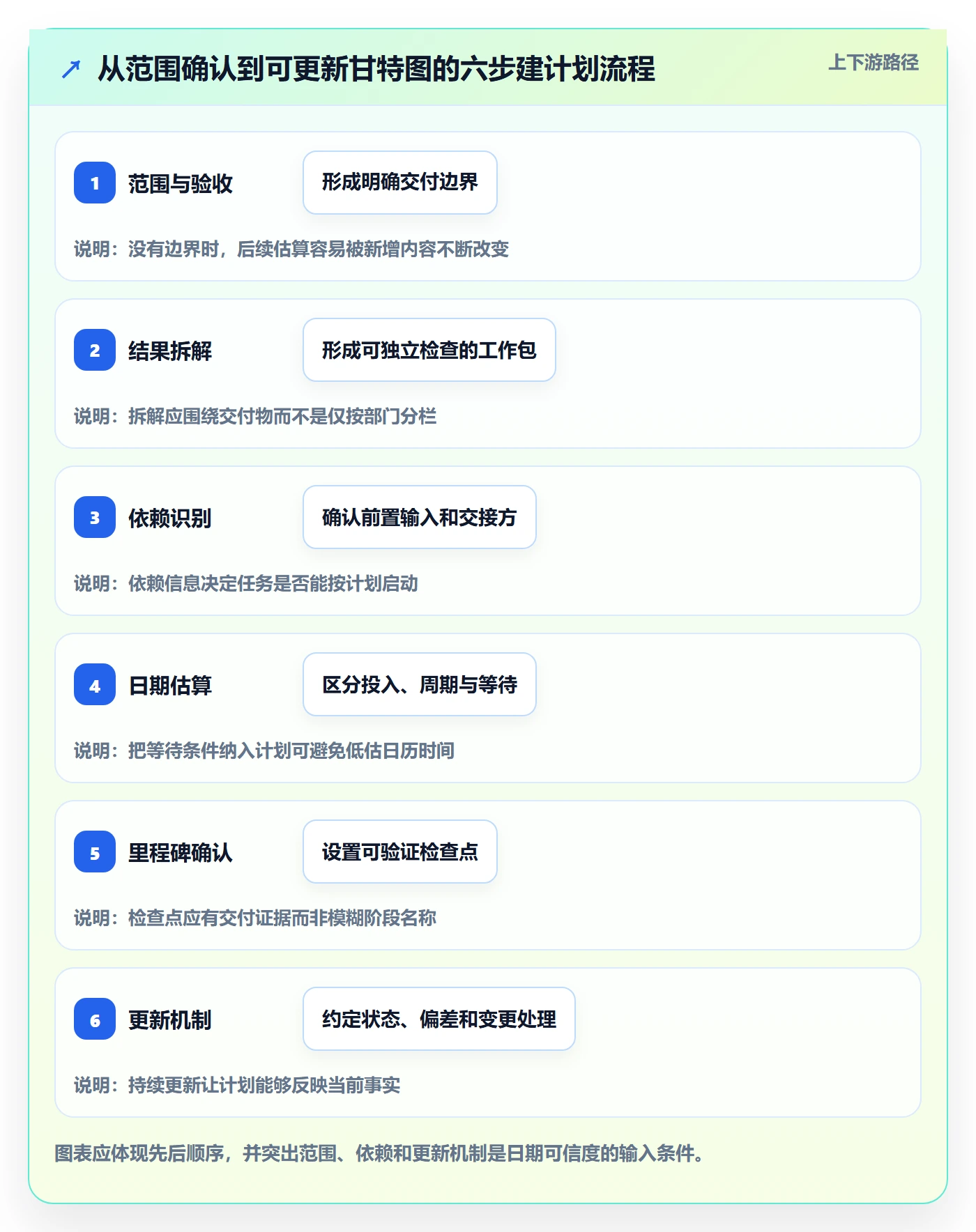

1. 先锁定范围,再讨论日期
在填写起止日期前,先写清本次交付要解决什么问题、明确包含与不包含的范围、验收结果是什么。如果范围仍在讨论,计划日期就应标注为初步估算,而不是已经确认的承诺。把未决事项隐藏在任务标题里,只会让后续排期看起来比实际确定。
对于需求尚未完全收敛的项目,可以把工作拆成“确认范围”和“按已知范围实施”两类。前者有自己的交付物,例如决策记录、原型评审结论或验收条件;后者再根据已确认的范围安排设计、开发、测试和发布工作。
2. 按可交付结果拆任务,不按部门名堆任务
“前端工作”“后端工作”“测试工作”是组织分工,不一定是可验收任务。拆解时,我会从用户可见结果或系统能力出发,进一步补上各角色需要完成的工作。这样能避免计划表只有部门泳道,却没有清晰的交接点。
一个合适的工作包通常能回答:预期产出是什么,谁负责推动,完成后由谁确认,它依赖什么输入。若这些问题都回答不了,通常需要进一步澄清任务,或把它标记为探索与决策工作。
3. 把依赖画成可管理的关系
依赖不只是图上的连线。每个关键依赖都应有前置交付物、提供方、接收方和可用日期。比如“后端接口完成”不一定等于“前端可以联调”,还要明确接口文档、测试数据和访问权限是否准备好。
还要区分硬依赖与软依赖。硬依赖意味着前一项未完成,后一项无法开始;软依赖意味着可以并行推进一部分,但风险或返工概率会上升。两者都画成完全相同的关系,会让项目负责人难以判断延迟的实际影响。
4. 里程碑要能检查,不要只写阶段名称
“开发阶段结束”不是充分的里程碑,因为团队成员可能对“结束”有不同理解。更可检查的节点包括:关键接口评审完成、核心流程可演示、指定验收用例通过、发布审批完成。里程碑应有明确证据,最好能指向交付物或决策记录。
关键路径也不应只靠图表颜色来判断。团队需要确认哪些任务没有可替代路径、哪些资源或外部条件可能改变最早完成时间。若依赖关系不完整,关键路径计算也会给出精确但不可靠的结果。
5. 估算时区分工作量、周期和等待时间
研发计划经常把“需要三天工作量”误写成“日历上三天完成”。实际周期还受多人协作、代码评审、环境排队、审批和优先级切换影响。工作量是投入时间,周期是从开始到交付经过的时间,两者不能直接画等号。
估算任务时,可以分别记录预计投入、计划周期和主要等待条件。对高不确定任务,采用范围估计比单点日期更诚实,例如给出较乐观与较保守的完成区间,再设置检查点更新判断。范围不是逃避承诺,而是公开当前信息的边界。

五、示例项目:用一条交付链说明依赖和变更如何管理

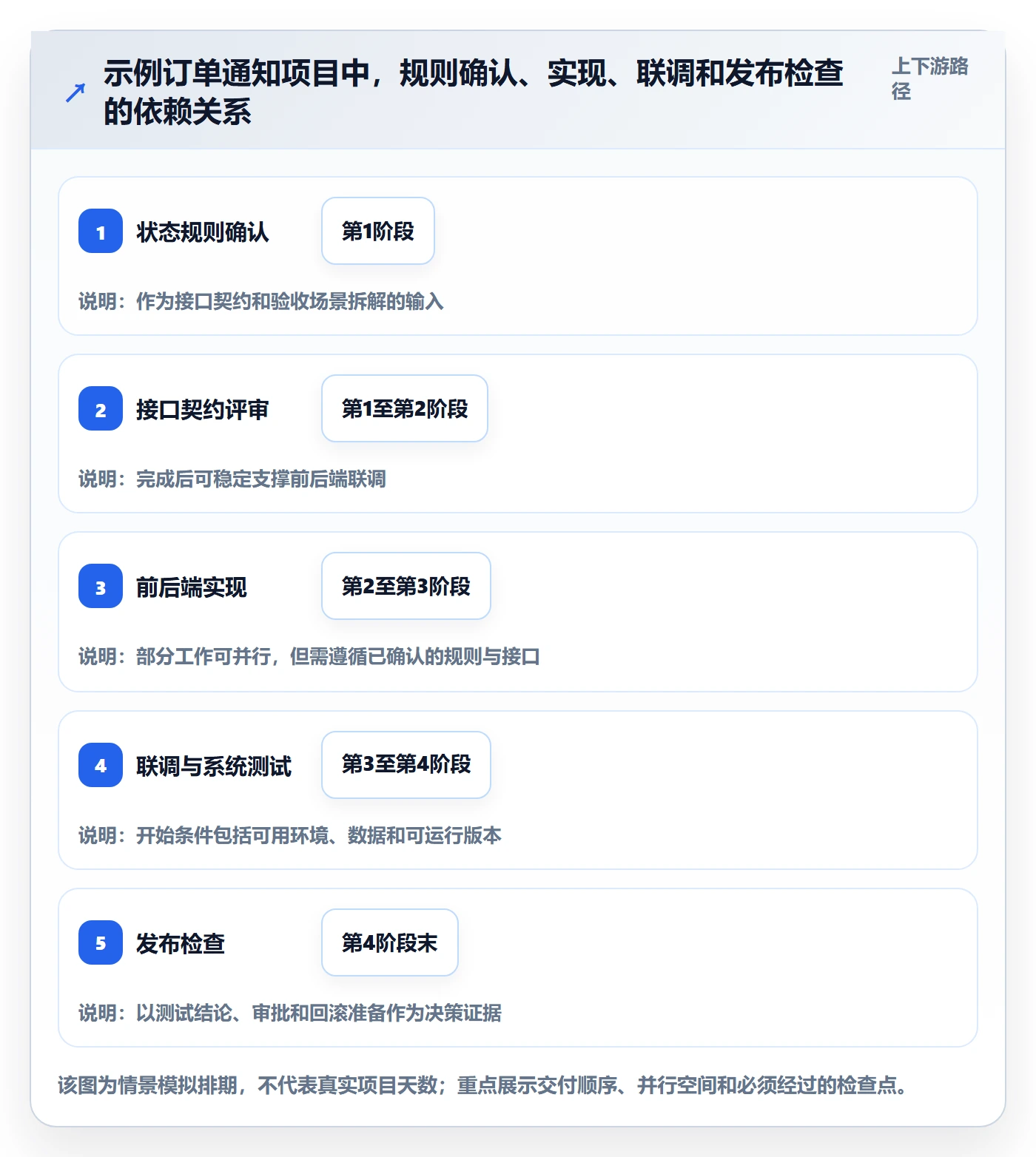

1. 示例背景与边界
以下为用于说明方法的情景模拟,不代表真实客户项目或行业统计。假设团队要交付一个新的订单状态通知能力,参与角色包括产品、前端、后端、测试和运维。目标是在既定版本窗口内完成指定通知场景,并通过约定的验收检查。
起草计划时,团队发现三项前置条件尚未确认:状态变化规则、通知接口字段、测试环境数据。于是没有直接把开发日期写成确定承诺,而是先安排规则评审、接口确认和环境准备三个可检查任务,并让后续实现任务依赖相应交付结果。
| 任务或里程碑 | 主责角色 | 前置条件 | 完成证据 | 计划管理关注点 |
|---|---|---|---|---|
| 状态规则确认 | 产品负责人 | 业务场景和异常范围收集完成 | 规则说明与验收场景获确认 | 未确认时,不把实现范围视为冻结 |
| 接口契约评审 | 后端负责人 | 状态规则有可评审版本 | 字段、错误处理和调用方式完成评审 | 前端实现可并行,但联调依赖契约稳定 |
| 前端与后端实现 | 对应模块负责人 | 规则和接口输入满足约定条件 | 代码合并,关键路径可运行 | 记录代码评审及依赖阻塞,不只填百分比 |
| 联调与系统测试 | 测试负责人 | 环境、数据及可运行版本就绪 | 验收用例结果及缺陷结论 | 检查环境依赖和缺陷修复回归是否占用窗口 |
| 发布检查 | 项目负责人协调 | 测试结论、回滚方案和发布审批完成 | 检查清单完成并形成发布决定 | 未满足条件时及时讨论范围或日期取舍 |
2. 发现变更时,先重算影响链
假设规则评审后新增一个通知失败后的重试场景。项目负责人不应只给后端任务增加日期,而要和相关负责人检查:接口是否需要增加状态字段,前端是否需要展示新状态,测试用例是否增加,环境是否支持模拟失败,发布检查是否需要补充监控条件。
如果这些变更可以在原定窗口内完成,团队仍需记录工作范围和资源安排变化;如果无法同时满足范围与日期,就应把选择明确摆到决策者面前:延后上线、缩小本次范围、增加经过确认的资源,或调整验收次序。不能把“全做、按时、资源不变”同时当作默认答案。
3. 计划维护应留下决策轨迹
这类项目最有价值的记录,往往不是每项任务的颜色,而是变更前后的决策轨迹。可以记下“新增重试场景”“影响接口、前端、测试”“由谁确认纳入本次版本”“对应日期和验收范围如何调整”。下次复盘时,团队才能区分估算问题与范围决策问题。
这个例子还说明,甘特图不必承担所有讨论细节。图上呈现任务关系、关键日期和状态;变更说明放在关联记录中;缺陷和验收结果放在各自工作系统里。只要链接关系清晰,信息可以分布在不同位置,不需要把所有内容挤进一张图。

六、协同管理:让计划能被更新,也能促成决策
1. 约定少而清晰的状态定义
状态词不宜过多,但每个状态要有共同含义。一个可用的基础集合是“未开始、进行中、受阻、待验收、已完成”。如果团队只使用“进行中”和“已完成”,就很难区分正常推进、依赖等待和交付后待确认。
“受阻”不应成为不需要解释的标签。负责人至少要补充阻塞事项、需要谁提供支持、最晚何时需要处理,以及若不解决会影响什么节点。这样,进度会议才能从反复问状态转向处理实际问题。
2. 建立更新节奏,但不把更新变成重复填表
计划更新频率应跟项目节奏匹配。短周期、高依赖的项目可能需要更频繁检查关键事项;稳定运行、变化较少的工作则可以减少更新次数。不要为了显得管理严格,要求每个人每天在多张表里重复记录同一份状态。
我建议指定单一的计划事实来源:由任务负责人维护任务结果和当前状态,项目负责人维护里程碑、依赖和整体日期。会议记录、聊天结论和工具中的日期应尽量保持一致,避免出现“会议里延期了,计划表里还没改”的信息分裂。
3. 把进度会变成阻塞与决策会议
逐项朗读甘特图通常效率不高,因为参与者无法从重复播报中获得新的判断。会议可以优先讨论三类事项:已经偏离关键节点的任务、即将到期但前置条件未满足的任务、需要跨团队决策的变更。
每项讨论都应落到责任人、下一步行动和检查时间。若没有新风险、没有待决问题,也没有依赖变化,就不必把所有任务重新讲一遍。状态记录与会议讨论分工清楚,团队既能保持信息透明,也能减少低价值同步。
4. 设计偏差升级规则,而非所有问题都上交
小范围的任务调整可以由任务负责人和直接协作方处理;影响关键里程碑、跨团队资源、验收范围或发布窗口的变化,则需要项目负责人或业务决策人介入。阈值应根据项目周期、风险等级和组织授权确定,不存在适用于所有团队的统一延期天数。
建议把升级规则写成判断条件,而不是只写“有问题及时上报”。例如:关键依赖在约定检查点仍未交付;某项变化影响已确认的验收范围;发布条件无法在当前窗口内满足。条件越可观察,升级越不依赖个人主观感受。

七、可复制模板:主计划字段、变更记录与检查清单
1. 甘特图主表字段模板
以下字段适合作为起始版本,不代表每个团队都需要全部展示。建议先保留能支撑排期、交接和决策的字段,再根据维护成本增减。若字段只是为了看起来完整,却没有人负责更新,就不应成为必填项。
| 字段 | 建议填写内容 | 使用目的 |
|---|---|---|
| 任务或交付项 | 以可交付结果描述任务 | 让团队理解要完成什么,而不是只看到抽象阶段 |
| 所属阶段或模块 | 需求、设计、实现、测试、发布等 | 支持按流程或产品模块查看计划 |
| 主责人与协作方 | 一名推动交付的主责人及必要协作角色 | 明确推进责任与输入来源 |
| 计划开始与结束 | 注明日期及日期属于估算还是已确认安排 | 表达当前计划假设,避免把估算误作承诺 |
| 实际开始与完成 | 按团队约定记录真实日期 | 支持复盘计划偏差和周期变化 |
| 前置任务与依赖方 | 前置交付物、提供方和可用条件 | 定位任务等待原因与影响链 |
| 交付物与验收条件 | 链接、测试结果、评审结论或验收标准 | 统一“完成”的判断依据 |
| 当前状态 | 未开始、进行中、受阻、待验收、已完成 | 让不同成员使用一致的进展口径 |
| 风险与阻塞 | 风险描述、所需支持和影响节点 | 支持提前协调,不把风险埋在备注中 |
| 变更记录 | 变更原因、影响范围、决策人与更新时间 | 保留调整依据,便于后续追溯 |
2. 变更记录模板
每次影响范围、依赖关系、重要里程碑或发布窗口的变更,都可以用一条简短记录说明。轻微的任务内部调整未必需要完整审批,但只要影响其他团队,就应让被影响方知道变化及其责任边界。
| 记录项 | 填写示例 |
|---|---|
| 变更内容 | 新增通知失败后的重试场景 |
| 提出原因 | 异常场景评审发现现有处理规则不足 |
| 影响任务 | 接口设计、后端实现、前端状态展示、测试用例 |
| 影响判断 | 需确认是否影响既定发布窗口及验收范围 |
| 决策人和决定 | 由有范围决策权的角色确认纳入本次或后续版本 |
| 责任人与复查时间 | 明确由谁更新计划,并在约定检查点复核 |
3. 计划评审前的八项检查
- 每个关键任务是否有明确主责人和必要协作方?
- 任务名称是否表达可交付结果,而非只有部门或阶段?
- 任务完成条件是否能被他人检查?
- 关键前置条件和跨团队依赖是否标明提供方?
- 里程碑是否能对应到交付物、验收结果或明确决策?
- 日期是估算、目标还是正式承诺,是否有清楚区分?
- 变更发生时,是否会检查受影响的后续任务和发布条件?
- 主计划是否过细,以至于团队难以按约定节奏维护?
4. 模板不要一次做成“全功能表单”
模板的价值是形成共同语言,不是追求字段数量。团队可以先用最少字段运行一个版本:交付项、负责人、日期、依赖、验收条件和状态。试运行后再观察哪些信息反复被询问、哪些字段长期没人维护、哪些决策总是缺少依据,再做针对性调整。
若任务系统已经保存负责人、状态和验收记录,甘特图可以引用这些信息,而不是再次手工录入。重复维护会造成多个版本的事实来源,最终成员不知道该信哪一处。模板设计时就要决定每个字段的来源、更新人和更新时机。

八、工具与组织规模:按协作复杂度选择,不按功能清单堆叠
1. 小团队先统一规则,再判断是否需要专用平台
成员较少、依赖关系简单、版本节奏稳定的团队,可以先用共享表格管理主计划。前提是明确唯一维护位置、负责人和更新节奏。表格并非天然低效,真正的问题是多人同时维护不同副本,或者任务状态、风险记录和会议结论无法关联。
当任务数量增多、跨团队依赖频繁、权限和审计要求提高,单一表格可能难以承载变更追踪、工作流、通知和多项目视图。这时再评估专业项目管理平台是否能减少重复录入、改善依赖可见性,通常比一开始就购买复杂工具更稳妥。
2. 中大型组织要重点检查数据治理和部署约束
对于涉及多个研发部门、多个业务线或复杂权限边界的组织,工具评估不能只看甘特图是否好看,还要核对角色权限、项目隔离、变更留痕、接口能力、迁移成本、数据治理和运维责任。平台能否融入现有研发流程,比是否提供某个单独图表功能更重要。
以 PingCode 为例,若团队正在评估这类平台,可以把私有化部署能力、与现有工作流的适配、历史项目数据迁移方式,以及与 Jira 项目协作的平滑迁移安排纳入验证清单。相关能力和适用条件应以当前产品资料、合同条款及实际试用验证为准,不宜仅凭宣传描述作结论。它更适合进入中大型团队或 100 人以上组织的候选评估,而不是不分规模地作为唯一答案。
我不会把任何一款工具称为所有组织的“唯一选择”。如果企业有明确的数据驻留、审计或内网部署要求,私有化部署可能是重要筛选条件;如果历史项目和流程沉淀在其他系统中,迁移能力和数据校验同样关键。所谓国产替代是否适合,应通过功能覆盖、数据迁移、权限验证、成本测算和用户试运行共同判断。
3. 用试点验证工具是否真的减少协作成本
工具试点不应只演示功能,而要选取一条真实交付链,验证需求变更能否传递到受影响任务、依赖状态能否被追踪、角色权限是否符合实际、管理视图是否能回答项目负责人的问题。还要观察任务数据是否需要反复录入,报告是否能减少人工汇总。
试点可以持续一个版本周期,记录开始前和结束后的维护耗时、状态信息完整度、阻塞暴露时间、跨团队任务等待情况。这里的指标用于企业自己的前后对照,不应直接拿来宣称普遍效果。若数据改善但成员负担明显上升,就需要重新设计流程或减少字段。

九、不同情况下的行动建议与取舍
1. 需求仍在变化:先管理不确定性,不要伪装成确定排期
如果关键需求尚未收敛,先安排澄清、原型验证或技术探索,并把它们作为有交付物的任务。对于确定性较高的工作可以先行推进,但要标明与未决需求之间的边界。这样既避免全项目等待,也避免把尚未确认的范围悄悄写进承诺日期。
取舍在于:过早固定日期可以帮助资源协调,却会增加承诺失真的风险;等所有细节都完全明确再排期,又可能让计划启动过晚。较稳妥的方式是先确认阶段性目标,对高不确定部分设置检查点,再根据验证结果滚动更新。
2. 关键外部依赖较多:优先治理交接,而不是压缩所有任务时长
如果计划依赖外部团队、供应商、审批、测试环境或共享资源,应为依赖安排明确的提供方、交付内容和确认日期。不要只把等待时间塞进任务工期,因为这样无法区分工作本身耗时与外部等待耗时,也不利于协调责任。
取舍在于:提前锁定依赖会增加计划协同工作,但能减少后续被动等待;不提前协调,看起来排期更快,实际风险却集中到联调或上线前。高依赖项目更值得花时间确认交接条件,低依赖项目则不必为每项小协作建立繁复流程。
3. 计划更新负担过大:先删无用信息,再谈自动化
如果成员每周花很多时间维护计划,先检查任务是否过细、字段是否重复、数据是否在多个地方录入。删去不影响决策的字段,合并只用于汇报的重复任务,再考虑通过系统集成或自动同步减少人工更新。
取舍在于:更细的信息有利于局部跟踪,但会提高维护成本;更简化的计划易于保持新鲜,却可能隐藏复杂依赖。主计划应保留对里程碑和风险判断有价值的信息,细节留给任务系统、技术文档或风险台账。
4. 版本日期固定:把范围、质量与资源摆到同一张决策桌上
当发布窗口不能移动时,计划不能只用“加速开发”解决问题。项目负责人需要让决策者看到范围、质量门槛、可用资源和依赖条件之间的冲突。若所有要求同时不可能满足,就要明确决定缩小范围、分阶段交付、调配资源或改变验收顺序。
取舍在于:缩小范围可能推迟部分能力,却保住关键价值和质量;推迟日期可能影响业务窗口,却留出完整验证时间;增加资源不一定能缩短所有任务,还要评估协作和交接成本。甘特图的作用是展示影响,不是替决策者掩盖选择。
5. 探索性或技术不确定任务多:用验证节点替代虚假的精确工期
对于新技术验证、性能优化或方案比较,任务结果可能是“确认可行性”或“排除某种路径”,不一定是直接交付功能。此类任务应定义验证问题、试验范围、决策标准和复查日期。只给一个预计完成日,而没有说明要验证什么,无法帮助后续计划决策。
取舍在于:探索工作通常不适合用传统确定性里程碑管理,但也不能因此没有边界。为探索设置时间盒和决策点,可以控制投入;若结论仍不确定,则明确下一步是继续验证、调整方案还是降低范围。
十、结语:计划的价值,是让团队更早看见该做的选择
研发团队提升甘特图效率,重点不是把每个日期排得更漂亮,而是建立一套能持续修正的共同工作约定:任务有可检查的交付物,依赖有明确的提供方和接收方,变更能追溯影响,偏差能触发行动,重要取舍能由有权限的人作出。
一张计划图不必包办所有项目管理,但必须让关键交付路径和风险变化无处隐藏。它可以不够复杂,却不能缺少责任;可以允许日期变化,却不能让变化没有原因;可以使用表格,也可以使用项目管理平台,但工具必须服务于团队的真实决策流程。
下一步不必先购买工具或重做所有模板。选一个正在推进的版本,逐项检查关键任务是否有负责人、验收条件和前置依赖;再约定一次固定更新节奏,记录变更对后续工作的影响。试运行一个周期后,删掉没人使用的字段,补上反复造成等待的信息。能被团队持续维护的计划,才是提高交付协同效率的计划。
常见问题解答(FAQ)
1. 研发团队的甘特图任务拆分到什么粒度比较合适?
我做版本计划时,任务拆得太粗,负责人和完成时间都不好判断;拆得太细,又要花很多时间维护。我想知道有没有一个实用的判断标准,能兼顾可执行性和更新成本。
以团队能否判断责任、进度和交付结果为准:关键任务应有明确负责人、交付物和验收条件;如果一项任务跨越多个阶段、涉及不同负责人或有独立依赖,就应考虑拆分。拆分后若只是增加大量状态更新,却没有带来更早的风险发现,可以合并;不必强行规定统一的任务时长或行数。
2. 需求变更后,研发甘特图应该怎么调整?
我遇到过需求改了以后,大家只改了对应任务的结束日期,后面的联调和测试安排却没有同步检查。等到版本临近上线,才发现原计划中的依赖关系已经不成立。
先记录变更内容、提出时间和决策人,再检查受影响的任务链:包括设计、开发、接口联调、测试、发布准备及外部依赖。评估对范围、日期和资源的影响后,明确接受变更、调整范围或重排计划,并同步更新基线、负责人和相关方;不要只移动单个任务日期。
3. 研发团队多久更新一次甘特图比较合适?
我所在的团队有时每天都改计划,维护起来很累;有时又连续几周不更新,图表看起来完整,实际已经过时。我想找到一个既能及时暴露问题、又不会增加过多管理负担的频率。
可以按项目节奏设定固定更新点,例如每周一次,并要求负责人在关键里程碑、依赖变化或预计延期时及时更新。频率应以决策需要为依据:如果团队无法根据当前信息处理阻塞,就需要更及时地更新;如果每日更新没有带来新的判断或行动,可以降低常规更新频率。会议上重点讨论偏差、风险和待决事项,而不是逐项朗读状态。
4. 研发甘特图模板应该包含哪些字段,哪些信息不必放进图里?
我准备整理一份团队通用模板,但担心字段太少会看不出依赖和风险,字段太多又会让大家不愿维护。我也不确定甘特图是否应该承载每日任务、技术讨论和全部项目记录。
模板至少包含任务或交付项、负责人及协作方、计划起止日期、实际进度、前置依赖、交付物或验收条件、里程碑、状态和风险;变更原因与决策记录可关联到计划中。甘特图主要展示时间安排、依赖和关键节点,不必塞入每日工作细节、技术讨论全文或完整风险分析,可分别放在任务系统、会议记录或风险台账中,并保持必要的关联。
核心关键词
文章包含AI辅助创作:计划时间实操方法:研发团队提升甘特图效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/472509
读者评论
把主计划、工作包和个人任务分层很实用,细节留在执行任务里,能减少甘特图维护负担。
文中强调记录依赖的前置交付物和验收条件,这比只标注任务日期更容易提前发现联调阻塞。
需求变更需要评估对测试、验收和上线节点的影响,单纯顺延开发日期确实可能让计划失去依据。
任务粒度的判断标准比较清楚:能否独立验收、是否有独立依赖、是否需要单独协调,比单纯增加任务行更重要。
区分工作量、日历周期和等待时间有必要,尤其研发任务常受评审、环境准备和审批影响。
