研发项目的甘特图常常看起来很完整:任务有负责人,日期排得整齐,版本节点也标了颜色。可一到联调或测试阶段,团队才发现关键依赖没有更新,原计划已经失真。时间轴管理真正要解决的,不是“把任务画出来”,而是让计划偏差尽早变得可见,并能推动团队采取行动。
我把这篇落地指南的核心压缩成一句话:先保留可信的计划基线,再持续记录实际进展和最新预测,最后把偏差连接到责任人、决策和复查时间。如果只有一张漂亮的甘特图,却没有统一的数据口径、更新责任和异常处理机制,它更像展示板,而不是研发项目的管理工具。
一、先讲结论:甘特图要从排期图变成决策工具
1. 一张能用于管理的时间轴,至少要回答四个问题
第一,团队原本计划什么时候完成?第二,实际进展到了哪里?第三,按当前情况预测,什么时候能完成?第四,如果预测日期偏离原计划,谁需要采取什么行动?
这四个问题分别对应计划基线、实际状态、当前预测和处置机制。很多项目只维护前两项,甚至只维护任务状态;这会让管理者看到“正在进行”,却看不到任务是否已经偏离,也无法判断偏差会不会传导到发布节点。
我建议先把管理对象分成三层:任务层用于执行和更新,里程碑层用于跨角色协同,项目层用于决策和资源调整。三层都引用同一套任务数据,但不能把所有执行细节都塞进项目总览。
2. 甘特图不是自动排期器,也不能替代项目判断
甘特图可以展示任务日期、依赖关系和里程碑,却不能自动告诉团队需求是否稳定、估算是否可靠、技术方案是否存在未知风险。即便工具能够根据任务日期重新计算后续节点,计算结果也只反映输入假设,不等于真实承诺。
我的判断是:甘特图解决“时间关系可见”,项目管理解决“变化有人处理”。团队不应先追求复杂图表,而应先确认关键任务的责任人、日期、依赖、验收条件和更新规则是否可信。
3. 落地顺序应当从口径开始,而不是从指标开始
合理的顺序是:定义任务粒度和状态口径,建立计划基线,补齐依赖与里程碑,确定更新责任,最后才分析延期风险或引入更复杂的项目指标。先上仪表盘、后补数据定义,通常只是把含糊的信息显示得更漂亮。
| 阶段 | 要建立的内容 | 可以判断是否完成的标准 |
|---|---|---|
| 数据建模 | 任务字段、日期口径、状态定义 | 不同角色对同一字段的理解一致 |
| 计划建立 | 基线、依赖、里程碑、验收条件 | 关键路径上的任务关系可以追溯 |
| 运行维护 | 更新责任、更新节奏、变更记录 | 异常出现后能找到责任人和下一步 |
| 分析复盘 | 偏差原因、风险影响、预测变化 | 分析能支持决策,而不是只描述状态 |

二、背景和真实场景:研发时间轴为什么容易失真
1. 研发排期不是一串互不相关的日期
研发版本通常包含需求澄清、设计评审、开发、代码冻结、联调、测试、修复和发布等阶段。任务之间存在前后依赖:接口方案未确认,前后端就可能各自按不同假设开发;联调环境未准备好,功能开发完成也不代表可以进入集成测试。
因此,时间轴管理不能只记录“谁在什么时候做什么”,还要描述任务为什么必须按这个顺序发生。对关键任务而言,依赖关系往往比单项任务的起止日期更有预警价值。
2. 常见的失真来自三个不同层面
输入失真:任务没有拆到可跟踪的程度,计划日期来自直觉,负责人或验收条件缺失。
过程失真:计划变了却没有记录,任务状态长期不更新,完成百分比由个人主观估计,依赖阻塞没有进入项目视图。
解释失真:项目延期后只讨论“谁没按期”,没有区分需求变更、技术不确定性、资源冲突、等待外部反馈或返工等原因。
这三类问题不能用同一个办法解决。输入失真需要统一建模,过程失真需要协作机制,解释失真则需要复盘规则。只调整图表颜色或增加提醒频率,通常解决不了根因。
3. 一个贯穿全文的版本迭代示例
下面使用一个情景模拟的12周研发版本作为示例,不代表行业平均值或真实企业统计。项目包含需求评审、技术方案、开发、联调、测试和发布;团队按周检查里程碑,核心任务保留计划日期、实际日期和最新预测日期。
在这个模拟项目中,计划发布日为第12周末。到第6周末,核心接口联调比基线晚一周,两个依赖接口仍未完成验收。若甘特图只显示开发任务“完成80%”,管理者很容易误以为进度总体健康;若同时展示阻塞任务、依赖影响和最新预测,风险就会提前进入讨论。

三、拆解常见误区:看上去有进度,不等于进度可管理
1. 误区一:只看完成百分比
“完成80%”听起来精确,却可能有完全不同的含义:有人按已完成子任务数量计算,有人按工时估计,有人只是凭感觉填写。对研发工作来说,剩余的20%可能包含最难的联调、性能验证或安全检查,因此百分比并不一定对应剩余时间。
我会优先查看可验收的交付物和剩余工作,而不是先问百分比。例如,把“开发完成”拆成接口实现、单元测试通过、代码评审完成和集成验证通过。团队可以保留完成比例,但必须公开计算规则,并明确它不是完成日期预测的替代品。
2. 误区二:不断改计划日期,让项目看起来没有延期
如果原计划日期被新日期直接覆盖,团队就失去了比较依据。项目可能显示“按计划完成”,但实际已经比最初承诺晚了两周。调整计划本身并非错误,错误在于没有保留变更前后的记录,也没有解释为什么调整。

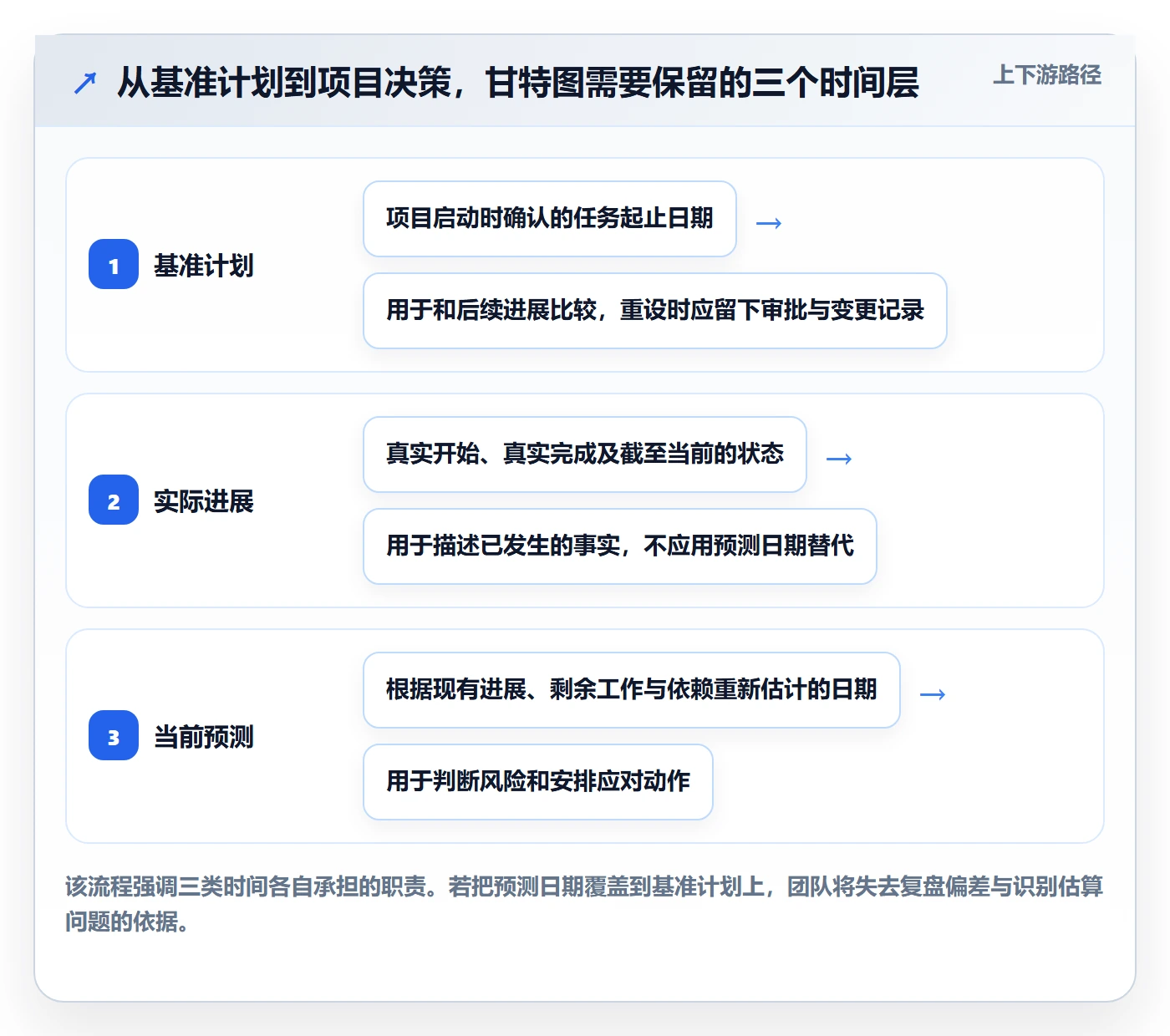

至少要区分三个字段:基线日期记录批准时的原计划;实际日期记录任务真正开始或完成的时间;预测日期记录当前对未来的判断。新预测可以变化,基线不应被悄悄覆盖。
3. 误区三:任务拆得越细越好
任务过粗,团队无法识别具体阻塞;任务过细,更新成本又会吞噬实际工作时间。如果每个很小的操作都要维护开始、结束、进度和依赖,甘特图就会变成第二份工作。
我更倾向于用“是否能独立验收、是否能明确责任、是否值得单独预警”来判断拆分粒度。若一项任务没有独立交付物,也不会触发独立决策,它未必需要成为项目计划中的单独条目。
4. 误区四:每个日期都看起来很确定
研发计划中的日期是预测,不是自然事实。需求成熟度、外部接口、环境准备和技术未知性都会影响预测可靠程度。把估算日期精确到某一天,并不意味着团队真的有同等程度的确定性。
对于不确定性较高的任务,我建议记录假设和风险,而不是伪装成精确排期。例如,注明“依赖第三方接口文档在第3周前确认”,并设置一个检查节点。这样一旦假设失效,项目可以调整计划,而不是等到任务逾期才解释。
5. 误区五:把甘特图当成资源负载表
甘特图能展示多项任务在时间上的重叠,但不必然表示某人每天的实际负荷,也未必包含支持工作、线上故障和临时协作。把任务条数直接当作忙碌程度,会误判资源冲突。
如果项目需要分析人员负荷,应结合可用工时、角色能力、并行任务限制和非项目工作。甘特图可以提供时间安排的线索,但资源决策还需要其他数据支持。

四、专业判断逻辑:如何把时间轴数据变成可执行分析
1. 先建立字段字典,再讨论报表
字段名称相同,不代表含义相同。团队需要为重要字段给出定义、填写责任和更新时间。最小可用的数据结构通常包括:任务名称、交付物、负责人、计划开始、计划完成、实际开始、实际完成、当前预测、状态、前置依赖、验收条件和风险说明。
| 字段 | 记录什么 | 常见判断问题 |
|---|---|---|
| 计划基线 | 经团队确认的原始日期 | 后来调整时是否保留旧值和调整原因 |
| 实际日期 | 真实发生的开始或完成日期 | 是否依据工作记录,而非事后推测 |
| 当前预测 | 基于现状判断的未来日期 | 预测改变时是否同步说明假设变化 |
| 任务状态 | 待开始、进行中、阻塞、完成等约定状态 | 团队成员是否理解一致,阻塞是否可见 |
| 依赖关系 | 任务之间的前置条件 | 依赖是否有负责人、确认点和替代方案 |
| 风险说明 | 偏差原因、影响范围和处置动作 | 风险是否关联到具体节点与复查时间 |

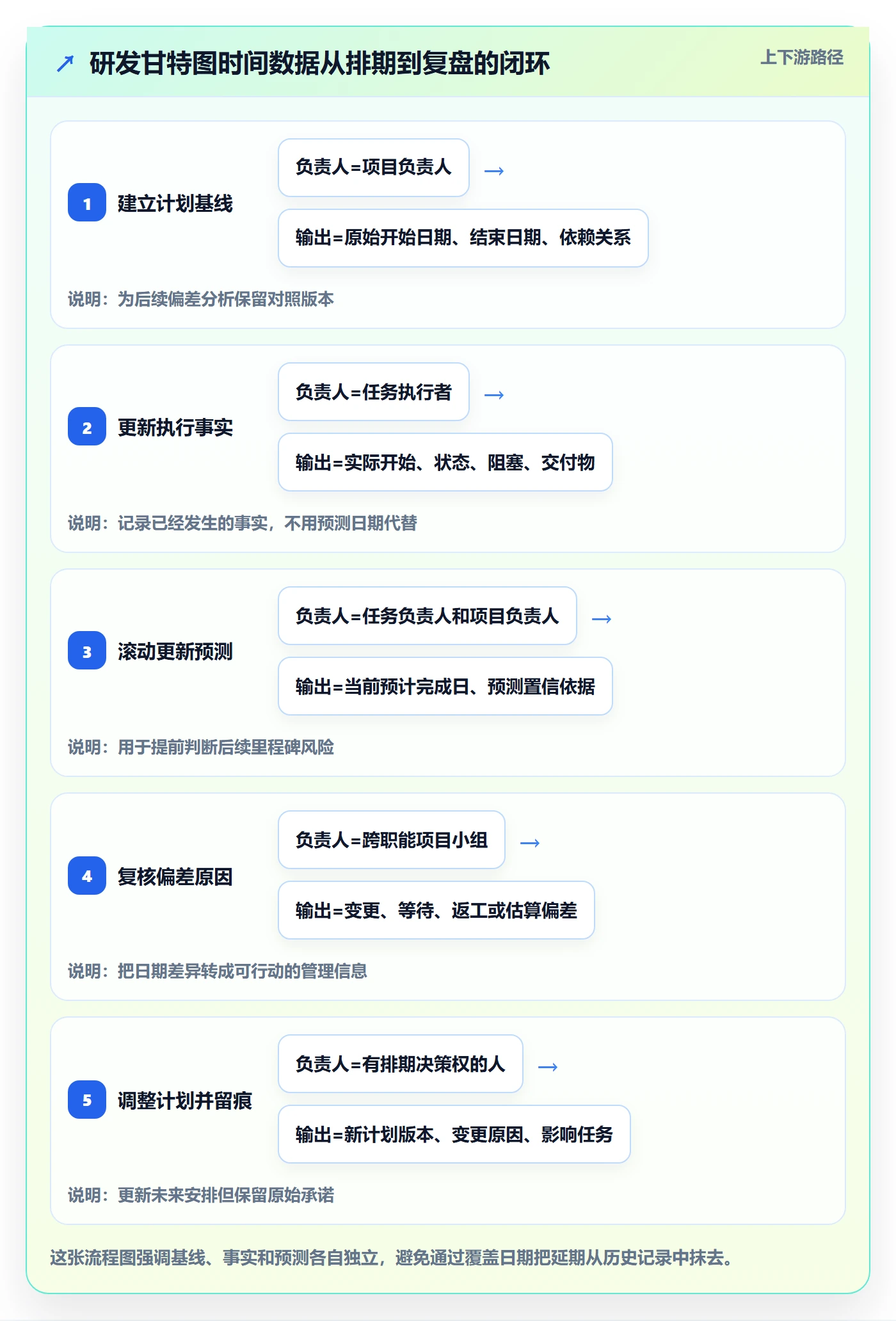

2. 计划、实际、预测要分开读
计划和实际的差异可以描述过去发生了什么;预测则用于讨论接下来可能发生什么。若把三者混在一个日期字段中,团队就无法区分已经发生的偏差和对未来的判断。
例如,某任务基线为第5周完成,实际到第6周仍未完成,当前预测为第7周完成。此时管理者应同时看到:相对基线已晚一周;任务仍未结束;按最新信息可能再晚一周。直接把计划日期改成第7周,会隐藏前两条信息。
3. 用偏差定位问题,不要把偏差本身当作原因
“晚了三天”是现象,不是原因。分析时应继续追问:是前置输入晚了、估算偏低、人员被其他任务占用、技术方案反复,还是验收标准发生变化?不同原因对应不同动作,不能用统一的“加班赶进度”处理。
我会把偏差记录成一条可复查的信息:偏差事实、直接原因、受影响任务、决策需求、责任人和复查时间。若原因还不确定,就标注为待验证假设,不要急着把猜测写成结论。
4. 关键路径要依据依赖和工期,不要靠图上最显眼的任务判断
关键路径是基于任务工期和逻辑依赖计算出的项目最长路径,路径上的延误可能直接影响项目完成时间。仅凭甘特图中某条任务最长、颜色最醒目,不能断定它就是关键路径。
对于依赖关系复杂的项目,建议由项目负责人检查关键路径是否随范围、工期和资源变化而改变。对于小型项目,团队也可以先识别“延期后会影响发布窗口的任务链”,但要明确这是风险管理上的关键链条,不要随意冒用严格的关键路径计算结论。
5. 指标要服务决策,并写清计算口径
最常见的项目指标包括里程碑按期率、任务预测偏差、阻塞任务数量和风险关闭时间。它们都必须配套定义。例如,按期率是按原始基线计算,还是按最近一次批准计划计算?“阻塞”是否包括等待评审?不同口径会得出不同结论。
如果团队采用挣值管理,还要准确区分进度偏差和日历天数偏差。进度绩效指数通常以挣值与计划价值的比值计算,不能直接用“实际完成任务数除以计划任务数”替代。小团队不必为了显得专业而强行引入复杂指标;能稳定维护的简单指标,通常比没人更新的高级仪表盘更有价值。

五、具体案例与数据观察:从“完成80%”到“发布风险可解释”
1. 模拟案例:第6周发现接口联调未能按计划启动
假设某研发团队正在准备一个12周版本,开发任务按计划推进,但两个关键接口的验收尚未完成。团队周会上原本只报告“核心开发完成80%”,而联调任务仍显示按计划在第7周开始。
我会先拆开这句话:80%按什么口径计算?剩余20%是否包含代码评审和集成验证?接口验收由谁负责?联调启动是否必须等待两个接口全部确认?如果其中一个接口可以先行联调,是否存在分批验证的方案?
接着把项目数据整理为三个层次:任务当前状态、受影响的后续节点、需要的决策。这样会议不再停留在“进度落后了”,而是可以具体讨论接口确认、联调范围、测试窗口和发布承诺是否需要调整。
2. 用三类日期重建同一项任务的状态
以下数据为说明方法的情景模拟:联调计划在第7周开始、计划于第8周结束;到第7周仍未启动;根据当前依赖判断,最新预测改为第8周开始、第9周结束。正确做法不是覆盖原计划,而是让两组日期同时可见。
由此可以回答三个不同问题:相对基线晚了多少;当前任务是否已经开始;如果依赖在本周确认,最新预测是否仍可守住后续测试窗口。团队也可以把“依赖确认日期”设为单独检查点,而不是把所有风险都留给联调开始日。
| 记录对象 | 计划基线 | 实际状态 | 当前预测 | 管理用途 |
|---|---|---|---|---|
| 接口验收 | 第6周完成 | 第7周仍未全部确认 | 第7周中完成 | 确认外部输入是否可用,决定联调是否分批启动 |
| 联调 | 第7周至第8周 | 尚未启动 | 第8周至第9周 | 评估测试窗口是否被压缩 |
| 系统测试 | 第9周至第10周 | 尚未开始 | 暂按第9周启动评估 | 检查是否需要范围分层或并行验证 |
| 版本发布 | 第12周 | 未到发布阶段 | 暂不调整承诺日期,待联调检查点复核 | 避免过早承诺延期,也避免隐瞒风险 |
3. 让偏差从数字变成行动
针对这个模拟案例,团队可以设置三种动作。第一,接口负责人在约定日期前确认验收条件;第二,技术负责人判断能否先对已就绪接口开展分批联调;第三,项目负责人在检查点复核测试窗口是否仍满足发布质量要求。
如果分批联调可行,团队可以减少等待,但不能因此假设最终集成风险已经消除。如果接口无法按期确认,项目需要评估范围、资源或发布日期的取舍,并保留决策依据。预警的价值不在于预测一定准确,而在于给团队留下可行动的时间。

4. 数据多,不代表判断更好
这个案例不需要几十个指标。只要能持续看见原始基线、当前状态、最新预测、依赖阻塞、影响节点和责任动作,团队就已经具备基本的风险判断能力。若进一步加入工时、资源负荷或挣值分析,应先确认这些数据是否可稳定采集。
我会把数据可用性放在指标复杂度之前。若任务状态一周更新一次,管理者却按小时分析预测偏差,数字的细致程度只会制造虚假的确定感。
六、不同情况下的行动建议:按项目阶段和组织规模落地
1. 项目刚启动:先搭建最小可用时间轴
新项目不要一开始就设计庞大的指标体系。先整理关键交付物、责任人、计划日期、前置依赖、验收条件和发布里程碑,再标出当前最不确定的假设。
- 确定项目级里程碑和不可跨越的验收条件。
- 将关键任务拆到能独立分配、跟踪和验收的程度。
- 记录计划基线,并注明日期背后的假设。
- 识别跨团队或外部依赖,为每项依赖指定确认责任人。
- 约定任务状态、更新时间和风险升级条件。
如果时间紧,先保证关键路径上的数据完整,而不是要求每个支持任务都达到同样的细度。启动阶段的目标是让风险可见,而不是一次性做出完美计划。
2. 项目已经进行中:先修复数据,再做趋势分析
如果现有甘特图已经积累大量过期任务,不建议直接拿旧数据做排名或预测。先抽查关键任务:负责人是否仍然正确、计划日期是否被覆盖、状态是否符合定义、依赖是否已经发生变化。
修复时可以采用“关键任务优先”的办法:先检查影响里程碑的任务,再检查阻塞任务和跨团队依赖,最后处理低风险的普通任务。对无法确认的日期,应标注为待核实,而不是为了完整率随便填写。
3. 多团队、多项目并行:关注共享依赖与决策权
中大型组织的难点往往不是缺一张计划表,而是不同团队的计划口径不一致:一个团队把代码合并视为完成,另一个团队把测试验收才视为完成;一个项目把共享平台资源当作可随时使用,平台团队却已经承担其他交付。
这种情况下,我会先对齐项目层的里程碑定义和共享依赖,再决定是否需要统一字段。执行团队可以保留适合自身工作的任务细节,但跨项目汇总的日期、状态和风险级别必须有共同解释。
对于100人以上的研发组织,项目数据的权限、审计、协同和迁移成本也会变得重要。可评估支持私有化部署、规模化权限管理及既有数据平滑迁移的项目管理平台。若考虑使用PingCode,应根据组织的部署、安全、协作和迁移要求核验具体方案、服务边界与实施条件;“适合某类组织”不等于无需评估即可直接采购。
4. 工具从表格迁移:先迁移语义,再迁移记录
表格迁移常见的坑,是把列名原样搬进新工具,却没有处理状态含义、历史日期和依赖关系。旧表里的“完成”可能指开发完成,也可能指验收完成;若不先统一定义,新系统只会更快地产生不一致数据。
迁移前应先整理字段映射、状态映射、用户与权限关系、附件和历史记录范围,并选择一个小团队进行试迁移。若组织需要从既有系统平滑迁移,应验证关键任务关系、历史计划变化和审计信息是否能按预期保留,而不仅是检查任务数量是否一致。
5. 发生重大需求变更:保留基线,重新评估影响
需求变更出现时,先记录变更内容、提出方、影响范围和决策人,再评估它对任务、依赖、测试窗口、资源和发布节点的影响。批准后更新当前预测,并保留原基线。
若变更只影响非关键功能,团队可以考虑调整范围而不移动发布日;若它影响关键依赖或质量验证,就需要评估延期、拆分发布或增加资源的代价。不要用“先改日期、以后再解释”的方式处理重大变更。

七、不同情况下的取舍:要速度、准确度还是低维护成本
1. 速度与准确度:先决定计划服务什么决策
早期探索型项目通常存在较多未知,强行把远期日期定得很精确,维护成本高,预测可信度却低。团队可以用较粗的阶段计划管理方向,对近期任务做更细的估算,并在新信息出现时滚动调整。
版本发布承诺已对外、依赖链条清晰的项目,则需要更严格地保留基线和变更记录。这里的重点不是让每个预测都准确,而是让承诺变化有依据、有审批、有影响分析。
2. 统一口径与团队自主:统一汇总字段,不必统一全部做法
组织级管理需要统一项目状态、里程碑日期和风险口径,否则无法横向观察。但不同团队的工作方式并不完全相同,统一到每个任务的拆分方法,可能增加不必要的维护负担。
我通常建议“汇总层统一、执行层适配”:项目负责人能在统一视图中看懂承诺和风险,团队则保留符合研发流程的任务结构。标准化应针对决策所需的信息,而不是为了表格整齐而统一所有细节。
3. 自动化与人工判断:自动提醒适合发现异常,不适合替代决策
系统可以提醒任务逾期、依赖未完成或日期变更,但自动提醒无法判断某项延误是否能通过并行工作吸收,也无法独立评估范围取舍和质量风险。团队应把自动化用于发现异常,把人工讨论用于解释异常和作出选择。
如果提醒太多,成员会逐渐忽略通知。自动化规则应从少量高价值事件开始,例如关键里程碑预测变化、关键依赖超过确认日期、阻塞任务影响发布节点。运行一段时间后再根据误报和漏报调整规则。
4. 可视化细节与维护成本:按决策频率选择信息密度
管理层通常需要里程碑、风险和预测趋势;项目负责人需要依赖、阻塞和责任动作;任务执行者需要验收条件和下一步。把所有信息放在同一张视图里,会造成拥挤和注意力分散。
与其维护一张包含所有细节的“全景大图”,不如让不同角色从同一数据源查看不同视图。代价是需要维护一致的数据模型;收益是每个角色看到的信息都与其决策任务相关。
| 项目情况 | 优先采用 | 主要取舍 |
|---|---|---|
| 需求仍在探索 | 近期细排、远期分阶段估算 | 远期准确度较低,但减少频繁重排的成本 |
| 版本日期已承诺 | 保留基线、严格记录变更 | 维护和评审成本增加,换取承诺变化可追溯 |
| 依赖关系复杂 | 重点维护依赖、里程碑和风险 | 建模工作增加,换取更早识别传导风险 |
| 团队规模较小 | 轻量字段、人工复核关键任务 | 自动化程度较低,但避免建立过重流程 |
| 多团队并行 | 统一汇总口径,保留执行层弹性 | 需要治理字段和权限,换取跨团队可读性 |

八、研发甘特图数据分析落地清单:从一次检查到持续运行
1. 建图前检查:先确认数据是否能支持计划
- 项目是否有明确的目标版本、范围边界和发布条件?
- 关键任务是否有可验收的交付物,而不只是笼统的工作名称?
- 每项关键任务是否有唯一责任人或清晰的协作责任?
- 任务之间的前置依赖是否经过相关团队确认?
- 计划日期背后的假设是否已记录,尤其是外部输入和资源可用性?
- 项目是否区分计划基线、实际日期和当前预测?
2. 运行中检查:看更新是否及时、口径是否一致
- 任务状态是否按团队约定更新,阻塞是否有单独标识?
- 完成比例是否有可重复的计算口径,还是仅凭个人感觉填写?
- 日期变化是否保留修改记录、原因和批准信息?
- 关键依赖是否同时记录确认责任人、目标日期和替代方案?
- 近期预测是否结合剩余工作和已知风险,而非机械沿用原日期?
- 项目视图是否能区分已发生偏差与未来风险?
3. 例会检查:把时间用于偏差、阻塞和决策
项目例会不应按甘特图从上到下念一遍状态。可以先确认本周发生了哪些变化,再讨论影响关键节点的任务,最后明确谁负责采取行动、何时复查。对于没有变化、没有阻塞、也不需要决策的普通任务,不必在会上逐项重复。
会后记录应尽量短而完整:问题是什么,影响哪些任务,当前判断依据是什么,需要谁做什么,下一次检查时间是什么。若决定调整范围或日期,还应记录决策理由及对其他团队的影响。
4. 复盘检查:区分预测误差与管理问题
版本结束后,可以比较原始基线、最终实际日期和过程中的预测变化。复盘不是为了证明谁估算错了,而是识别哪些类型的任务持续低估、哪些依赖经常晚确认、哪些变更没有及时进入计划。
如果团队发现每次偏差都来自同一个未确认接口,就应改进依赖确认机制,而不是反复要求开发“下次估准一点”。如果预测经常在临近完成时突然变化,则需要检查任务粒度、验收标准和完成口径是否过于模糊。
5. 用一张检查表收口:最低限度的运行闭环
| 检查项 | 合格状态 | 未达到时的处理 |
|---|---|---|
| 计划基线 | 初始日期可追溯,变更不覆盖原记录 | 补充原计划、调整原因和批准信息 |
| 任务责任 | 关键任务有明确负责人 | 明确责任人,避免多个角色都以为对方负责 |
| 任务依赖 | 关键前置关系已确认 | 补充依赖方、确认日期和风险处理方案 |
| 状态口径 | 状态定义和完成条件团队一致 | 用具体交付物重新定义“完成” |
| 预测更新 | 预测变化有依据并能说明影响 | 核查剩余工作、阻塞、资源和范围变化 |
| 风险闭环 | 风险有动作责任人和复查时间 | 在例会中指定负责人,未复查前保持开放 |
| 发布条件 | 里程碑有明确验收标准 | 在计划中补充质量门槛和决策人 |

九、结语:时间轴管理的价值,是让改变更早发生
1. 别把“按期”当作唯一目标
有些项目按日期发布,却压缩了测试窗口、隐藏了依赖风险,最后把问题转移到线上;有些项目及时调整范围或发布日期,反而更好地守住了质量和团队承诺。甘特图不应只用于证明计划没有变化,而应帮助团队更早发现计划为什么需要变化。
2. 下一步先做一次小范围数据体检
从一个正在进行的版本开始,抽查10项关键任务:看基线是否保留,计划、实际和预测是否分开,依赖是否明确,状态是否有统一定义,风险是否有负责人和复查时间。不要先追求工具功能齐全,先确认这些数据能不能支持一次真实的项目决策。
真正可用的时间轴,不是永远准确的时间表,而是一套能够暴露假设、解释偏差、推动行动并持续修正的协作机制。当团队能从“任务晚了几天”走到“什么原因影响了哪个节点、谁负责采取什么行动”,甘特图才从排期展示变成了研发管理的依据。
常见问题解答(FAQ)
1. 研发团队的甘特图需要记录哪些数据?
我给项目排期时,常常不确定只填任务名称和起止日期够不够。尤其是开发、联调和测试之间存在依赖时,少了哪些字段会让后续分析失去依据?
至少记录任务名称、负责人、计划开始与完成日期、当前状态、前置依赖和所属里程碑;执行中还应分别保留实际日期与当前预测日期。团队要统一状态和完成比例的定义,并保留原始计划基线,避免通过反复改日期掩盖偏差。
2. 研发任务拆分到什么粒度才适合放进甘特图?
我做版本排期时,拆得太粗就看不出卡点,拆得太细又要花很多时间维护。有没有一种判断方式,能让我知道一项任务是否需要继续拆分?
如果一项任务无法明确负责人、完成条件或前置依赖,通常值得继续拆分;如果拆分后只是增加大量短小记录,却不会改变跟进或决策,也可能过细。可按需求评审、开发、代码冻结、联调、测试、发布等可验收阶段组织任务,再根据团队节奏细化具体工作。
3. 如何用甘特图数据判断研发项目是否有延期风险?
我在项目会上看到不少任务显示已完成一半,但仍然说不清版本日期是否可靠。遇到依赖任务延迟或预测日期不断变化时,我应该重点看哪些信息?
同时检查计划日期与实际进展、剩余工作对应的预测完成日期、关键依赖是否阻塞,以及偏差是否影响里程碑。不要只凭完成百分比判断风险;记录偏差原因、受影响任务、处理负责人和复查时间,若关键路径上的任务延后且没有可行的缓解方案,就应及时升级并评估调整范围或发布计划。
4. 研发团队多久更新一次甘特图,才能让数据用于项目管理?
我发现有些团队每天更新状态,维护负担很重;也有团队直到周会前才补数据,风险往往已经出现。怎样确定适合自己的更新节奏?
更新频率应与迭代周期、任务变化速度和关键节点风险相匹配,而不是套用固定频率。可以约定任务负责人在状态或日期变化时及时更新,项目负责人在例会前核对关键依赖与里程碑;例会上重点讨论偏差、阻塞和需要决策的事项,并记录后续动作。
核心关键词
文章包含AI辅助创作:时间轴管理方法大全:研发团队甘特图数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/472456
读者评论
把计划基线、实际进展和最新预测分开记录很关键,计划调整后保留原日期和变更原因,才能看清累计偏差。
文中提醒不要只看完成百分比很实用。研发任务的剩余部分可能包含联调或验证,按可验收交付物拆分比主观估算更有参考价值。
指标先统一定义再做分析,这个顺序比较务实。尤其依赖关系和阻塞任务要有负责人及复查时间,否则图表更新了也未必能推动处理。
