研发甘特图最危险的时刻,往往不是某个任务延期,而是日期被改了很多次,团队却已经说不清最初承诺了什么。没有保留计划基线,延期就失去参照;没有记录当前预测,管理者会把旧日期误当成最新承诺;没有关联风险与依赖,图上的绿色进度也可能掩盖真实阻塞。做好甘特图,关键不在于把任务画得更细,而在于让原计划、最新预测和实际进度始终可区分、可追溯、可用于决策。
一、先讲核心结论:甘特图是控制计划变化的工具,不是日期展示板
1. 一张可用于管理的甘特图,必须同时呈现三种时间
我在评审研发计划时,会先问三个问题:最初批准的日期是什么?按当前信息预计何时完成?实际进展到哪里?这三个答案分别对应计划基线、当前预测和实际进度。它们不能相互覆盖,否则团队只能看到“现在的计划”,无法判断计划究竟偏离了多少,也无法解释偏差是怎样形成的。
基线是经过确认的参照,不是永远不能变的承诺;预测是对未来的最新判断,不是重新粉饰历史;实际是已经发生的事实,不是用来证明计划正确的数字。三者分开记录,团队才能辨别是估算偏差、需求变化、资源冲突,还是外部依赖失约。
2. 管理闭环比甘特图样式更重要
我把研发项目的基线管理拆成六个动作:明确交付范围、拆分可验收工作、识别依赖与风险、评审并保存基线、持续更新预测、对重大变化做影响评估和审批。图表只是这些动作的共同视图。若没有责任人、变更记录和决策机制,再漂亮的甘特图也只是另一份会过期的排期表。
真正要观察的不是“有没有按时更新图”,而是每次日期变化是否回答了四个问题:变化从哪里来、影响哪些交付、有哪些应对方案、谁批准了新的安排。回答不出来,说明团队更新了日期,却没有管理变化。

3. 判断一张甘特图是否有效的三个问题
- 能不能还原:在某个日期,团队当时批准的计划版本是什么?
- 能不能解释:里程碑变化是由什么任务或依赖引起的?
- 能不能行动:当前风险由谁跟进,什么条件下需要升级或调整方案?
如果这三个问题都能在计划、变更记录和风险跟踪中找到答案,甘特图就具备了管理价值。反之,即使任务名称、颜色和时间轴一应俱全,它也未必能帮助团队控制交付。
二、研发计划为什么容易失真:变化不可怕,变化无记录才可怕
1. 研发工作的不确定性会沿依赖链传递

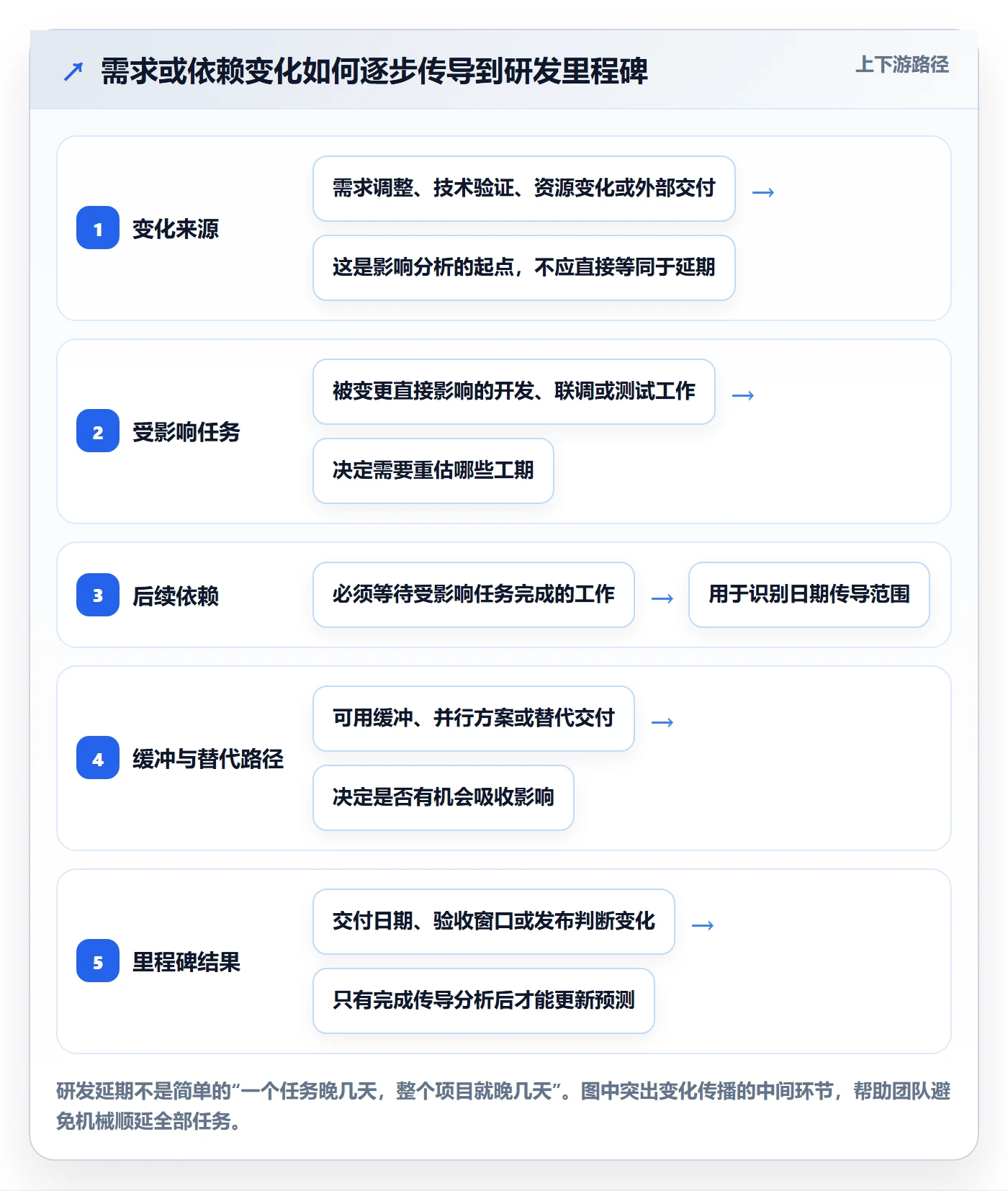

研发项目的排期并非把工作日填进日历就结束。需求澄清可能改变工作范围,技术验证可能推翻原先的实现假设,外部接口的交付时间可能影响联调,测试发现的问题又可能改变发布准备。一个任务的变化,只有在它与其他任务、里程碑和验收条件关联时,才有可能被正确判断。
例如,某个接口开发晚了两天,不一定意味着项目整体晚两天。如果团队有替代接口、并行开发安排或足够缓冲,最终里程碑可能不受影响;但如果接口是联调的唯一前置条件,且测试窗口固定,原本看似局部的两天就可能压缩测试时间,甚至影响发布判断。
2. 项目计划失控通常先表现为信息失真
我更关注计划数据是否还可信,而不是先追问团队为何没有按期完成。常见的失真信号包括:任务结束日期反复改动却没有历史版本;任务状态长期显示“进行中”,但没有剩余工作说明;里程碑仍显示绿色,关键依赖却没有交付确认;风险表里写着“有延期风险”,甘特图中却看不到任何应对任务。
这些现象背后的共同问题,是计划视图和实际执行脱节。项目负责人看到的是日期,执行人员掌握的是阻塞,管理者听到的是状态汇报,三者没有通过统一的任务、依赖和记录连接起来。
3. 计划粒度要服务决策,而不是追求任务数量
任务拆得太粗,团队可能直到里程碑前才发现阻塞;拆得过细,维护计划会变成额外工作,日期更新也容易流于形式。我通常要求任务至少能回答“谁负责、交付什么、如何验收、依赖什么”,再根据项目周期和协作复杂度决定是否继续拆分。
例如,“完成后台开发”通常不足以支撑风险判断,因为它可能包含多个模块、不同负责人和不同外部依赖。拆成若干有明确交付物的工作包,才更容易识别哪个部分落后、是否影响联调,以及能否通过并行安排减轻影响。

三、先纠正常见误区:为什么计划更新得越勤,管理效果未必越好
1. 误区一:把最新日期当成基线
基线一旦被最新预测覆盖,团队就无法知道原始计划偏差。项目复盘时,只剩下“最后一次改过的日期”,看起来任务都按时完成,实际上原始承诺可能早已变化多次。我的判断是:计划可以调整,历史不能被覆盖。每次重新预测都要保留更新前后的日期和变更原因。
这并不意味着每个小任务都要走繁琐审批。团队可以根据项目治理规则区分日常预测更新和正式基线变更,但两类记录都应留存。一个是及时反映现实,一个是正式调整管理参照,作用不同,不能混为一谈。

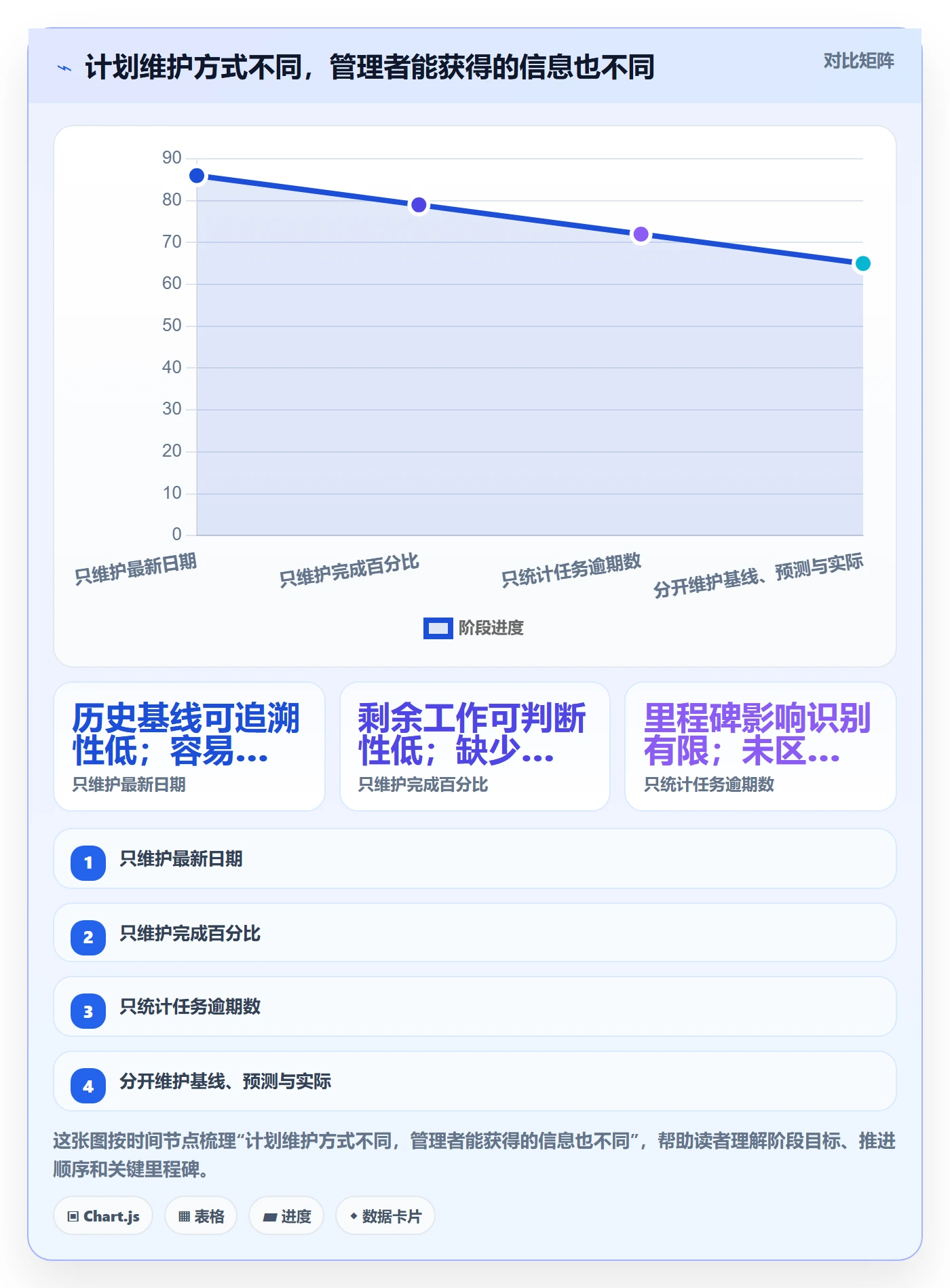

2. 误区二:用完成百分比代替实际进展
“开发完成了百分之八十”如果没有统一口径,通常不能直接用来预测剩余时间。不同人可能分别按代码量、功能点、主观感觉或已提交任务数估算。更可靠的状态表达是:已完成哪些可验收交付物、还剩哪些工作、当前阻塞是什么、预计完成日期依据是什么。
对持续时间较长或不确定性较高的任务,我会要求团队说明剩余工作,而不是只更新百分比。这样做的目的不是增加汇报,而是让预测能够被挑战和修正。例如,测试任务不能只写“完成百分之七十”,还应说明剩余用例、未解决缺陷和环境阻塞。
3. 误区三:把每个任务延期都当成项目延期
某个任务晚了,不等于交付必然晚。是否影响最终日期,要看它是否处于关键依赖链上、后续工作能否并行、里程碑是否有缓冲,以及是否存在替代方案。反过来,任务表面按期也不代表风险消失:关键接口尚未确认、验收标准仍模糊,或者测试环境未准备好,都可能让风险延后暴露。
因此,团队要同时查看任务偏差和里程碑影响。只盯任务日期,容易把小偏差放大;只盯最终交付日期,又可能错过正在累积的关键风险。
4. 误区四:用统一阈值和固定频率管理所有项目
“延期超过三天必须升级”或“每天更新一次甘特图”看似清晰,却未必适合所有团队。短周期版本、跨部门交付、硬件验证和长周期平台研发,风险结构并不相同。更新频率应与变化速度、决策成本和信息有效期相匹配;偏差阈值则要结合里程碑缓冲、合同承诺和团队治理要求制定。
我会把规则设计成“信号触发”,而不是只看天数。例如,关键前置任务未按约定完成、测试窗口被压缩、外部团队没有确认交付时间,即使当前只晚了一天,也可能值得立即评估。

四、专业判断逻辑:如何建立一张可对比、可维护的研发甘特图
1. 先明确范围与验收条件,再拆任务
建立计划前,我会先确认本次交付的边界:哪些功能必须交付,哪些属于可选范围,什么条件算验收完成,哪些事项不在本次版本内。范围若仍在大幅变化,甘特图里的日期只能视为暂定估算,不宜过早包装成精确承诺。
接下来把交付结果拆成可分配的工作包。一个实用的检查方法是看每项任务是否有负责人、交付物、验收条件、预估持续时间和前置依赖。若某项工作无法回答其中几项,往往说明任务定义还不够成熟,需要继续澄清。
2. 标出依赖、里程碑和假设
依赖关系应表达实际约束,而不是为了让图表看起来复杂而连线。比如“接口文档确认后才能完成联调”是明确的前置关系;“产品完成全部设计后开发才能开始”则可能过度约束,需要判断是否可以按模块分批推进。
里程碑要有可检查的结果,例如需求冻结、联调通过、候选版本验收或发布决策完成。对于依赖外部团队、技术验证或环境准备的工作,还应记录关键假设和风险触发条件。假设一旦不成立,负责人才能及时调整预测,而不是等到任务逾期才重新排期。
3. 评审并保存基线,标清版本和责任人
计划评审不只是让参与者看一遍日期。团队需要共同确认范围是否完整、估算依据是否合理、关键依赖是否有人承诺、资源冲突是否已暴露、风险是否有应对动作。评审后保存计划版本、确认人、生效日期和关键假设,形成可以回看的参照。
“冻结基线”不等于禁止修改。它的实际意义是:从此以后,任何人都不能悄悄把旧计划改成新计划,却不留下记录。若项目目标或约束发生实质变化,团队可以重新批准基线版本,但应同时保留原版本,才能准确判断项目经历了什么变化。
4. 持续更新实际和预测,但不随手重设基线
任务状态更新时,至少要区分已完成事实和未来预测。已验收的交付物可以记录为实际完成;尚未完成的工作应更新剩余工作和预计日期。若预测变化,只更新当前预测并记录原因;只有满足团队定义的正式变更条件,才发起基线变更评审。
| 数据层 | 回答的问题 | 更新原则 | 常见错误 |
|---|---|---|---|
| 计划基线 | 批准时的范围、日期和里程碑是什么? | 保留版本、确认人和生效时间 | 用新预测覆盖原始计划 |
| 当前预测 | 按现在掌握的信息,预计何时完成? | 变化时及时更新,并说明依据 | 把预测日期当成已经批准的新基线 |
| 实际进度 | 已经交付或验收的工作是什么? | 以可验证的完成事实为准 | 只凭主观百分比汇报进展 |
5. 用偏差影响决策,而不是用颜色代替判断
比较基线和当前预测时,我会先找日期差异,再追踪它对依赖链、里程碑和交付承诺的影响。可以把任务完成时间偏差表示为:当前预测完成日期减去基线完成日期。这个差值本身不是结论,关键是它是否消耗了缓冲、压缩了验证时间,或造成跨团队承诺冲突。
颜色可以帮助快速浏览,但不能承载全部判断。每个需要关注的任务最好同时给出偏差原因、影响范围、责任人、下一步动作和复查时间。这样,红色才代表一个可处理的决策事项,而不是一种没有解释的情绪标记。

五、变更与风险控制:让每次计划变化都有理由、有影响分析、有负责人
1. 变更记录要能复原决策过程
变更记录不必写成冗长报告,但必须足以回答:谁提出、为什么变、影响哪些任务和里程碑、有哪些备选方案、谁做了决定、何时生效、由谁跟进。若只记录“计划调整”,复盘时仍然不知道变化来自需求、技术、资源还是外部依赖。
建议记录变更编号、提出时间、变更原因、影响范围、原日期、新预测日期、关联风险、评审结论、批准人和后续动作。若项目存在多个计划版本,还应明确本次变更对应哪个版本,避免不同团队引用不同日期。
2. 把风险从描述性语句改成可观察的触发条件
“接口联调有风险”无法指导行动;“若某接口在约定评审日仍未提供可用测试环境,联调任务无法启动,由接口负责人在当天升级协调”则包含了可观察条件、影响和动作。风险记录不必预言未来一定发生什么,重点是让团队知道何时采取措施。
一个可执行的风险项至少应包含风险事件、触发信号、潜在影响、责任人、预防动作和应急方案。高风险依赖应能在甘特图或关联记录中找到对应任务,否则风险表和执行计划很可能各自运转。
3. 先评估纠偏空间,再决定是否重设基线

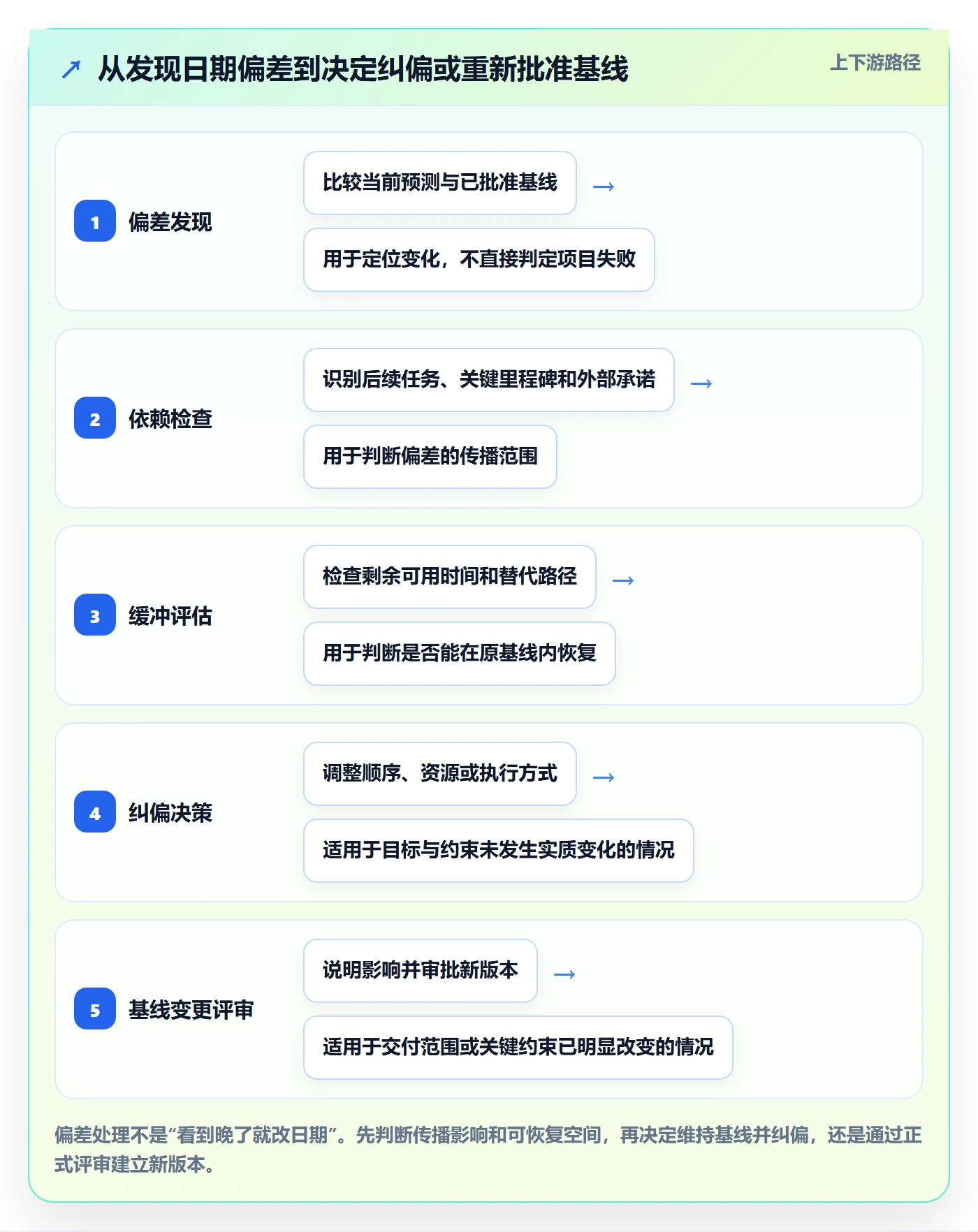

当日期发生变化时,团队可以先检查是否能通过调整任务顺序、增加并行工作、协调资源或采用替代方案恢复原里程碑。若只是某项工作预测发生变化,但项目目标和关键约束仍成立,通常应保留原基线,把实际偏差和新预测记录清楚。

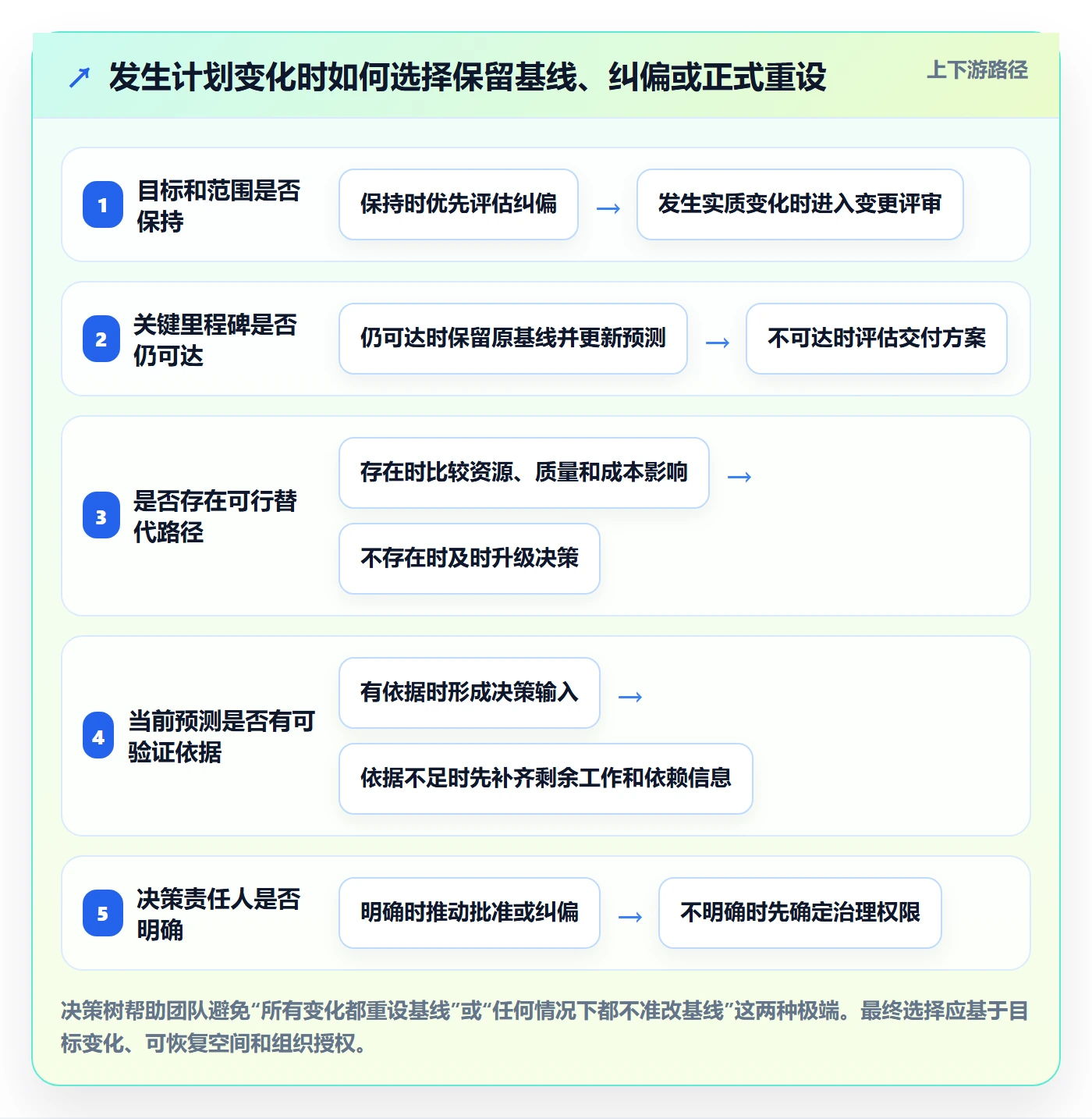

如果范围、交付目标、资源约束或外部承诺已经发生实质变化,继续把旧基线当作现实计划同样不诚实。此时应正式评估影响,经过适当审批建立新版本,并保留旧版本。重设基线不是抹去偏差,而是承认约束变了,并为接下来的执行建立新的管理参照。
4. 让例会讨论变化与决策,不要逐行念任务状态
项目例会可以聚焦四类内容:哪些基线与预测出现差异、差异影响什么、哪些风险触发或正在接近触发、需要谁做什么决策。状态没有变化且没有阻塞的任务,不必每次都占用相同讨论时间。
会议节奏不宜照搬统一模板。短迭代项目可以在团队已有计划更新节奏中处理变化;跨团队或高风险交付,则需要确保外部依赖变化能在影响扩大前进入评审。频率应由决策时效决定,而不是由图表软件能否自动提醒决定。

六、研发版本交付案例:一个模拟场景怎样做基线对比
1. 先把假设写清楚,避免把示例误当成行业统计
下面是一个情景模拟,用于演示判断过程,不代表真实企业的统计数据。假设某产品团队要在六周内交付一个版本,工作包括需求确认、方案设计、核心开发、接口联调、系统测试和发布准备。接口由另一个团队提供,系统测试窗口与发布安排存在关联。
项目评审时,团队把“需求确认完成”“联调验收”“测试结论完成”和“发布决策完成”定义为里程碑。各项工作明确负责人和验收物,并记录接口按期提供测试环境这一关键假设。确认后保存基线版本及评审记录。
2. 发现接口延迟时,先画出影响链,不急着整体顺延
进入执行阶段后,接口团队未按原计划交付可用环境。此时项目负责人不应直接把所有后续任务统一推迟,而应先确认接口任务的新预测日期,识别它影响的是哪些联调工作,判断开发是否还能通过模拟数据或本地环境继续推进,并核对系统测试窗口是否可以调整。
假设模拟评估后发现,部分开发可以继续,但联调的关键路径仍受接口环境制约。团队列出两个方案:一是协调接口团队优先交付最小可用环境,保留原测试窗口;二是等待完整环境后再联调,重新安排测试窗口并评估发布日期。方案选择取决于接口能力、测试覆盖要求和发布承诺,不应仅凭“看起来快”做决定。

3. 方案确定后,分别更新预测与基线状态
如果团队通过最小可用环境和并行准备恢复了原里程碑,应保留原基线,在当前预测和变更记录中说明采取的措施、尚存风险及责任人。若评估后确认测试窗口无法维持,且发布日期必须调整,则提交影响分析并按治理规则审批新基线版本,同时保留旧版本供后续复盘。
在这个情景里,不能因为最终按更新后的日期发布,就把项目记成“全部按时”。更准确的复盘应区分原计划表现、变更后的批准计划表现和实际交付结果。这样,团队才能发现偏差是估算问题、依赖管理问题,还是应对措施发挥了作用。
4. 复盘重点放在机制改进,而不是给单个任务贴标签
项目结束后,我会检查几个问题:接口交付假设是否过于乐观;风险信号出现后多久开始影响分析;模拟环境是否能提前准备;测试窗口是否存在可调整空间;变更审批是否发生在决策需要的时间内。复盘的价值,是把这次项目中有效或失效的机制带到下一次计划,而不是单纯统计谁的任务晚了。
若团队发现多次延期都来自相同类型的外部依赖,应在下一轮计划中提前加入接口验收点、环境准备任务或替代方案评估。若偏差主要来自范围持续变化,则应优先改善需求冻结和变更评审,而不是继续细化甘特图的任务行。
七、工具和团队规模不同,选择重点也不同
1. 小团队:先确保基线能保存、变化能说明
人数较少、协作链较短的团队,不一定需要复杂的项目治理系统。表格或轻量项目管理工具也可以承载基础管理,但至少要分开保存基线、当前预测和实际进度,并能记录任务负责人、依赖、风险和变更原因。
如果团队每次更新都要手工复制多份表格,或无法追溯某个日期是谁改的,维护成本可能会迅速上升。此时可以考虑迁移到支持版本历史、依赖关系和权限管理的工具,但选型前要先确认团队究竟在哪个环节频繁出错。
2. 多团队或百人以上组织:关注统一规则与跨项目可追溯

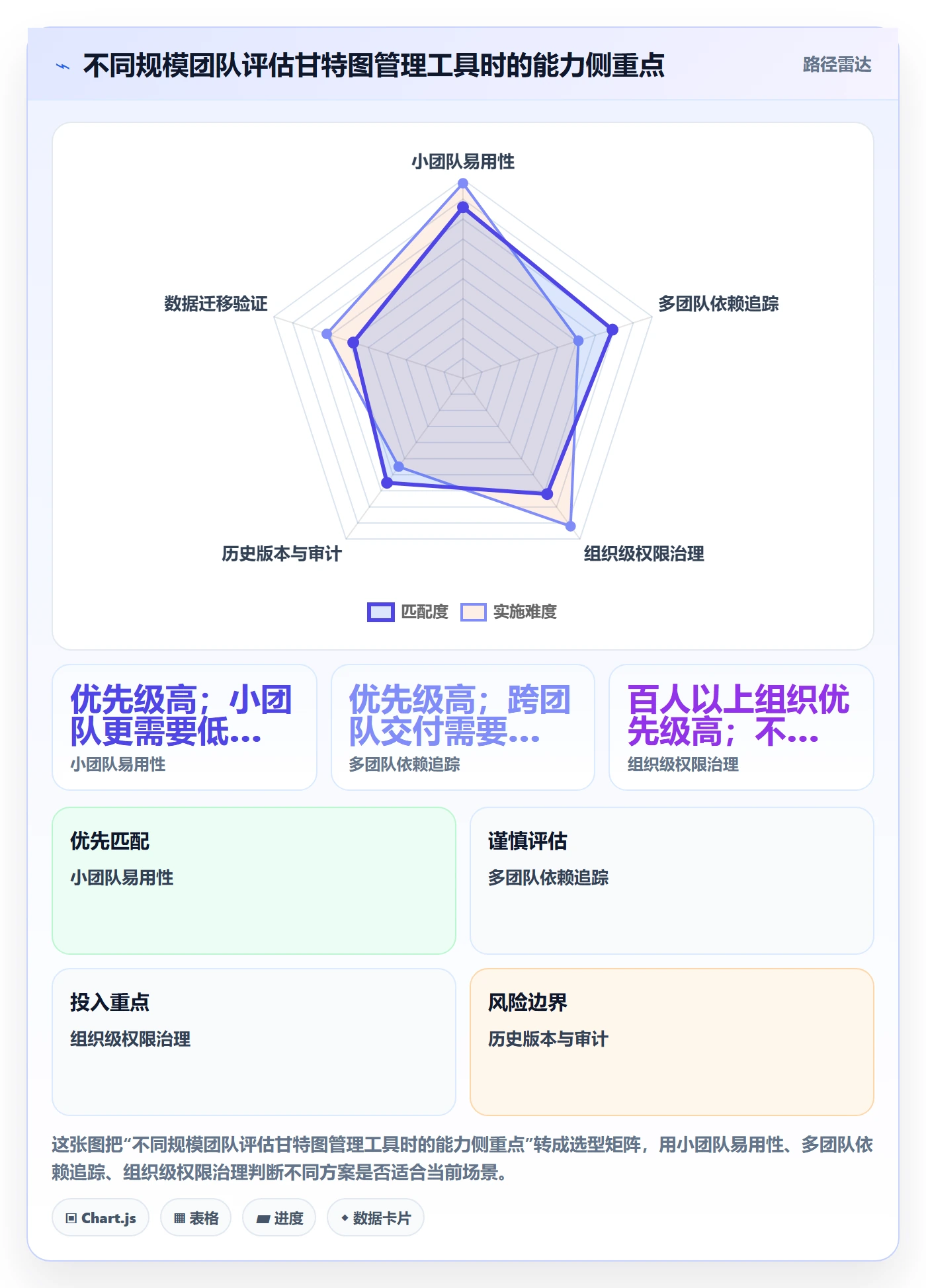

中大型研发组织通常面对多个项目并行、团队之间相互依赖、管理权限不同和数据口径不一致等问题。此时,甘特图工具不仅要展示单个项目,还要支持统一的工作项结构、跨团队依赖、变更留痕、权限控制和管理层所需的汇总视图。
在这类场景中,PingCode可以作为项目管理平台的评估对象之一。根据其产品定位及用户提供的产品信息,它主要面向中大型企业和百人以上组织,并支持私有化部署及Jira迁移。这些能力是否适配某个组织,仍要结合实际版本、迁移范围、部署方案和合同条款核实,不能把产品能力列表等同于项目管理成效。
我建议把工具评估放到真实流程中验证:选一个正在执行的项目,导入或录入任务、依赖、基线和变更记录,模拟一次延期评审,再检查项目经理、研发负责人和管理者看到的信息是否一致。工具的价值在于减少信息断层,而不是替团队决定应该如何承诺日期。
3. 遗留系统迁移:先核对数据含义,再迁移字段
从现有系统迁移计划时,最容易出错的不是任务名称,而是字段语义。例如,一个系统中的“完成日期”可能表示预计完成,另一个系统却用它表示实际完成;“状态百分比”也可能没有统一算法。如果直接逐字段导入,历史计划可能被错误解释。
迁移前应整理任务、依赖、基线版本、实际完成记录、变更历史、权限和附件之间的关系。若组织考虑Jira平滑迁移或其他系统迁移,应先用一组有代表性的项目做小范围验证,检查数据完整性、关系映射、权限边界和报表口径,再决定是否扩大范围。具体迁移能力和实施边界应以供应商当前文档与实际验证为准。
| 团队场景 | 优先解决的问题 | 适合的工具能力 | 需要谨慎的取舍 |
|---|---|---|---|
| 小型单团队 | 计划容易过期,历史版本难找 | 快速更新、版本留存、负责人和依赖记录 | 避免为尚不存在的治理复杂度购买过重方案 |
| 多团队协作 | 跨团队依赖和里程碑影响不透明 | 关联任务、跨项目视图、权限和变更记录 | 统一字段时要保留团队必要的工作差异 |
| 百人以上组织 | 项目数据口径不一,管理视图难汇总 | 模板治理、审计留痕、组织级权限和部署能力 | 上线前要评估流程改造、数据迁移和维护成本 |
| 遗留系统迁移 | 历史字段含义与关系难映射 | 数据导入校验、历史记录保留和分批迁移 | 先做样本验证,不要只按字段名称批量搬运 |

八、不同情况下怎么行动、怎么取舍:把控制强度用在真正重要的地方
1. 需求仍在探索:先做滚动预测,不急着承诺精确日期
当交付范围和技术方案都不稳定时,可以先建立阶段性计划,标明待验证假设和计划置信度。近阶段工作拆得更具体,远阶段保留合理弹性;随着关键不确定性解除,再逐步细化后续任务。取舍是暂时减少远期日期的精确性,换取计划不被过早锁死。
但“探索期”不能成为不记录变化的理由。需求变化、技术验证结果和范围决定仍应进入记录,因为它们会影响后续估算。探索计划也需要里程碑,例如验证完成或方案评审完成,帮助团队判断何时可以形成更稳定的基线。
2. 交付日期固定:优先保护关键路径和验收质量
若外部承诺日期不可移动,团队应尽早识别关键依赖、最晚决策点和可选范围。可以讨论并行执行、资源协调、分批交付或范围调整,但必须同步评估测试覆盖、质量风险和后续维护成本。
固定日期不代表可以把所有工作压缩进更短时间。若压缩测试、跳过验收或让关键人员长期并行承担过多任务,短期日期可能看起来得到保护,实际风险却被推迟到上线之后。管理层需要看到这些取舍,而不是只看到改过的甘特图。
3. 外部依赖较多:把承诺点和升级条件提前写进计划

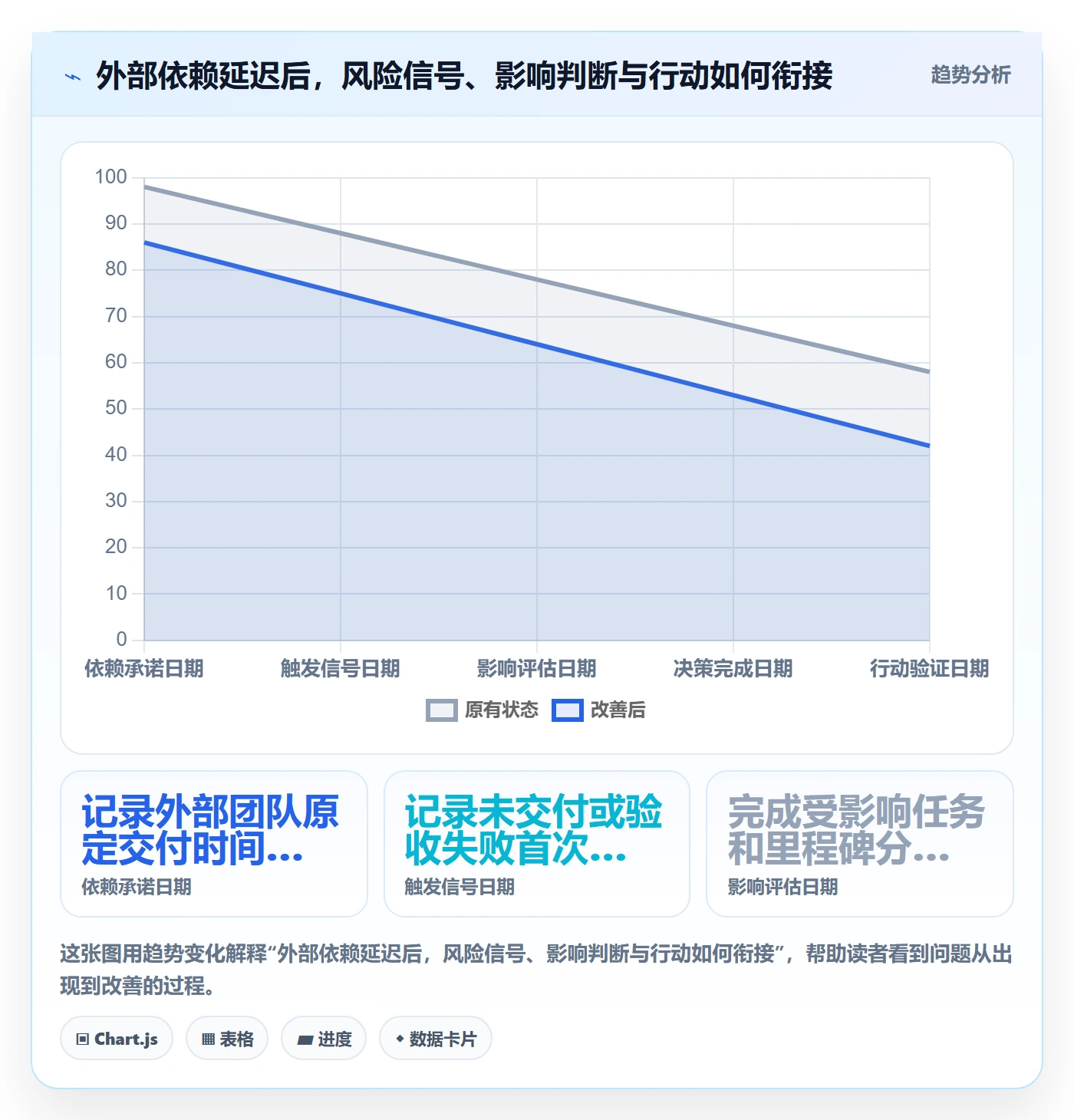

跨团队项目应为关键依赖指定责任人、承诺日期和验收条件,并设置能够触发协调的信号。不要只在备注中写“等待对方”,也不要等到下游任务已经逾期才联系对方。对于不可控依赖,可以准备替代路径、模拟环境或分阶段验收方案。
若组织无法要求外部团队提供精确日期,也可以记录对方当前预测、信息来源、下一次确认时间和不确定性。预测本身可以不完美,但来源和更新时间必须清楚,否则团队容易把旧口头承诺误当成最新确认。
4. 关键路径持续变化:优先调查估算和拆分是否可靠
如果多次计划都出现关键路径突然变化,问题可能不在甘特图,而在任务拆分过粗、技术验证不足、资源共享冲突或验收标准不完整。此时继续增加状态会议,通常不能解决根因。应回看历史变化集中在哪些任务类型,找出需要前置验证或重新分配的工作。
如果项目每周都有大量任务重新排期,也要检查计划粒度是否过细、更新机制是否过重。计划维护成本超过其带来的决策收益时,应减少不必要的细项,保留影响交付的任务、依赖和里程碑。
5. 项目已明显偏离:先恢复事实,再决定是否重设基线
计划已经连续失真时,不要通过把所有日期顺延来掩盖问题。先确认真实完成情况、剩余工作、未解决依赖、资源可用性和验收条件,再形成可信的当前预测。然后明确项目目标是否仍可达、是否需要调整范围或交付方式,以及谁有权批准新的安排。
如果决定重设基线,应把历史版本封存,并说明变更原因和决策依据。若项目目标仍可保持,则保留原基线、公开偏差并执行恢复计划。两种方式没有绝对优劣,关键是管理记录真实反映了项目所处状态。

6. 用一张检查表开始下一次计划评审
- 交付范围、非目标范围和验收条件是否写清楚?
- 关键任务是否有负责人、交付物和合理的工作拆分?
- 外部依赖是否有承诺日期、验收条件和跟进责任人?
- 基线是否有版本、评审记录、确认人和生效日期?
- 当前预测是否与基线、实际进度分别维护?
- 重要偏差是否说明原因、影响范围、缓冲和应对动作?
- 风险是否有触发信号、责任人、升级条件和后续验证?
- 重大计划变化是否经过影响评估,并保留变更前后的记录?
若其中几项尚未做到,不必一口气引入复杂流程。可以先选一个在执行中的项目,把原计划、当前预测和实际进度分开记录;再选一个影响最大的依赖,补上触发条件、负责人和应对动作。完成一个小闭环后,再将有效做法沉淀为团队模板。
九、结语:真正的基线管理,是让团队对变化保持诚实
1. 不要把甘特图做成“看起来按时”的工具
研发工作天然存在不确定性,计划变化并不自动等于管理失败。真正的问题是团队是否及时发现变化、是否解释影响、是否做出明确选择,以及是否保留决策过程。基线不是惩罚团队的尺子,而是判断承诺如何变化、组织如何应对的参照。
如果团队只允许展示好看的日期,计划就会越来越远离现实;如果任何变化都能无记录地改写,项目也无法从历史中学习。两者之间更可靠的做法,是既允许预测随事实更新,也坚持保存原始基线和变更理由。
2. 下一步先做一次小范围基线体检
我建议从一个正在执行的研发版本开始:找出原始批准计划,补齐当前预测和已完成事实,选出最重要的三项依赖,核对里程碑是否受影响,再检查最近一次日期变化有没有原因、责任人和决策记录。若这些信息无法还原,先修复记录和流程,不要急着讨论更复杂的报表。
甘特图的价值,不是让计划永远不变,而是让变化发生时,团队知道什么变了、为什么变、影响了什么,以及接下来由谁采取行动。把这条判断落到每次评审、每次预测更新和每次变更审批中,甘特图才会从排期图片变成研发风险控制的工作台。
常见问题解答(FAQ)
1. 研发项目里的计划基线、当前预测和实际进度有什么区别?
我以前只看甘特图上的最新日期,项目延期后却说不清最初承诺是什么、计划何时发生了变化。尤其在版本排期频繁调整时,我想知道这三类信息应该怎样区分。
计划基线是经团队确认并留存的计划版本,用来回答“当时承诺了什么”;当前预测是依据最新进展估计的完成时间,用来回答“现在预计何时完成”;实际进度记录任务真实的开始、完成和交付情况。建议分别保存这三类数据,不要用新日期覆盖原基线,并为每个基线标注版本、确认日期和审批记录。
2. 研发团队怎样拆分任务,才能让甘特图真正反映进度?
我做版本计划时,常把任务写成“开发”“测试”这类大项,排期看起来很完整,执行中却不知道卡在哪里。跨团队依赖出现变化后,也很难判断哪些后续工作会受影响。
从可验收的交付结果拆分工作,例如需求确认、设计评审、开发完成、联调通过、测试验收和发布准备;具体阶段按团队流程调整。每项任务应有负责人、明确的完成条件、预计时长和前置依赖;关键交付节点设置为里程碑。任务粒度以能发现阻塞、又不需要频繁维护为准,并在排期评审时确认依赖关系和关键假设。
3. 项目计划变了,什么时候应该更新基线?
我遇到过需求调整后直接把甘特图日期改掉的情况,后来复盘时无法比较原计划和实际结果。另一方面,如果每次小幅波动都重新审批,团队又会把大量时间花在维护计划上。
日常执行中的进度变化,先更新实际进度和当前预测,并保留原基线;如果通过调整任务顺序或资源可以恢复计划,也应记录偏差及纠偏动作,不必自动重设基线。当交付范围、关键约束或里程碑发生实质变化时,评估对依赖、资源、测试窗口和交付承诺的影响,再由约定的负责人或评审机制批准新基线。
变更记录应包含原因、影响、审批人、生效时间及新旧计划。
4. 如何根据甘特图判断延期风险,并决定是否升级处理?
我发现单个任务晚几天,不一定会影响最终交付;但有时一个看似不大的延误会卡住联调或测试窗口。我想知道应该看哪些信息,而不是只凭任务颜色或一个固定天数判断。
先检查延误任务是否位于关键依赖链上,再确认后续任务能否并行、是否有可用缓冲,以及里程碑、测试窗口或对外承诺是否受影响。若任务虽延期但有恢复空间,可指定负责人和纠偏动作并跟踪预测日期;若影响关键里程碑、跨团队依赖无法解决或风险触发条件已出现,应按团队约定及时升级。
团队可设置升级规则,但阈值应结合项目周期、缓冲和承诺确定,不宜把同一个天数套用到所有项目。
核心关键词
文章包含AI辅助创作:基线对比管理指南:研发团队如何做好甘特图,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/472294
读者评论
把基线、预测和实际进度分开记录很关键,否则多次改期后确实难以还原最初承诺。
文中强调任务延期不一定等于项目延期,是否影响里程碑还要看依赖、缓冲和替代方案,这个判断比单看逾期数量更有参考价值。
完成百分比缺少统一口径时容易失真,用已验收交付物、剩余工作和阻塞情况描述进展,确实更便于评估预测。
基线变更需要保留原版本和审批信息,但日常预测更新不必都走正式审批;区分两类记录有助于兼顾追溯和效率。
计划粒度要能明确负责人、交付物和验收条件,同时避免拆得过细。文章对维护成本与风险识别之间的平衡讲得比较实用。
