研发团队的甘特图上,最危险的往往不是一条明显延期的任务,而是一条没有写清楚交付物、验收人和后续影响的依赖线。前置任务晚两天,可能让接口联调、测试窗口和发布审批连续错位;如果图上只有日期,没有管理规则,团队看到的只是“计划变了”,却不知道谁该确认、哪些工作要重排、风险何时升级。

依赖关系管理方法大全:研发团队甘特图制度设计落地清单

一、先讲结论:甘特图是计划的可视化,不是依赖管理制度

1. 依赖关系要从“连线”变成可执行约定

我判断一条依赖是否真正可管理,不看甘特图上有没有箭头,而看团队能否回答五个问题:谁交付、交付什么、什么时间交、怎样算完成、变化后通知谁。只要有一个问题没有明确答案,这条线就更像提醒,而不是可执行承诺。

因此,依赖管理至少包含四层:识别依赖、定义交付、安排时间、处理变化。甘特图主要承担展示任务顺序和时间窗口的职责;责任、验收、风险升级和决策记录,则需要通过制度和协作流程补齐。

核心判断:当一个项目频繁延期时,不要先问“甘特图画得够不够细”,先检查依赖有没有责任人、交付标准和变更传播路径。工具能让问题更可见,但不会自动替团队达成承诺。

2. 建立最小可用的依赖管理闭环

不必一开始就建设复杂的审批体系。研发团队可以先把每条高影响依赖记录成一张“依赖卡”,再规定谁维护、何时复核、什么情况升级。机制的目标不是增加填表工作,而是让等待、变更和影响能够被及时看见。

管理环节 需要回答的问题 建议记录
识别 哪些任务必须等待其他任务或条件? 前置任务、外部条件、依赖类型
定义 前置方具体要交付什么? 交付物、完成标准、接收方
排期 依赖的时间窗口与下游任务如何衔接? 计划日期、缓冲、里程碑影响
跟踪 当前状态是否变化?谁来更新? 状态、责任人、更新时间、风险
处置 延期后如何重排、通知和决策? 影响范围、方案、决策人、变更记录

团队可以把闭环简化为“登记,确认,跟踪,评估,升级,复盘”。每一步都要有明确的输入和责任角色,避免例会里反复讨论同一件事,却没有人更新计划或确认交付条件。

依赖关系管理方法大全:研发团队甘特图制度设计落地清单

二、为什么排期看起来完整,项目仍然会被依赖拖住

1. 研发任务之间存在多种“等待关系”

产品研发常见的依赖,不只是“任务甲完成后,任务乙开始”。接口契约要先明确,测试环境要先可用,安全评审可能要求某些材料,数据团队可能需要准备迁移脚本,外部供应商还可能控制交付时间。这些条件分布在不同团队、系统和决策链上,未必都能被拆成一条简单的任务连线。

我会先区分三类对象:任务依赖指工作成果之间的先后或并行关系;资源依赖指多个工作争用同一位专家、环境或设备;外部依赖指团队无法单方面控制的审批、供应商、平台能力或业务决策。三者的排期方式不同,不能都用“前置任务延期”概括。

2. 一条线可能隐藏了三种不同的风险

以“等接口完成”为例,它可能代表接口定义还未冻结,也可能代表代码尚未交付,还可能代表联调环境没有准备好。三种状态的责任人、可采取的并行工作和预计恢复方式都不同。如果只登记一个笼统任务,项目负责人很难判断应该催谁、先做什么、是否需要调整测试计划。

另一个常见情况是任务名称写得很具体,实际验收条件却不具体。“完成接口开发”不一定意味着接口文档已经更新、错误码已确认、测试数据已准备,也不一定意味着接收方认可可联调。任务完成和下游可用是两个不同的判断。

3. 项目延期不等于每条依赖都同等重要

依赖是否关键,要结合它对里程碑、发布窗口、替代路径和恢复成本的影响判断。某项依赖即使延期,也可能有模拟数据、降级方案或并行工作可以吸收影响;另一项依赖只晚一天,就可能错过固定的外部窗口。不能因为甘特图上的线更多,就认定风险更高。

所以,团队需要把“发生可能性”和“影响范围”分开看。前者帮助判断事情是否容易发生,后者帮助判断发生后要投入多少注意力。对高影响、缺少替代方案、恢复时间长的依赖,管理强度应明显高于可快速绕开的普通依赖。

依赖关系管理方法大全:研发团队甘特图制度设计落地清单

三、拆解常见误区:甘特图失真的原因常在图外

1. 误区一:把每条依赖都画成完成,开始

任务关系可以有不同形式。常见排期方法会区分完成,开始、开始,开始、完成,完成、开始,完成等关系,但不同工具对术语、标识和自动计算方式的呈现可能不同,实际使用时应核对团队采用的规范和工具文档。

完成,开始适合表达“前项结束后,后项才能开始”。但研发工作中,有些活动可以在前项启动后并行推进,例如接口设计开始后,客户端团队先搭建调用框架;也有些工作需要在同一时点前完成,例如多个测试报告都要在发布评审前齐备。把所有关系都压成一种,容易造成计划过于保守或看似可行、实际无法执行。

2. 误区二:用精确日期掩盖不确定性

在排期中写出某个具体日期,并不代表对方已经承诺,也不代表风险已经消失。日期是预测,承诺需要责任人确认,预测还应带有假设条件。比如“计划周三交付”应补充“依赖需求冻结且测试环境按期开放”,否则条件变化时,团队很难判断原日期为何失效。

对高不确定任务,我更倾向于同时记录预计日期、信心水平或主要假设,而不是只给出一个看起来精确的点。若团队不使用概率或置信度字段,也可以用“已确认、待确认、有风险”之类的状态表达,但定义要统一,不能不同人各自理解。

3. 误区三:把资源冲突伪装成任务依赖

两个任务在时间上不能并行,有时不是因为彼此存在交付关系,而是因为它们争用同一名专家、同一套测试环境或同一组发布权限。单纯画前后连线,会把资源约束藏起来,后续一旦人员调度改变,整张图就需要手动重画。

区分资源依赖的方法很直接:如果前一项工作交付后,后一项仍必须等待同一资源空出来,核心约束就是资源;如果交付物可被接收方独立使用,核心约束更可能是任务关系。两种约束可能同时存在,记录时应分别标明。

4. 误区四:用固定缓冲替代风险判断

给每个任务统一加两天缓冲,表面上很整齐,却未必能吸收真正的风险。不同任务的波动来源不同:外部审批受排队影响,数据迁移受数据质量影响,联调受接口变更影响。缓冲应围绕不确定性和恢复时间设置,而不是当作每项任务都能随意挤占的隐形空档。

缓冲还要有使用规则。团队应明确谁可以动用、动用后是否需要重新评估里程碑,以及缓冲被消耗到什么程度时需要升级。否则所谓缓冲只会被当成“计划里多出来的时间”,直到真正需要时才发现已经被无声消耗。

5. 误区五:把工具提醒当作协作机制

提醒消息可以降低遗漏概率,但不能代替交付确认。自动通知发出后,如果没有明确的接收人、升级路径和状态更新要求,提醒可能变成新的噪声。团队应先定义“收到通知后要做什么”,再配置自动化,而不是先堆叠提醒规则。

选用某项目管理平台时,我会关注它能否支持依赖可视化、责任分配、状态更新、变更记录、权限管理和跨项目视图,也会核实这些功能在当前版本、部署方式和授权范围内是否适用。功能名称相近,不代表实际工作流完全相同。

三、拆解常见误区:甘特图失真的原因常在图外

四、专业判断逻辑:一条依赖至少要过六道检查

1. 检查任务边界:前置方究竟要完成什么

依赖管理的第一步不是加连线,而是检查两端任务是否可判断完成。任务最好围绕可交付结果描述,例如“提供通过评审的接口契约”,而不是“跟进接口”。如果交付方和接收方对任务完成的理解不同,之后发生的争议就会被错误地归因于排期。

我通常会问:交付物能否被接收方看到或验证?有没有明确的完成标准?如果一项任务只写“支持”“配合”“跟进”,通常还需要继续拆成可观察的动作或结果。

2. 检查关系类型:是顺序、并行、资源还是外部条件

任务之间的逻辑要尽可能贴近真实工作方式。可以并行的事情不要为了图面整洁强行串行;必须等待的事情也不要为了看起来进度快而假设可以并行。对资源冲突,单独记录资源所有者和可用时间;对外部条件,记录控制方、确认节点和可替代方案。

同一对任务可能同时有多种限制。例如客户端开发依赖接口契约,联调又依赖测试环境,两个前置条件都满足后才能进入联调。此时应保留多个前置条件,而不是只画一条看起来最顺手的连线。

3. 检查验收标准:接收方是否能判断“可以开始”

依赖关系的终点不是交付方说“做完了”,而是下游具备使用条件。接口任务可以检查契约是否冻结、错误码是否约定、调用示例是否可用;环境任务可以检查账号权限、测试数据、网络连通性和版本信息。验收标准不需要写成几十条测试用例,但必须能让双方对完成与否作出一致判断。

建议在依赖条目中写清交付方、接收方和最终确认人。小团队里一个人可能兼任多个角色,但角色本身仍要明确,否则“大家都知道”往往意味着没有人对结果负责。

4. 检查时间约束:日期背后的假设是否仍成立

日期应与团队日历、假期、冻结窗口、环境开放时段和外部审批周期相匹配。若排期工具默认按工作日计算,也要确认其日历设置和团队实际一致。对跨团队项目,计划日期还应区分“目标日期”和“已确认日期”,避免把尚未确认的估算当成承诺。

我建议每条关键依赖都记录至少一个时间假设,例如“在需求冻结后两个工作日内提交”或“需要在发布评审前完成安全检查”。这样一旦假设失效,团队能够定位是前提变化,而不是简单把责任推给某一方。

5. 检查下游影响:延期会传播到哪里

依赖发生变化时,先看下游任务,而不是只看原任务延了几天。要识别直接接收方、后续里程碑、关键路径、资源冲突和发布窗口,并判断延期能否通过并行、范围调整或替代方案吸收。

关键路径上的任务通常值得重点关注,但“关键”不是固定标签。需求范围、资源和任务关系变化后,关键路径也可能变化。因此,项目负责人应关注路径更新和实际约束,而不是把启动时标出的关键任务名单沿用到项目结束。

6. 检查证据质量:状态是否来自真实更新

“进行中”“应该没问题”“差不多完成”都不是可靠证据。状态最好来自可观察事实,例如评审已通过、构建已生成、环境检查已完成、接收方已确认。若只能依靠口头估计,就把它标为预测,并保留下一次确认时间。

状态记录不必频繁到每小时更新。关键在于更新节奏与项目风险相称,并且变更后能及时传递。低风险依赖可以按常规项目节奏维护;接近里程碑、缺少替代方案或已出现阻塞的依赖,应缩短复核周期。

依赖关系管理方法大全:研发团队甘特图制度设计落地清单

五、落地制度设计:把责任、节奏和升级规则写清楚

1. 依赖登记表:先用最少字段覆盖管理闭环

一张表不需要装下所有项目资料,但至少要让团队能追踪关系、责任、交付、时间和变化。建议从以下字段开始,再根据项目复杂度扩展。

字段 填写说明 容易遗漏的地方
依赖编号与名称 用可搜索的名称描述具体交付或条件 避免只写“等研发”“等接口”
前置任务与后续任务 标明依赖两端及关系类型 不要只登记前置方,不登记使用方
交付物与验收条件 说明交付内容、接收方式和完成标准 “已完成”不等于“下游可使用”
交付责任人与接收确认人 分别明确交付和验收责任 团队名称不能代替具体责任人
目标日期与日期依据 区分估算、承诺和外部窗口 记录关键假设及确认状态
状态与更新时间 使用团队统一的状态词并记录最近更新 长期不更新的“正常”状态不可视为可信
风险、替代路径与升级对象 说明出问题时的影响及决策入口 只有风险描述,没有行动方案
变更记录 记录时间、原因、影响评估和决策 只覆盖新计划,不保留原判断依据

2. 角色分工:交付方、接收方和协调人各有职责

交付方负责说明交付物、预计时间、前置条件和当前风险,并在条件变化时主动更新。交付方不是只在截止日当天报告是否完成,而是要在预测发生明显变化时及时发出信号。

接收方负责确认交付标准是否满足,并提前提供可验证的验收条件。如果交付物不完整,应具体指出缺失项和影响,避免只回复“还不能用”。

项目负责人或依赖协调人负责检查跨任务影响、协调资源、维护计划版本,并在需要时组织决策。协调人不应替代专业团队判断交付质量,但要确保影响和选择进入同一张桌面讨论。

3. 更新节奏:按风险和变化速度设置,不照搬固定频率

固定每周一次,未必适合每个项目。一个月才有一次外部审批的项目,与每两天就要联调一次的项目,依赖状态变化速度不同。团队可以把复核安排在迭代计划、项目例会、里程碑检查或关键交付前,重点是设定明确的更新责任和触发条件。

可以采用分层节奏:普通依赖在项目常规检查中更新;影响近期里程碑的依赖,在状态变化时即时更新,并在例会上复核;已阻塞或没有替代方案的依赖,安排明确的责任人和下一次决策时间。频率由团队根据项目周期、风险和协作成本校准。

4. 变更处理:日期一变,先评估影响,再修改图

当交付日期、验收条件或依赖关系改变时,建议按顺序执行:记录变化原因,确认受影响任务,评估里程碑和资源影响,提出可选方案,指定决策人,通知相关责任人,最后更新甘特图和变更记录。

这套顺序能避免两种常见情况:一是计划被直接改掉,却没有告诉依赖方;二是会议上讨论了延期,却没人明确究竟采用“顺延、并行、缩小范围还是改变发布窗口”。计划更新不是单纯改日期,而是一次影响评估和决策记录。

5. 升级机制:明确触发条件,而不是等到有人着急

升级条件应能被观察,例如关键交付预测晚于约定窗口、验收连续未通过、外部审批超过预留时间、同一资源冲突无法在团队内解决,或替代路径需要改变范围。团队还应明确升级对象、需要提供的信息和最晚决策时间。

升级不是追责,而是把团队当前无权解决的问题交给有决策权的人。提交升级时至少包括:问题事实、受影响任务、预计后果、已尝试方案、需要的决定和决定期限。只有“项目有风险”这句话,通常不足以支持有效决策。

依赖关系管理方法大全:研发团队甘特图制度设计落地清单

六、场景示例:接口交付延期时,怎样判断测试计划要不要改

1. 示例背景:一条模糊依赖造成多个任务同时等待

以下为自拟的研发项目情景,不代表真实客户案例或统计结果。某团队计划在一个版本中交付新接口,相关工作包括接口契约确认、服务端实现、客户端接入、测试环境准备、联调和回归。原甘特图只写了“接口完成”及日期,测试和客户端任务均以它为前置条件。

到了计划交付日前,服务端表示“代码已经完成”,但接收方发现错误码尚未确认,环境也没有可用测试数据。此时争议并非单纯的“接口晚了”,而是任务边界、完成标准和环境准备没有拆开。若只把接口日期往后挪,团队仍不知道联调何时真正具备开始条件。

2. 把一个模糊任务拆成可确认的交付项

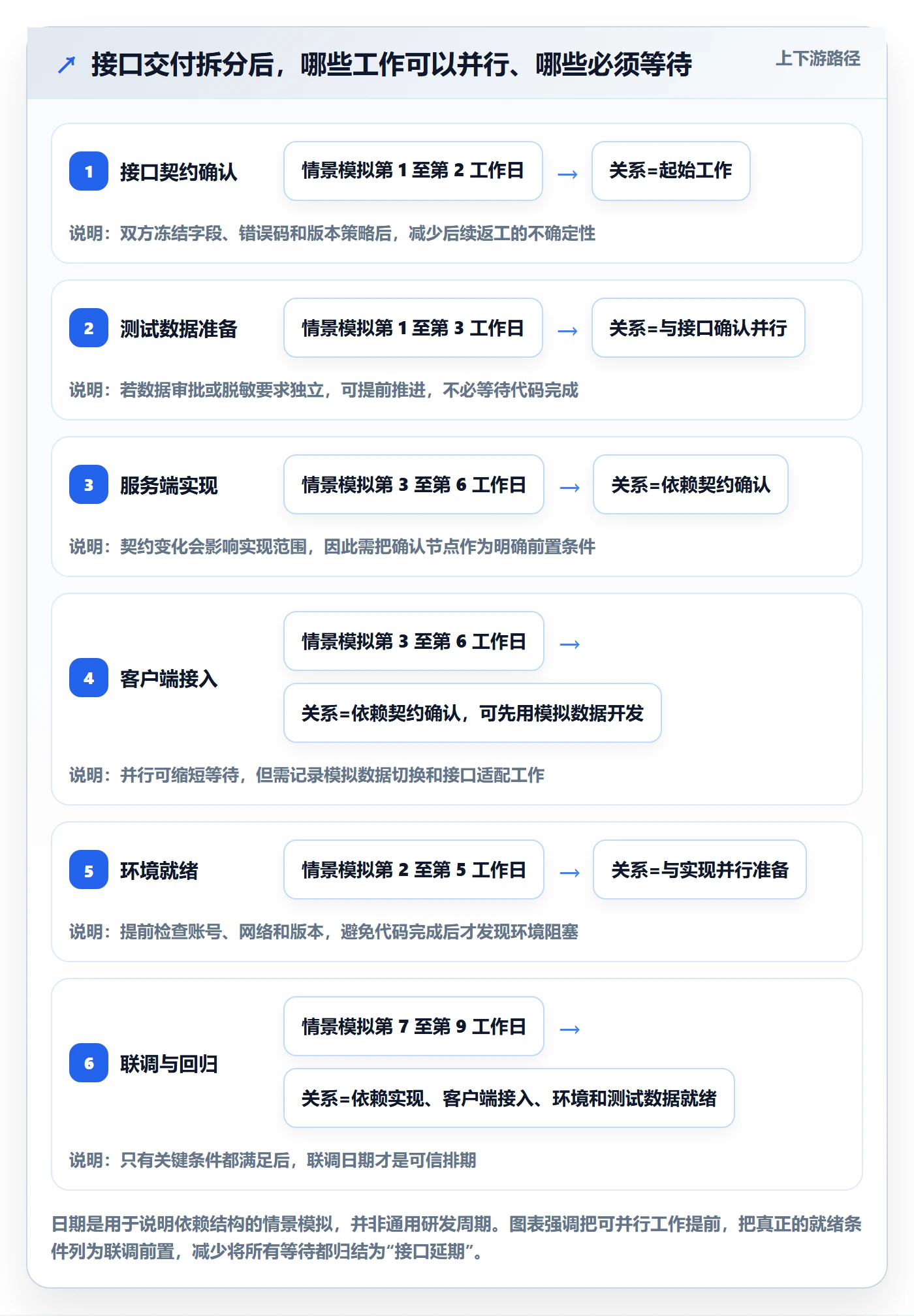

可以把原来的“接口完成”拆成接口契约冻结、服务端实现可部署、测试数据准备、环境连通性确认、客户端接入完成、联调验收通过等交付项。每项分别有责任人、接收方、前置条件和验收标准。拆分的目的不是增加任务数量,而是定位实际阻塞点。

交付项 责任角色 可检查的完成条件 下游影响
接口契约确认 服务端与客户端接口负责人 字段、错误码和版本策略完成双方确认 客户端可据此开展接入,服务端实现范围稳定
服务端实现交付 服务端负责人 指定版本可部署,基本调用结果可验证 进入联调,不等同于整个接口链路验收通过
测试数据准备 测试或数据负责人 覆盖约定场景的数据可用且权限已验证 决定联调和回归是否能真实开展
环境就绪 环境维护负责人 版本、账号、网络和日志能力通过检查 避免开发完成后继续等待环境
联调验收 双方技术负责人及测试负责人 约定场景通过,遗留问题有责任人与处理计划 支持后续回归和发布评估

3. 延期后先做影响判断,不要只改一个日期

如果接口契约已经确认、实现尚未完成,但客户端可以用模拟数据继续开发,那么团队可能只需更新联调窗口,不必让客户端整体停工。若接口字段仍在变化,客户端继续开发可能产生返工,此时应该决定是冻结契约、采用适配层,还是暂缓相关工作。

测试环境问题也要独立判断。如果环境可以提前准备,环境负责人应与服务端实现并行推进;如果测试数据依赖真实业务数据审批,则审批本身应作为外部依赖登记。把全部问题压在“接口交付”上,会让团队错过真正可并行的工作。

4. 一个有用的决策记录应写清楚什么

变更记录不必写成会议纪要,但应足以让未参会的人理解发生了什么。建议记录原计划、变化事实、影响任务、备选方案、最终决定、决策人和下次确认时间。若采用范围降级或临时模拟数据,还要记录退出条件,避免临时方案在后续版本中被遗忘。

这个例子最重要的经验是:甘特图上的单一节点常常覆盖多个不同的就绪条件。把条件拆开后,团队才能判断哪些任务真正受阻、哪些可以继续,以及是否需要改变里程碑。

依赖关系管理方法大全:研发团队甘特图制度设计落地清单

七、不同团队情境下的行动建议与取舍

1. 小团队、单项目:控制制度成本,先管高影响依赖

小团队不一定需要独立的依赖委员会或复杂表单。可以在现有任务管理中增加交付物、接收人、目标日期、状态和风险字段;每次项目检查时,只讨论影响近期里程碑、缺少替代路径或已经发生变化的依赖。

取舍重点是不追求把所有关系都登记到极细。如果每个小任务都要求审批、风险打分和多层确认,管理成本会超过收益。优先保证关键依赖可信,再观察哪些遗漏反复导致等待,决定是否扩展制度。

2. 多团队、跨部门项目:先统一字段和责任语言

多个团队协作时,最大的难点往往不是看不到任务,而是对“完成”“阻塞”“承诺日期”的理解不一致。建议统一最小状态词、交付物描述方式、责任角色和升级入口,并为跨团队依赖指定双方联系人。

取舍重点是用一致的沟通规则换取更高的维护成本。统一规则会增加启动时的协调工作,但能减少状态对不上、责任悬空和重复确认。若各团队工作方式差异较大,可统一依赖信息和升级要求,不必强求所有团队采用完全相同的内部流程。

3. 中大型企业或百人以上组织:先管理跨项目依赖与权限边界

在中大型组织中,一个团队的交付可能同时影响多个项目,依赖管理需要跨项目视图、责任可追踪和权限边界。此时除了项目内任务关系,还要关注共享平台、公共环境、核心专家和统一发布窗口。单个项目的甘特图往往不足以呈现这些组合约束。

如果使用 PingCode 或其他项目管理平台,应通过实际流程验证跨项目关联、权限控制、部署方式、数据迁移、报表和自动化是否符合组织要求。PingCode面向中大型企业及百人以上组织,支持私有化部署,并可用于评估从 Jira 平滑迁移的路径;但具体迁移范围、数据兼容和实施工作量应以产品官方资料及验证结果为准。它可以成为候选方案之一,不能仅凭“国产替代”这一标签就认定为唯一选择。

取舍重点是用集中可见性换取治理与配置成本。跨项目视图有助于发现共享资源冲突,但权限、字段和流程配置也会变复杂。先选一个跨团队项目试点,检查数据能否准确维护、团队是否愿意更新,再决定是否推广。

4. 外部依赖多的项目:把不可控事项变成可监控假设

供应商交付、合规审批、客户确认或外部平台变更,通常无法由研发团队直接控制。团队至少要记录对方联系人、承诺依据、等待时间、替代方案和最晚决策点,并在计划中区分“外部预计日期”和“团队可承诺日期”。

取舍重点是提前投入协调,降低临近节点才暴露问题的概率。外部依赖不一定能被缩短,但可以更早确认条件、准备替代路径、明确影响上限。若没有替代方案,要把它作为显性风险呈报,而不是把不确定日期伪装成确定计划。

5. 迭代频繁、需求变化快:保留滚动计划,不迷信一次排到底

在需求持续调整的产品团队,远期任务细节很快过期。可以对近期工作做较细的依赖确认,对较远期工作只保留里程碑和关键约束,接近执行窗口时再细化。每次范围变化后,重新检查受影响依赖,而不是要求所有任务始终维持同等粒度。

取舍重点是用计划精度换取响应速度。计划越细,短期执行越容易对齐,但维护成本越高;计划越粗,变化更灵活,却可能隐藏资源和路径风险。团队应让细化程度随着任务临近而增加,而不是在项目启动时一次性把所有日期写死。

依赖关系管理方法大全:研发团队甘特图制度设计落地清单

八、甘特图依赖管理落地清单与复盘指标

1. 项目启动前:先把计划的输入补齐

  • 确认关键交付物、任务边界和主要里程碑。
  • 识别任务、资源、环境、审批和外部交付等依赖类型。
  • 为高影响依赖指定交付责任人、接收确认人和协调人。
  • 写清交付标准、计划日期依据、主要假设和验收条件。
  • 检查共享资源、工作日历、冻结窗口和外部时间约束。
  • 区分目标日期、估算日期和双方确认的承诺日期。
  • 为高风险依赖准备替代路径或明确升级对象。

2. 项目执行中:关注变化和下游影响

  • 按约定节奏更新状态、预计日期和更新时间。
  • 交付条件变化时,及时通知接收方并记录原因。
  • 检查关键依赖是否影响下游任务、发布窗口或资源安排。
  • 验收不通过时,写明缺失项、责任人和下一次确认时间。
  • 发生延期时,比较顺延、并行、范围调整和替代方案。
  • 更新甘特图后,同步变更记录和相关责任人。
  • 对已阻塞事项明确决策人和决策期限。

3. 项目复盘时:衡量制度是否减少了等待和意外

依赖管理效果不能只用“登记了多少条”衡量。登记数量增加,可能是识别能力变好,也可能是流程过度拆分。更值得观察的是:关键依赖按期确认比例、因交付标准不清产生的返工次数、阻塞被发现到升级的时间、计划变更通知覆盖情况,以及跨团队等待时间。

团队最好建立自己的基线,而不是引用没有适用范围的行业平均数。连续记录几个项目周期后,再判断等待时间是否下降、计划变更是否更早暴露、维护工时是否合理。若没有记录历史数据,可以先设定一个观察周期,把它明确称为内部基线,不把样本有限的结果推广成普遍规律。

观察指标 计算思路 复盘时要注意
关键依赖按期确认率 按期完成确认的关键依赖数 ÷ 到期关键依赖总数 确认标准要一致,不能只看状态字段是否被勾选
阻塞发现到升级耗时 从首次出现可识别阻塞到提交有效升级的时间 需要保留状态变化时间,避免事后回忆估算
依赖相关返工次数 因交付定义、接口或验收条件不清导致的返工事件数 明确事件归类规则,不把所有缺陷都算作依赖问题
计划变更通知覆盖率 已通知受影响责任人的变更数 ÷ 需通知变更总数 通知应覆盖实际下游,不以发出一条群消息代替确认
依赖维护耗时 登记、核对、评估和协调所用工时 与等待和返工变化一起看,避免只追求流程更轻

4. 试运行时先做小范围验证

建议选择一个跨团队、但范围可控的项目试运行。先让团队用最小字段维护高影响依赖,经过一个完整里程碑后复盘三件事:哪些字段帮助了决策,哪些信息始终没人更新,哪些阻塞仍然发现得太晚。随后删掉低价值字段,补上真实缺口,再决定是否推广。

如果项目管理工具支持模板、依赖视图、提醒和变更记录,可以逐步把已验证的规则配置进去。先有稳定制度再自动化,通常比先搭建复杂流程、再要求团队适应更稳妥。工具能力、部署和数据迁移方案应按组织的安全要求、既有流程和官方文档逐项验证。

依赖关系管理方法大全:研发团队甘特图制度设计落地清单

九、最后的专业判断:依赖可见之后,责任和决策也必须可见

1. 依赖管理的目标不是让计划永不变化

研发计划必然会变化。好的依赖制度不是消灭变化,而是让变化更早被发现,让影响更快被评估,让相关团队知道下一步怎么做。若项目计划从不改动,未必代表执行稳定,也可能只是团队没有记录现实偏差。

2. 先解决“没人确认”,再讨论“工具不够强”

当依赖没人负责、验收条件模糊、日期未经确认时,换一套工具通常只会把不清楚的信息更漂亮地展示出来。反过来,当团队已经有稳定的责任和更新规则,工具才会真正帮助团队汇总状态、发现冲突、追踪变化。

3. 下一步:用一小时做一次关键依赖盘点

从当前项目挑出影响最近里程碑的依赖,逐条确认交付物、责任人、接收人、验收条件、日期依据、风险和替代路径。再选出最容易造成等待的一条,写清楚触发升级的条件和决策人。做完这一步,团队就已经从“画依赖线”迈向“管理依赖关系”。

真正有用的甘特图,不是看起来没有空隙,而是每一条重要依赖都能回答:谁在等什么、何时能确认、变化会影响谁、需要谁作出决定。

常见问题解答(FAQ)

1. 研发项目中的依赖关系应该怎么识别?

我排研发计划时,常把任务先后顺序直接画进甘特图,但有些等待其实来自共享资源或外部团队。我想知道,怎样判断哪些情况需要登记为依赖,避免漏掉真正会影响排期的事项?

逐项检查任务的开始或完成是否受其他交付物、人员、环境或外部团队影响。只要前置条件未满足就会阻止或改变后续任务,就应登记依赖;同时区分依赖、风险和当前阻塞:依赖描述任务间关系,风险描述不确定的潜在影响,阻塞则表示工作目前已无法推进。

2. 每条依赖关系至少要记录哪些信息?

我经常看到计划里写着“等待接口完成”,但到了联调时,双方对完成时间和交付标准理解不同。我想把依赖记录得足够清楚,又不希望表格字段多到没人维护,最少应该包含什么?

至少记录前置任务和交付物、后续使用方、双方责任人、计划时间、验收条件、当前状态及更新时间。判断记录是否可执行,可以检查接收方能否据此确认何时、从谁那里收到什么,以及满足什么条件才算交付完成;“等对方完成”这类描述应改成具体交付内容和确认方式。

3. 甘特图里怎样判断哪些依赖需要重点关注?

我给任务连上依赖线后,图里关系很多,团队开会时却不知道应该先讨论哪一条。我想区分普通依赖和可能影响里程碑的关键依赖,避免把所有连线都当成同等风险。

优先检查会影响里程碑或发布窗口、缺少替代方案、等待成本高,或一旦延期就会牵动多个下游任务的依赖。再结合任务时长、可用缓冲和资源约束评估对整体计划的影响;不要仅凭连线数量判断关键程度,也不要把所有依赖都等同于关键路径上的任务。

4. 依赖状态多久更新一次,发生延期时该怎么处理?

我所在的团队有时一周内就会发生接口范围或交付日期变化,但甘特图仍停留在上次排期。我想建立一个不会增加过多会议负担的更新和升级办法,也想知道延期后先通知谁、改哪些信息。

按项目节奏和依赖风险设定更新时点,例如在迭代计划、项目例会或里程碑检查时更新;高风险依赖可约定更及时的状态反馈。发生变化后,记录原因和新日期,评估受影响的下游任务、里程碑与资源安排,通知相关责任人并更新计划;若达到团队预设的延期或阻塞触发条件,再升级给项目负责人或决策人处理。

核心关键词

读者评论

史
史知夏

把交付物、接收方和验收标准写进依赖卡,比只在甘特图上画箭头更实用,也方便延期时追溯影响。

严
严清越

文中区分任务依赖、资源依赖和外部依赖很有必要,三类问题的责任人和处理办法确实不同。

谢
谢梓萱

风险分级没有把所有延期一视同仁,而是结合影响和替代方案判断管理强度,这个思路适合跨团队项目。

龚
龚嘉禾

日期只是预测这一点容易被忽略。记录日期背后的假设,并在条件变化后及时评估下游任务,能减少计划失真。

文章包含AI辅助创作:依赖关系管理方法大全:研发团队甘特图制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/472201

赞 (0)
飞飞飞飞
实际时间最佳实践:研发团队甘特图制度设计,常见问题
上一篇 42分钟前
时间轴落地方案:研发团队开展甘特图的制度设计案例解析
下一篇 42分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
