时间轴管理方法大全:研发团队甘特图流程优化落地清单
一、先给结论:甘特图不是进度管理本身
1. 一张图解决不了三类管理问题
我判断一张研发甘特图是否有用,不先看颜色和排版,而是看它能不能回答三个问题:当前交付目标是什么,哪些工作互相依赖,出现变化后谁来评估影响并做决定。如果只能回答“每项任务原计划哪天开始、哪天结束”,它更像日历化任务清单,还称不上有效的时间轴管理。
甘特图适合把任务、时间、依赖和里程碑放在同一视图中,尤其适用于跨产品、研发、测试、运维协作,或阶段交付节点明确的项目。但它不能替团队决定优先级,不能自动发现需求不清,也不能让一个尚未确认的外部接口按时交付。图表能暴露问题,不能替代解决问题的责任机制。
2. 实用的管理闭环是“建图,执行,更新,决策”
落地时,我建议把时间轴视作一个循环,而不是项目启动时一次性完成的排期动作。先把目标和验收条件说清,再拆出可以检查的工作;接着梳理依赖和估算区间,形成一版经过确认的计划;执行过程中由任务负责人更新事实,由项目负责人判断偏差影响;最后把变更、决策和实际耗时纳入复盘。
- 建图:定义交付结果、范围边界、任务、负责人和依赖。
- 执行:任务负责人围绕交付物推进工作,及时暴露阻塞。
- 更新:记录实际状态与当前预测,保留原计划基线用于比较。
- 决策:对范围、顺序、资源或交付日期的调整作出明确选择。
- 复盘:比较估算与实际,识别计划偏差背后的系统原因。
以下内容中的案例和图表数值均为情景模拟,用于展示分析方法,不代表行业平均水平或真实客户数据。实际团队应以自己的项目记录校准工期、更新频率和风险阈值。

二、先诊断场景:什么项目适合用时间轴
1. 跨团队依赖越多,越需要共享时间视图
当一项交付需要多个职能依次或并行完成,单个团队自己的任务板往往看不全全局。例如产品确认接口后,研发才能完成联调;测试环境准备完成后,测试才能开始;发布窗口又受到运维安排约束。此时,团队需要一张共同的时间视图,识别“谁等谁、谁影响谁、哪个节点需要决策”。
另一类适用场景是阶段性验收明确的项目,例如新业务上线、基础设施迁移、硬件与软件协同交付,或有外部供应方参与的集成工作。甘特图可以把多个工作流放到一条共同时间线上,便于团队围绕里程碑协调资源。
2. 单团队短周期工作,不必强行做复杂计划
如果工作由一个小团队独立完成,任务周期短、依赖少、优先级变化快,那么细到每天的甘特图可能比实际执行更费力。简单看板、迭代计划或任务列表通常更轻便。是否使用甘特图,不应以“项目够不够大”判断,而应看是否存在需要跨角色共享的时间关系。
| 项目特征 | 优先采用的视图 | 管理重点 | 不宜做法 |
|---|---|---|---|
| 跨团队、依赖多、里程碑明确 | 甘特图配合任务执行视图 | 接口、先后关系、阶段验收 | 只盯日期,不指定依赖责任人 |
| 单团队、短周期、任务变化频繁 | 看板或迭代计划 | 在制工作、优先级、阻塞 | 维护大量长周期预测任务 |
| 多项目争用共享资源 | 组合项目时间轴与资源视图 | 关键人员负载、冲突、优先级 | 把每个人排到满负荷且不留处理空间 |
| 范围尚未明确的探索型工作 | 阶段目标与滚动规划 | 假设验证、决策节点、可选方案 | 把远期日期包装成确定承诺 |
3. 时间轴、甘特图和项目计划不是同义词
项目计划是关于目标、范围、责任、资源和时间的整体安排;时间轴是其中的时间关系视图;甘特图则是呈现任务时段与依赖关系的一种常见形式。把三者混为一谈,容易产生一个误区:以为软件里有一张图,就意味着计划已经完整。
在实际协作中,我更倾向于给不同层级使用不同视图:管理者看里程碑、关键风险和当前预测;项目负责人看跨团队依赖与任务状态;执行者看自己近期要交付的内容和阻塞。一张图不必对所有人展示同样的细节。

三、从交付物拆任务:让每一条计划都能被检查
1. 先写清楚“交付什么”,再安排“什么时候做”
我通常先让团队用一句话描述阶段结果,再讨论具体任务。比如“完成支付模块”太宽泛,无法判断是否验收;换成“支付接口通过联调测试,错误码、超时处理和回调幂等性有验收记录”,团队就能进一步拆出接口确认、开发实现、联调、异常场景测试和上线验证。
任务拆解不是把工作切得越碎越好,而是要让执行状态能够被可信地判断。若一条任务跨越数周,期间又没有可验收的中间产物,团队就很难区分“确实在推进”和“停留在等待”。相反,如果把一个小时内就能完成的微操作全部列入甘特图,维护成本会迅速超过管理价值。
2. 用六个字段检查任务是否可排期
- 交付物:任务完成后产生什么可以检查的结果?
- 负责人:谁对推动任务和更新状态负责?协作者可以有多个,但主责应明确。
- 开始条件:什么前置条件满足后,任务才可以开始?
- 完成标准:依据什么验收?代码合并、测试通过、评审通过,还是发布验证完成?
- 依赖关系:谁提供输入、谁接收输出,未按时交付会影响什么?
- 风险与假设:估算依赖哪些尚未确认的条件?如果条件变化,如何重新评估?
这六项不必强制每条任务都写成长说明。低风险任务可以用简短字段;关键路径上的任务、跨团队接口和高不确定性工作,则应补充开始条件和风险说明。字段的目的不是增加填表,而是让计划遇到变化时有据可查。
3. 任务粒度按检查节奏决定
任务拆分是否合适,可以用一个简单问题判断:在团队的常规检查周期内,能不能观察到有意义的进展?若一项工作跨过多个检查周期都无法验收中间成果,就要考虑增加阶段性产物;若任务在短时间内就能完成,且几乎没有协作或依赖,则不一定需要单独成为甘特图上的一行。
这里没有适合所有团队的固定工期上限。安全审计、底层架构探索、数据治理等工作,天然可能比常规开发更难切分。应优先拆出可验证的假设、评审节点和决策点,而不是为了让图更整齐,虚构过度确定的子任务。
4. 把容易遗漏的等待工作显式化
研发排期常低估的并不只是编码,而是等待:需求确认、设计评审、测试账号开通、第三方接口授权、数据准备、发布审批和跨团队答复。任务本身可能只需要几天工作量,但从提出请求到获得输入,中间会产生不确定的日历时间。
因此,关键接口最好单独记录“请求方、提供方、期望交付时间、验收方式和升级路径”。否则,甘特图上看起来是某个开发任务延迟,真正原因却可能是上游输入从未确认。

四、排期与依赖:把不确定性写进计划
1. 区分工作量、日历时长和等待时间
估算时最容易混淆的是“要做多少工作”和“多久能交付”。一个任务需要三人日工作量,不代表三天后一定完成:负责人可能同时承担其他工作,任务还可能等待评审、环境或输入。反过来,如果多人并行,也不能简单把总人日除以人数,就得出准确的日历周期,因为沟通、交接和依赖会增加协调成本。
我建议排期时至少记录两类信息:一类是团队对工作量的估计,另一类是考虑资源和等待后的计划时长。对不确定性高的任务,还要写明估算假设,例如“测试环境在本周三前可用”或“外部接口字段本轮不再变化”。假设一旦失效,就应触发重新估算,而不是继续拿旧日期当承诺。
2. 依赖要描述关系,不能只画一条连接线

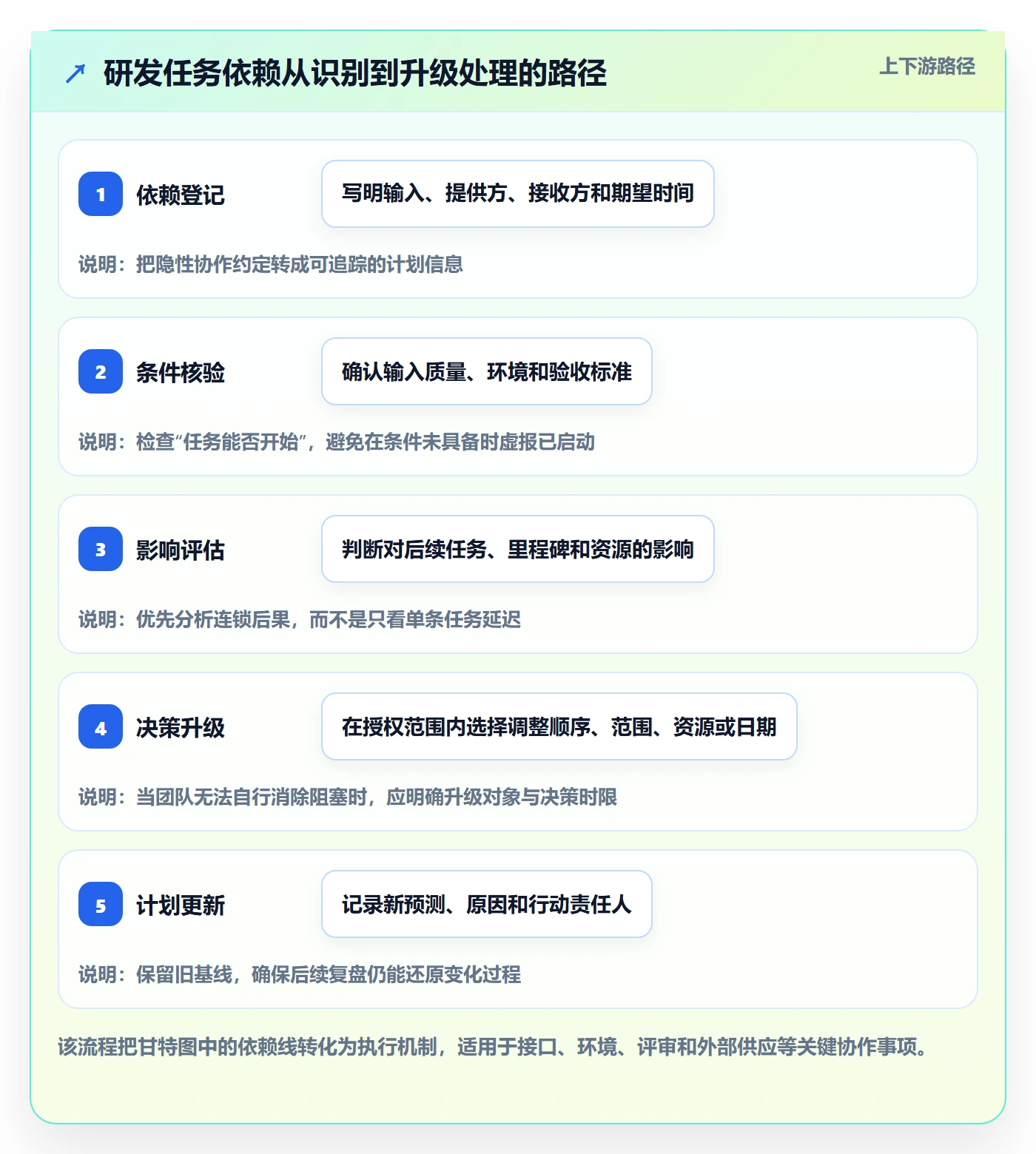

每个关键依赖都需要说清:前置任务交付什么,后置任务需要什么,谁负责提供,未按时完成会影响哪个里程碑。只有一条线但没有责任人、开始条件和沟通动作的依赖,常常只是图上的装饰。
例如“接口联调依赖接口文档”仍然不够明确。更可执行的表达是:“接口负责人在某日期前提交字段定义与错误码;后端负责人完成评审后确认联调条件;若字段未确认,则由项目负责人在计划评审会上决定是否使用临时协议或调整联调窗口。”这样,风险出现时大家知道下一步由谁采取什么行动。
3. 关键路径用于识别工期约束,不是催进度口号
关键路径通常指决定项目最早完成时间的一组相互依赖活动。它帮助团队识别哪些任务的延误可能直接推迟终点,但不能单独回答任务为什么延期,也不能说明某个成员应该如何加班。对依赖关系、资源限制和任务工期变化都应重新评估,不能只根据原图上的颜色下结论。
在资源受限的团队里,还要区分“逻辑依赖”和“资源冲突”。两个任务可能并不互相依赖,却都需要同一位架构师评审;图上没有前置关系,现实中仍然不能并行完成。对关键人员的可用时间进行检查,往往比给所有任务增加紧凑日期更有价值。
4. 计划基线和当前预测要分开维护
基线是团队在某个决策点认可的计划版本,用于回看原本承诺了什么;当前预测则根据最新事实推断接下来可能发生什么。两者职责不同。若每次改期都直接覆盖旧日期,团队会失去比较依据;若任何变化都不允许调整,又会让计划和现实逐渐脱节。
一个可操作的做法是保留基线日期,同时维护最新预测日期,并记录变化原因、影响范围、确认人和下一步动作。这样复盘时可以区分估算偏差、执行问题、外部等待和范围变化,而不是把所有结果都归结为“项目延期”。

五、更新和变更:甘特图从“静态排期”变成协作机制
1. 让更新靠近事实发生的位置
如果所有任务负责人都要把进度口头报告给一个项目经理,再由项目经理手工重画整张图,更新流程就会成为瓶颈。更稳妥的方式是让任务负责人维护自己负责事项的状态和交付证据,项目负责人集中核对依赖、里程碑、风险和跨团队冲突。
更新频率没有统一答案。变化频繁、风险高的工作需要更短的检查间隔;稳定、周期长的任务可以降低频次。关键是明确“什么事件必须立即更新”,例如关键输入延期、验收不通过、负责人不可用、需求范围变化或预测交付时间跨过里程碑。比固定每天改一次图更重要的,是风险发生时能及时进入计划。
2. 不要把进度百分比当作事实
“完成了百分之八十”如果没有可检验的依据,通常只是主观感受。一个任务做到八成,可能意味着主要开发完成、只剩联调;也可能意味着需求理解和技术验证完成,但高风险实现还没开始。团队应把进度描述和交付物、已完成工作、剩余工作、阻塞事项联系起来。
例如,“接口模块完成百分之七十”不如“核心接口代码已合并,异常重试尚未实现,测试环境等待安全组开通,预计在开通后重新确认联调日期”更能支持决策。项目负责人可以据此判断是否需要协调环境资源,而不是只把一个百分比汇总到周报。
3. 需求变更先评估,再改时间
需求变化时,至少要评估四个维度:新增或删除的工作量、受到影响的依赖、阶段验收与发布日期、需要重新分配的人员资源。然后由有权限的人决定接受变更、替换范围、调整顺序、增加资源或移动日期。只改一个任务的结束时间,可能掩盖了其对测试、发布和下游项目的影响。
变化也不必一律拒绝。紧急修复、法规要求或关键客户问题可能值得打断原计划;真正重要的是记录为什么插入、被挤占的工作是什么、代价由谁确认。透明的取舍比假装计划从未变化更能建立信任。
4. 变更记录保留最小但有用的信息
- 发生了什么变化:需求、资源、接口、风险还是外部交付发生改变。
- 影响了什么:任务、依赖、里程碑、成本或质量要求。
- 有哪些选择:调整范围、顺序、资源、日期,或接受风险。
- 谁作出决定:记录决策责任人及必要的确认依据。
- 下一步是什么:行动负责人、完成时间和复查节点。
如果团队使用项目管理平台,可以选择支持任务依赖、基线或版本记录、变更留痕与多层级视图的方案。以 PingCode 为例,它可作为中大型研发团队评估协作平台时的候选之一;团队仍应结合当前产品版本、部署要求、数据迁移范围和实际流程进行验证。若项目处于工具迁移阶段,不要只比较功能清单,还要先试迁一小段真实项目数据,检查任务关系、权限、历史记录和报表口径是否保留。

六、示例:一次跨团队研发项目如何从排期走到复盘
1. 项目背景与初始计划
以下用一个情景模拟案例说明方法:某团队计划在十周内上线一项新的账户通知能力,涉及产品、后端、客户端、测试和运维。团队最初将任务分成需求确认、方案评审、后端开发、客户端开发、联调测试和灰度发布六个阶段,并把发布日期直接写进排期表。
第一轮评审发现,表面上有六个阶段,实质上缺了三个约束:通知服务的第三方接口尚未完成授权;测试环境的数据脱敏规则未确认;客户端与后端对失败重试的验收标准不一致。原计划中的“联调测试”因此不是一个确定开始日期,而是多个条件满足后的结果。
2. 把隐性条件改成可追踪任务
团队没有立刻把发布日期整体后移,而是把接口授权、数据规则确认和重试策略评审分别列为带负责人的前置事项。后端和客户端可以并行开展不依赖最终接口字段的部分工作,但将完整联调设为条件任务:只有接口字段、测试环境和错误处理标准确认后,联调窗口才正式生效。
同时,项目负责人将“发布日期”拆成内部验收、灰度观察和正式发布三个节点。这样管理者不会把代码合并误认为已经交付,也能为质量验证和回滚准备留出决策空间。团队把原始计划作为基线,实际完成时间和当前预测另行记录。
3. 变化发生时先判断因果
在这个模拟情景中,接口授权比预期晚了几个工作日。若项目只看任务状态,可能会简单地把联调任务标红;但团队沿依赖关系检查后发现,后端模拟数据和客户端页面工作仍可继续,真正受阻的是端到端验证。于是项目负责人把暂时可并行的工作继续推进,并同步评估测试窗口是否需要调整。
随后,测试发现错误重试规则与最初理解不一致。团队没有只延长测试日期,而是先确认失败类型与业务容忍度,再由产品和技术负责人决定本期范围。对于不会影响核心交付的低优先级异常场景,团队保留为后续迭代项;对可能产生重复通知的关键问题,则要求修复并重新验证。
4. 复盘看偏差来源,不只看最终日期
项目结束后,复盘表分别记录原计划、实际完成、变化原因、依赖等待和决策动作。这样团队能发现:排期偏差不全是开发估算不准,还可能来自外部授权、验收口径不一致以及环境准备较晚。下一次同类项目可以提前设置接口授权检查点,并在需求阶段确认异常场景的验收规则。
我不会从这个模拟案例推导某种普遍的延期比例,因为单个案例不具备行业代表性。它的价值在于展示分析方式:把日期偏差追溯到输入条件、依赖、决策和工作本身,才能形成可复用的改进;只把“提前沟通”写进复盘行动项,通常无法改变下一个项目。
| 检查对象 | 初始发现 | 采取的动作 | 复盘可沉淀的信息 |
|---|---|---|---|
| 外部接口授权 | 未确认授权完成时间 | 设置责任人、检查点和升级路径 | 同类项目需要提前核验的外部条件 |
| 测试环境 | 数据规则未明确 | 将规则确认列为联调前置条件 | 环境准备和数据权限的准备周期 |
| 异常处理范围 | 验收标准存在分歧 | 按业务风险决定本期范围和后续项 | 需求阶段应尽早确认的质量标准 |
| 发布时间 | 单一日期掩盖多个验收节点 | 拆分内部验收、灰度和正式发布 | 发布风险与观察窗口的实际需要 |

七、不同情况下的行动建议与取舍
1. 计划经常延期,但团队不知道原因
先补事实记录,不要先换工具。连续几个项目记录基线日期、当前预测、实际交付日期、变化原因和依赖等待。将偏差分为估算、执行、范围变化、资源冲突和外部依赖,再看哪类问题反复出现。若缺少历史记录,团队暂时无法判断是估算能力不足,还是计划输入本身不可靠。
取舍上,前几轮复盘应优先追求分类一致,而不是急着建立复杂指标体系。记录口径不统一时,所谓趋势可能只是填报方式变化。
2. 任务很多,计划维护成本过高
提高视图层级,减少无决策价值的细节。把管理层时间轴聚焦在阶段、里程碑、关键依赖和高风险工作;执行层使用任务板或迭代视图承载日常细项。短期任务可以按功能模块或交付批次聚合,不必让所有微任务都进入项目级甘特图。
取舍上,细节减少会降低高层视图对个人工作量的展示能力,但能让关键节点更容易阅读。若某项细节确实会影响跨团队决策,再把它提升到共享时间轴,而不是默认全量展示。
3. 需求变化频繁,日期一改再改
用滚动规划表达远近不同的确定性。近期任务在输入较明确时细化,较远期工作保留阶段目标、关键假设和决策点。每次变更都说明被替换或推迟的工作,以及影响谁的计划。不要为了报表稳定而把远期估算伪装成承诺。
取舍上,滚动规划会让远期日历看起来没有那么“精确”,但它更诚实地呈现不确定性。对外部承诺较强的项目,应同时保留承诺窗口和内部最新预测,明确二者差异由谁管理。
4. 多项目争用同一批关键人员
先看资源冲突,再谈任务能否并行。如果架构师、测试负责人或安全评审人同时被多个项目占用,单看逻辑依赖会高估并行能力。可以把关键角色的评审窗口和资源约束纳入计划,必要时由管理者明确项目优先级,而不是要求个人在多个项目中同时承诺。
取舍上,保留缓冲会降低表面上的利用率,却可能减少任务排队和紧急插单造成的连锁延迟。具体缓冲不应套用统一百分比,应依据团队历史等待、任务波动和交付风险校准。
5. 小团队正在从口头排期转向可视化管理
从一个真实项目的小范围试点开始。先选跨团队依赖清楚、负责人愿意参与的项目,只要求记录交付物、负责人、开始条件、完成标准、关键依赖、计划与当前预测。运行一段时间后,再决定是否增加风险等级、资源视图和变更审批字段。
取舍上,简化模板可能漏掉个别治理细节,但能降低启动阻力。试点阶段最重要的不是模板完整,而是大家愿意及时更新,并且管理者会根据暴露出的风险采取行动。

八、落地清单、复盘指标与下一步
1. 研发甘特图上线前检查清单
- 是否写清楚项目交付结果、验收条件和不包含事项?
- 是否拆出主要阶段、关键任务和可检查的交付物?
- 每项关键任务是否有明确负责人、开始条件和完成标准?
- 跨团队依赖是否写明提供方、接收方、输入内容和期望时间?
- 估算是否区分工作量、日历时长与等待时间?
- 是否识别关键里程碑、资源冲突和高风险假设?
- 是否保存一版经过确认的计划基线?
- 是否明确谁更新任务事实、谁维护整体预测、谁作出变更决策?
- 需求、资源或外部条件变化后,是否评估范围、日期、依赖和风险影响?
- 复盘是否形成有负责人和检查时间的行动项?
2. 进度复盘观察什么,才能支持下一步决策
不要只统计“按期任务比例”。这个数字能提醒团队关注结果,却不能说明原因。建议结合里程碑预测偏差、关键依赖等待时间、阻塞持续时间、返工次数和计划变更原因一起观察。每项指标都要先定口径:例如阻塞时间从什么时点开始计,到什么时点结束;否则不同项目的数据不能直接比较。
指标也不宜越多越好。若一项数据没有对应决策动作,就要问它是否值得持续收集。对于刚开始建立管理机制的团队,优先跟踪少数可行动指标,例如关键依赖是否按约交付、预测日期是否因未记录变更而反复跳动,以及延期后是否完成原因分类。
3. 用小步试点控制管理成本
启动时不建议先设计一套覆盖所有项目类型的庞大模板。先选一个跨团队项目,建立最小可用时间轴,明确基线、当前预测、责任分工和变更记录。项目结束后看两件事:这张图是否帮助团队更早发现问题,以及维护它消耗的时间是否值得。
如果视图无法促成决策,先检查内容是否过细、更新是否脱离工作现场、项目负责人是否有权协调资源。如果计划总在需求和外部依赖变化后失真,就改善假设记录和变更评估,而不是单纯要求团队“更认真填表”。
4. 下一步怎么做
今天就可以从正在进行的项目开始:挑出三个最可能影响交付的依赖,逐一补齐提供方、输入内容、期望时间和升级方式;再确认一项任务的完成标准是否可以被独立检查。先把这两件事做实,通常比给整张图换颜色更能提高时间轴的管理价值。
我对研发甘特图的最终判断是:它不是项目不会延期的保证书,而是一种让不确定性更早可见、让取舍更有依据的协作界面。真正值得优化的,不是图里每条横线的整齐程度,而是团队从发现偏差到采取行动的距离。下一次排期评审,不妨先问:哪些输入还没确认、谁在等待谁、变化发生时谁有权决策。答案清楚了,时间轴才开始发挥作用。

常见问题解答(FAQ)
1. 研发团队的甘特图应该拆分到什么粒度?
我做项目计划时,经常纠结任务是拆成几天一个,还是细到每天的工作。我担心拆得太粗看不出风险,拆得太细又会增加维护负担。
以“能明确负责人、开始条件和完成标准”为拆分依据,而不是固定按天数拆分。若一项任务包含多个独立交付物、跨团队依赖或不同验收条件,应继续拆分;若细分后无法独立验收或不会影响排期判断,就不必再拆。
2. 研发项目如何估算工期并标出关键依赖?
我排期时常遇到负责人报出的工期不一致,也不确定任务之间的等待时间该怎么算。特别是涉及设计评审、测试环境或其他团队交付时,单看工作量容易低估实际日历周期。
先参考同类任务的历史实际用时,再由负责人评估工作量和不确定性;没有历史记录时,将估算标为初始值,并说明假设。排期时区分实际工作时间与等待时间,把前置任务、责任方和开始条件写清楚;重点检查会影响里程碑日期的依赖,并为高不确定性环节单独标注风险。
3. 甘特图多久更新一次,才能及时发现项目延期?
我所在的团队计划经常在启动时更新得很勤,之后却逐渐过时,直到里程碑临近才发现偏差。我想知道怎样设定更新节奏,既能及时发现问题,又不让团队陷入频繁填表。
按项目节奏设定固定检查点,并在需求、资源、依赖或交付日期发生变化时及时更新,不必要求所有任务每天填报。任务负责人更新状态和阻塞,项目负责人检查里程碑预测;若计划日期变化,应同时记录原因、影响范围和下一步行动,而不只是覆盖原日期。
4. 需求变更后,研发团队该如何调整甘特图?
我遇到过需求临时增加后,团队只把几个任务的日期往后挪,却没有重新评估测试、发布和其他团队的安排。结果图表看起来更新了,实际交付预期却没有变清楚。
先记录变更内容及决策人,再评估它对范围、工作量、任务依赖、资源和里程碑的影响。保留已确认的计划基线,更新当前预测,并明确需要调整的交付范围、日期或资源;无法立即判断影响时,标出待确认事项、负责人和确认时间。
核心关键词
文章包含AI辅助创作:时间轴管理方法大全:研发团队甘特图流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/472108
读者评论
文中把计划基线和当前预测分开维护这一点很实用,改期时保留原始依据,复盘才能看出是估算偏差还是需求变化。
任务拆解强调交付物、开始条件和完成标准,比单纯填负责人和日期更便于检查,也能减少状态更新流于形式。
对跨团队项目来说,显式记录接口提供方、期望时间和升级路径很有价值;不过更新频率仍需结合项目节奏设定。
文章也说明了甘特图并非适用于所有工作。短周期、依赖少的团队用看板可能更轻便,不必为了形式维护过细的时间轴。
