研发团队的甘特图最容易失真的地方,不是日期排错了,而是计划日期被不断覆盖,最后团队只看得到“现在排到哪天”,却说不清“偏差从什么时候开始、因为什么发生、还能不能追回”。我建议把甘特图当作计划与实际的对照系统:保留基线,记录真实进展,追踪关键依赖,再让每个指标对应一个明确的管理动作。
实际时间流程与规范:研发团队甘特图流程优化关键指标
一、核心结论:甘特图要记录变化过程,而不只是当前排期
1. 把“基线、实际、预测”分开管理
一张能用于研发协作的甘特图,至少应区分三种时间。基线时间是经团队确认的原始计划,回答“当时承诺的安排是什么”;实际时间记录任务真实开始、完成或停滞的时间,回答“事情实际如何发生”;预测时间则根据当前进展和风险更新,回答“照目前情况,预计什么时候完成”。
三者混在一起,最常见的后果是计划一延期就直接拖动日期,图表看起来始终整齐,管理者却失去判断延期幅度和反复改期原因的依据。我更倾向于保留原基线,并把每次调整作为有记录的变更,而不是用新日期抹掉旧日期。
2. 指标不求多,关键是能触发行动
团队不用为了显得精细而堆出几十个指标。日常管理优先关注里程碑偏差、关键路径状态、阻塞等待、未完成工作预测和计划变更原因。每个指标都应能回答一个具体问题,例如“哪个依赖正在拖慢交付”“要不要调整范围或资源”,而不是只提供一个看起来精确的数字。
甘特图是可视化和协同工具,不是延期保险,也不是个人绩效排名表。它能让风险更早可见,但无法自动消除需求变化、技术不确定性或外部依赖。
3. 先统一口径,再讨论团队表现
“完成率”“延期天数”和“资源利用率”如果没有统一定义,就不适合拿来横向比较。比如,任务数量完成率可能把一个半天的小任务和一项关键交付算成同等权重;资源满负荷也不等于有效产出。先把定义、数据来源、更新时间和使用场景写清楚,指标才有讨论价值。
| 时间字段 | 回答的问题 | 管理用途 | 维护要求 |
|---|---|---|---|
| 基线开始与结束时间 | 最初确认的计划是什么 | 计算计划与实际偏差 | 确认后保留版本,不随意覆盖 |
| 实际开始与完成时间 | 任务真实何时启动、交付 | 识别延期、等待和返工 | 按统一状态口径更新 |
| 当前预测时间 | 按现状估计何时完成 | 评估未来里程碑风险 | 记录预测日期及调整原因 |
| 变更时间与原因 | 排期为何被调整 | 复盘需求、依赖、估算等问题 | 记录影响范围和确认人 |

二、背景与真实场景:研发计划为什么会“看起来正常、实际已失控”
1. 研发进度不是一条匀速向前的线
研发任务常受到需求澄清、技术验证、测试环境、外部接口、代码评审和缺陷修复影响。某项任务在甘特图上显示“进行中”,并不代表它一直在有效执行:它可能大部分时间都在等输入,也可能已经做完开发但还没通过验收。
如果只记录任务开始和结束日期,等待与返工就会被混进总工期。此时管理者知道项目晚了,却不知道该改进拆解方式、依赖交付,还是验证流程。实际时间管理的价值,正是在总时长之外补上“时间花在哪里”的解释。
2. 一个跨团队项目里的典型失真场景
下面使用一个情景模拟来说明问题,不代表行业基准或真实项目统计:某团队为一项内部系统版本制定了12周计划,共拆分42个工作包,涉及产品、研发、测试和平台支持。第6周复盘时,按任务数量统计已有24项完成,表面完成率约为57%。
但进一步按交付权重检查,已验收的有效工作只占计划范围的41%;一个接口交付任务仍在等待,系统测试的关键路径因此没有按期启动。此时只看任务完成率,会觉得进度尚可;加入依赖状态和里程碑预测后,团队才能发现真正影响交付的风险。
这个场景也说明,任务状态不能替代交付状态。“开发完成”“代码已提交”和“可交付并通过验收”是不同节点。团队需要事先规定每种状态的进入条件,否则甘特图上的进度百分比很容易变成主观估算。

3. 计划偏差往往是多个因素叠加,不该直接归咎于执行者
同一个延期结果,可能来自不同原因:需求范围改变、前置交付晚到、技术方案需要验证、环境准备失败,或者缺陷返工。若甘特图只留下最终日期,团队很容易把复杂问题简化成“任务负责人没按时完成”。这种归因既不能帮助预测,也会让成员倾向于报乐观进度。
我会把偏差拆成“发生了什么、影响了哪些任务、是否影响关键里程碑、当前能采取什么措施”四个问题。先把事实补全,再讨论责任与改进,避免把项目管理工具变成事后追责工具。
三、常见误区:图画得越细,不等于项目越可控
1. 只看任务完成率,不看任务价值和依赖位置
任务数量适合做粗略状态提示,不适合作为唯一的项目进度结论。一个小型文档任务和一个关键接口交付任务即使都计为一项,对最终上线的影响也可能完全不同。若团队用完成任务数来推算项目进度,至少还应同时看里程碑、关键路径和验收状态。
2. 每次延期都整体顺延后续日期
把所有后续任务一起往后拖,确实能让图表迅速“对齐现实”,但也可能掩盖并行工作、可替代路径和可恢复时间。调整前应先检查:延误任务是否处于关键路径,后续工作能否提前准备,依赖是否可以拆分,以及原有缓冲是否已经消耗。
只有受影响的任务和里程碑需要根据事实调整。不受影响的工作不应为了图表整齐而一并改期。若确实需要变更交付承诺,应留下原计划、最新预测、变更原因和审批记录。
3. 把预测日期当作承诺日期
预测是基于当前信息作出的判断,不是确定承诺。把预测日期直接写成新的基线,会混淆“我们预计会发生什么”和“团队正式同意交付什么”。比较稳妥的做法是同时展示原基线与当前预测,并标明预测更新时间和关键假设。
4. 把资源利用率当成研发效率
某成员任务排得很满,不代表项目进展就更快。持续满负荷可能导致评审排队、协作时间被挤压、突发问题无处消化,甚至让关键任务因人员冲突而延后。资源负荷适合用于发现冲突和单点风险,不应单独作为生产力结论。
5. 把甘特图变成长期精确承诺
对于变化频繁或技术不确定性较高的工作,越远期的任务日期越可能只是粗略假设。若团队把每个远期任务都排到具体某一天,图表看似精确,实际却会不断被重排。可以采用分层计划:近端任务细化到可执行粒度,远端工作以阶段、范围或目标窗口表达,并随着信息增加逐步细化。

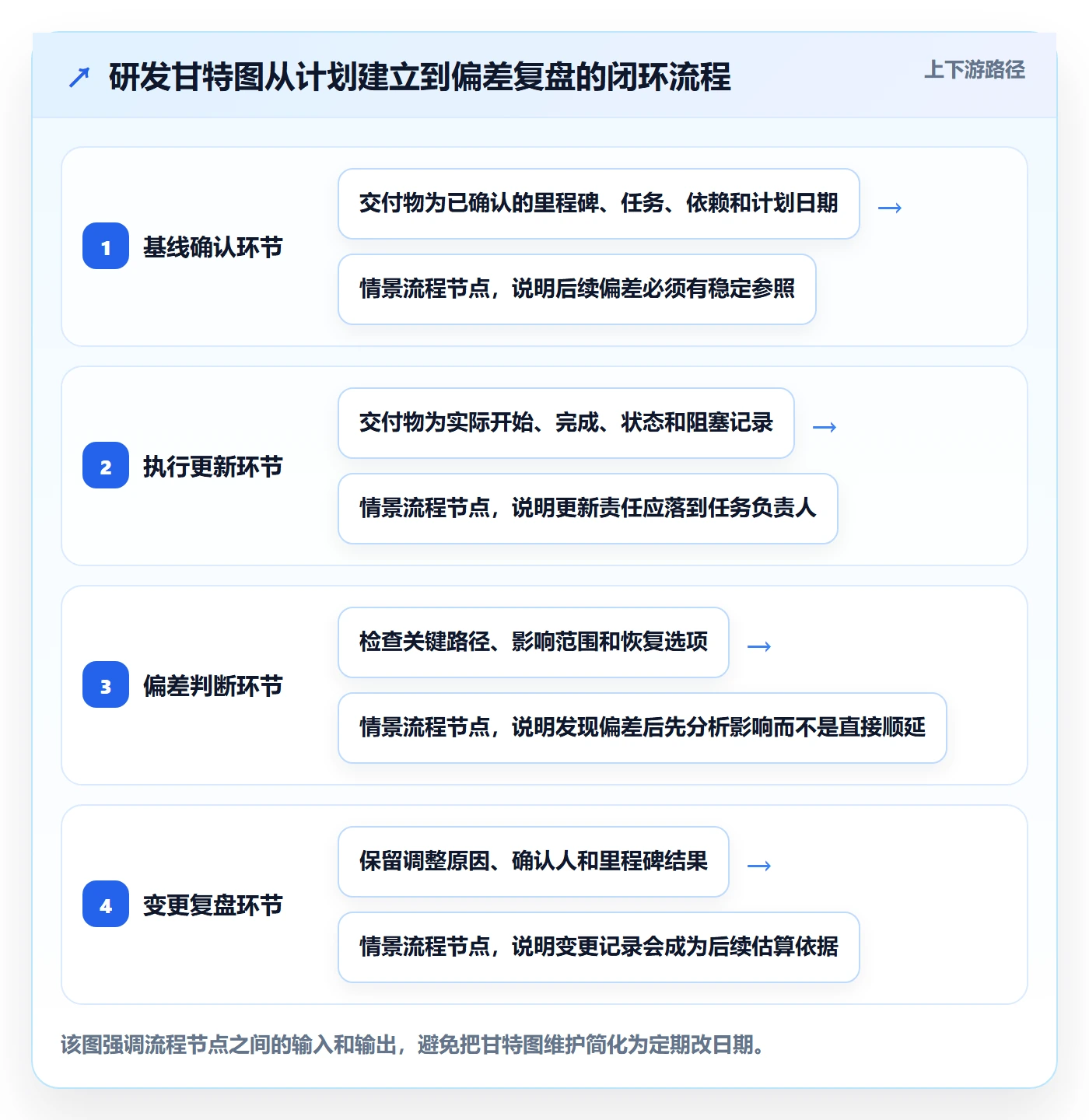

四、专业判断逻辑:从基线到复盘的实际时间流程
1. 计划前先定义交付节点和验收条件
排期前先确认项目要交付什么、哪些节点需要验收、谁提供前置输入。里程碑应对应可以检查的成果,例如接口联调完成、测试通过或业务验收完成,而不是只写“开发阶段结束”这类缺乏判定标准的标签。
随后再把里程碑拆成可跟踪的任务。任务粒度要适合更新:过大时,团队只能长期报告“进行中”;过小时,维护成本会超过管理收益。我的判断标准是,任务负责人能否清楚说明完成条件、依赖对象和下一步动作。
2. 确认基线时,把不确定性写出来
估算工期时,不要只填写理想执行时间。还应讨论前置条件是否具备、是否依赖其他团队、技术方案是否验证、测试资源是否可用。对于高不确定任务,可以标出风险和估算区间,或设置检查节点,而不是用一个看似精确的日期掩盖未知。
基线确认后,应记录版本、确认人和适用范围。范围、依赖或资源发生重大变化时,可以建立新基线或更新正式承诺,但应保留旧版本,以便分辨“原计划偏差”与“范围变更后的新计划”。
3. 执行期间按固定节奏更新实际状态
更新频率应服务于项目节奏,而不是追求全员每天填表。短周期、高风险项目可以更频繁地检查关键任务;相对稳定的项目可以按周复核。重要的是固定更新责任:任务负责人更新事实,项目负责人检查依赖和里程碑,决策人处理超出团队权限的阻塞。
进行中的任务还应记录下一步和障碍,而非只填一个进度百分比。如果任务连续多个更新周期没有变化,就要判断它是正常等待、状态未更新,还是已经出现阻塞。这个判断比把“进度从60%改成70%”更有管理价值。
4. 发现偏差后,先定位影响,再决定怎么改
当任务晚于基线时,先核实实际原因和影响边界,再检查它是否位于关键路径、后续任务是否必须等待、里程碑是否受影响。随后比较可选动作:调整顺序、拆分交付、增加协作支持、减少范围、延后承诺,或接受风险并继续观察。
每次调整至少保留四项信息:原计划、当前预测、调整原因、决策记录。若只改日期不记录原因,后续就无法判断调整究竟是合理应变,还是反复低估工作量。
5. 里程碑结束后复盘“偏差来源”和“恢复动作”
复盘不能只问最终晚了几天。还应查看偏差何时首次出现、当时是否被识别、等待是否可避免、预测是否及时更新、恢复措施是否有效。通过几轮项目积累,团队才可能形成自己的估算参考和预警阈值,而不是照搬其他组织的数字。

五、关键指标与案例:看懂偏差,也看懂时间去了哪里
1. 里程碑偏差:先看关键节点,而不是所有任务的平均值
里程碑偏差可以按实际完成日期与基线完成日期比较。若以工作日为单位,可使用“实际完成日期-基线完成日期”计算;正数表示晚于基线,负数表示早于基线。尚未完成的里程碑,不应拿空缺的实际完成日期计算,而应单独看当前预测与基线之间的差。
里程碑要按重要性区分。一个非关键内部节点晚两天,不一定意味着交付风险;一个外部接口节点晚一天,如果堵住测试和验收,就可能影响整个项目。建议把偏差天数与路径影响一起看,不要只做平均数。
2. 关键路径与依赖等待:识别会传导的延误
关键路径上的任务一旦延误,更可能影响最终完成日期;非关键路径任务则可能还有浮动空间。团队应定期检查依赖是否仍然成立、前置任务是否按承诺交付、关键任务是否出现资源冲突。依赖关系也要能对应真实交付:不能因为两项任务“看起来相关”就随意连线。
等待时间可以单独记录,例如等待需求确认、环境开通、接口交付、评审或验收的时长。若等待时间持续集中在某类交接点,优先改进交付约定或响应机制,通常比要求执行人员“再快一点”更有针对性。
3. 完成率与剩余工作:区分“做过”与“可交付”
任务完成率可以作为进度快照,但需要明确什么状态算完成。对于存在验收门槛的工作,建议区分“开发完成”“待验证”“已验收”等状态,并采用交付权重或里程碑视角补充任务数量口径。这样可以避免大量低风险小任务完成后,项目看起来接近收尾,实际关键交付却还没通过验证。
剩余工期预测则应说明依据,例如未完成任务、阻塞时长、剩余测试范围和当前资源情况。预测结果应随信息变化而更新,但要保留更新轨迹,才能看出团队是逐渐接近真实情况,还是不断向后推迟。

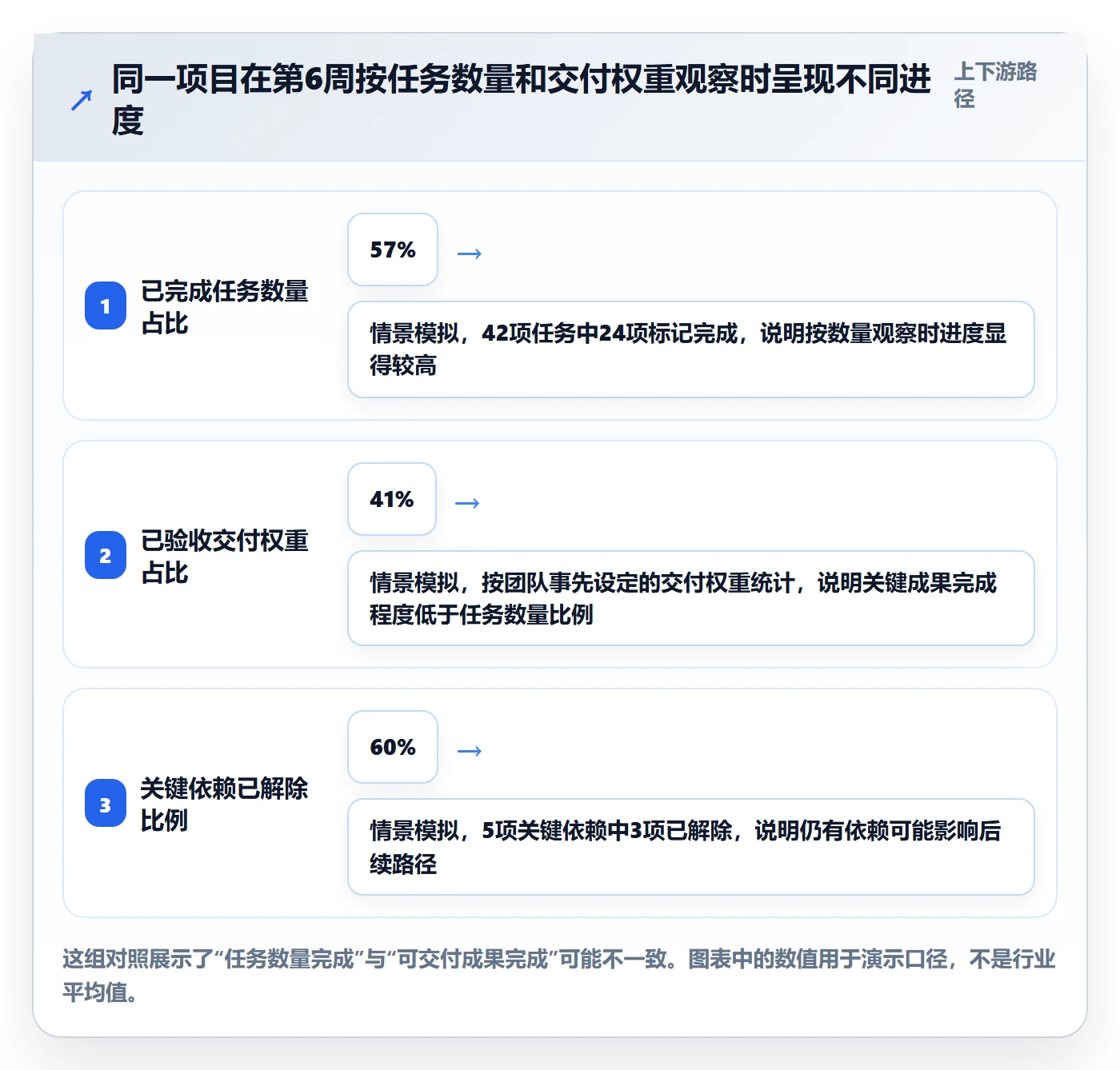

4. 用一组情景数据说明偏差如何拆解
继续使用前述12周项目的模拟数据:项目原计划在第60个工作日完成,最终在第65个工作日完成,净偏差为5个工作日。复盘时,团队把观察到的影响按工作日折算:依赖等待带来7天影响,范围调整带来4天影响,返工带来3天影响,测试环境问题带来2天影响;并行准备和调整顺序追回了11天。
这些分项是情景演示中的估算,不应被当作严谨的因果分解或行业规律。它们的用途是展示复盘方法:延期结果可以同时受到多个因素影响,恢复动作也可能抵消部分影响。实际项目中,应记录事件和时间戳,避免把重叠影响重复相加。

5. 关键指标要配套管理动作
| 观察指标 | 它能提示什么 | 可采取的动作 | 不宜怎样使用 |
|---|---|---|---|
| 里程碑预测偏差 | 重要交付是否可能晚于承诺 | 检查关键路径、范围和资源选项 | 不应直接等同个人表现 |
| 关键任务状态变化 | 项目主要路径是否受阻 | 明确阻塞负责人和解决时间 | 不应只看全项目平均完成率 |
| 依赖等待时长 | 时间是否耗在交接或外部输入上 | 协商交付标准、响应时限或替代方案 | 不应简单归为执行速度不足 |
| 计划变更频次与原因 | 范围、估算或依赖是否反复变化 | 区分必要变更和计划管理问题 | 不应把变更多直接解释为低效 |
| 任务资源冲突 | 关键人员是否被多项工作同时占用 | 调整优先级、顺序或协作安排 | 不应把高负荷当作高产出证明 |
六、不同情况下的行动建议与取舍
1. 交付节点明确、依赖较多:用甘特图强化跨团队协同
若项目有固定交付窗口、多个团队参与,且任务之间存在明显前后依赖,甘特图可以作为主要时间协同视图。重点维护里程碑、关键路径、责任人和依赖状态。与此同时,团队仍需保留需求决策记录、风险清单和验收标准,不能指望一张图承载所有项目上下文。
2. 需求变化快、探索性强:缩短计划周期,不要假装长期确定
对于技术探索或需求仍在验证的项目,长期日期预测容易反复失真。可以把近期工作排到可执行粒度,把远期内容保留为阶段目标或时间窗口,并设置固定的重新评估点。取舍是:远期排期看起来没那么精确,但团队减少了大量无效重排,也更诚实地表达不确定性。
3. 团队规模较小:优先保持字段少而有用
小团队通常没有专职人员维护复杂报表,建议从基线日期、实际日期、负责人、依赖、状态和变更原因开始。每次更新时优先处理关键路径和阻塞项。若一项字段长期无人使用、不能触发判断,可以先简化,不必为了管理“完整”增加填表负担。
4. 多团队、多项目并行:增加统一口径和汇总规则
当多个团队共享人员或交付依赖时,单个项目内部的甘特图还不够。需要统一里程碑状态、延期定义、依赖确认方式和资源冲突的升级路径。管理层视图可聚合风险与决策需求,但应保留项目细节入口,避免汇总后的绿色状态掩盖局部关键阻塞。
如果团队使用某项目管理平台,选择时可检查是否支持基线保留、实际进度记录、依赖关系、变更历史、权限控制和数据导出。涉及内部数据或合规要求时,还应由组织按自身安全规范评估部署方式、迁移成本和权限边界;工具功能不能替代流程设计。
5. 预警阈值从团队历史中建立,不照搬“行业标准”
可以先观察几个项目周期,记录里程碑偏差、阻塞时长、预测变化和变更原因,再逐步设定适合本团队的提示条件。例如关键任务连续两个更新周期没有状态变化时要求复核,或预测日期触及交付缓冲时触发风险讨论。这类条件是团队的管理规则,不是普遍适用的行业基准。
阈值设得太敏感,会让团队被大量低价值预警打断;设得太宽松,则可能直到交付前才发现问题。比较好的做法是先让预警触发“检查与讨论”,而不是自动触发问责或强制改期,再根据实际误报和漏报情况调整。

七、落地规范:从一次项目开始,建立可复用的时间管理习惯
1. 项目启动前检查基线是否可追溯
- 里程碑是否对应可验收的交付结果。
- 任务是否有明确负责人、完成条件和前置依赖。
- 计划日期是否由执行团队确认,而非仅由管理者单方面录入。
- 基线版本、确认时间和适用范围是否留有记录。
- 不确定性、外部依赖和关键资源冲突是否已标注。
2. 执行期间检查实际状态是否可信
- 团队是否明确谁更新任务状态,谁核查关键路径。
- 已完成状态是否对应实际交付或验收条件。
- 未开始、进行中、阻塞、待验证等状态是否有统一定义。
- 关键任务停滞时,是否记录阻塞原因、责任方和下一次检查时间。
- 预测日期发生变化时,是否保留原预测和调整原因。
3. 项目结束后检查复盘是否形成改进
项目结束后,至少回看基线与实际日期、里程碑偏差、关键依赖等待、变更记录和恢复动作。复盘的目标不是证明谁估算错了,而是找到团队能影响的流程环节:需求何时明确、依赖何时确认、风险何时暴露、测试何时介入,以及预测何时偏离事实。
我更看重“偏差被多早发现、团队多早采取有效动作”,而不是单看最终延期几天。最终日期有时会被范围调整或额外投入追回,但如果项目始终无法解释偏差从何而来,下一次排期仍会重复同样的问题。
4. 先试运行,再扩展指标
第一次落地时,可选一个有明确里程碑的项目试行:保留基线,按固定频率更新实际状态,记录关键依赖和变更原因,项目结束后做一次偏差复盘。试行期间重点观察维护成本、数据一致性和决策响应速度,再决定是否增加指标或自动化报表。
不要一开始就追求覆盖所有项目、细化所有任务、建立复杂评分体系。流程能否被持续使用,比表格是否面面俱到更重要。若团队无法稳定更新最基本的实际时间字段,增加更多图表只会让错误信息更丰富。
甘特图优化的关键,不是把未来排得越来越细,而是让计划、实际和预测始终可以对照。下一步可以从一个项目开始,保留原始基线,统一状态定义,挑选少量会触发行动的指标,并在每个里程碑后复盘时间去了哪里。只有当记录能帮助团队更早看见风险、做出取舍并改善下一轮计划,甘特图才真正从排期表变成研发协同工具。

常见问题解答(FAQ)
1. 研发团队甘特图中的计划时间和实际时间应该如何区分?
我以前只在甘特图里维护当前排期,项目调整几次后,就很难判断最初计划和实际进度差了多少。想做项目复盘时,我该保留哪些时间记录?
分别记录基线计划开始与结束时间、实际开始与完成时间,以及每次调整的日期和原因。基线应保留为对照版本,不要用新排期覆盖;偏差可按“实际完成日期-基线计划完成日期”计算,正数表示晚于计划,负数表示早于计划。
2. 研发团队应该多久更新一次甘特图?
我负责跟踪一个跨产品、研发和测试的项目,任务状态变化很快,但每天催大家更新也增加了负担。我想知道怎样安排更新节奏,既能及时发现风险,又不让维护甘特图变成额外工作。
按项目节奏设定固定更新频率,并在里程碑评审、关键依赖变化或风险升级时及时更新。由任务负责人维护实际状态和时间,项目负责人核对关键任务、依赖与里程碑;频率应足以支持决策,而不是机械套用统一的每日或每周标准。
3. 用哪些指标判断研发甘特图中的项目进度风险?
我看到任务完成率很高,但关键接口还没交付,测试时间也被压缩了,所以不确定项目是否真的健康。在周会里,我该重点看哪些指标来判断是否需要采取行动?
优先查看里程碑按期情况、关键路径任务状态、计划与实际日期偏差、未完成工作的剩余工期,以及依赖阻塞时长。任务完成率只能作为辅助信息;如果关键路径任务延迟、阻塞持续增加或里程碑预测日期不断后移,就应核查影响范围并明确负责人和处理动作。
4. 研发任务延期后,应该直接调整甘特图计划吗?
我在项目中遇到需求变更和技术验证延期,团队为了让排期看起来准确,常常直接把后续任务日期整体往后挪。这样做之后,复盘时却说不清延期是怎么产生的,我该怎样处理计划变更?
先保留原基线,再记录变更日期、原因、受影响任务、预计影响和确认人;随后依据依赖关系判断是否影响关键路径与交付里程碑,再更新当前预测计划。区分需求变化、技术风险、外部等待和估算偏差,避免把所有延期都归因于执行不力,也不要仅为更新日期而整体顺延所有任务。
核心关键词
文章包含AI辅助创作:实际时间流程与规范:研发团队甘特图流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/472087
读者评论
把基线、实际进展和当前预测分开记录很实用,尤其能避免延期后直接改日期,导致原计划偏差无从追溯。
文中用任务数量完成率和交付权重对照,说明单看完成任务数可能高估进度;验收状态和关键依赖也应纳入判断。
将等待时间单独记录有助于定位跨团队交接问题。若能统一等待起止口径,后续复盘会更具可比性。
文章强调预测日期不等于正式承诺,这一点对不确定性较高的研发任务尤其重要,也能减少频繁重设基线。
指标与管理动作相对应的思路比较清晰。不过任务权重和完成条件需要团队提前约定,否则交付率仍可能因口径不同而失真。
