我做过一次挺尴尬的复盘:一个 14 人的研发小组,站会每天准点开,日报每天准点交,看板上任务卡片花花绿绿,看上去一切都在轨道上。结果那个迭代的 9 个故事点里,有 4 个在最后三天集中爆炸,不是因为开发慢,而是因为三张卡片的阻塞从第一天就存在,但连续 11 天没人把它写进任何一条日报,站会上也没人说,因为“说了也没用,反正卡在别人那儿”。
那次之后我把这个小组的每日进展数据重新捞了一遍:从任务进入“进行中”到第一次有评论记录,平均 2.6 天;阻塞被首次提及到有人真正接手,平均 4.1 天;看板卡片状态变更和真实代码提交时间的偏差,最夸张的一条差了 6 天。这三个数字比任何“效率提升多少”都更能说明问题,每日进展跟踪失败的根源,几乎从来不是工具不好用,而是信息从产生到被处理之间,缺了一条明确的管道。
这篇内容就是讲这条管道怎么搭。我会按一天的完整时间线,把异步更新、站会、看板同步、依赖升级、次日承诺五个环节拆开讲,中间穿插我实际用过的模板、踩过的坑、选工具的取舍判断,以及一套可直接拿走的检查清单。适合研发负责人、Tech Lead、PM、Scrum Master,也适合那些每天写日报但觉得“这东西到底有什么用”的一线同学。
一、先给结论:每日进展跟踪的本质是一条信息管道,不是一份日报
如果你只从这篇文章拿走一句话,我希望是这句:每日进展跟踪的目标不是“记录谁做了什么”,而是让“状态偏差、阻塞、依赖”在产生的当天就进入决策视野。日报、站会、看板、工具自动化,都是这条管道的不同路段,任何一段断掉,后面的路段再精致也没意义。
1. 我用过的最小可用模型:五段管道
在多个团队反复试错之后,我固化成下面这个五段结构。不同团队可以简化环节,但不建议跳过其中任何一段的“责任人”定义。
- 会前异步更新:研发在站会前把自己的状态、阻塞写进任务系统或每日贴,耗时控制在 3-5 分钟。
- 站会聚焦阻塞:只讨论偏差、依赖和阻塞,逐人汇报被压缩到最低限度。
- 会后同步看板:把口头信息落成任务系统里的状态和字段,避免“说过就算”。
- 风险与依赖升级:需要跨团队、跨部门解决的事项,当天升级,不留到下周。
- 次日计划与承诺确认:不是喊口号,而是确认明天结束时能拿出什么可验证的产出。
这五段里最容易被忽略的是第 3 段和第 4 段。大多数团队做了第 1、2 段,但站会上说的问题没有落到系统里,依赖也没有升级动作。结果是同样的问题在两周后重复出现,团队感觉“每天都在同步,但什么都没变”。

2. 和常见的三种错误模型对比
我见过三种典型模型,它们都跑得动,但效果差别巨大。
| 模型 | 典型做法 | 短期观感 | 三个月后的真实结果 |
|---|---|---|---|
| 日报驱动型 | 每人每天交一段文字日报,管理者阅读 | 看起来纪律严明 | 日报逐渐形式化,阻塞仍靠私下沟通 |
| 站会唯一型 | 只有每日站会,无异步更新、无看板维护 | 会议气氛活跃 | 远程成员缺失,站会变成汇报表演 |
| 工具自动型 | 全靠任务系统和 CI 自动同步状态 | 数据极度丰富 | 没人解读数据,阻塞依旧无责任人 |
这三者的共同问题是:把“信息采集”误当成“信息处理”。数据再多,如果没有明确的“谁在什么时候因为这条数据做了什么动作”,它就不会改变任何结果。
二、背景和真实场景:为什么研发团队的每日跟踪特别容易走形
研发团队的每日进展跟踪和销售、客服、生产线不一样,难点不在“有没有数据”,而在“数据的含义需要人解释”。一个提交可能是重构、可能是修 bug、也可能是回滚;一张卡片停在“进行中”,可能是深度调试,也可能是等人回复。这让每日跟踪天然带有解释成本。
1. 研发工作的三个特性决定了跟踪方式
第一是不确定性高。一个看似简单的需求经常在实现阶段才发现依赖不成立,昨天承诺“今天能提交”的卡,今天可能连方案都要重写。第二是颗粒度不均。有的任务两小时完成,有的要三周,看板上一视同仁的卡片会掩盖巨大的时间差异。第三是协作链路长。一个功能从需求评审到上线可能经过 5-8 个人,任何一环延迟都会传导。
这三点合在一起,意味着每日跟踪不能只采集“进度百分比”,而要优先采集偏差、阻塞、依赖这三类会引发连锁反应的信息。这也是我在后文所有模板里优先设计的字段。
2. 我观察到的典型场景:三个团队的真实节奏
以下数据来自我自己参与观察的三个团队,样本不大,但时间跨度都在 6 个月以上,可以当作参考基准而不是行业结论。
| 团队 | 规模 | 主要痛点 | 调整动作 | 六周后观察 |
|---|---|---|---|---|
| 团队 A(后端服务) | 9 人同地 | 站会 30 分钟还说不完 | 改异步更新+阻塞优先 | 站会降至 12 分钟,阻塞当天升级 |
| 团队 B(远程为主) | 14 人跨 3 个时区 | 站会总有人缺席,信息不同步 | 异步为默认,每周两次同步会 | 信息延迟从 24 小时降到 6 小时 |
| 团队 C(多项目并行) | 22 人,4 条业务线 | 看板混乱,优先级冲突 | 按业务线分泳道+统一升级入口 | 计划外工作占比从 34% 降至 19% |

3. 一个反常识观察:站会时间变短,不等于信息变少
团队 A 的站会从 30 分钟压到 12 分钟,最初有成员担心“是不是有些问题不说了”。实际结果是阻塞当周升级率反而提高了。原因是原来那 30 分钟里,大约 20 分钟花在逐人复述“我昨天做了 A、今天做 B”,只有 10 分钟涉及真正的阻塞。压缩掉复述环节后,会议全部时间用于讨论问题,反而讨论得更深入。
所以“站会不超过 15 分钟”这个规则本身不是目的,真正的规则是:站会时间的 80% 应该花在偏差、阻塞和依赖上,而不是花在状态复述上。
三、拆解常见误区:为什么你的每日跟踪看起来在跑,实际没效果
下面这七个误区,几乎每个团队都至少中过三个。我把它们按“采集端”和“处理端”分组,因为很多团队一直在优化采集端,真正的问题却在处理端。
1. 采集端误区
(1)把“日报”等同于“进度跟踪”
日报是采集手段之一,不是跟踪本身。我见过团队日报写得极其认真,每人都有一两百字,但没人负责读、没人负责比对计划与实际。这种日报的边际价值趋近于零。更有效的做法是让日报变成结构化字段写入任务系统,由系统自动汇总成对比视图,人的精力留给判断。
(2)要求任务颗粒度越细越好
有的管理者要求把任务拆到 4 小时以内,认为这样才能“看清楚进展”。实际结果是研发每天花大量时间在拆卡、改卡、迁移卡,而真实工作节奏被打断。我的经验是:卡片颗粒度应该匹配“可独立验证的产出”,而不是匹配工时。一个能独立提交、独立评测的功能切片,比四个“编码-1 小时”更合适。
(3)只看百分比,不看阻塞和依赖
“这个任务完成 70%”几乎是研发团队里信息量最低的一句话。剩下 30% 是几小时还是三周,完全无法判断。更有效的表达是写清“已完成部分、剩余部分、当前卡点”,这三项加起来比百分比有用得多。
2. 处理端误区
(1)阻塞没有责任人,只有“待解决”状态
这是我见过最常见的问题。阻塞被记录下来了,状态标成“阻塞”,然后就没有然后了。因为没有指定谁跟进、什么时候给结论。我后来强制要求:每一条阻塞必须有一个具名负责人和一个时间点,哪怕这个时间点是“明天站会前给出初步结论”。
(2)站会上讨论细节,事后单独沟通失效
站会上两个人就一个技术方案争论 8 分钟,其他人开始看手机。这类问题应该在站会后单独解决,站会只记录“需要 X 和 Y 会后确认,今天 18 点前给结论”。
(3)看板状态和现实脱节
卡片停在“开发中”,实际代码已经合并;卡片标“待测试”,实际测试已经完成但没人改状态。当看板就不反映现实时,所有人都会转向口头沟通,工具随之荒废。看板失真的成本,比没有看板更高,因为它会给出错误的安全感。
(4)用每日进展做个人绩效评估
这一条杀伤力最大。一旦团队意识到每日更新会被用来评绩效,所有人都会本能地美化信息:把难任务说成简单、把阻塞说成“正常推进”、把没做的事说成“在做”。这时每日跟踪采集到的数据就全部失真,管理者基于失真数据做的判断,比没有数据更危险。

四、专业判断逻辑:我判断一套每日跟踪是否健康的五个标准
如果你要我快速判断一个团队的每日进展跟踪做得怎么样,我不会看它用什么工具,而是看下面五条。这五条是我在多个团队复盘里反复验证的,能比较准地预测这个团队会不会在迭代末期集中爆炸。
1. 阻塞从产生到有责任人,是否在当天完成
这是最核心的一条指标。我通常这样测:随机抽取过去两周被标记为“阻塞”或“卡住”的任务,计算从首次被提及到有具名负责人接手的时间中位数。健康的团队这个值在 1 天以内,超过 2 天的团队通常会在迭代末期出现集中延期。
2. 站会上状态复述时间是否低于总时长的 30%
如果过半时间花在“我昨天做了什么、今天做什么”,说明信息同步没有前移,站会承担了本该由异步更新完成的工作。这类团队的站会通常超过 20 分钟,且参会者注意力明显下降。
3. 看板状态变更与实际工作的时间差是否小于 1 天
我会抽查 10 张已完成卡片,对比最后一次代码合并时间和卡片状态变更为“完成”的时间。差值中位数超过 1 天,说明看板失去了作为实时视图的价值。
4. 计划外工作占比是否可控
计划外工作(线上故障、临时需求、跨团队支援)占比长期超过 25%,说明团队承诺能力有问题,或者外部干扰没有隔离机制。这个指标不需要精确到小数点,按周粗估即可,趋势比绝对值重要。
5. 团队成员是否能说出“本周最需要解决的阻塞”
这是一个人工判断项,但很准。我随机问 3 个成员“你们现在最大的阻塞是什么”,如果答案高度分散或有人答不上来,说明团队没有形成共同的问题视图,每日跟踪只停留在个人层面。

五、具体流程与模板:一天中的五个环节怎么落地
下面这部分是我实际用过的流程,包含时间点、责任人、模板字段和常见调整。你可以照搬,也可以按团队情况裁剪,但建议先完整跑两周再简化。
1. 环节一:会前异步更新(建议耗时 3-5 分钟/人)
异步更新的目的是把“状态复述”从站会里拿出来,让站会专注于问题。实践中最有效的形式不是写一段话,而是在任务系统里更新几个字段。我常用的字段组合如下:
- 当前状态:进行中 / 阻塞 / 待验证 / 已完成(四选一,不写百分比)
- 昨日实际产出:一句话,必须可验证,例如“接口联调通过并提交 MR”
- 今日计划产出:一句话,必须是当天结束能拿出东西的动作
- 阻塞与依赖:没有就写“无”,有就写清“需要谁、做什么、影响什么”
- 风险提示:可能延期、范围变化、资源冲突,没有就留空
如果团队还没准备好结构化字段,退一步用消息模板也行,但格式要统一。下面这个模板我用过很长时间,好处是一眼能扫出异常项:
【日更】姓名 / 日期
进展:接口联调完成,MR 已提,等待评审
计划:完成订单状态机异常分支,提交自测报告
阻塞:需要 @张三 提供支付网关沙箱密钥,否则今日无法联调
风险:如果密钥明日仍未提供,本卡将顺延 1 天
备注:无
2. 环节二:站会聚焦阻塞(建议 10-15 分钟)
站会我固定用三段式流程,效果比“逐人三问”好很多。
- 看板巡检(3 分钟):主持人按看板从左到右扫一遍,只点出状态异常或长期未动的卡片。
- 阻塞与依赖澄清(7 分钟):每张有阻塞的卡片,本人用 30 秒说清“卡在什么、需要谁、什么时候要”。其他人只做澄清和承诺,不展开技术讨论。
- 今日关键承诺(3 分钟):确认今天结束前团队要拿到的 2-3 个关键产出,其余顺延。
规则上我会明确两条:技术方案讨论一律会后单独进行;任何阻塞必须当场指定跟进人和时间点。这两条规则执行两周后,团队对站会的抵触感会明显下降。
3. 环节三:会后同步看板(当天完成)
站会结束后 30 分钟内,各人更新自己卡片的状态和字段。这一环节的责任人是一线研发本人,不是 PM。因为只有本人最清楚真实状态。PM 或 Scrum Master 的角色是抽查,而不是代劳。
这里有个我踩过的坑:早期我让 PM 负责更新所有卡片,理由是“研发忙”。结果 PM 只能根据站会听到的内容更新,信息经过一次转述后失真,两周后看板彻底不反映现实。状态更新的责任人必须是任务执行者本人,这是不能外包的一环。
4. 环节四:风险与依赖升级(当天 18 点前)
需要跨团队、跨部门、需要管理者协调的事项,必须在当天进入升级通道。升级不是告状,而是资源配置请求。我用的升级模板包含以下字段:
| 字段 | 填写要求 | 常见错误 |
|---|---|---|
| 事项描述 | 一句话说清需要什么 | 写成一篇背景说明 |
| 影响范围 | 影响哪些任务、哪个里程碑、几号前需解决 | 只写“影响进度” |
| 已尝试动作 | 列出已沟通对象和时间 | 空着,导致被退回 |
| 请求决策 | 明确要对方做什么决定 | 写成抱怨 |
| 期望响应时间 | 给出具体时间点 | 写“尽快” |
这张表的最大价值不是记录,而是逼提交人把问题想清楚。“已尝试动作”一栏尤其重要,它能过滤掉大量其实自己能解决的事项,也能让升级请求更容易被受理。
5. 环节五:次日计划与承诺确认(下班前 10 分钟)
这一步很多团队省略,但它决定了第二天的站会质量。做法很简单:每人确认明天结束时会有什么可验证产出,写进卡片。注意是“明天结束能拿出的产出”,不是“明天要做的动作”。
“明天继续开发订单模块”是动作;“明天提交订单模块的异常分支并通过自测”是产出。区别在于后者可以被验证,也更容易暴露估算偏差。

六、角色分工:谁更新、谁跟进、谁决策
职责不清是每日跟踪失效的隐形原因。我见过团队站会上所有人都在说,但没人负责确认“这条阻塞到底谁来跟”。下面是我建议的四方分工,可以直接作为团队约定。
1. 一线研发:更新事实,提出问题
核心职责是如实更新自己的状态字段、明确提出阻塞。不需要写长篇说明,不需要解释技术细节,也不需要为进度落后做辩护。如实更新的前提是团队明确“每日更新不用于绩效评估”。这一条需要管理者公开承诺,并且在实际行动中兑现。
2. Tech Lead:判断技术风险,给方案指向
Tech Lead 在站会上的角色不是汇报自己的任务,而是识别技术风险、判断某个方案是否走偏、决定是否需要调整技术路径。对于涉及架构或跨模块的问题,Tech Lead 需要在站会后 24 小时内给出方向性结论,哪怕结论是“需要再评估一天”。
3. PM / Scrum Master:维护节奏,跟进依赖
这两类角色的核心工作是保障流程运转,而不是替研发更新状态。具体包括:确认站会聚焦在阻塞上、跟进升级事项的响应、在迭代中期做偏差预警、维护看板的基本整洁。有一个我坚持的做法:每周至少抽查 10 张卡片的状态准确性,发现滞后及时提醒。这不是监督个人,而是维护系统可信度。
4. 管理者:看趋势,清障碍,不盯个人
管理者最容易踩的坑是逐条查看每个人的更新,然后开始追问。这会立刻把系统变成绩效工具,数据随之失真。更有效的做法是每周看三个趋势指标:阻塞平均解决时长、计划外工作占比、迭代中期完成度。发现异常时,从系统层面找原因,而不是从个人层面找责任。
| 角色 | 每日动作 | 不应做的事 |
|---|---|---|
| 一线研发 | 更新状态字段、明确阻塞 | 为了好看而掩盖问题 |
| Tech Lead | 判断技术风险、给方向 | 在站会上展开方案辩论 |
| PM / Scrum Master | 保节奏、跟升级、抽查看板 | 替研发更新卡片状态 |
| 管理者 | 看周趋势、清跨部门障碍 | 逐条盯人、用日更做考评 |

七、工具与自动化:让状态自己流动,但不替代判断
工具能解决的问题其实很明确:减少手工搬运、让状态在系统间自动同步、让异常自动浮出。但它解决不了“谁负责跟进”和“优先级怎么定”这两件事。我的判断是:工具的价值上限,取决于团队规则是否已经清晰;规则不清时上工具,只会把混乱自动化。
1. 数据源分层:四类信息各归其位
研发团队的每日进展通常来自四类数据源,它们的更新频率和可信度完全不同,混在一起看很容易误判。
| 数据源 | 更新频率 | 可信度 | 适合回答的问题 |
|---|---|---|---|
| 任务系统状态 | 人工,每日 | 中,依赖如实更新 | 计划与实际的偏差 |
| 代码提交与合并记录 | 自动,实时 | 高 | 实际工作量分布 |
| 流水线与部署记录 | 自动,实时 | 高 | 交付节奏与稳定性 |
| 站会与沟通记录 | 人工,每日 | 低,易遗漏 | 阻塞与协作问题 |
我的经验是:用高可信度数据源验证低可信度数据源。比如任务系统显示某张卡“进行中”五天没有状态变化,但代码提交记录显示该模块三天前就已合并,这就是一个需要核实的信号。这种交叉验证比单纯增加字段有效得多。
2. 自动化能做什么,不能做什么
- 能做:任务状态变更自动通知、提交记录自动关联卡片、流水线结果自动回写、每日摘要自动汇总。
- 不能做:判断某个阻塞的优先级、决定谁去跟进、评估延期对整体目标的影响。
- 边界提醒:自动化通知过多会造成信息疲劳,我建议每个团队把自动通知压缩到每天 1-2 条摘要,而不是每条状态变化都推。
3. 关于工具选型:中大型组织的现实约束
当团队规模到 100 人以上、涉及多业务线并行时,每日进展跟踪会从一个团队内部问题,变成跨团队的协作与治理问题。这时选型需要考虑的维度会明显变化:数据能否统一、权限能否分级、能否支持私有化部署、能否与已有工具链打通、迁移成本能否接受。
就我接触过的场景而言,中大型企业常遇到的约束是:既要支持多团队统一视图,又要保留各团队的灵活配置;既要满足数据合规要求(因此需要私有化部署能力),又不想推倒重建已有工具链。以 PingCode 为例,它主要面向中大型企业及 100 人以上的组织,支持私有化部署,并且提供了从 Jira 平滑迁移的路径,这类能力在国产替代场景中是比较实际的考量点。当然,如果你的团队不到 20 人,这些能力大部分是过剩的,用轻量工具加清晰规则就足够。

八、具体案例与数据观察:一次真实的每日跟踪改造
下面这个案例来自我深度参与的一个团队改造,时间跨度三个月,涉及 14 人、跨两个城市。我保留原始数据,也保留失败的尝试,因为失败的尝试往往更有参考价值。
1. 改造前的基线数据
- 站会平均时长 28 分钟,其中状态复述占 19 分钟。
- 阻塞从提出到有人接手,中位数 3.4 天。
- 看板状态与实际完成时间差,中位数 1.7 天。
- 迭代末期(最后 3 天)完成任务占比 41%。
- 计划外工作占比 29%。
最直观的问题是最后一项指标:41% 的任务集中在最后三天完成,说明团队在前中期存在严重的信息失真和拖延,而每日跟踪本应提前暴露这种风险。
2. 第一个月的失败尝试
最初的方案是“加强日报要求”,把日报从自由文本改成更详细的模板,要求每人写清每项任务的具体进展。执行两周后,我拿到两个数据:日报平均字数从 60 字涨到 210 字,但阻塞平均解决时长只从 3.4 天降到 3.1 天。也就是说,增加信息采集量几乎没改善信息处理效率。
第三周我做了个访谈,发现成员已经在写“安全内容”,描述详细但不涉及风险,因为写太细容易被追问。这正是我在误区部分提到的“用日更做考评分”的早期征兆。我们立刻停掉了这个方案。
3. 第二个月的调整:把重心移到处理端
新方案不再增加采集负担,而是做三件事:
- 把日报简化为五个字段(状态、昨日产出、今日计划、阻塞、风险),每人控制在 3 分钟内完成。
- 站会改为“看板巡检 + 阻塞澄清 + 关键承诺”三段式,技术讨论一律会后。
- 每一条阻塞强制指定具名负责人和响应时间点,由 PM 在当天 18 点前检查闭环情况。
同时明确一条规则:每日更新只用于发现系统问题,不作为个人绩效依据。这条规则由部门负责人在团队会议上公开说明。

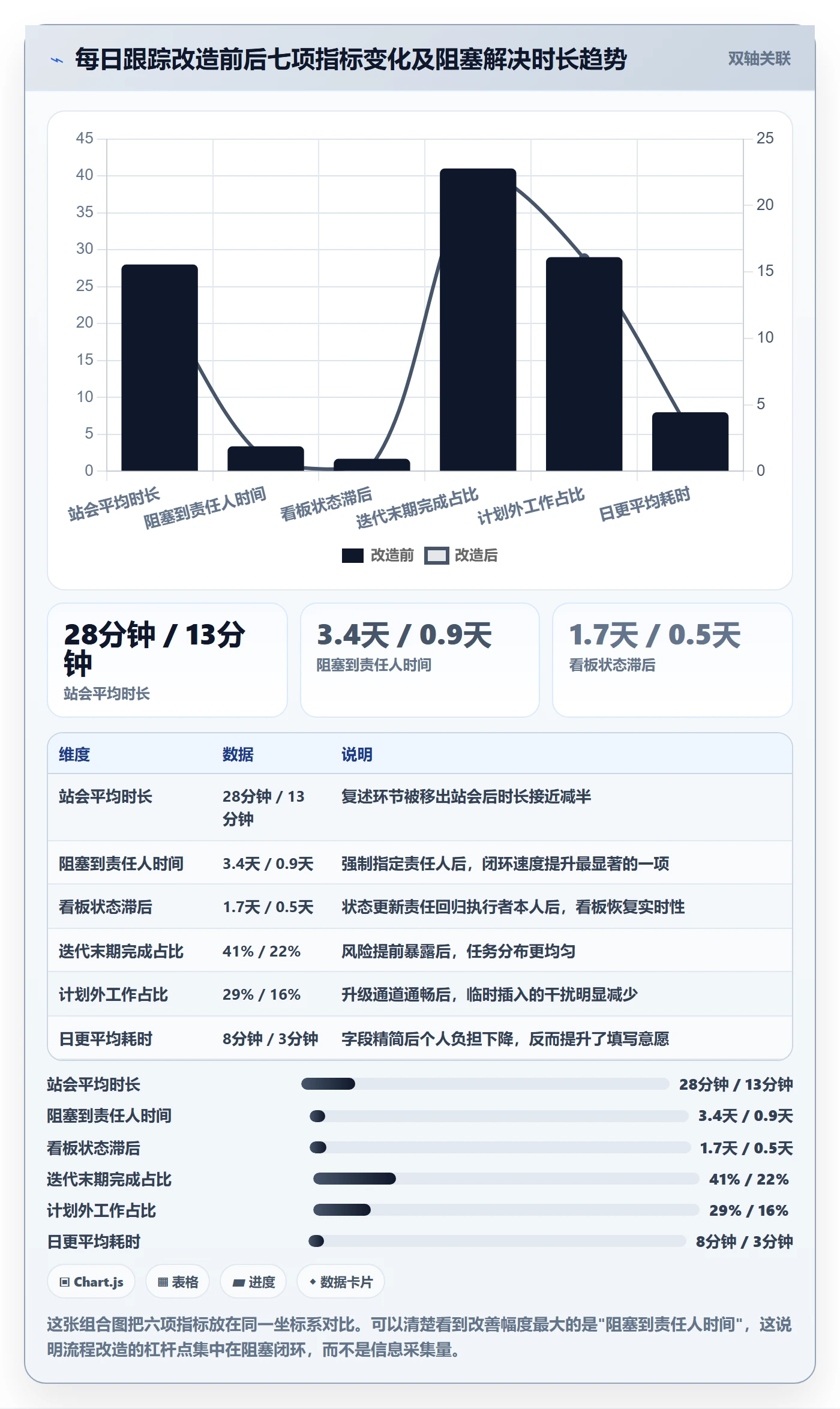

4. 第三个月的数据变化

| 指标 | 改造前 | 改造后 | 变化 |
|---|---|---|---|
| 站会平均时长 | 28 分钟 | 13 分钟 | -54% |
| 状态复述占比 | 68% | 24% | -44 个百分点 |
| 阻塞到责任人时间中位数 | 3.4 天 | 0.9 天 | -74% |
| 看板状态滞后中位数 | 1.7 天 | 0.5 天 | -71% |
| 迭代末期完成占比 | 41% | 22% | -19 个百分点 |
| 计划外工作占比 | 29% | 16% | -13 个百分点 |
| 日更平均耗时 | 8 分钟 | 3 分钟 | -63% |
需要说明的是,这三个月里团队并没有增加人数,也没有更换核心工具。变化全部来自流程规则和责任人定义的调整。这也是我最想强调的一点:每日进展跟踪的改进,八成靠规则设计,两成靠工具支撑。

九、衡量每日跟踪是否有效:七个可操作指标
指标不需要多,但必须能指导动作。以下七个指标我在不同团队都用过,每个都对应一个明确的改进行动。注意所有指标都建议按周看趋势,不要按天追究。
1. 阻塞平均解决时长
定义:从阻塞首次被记录,到阻塞解除或转为其他状态的平均时长。这个指标直接反映团队的问题处理能力。我的经验基准是:健康区间在 1 天以内,超过 2 天需要检查升级通道是否通畅。注意口径要统一,是“工作日”还是“自然日”,跨时区团队要特别说明。
2. 状态更新滞后率
定义:抽样检查 20 张卡片,统计其中状态与实际不符的比例。我通常每月抽查一次,健康值低于 10%。这个指标反映看板的可信度,超过 20% 说明看板已经失去参考价值。
3. 迭代中期完成度
定义:迭代过半时的完成故事点占比。理想情况下应该在 45%-60% 之间。如果长期低于 35%,说明任务集中在末期,风险暴露太晚。这个指标比“最终是否按期交付”更能反映过程健康度。
4. 计划外工作占比
定义:未在迭代计划中出现的工作所消耗的时间占比。健康值建议控制在 20% 以内。如果长期超过 25%,需要检查是否缺乏需求准入机制,或者线上稳定性存在问题。
5. 代码评审等待时间
定义:从 MR 提交到第一次评审反馈的平均时长。这个指标常被忽略,但它经常是隐藏的瓶颈。我见过团队开发速度很快,但评审平均等待 1.5 天,导致整体交付节奏被拖慢。健康值建议在 4 小时以内(工作时间)。
6. 承诺完成率
定义:站会上承诺的当日产出,实际完成的比例。这个指标有助于校准团队的估算能力。健康区间通常在 70%-85%,过低说明承诺随意,过高(接近 100%)可能说明承诺过于保守。
7. 依赖升级响应时长
定义:从依赖问题升级,到获得响应或决策的时长。跨团队协作多时,这个指标尤其重要。健康值建议在 1 个工作日内。如果长期超标,问题通常不在团队内部,而在组织协调机制。
| 指标 | 建议健康区间 | 超标时的首要检查方向 |
|---|---|---|
| 阻塞平均解决时长 | ≤ 1 天 | 阻塞责任人机制是否落实 |
| 状态更新滞后率 | ≤ 10% | 更新责任是否回归执行者本人 |
| 迭代中期完成度 | 45%-60% | 任务拆解是否过大、风险是否暴露太晚 |
| 计划外工作占比 | ≤ 20% | 需求准入机制与线上稳定性 |
| 代码评审等待时间 | ≤ 4 小时 | 评审人分配与评审负载是否均衡 |
| 承诺完成率 | 70%-85% | 承诺颗粒度是否合理 |
| 依赖升级响应时长 | ≤ 1 个工作日 | 跨团队协调机制是否明确 |
十、三套可直接套用的模板
下面三套模板是我实际使用并在多个团队推广过的版本,都做过精简,目标是让人愿意用,而不是看起来很完整。
1. 异步日更模板
【日更】姓名 / 日期
状态:进行中 / 阻塞 / 待验证 / 已完成
昨日产出:(一件可验证的事,例如"完成订单状态机异常分支并提交 MR")
今日计划:(今日结束时可验证的产出)
阻塞:无 / 需要[谁]在[何时]前[做什么],否则影响[什么]
风险:无 / 可能延期原因与影响范围
使用要点:阻塞一栏宁可写细也不要写“无”了事,因为它是站会排序的唯一依据。风险一栏允许留空,但一旦填了,PM 需要跟进。
2. 站会白板模板
如果团队用物理白板或共享文档,可以按下面三栏组织,比按人组织更有效:
| 栏位 | 内容 | 处理方式 |
|---|---|---|
| 需要决策 | 需要管理者或跨团队决定的事项 | 当场指定升级负责人 |
| 需要协助 | 需要同组成员帮忙但不涉及决策 | 当场配对,会后执行 |
| 今日关键承诺 | 今天结束要拿到的 2-3 个产出 | 写入看板,次日核对 |
3. 风险升级模板
【升级】事项名称 / 提出人 / 日期
事项:一句话说清需要什么资源或决策
影响:影响哪些任务或里程碑,最晚何时需要解决
已做动作:已联系对象与时间,已尝试方案
请求决策:需要对方明确做什么决定
期望响应:具体时间点
这个模板的关键在于“已做动作”一栏。它会过滤掉大量其实团队自己能处理的事项,也会让升级请求更容易被认真对待。我要求提交人至少列出一次已尝试的沟通记录,否则不予升级。

十一、常见反模式与规避清单
以下七条是我在不同团队反复见到的反模式,每条都附上替代做法。建议团队每季度对照检查一次。
1. 日报形式化
表现:字数越来越多,信息量越来越少,出现“持续推进”“正常进行”等空话。替代做法是把日报改成结构化字段,用字段强制信息类型,而不是用字数要求信息量。
2. 站会逐人汇报
表现:按顺序每人说三句话,其他人低头。替代做法是改为看板巡检 + 阻塞澄清,让会议内容由问题驱动,而不是由人员名单驱动。
3. 看板长期不更新
表现:卡片状态和现实差两三天。替代做法是明确状态更新责任人是执行者本人,PM 每周抽查 10 张卡片。
4. 阻塞无人负责
表现:标记了阻塞,但没有跟进人和时间点。替代做法是强制具名负责人 + 响应时间点,PM 每日检查闭环。
5. 过度细化任务
表现:卡片拆到 2-4 小时,研发花大量时间维护卡片。替代做法是按可验证产出拆分,而不是按工时拆分。
6. 用每日更新做绩效监控
表现:管理者逐条追问,成员开始写安全内容。替代做法是公开承诺不用于考评,管理层只看周趋势和系统性障碍。
7. 跨时区强行同步站会
表现:为了一个时区方便,另一个时区的人凌晨开会。替代做法是以异步更新为默认,同步会议聚焦无法异步解决的事项,每周限定次数。
十二、不同情况下的行动建议与取舍
没有一套流程适合所有团队。下面按几种典型情况给出建议和取舍判断,你可以对号入座。
1. 十人以下同地小团队
建议:只用异步更新加简化的每日站会,看板保持基本整洁即可,不需要复杂工具。
取舍:放弃精细度量,换取执行灵活。这个阶段引入复杂度量体系,成本高于收益。小团队的核心是快,不是可观测。
2. 十到五十人的单产品团队
建议:完整跑五环节流程,建立 3-4 个核心指标(阻塞解决时长、状态更新滞后率、迭代中期完成度、计划外工作占比)。
取舍:需要投入一名兼职角色(PM 或 Scrum Master)维护节奏,但不必设立专职效能岗位。规则标准化优先于工具升级。
3. 五十到一百人的多团队组织
建议:统一字段定义和升级通道,允许各团队保留差异化站会形式。开始搭建跨团队的依赖视图。
取舍:统一会牺牲部分灵活性,但跨团队协作必须有一致的语言。这个阶段最容易出现的问题是各团队口径不一,导致数据无法横向比较。
4. 一百人以上的中大型组织
建议:把每日进展跟踪视为治理问题,需要统一的数据底座、权限分级、私有化部署能力,以及与现有工具链的集成能力。这个规模下,工具选型会真正影响落地成本。
取舍:管理和迁移成本会明显上升,但数据统一和合规要求的收益也更大。以 PingCode 这类面向中大型企业、支持私有化部署和从 Jira 平滑迁移的平台为例,它们解决的核心问题正是“多团队统一视图”和“国产化替代路径”,而不是单团队的任务管理。
如果你的组织正处在这个阶段,选型时优先评估数据能否统一和迁移成本,而不是功能清单有多长。
5. 远程或跨时区团队
建议:以异步更新为唯一默认机制,同步会议只用于讨论无法异步解决的事项。看板和任务系统必须保持实时准确,因为它替代了办公室里的口头沟通。
取舍:异步机制对书面表达要求更高,需要团队约定清晰的字段规范。同时要接受“信息延迟几小时是正常的”,不必追求实时。
6. 处于故障高发期的团队
建议:临时提高升级通道优先级,每日跟踪中增加“线上稳定性”专项,把故障处理时间和影响范围纳入每日复盘。
取舍:此时不宜追求流程完美,先解决稳定性问题。可以临时放宽其他指标,但要给这个临时状态设一个明确的结束时间。
十三、一张可执行的每日闭环清单
最后给你一张可以直接贴在团队文档里的清单。它不复杂,但覆盖了整条管道的每个关键节点。建议新团队先按这个跑两周,再根据实际情况调整。
- 站会前:每位成员在任务系统中更新五个字段(状态、昨日产出、今日计划、阻塞、风险),耗时不超过 3 分钟。
- 站会中:按看板巡检、阻塞澄清、关键承诺三段推进,全程不超过 15 分钟,技术讨论一律会后。
- 站会后 30 分钟内:各人更新自己卡片的状态,PM 抽查异常卡片。
- 当天 18 点前:所有跨团队依赖完成升级,每一条阻塞有具名负责人和响应时间点。
- 下班前 10 分钟:确认次日可验证产出,写入卡片。
- 每周一次:复盘四个核心指标的趋势,找出系统性障碍而非个人问题。
- 每月一次:抽查 20 张卡片的状态准确性,检查模板字段的填写完整率。
回到开头那个 14 人团队的例子。他们的问题从来不是不努力,而是信息在从产生到被处理的路上断了太多环。当我第一次把“阻塞到责任人时间中位数”从 3.4 天压到 0.9 天时,最大的感受不是效率提升了多少,而是团队终于开始讨论真问题,而不是讨论谁看起来更忙。
如果你现在就要动手,我的建议是别一次改全套。先做一件事:从明天开始,要求每一条阻塞必须有一个具名负责人和一个时间点。只这一条,两周后你就能看到明显变化。其他的环节,可以等这一条跑顺了再补。
常见问题解答(FAQ)
1. 5~8人的小团队,每天开15分钟站会真的有必要吗?还是用异步日报就够了?
我们团队一共6个人,站会经常开成20分钟,还有人边开边低头敲键盘,我一直在想是不是干脆取消,让大家在群里发日报算了。之前试过一次,结果两周后进度又乱了,到底该怎么判断。
判断依据不是团队人数,而是依赖密度和阻塞被发现的速度。如果任务彼此独立、很少互相等待,异步日报加每周一次同步会就够用;只要出现两个人以上排队等同一件事,比如等接口、等代码评审、等测试环境,或者有人被卡住一整天没人知道,就说明需要每天一次短同步。
折中的做法是把同步前置成异步更新加固定时间点兜底:每天上午固定时间前在任务系统或群里更新状态,站会只讨论三类内容,昨天没做完的真实原因、今天需要谁配合、是否会影响承诺时间。逐人念进度直接跳过。
用计时器卡10分钟,一旦超时说明有人在会上讲细节,把细节挪到会后两人单聊,站会结束时只留2到3个行动项,每项写清责任人和期望时间。如果异步更新率长期低于八成,先别急着取消站会,要解决的是更新门槛太高、字段太啰嗦的问题,而不是砍掉同步这个动作。
2. 每日进展到底写什么,才能不写成“继续推进”这种没人看的流水账?
我每天写日报都要憋半天,写完自己都不想看第二遍,领导又说看不出进展。可活就那些,写细了像打卡,写粗了被说不清楚,我希望有一个能直接照着填的结构。
用四段式固定结构,别自由发挥。第一段写状态变化,也就是从昨天到今天,哪件事从进行中变成已完成或已阻塞,并挂上可点击的产出物,例如代码合并请求、设计文档、构建或部署记录。第二段写今日的可验证产出,要写到别人能验收的程度,比如完成支付回调异常分支的单元测试并覆盖3个边界场景,而不是继续开发支付。
第三段写阻塞与依赖,格式是需要谁、要什么、什么时候要、不给会怎样。第四段写风险与偏差,是否影响承诺日期、范围是否变化、有没有临时插入的需求。唯一的判断标准是换个人看完,能不能立刻决定自己要不要介入。
为了减少负担,状态只保留未开始、进行中、阻塞、完成四种,凡是能从任务系统、代码提交、流水线里自动抓取的内容就别手写。如果一条更新里出现加强沟通、持续推进、基本完成这类词,就退回重写,因为它们无法被别人验证。
3. 远程或跨时区团队,怎么跟踪每日进展才不会拖慢节奏?
我们在国内,有两个同事在欧洲,时差六七个小时,硬凑一个站会要么有人熬夜要么有人早退。试过录视频、试过群里发消息,最后都变成各说各话,我担心再这么下去进度根本对不齐。
跨时区不要强行同步开会,改成异步为主、重叠时段兜底。具体做法是,每个时区在本地工作日结束时完成状态更新,保证24小时内所有时区都能看到,任务系统作为唯一状态源,聊天工具只承担提醒和升级,不承担记录;
每天安排1小时左右的时区重叠窗口,只处理必须当面同步的事,比如阻塞、跨模块依赖、设计分歧,其余一律异步。必须补一条硬规则,任何人被阻塞超过24小时仍未解除,就要在重叠窗口里升级,或者指定当班负责人跟进,否则异步会变成没人管的公告板。
衡量效果不要看开了几次会,而看阻塞平均解除时长、跨时区任务交接的等待时间、以及返工或回滚任务占的比例。远程团队最容易出现的是沉默的阻塞,人不说话不代表没问题,所以更新是必填项,到点没更新就默认该任务状态异常,由负责人主动去问,而不是等他自己开口。
4. 怎么判断每日进展跟踪有没有用?管理者该看什么、不该看什么?
老板让我们每天报进展,说是为了透明,但大家心里都清楚这是在变相监控。我也担心一旦拿日报去考核,团队就开始表演,写漂亮话、拆小任务凑完成率。有没有既能看到真实情况又不伤士气的口径。
把每日进展当过程输入,把趋势指标当结果输出。管理者该看的是周或双周维度的趋势,不看单日波动。常用口径有五个:周期时间,即任务从开始到完成的中位天数;流动效率,即实际活跃时间占周期时间的比例,很多团队落在两成到四成之间;阻塞平均解除时长,按工作小时计;承诺完成率,按迭代或按周统计,别按天;
计划外工作占比,用来判断临时插入的需求和线上故障吃掉了多少产能。不该看的是谁昨天几点提交、谁的日报写得多、某个人在某个任务上停留了几天。落地时做三件事:站会和日报记录只保留决策与行动项,不归档成个人档案;指标只按团队发布,不按个人排名;
发现某人的阻塞长期偏高,先查他是不是被别人或外部依赖卡住,而不是问他为什么效率低。如果团队开始为了数据好看而拆小任务、提前标记完成,说明指标已经被误用成考核,要立刻把讨论口径拉回系统问题,而不是罚人。
核心关键词
文章包含AI辅助创作:进度跟踪每日进展全流程:研发团队入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/471261
读者评论
作为研发负责人,文章里“阻塞从产生到有责任人”这条太真实了。我们团队也是站会天天开,但阻塞经常挂在看板上没人认领,最后三天集中爆发。后来强制每条阻塞指定负责人和期限,情况才好转。站会确实不该用来复述进度,应该聚焦偏差和依赖。
一线开发视角:日报变形式化、看板状态失真、更新被用来评绩效,这三点全中。尤其是绩效评估那一条,一旦发现更新会影响考核,大家就开始美化信息,数据完全没法看。文章说的“说了也没用”很扎心,关键还是要有明确的升级管道。
作为PM,五段管道模型很清晰,特别是会后同步看板和风险升级这两段最容易被跳过。很多团队站会开得热闹,但口头说完就完了,问题两周后重复出现。不过小团队可以简化环节,但责任人定义不能省。看板失真比没有看板更糟。
远程跨时区团队感受很深。异步更新加阻塞优先确实能压缩站会时长,信息延迟也明显下降。但工具自动同步状态只是采集,没人解读和跟进照样白搭。文章案例样本不大,但方向对:把信息处理的中段做好,比逼大家写更长日报有用。
