我复盘过自己带过的一个跨端版本,延期 11 天,事后拉数据发现一个反常识的结果:更新记录写得最勤的那个小组,反而是问题暴露得最晚的一组。他们把记录写成了日报,每天几百字,谁看了都觉得"同步得很到位",但没有一条记录回答了"这个延期会影响哪个模块、谁需要因此调整排期"。更扎心的是我自己,那个版本里我每周花在"追进度"上的时间接近 9 小时,其中 6 小时以上是在重复确认同一件事。
这件事让我彻底改变了对更新记录的判断:它不是写给上级看的留痕,也不是给自己留的备忘,而是一份能被追问、能被校验、能触发决策的协同契约。下面这套方案,就是我把这个判断拆成可落地动作的过程,包含字段模板、状态口径、协同 SOP、一个 300 人研发团队的示意案例,以及我踩过的坑。
一、先给结论:更新记录的价值不在"写下来"
如果你只想要一句结论,那就是这句:更新记录的成败,不取决于写得全不全,而取决于别人能不能不问你、自己看懂并做出判断。这条标准会直接推翻很多团队现在的做法。
1. 结论一:更新记录是协同契约,不是个人日志
日记的读者是自己,契约的读者是别人。日记可以写"今天调了半天接口,有点卡",契约必须写"订单查询接口联调,因第三方返回字段缺失阻塞,影响 3 月 18 日提测节点,需对方在 3 月 14 日前补字段,责任人张三,未确认"。
差别不在文采,在信息结构。前者只能让你回顾情绪,后者能让测试同学判断自己要不要推迟用例准备、让项目经理判断要不要调里程碑、让上级判断要不要介入协调。一条更新记录如果不能让至少一个角色改变行动计划,它就是无效记录。
2. 结论二:产品经理是规则维护者,不是记录代笔人
我见过太多产品经理把自己活成了"人肉同步器":收集研发进度、汇总设计进度、抄送测试结论、再整理成文档发群里。这种做法短期看起来很有掌控感,长期一定崩,因为你的精力上限就是团队的信息瓶颈。
正确的位置是:你定义字段、定义状态、定义升级阈值,然后让每个角色只维护自己那一列。产品经理要维护的是"记录的可用性",不是"记录的数量"。
3. 结论三:字段越少越可能活下来,状态口径比字段数量更重要
我曾经设计过一张 23 列的更新记录表,包含情绪状态、风险偏好、预估信心指数这类字段。结果第三周就没人填了,因为填一次要 4 分钟。后来砍到 12 列,填写时间压到 70 秒以内,连续填了 6 个版本。
更关键的是状态口径。"已完成"这三个字在研发、测试、产品嘴里可以是三种完全不同的意思:研发说的是"我代码提交了",测试说的是"我验证通过了",产品说的是"上线且用户能用了"。口径不统一,字段再多也是各说各话。

二、背景与真实场景:三种典型的"记录失效"
下面三个场景不是编的,是我在不同团队里反复见到的形态。它们的共同点是:团队并不缺记录,缺的是记录与行动之间的连接。
1. 场景一:版本快上线,进度还散在 6 个群里
一个中型团队的典型配置是:需求群、研发群、测试群、设计群、项目通知群、临时攻坚群。每一条关键信息都能找到归属,但没有任何一个地方能还原"当前版本整体进度是什么"。
这种分散带来的真实成本是搜索成本。我在一次内部统计中看到,研发同学为了确认"我依赖的那个模块到底做完没有",平均要翻 3 个群加 1 份文档,耗时 4 分钟以上。当这个动作每天发生 5 次,一个 20 人团队每天就有 6 小时以上消耗在"找状态"上。
2. 场景二:需求变更后,没人说得清影响哪几个模块
变更本身不可怕,变更不可追溯才可怕。我遇到过一个案例:产品在版本中期调整了会员权益的发放规则,研发改了服务端逻辑,但客户端的展示文案、数据看板的口径、客服知识库的话术都没有同步更新,上线后出现三种不一致。
根因不是沟通不到位,而是变更没有以"影响范围"的形式被记录。变更记录如果只写"需求 X 已调整",它对协同毫无价值;写成"需求 X 调整,影响服务端发放逻辑、客户端文案、看板口径、客服话术,其中看板口径需数据同学确认,截止 3 月 12 日",它才变成可执行的影响清单。
3. 场景三:周会上同一件事被问第四遍
这是最典型的"记录失效"信号。如果同一件事在连续三次会议上被不同角色重复询问,说明它不是"没记录",而是记录没有被放在所有人都能自助查询的位置,或者记录里的状态词无法回答"现在到底能不能推进"。
我在做团队诊断时,会把"同一问题被重复询问的次数"当成一个先行指标。它比延期数更早出现,也比延期数更容易改善。

三、拆解常见误区:为什么你的更新记录没人看
这一节我列四个我见过频率最高的误区。它们的共同特征是,看起来都很努力,但方向偏了。
1. 误区一:把更新记录当日报写
日报是向上汇报的产物,更新记录是横向协同的产物。日报追求"我做了什么",更新记录追求"你需要因此做什么"。一旦两者混为一谈,记录就会变成流水账,读者需要自己从 300 字里提炼出 3 个字的结论。
判断方法很简单:把记录发出去,看别人要不要反问。如果超过一半的记录都会引来"所以呢?"这类追问,说明你写的是日报。
2. 误区二:状态词人人自定义
我做过一次小范围统计,在同一个 40 人研发团队里,问 10 个人"待验收是什么意思",出现了 5 种理解:有人理解为"开发自测通过",有人理解为"测试环境部署完成",有人理解为"产品验收中",有人理解为"等业务方验收",还有人理解为"代码已合并主干但未部署"。
这类歧义的杀伤力被严重低估。它不会让项目立刻崩,但会让每一次会议都需要先花 10 分钟对齐定义,也会让看板上的统计数字彻底失去意义。

3. 误区三:只记录结果,不记录影响
这是我在自己团队里犯过的错。当时的更新记录只有"完成/未完成",看起来清爽,实际使用时会发现,一旦某个任务从"未完成"变成"完成",没有任何人需要因此做调整,因为记录里没有写它影响谁。
后来我加了两列:"影响模块"和"依赖方确认"。填写负担增加了大约 15 秒,但它让记录从"状态快照"变成了"协同触发点"。影响范围是更新记录里最容易被省略、又最有价值的一列。
4. 误区四:用会议替代记录
会议是同步的、瞬时的、不可检索的;记录是异步的、持久的、可检索的。用会议替代记录,意味着每次需要信息时都得重新开一次会。
我的做法是:会前必须看表,会中只讨论三类内容,阻塞项、变更影响、需要决策的事项。凡是表上已经能看明白的进度,会议不再过一遍。这一个约束就让我带过的团队周会时长从 120 分钟降到 45 分钟左右。

四、专业判断逻辑:四层结构决定记录能不能推进进度
把前面这些误区归纳起来,我形成了一个判断框架。更新记录的推进能力由四层结构决定,任何一层缺失,整条链路都会退化成"记录归记录,进度归进度"。
1. 第一层:信息完整性,五个必答问题
一条合格的更新记录必须能回答五个问题:谁在做、什么时候更新的、做了什么、影响了谁、下一步是什么。这五个问题是信息完整性的底线,不满足其中任何一条,读者就必须回来问你。
我会在建立模板的第一周做一次抽样检查:随机抽 20 条记录,看有多少条能独立回答这五个问题。低于 70% 就说明模板或填写说明有问题,而不是执行者不认真。
2. 第二层:状态一致性,状态机加填写口径
状态机的作用是限制流转路径,填写口径的作用是消除歧义。只有状态机没有口径,状态就成了摆设;只有口径没有状态机,状态就随意跳变。
我建议每个团队把状态控制在 6 个以内,并为每个状态写一句"进入条件"和一句"退出条件"。这句话必须能被外行读懂,不能出现"基本完成""大致可用"这类词。
3. 第三层:责任可追溯,每条记录有主责人和确认人
任务有负责人不等于依赖有确认人。举例:客户端等待服务端接口,客户端的负责人是前端同学,但"接口是否按约定时间提供"这件事的确认人是服务端负责人。如果没有这一列,阻塞项就会在"我已经催过了"和"我没收到正式通知"之间反复拉扯。
4. 第四层:风险升级,用阈值触发,不靠人情催
这是四层里最容易被忽略、收益却最大的一层。我在团队里推的规则是:任何阻塞项超过约定时长(例如 24 小时)或影响里程碑节点,自动升级到对应负责人,并在记录表上标红。
规则的妙处在于它把"催进度"从人际压力变成了流程动作。产品经理不需要每天尴尬地追问,只需要指出"这条记录已经触发升级条件"。我个人的体感是,这一条让产品经理的心理负担下降得非常明显。
5. 判断标准:三个可测信号
怎么知道这套结构有没有生效?我只看三个信号:
- 自助查询率:跨角色成员是否能在不询问产品经理的情况下,从记录中判断自己的下一步动作。
- 校验覆盖率:有多少条记录经过依赖方确认,而不是由填写者单方面判定完成。
- 升级触发准确率:触发了升级条件的事项中,有多少确实需要升级,有多少是阈值设置不合理导致的误报。

五、落地模板:一张表、一套口径、一个升级机制
这一节是我实际用过的模板结构。它的设计原则是:填写时间控制在 90 秒以内,可自助查询率尽可能高,升级判断不依赖个人经验。
1. 主表字段模板
字段分成四组:基础组、变更组、风险组、决策组。基础组每天更新,变更组和风险组按需更新,决策组只在发生决策时更新。这样设计可以避免所有人每天都填满所有列。
| 分组 | 字段 | 填写人 | 填写口径 |
|---|---|---|---|
| 基础组 | 模块 / 任务 | 产品经理 | 按可交付的最小单元拆,避免"整体进度"这类无法验证的描述 |
| 基础组 | 主责人 | 产品经理 | 单人负责,不允许填两个名字 |
| 基础组 | 当前状态 | 主责人 | 只能从 6 个预设状态中选,不允许自创 |
| 基础组 | 目标版本 | 产品经理 | 格式统一为"版本号+里程碑日期" |
| 基础组 | 最后更新时间 | 系统 | 自动记录,不允许手工修改 |
| 变更组 | 变更类型 | 产品经理 | 需求调整 / 技术方案调整 / 排期调整 / 范围裁剪 |
| 变更组 | 影响模块 | 产品经理 + 主责人 | 必须列出具体模块名,不允许写"多个模块" |
| 变更组 | 依赖方确认 | 依赖方 | 已确认 / 待确认,待确认超过 24 小时触发提醒 |
| 风险组 | 风险等级 | 主责人 | 高 / 中 / 低,高等级必须附带解决期限 |
| 风险组 | 阻塞时长 | 系统 | 从进入阻塞状态开始自动计时 |
| 风险组 | 升级对象 | 产品经理 | 阻塞超阈值时自动填入,不需要人工判断 |
| 决策组 | 决策事项 | 产品经理 | 记录决策内容、决策人、决策时间 |
| 决策组 | 决策影响 | 产品经理 | 说明该决策导致哪些字段发生变化 |
2. 状态机定义与填写口径
下面这六个状态是我目前最推荐的一组。关键不是数量,而是每个状态都有明确的进入和退出条件,且条件能被外部验证。
(1)六个状态的进入与退出条件
| 状态 | 进入条件 | 退出条件 |
|---|---|---|
| 待启动 | 需求已进入版本范围,尚未分配具体执行人 | 已指定主责人并确认开始时间 |
| 进行中 | 主责人已开始实际工作 | 产出物提交到约定位置(代码分支 / 设计稿 / 文档) |
| 阻塞 | 存在主责人无法独立解决的外部依赖 | 依赖方给出明确答复或已升级并获得资源 |
| 待验收 | 产出物已提交,等待非主责人验证 | 验收方给出通过或不通过结论 |
| 已完成 | 验收通过且产出物已合并到版本分支 | 该状态为终态,除决策回写外不再变更 |
| 已取消 | 范围裁剪或需求作废,且有决策记录 | 该状态为终态,必须关联决策事项字段 |
(2)状态流转的自动化约束
如果用在支持自动化规则的项目管理平台上,可以把口径写成规则而不是靠人记忆。下面这段是规则配置的示意结构,字段名可按实际工具替换。
{
"rule_name": "阻塞超时自动升级",
"trigger": {
"state": "阻塞",
"duration_hours": 24
},
"conditions": [
"目标里程碑日期 – 当前日期 <= 5 天",
"风险等级 != 低"
],
"actions": [
"标记记录为红色",
"将升级对象设置为该模块的上级负责人",
"在协同群发送一条包含记录链接的提醒",
"在记录中追加一条自动生成的时间线事件"
],
"exceptions": [
"若依赖方在 24 小时内已给出书面答复,则不触发升级"
]
}
这段规则的价值在于:它把"什么时候该升级"从个人判断变成了系统行为。规则一旦稳定运行,产品经理的角色就从"催进度的人"转成了"维护规则的人"。

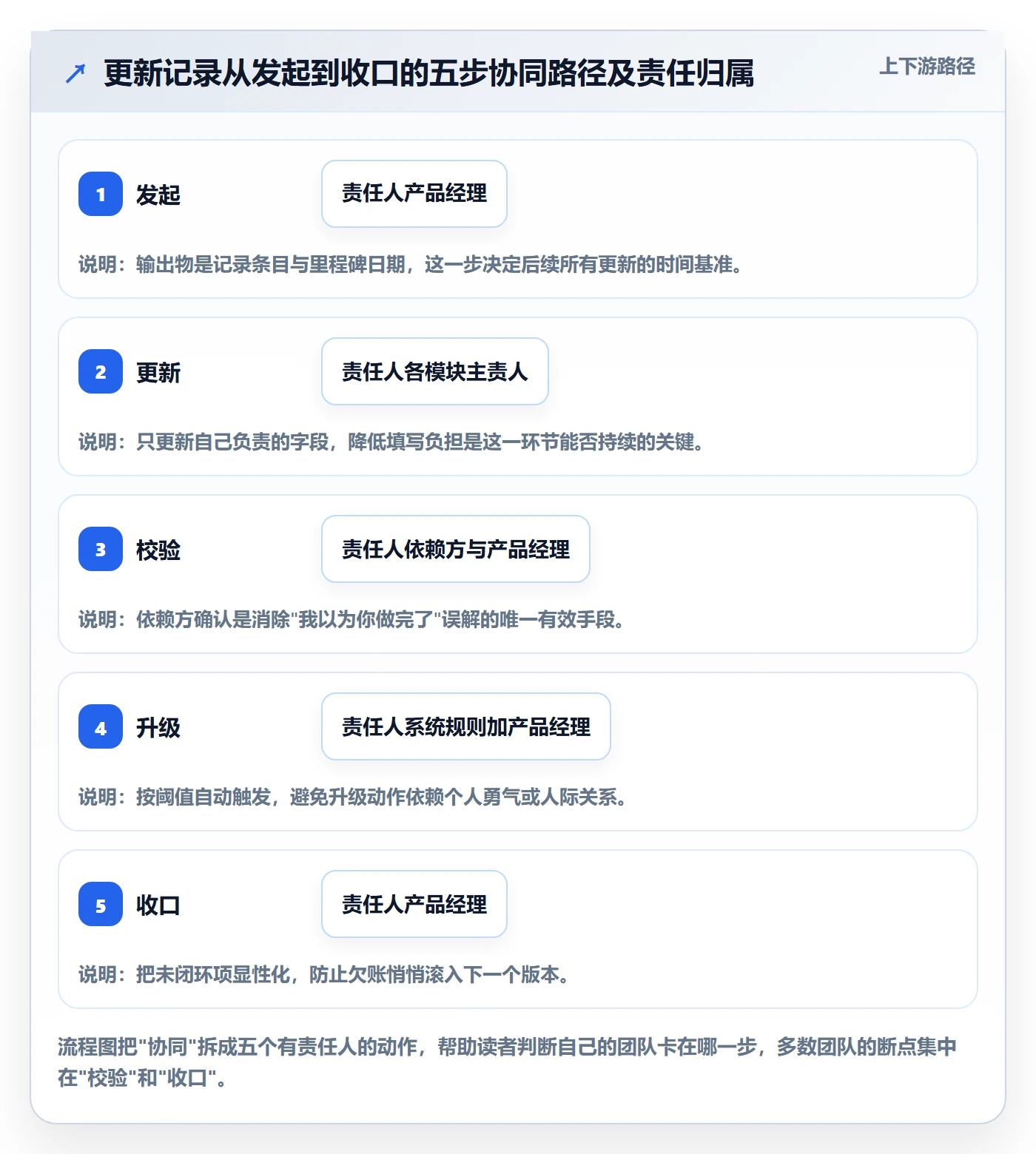

3. 协同 SOP:发起,更新,校验,升级,收口
流程只有五步,但每一步都必须有明确的动作和责任人,否则会退化成"大家都觉得有人在管"。
- 发起:产品经理在版本启动时建立记录条目,填好基础组字段和里程碑日期,主责人到位后转为待启动。
- 更新:主责人按约定节奏更新状态,只改自己负责的列,不修改他人字段。
- 校验:依赖方在 24 小时内确认依赖状态;产品经理每日抽样校验,重点看状态跳跃是否合理。
- 升级:系统按规则触发升级,产品经理负责组织协调并把结论回写到决策组字段。
- 收口:版本发布后,逐条核对终态,把未闭环项转入下个版本或转入已知问题清单。

六、案例解析:300 人研发团队用 PingCode 做跨端版本进度跟踪
下面这个案例是综合我参与过的中大型团队情况整理的示意案例,非真实企业数据,但约束条件、方案设计和执行节奏都来自真实项目中的常见形态。之所以选这个规模,是因为 100 人以下的团队用表格就能撑住,而 100 人以上、多项目并行的组织,问题会集中爆发。
1. 背景与约束
该团队研发规模约 300 人,分 6 个业务域,同时并行 3 到 4 个版本。主要约束有三个:
- 数据合规要求:核心业务数据不允许出内网,工具必须支持私有化部署。
- 历史资产迁移:原有工作项、缺陷、迭代数据分散在旧系统中,不能推倒重来,需要平滑迁移方案。
- 跨项目依赖密集:一个版本平均涉及 3 个以上业务域协作,依赖关系靠人工梳理已经不可靠。
这类团队的一个典型困境是:单个业务域内部协同还行,一旦跨域就失控。原因不是能力问题,而是跨域的信息没有统一承载物。
2. 方案设计
方案的核心是"主数据 + 协同层"分离。他们把 PingCode 作为工作项、缺陷、迭代的主数据源,承载任务状态、责任人、迭代归属和缺陷流转;而跨域的更新记录、变更影响、风险升级则挂在工作项之上,作为协同层字段维护。
选择该平台的原因有三个,也正好对应上面三个约束:一是它主要服务中大型企业及 100 人以上组织,工作项模型和跨项目视图能承载多个业务域并行;二是支持私有化部署,满足数据不出内网的合规要求;三是支持从 Jira 平滑迁移,历史工作项和迭代数据可以延续,不需要团队重新适应一套完全陌生的操作习惯。对正在做国产替代选型的团队来说,这是一个值得放进候选清单的选项。
这里我想强调一个判断:工具选型的第一标准不是功能多,而是能不能承接你已有的历史数据和协作习惯。我见过太多团队换工具后,前三个月产能明显下降,原因几乎都是迁移成本被低估。
3. 执行过程
落地节奏分三周推进,我把它整理成可复制的动作:
(1)第一周:统一口径
只做一件事,把 6 个状态词的定义写下来,并让每个业务域确认。这一步看起来最没技术含量,但它决定了后面所有看板数字是否可信。他们的做法是把口径文档放在协同工具的显眼位置,新成员入职第一件事就是读它。
(2)第二周:建立更新记录与升级规则
在工作项上补充变更组、风险组字段,配置"阻塞超 24 小时自动升级"的规则,并把每日异步更新纳入团队约定。这一周的关键是把填写负担压到 90 秒以内,任何超出这个时间的字段都被砍掉或改为自动生成。
(3)第三周:选两个业务域试点
不做全量推广,只选依赖关系最密集的两个业务域跑两周。试点的目的不是证明方案有效,而是暴露规则不合理的部分。他们在这两周里调了三次升级阈值,最终把"24 小时"改成"24 小时或影响里程碑节点,取先触发者"。
4. 结果与复盘
试点运行两个月后的示意指标如下。再次强调,以下为示意数据,不是真实企业统计,仅用于说明这类方案通常能改善哪些维度。他们的结论和我自己的经验基本一致:改善最明显的是"信息查找"和"会议消耗",而这些恰恰是最容易被忽略的成本。

复盘时他们提出的一个反思很有价值:指标不要一次性上太多。他们最初跟踪了 11 个指标,两周后就没人看了。最后收敛到 4 个:更新及时率、阻塞闭环率、变更可追溯率、版本按期率。指标少了,反而每周都能被真正讨论。
七、工具怎么选:按团队阶段和约束条件搭配
工具选型我踩过的最大坑是"先选工具再想流程"。正确的顺序是反过来:先写清状态口径和更新节奏,再看哪种工具能低成本承载它们。
1. 30 人以下团队:多维表格加群提醒
这个阶段不需要复杂工具。一张多维表格,字段控制在 8 列以内,配合群里的定时提醒就够了。我的建议是:不要在这个阶段引入重型项目管理平台,因为流程还没稳定,任何强制配置都会变成负担。
这个阶段的重点是把"每日更新"变成习惯,而不是把工具配得多完整。
2. 100 人以上组织:项目管理平台加协同层
一旦跨过 100 人、开始多项目并行,表格的维护成本和一致性风险会快速上升。这个阶段需要工作项、缺陷、迭代有统一主数据源,同时具备跨项目视图和自动化能力。
如果同时存在私有化部署要求、历史系统迁移需求,那么支持私有化部署、支持从 Jira 平滑迁移、并且以中大型企业和 100 人以上组织为主要服务对象的平台,会更贴合这类约束条件。PingCode 就属于这一类,在国产替代场景中常被纳入候选。
我在评估这类平台时会问四个问题:历史数据能否完整迁移、权限模型能否匹配组织架构、自动化规则能否表达升级逻辑、跨项目依赖能否可视化。这四个问题的答案比功能清单重要得多。
3. 选型原则:流程先行,工具后置
再重复一次这条原则,因为它真的能省下大量返工成本:先用一张表跑通状态口径和升级规则,再决定要不要上更重的工具。如果流程没跑通就上工具,你只是把混乱搬进了一个更贵的系统里。

八、效果衡量:五个指标与复盘方法
指标的价值不在好看,而在能指向具体动作。我建议只保留五个,并且每个指标都对应一个明确的改进动作。
1. 五个核心指标
- 更新及时率:按约定节奏更新的记录占比。低于 80% 说明节奏太重或提醒机制缺失。
- 阻塞闭环率:阻塞项在约定时限内解决或升级的比例。这一项最能反映升级规则是否有效。
- 变更可追溯率:有影响范围分析和决策记录的变更占比。这是上线后归因效率的先行指标。
- 版本按期率:里程碑按计划达成的比例。注意它是结果指标,改善通常滞后 1 到 2 个版本。
- 重复沟通次数:同一问题在群聊或会议中被重复询问的次数。它下降得最快,也最能给团队带来信心。
2. 复盘方法:用帕累托找出主要矛盾
每月复盘时,我会把当月所有阻塞项按来源归类,做一次帕累托分析。经验上,前两类原因通常占了一半以上,修好它们比平均用力有效得多。
另一个容易被忽略的动作是复盘"误报":统计有多少升级是其实不需要升级的。如果误报率超过 30%,说明阈值设置过严,会消耗团队的信任度。

九、不同情况下的行动建议与取舍
同样的方案,在不同团队阶段要用不同强度。下面是我给出的分场景建议和必须面对的取舍。
1. 三种情况的行动建议
(1)30 人以下、单项目为主
不要上重工具,不要设计超过 8 个字段。只做两件事:统一状态口径、建立每日异步更新。升级机制可以先靠人判断,但要在群里明确"什么情况下必须找我"。
(2)快速扩张期、半年内人数翻倍
这个阶段最大的风险是"人一多,习惯就散"。建议把口径文档化,并在新成员入职流程中加入"读懂状态定义"这一项。当人数超过 100 人、开始出现跨域依赖时,就应考虑把主数据迁到支持多项目视图的管理平台,避免表格在多项目并行时失控。
(3)中大型组织、多项目并行且有合规要求
这个阶段要重点解决三件事:历史数据迁移的连续性、跨项目依赖的可视化、自动化规则的表达能力。如果存在数据不出内网的硬约束,那么支持私有化部署、支持从 Jira 平滑迁移、主要服务中大型企业的平台会更适合。PingCode 在这一类需求下是常见的候选之一,但选型仍要看你的实际组织架构和权限模型能否被完整表达。
2. 四种必须面对的取舍
- 颗粒度 vs 填写负担:颗粒度越细,看板越准,但填写成本越高。我的经验线是单条记录 90 秒以内,超过就要砍字段或改自动化。
- 工具 vs 流程:工具能强制执行流程,也能掩盖流程缺陷。如果口径没统一,换工具只会让错误更整齐。
- 自动化 vs 人工判断:自动化适合阈值明确、判断规则稳定的场景;涉及资源协调、业务优先级取舍时仍需人工介入。不要试图自动化所有判断。
- 指标数量 vs 可用性:11 个指标的结果是没人看,4 个指标的结果是每周都被讨论。宁可少而准。
十、避坑清单与三步启动
最后把我踩过的坑和启动路径收在一起,方便你直接照着做。
1. 避坑清单
- 不要写成流水账:只写过程和感受的记录,读者需要自己提炼结论。
- 不要只报喜:只记录完成项的表,会让人误以为所有未列出的都正常推进。
- 不要允许状态自定义:一旦有人自创状态词,全部统计口径立刻失效。
- 不要用会议替代记录:会议结论必须回写到记录里,否则下次会议还要重新讨论。
- 不要让产品经理替所有人填写:这会把产品经理变成瓶颈,也会让记录失去一线准确性。
- 不要一次性上太多指标:指标过多等于没有指标。
- 不要编造案例和数据:内部复盘可以用示意数据说明逻辑,但必须明确标注,不能伪装成真实统计。
- 不要为了工具而换工具:尤其是涉及迁移成本时,务必先评估历史数据延续性。
2. 三步启动
如果你准备这周就开始,我建议的动作只有三步,两周为一个周期:
- 定义状态口径:挑出 6 个以内的状态词,为每个写清进入条件和退出条件,让所有角色确认。
- 建立更新记录表:字段控制在 12 列以内,分基础组、变更组、风险组、决策组,并配一条升级规则。
- 选一个试点项目跑两周:只跟踪 4 个指标,两周后复盘一次,重点看"重复沟通次数"是否下降。
我最终想留给你的判断是这一句:更新记录真正的价值,不在于把做过的事写下来,而在于让产品经理能看清进度、暴露风险、推动决策、把协同收口。如果你的团队现在的记录还停在"留痕"层面,不用推翻重来,先把状态口径统一、把依赖方确认加进去、把升级阈值设起来,这三件事做对,一张普通的表也能跑出协同效果。
常见问题解答(FAQ)
1. 更新记录到底该记什么,才能真的帮产品经理跟踪进度?
我们团队文档里天天有人写更新记录,但真到要查进度的时候还是得挨个问人。我也写过一阵子,后来发现记的都是‘今天做了什么’,看完还是不知道卡在哪、下一步归谁。到底一张有用的更新记录应该包含哪些字段?
把更新记录当成协同契约而不是工作日报,核心是让它能回答五个问题:谁在推进、现在到哪一步、卡在谁那里、影响哪些模块、下一步什么时候交。落到字段上,我建议一张主表至少包含:模块/需求编号、负责人、当前状态、计划完成时间、最后更新时间、阻塞项及阻塞对象、依赖方确认状态、变更类型与影响范围、下一动作与期限。
填写口径上要求只写‘状态变化+影响+下一步’,不写过程描述和情绪表达,比如不要写‘今天和研发聊了很久’,而要写‘支付回调接口联调未通过,阻塞在第三方签名校验,责任人张三,7月18日前给出替代方案’。判断字段是否合格的标准很简单:把这条记录单独发给一个不在项目里的人看,他能不能说清现在该谁动。
字段不在多,能支撑追问和升级就够了。
2. 更新记录和项目管理工具里的任务状态,到底该以哪个为准?
我们一边在项目平台里维护任务状态,一边又在飞书文档里写更新记录,经常出现两边对不上。有次周会上研发说任务早标完成了,文档里却还写着进行中,场面很尴尬。这种情况下我该拿哪个当作唯一口径?
必须确定唯一事实来源,否则两套口径一定会打架。我的做法是:任务级的状态只放在项目管理工具里,因为那里有流转记录和字段约束;更新记录表只负责承载工具装不下的信息,也就是阻塞原因、跨团队依赖确认、变更影响分析、决策结论和风险升级这五类。
二者用同一个唯一键关联,比如需求编号或任务ID,文档里的每一行都必须能点回对应的任务项。判断依据是看这个信息是否具有可变更性:状态、负责人、截止时间这类会被频繁改动的字段,放在工具里由系统保证一致性;对状态的解释、为什么延期、和谁确认过,放在更新记录表里由人补充。
如果团队暂时没有项目工具,那至少在多维表格里把状态列设为唯一定义并锁定编辑权限,绝不允许群聊里口头宣布状态变更,任何状态变化都必须回写到唯一那张表,否则就不算生效。
3. 团队更新记录没人愿意写,产品经理怎么推动才不变成自己一个人在填表?
我推动过一轮更新记录,刚开始大家还配合,两周后就变成我每天追着问、替别人补,最后整张表基本是我一个人写的。明明是用来做协同的,结果成了我自己的额外工作量。有没有办法让记录这件事真正跑起来?
问题一般不在意愿,而在成本分配。你替别人写,等于默认了填写不是他们的责任。我用的方案是三条:第一,拆字段所有权,每个人只改自己负责的列,研发只更新状态和阻塞、测试只更新验收结论、设计只更新交付物链接,产品经理负责口径和变更影响,任何人不许改别人那列。
第二,把更新嵌进既有动作里,日站会取消,改成每天固定时间前异步更新,谁不更新谁的任务在第二天自动标红并出现在群里的待办清单,用机制代替催。第三,会议只处理偏差,会前十分钟看表,会上只讨论标红项和变更项,没有记录的议题不进入会议议程。
判断这事有没有跑起来,看两个信号:产品经理每周手动补写的条数是不是在下降,以及是否出现过研发主动在表里提出阻塞并@了依赖方。如果三周后还是你一个人在填,说明字段所有权没拆干净,或者更新动作没有被挂到别人已有的流程上,需要重新设计而不是继续催。
4. 更新记录的协同效果怎么衡量,怎么向老板证明这件事有价值?
我推更新记录表推了两个月,自己感觉会议确实短了,但老板问我‘这表到底带来什么’,我拿不出像样的数字,只能说沟通顺畅了。这种软性收益怎么量化,才能让管理层认账?
别用‘效率提升’这种没法验证的词,挑四到五个能直接从表里算出来的指标,并且先记基线再谈改善。我常用的口径是:更新及时率,即按约定时间完成更新的记录数除以应更新总数,目标一般先定在百分之八十五以上;阻塞闭环率,即在约定期限内解决或完成升级的阻塞项占比,重点看不升级又不解决的那部分;
变更可追溯率,即所有变更中附带了影响范围、确认人和决策结论的比例;重复沟通次数,统计同一问题在群聊或会议中被再次询问的次数,这个指标最能反映信息差是否缩小。数据来源必须真实可查,直接从表的时间戳、状态变更日志和会议纪要里统计,不要估算。
给老板汇报时不要只报改善后的数值,要报基线、当前值和趋势,并且配一个具体例子,比如某个阻塞项过去要在周会上讨论两轮才有人认领,现在在表里挂出来当天就升级到负责人。如果跑了一个月以上还看不到任何指标变化,那要反思的是记录是否真的被用于决策,而不是去修饰指标。
核心关键词
文章包含AI辅助创作:更新记录落地方案:产品经理开展进度跟踪的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/471012
读者评论
最认同“产品经理是规则维护者,不是记录代笔人”。以前每天汇总群消息,自己成了信息瓶颈。把字段、状态和升级阈值定清楚,精力才能放到协调决策上。
状态口径不统一太真实。一个“已完成”能让研发、测试、产品吵半天。模板不用多,先把每个状态的进入和退出条件写清楚,比填一堆信心指数有用。
只记录结果不记录影响范围,更新记录就只是状态快照。加上影响模块和依赖方确认后,别人才能自助判断要不要调排期,多花十几秒是值得的。
漏斗数据虽说是示意,但“填写多、阅读少、触发决策更少”符合观察。关键不是强推填写,而是让记录能被校验,并把决策结果回写形成闭环。
