进度跟踪进度日志教程:产品经理数据分析,避坑指南

2023 年秋天,我以外部顾问的身份参加了一家 60 多人研发团队的迭代复盘会。会议开始十分钟,产品经理说 App 3.0 的核心需求「完成度 85%」,测试负责人说「我这边才刚开始测」,后端负责人说「接口昨天才提测」。三个人的进度日志都填了,而且填得挺认真,但整场会还是卡在同一个问题上:这个需求,到底算完成没完成。那场复盘开了 90 分钟,后 40 分钟全花在吵口径上,真正的风险讨论被挤到了最后 10 分钟。

这不是个例。我在过去四年里以产品负责人或外部顾问的身份,深度参与过 11 个不同规模团队的进度跟踪改造,其中 7 个团队在引入进度日志后的第一次迭代复盘里,都出现过同一类争议:日志填了,但没人能从日志里读出「这件事到底能不能按时交付」。问题的根源不是团队不努力,而是把「记录」当成了「跟踪」。

这篇教程要解决的就是这件事:进度日志该填什么、数据该怎么算、预警该怎么触发、复盘该怎么开。我会按「日志 → 数据 → 决策」三层模型展开,中间穿插我踩过的坑和一组可复用的字段、口径、阈值。文中标注为「示意数据」的部分,是我为了说明方法而做的样本推演,不是行业统计,请按自己团队的情况校准。

一、先给结论:进度日志的价值不在「留痕」,而在「更早暴露偏差」

如果你只记住一句话,我希望是这句:进度日志的第一价值是让偏差提前 3 到 5 天暴露,第二价值才是留痕和复盘。顺序颠倒,日志就会退化成填表任务,最后所有人都敷衍了事。

1. 三条我反复验证过的结论

第一条,记录不等于跟踪,跟踪不等于决策。记录是「我做了什么」,跟踪是「我和计划的差距在哪」,决策是「谁在什么时候做什么」。三者缺任何一环,日志都产生不了实际价值。

第二条,进度不是单一百分比,而是四个维度的组合状态。范围、时间、质量、资源与风险,任何一个维度变化都会影响「完成」的定义。只报一个百分比,等于把多维信息压成一维噪声。

第三条,能被第三方理解的状态,才是有效状态。「进行中」这四个字在多数团队里等于没说。有效状态必须能回答:谁在等谁、卡在哪、下一个可验证的产出是什么。

2. 一个反常识判断:字段越多,跟踪质量往往越差

我见过一个 30 人的团队,进度日志模板有 23 个必填字段,包括「预计投入人天」「技术难点描述」「关联需求编号」「自评风险等级」等等。上线第一个月,填报率 95%;第三个月掉到 62%;第六个月,日志里只剩「状态」和「备注」两栏有价值,其余全是复制粘贴。

原因很简单:字段的成本是每天支付一次的,字段的收益是不定期兑现的。当填写成本超过填写人的感知收益,人就会用最低成本的方式交差。所以字段设计的第一原则不是「完备」,而是「每一个字段都必须能对应到一个下游决策」。

3. 检验一份进度日志是否有效的三个问题

  1. 把任意一条日志单独拿出来,外部的人能不能判断它是否延期?如果不能,说明字段缺少基准(计划时间或验收标准)。
  2. 把某一周所有日志拉出来,能不能三分钟内说出最该关注的三件事?如果不能,说明缺少偏差排序或风险标记。
  3. 一条日志写完之后,有没有可能触发一个具体动作?如果从来没有,说明日志已经和决策断链。

这三个问题我在每次改造启动前都会问一遍,答不上来的团队,先别急着上工具或加字段,先把「日志要服务什么决策」想清楚。

一、先给结论:进度日志的价值不在「留痕」,而在「更早暴露偏差」

二、真实场景:为什么「填了日志」,周会还在吵「到底完成没有」

要理解问题,先看三种我实际待过的团队形态。它们的日志形态完全不同,但卡点惊人地相似。

1. 场景 A:5 到 15 人团队,日志写在群里

这类团队通常没有正式的项目管理流程,进度靠每日站会口头同步,日志散落在飞书或企业微信的聊天记录里。沟通半径小,口头补齐成本低,所以「日志不规范」暂时不会造成大问题。

但这类团队有一个隐蔽风险:信息在人的脑子里,不在系统里。一旦核心成员休假或离职,进度状态直接断层。我就见过一个 8 人小组,主力后端请假一周,没人说得清他手上的三个接口到底做到哪一步,最后只能从头对代码。

2. 场景 B:15 到 50 人团队,日志写在表格里

这是最容易出问题的区间。团队已经开始跨职能协作,产品、前端、后端、测试、设计都有各自的进度,于是有人建了一张共享表格,加上十几个字段,试图用一张表管住所有事。

结果是我开头提到的那一幕:字段变多了,但口径没统一,争议反而达到峰值。产品经理按「需求是否开发完」算完成,测试按「是否验收通过」算完成,两个人各自的完成率差了 30 个百分点,周会自然吵。

更麻烦的是手工维护。表格靠人更新,更新靠人记得,一旦某个人忘了填三天,整张表的数据就失真,后面做任何分析都是错的。

3. 场景 C:50 人以上多项目组织,日志散在多个系统里

这类组织通常有专职项目经理或 PMO,工具也不止一个:需求在一个系统、任务在另一个、缺陷在第三个、代码提交在第四个。每个系统都有自己的「进度」,但没有人能给出一个跨系统的统一视图。

我参与过的一家 200 人规模企业就是这样。他们每个月做一次项目健康度报告,负责汇总的同学要花整整两天时间,从四个系统导出数据、手工对齐负责人和状态、再贴进 PPT。等报告出来,数据已经过时了一周,管理层拿到的是「历史快照」,不是「当前状态」。

4. 三种场景的共性问题

把这三个场景放一起,本质问题是同一个:进度信息的生产者和消费者之间,缺少一份双方都认可的口径契约。生产者不知道自己填的东西会被怎么解读,消费者也不信任生产者填的内容,于是只能靠开会现场对齐,而现场对齐的效率极低。

进度跟踪进度日志教程:产品经理数据分析,避坑指南

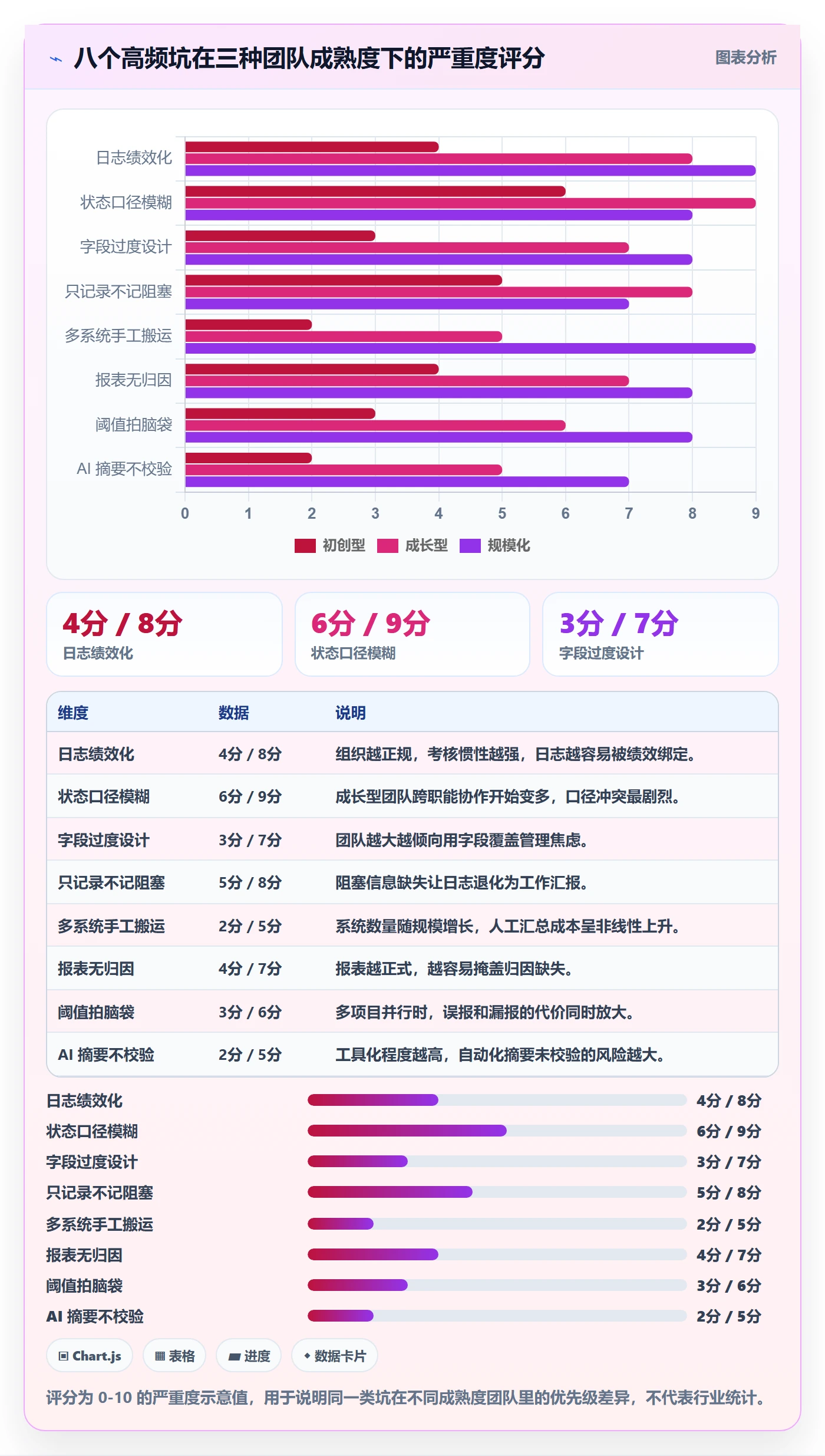

三、常见误区拆解:我踩过和见过的八个坑

下面这八个坑,我按「杀伤力 × 出现频率」排了序。前三个几乎每个团队都会踩,后五个视成熟度而定。

1. 把进度日志当成绩效证据

这是最致命的一个。一旦团队意识到日志会被用来做绩效评价,行为会立刻变形:进度永远写「顺利」,风险永远写「可控」,阻塞永远写「已沟通」。你得到的不是真实进度,而是一份精心修饰的自评报告。

我见过一个团队,项目经理把「日志更新及时率」纳入了季度考核,结果两周内填报率涨到 100%,但阻塞项数量从平均每周 6 条降到 0 条。不是阻塞消失了,是没人敢写了。

(1)替代做法

把日志定位成「协作工具」而不是「考核工具」,明确写进团队约定。如果确实需要评估个人,用任务交付结果和复盘贡献来评,不要用日志填写行为本身。

2. 状态定义自说自话

「进行中」是重灾区。有人理解为「已经开始做」,有人理解为「做到一半」,还有人理解为「还没到验收环节」。同一个状态在不同人脑子里对应不同的完成度。

更隐蔽的是「完成」本身。产品经理说的完成可能是「开发完成」,测试说的完成是「验收通过」,运维说的完成是「上线」。如果「完成」这个词在一场会议里有三种含义,那这场会不可能有结论。

(1)替代做法

给每个状态写清楚进入条件和退出条件。比如「待验收」的进入条件是「开发自测通过并提交测试包」,退出条件是「测试出具验收结论」。条件写不出来,说明这个状态没有存在的必要。

3. 字段越多越「规范」的幻觉

前面已经讲过成本问题。这里补一个更细的判断:一个字段如果连续三个迭代都没有被任何决策引用过,就应该删掉。我通常会在改造两个月后做一次字段审计,把使用率低于 10% 的字段列出来,问三个问题:谁在用、用来做什么决策、删掉会怎样。多数情况下答案是「没人用、没决策、没影响」。

4. 只记录完成,不记录阻塞

只记录「做了什么」的日志,本质是工作汇报,不是进度跟踪。真正有价值的信息在阻塞项里:在等谁、等什么、预计什么时候能解除。

我一般要求阻塞项必须写清三件事:阻塞对象(人等事还是事等人)、解除条件、预计解除时间。「等后端接口」不算合格,合格的是「等订单服务 v2 接口,联调环境已就绪,预计周三下班前提供」。

5. 手工在多个系统之间搬数据

只要数据需要人工复制,就一定会有延迟和错误。我见过最夸张的情况是,一个团队每周花 6 到 8 小时做进度数据汇总,其中一半时间花在把不同系统里的负责人名字对上号上,因为有的系统写「张三」,有的写「zhangsan」,还有的写「张三(外包)」。

(1)替代做法

优先做数据源打通,其次做字段映射标准化,最后才考虑人工兜底。负责人字段建议统一用唯一标识(工号或邮箱前缀),显示名可以另设一栏。

6. 只做报表,不做归因

很多团队的周报长这样:本周完成 23 个任务,逾期 5 个,完成率 82%。然后呢?没有人知道那 5 个逾期是因为估算不准、依赖等待,还是需求临时插进来。没有归因的报表,只能制造焦虑,不能指导行动。

7. 预警阈值拍脑袋

「延期 3 天预警」是我见过最常见的规则,也是最没道理的一条。关键路径上的任务延期 1 天就可能影响整个里程碑,而非关键路径上的任务延期 5 天可能完全无感。阈值必须按任务的关键性和粒度分别设定,不能一刀切。

8. AI 摘要不校验

这两年很多团队开始用 AI 自动生成进度摘要。效率确实高,但风险也很实在:模型会把「测试环境已修复」理解成「测试已完成」,把「方案已评审」理解成「已开始开发」。我见过一次 AI 周报把三个阻塞项总结成了「整体进展顺利」,因为那三条日志的措辞都比较中性。

我的建议是把 AI 摘要定位成「初稿生成器」,必须由熟悉项目的人做一轮事实校验,尤其是状态、时间、阻塞三类信息。

进度跟踪进度日志教程:产品经理数据分析,避坑指南

四、专业判断逻辑:日志 → 数据 → 决策的三层模型

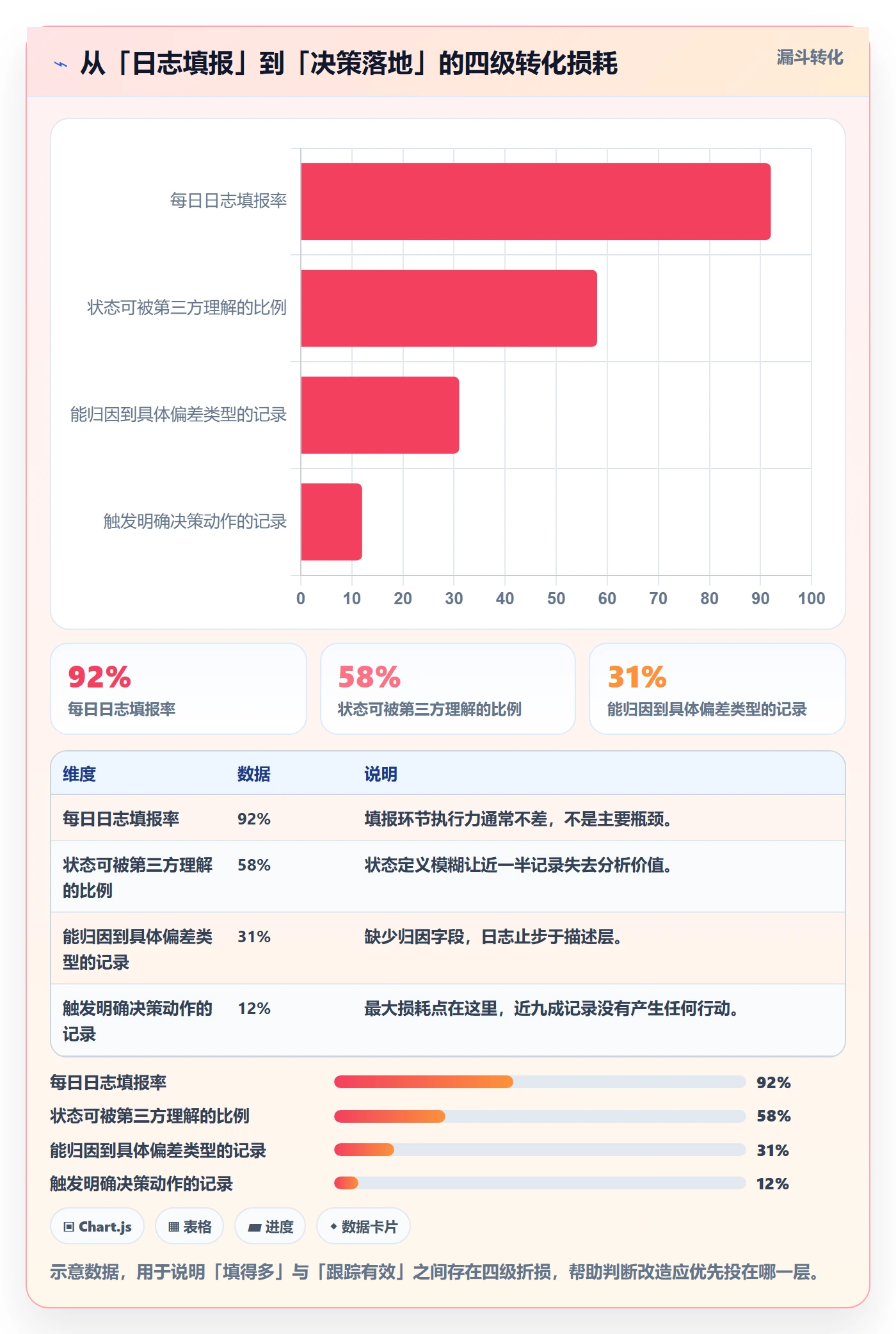

拆完坑,该讲方法了。我用的框架是三层:记录层解决「填什么」,指标层解决「怎么算」,决策层解决「怎么用」。三层里任何一层断掉,上面那八个坑都会重新冒出来。

1. 记录层:最小可用字段与状态机

先说字段。我建议的起点是九个字段,可以按团队情况删减,但不要轻易增加。

字段 作用 是否必填 常见错误
任务 ID 唯一标识,便于跨系统关联 是 用手写编号,重号或断号
目标 / 里程碑 说明这个任务服务于哪个交付目标 是 只写任务名,看不出价值归属
负责人 明确唯一责任人 是 写「前端组」,没人负责
状态 当前所处阶段 是 口径不统一
计划完成时间 偏差计算的基准 是 写「本周」,无具体日期
实际完成时间 计算实际周期 完成时必填 补填时凭记忆,误差大
阻塞原因 暴露依赖和等待成本 阻塞时必填 只写「等接口」,不写解除条件
依赖项 标注上下游关系 有则必填 不写,导致联调时才发现缺口
下一步 让状态可被第三方理解 是 写「继续推进」,等于没写

再说状态机。状态的价值全在进入和退出条件上,我通常用一张表把它固定下来。

状态 进入条件 退出条件
未开始 已排期,尚未投入 有人开始实际工作
进行中 已投入且无阻塞 产出提交或出现阻塞
阻塞 存在明确的等待对象和解除条件 解除条件满足或改期
待验收 产出物已提交,等待第三方确认 验收结论出具
完成 验收通过且产出物归档 不可逆,除非重新打开
取消 经决策人确认不再需要 不可逆

这里有一个容易被忽略的细节:「阻塞」应该是独立状态,而不是「进行中」的一个备注。只有把它独立出来,才能统计阻塞时长、阻塞分布和阻塞解除效率,这些指标后面会反复用到。

(1)一份可以直接抄的字段模板

task_id: T-2026-0417
milestone: App 3.0 订单模块上线

owner: zhang.san

status: blocked # not_started / in_progress / blocked / in_review / done / cancelled

plan_finish: 2026-04-24

actual_finish: null

blocker:

waiting_for: 订单服务 v2 接口

release_condition: 联调环境返回 200 且字段对齐

expected_release: 2026-04-22

dependencies:

T-2026-0388

T-2026-0402

next_step: 接口就绪后 4 小时内完成三组用例回归

risk: 若 4-22 未解除,将影响订单模块联调窗口

2. 指标层:口径统一在先,看板在后

很多团队的做法是「先做看板,再想指标」,结果就是同一张看板上出现两个版本的完成率。我的顺序是反过来的:先把每个指标的口径写成一句话,写不出来就先别做图。

下面是我常用的六个指标,重点是口径定义那一列。

指标 口径定义 典型用途
计划完成率 按期完成的任务数 ÷ 当期应完成任务数,按任务条数计,不按人天 衡量迭代兑现能力
里程碑偏差 里程碑实际达成日 − 计划达成日,正数表示延期 衡量对外承诺可靠性
周期时间 从任务进入「进行中」到进入「完成」的自然日 衡量交付效率趋势
阻塞时长 任务处于「阻塞」状态的自然日总和,按人时累计 先行指标,最早预警
返工率 验收未通过被打回的任务数 ÷ 当期完成任务数 衡量质量与需求清晰度
需求变更率 迭代内新增或变更的需求数 ÷ 迭代初始需求数 衡量范围稳定性

有一点必须强调:「完成」的口径只能有一个。如果业务上确实需要区分「开发完成」和「验收完成」,那就设计两个指标,分别叫「开发完成率」和「验收完成率」,绝不能让它们共用一个名字。这是周会吵架最常见的直接原因。

3. 决策层:预警必须绑定「谁、什么时候、做什么」

我判断一条预警规则是否合格,只看它能不能补全这句话:当 X 发生时,由谁在什么时间内做出什么决定。补不全的规则,一律不发。

举个例子。「任务延期 3 天预警」不合格,因为收到的人不知道该干什么。合格的写法是:「关键路径任务延期达到 1 天,由项目经理在当日站会上提出,决定是调资源、拆任务还是调范围,并在日志中记录决定结果。」

再说升级机制。我一般设三档:第一档在团队内解决,第二档同步到项目负责人,第三档才上升给管理层。多数团队的问题是只有第一档和第三档,中间没有缓冲,导致要么没人管,要么直接惊动老板。

进度跟踪进度日志教程:产品经理数据分析,避坑指南

五、具体案例与数据观察:一个 4 周迭代的完整推演

下面这个案例来自我参与过的一次真实改造,团队规模 8 人,迭代周期 4 周,做的是 App 3.0 的三个核心模块。为保护信息,项目名称和部分数值做了调整,结构和方法是原样的。

1. 项目背景与初始假设

改造前的状态是:日志写在共享表格里,14 个字段,每周更新两次。团队自评「进度透明度良好」,但连续两个迭代都延期 4 天以上,且每次延期都是到最后一个星期才发现。

改造的第一件事不是换工具,而是把 14 个字段砍到 9 个,同时把「阻塞」独立成状态,并给每个状态写清进入退出条件。这一步花了不到两小时,但后面所有分析都建立在这上面。

2. 日志暴露的三条线索

迭代第一周,日志看起来一切正常。第二周开始出现三条值得注意的线索。

第一条,某个后端任务连续 3 天状态是「进行中」,但下一步栏写的是「等接口联调」。按我们的定义,这应该被标成「阻塞」,负责人当时没改,因为「还没完全停下来」。这暴露了状态定义落地时的第一个偏差:人对「阻塞」的心理门槛太高。

第二条,同一个模块下出现了两个任务互相作为依赖项。A 的依赖写 B,B 的依赖写 A,形成了一个死循环。这种情况在手工排期时很难发现,但一旦依赖项变成结构化字段,立刻就能筛出来。

第三条,测试同学的任务从第二周才开始出现在日志里,而按计划他们第一周末就该介入。原因不是测试拖延,而是需求文档晚了三天,任务根本没创建。

3. 数据表现

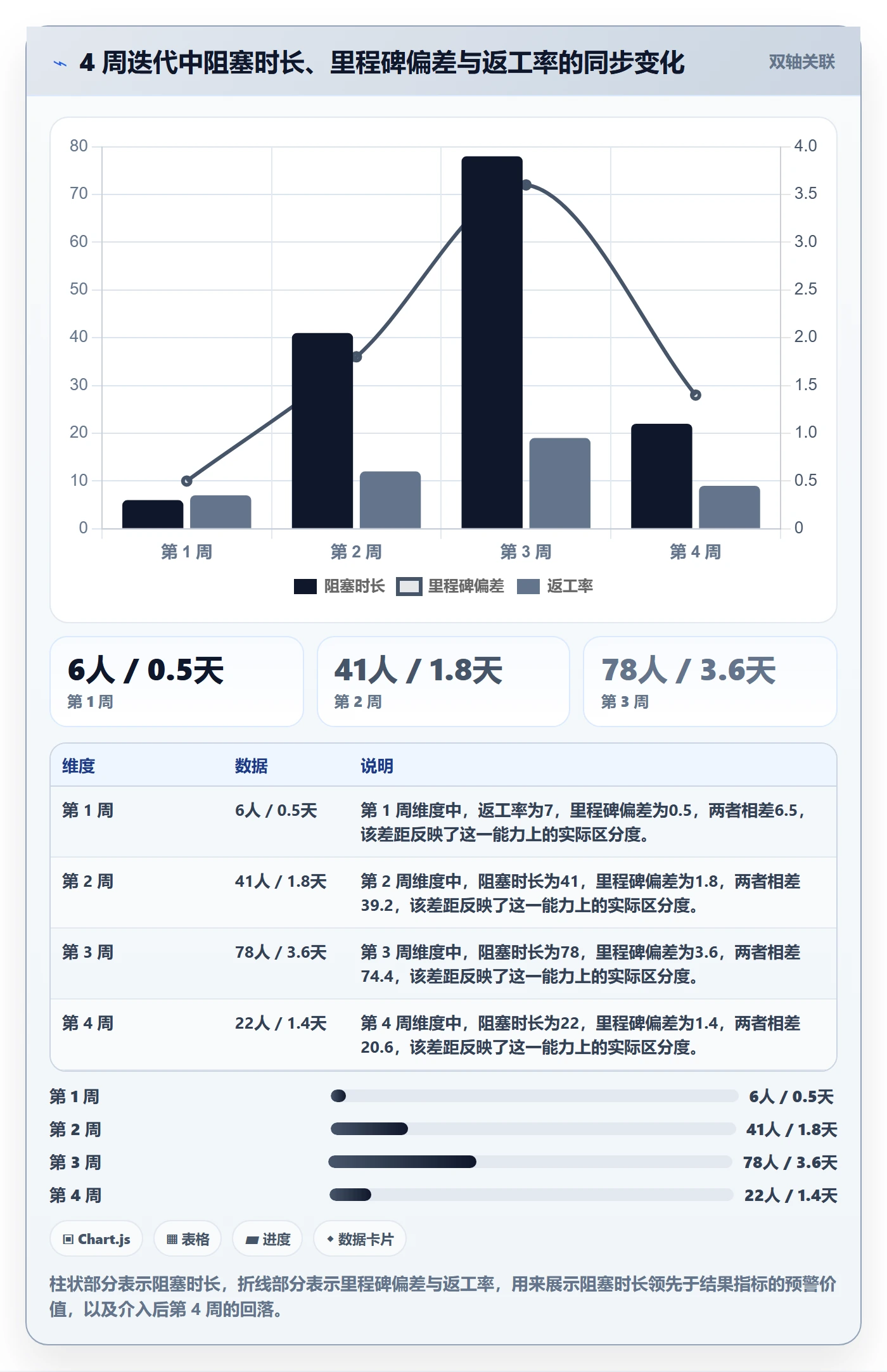

把四周的数据拉出来,趋势非常清楚。

周期 阻塞时长(人时) 里程碑偏差(天) 返工率 计划完成率
第 1 周 6 0.5 7% 78%
第 2 周 41 1.8 12% 64%
第 3 周 78 3.6 19% 52%
第 4 周 22 1.4 9% 81%

值得注意的是,阻塞时长在第二周就开始明显上升,而里程碑偏差到第三周才变得刺眼。这意味着阻塞时长是一个提前一到两周的先行指标,比完成率、延期数都更早给出信号。

进度跟踪进度日志教程:产品经理数据分析,避坑指南

4. 决策动作与结果

第三周周三,团队做了一次专项同步,只解决一件事:把当前所有阻塞项按「能不能在本周内解除」分成两类。

能在本周解除的,明确责任人和解除时间,写回日志;不能在本周解除的,触发范围裁剪讨论。最终的决定是:把两个非核心的报表需求推迟到下个迭代,把释放出来的后端人力补到订单模块联调上。

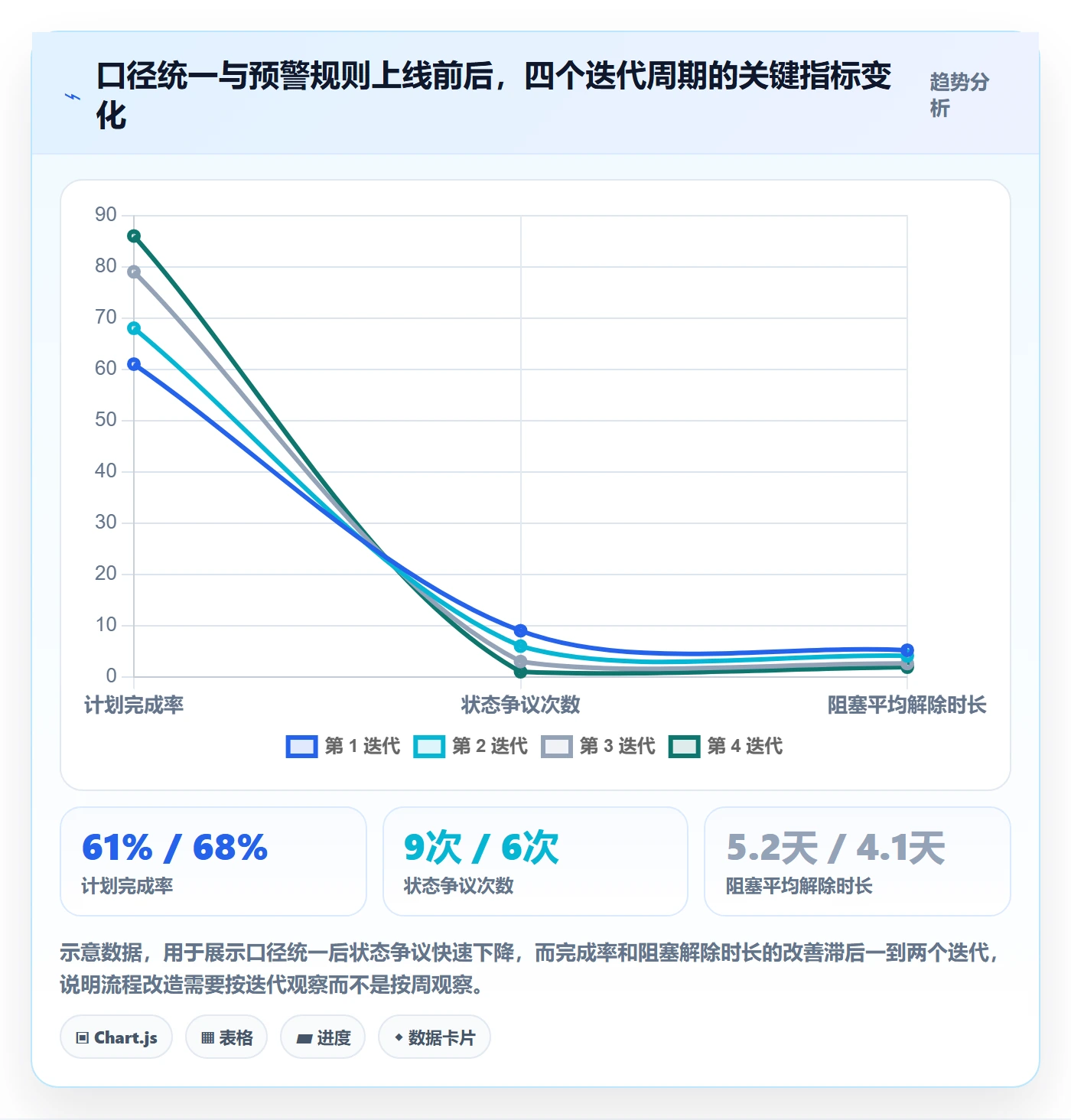

同时做了一件小事:把「阻塞」状态的填报门槛降下来,只要存在明确的等待对象,就可以标阻塞,不要求「完全停下来」。这条规则改完,第二天的阻塞项从 3 条涨到 9 条,看起来是变差了,实际上是把隐藏的风险显性化了。

第四周,阻塞时长回落到 22 人时,里程碑偏差收敛到 1.4 天,最终迭代延期 1 天交付,比前两个迭代的 4 天以上明显改善。

5. 工具承载这套流程时的实际差异

上面这套流程,用小团队加一张规范表格也能跑起来。但当团队规模到 100 人以上、项目从 1 个变成 5 个以上时,表格的边界就会显现:状态靠人记得改、依赖关系没有强制校验、跨项目口径无法自动对齐、周报要手工拼。

这时候考虑专业项目管理平台是合理的。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,需求、任务、缺陷、迭代、里程碑在同一个数据模型里,状态流转和依赖关系是结构化的,这恰好对应我在第四章讲的记录层要求。

我特别看重两点。一是它支持私有化部署,对于进度数据敏感、不想把项目信息放在外部环境的组织,这一条往往比功能多寡更重要。二是它支持从 Jira 平滑迁移,很多已经用惯了 Jira 的研发团队,最怕的不是换工具,而是历史数据和工作习惯断档,迁移能力直接决定改造成本。对于在做国产替代选型的中大型组织,这是一个值得优先评估的选项。

但我要说清楚边界:工具解决的是数据采集、关联和呈现的问题,解决不了口径和责任制的问题。如果团队连「完成」的定义都没统一,换任何工具都只是把混乱搬了个家。

进度跟踪进度日志教程:产品经理数据分析,避坑指南

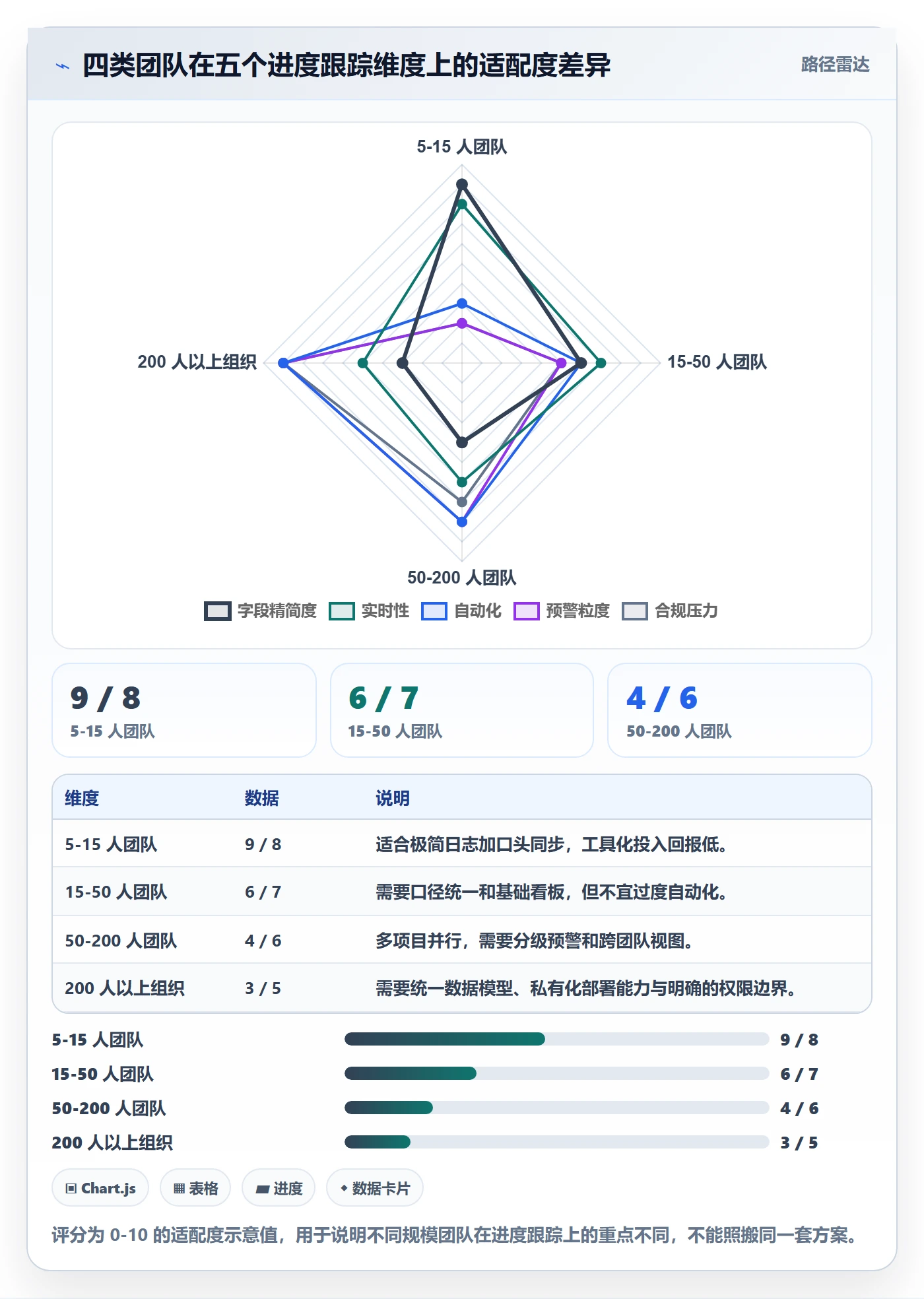

六、不同情况下的行动建议

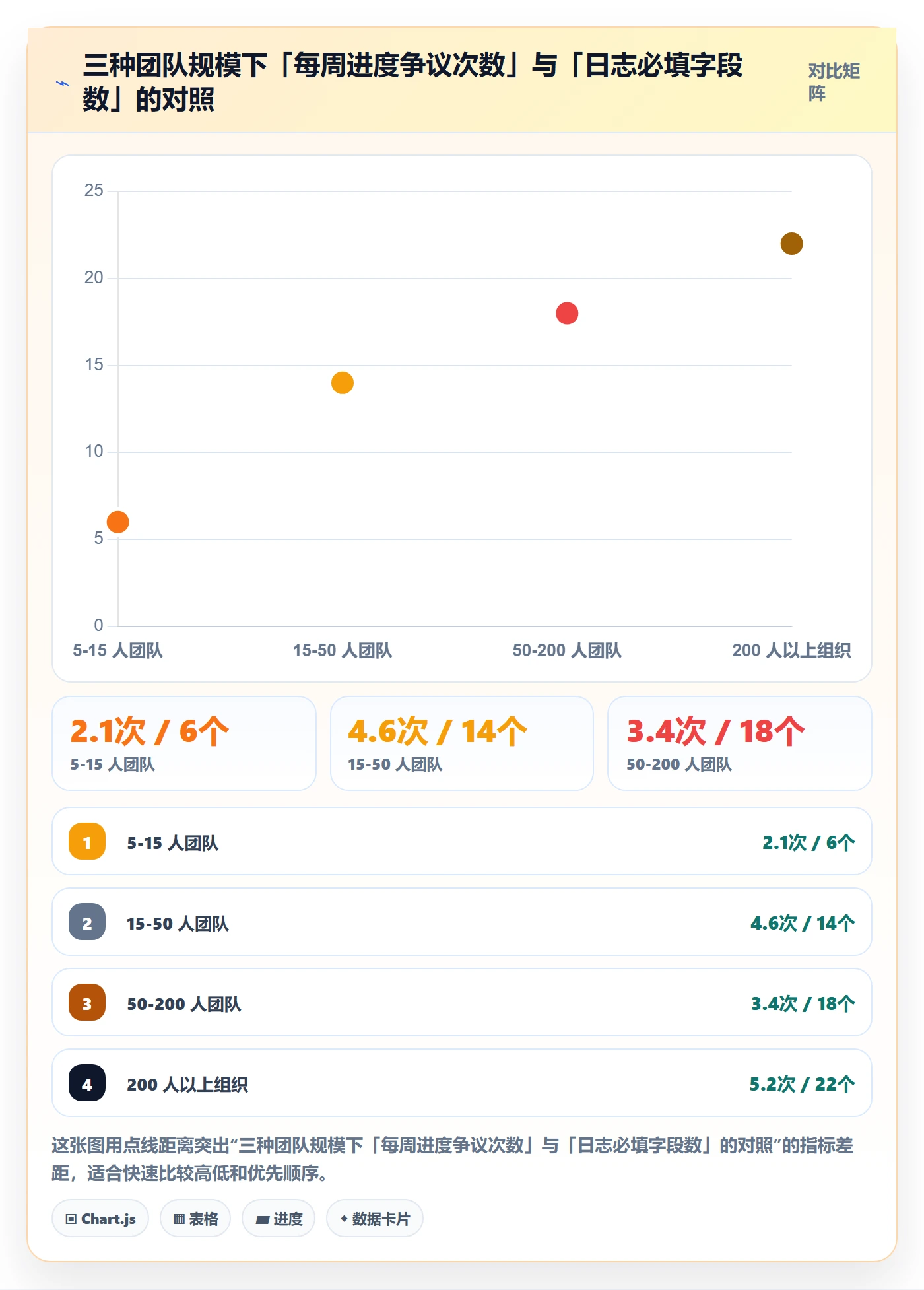

方法讲完了,接下来是落地。不同规模的团队,第一步该做的事完全不同,做错了顺序会浪费大量时间。

1. 5 到 15 人团队:先把「阻塞」写出来

这个阶段不要上工具,不要做看板。最有效的动作只有一个:在现有的日志或站会里,强制要求每个人说清楚当前有没有在等别人。只要阻塞信息被显性化,进度透明度就能提升一大截。

具体做法是每天站会问三个问题:昨天做完了什么、今天做什么、现在有没有在等谁。第三个问题最重要,也最容易被跳过。

2. 15 到 50 人团队:先统一「完成」的定义

这个阶段的头号任务是口径。建议组织一次一小时的会议,只做一件事:把任务状态机写出来,每个状态写清进入和退出条件,全员确认。

做完这一步,再解决数据源问题。如果已经在用多个系统,先做字段映射,尤其是负责人、状态、时间三类字段。不要急着做自动化,先把映射规则用文档固定下来。

3. 50 到 200 人团队:把先行指标接进例会

这个规模下,例会最容易变成逐条过任务的低效会议。建议改成只看三个数:本周新增阻塞项及解除情况、里程碑偏差趋势、返工率变化。

重点是用阻塞时长作为例会的第一议题,而不是用完成率。因为完成率是结果,阻塞时长是原因,先看原因才能提前干预。

4. 200 人以上或跨项目组织:统一数据底座,明确责任人

到了这个规模,跨项目口径不一致是最大的成本。建议先确定一个统一的项目数据模型,明确项目、迭代、里程碑、任务、缺陷之间的关系,再考虑引入支持私有化部署和跨项目视图的专业平台。

同时要明确一件事:进度数据的责任人不是填报人,而是项目负责人。填报人负责写,项目负责人负责判断数据是否可信、是否需要升级。这一条不明确,数据质量永远上不去。

进度跟踪进度日志教程:产品经理数据分析,避坑指南

七、不同情况下的取舍

方法之外,真正难的是取舍。下面五组矛盾,我在每个团队里都遇到过,没有标准答案,只有适合当下阶段的答案。

1. 自动化程度 vs 落地速度

自动化能省人力,但建设周期长。我的经验法则是:如果当前的汇总工作每周超过 4 小时,就先做自动化;如果不到 2 小时,先把口径和流程跑顺。因为在口径没定型之前做自动化,等于把错误规则固化下来,后期改起来更贵。

2. 字段完备性 vs 填报负担

这两者天然对立。我的取舍标准是看「字段是否能触发动作」:能触发动作的字段保留,只是「看起来有用」的字段删掉。宁可字段少而准,也不要字段全而空。一个经验值是必填字段控制在 10 个以内,超过之后填报质量会明显下滑。

3. 预警灵敏度 vs 预警疲劳

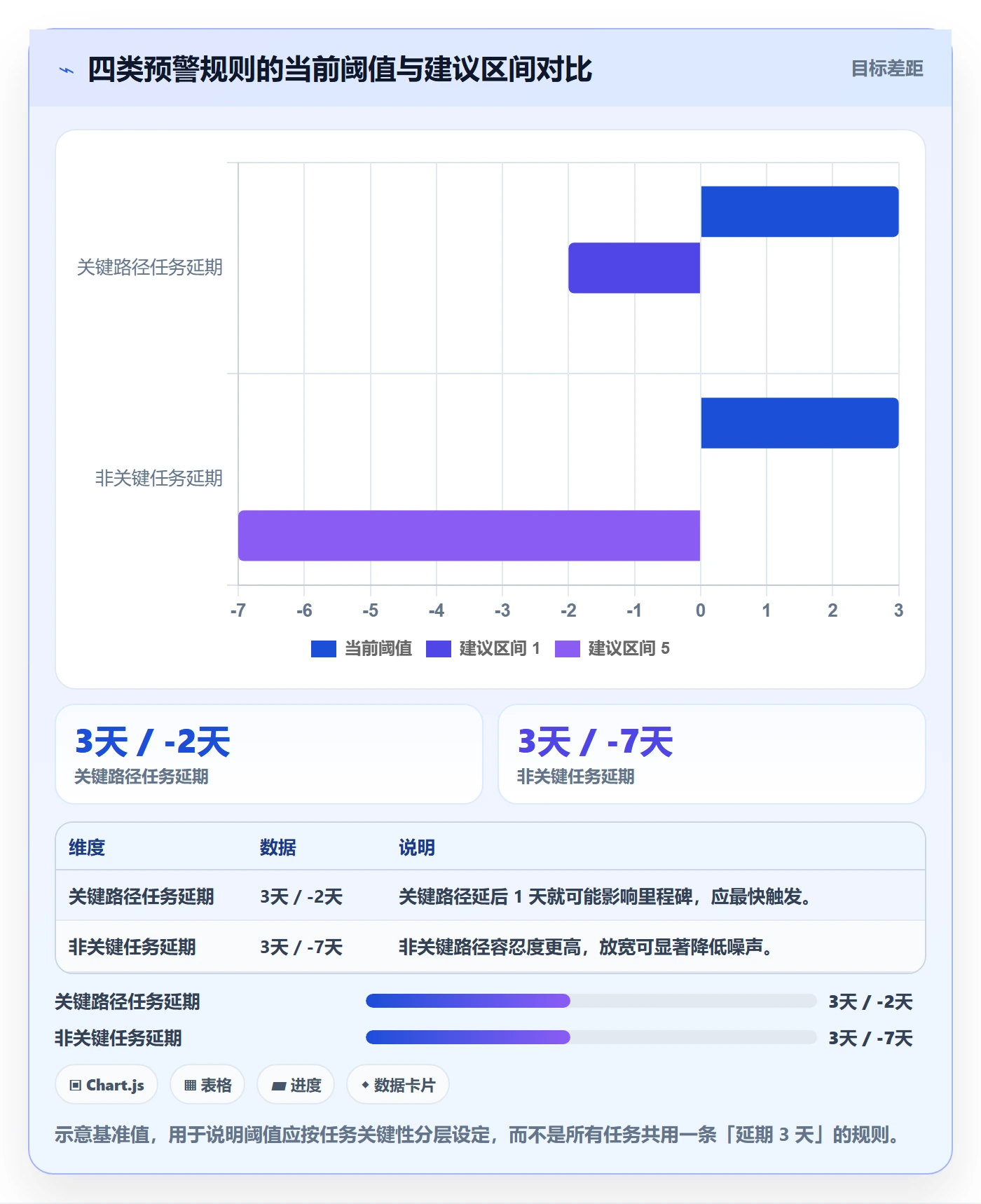

阈值定得太松,风险漏报;定得太紧,天天报警,最后没人看。我一般建议从「能承受的误报量」倒推阈值:如果一个团队一周能认真处理 3 条预警,那就把规则调到平均每周触发 3 到 5 条的水平,而不是追求「一条不漏」。

进度跟踪进度日志教程:产品经理数据分析,避坑指南

4. 工具统一 vs 团队习惯

统一到一个平台,数据才能打通,但迁移成本是实打实的。我的建议是分两步:先把「进度数据源」统一,也就是日志和状态必须在一个地方产生;其他环节(文档、设计稿、代码)可以继续用原有工具,通过关联字段串起来。

对于研发团队已经深度使用 Jira 的组织,迁移时尤其要评估历史数据承接、字段映射和工作流适配三件事。能平滑迁移的平台,改造阻力会小一个量级,这一点在做国产替代选型时值得重点验证。

5. 数据透明 vs 隐私合规

进度数据一旦细化到个人,就会涉及隐私与合规问题,尤其是与绩效、考勤、工时监控关联时。我的原则是透明、最小化、授权:提前告知数据用来做什么,只采集决策必需的最小字段,涉及个人维度的数据访问要有明确授权和审计记录。

具体法律要求因地区和公司制度而异,如果要把进度数据用于绩效或监控用途,建议先和法务确认,不要默认「内部数据随便用」。

八、结语:进度日志的终点不是记录,而是更早的决策

回到开头那场 90 分钟的复盘会。如果当时他们手里有三样东西,会议可能 30 分钟就能结束:一份说清「完成」指的是什么的状态定义,一份带有阻塞对象和解除条件的日志,一条触发后就有人负责的预警规则。这三样东西加起来,成本不超过两个工作日,但能省下的是每个迭代反复消耗的沟通时间。

进度跟踪这件事,最容易被误解成「催进度」或者「写报告」。它真正的作用是在偏差还小的时候把它指出来,在依赖还没断裂的时候把它接上,在风险还能挽回的时候把它讲清楚。

如果你准备开始改,我建议的顺序是:先用一周时间统一状态定义,再用一个迭代把阻塞项写清楚,然后挑一条预警规则试跑,最后才考虑工具和自动化。每一步都不难,难的是忍住不跳步。

下一步,你可以先做一件小事:打开团队当前的进度表,挑出三条写着「进行中」的任务,问负责人一个问题,这件事现在在等谁?如果三条里有两條答不清楚,那你已经找到了第一个要改的地方。

八、结语:进度日志的终点不是记录,而是更早的决策

常见问题解答(FAQ)

1. 进度日志到底该填哪些字段?字段太多没人填,字段太少又看不出问题,怎么取舍?

我们团队最早用共享表格填进度日志,我一开始设计了二十多个字段,想着信息越全越好,结果两周后就没人认真填了,状态栏清一色写“进行中”。我自己也纠结过,砍字段怕丢信息,不砍又推不动,到底哪些字段是真正必须的?

判断标准只有一条:这个字段能不能对应一个后续决策动作,对应不上就删掉。能落地的日志通常保留十项左右,任务ID、所属目标或里程碑、负责人、状态、计划开始与完成时间、实际开始与完成时间、阻塞原因、依赖项、风险、下一步动作。

其中状态必须有明确的进入和退出条件,比如“进行中”指已有人认领且已开工,“待验收”指开发自测通过并提交了验收人,“完成”指验收通过并上线,没有验收人就不能算完成。阻塞项不能只写“等接口”,要写清阻塞对象、解除条件、预计解除时间和谁去推动。

更新频率也不必每天全量重填,只要求状态、阻塞、预计完成时间发生变化时更新,站会前和里程碑评审前各校准一次。字段一旦定下来,先跑两个迭代再评估,不要每周改一次,否则数据没法做趋势对比。示例数据仅用于说明方法,不代表真实统计。

2. 为什么同一个迭代,产品和研发算出来的完成率能差二十个点?指标口径到底该怎么统一?

周会上我拿着报表说这个迭代完成百分之八十,研发负责人当场说顶多百分之六十,两个人都不像在撒谎,但数字就是对不上。后来我才发现,我们对“完成”的理解根本不是一回事,那口径到底怎么定才不会吵架?

口径打架的根源是同一句话在不同角色嘴里含义不同:开发说的完成是代码提交,测试说的完成是提测通过,产品说的完成是上线可用。解决办法是先写口径卡片,再谈做看板。一张口径卡片至少写清四件事:指标定义、统计范围、时间字段、排除规则。

以完成率为例,要明确分子是“达到完成定义的任务数”,分母是“本迭代承诺范围内且未被合规取消的任务数”;完成定义只能选一个,通常是验收通过并上线,而不是代码提交或自测通过;时间字段要统一用哪个时间戳,是计划完成日期还是实际上线日期;排除规则要写清紧急插单、被砍需求和跨迭代顺延任务算不算。

同一指标只能有一个口径,不同角色有不同关注点就拆成不同指标,比如交付用上线完成率,过程用提测达成率,不要混在一张图里。口径卡片定完后放在看板旁边,每次改口径都要记录版本和原因,否则三个月后没人说得清报表数字是怎么来的。

3. 进度预警阈值怎么设才不泛滥?“延期三天就预警”这种规则合理吗?

我们之前设过延期一天就提醒,结果群里天天刷屏,大家直接把这个群静音了,真正出问题那次反而没人看见。我也试过把阈值调到五天,又觉得太晚,等发现时已经救不回来了。到底怎么定才既不吵人又不漏事?

阈值不能拍脑袋,要按关键路径、任务粒度、迭代周期三个变量校准。先分任务等级:关键路径上的任务,容错空间最小,可以设成预计完成时间前半天无更新就私聊负责人,实际延期一天就进入专项同步;非关键路径任务,延期两天再提醒,避免噪声淹没信号。再看迭代周期,一周迭代里延期两天已经占掉近三成时间,预警要更早;

四周迭代里两天可能只是正常波动,可以放宽到三天。还有一个容易忽略的口径是阻塞时长,同一个任务连续两天状态为阻塞且解除条件没变,就应该升级,因为这说明推动没起作用,而不是任务本身慢。

规则写出来时要带动作:谁在什么时间、通过什么方式、拿到什么信息、做什么决定,比如“关键路径延期满一天,由产品经理当天同步项目负责人和依赖方负责人,四十八小时内给出缩范围、加资源或调依赖三种方案之一”。

预警发出后没人处理,比不预警更伤信任,所以每月要复盘一次误报和漏报,把阈值当成参数调,而不是当成制度背下来。

4. 进度日志的数据怎么用来做归因和决策?为什么我们的周报永远只是“报进度”?

我每周都在整理完成多少、延期多少,表格做得挺漂亮,但写完就发出去,该延期的还是延期,下一次周会继续念同样的数字。时间久了我也怀疑,这些日志除了留痕到底还有什么用,怎么才能从记录走到真正的行动?

日志本身不产生价值,从数据到行动要经过描述、诊断、预测、建议四步。描述阶段只回答哪些任务偏离了计划、偏差多少;诊断阶段要归因,常见五类是估算偏差、范围变更、依赖等待、资源冲突、质量返工,每条偏差都必须落到其中一类,归不了类的说明信息还不够。

预测阶段用最近两到三个迭代的实际吞吐量倒推,比如过去三个迭代平均每个迭代关闭十八个任务,本迭代还剩二十五个且只剩一周,那按时完成的概率就很低,这个判断比拍脑袋说“应该能赶上”靠谱。建议阶段必须给出选项,通常是调范围、加资源、拆任务、清依赖、降风险五选一或组合,并写明谁在什么时间做什么决定。

周报模板可以固定成三块:偏差清单、归因分布、需要决策的事项,去掉流水账式的完成列表。坚持两个迭代后你会发现,真正需要管理层拍板的事情其实不多,但每一件都能提前暴露,这才是进度日志值得填的理由。示例数据仅用于说明方法,不代表真实统计。

核心关键词

读者评论

于
于启航

我们团队也卡在“完成”口径上:产品说开发完,测试说验收通过,运维说上线。后来把每个状态写明进入和退出条件,周会争议少了一半。文章里“能被第三方理解的状态才是有效状态”很实在,建议先统一口径再上工具。

孔
孔星宇

字段越多跟踪越差这点太真实。我们之前表单二十多个必填,三个月后只剩状态和备注有人认真填。后来做字段审计,连续两个迭代没人用于决策的就删,反而逾期暴露得更早。

汪
汪宇轩

只记录完成不记阻塞,日志就会变成工作汇报。我们现在要求阻塞项写清等谁、解除条件、预计解除时间,并人工校验AI摘要,不然“测试环境已修复”很容易被总结成“测试完成”。

文章包含AI辅助创作:进度跟踪进度日志教程:产品经理数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/470943
