2023年我接手过一个已经延期两次的B端产品版本,8周的计划,最后用了14周才上线。真正让我难受的不是延期本身,而是复盘会上大家翻出前六周的周报,发现每一份写的都是"按计划推进",没有任何一份提到上游SDK授权卡住这件事。那个风险在第3周就已经出现了,但它没进入任何一张周报、任何一次周会的议程,直到第6周开发同学说"接口调不通,因为对方还没给授权",我们才发现整条链路已经空转了3周。
这件事让我彻底改变了对周进展管理的理解:周报交得齐不等于进度看得见,进度看得见也不等于风险被处理。周进展管理的本质不是"收集汇报",而是用一套固定节奏,把不确定性从个人脑子里挤到团队桌面上,然后在它变成延期之前做掉它。这篇文章我想把这套制度从诊断、设计、跟踪、开会到复盘完整拆一遍,包括我在中大型团队里踩过的坑、验证过的字段结构和判断阈值。
一、核心结论:周进展管理管的是决策节奏,不是汇报格式
先把结论放在前面。我认为一套有效的周进展管理制度,只需要服务三个目标:信息透明、风险预警、决策闭环。除此之外的所有设计,字段、模板、会议、工具,都应该能找到它对应的那个目标,找不到的就是冗余。
1. 三个目标各自对应什么机制
信息透明解决的是"我不知道别人在干什么"。它靠的是统一字段和固定节奏,让每个人在同一个时间点用同一套语言描述状态。风险预警解决的是"问题暴露得太晚"。它靠的是进展分级标准、依赖登记和升级路径。决策闭环解决的是"讨论了但没结果"。它靠的是行动项、负责人、截止时间三件套,缺一个都会漏。
我在实际推行时发现,大多数团队只做了第一件事,把周报收上来,然后就没有然后了。这解释了为什么会出现"周报都正常、延期照样发生"的割裂现象。
2. 判断制度是否成立的三个自检问题
- 问题一:如果某个人这周什么都不写,团队会在多久内察觉?如果答案是"不知道"或"下周再说",说明节奏没建立。
- 问题二:最近一次因为周进展而提前调整计划,是哪一周?如果翻不出来,说明这套机制只是在记录,没有在决策。
- 问题三:一个阻塞事项从被提出到被解决,平均要几天?如果没有这个数字,说明没有度量,也就没有优化空间。
这三个问题我在不同团队问过十几遍,能同时答上来的团队不到三成。答不上来不是能力问题,是制度设计里缺了对应环节。

二、背景与真实场景:进度不透明从来不是态度问题
每次进度失控,管理者第一反应往往是"沟通不到位""大家不够主动"。但我复盘过的案例里,九成以上不是态度问题,而是制度缺位:没有人规定"风险应该在什么时候、以什么形式、报给谁"。
1. 一次延期三周的真实过程还原
回到开头那个项目。我把时间线拉出来看,会发现每个环节单看都合理。
- 第3周:开发同学在对接上游SDK时发现授权流程比预期复杂,预计要多等一周。他的判断是"还能赶上,先不惊动大家"。
- 第4周:周报里他写"进度70%",因为这个模块的任务确实完成了70%。但"完成70%"指的是代码写完,不包含联调通过。
- 第5周:周会上PM逐人过进度,轮到他说"正常"。PM没有追问"联调开始了吗",因为周报字段里没有这一项。
- 第6周:测试同学反馈接口不通,才发现授权还没下来。此时距离里程碑只剩两周。
这里面没有任何一个人做错事,但制度上有三个洞:没有依赖登记字段、没有完成定义、没有"预计影响里程碑"的触发条件。风险就这样从所有格子之间漏了过去。
2. 周进展管理的三笔隐性成本
很多团队不愿意做制度,是担心"增加负担"。但我算过账,不做制度的成本更高,只是它分散在很多人的碎片时间里,不容易被看见。

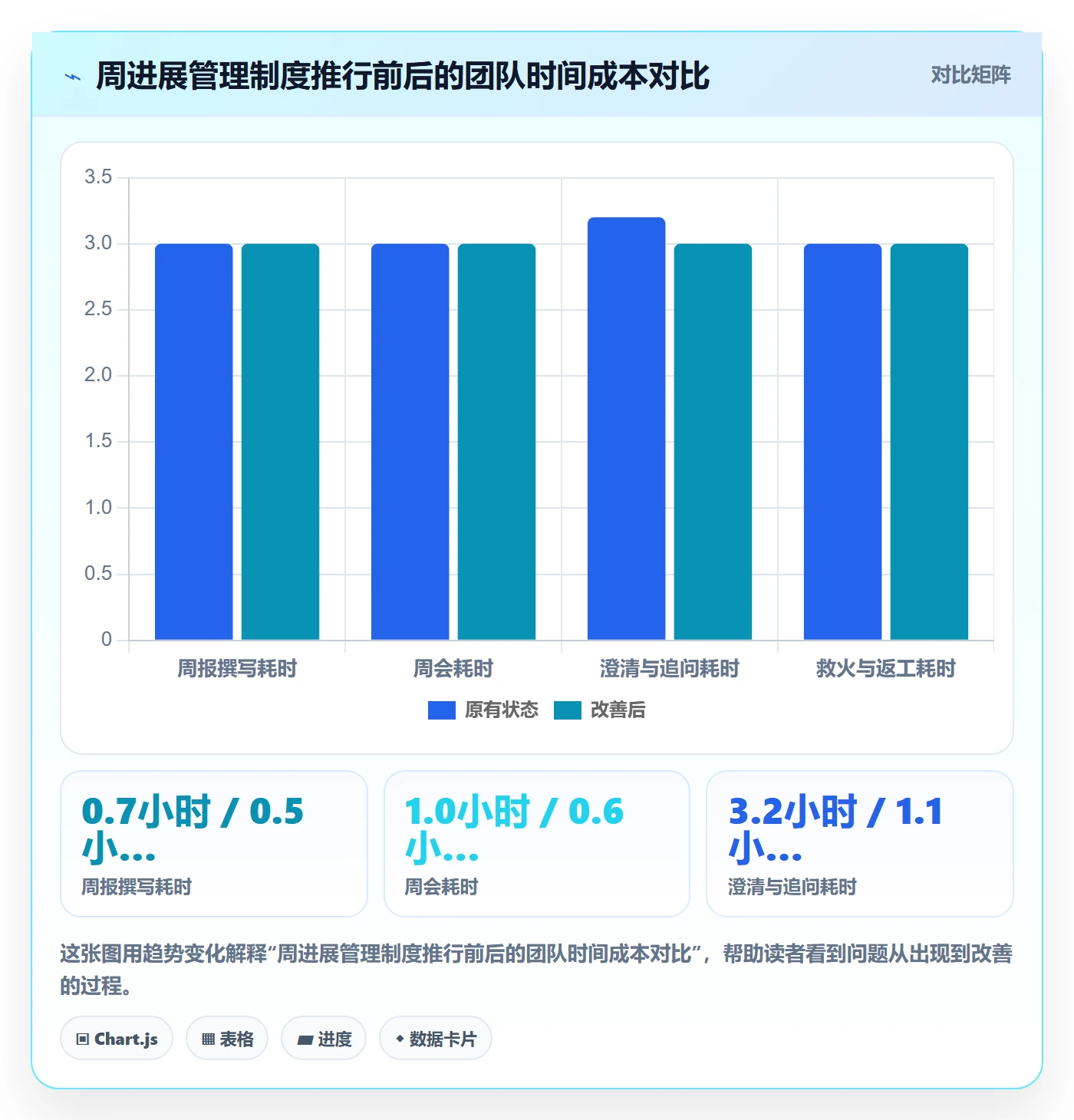

以我服务过的一个120人规模的研发组织为例,粗略量化一下:如果按每人每周花40分钟写周报、60分钟开周会,看起来只是不到2小时。但真正的大头在后面,因为信息不透明导致的重复追问、临时拉会、救火式排期调整,平均每人每周要额外消耗4到6小时。也就是说,不做制度的"省事",换来的是三倍以上的隐性损耗。

三、拆解七个常见误区
在推行周进展管理的过程中,我见过几乎一样的失败剧本反复上演。下面这七个误区是出现频率最高的,它们往往同时存在,互相强化。
1. 误区一:把周报等同于管理
周报是信息载体,管理是决策过程。收上来不等于看过了,看过了不等于分析过了,分析过了不等于有人动手了。我见过团队把周报收得很整齐,按部门归档、按周打包,但从来没有人基于周报调整过一次排期。这种制度的价值接近零,还会消耗所有人的时间。
2. 误区二:把进度百分比当作真实进度
"这个模块完成了70%"是一句几乎无法验证的话。70%是按任务数算的?按工时算的?按代码行数算的?没有人说得清。更危险的是,进度百分比天然掩盖依赖和联调,一个模块写完代码是70%,但联调通过才算真正可用。我现在的做法是不追百分比,只追里程碑和完成定义。
3. 误区三:把催促当成跟踪
催进度的PM,问的是"什么时候能好"。做跟踪的PM,问的是"你现在卡在哪、需要谁配合、如果这周解决不了会影响哪个里程碑"。前者得到的是安抚性回答,后者得到的是可行动信息。我在带新人PM时,会专门纠正这个习惯,催是无效劳动,追踪依赖和阻塞才有效。
4. 误区四:字段设计贪多求全
我见过一张周报模板有23个字段:任务名称、预期完成时间、实际完成时间、投入人力、当前状态、风险等级、风险描述、应对措施、需要协调的部门、备注……结果是每个人都填得很敷衍,关键字段反而被淹没。我的原则是每个字段必须对应一个明确的管理动作,没有动作的字段就删掉。
5. 误区五:周会变成逐人朗读会
如果周会的流程是"张三说一下,李四说一下",那它就是在把异步信息重复成同步。我统计过一个30人团队的周会:60分钟里,前40分钟在逐人念周报,剩下20分钟讨论三个问题,其中两个没结论。这种会开一百次也不会让进度更可控。
6. 误区六:红黄绿靠感觉
没有统一标准的红黄绿,等于每个人按自己的心情上色。乐观的人永远是绿,谨慎的人永远是黄,管理者拿到的是一堆互相不可比的颜色。分级必须写死标准,而且要写"当前状态下对里程碑的客观影响",而不是"我感觉怎么样"。
7. 误区七:只在异常时才升级
这条最隐蔽。很多团队的口径是"有事再找我",但问题是每个人对"有事"的判断阈值不一样。有人觉得延迟3天算事,有人觉得延迟3天不值一提。结果是升级永远比风险晚一步。我的做法是把升级条件写进制度里,比如"任何可能影响里程碑日期的情况,必须在确认当天升级",而不是靠人判断该不该说。

四、制度设计七步法:从诊断到固化
下面这套七步法是我在四个不同规模的团队里迭代出来的,从20人到200人都能用,区别只在于每一步的复杂度。我建议按顺序执行,但不必一次性全上,先跑1到3步也能立竿见影。
1. 第一步:诊断现状,先找失效信号
不要一上来就设计新模板。先花一周时间观察现有机制,记录四个信号:延期是否总在临近里程碑时才发现、阻塞事项平均滞留几天、周会是否产出过具体决策、行动项是否有跟踪记录。这四个信号里出现两个以上,说明当前机制已经失效,需要重建而不是修补。
我通常会让PM做一份"过去四周风险暴露时间表":把四周内所有暴露出来的问题列出来,标注它实际发生的时间和被发现的时间。这两个日期的差值,就是团队当前的风险滞后天数,也是后续要优化的核心指标。
2. 第二步:明确对象与节奏
这一步要钉死四件事:谁提交、谁汇总、谁决策、多久一次。
- 谁提交:建议按"能独立负责一个交付单元"的最小颗粒度来定,通常是模块负责人或需求负责人,而不是全体成员。
- 谁汇总:PM承担汇总与分析角色,不是简单拼装,而是标记异常、归类风险、整理待决策项。
- 谁决策:明确一个最终拍板人。跨团队依赖和资源冲突必须有唯一决策口,否则会形成"多个人都在等别人决定"的死锁。
- 多久一次:固定周期。我倾向每周固定同一时间提交、同一时间开会,让节奏变成肌肉记忆。
同时要定义紧急升级通道。常规风险走周节奏,可能影响本周里程碑的事项必须当天升级,不等周会。
3. 第三步:设计核心字段
这是我改动最多的部分。当前我固定使用九个字段,每个都对应一个管理动作:
| 字段 | 填写要求 | 对应的管理动作 |
|---|---|---|
| 本周目标 | 一句话,可验证 | 对齐方向,判断是否偏离 |
| 里程碑状态 | 对应到具体里程碑节点 | 判断整体节奏 |
| 完成定义 | 写清"什么叫做完" | 消除进度口径歧义 |
| 本周进展 | 具体产出,不写百分比 | 评估实际推进量 |
| 阻塞事项 | 写清卡点与影响范围 | 安排资源或协调 |
| 风险提示 | 写清概率与影响 | 触发升级或预案 |
| 外部依赖 | 依赖方、事项、期望时间 | 提前锁定外部输入 |
| 下周三件事 | 最多三件,聚焦 | 为下周预判资源冲突 |
| 需决策事项 | 写明选项和截止时间 | 进入会议决策清单 |
字段设计的核心原则是"一事一动作"。比如"外部依赖"字段之所以必须存在,是因为它对应的是"提前锁定输入"这个动作。如果团队里没有跨团队依赖,这个字段可以删掉;但只要存在依赖却没有这个字段,风险就会以"进度百分比正常"的形式被掩盖。

4. 第四步:建立进展分级标准
红黄绿必须写死定义,而且要基于客观事实。我在团队里用的是这套标准:
- 绿色:按计划推进,且当前没有任何已知阻塞或依赖未确认。
- 黄色:存在风险或未确认的依赖,但当前判断不影响里程碑日期,且有明确应对动作。
- 红色:已经影响到里程碑日期,或存在无法自行解决的阻塞,需要立即决策。
关键补充有两条。第一,黄色必须带应对动作和复查时间,否则它会变成一种"说了等于没说"的免责声明。第二,红色必须带决策诉求,否则升级就只是通知,不是求助。
我还会要求填写"置信度",就是负责人对自己判断的把握程度。这不是为了追责,而是为了让管理者知道哪些信息需要二次确认。置信度低的事项,通常会被我拉进周会的优先讨论区。
5. 第五步:设计会议机制
周会不是周进展的全部,它只是纠偏节点。我把团队的同步机制分成三层:
- 异步层:周报提交,会前完成预读。这一层解决信息对称。
- 例行层:周会,只处理偏差、阻塞和决策。这一层解决纠偏。
- 专题层:针对单一复杂问题的临时会,不占用周会时间。这一层解决深度问题。
三层各司其职,最常见的错误是把三层混成一层,在周会上讨论一个需要两小时才能想清楚的技术方案,然后所有人陪着听。
6. 第六步:明确责任矩阵
周进展管理不是PM一个人的事,它需要每个角色提供特定的信息、承担特定的动作。我给团队画过一张简化的责任表:
| 角色 | 提供什么信息 | 承担什么动作 |
|---|---|---|
| 产品经理 | 里程碑状态、需求变更、决策诉求 | 汇总分析、标记异常、推动决策闭环 |
| 研发负责人 | 技术进度、阻塞事项、技术风险 | 解决技术阻塞、评估影响范围 |
| 测试负责人 | 缺陷趋势、质量风险、测试阻塞 | 提前暴露质量信号、参与完成定义 |
| 设计负责人 | 设计交付状态、评审阻塞 | 保证设计输入按时到位 |
| 业务协同方 | 外部依赖进度、确认时间 | 按时反馈依赖项、明确不可控因素 |
这张表的价值在于,它把"周进展"从PM的独角戏变成了多方共同维护的机制。我在推行时发现,只要业务协同方没有被明确写进责任矩阵,外部依赖就一定会成为最薄弱的环节。
7. 第七步:选择工具与模板
工具选择的原则是服从流程、复用现有栈,不要为了管理单独引入一个系统。判断标准很简单:字段能不能自定义、状态能不能自动汇总、依赖能不能显式关联、行动项能不能跟踪到关闭。
Excel能跑通流程,但依赖关系和行动项跟踪几乎是手工活,团队超过50人后会明显吃力。协作平台(飞书、钉钉文档)适合小团队,胜在门槛低,但在复杂依赖和跨团队视图上偏弱。专业研发管理平台更适合中大型组织,因为它们的核心能力就是需求、迭代、缺陷、依赖的结构化关联。
五、产品经理的四个跟踪动作
制度是骨架,动作是肌肉。我把PM在周进展中的跟踪动作收敛成四个,每一个都可以独立检查、独立优化。
1. 跟目标:不追百分比,追里程碑和完成定义
我要求每个里程碑在启动时就写清"完成定义",比如"完成定义=接口联调通过且通过冒烟测试",而不是"开发完成"。这样在周进展里,判断就变成了二元的,联调通过了没有,而不是"大概到哪了"。
实践下来,完成定义是消除进度歧义成本最低的手段。它只需要在计划阶段多写一句话,就能省掉后期无数次"你说的完成是指什么"的确认。
2. 跟依赖:提前锁定外部输入
依赖是延期的头号来源,因为它不在你的控制范围内。我的做法是维护一张独立的依赖登记表,每个依赖必须有四个要素:依赖方、具体事项、期望交付时间、当前状态。
然后在周进展中,所有"期望交付时间在本周或下周"的依赖都会被自动标记为关注项。如果依赖方在那周没有更新状态,PM要主动去问,而不是等它自己冒出来。
3. 跟风险:分级升级,不等延期后补救
风险管理的核心不是"发现问题",而是"在问题还能被低成本解决的时候发现它"。我给团队定的升级规则是三条:
- 任何风险一旦确认可能影响里程碑日期,当天升级,不等周会。
- 影响范围跨团队的,升级到决策人,而不是在群组里讨论。
- 升级时必须带至少两个可选方案,哪怕方案不成熟。
第三条尤其重要。只报告问题不给方案的升级,会把决策压力全部转移给管理者,最终导致决策变慢。带方案升级,是把"求助"变成"选择"。
4. 跟决策:每个待决策事项都要有结论和截止时间
我在周进展里最关注的一栏是"待决策事项",因为它直接决定下周会不会重演同样的问题。每个决策项必须写清三要素:决策内容、可选方案、截止时间。会后如果有任何一项没有负责人或没有截止时间,我会在当天补上,不让它进入"模糊状态"。

六、周会怎么开:会前、会中、会后
周会是我见过最容易被浪费的会议。一个60分钟的周会,如果结构不对,前40分钟在念周报,后20分钟在讨论两个没有结论的问题。我把周会拆成三段来处理。
1. 会前:异步预读,标记异常项
周报必须在会前至少两小时提交。PM在会前完成一轮筛选,把内容分成三类:正常运行项(会上一句带过)、异常项(需要讨论)、需决策项(必须当场有结论)。
这一步的意义是把会议时间从"信息同步"转移到"问题处理"。我要求会议材料里必须包含一份"异常清单",只列黄和红的条目,以及所有待决策项。绿色条目不上会。
2. 会中:只处理偏差、阻塞和决策
会议议程我固定为四段:整体节奏(5分钟)、异常项(按重要度排序)、需决策项(必须有结论)、行动项确认(5分钟)。不逐人念周报,这是我在所有团队里最先落地的规则,落地当天会议就能缩短一半。
不同时长的会议我会用不同框架:
| 时长 | 适用场景 | 议程分配 |
|---|---|---|
| 15分钟 | 节奏稳定的迭代期 | 整体状态3分钟、异常项7分钟、行动确认5分钟 |
| 30分钟 | 常规周会 | 整体状态5分钟、异常项12分钟、决策8分钟、行动确认5分钟 |
| 60分钟 | 里程碑临近或风险集中期 | 整体状态5分钟、异常项20分钟、决策25分钟、行动确认10分钟 |
注意,这些时长是参考框架,不是硬性标准。但有个经验判断:如果一次周会有超过30%的时间用在信息同步上,说明会前异步预读没做到位。
3. 会后:输出纪要、行动项、负责人、截止时间
会议纪要不是流水账,它只需要三部分:结论、行动项、待跟踪事项。每个行动项都必须有负责人和截止时间,缺一个就视为无效行动项。
我还会安排"行动项回顾"环节,每次周会的前5分钟,先过一遍上次周会的行动项完成情况。这一步看起来简单,但它决定了这套制度是"会而有果"还是"会而不决"。

七、数据观察与工具承载:中大型团队的真实难点
前面讲的是制度设计,但制度最终要落在工具上。小团队用文档就能跑通,一旦组织超过100人、出现多团队并行、需要处理跨系统依赖和合规要求,工具能力就会成为制度能否落地的边界条件。
1. 中大型组织的三个结构性难点
我在服务中大型企业时,反复遇到三个难点,它们不是靠"加强沟通"能解决的。
- 依赖关系跨团队且不可见:A团队的交付物是B团队的输入,但两边用的是不同的看板,依赖状态无法自动关联,只能靠人肉同步。
- 数据分散在多个系统:需求在一处、任务在一处、缺陷在一处、发布记录在一处,做一次完整的周进展汇总要人工拉四份数据。
- 合规与数据边界要求:部分行业要求研发数据不出内网,这意味着工具必须支持私有化部署,否则制度再完美也无法落地。
这三个难点是我判断"团队该不该上专业平台"的核心依据。如果三个都命中,文档和表格已经很难支撑,继续硬撑的代价就是管理成本持续攀升。
2. 以 PingCode 为例:工具能力如何对应制度需求
我在评估研发管理平台时,会优先看它能不能承接前面说的字段、依赖和闭环。以 PingCode 为例,它主要服务中大型企业及100人以上组织,这个定位本身就和前面提到的"结构性难点"高度重合。它把需求、迭代、任务、缺陷、测试用例放在同一套模型里,周进展要做的那份汇总,基本可以从系统里直接汇总出来,而不是人工拉表。
对我而言更关键的两点是私有化部署和迁移能力。PingCode 支持私有化部署,这对数据敏感、需要内网隔离的团队是硬门槛,制度要落地,前提是工具能在你的环境里跑起来。它同时支持 Jira 平滑迁移,这一点在国产替代场景里价值很高:过去几年我参与过几次工具切换,最怕的不是功能差异,而是历史数据断层和字段映射混乱,迁移一旦不顺,团队会同时经历"制度重建"和"工具重建"的双重震荡。因为这两点,在国产替代选项里,它是比较稳妥的一类选择。
3. 工具选型的判断标准
不管你最终选什么,我建议用这四条标准来筛:
- 字段可自定义:能不能直接落上面那九个核心字段,而不是被迫改造流程去适配工具。
- 依赖可显式关联:任务之间能不能建立依赖关系,并在依赖方状态变化时被看到。
- 状态可自动汇总:周进展视图能不能自动生成,而不是每周手工整理。
- 行动项可跟踪到关闭:从会议结论到任务落地,有没有一条闭环链路。
这四条里,前两条决定制度能不能被承载,后两条决定制度能不能被坚持。

八、指标与复盘:怎么判断制度真的有效
制度上线之后,最常见的失败是"没人评估它有没有用"。半年后回头看,周报还在交,但没人说得清它带来了什么变化。我用五个指标来判断。
1. 五个核心指标
| 指标 | 定义 | 健康区间参考 |
|---|---|---|
| 准时提交率 | 按时提交周进展的人数占比 | ≥ 90% |
| 阻塞解决时长 | 阻塞从提出到关闭的平均天数 | ≤ 5 个工作日 |
| 风险提前识别率 | 在影响里程碑前被发现的风险占比 | ≥ 70% |
| 决策闭环率 | 有结论且有负责人的决策项占比 | ≥ 95% |
| 里程碑达成率 | 按原计划日期达成的里程碑占比 | 视业务而定,重点是趋势 |
这里我要强调一个容易被误用的点:这五个指标是用来优化机制的,不是用来评价个人的。一旦把它们和个人绩效挂钩,数据立刻会失真,准时提交率会靠提前占位刷上去,阻塞解决时长会靠提前关闭掩盖过去。指标一旦被当成考核工具,它就失去了诊断价值。
2. 复盘节奏与调整原则
我建议每月或每迭代做一次轻量复盘,只问三个问题:哪些字段从来没人用?哪些会议可以合并?哪些行动项反复出现却从未闭环?
调整原则有三条:删除无人使用的字段、合并重复的会议、对反复未闭环的事项单独建专题。第三条尤其重要,因为反复出现的未闭环事项,往往不是执行力问题,而是决策权没有明确,或者资源根本不够,这种情况下继续催是无效的,需要重新分配资源或调整目标。

九、30天落地清单与常见坑
制度推行最怕一次性全面推进。我在几个团队里总结出一个30天的节奏,按周推进,每周只做一件事。
1. 四周落地节奏
- 第1周:诊断与对齐。收集过去四周的风险暴露时间线,找出滞后天数;确定提交对象、汇总人、决策人、固定节奏。
- 第2周:小范围试运行。选一个团队或一个模块先行,用九个字段跑一周,观察填写成本和信息完整度。
- 第3周:调整与固化。删掉无人使用的字段,明确红黄绿标准,确定会议议程和时间分配。
- 第4周:全量推行与建立复盘机制。扩大范围,同时定下每月一次的指标复盘节奏。
这个节奏的关键是第2周。不要在没试运行的情况下全量推行,因为字段设计的问题只有在真实填写中才会暴露。我见过团队直接全量上线23个字段,两周后所有人都在敷衍,最后只能推翻重来。
2. 六个需要提前避开的坑
- 字段过多:每增加一个字段,填写成本和管理成本都会上升,但收益未必。用"一事一动作"来卡。
- 只报喜不报忧:这是文化问题,靠制度难以根治。我的做法是先降低风险的"政治成本",明确风险上报不是追责,而是求助。
- 工具复杂:工具的学习成本会直接转化为制度阻力。优先复用现有栈,除非现有栈已经无法承载。
- 责任不清:依赖没有明确依赖方,行动项没有明确负责人,都会导致事情悬空。
- 会而不决:会议讨论了但没有结论。用"必须当场有结论或明确下次决策时间"来卡。
- 决而不跟踪:有结论但没人跟。用行动项回顾环节来卡,每次周会开头5分钟必过。

十、不同情况下的行动建议与取舍
最后我想给一些可选择的路径,因为不同团队的起点完全不同,照搬同一套制度只会水土不服。
1. 按团队规模选择落地方案
20人以下的小团队,我的建议是不要搞复杂制度。用一个共享文档,只保留五个字段:里程碑状态、本周进展、阻塞、依赖、下周计划。周会控制在15分钟,重点是同步阻塞。这个阶段最大的风险是过度管理,把灵活性管没了。
20到100人的团队,需要完整的九个字段和明确的分级标准,周会按30分钟框架走。这个阶段容易出现跨模块依赖,依赖登记表必须建立。工具上,协作平台通常够用,但如果依赖关系开始复杂,就要评估专业平台。
100人以上的中大型组织,我的建议是直接上专业研发管理平台,因为人工汇总的成本已经超过了工具成本。这个规模下还要额外做两件事:一是建立统一的命名与字段规范,否则跨团队数据无法聚合;二是明确跨团队决策的口径,因为多团队场景下最容易出现"每个人都对,但整体是错的"。像 PingCode 这类主要服务中大型企业及100人以上组织的平台,通常会在权限、多团队视图和私有化部署上提供更完整的支持,能减少这部分的适配成本。
2. 按团队成熟度选择推进强度
如果团队已经有一定的进度管理习惯,只是缺少结构化,那可以从字段改造入手,一周就能看到效果。这类团队的直接收益是:会议时间缩短、风险暴露提前。
如果团队完全没有习惯,甚至对管理动作有抵触,就要从诊断切入,先用数据说明问题。比如把"过去四周风险滞后天数"这张表摆出来,让团队自己看到延期不是运气问题,而是机制问题。这类团队的推进要点是先建立共识,再上制度,否则任何字段都会被当成负担。
3. 三个现实取舍
第一个取舍是信息完整度和填写成本之间。字段越多信息越全,但填写质量会下降。我的经验是九个字段是大多数团队的上限,超过之后边际收益急剧下降。
第二个取舍是制度刚性和团队灵活性之间。太刚会僵化,太松会失效。我的建议是把字段和节奏做刚性,把讨论方式做柔性,比如强制每周提交、强制行动项有负责人,但不规定会议必须开多久、议题怎么排序。
第三个取舍是自研、通用工具和专业平台之间。自研的灵活性最高,但维护成本也最高;通用工具门槛低,但依赖和闭环能力弱;专业平台能力强,但需要迁移和适应成本。判断依据还是那三条结构性难点:跨团队依赖是否不可见、数据是否分散、是否有数据边界要求。三条命中两条以上,专业平台的价值就会明显超过迁移成本。
回到最初那个延期三周的项目。如果当时有依赖登记字段,第3周授权卡住这件事就会进入周报,PM会看到"期望交付时间"已经逾期,会去问上游;如果当时有完成定义,"70%"就不会被理解为"快好了"。这两个小小的机制改动,可能就能避免整条链路空转三周。周进展管理这件事,难的不是设计多复杂的系统,而是把几个关键动作固定下来,然后在每周重复执行。我的建议是,从下周开始,先改一个字段、一个会议环节、一个闭环动作,不用全上,先跑起来,让团队看到它的价值,剩下的自然就顺了。
常见问题解答(FAQ)
1. 周进展管理制度到底该从哪一步开始设计,是先做模板还是先定会议?
我之前接手过一个二十来人的跨端项目,周报写得挺整齐,但延期还是在评审会上才第一次被提起,我就想着干脆抄一套现成模板套上去。结果字段和团队实际的决策链条对不上,跑了两周就没人填了,我到现在都没搞明白到底该先动哪一块。
先诊断,再设计。把最近四周的失效信号列出来:延期是不是在周会上才第一次被提起、阻塞事项平均挂了几天没人认领、上周提出的待决策这周有没有结论。三个信号里中两个,说明问题不在模板,而在节奏和责任边界。
第一步只做三件事:确定提交人清单和截止时间(比如每周四18:00前填、周五10:00前汇总完)、确定一个唯一的汇总出口(一页进展视图,不是散落在群里的若干文档)、确定谁有权把事项标红并往上捅(通常是PM加一个业务负责人)。
模板放到第二步做,而且第一版字段不超过八个,判断标准只有一个:这个字段能不能对应一个具体动作,对应不上就先删。第一版制度跑起来的标志不是周报写得多漂亮,而是第二周就有人在备注里写"这件事我做不了,需要某某决策"。
2. 周进展里的红黄绿到底怎么定,才能不变成主观汇报?
我们团队每个人对自己项目的判断尺度完全不一样,有人觉得延期两天不算事,有人什么都标红,看板上一片红之后老板反而什么都不看了。我试过让大家写百分比进度,结果更离谱,90%能卡一个月,我实在不知道该用什么口径。
用两个可以被事实校验的维度代替感觉:一是里程碑日期是否已受影(已影响/有风险但日期未变/不影响),二是是否已有确认的解法并落到具体负责人(有/正在找/没有)。绿等于不影响日期且有解法;黄等于日期没变但解法未定,或者依赖方还没给明确回复;
红等于里程碑日期已经变了,或者阻塞超过约定时限(比如三个工作日)无人认领。关键在于标绿必须写清完成定义和下一个可验证产出的日期,标黄必须写清需要谁在什么时候确认什么,这样颜色就不是自我评价而是可核查的结论。再加一条升级规则:连续两周既不变红也不变绿的黄色事项,自动升级为需要决策项。
制度里最好附三个真实例子各配一个绿黄红做校准,比开会讲一遍有效得多。
3. 产品经理没有管理权,怎么让别人按时提交、愿意把阻塞说清楚?
我是PM,研发和设计都不是我的下属,每次催周报都像在求人,写细了他们嫌烦,写粗了我又拿不到信息。最后常常变成我自己去各个群里扒进度,再拼一份周报交上去,搞得像我在替他们干活。
核心是把填周报从个人义务换成团队之间的利益交换。一是降低填写成本,必填项压到三到五个(里程碑状态、本周实际产出、阻塞、下周三件事),其余选填,用固定模板预填上期内容,让填写控制在五分钟以内。
二是让填写有回报,PM汇总后向上同步,明确谁在周五前填,他的依赖就在周五的会上被优先处理,没填的只能排到下一轮,把资源分配和填写动作挂钩。三是把催收变成机制而不是人情,固定截止时间、固定提醒、固定抄送范围,不单独私聊催。
对反复不填的人,不要在群里点名,而是在复盘时区分两种情况:不知道要填什么,就改模板;不想让别人知道自己的问题,就要请他的直属主管介入,这一层PM单靠自己解决不了。判断标准很简单:连续两周准时提交率低于80%,先改机制(砍字段、缩短填写时间、调整截止点),而不是继续加提醒。
4. 周会怎么开才不是轮流念周报,又怎么判断这套周进展管理真的有效?
我们每周开一小时会,七个人轮流念自己写了什么,念完就散会,真正卡住的事下周还是照样卡着。开完会我经常觉得这一小时白花了,开始怀疑周进展管理这套东西到底有没有用。
周会只处理三类事:状态从绿变黄变红的偏差、跨团队阻塞、需要当场拍板的决策。会前把汇总提前半天发出来并要求所有人读完,会上不再逐人陈述;主持人按偏差、阻塞、决策的顺序过,每一项当场落一个动作、一个负责人、一个截止日期,其余内容只记录不展开讨论。
一小时可以切成十分钟看整体偏差、三十分钟处理阻塞和依赖、十五分钟做决策、五分钟确认行动项。
判断制度是否有效别看感受,看五个能算出来的指标:准时提交率(按时提交人数/应提交人数)、阻塞解决时长中位数(从标记到有结论)、风险提前识别率(在影响里程碑之前就被标记的比例)、决策闭环率(会上定的事在截止日前有结论的比例)、里程碑按期达成率。
每月复盘一次,连续两个月没人使用的字段直接删掉,重复的会议合并,只留能带来决策的部分。如果准时提交率和闭环率都在改善,里程碑达成率却不动,说明问题不在汇报节奏而在排期和资源本身,得往上找。
核心关键词
文章包含AI辅助创作:周进展管理指南:产品经理如何做好进度跟踪,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/470561
读者评论
作为带过B端项目的PM,我认同周报交得齐不等于进度看得见。但小团队人手少,九个字段加固定周会容易变成新负担。我的做法是先只抓阻塞事项和外部依赖两个字段,跑顺了再逐步加,不然制度还没见效就先被填表拖垮。
对“完成定义”这个点很有共鸣。我们以前写进度70%,结果代码写完但联调没做,上线前才发现接口不通。后来要求每个任务写清什么叫完,比如联调通过才算,周会只过偏差和依赖,效率确实高了,但前提是成员敢暴露问题。
七个误区总结得很到位,尤其红黄绿靠感觉和异常才升级。不过制度推行最难的是决策闭环,行动项没人跟踪,开会再热闹也白搭。光设计模板不够,得明确一个跟进行动项的人,否则还是周报归周报,延期归延期。
风险滞后天数这个指标很实用,我准备拿来诊断现有周会。不过图表数据是样本推演,不是行业统计,参考时要结合自己团队。另外把升级条件写进制度比靠人判断靠谱,能减少该报不报的情况。
