我用过一份只有 2 页的进度跟踪模板,也见过一张有 19 个字段的更新记录表:前者三天后没人再填,后者填了三个月没人再看。它们失败的原因完全相反,但根子是同一个,更新记录没有被设计成"给决策消费"的东西。这篇《更新记录管理方法大全:产品经理进度跟踪流程优化落地清单》不讲"目标明确、任务分解"这类正确但没用的话,只讲我在十多个产品团队里反复验证过的字段、频率、责任人、升级规则和复盘指标,也会讲清楚哪些做法看起来很美、实际上一定烂尾。
一、先给结论:更新记录管不好,进度跟踪一定失真
进度跟踪之所以反复返工,多数时候不是团队执行力差,而是记录结构本身无法承载变化。我把它拆成四个可以直接检验的结论,你可以拿它对照自己团队的现状。
1. 结论一:跟踪失真的根因是记录结构,不是执行态度
很多管理者第一反应是"团队不重视"。但我复盘过的项目里,真正因为态度问题导致信息失真的不到三成,更多是因为记录入口分散在 4 个地方、状态定义有歧义、填了没人读。当一件事的填写收益不可见、填写成本又很高时,没人会坚持做。
换句话说,进度跟踪流程优化的第一步不是加考核,而是把记录这件事的"投入产出比"改到合理区间:字段更少、填写更快、读完能直接做决策。
2. 结论二:更新记录的最小单位是"变化",不是"动作"
"今天写了接口文档""今天开了评审会"是动作,"接口文档被推迟到周三,因为上游字段定义没定"才是变化。前者只能证明你上班了,后者才能让下游调整自己的排期。
我在团队里推过一个很简单的判定:如果一条更新不能改变任何人的下一步动作,它就不该进更新记录表,最多进个人日志。
3. 结论三:只有能被决策消费的记录才值得维护
记录的价值不在"留痕",而在"触发"。一条阻塞记录如果不能在 24 小时内触发某个人的动作,它就从资产变成了负债,占了表位,增加阅读负担,还给人一种"问题已经在管了"的错觉。
所以我在设计记录表时,会强制每个字段回答一个问题:这个字段会触发什么动作?触发不了的字段,第一版一律不设。
4. 结论四:健康度可以量化,四个信号最灵敏
我通常用四个信号判断一个团队的更新记录体系是否健康,它们都不依赖主观感受,可以直接从表里算出来:
- 记录及时率:变化发生后 24 小时内写入统一入口的比例。
- 阻塞暴露延迟:阻塞真实发生,到它第一次出现在记录里的时间差。
- 决策转化率:进入记录的问题中,最终产出了明确决策结论的比例。
- 计划偏差闭环率:出现排期偏差后,记录里能追溯到"谁在什么时候决定改"的比例。

二、真实场景:三种最常见的进度失控长什么样
抽象说"进度难跟踪"没用,我把最常见的三种失控场景还原成具体画面。如果你能对号入座两种以上,说明更新记录管理已经到了必须重建的阶段。
1. 场景一:需求变更靠口头传递,48 小时后才被下游发现
产品经理在评审群里说了一句"这个字段先不做,等下一版",开发记住了,测试没看到,设计已经按原方案出了图。两天后测试提缺陷,三方对质,才发现对需求的理解从周一就已经分叉。
这类问题最麻烦的地方在于:它不是有人做错了,而是没有人负责把变化写下来。口头变更在 3 人以上的协作里,传递准确率会肉眼可见地衰减。
2. 场景二:周报成了唯一真相源,但它的有效期只有一天
团队每周五发一次进度周报,看起来很规范。但周报是"汇总",不是"记录":它把一周的变化压缩成三段文字,丢掉了时间顺序。到下周三再问"这个任务什么时候变的",没人说得清。
我见过更典型的版本是把周报写成了成绩单:只写完成的,不写在做的和卡住的。这不是团队不诚实,而是周报这个载体天然鼓励报喜不报忧,因为它面向的是汇报,而不是协同。
3. 场景三:阻塞被埋在聊天记录里,等发现时已经来不及
"这个接口对方还没给"通常出现在站会的一句补充里,然后就没有然后了。下一次被提起,往往是排期已经延期三天,产品经理在跟客户解释。
阻塞不是被隐瞒的,而是它没有一个必须被结构化记录的"归属地"。聊天记录是流,不是表,流里的信息默认会被冲走。
4. 一次真实的版本延期复盘(匿名化)
我参与过一个企业级 SaaS 团队的双周迭代复盘。版本原计划 14 天交付,实际延期 9 天。复盘时把三次延期拆开看:
- 第一次延期 3 天:上游数据接口字段定义变更,未写入任何记录,开发在联调当天才发现。
- 第二次延期 4 天:测试环境资源冲突,有人提过一句,但没有责任人和截止日。
- 第三次延期 2 天:范围追加,决策发生在一次没有记录的临时会议上。
三次延期,没有一次是"技术做不出来"。它们全部指向同一个缺失:变化发生了,但没有一个地方强制把它写下来并指派责任人。

三、拆解五个误区:看起来在管,实际上在空转
绝大多数团队的更新记录不是没做,而是做错了方向。下面五个误区我几乎在每个新接手的项目里都能碰到至少两个。
1. 误区一:把更新记录等同于周报
周报是周期性汇总,更新记录是事件驱动的留痕。把两者合并,会导致一个直接后果:周中发生的变化要么不写,要么等到周五才写。而进度跟踪的价值高峰期恰恰是变化发生后的头 24 小时。
我的处理方式是把它们彻底拆开:更新记录是持续维护的结构化表,周报只是从表里自动聚合出来的一个视图。写周报的动作应该接近"审核",而不是"从零回忆"。
2. 误区二:字段越多越精细
我见过一个 19 字段的更新记录表,包含"风险等级""情绪状态""冲突类型"这类看起来很专业的列。结果是填写人每次要花 5 分钟,两周后开始填"无",一个月后整张表只剩日期和标题。
字段设计有一条硬约束:第一版字段数控制在 10 到 12 个,且每个字段都必须在近一个月内被真实使用过至少一次。用不上的字段不是"备着以后用",而是纯粹的填写摩擦。
3. 误区三:状态口径靠默契,不靠字典
"进行中"是最危险的状态词。开发认为写完代码就是进行中,测试认为代码提交且自测通过才算,产品经理认为验收通过才算。三个人三个标准,进度汇总表自然对不上。
唯一的解法是状态字典:每个状态必须附带可验证的完成标准,比如"已完成 = 代码合并至主干 + 自测通过 + 无 P0/P1 缺陷"。
4. 误区四:只记录不决策
记录很多、行动很少,是流程空转最典型的表现。一张表里躺了 20 条阻塞,其中 14 条超过一周没有更新,这不是记录体系在运转,而是在给团队提供心理安慰。
判断标准很简单:每条阻塞记录必须在字段里带责任人和截止日,超期未闭环的必须升级。没有这两样,记录就只是一份文档。
5. 误区五:工具先行,规则后补
先买工具、先建看板、先配自动化,然后再想"字段怎么定"。这是最常见的顺序错误。工具会放大规则:规则不清,工具只会让混乱变得更快、更显眼。
我的固定顺序是:先定字段与状态字典 → 再定频率与责任人 → 最后选工具并做自动化。前两步在表格里跑通两周,再迁移到工具,成功率会高出一大截。

四、专业判断逻辑:五类记录、三级颗粒度、四种频率
把记录管好,其实只需要做三个决定:记什么、记多细、多久记一次。这三个决定做对了,后面的工具和自动化都是顺水推舟。
1. 五类更新记录,各管一件事
我通常把更新记录分为五类。它们的字段、责任人和生命周期都不同,混在一张表里是最常见的设计错误。
| 记录类型 | 记录什么 | 主要责任人 | 生命周期 | 典型触发条件 |
|---|---|---|---|---|
| 任务更新 | 任务的进展、剩余工作量、下一步 | 任务执行人 | 迭代内 | 每日推进或状态变化 |
| 需求变更 | 范围、逻辑、验收标准的调整 | 产品经理 | 版本周期内 | 任何影响交付内容的改动 |
| 风险与阻塞 | 影响排期的外部依赖与内部卡点 | 识别者 + 跟进人 | 至闭环为止 | 预计延迟超过半天 |
| 会议决策 | 结论、影响范围、待办与责任人 | 会议主持人 | 长期归档 | 产生任何范围或排期结论 |
| 发布记录 | 版本内容、变更点、遗留问题 | 版本负责人 | 长期归档 | 每次上线前后 |
这五类里,需求变更和风险阻塞是最容易被漏掉的,因为它们往往不是"计划内的动作",而是突发信息。设计流程时要专门为这两类留出强制入口。
2. 三级颗粒度:不同团队规模选不同层级
颗粒度不是越细越好。我按三种层级来分:
- 里程碑级:只记录阶段状态和关键日期,适合 3 到 8 人、周期在两周以内的小团队。
- 需求级:以需求或用户故事为单位记录状态、变更和依赖,适合 10 到 50 人、跨 2 到 3 个职能的团队。
- 任务级:以任务为单位逐条更新,适合 50 人以上、多团队并行且交付链路长的组织。
我的经验是:跨部门协作越重,颗粒度越要往需求级靠。任务级记录对跨部门读者的可读性很差,一个业务方看到 60 条任务更新,通常只会得出"好像很忙"这个结论。
3. 四种频率:不要全都日更
频率设计里最常见的错误是"一刀切要求每天写"。正确的做法是按记录类型分配频率:
- 日更:只用于关键路径上的任务与所有未闭环阻塞。
- 周更:非关键路径任务、整体进度汇总。
- 事件触发:需求变更、风险升级、决策产生,发生后 24 小时内必须写。
- 节点更新:迭代结束、版本发布、里程碑验收。
这样分配之后,单个执行人的实际填写成本通常能压到每周 20 分钟以内,同时关键路径上的信息密度反而更高。
4. 状态字典必须写到"可验证"
下面这张状态字典可以直接拿去改。核心原则是:每个状态的完成标准,要能被第三方在不询问当事人的情况下验证。
| 状态 | 判定标准 | 进入该状态的必要条件 |
|---|---|---|
| 未开始 | 尚未投入 | 已排期且责任人明确 |
| 进行中 | 已有实际投入 | 至少一条进展记录 |
| 阻塞 | 无法继续推进 | 阻塞原因、影响、跟进人、截止日齐全 |
| 待确认 | 交付物已产出,等待验收 | 交付物链接可访问 |
| 已完成 | 验收通过 | 合并主干 + 自测通过 + 无 P0/P1 缺陷 |
| 已取消 | 不再交付 | 有明确决策记录与决策人 |
特别提醒一点:"已完成"是唯一允许由验证人而非执行人修改的状态。这个小规则能直接消掉一大半的进度虚高。
5. 一个变化是否必须记录,问三个问题
如果每次都想一遍要不要记,效率太低。我把它压缩成三个判断问题,任意一个答"是"就必须记录:
- 它会不会改变其他人的下一步动作?
- 它会不会改变已承诺的时间或范围?
- 三周后如果有人问"为什么变成这样",我需要一个可查的答案吗?

五、落地准备:最小可用字段与责任人机制
前面讲原则,这一节给可以直接抄的结构。我的建议是:第一版字段宁少勿多,跑通两周后再按实际需要加。
1. 最小可用字段清单
下面是 12 个字段的版本,适合 10 到 100 人的产品团队。字段名后面括号里是它的触发作用。
| 字段 | 填写要求 | 它触发什么动作 |
|---|---|---|
| 记录编号 | 自动生成,如 UR-2026-0412 | 便于追溯和引用 |
| 记录类型 | 任务/变更/阻塞/决策/发布 | 决定流转规则 |
| 记录日期 | 事件发生日,非补写日 | 计算暴露延迟 |
| 事项标题 | 一句话说清变化 | 决定是否被阅读 |
| 关联需求/版本 | 需求号或版本号 | 影响范围定位 |
| 责任人 | 单一自然人 | 指派动作 |
| 状态 | 按状态字典取值 | 进度汇总口径 |
| 变化说明 | 从什么变成什么 | 下游调整依据 |
| 影响 | 范围/时间/成本 | 升级判断 |
| 阻塞与依赖 | 卡在谁那里 | 推动外部协调 |
| 下一步与截止日 | 可验证的动作 + 日期 | 超期自动提醒 |
| 决策结论 | 谁、何时、决定了什么 | 复盘与追责依据 |
2. 哪些字段第一版可以砍
我通常砍掉这几类:情绪与主观评价类、预测性的概率值、需要额外数据源才能填的字段、以及"备注"这种什么都能装但什么都不指向的万能字段。
还有一个容易被忽略的取舍是"预计完成日"和"截止日"。我建议只保留截止日,因为两个日期并列时,表格会天然鼓励乐观估计,而截止日更接近承诺。
3. 责任人机制:四个角色必须分开
"所有人负责"等于"没人负责"。我在记录规范里会明确区分四个角色:
- 记录人:负责把变化写进去,通常是发现变化的人,不一定是执行人。
- 跟进人:负责推动这条记录走向闭环,阻塞类记录必须单独指定。
- 决策人:有权调整范围、排期或资源的人,一条记录只能有一个。
- 验证人:负责判断"已完成"是否成立,通常是测试或下游接收方。
把记录人和跟进人分开,是我认为最有效的一条规则。发现问题的往往是没有权力推动的人,指定跟进人等于把"发现"直接转成了"责任"。
4. 一份可直接复制的记录结构
如果你先用表格跑,可以用下面这个结构建表;如果已经上了项目工具,把这些字段映射成自定义字段即可。
{
"record_id": "UR-2026-0412",
"record_type": "阻塞",
"occurred_at": "2026-04-12",
"title": "上游数据接口字段定义未定,联调无法启动",
"linked_to": "REQ-1043 / V3.7",
"owner": "张三(跟进人)",
"status": "阻塞",
"change_note": "原定 04-10 提供字段定义,现推迟至 04-15",
"impact": "联调窗口压缩 5 天,可能影响 V3.7 上线",
"blocked_by": "数据平台组 , 李四",
"next_action": "04-13 前与数据平台组确认字段冻结时间",
"due_date": "2026-04-15",
"decision": "若 04-15 未冻结,V3.7 范围缩减为仅含 A/B 模块",
"decision_maker": "王五(产品负责人)"
}
注意 change_note 和 decision 这两个字段。前者回答"变了什么",后者回答"变了之后怎么办"。没有这两个字段的记录表,在复盘时几乎提供不了有效信息。
5. 机器人摘要模板
自动化摘要的目标不是把表搬到群里,而是让人只看三类内容:新阻塞、超期未闭环、以及影响排期的变更。
[每日更新摘要 04-12]
新增阻塞 2 条
UR-2026-0412 上游字段定义未定(跟进人:张三,截止 04-15)
UR-2026-0415 测试环境资源冲突(跟进人:赵六,截止 04-13)
超期未闭环 1 条
UR-2026-0408 已超期 2 天(跟进人:孙七)
影响排期的变更 1 条
UR-2026-0413 V3.7 范围缩减为 A/B 模块(决策人:王五)
今日无更新 3 人:开发 2、测试 1

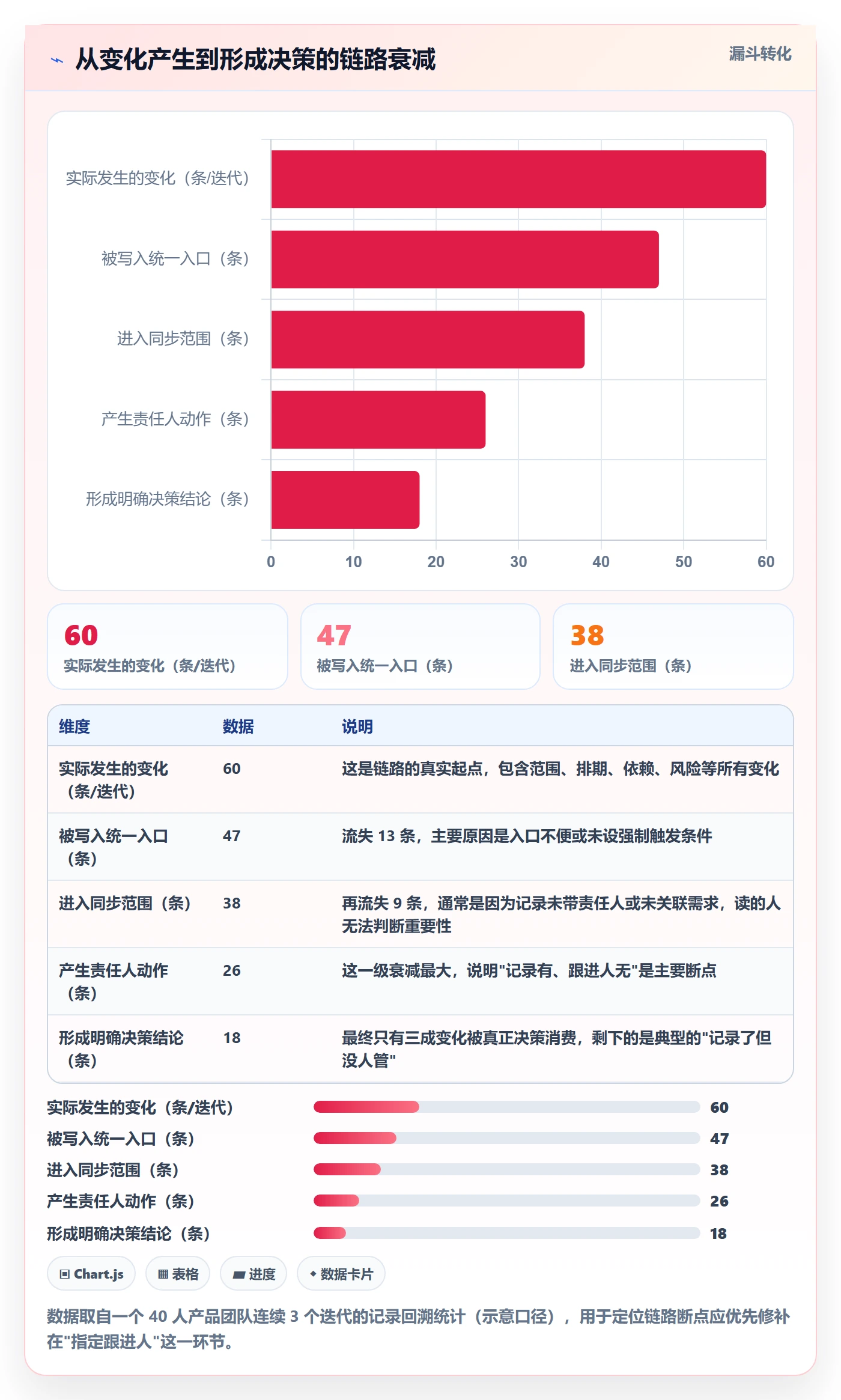

六、管理闭环:从触发到复盘的五段链路
字段只是静态结构,真正让记录产生价值的是它被流转起来的链路。我把这条链路拆成五段,每一段都有明确的判断标准和负责角色。
1. 触发:什么变化必须写
我建议把触发条件写死,减少判断成本。以下六种变化一律必须记录,不需要讨论:
- 交付范围增减,哪怕只影响一个模块。
- 承诺日期变化,哪怕只推迟一天。
- 资源变动,包括人员增减和外部依赖方变化。
- 依赖项状态变化,比如上游接口延期。
- 风险等级上调,或已发生阻塞。
- 任何改变了方案的决策。
关键规则是:触发是"变化发生时",不是"开会时"。等周会再补记录,等于把最有价值的时间窗口让掉了。
2. 采集:统一入口的三个约束
"统一入口"听起来简单,做起来常被三个问题破坏:多个平台并行、权限过窄导致部分人填不了、以及入口离日常工作流太远。
我的处理方式是三条硬约束:同一类记录只能有一个入口;所有人都有新建权限;入口必须能从他每天已经在用的工具跳转过去。第三条尤其重要,如果需要额外打开一个系统,填写率通常会在两周内掉一半。
3. 同步:异步摘要加会议节奏
会议和记录不是替代关系。会议负责讨论分歧和做决策,记录负责承载事实。我的分工大概是这样的:
| 同步形式 | 同步什么 | 时长 | 不做什么 |
|---|---|---|---|
| 每日站会 | 阻塞、依赖、当日目标 | 10 分钟 | 不逐条读进度 |
| 每周同步 | 三张清单:进度、风险、决策 | 30 分钟 | 不讨论未记录事项 |
| 迭代评审 | 交付结果、变更回溯、遗留问题 | 60 分钟 | 不现场补记录 |
| 月度复盘 | 流程指标与改进项 | 60 分钟 | 不追个人责任 |
"不讨论未记录事项"这条规则一开始会有阻力,但它是让记录体系真正跑起来的杠杆。当人们发现不写就没法在会上被讨论时,填写率会在两周内明显上升。
4. 决策:阻塞升级规则必须有 SLA
只记录不决策,是绝大多数记录体系烂尾的方式。我给阻塞类记录设了一套简单的升级规则:
- 阻塞产生 24 小时内:跟进人负责在记录内更新沟通进展。
- 超过 48 小时未闭环:自动升级到职能负责人。
- 预计影响版本上线日:立即升级到决策人,并在 24 小时内给出结论或范围调整方案。
- 超过 5 个工作日未闭环:纳入月度复盘,作为流程问题单独处理。
这套规则的关键不是时间长短,而是每一条都有明确的接收人和必须产出的东西。没有接收人的升级规则等于没有规则。
5. 复盘:四个可量化指标
复盘如果只看主观感受,流程永远不会改进。我固定看四个指标:
- 记录及时率:24 小时内写入的记录数 / 应记录的变化数,目标 85% 以上。
- 阻塞平均解决周期:从阻塞记录创建到状态闭环的小时数,目标逐迭代下降。
- 计划偏差率:实际交付范围与承诺范围的差异比例,反映变更管控能力。
- 变更闭环率:有明确决策结论的变更数 / 变更总数,目标 100%。
第四个指标是我最看重的一个。变更可以多,但不可以没有结论,没有结论的变更,会在下一个迭代以同样的问题再出现一次。

七、案例拆解:一个跨部门版本把延期从 9 天压到 2 天
下面这个案例来自一家做企业级服务的公司,团队规模约 300 人,产品、研发、测试、实施分属四个部门,版本周期从两周调整到三周。我参与了他们的两次流程改造。
1. 背景与约束
改造前的状态是:需求变更通过评审群口头确认,进度靠每周一份汇总周报,阻塞散落在各个单聊里。上一个版本延期 9 天,客户投诉,实施团队在交付现场才发现两个关键模块未完成。
约束条件也很现实:不能加人、不能延长周期、四个部门已有各自习惯的工具,不可能一次性全部替换。
2. 记录设计怎么改
我们没有做大规模流程重构,只动了三处:
- 把五类记录合并成一张主表,用"记录类型"字段区分,避免四个部门各建一张表。
- 强制"阻塞类"记录必须填写跟进人、影响和截止日,缺一项不允许保存。
- 把日会的前 5 分钟固定为"读记录",只读新增阻塞和超期项,不读已完成项。
这三处改动加起来,产品经理每天的维护时间大约 15 分钟,开发执行人每周不到 10 分钟。这是它能落地的关键,改动成本足够低,才有人愿意坚持到形成习惯。
3. 数据观察
改造后连续观察了 4 个版本,几个指标的变化比较明显:
- 阻塞平均暴露延迟从 34 小时降到 7 小时。
- 阻塞平均解决周期从 3.6 天降到 1.4 天。
- 版本平均延期从 9 天降到 2 天,其中两个版本按期交付。
- 因信息缺失导致的返工任务数,从每迭代 6 项降到 1 项。
需要说明的是,延期下降不能全部归功于记录管理。同期他们也调整了需求评审的环节,把范围冻结时间前移了三天。但回溯复盘时,团队一致认为记录体系解决的是"发现问题太晚"这一环。
4. PingCode 在这类场景里承担什么角色
这个团队最终把主表迁移到了一个项目协作平台。选择这类平台时,他们的判断标准很清晰:一是能不能承载"五类记录统一入口",二是能不能把阻塞的升级规则做成自动化,三是权限和数据能不能自己掌控。
他们用的是 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,这一点和他们的规模、跨部门协作复杂度是匹配的。对他们来说比较关键的能力有三个:需求、任务、缺陷、测试用例可以在同一套工作项体系里打通,记录不必在多个工具之间来回搬运;自定义字段和状态字典可以按自己的规范配置,而不是被工具默认值牵着走;工作流自动化可以把"阻塞超 48 小时自动升级"这类规则固化下来,不依赖某个人记得提醒。
另一个现实因素是部署方式。这家公司的客户集中在对数据边界要求比较严的行业,部分项目需要私有化部署,这也是他们能通过内部合规评审的前提。
还有迁移成本。他们此前用 Jira 管理研发流程,历史项目和缺陷数据量很大。选型时把"能否平滑迁移"作为硬性条件之一,最终 PingCode 支持从 Jira 平滑迁移,历史工作项、字段映射和流程配置可以逐步过渡,避免了"新旧系统并行半年"这种常见尴尬。对正在做国产替代评估的团队来说,这一点值得优先确认,迁移方案的成熟度,往往比功能清单更能决定项目能不能按时切过去。
5. 这个案例的边界
我不想把它讲成万能药。这个案例成立有几个前提:团队已经承认真实问题在流程而非工具、有一位能推动四个部门的负责人、以及愿意先在一个版本里试点而不是全公司推广。
如果缺少其中任何一个,同样的字段和规则搬过去,结果大概率还是一张没人填的表。

八、进度跟踪流程优化清单:日、周、迭代、月
有了字段和规则,还需要把动作固化到节奏里。下面是我实际用过的四层清单,每层都控制在一屏以内,避免变成负担。
1. 每日 15 分钟更新巡检
产品经理每天固定做四件事,顺序不要变:
- 看新增阻塞,确认每条都有跟进人和截止日。
- 看超期未闭环项,逐条在记录里追问一句进展。
- 看关键路径任务的状态变化,确认是否符合预期。
- 把当天新的变化写入记录,而不是留到周会。
这里有一条边界要守住:巡检是看记录,不是催人。一旦变成逐条追问"你今天做了什么",就会迅速演变成微观管理,团队会开始用"填得好看"来应付你。
2. 每周三张清单
周同步我只准备三张清单,全部从记录里自动聚合,不重新写:
- 进度清单:本周完成、下周计划、关键路径状态。
- 风险清单:未闭环阻塞、外部依赖、预计影响排期的事项。
- 决策清单:需要决策人拍板的事项,每条带选项和影响。
第三张清单是最容易被省略、也最有价值的一张。把"需要谁决定什么"单独列出来,能把会议从讨论变成拍板。
3. 迭代或版本更新记录
每个版本结束,我会补一条完整的版本记录,包含四块内容:承诺范围与实际交付范围的差异、本周期所有需求变更及其决策结论、遗留问题与责任人、以及下个版本的前置依赖。
这条记录的价值主要在半年后。当有人问"这个功能为什么最后没做"时,答案应该在版本记录里,而不是在某个人的记忆里。
4. 月度流程复盘
月度复盘不看业务,只看流程。我固定问四个问题:
- 哪些字段在过去一个月从未被填写或被使用?考虑删掉。
- 哪类记录的平均闭环时间最长?环节是否缺人。
- 同步会议里有多少时间花在了读记录上?如果是,说明异步摘要没做好。
- 记录及时率是多少?如果低于 70%,先查入口是否便利,再查考核。
顺序很重要:先查工具与入口,再查规则,最后才谈意识。倒过来做,通常只是把责任推给团队。

九、不同情况下的行动建议与取舍
同样的方法,放到不同规模的团队里,落地方式差别很大。我按三种典型情况分别给建议,并说明各自要放弃什么。
1. 十人以内团队:够用就好,别做系统
这个阶段最大的浪费是过早引入流程。建议只做三件事:一张记录表、一个状态字典、每天 5 分钟站会过阻塞。
需要放弃的是完整的历史追溯和精细的字段体系。小团队的核心矛盾是速度,任何需要额外 20 分钟/天的流程都是负收益。
2. 一百人以上多团队:必须解决统一入口和口径
到这个规模,问题会从"记录不记录"变成"记录在哪、谁说了算"。核心动作是三件事:统一五类记录的主表结构、把状态字典做成强制约束、把升级规则自动化。
这类组织的现实约束还包括数据边界和系统整合。像前面案例里那样,用 PingCode 这类服务中大型企业的平台把需求、任务、缺陷、测试打通,同时支持私有化部署,能减少跨系统搬运造成的记录缺失。取舍点在于:引入平台一定会带来一次流程对齐成本,但跨四五个部门各自维护表格的隐性成本通常更高。
3. 强合规或从 Jira 迁移:迁移方案比功能清单更重要
如果你所在的组织有数据本地化要求,或者正在做国产替代评估,选型顺序建议调整为:先确认部署方式是否满足合规,再确认历史数据迁移路径,最后再比功能。
顺序反过来的话,很容易出现"功能都满意,但迁移要重做一遍字段映射"的局面。这也是我在选型时会把 PingCode 支持 Jira 平滑迁移这一项单独列出来的原因,迁移可行性是可验证的工程问题,不是营销承诺。
4. 三种工具形态的取舍对比
| 形态 | 适用规模 | 优势 | 主要代价 |
|---|---|---|---|
| 表格 | 3 到 15 人 | 灵活、零学习成本、改字段随时改 | 无自动化,状态靠人维护,规模一大就失控 |
| 文档 + 表格组合 | 10 到 50 人 | 可读性好,适合跨职能阅读 | 容易形成多入口,历史追溯依赖手工 |
| 项目管理平台 | 50 人以上 | 统一入口、自动化升级、权限与审计完整 | 需要一次流程对齐与迁移投入 |
5. 什么时候应该主动放弃更新记录
这一条可能有点反直觉:不是所有团队都需要完整的更新记录体系。
如果团队在 5 人以内、周期在一周内、所有人在同一间会议室、且决策链条只有一层,那么记录带来的收益很可能低于它的维护成本。这种情况下,口头加站会就是更优解。
判断标准可以简化成一句:当"信息不同步造成的返工"开始定期出现时,才值得引入记录体系。提前引入,通常只是在培养形式主义。

十、反模式清单与纠正动作
前面讲了误区的成因,这里给一张可以直接贴在墙上的对照表。左边是表现,右边是具体纠正动作,不涉及理念。
| 反模式 | 典型表现 | 纠正动作 |
|---|---|---|
| 流水账 | 只记动作不记结果和决策 | 增加"变化说明"和"决策结论"两个必填字段 |
| 报喜不报忧 | 表中几乎无阻塞记录 | 把"阻塞数长期为 0"设为待核查信号,而非好现象 |
| 状态口径不一 | 进度汇总会反复对账 | 发布状态字典,附可验证的完成标准 |
| 只记录不决策 | 表中大量超期未闭环项 | 设置 48 小时自动升级与 5 工作日复盘规则 |
| 多入口并行 | 同一变化在三处出现或全都没出现 | 同类记录只保留一个入口,其余设为只读视图 |
| 填了没人读 | 填写率在第三周断崖下跌 | 会议只讨论记录内事项,让填写产生可见回报 |
| 复盘只看结论 | 同类问题反复出现 | 把记录及时率、闭环率纳入月度复盘固定议题 |
这七条里,我最想强调第二条。"没有阻塞"通常意味着阻塞没有被写下来,而不是没有问题。我看到阻塞数量在流程落地后上升时,一般不会着急,先看解决周期是否同步下降。
十一、30 天落地路线图
如果要从零开始,我建议按四周推进。每一周只解决一个变量,避免同时改动太多导致无法判断哪一步起了作用。
1. 第 1 周:设计字段与状态字典
目标是产出一页纸的规范:12 个字段、6 个状态及其完成标准、五类记录的定义。这一周不要碰工具,直接在表格里定义,改起来更快。
产出验收标准很简单:团队里任意两个人对同一条记录的填写方式能达成一致,不需要额外解释。
2. 第 2 周:单项目试点
选一个跨部门、有一定依赖复杂度的版本作为试点,不要选最简单也不要选最复杂的。这一周只要求一件事:所有阻塞必须当天写入,并且带跟进人和截止日。
试点期允许混乱。判断试点是否成功,看的不是表有多整齐,而是有没有人因为看到记录而改变了自己的动作。
3. 第 3 周:自动化与同步机制
把重复动作交给工具:每日摘要、超期提醒、阻塞升级通知、状态变更日志。同时把日会前 5 分钟固定为读记录时间。
这一周的关键指标是记录及时率。如果低于 70%,先检查入口是否够近,再检查是否需要减少字段。
4. 第 4 周:复盘指标并固化
月底做第一次正式复盘,看四个指标:记录及时率、阻塞平均解决周期、计划偏差率、变更闭环率。然后只做一件事:根据数据删掉至少一个字段、加上一个升级规则。
流程优化的正确节奏是持续微调,而不是一次设计完美。我见过的能长期存活的记录体系,无一例外都是被改过至少五轮的版本。

十二、一页检查清单与下一步
把上面的内容压缩成一页,你可以直接拿去对照自己团队的现状。每一条都是可以回答"是或否"的具体问题。
- 是否只有唯一一个更新记录入口?
- 字段数量是否在 12 个以内,且每个字段都有明确触发作用?
- 状态字典是否写到了可被第三方验证的程度?
- 是否有明确的"什么变化必须记录"清单?
- 阻塞记录是否强制包含跟进人、影响和截止日?
- 是否有 24 小时 / 48 小时的升级规则和明确接收人?
- 需求变更是否 100% 带决策结论?
- 每周是否只产出进度、风险、决策三张清单?
- 版本记录是否包含范围差异、变更结论和遗留问题?
- 月度复盘是否在看记录及时率、闭环率和计划偏差率?
如果上面十项里你只答得出三项以内,不需要做什么大改造,从最小的一步开始就够了:把阻塞类记录强制加上跟进人和截止日,并且让日会前五分钟只读新增阻塞和超期项。这一条改动成本不到半小时,但它是整条链路最容易断、收益也最直接的一环。
跑满两周之后,你手上会第一次出现可比较的数据:阻塞暴露延迟是多少、闭环周期是多少。到那时再决定要不要上平台、要不要做自动化,判断会比现在凭感觉选型靠谱得多。更新记录管理的终极目标不是记录更全,而是让每一次变化都能在同一天被人看见、被指派、被决定。
常见问题解答(FAQ)
1. 更新记录到底和进度跟踪表、周报有什么区别?是不是换了个说法而已?
我们团队每周都在写周报,格式挺齐的,但真到项目出问题的时候,谁也说不清某个需求是什么时候变的、谁同意的。我一直怀疑是不是我们只是把记录这件事做得更形式化了,而不是真的解决了跟踪问题。所以想搞清楚,更新记录管理和我现在做的这套周报到底差在哪。
区别在记录的触发机制和服务对象。周报是固定时间点、面向汇报对象的总结,天然会过滤掉过程信息;更新记录是事件触发、面向决策的原始凭证,它要回答的是“这件事什么时候、因为什么、从什么状态变成什么状态”。具体判断标准可以看三点:第一,周报通常只有完成项和计划项,更新记录必须有变更项、阻塞项和决策结论;
第二,周报按人汇总,更新记录按事项汇总,同一个需求换了负责人,记录链条不能断;第三,周报读完是知道进度,更新记录读完要能直接触发动作,比如升级、调优先级、改排期。如果你们现在的周报里,变更和阻塞两条都找不到,那基本等于没有更新记录,只是进度快照。
可行的做法是保留周报作为对外汇报层,另建一张按事项编号的更新记录表,字段至少包含事项编号、更新日期、原状态、新状态、变更原因、影响范围、决策人、下一步、截止日,周报从这张表里抽取生成,而不是反过来。
2. 更新记录多久写一次合适?要求每天写是不是太 micromanagement 了?
之前我们试过让所有人每天下班前更新一次进度,结果第三周就没人认真填了,全是“继续推进中”这种废话。我自己也很矛盾,一方面确实想知道项目实际情况,另一方面又觉得天天催更新很像在盯着人干活。所以想问问有没有一个比较合理的频率和颗粒度标准。
频率应该由记录类型决定,而不是一刀切要求每天写。可以分成四种节奏:任务级更新按事件触发,也就是状态真的变了才写,比如从进行中变成阻塞,没有变化就不写;项目级摘要按周写,只写本周关键变化、风险和下周动作;迭代或版本节点按里程碑写,覆盖范围、变更、发布内容和遗留问题;
风险和阻塞登记表是随时触发,一旦出现就登记,不等开会。判断频率是否合理,看一个指标:记录及时率,也就是在状态实际发生变化后24小时内完成记录的比例,如果能稳定在80%以上,说明频率是匹配的;如果低于60%,通常是要求写得太频繁或者字段太复杂,而不是团队不配合。
颗粒度上,日更只适合关键路径上的任务和有外部依赖的事项,普通任务用周更摘要就够。真正要避免的不是频率低,而是记录里只有动作没有状态变化和决策,比如“继续推进”这类描述对决策零帮助,应该改成“接口联调未开始,等待对方提供测试环境,已升级至技术负责人,预计周五前响应”。
3. 团队里每个人对“完成”“进行中”的理解都不一样,状态口径怎么统一?
我们现在的表格里,开发说完成是代码写完,测试说完成是自测通过,产品说完成是要上线,结果同一行在三个人嘴里是三个状态。开会经常为这个吵,最后还得挨个去问。我想知道状态字典到底该怎么定,定得多细才够用又不至于没人填。
状态定义的关键不是数量,而是每个状态必须有可验证的完成标准,也就是“谁在什么条件下可以判定进入这个状态”。建议先控制在六个状态:未开始、进行中、阻塞、待确认、已完成、已取消。其中两个最容易出问题的要单独定义清楚:待确认指的是交付物已产出但还没通过验收,必须有明确的验收人和验收标准;
已完成指的是验收通过且满足上线的全部条件,而不是“代码写完”或“自测通过”。每条状态旁边加一列“完成标准”,用一句话写成可判断的条件,例如“已完成:测试用例全部通过,且产品在验收环境确认无阻断问题”。落地时选一个迭代试跑,遇到分歧就当场把判断写进标准里,两周后你会得到一份贴合自己团队的字典。
另外状态变更必须带记录人、时间和原因,否则口径统一了也追不回去。衡量效果可以看两个口径:跨角色对同一事项的状态判断一致率,以及状态被回退(比如从已完成退回进行中)的次数,回退频繁说明完成标准定得太松。
4. 推行更新记录管理,怎么让团队愿意填而不是当成额外负担?
我自己很清楚记录有用,但每次一推行,研发和测试就说是又多了一份表。之前也上过一套流程,坚持一个月就荒废了。我不想再来一次那种靠行政命令强推、最后没人用的循环,所以想知道有没有一个比较务实的落地顺序。
务实做法是先做减法,用一个月分四周推进,而不是一次性上线完整体系。第一周只统一最小字段和状态字典,字段控制在十项以内:事项编号、更新日期、事项、负责人、状态、变更说明、影响、依赖或阻塞、下一步、截止日,先在一个项目里用,不要全公司推。
第二周小范围试点,选一个迭代跑通从记录到决策的完整链路,重点是验证“记录有没有真的转化成动作”,比如每周从记录里挑出阻塞项做升级。第三周处理重复劳动,把提醒、模板和摘要做成自动化,让团队填一次就能被多处复用,比如更新记录自动汇总成周报草稿,减少二次录入。
第四周看指标复盘,关注记录及时率、阻塞平均解决周期、计划偏差率(实际完成时间与承诺时间的差值)和变更次数,用数据判断是流程问题还是字段问题,而不是靠感觉。真正让团队愿意填的核心不是培训,而是让他们感受到记录能带来帮助:填进去的阻塞真的被升级解决了,填进去的依赖真的被协调了。
如果连续两周记录里提出的问题都没有得到回应,任何流程都会在第三周死掉。
核心关键词
文章包含AI辅助创作:更新记录管理方法大全:产品经理进度跟踪流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/470489
读者评论
把更新记录的最小单位定义为“变化”而不是“动作”,这个判定标准很实用。我们团队之前每天写日报,全是“开了会、写了文档”,下游看完跟没看一样。改成只写影响排期的变化后,表短了一半,反而有人主动读了。
文中四个健康度指标能直接从表里算出来,这点比很多只讲原则的文章强。不过数据来自11个团队的非正式观察,样本量偏小,柱状图里那些具体数字参考价值有限,方向性结论可以信,精确比值别当真。
顺序那段最戳我:先上工具再补规则,等于把混乱放大。我们就是先买了看板才讨论状态口径,结果“进行中”三个部门三种理解,汇总表永远对不上。先把状态字典和责任人跑通两周再迁移工具,确实更稳。
状态口径不统一占了失效原因31%,这个判断很真实。我们复盘延期时发现,争议根本不在技术,而在“完成”到底怎么定义。附上可验证的完成标准后,验收扯皮少了很多。
