我复盘过 23 个研发团队的进度同步机制,从 8 人的创业小队到 400 人的硬件研发中心。其中最反常识的一个发现是:日报写得最勤、站会开得最准时的那个团队,交付周期反而比同类团队长了将近四成。原因不是他们不努力,而是所有更新都没有变成决定。进度被记录、被转发、被归档,但没有人因为一条更新而改变计划、调动资源或升级风险。这篇文章想解决的问题就是,怎么把每日进展从“汇报动作”改造成一个能持续产出决策的系统,以及在这个过程中最常见的坑到底长什么样。
一、先给结论:每日进展的价值不在“更新”,而在“触发决策”
大多数关于每日进展的讨论都停留在形式层面:站会要不要站着开、日报该写几行、看板要不要每天拖。这些问题都能优化,但优化到极致也只是让一个不产生决策的流程变得更顺滑。真正决定成败的,是这条更新链路能不能在当天把某个模糊状态变成某个明确动作。
1. 每日进展实际在解决三类问题
把每天的信息流动拆开看,它其实只承担三件事。第一是对齐目标:让每个人知道自己手上这件事和本周目标之间的关系有没有变化。第二是暴露阻塞:把“我卡住了”从个人心里的焦虑,变成团队可见的事实。第三是触发决策:把一个需要选择的问题,推到有权限、有资源、有责任的人面前。
很多团队只做了第一件事的变形版本,把任务列表念一遍,然后就结束了。对齐是发生了,但阻塞和决策都没有着落。这种机制在项目平稳期看不出问题,一旦出现跨团队依赖或者需求变更,就会立刻失效。
2. 一条判断机制是否有效的硬标准
我给团队做诊断时只问一个问题:过去两周里,有多少次因为你看到的某条每日更新,你改变了自己的行动?不是“你读到了”,也不是“你回复了”,而是你真的调整了资源、延后了任务、升级了风险或者关闭了一个阻塞。
如果这个问题的答案是零或者想不起来,那么这套机制目前只是信息搬运,不产生任何组织收益。它的成本却是实打实的:每人每天 10 到 20 分钟,50 人的团队一年就是 2000 到 4000 个工时。
3. 产品经理的角色需要重新定义
在失败机制里,产品经理通常是记录员:收集进度、整理日报、在群里同步。在有效机制里,产品经理是阻塞清除者和决策推动者,主要精力应放在识别偏差、判断依赖、推动闭环上,而不是逐条听任务。
这个差别看起来只是措辞,但它决定了两件事:产品经理每天的时间分配,以及团队对“更新”这件事的心理预期。当团队意识到更新是为了拿到决策而不是接受检查,填写质量会发生明显变化。

二、背景与真实场景:三种形态,三种代价
没有任何一种每日进展机制是普适的。团队规模一变,沟通成本结构就变,最优解也跟着变。下面这三种形态我都亲手搭建或改造过,它们的失效方式各不相同。
1. 十到三十人:口头同步的隐性成本
小团队最自然的做法是每天早上一圈人围在一起,五分钟说完。它的优势是快,劣势是信息不落地。说过的话三天后就没人记得,谁答应了什么、什么时候给,全靠记忆和群聊检索。
我见过一个 12 人的团队,站会开得非常流畅,但当两个人同时对同一个接口负责时,冲突暴露时已经是提测前一天。他们不是没同步,而是同步了但没有形成可追溯的承诺。
2. 五十到一百人:形式化日报的塌陷期
这个规模的组织通常已经被迫引入书面日报或站会加看板。问题在于,人数超过 30 以后,一次全员同步的信息密度急剧下降,每个人真正关心的只有两三条,却要听完所有内容。注意力成本按人数平方增长,而有效信息只按线性增长。
更麻烦的是,这个阶段往往同时存在多个小团队各自的日报格式,汇总到产品经理手里时,已经变成了三套无法对齐的口径。产品经理花大量时间做格式转换,而不是做判断。
3. 一百人以上:异步为主加决策例会

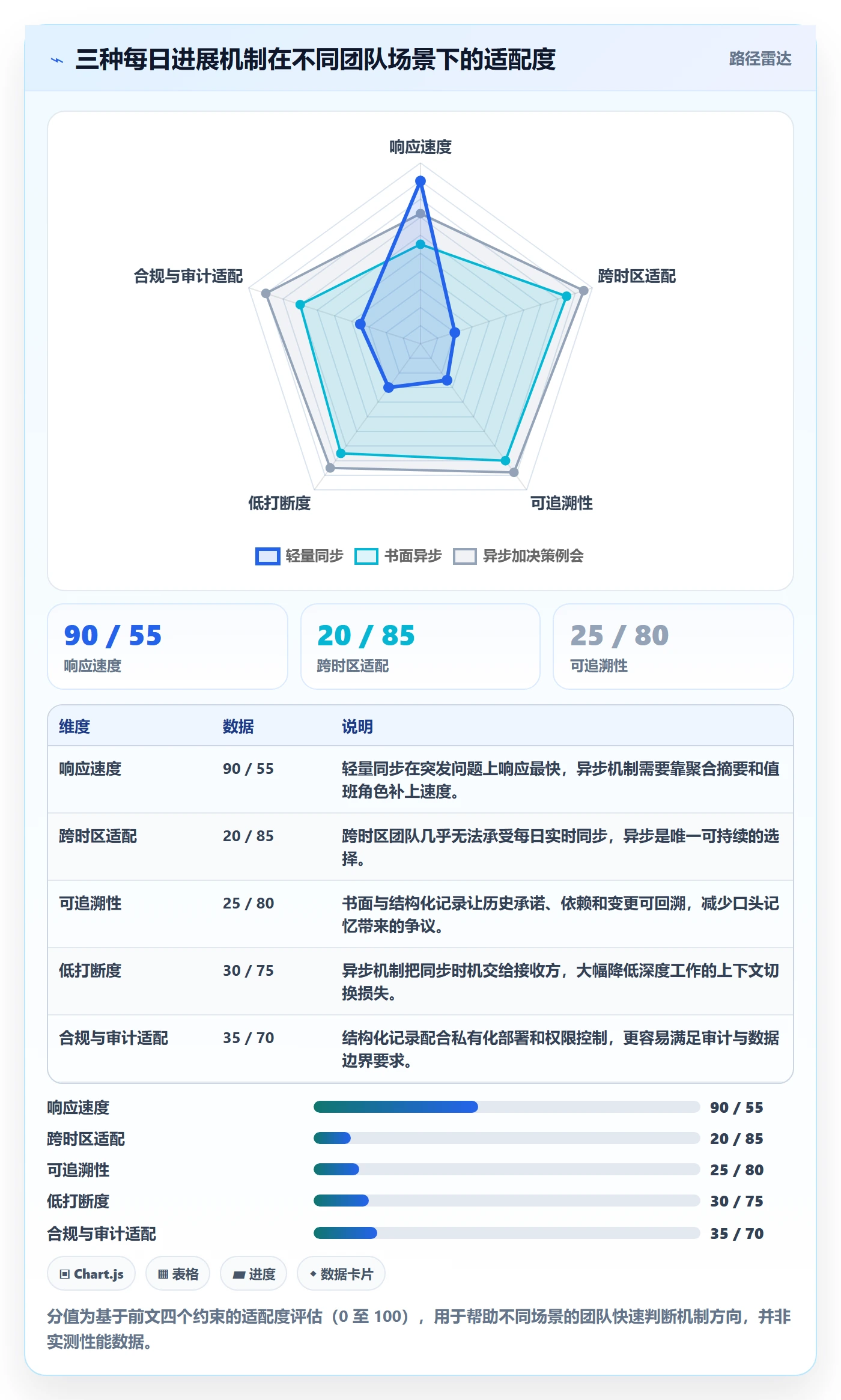

超过 100 人之后,全员同步基本不可行。可行的结构是:每日以异步结构化更新为主,每周保留一次聚焦决策的例会。异步更新负责暴露状态和风险,例会负责处理需要多人协商的选择。

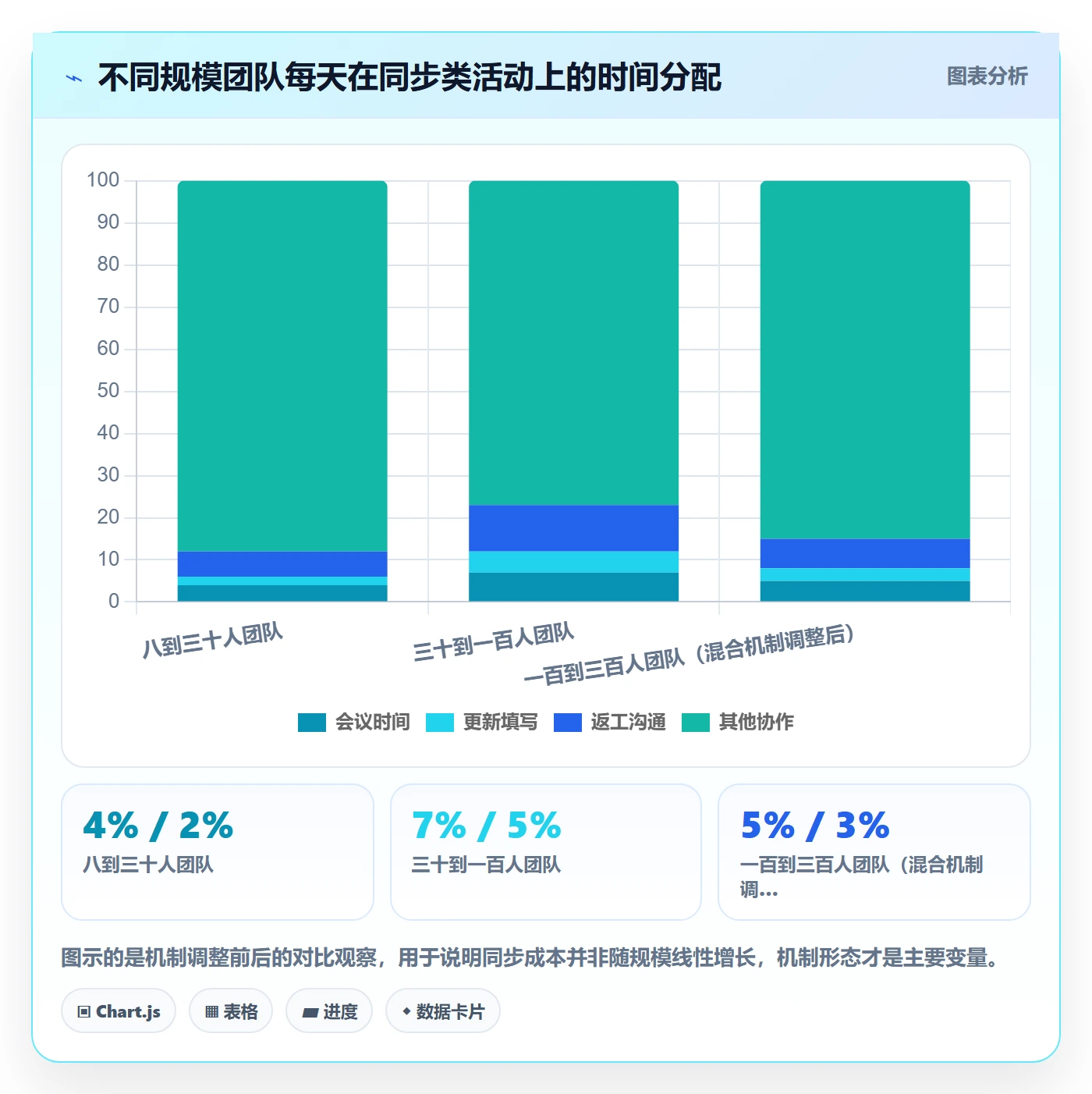

这个结构的关键在于,异步更新必须被真正消费。我见过太多团队把异步更新做成了“写完就进黑洞”,最终团队学会敷衍。下面这张图反映的就是不同规模下,时间都花在了哪里。

三、六个最常见的踩坑方式
下面这六条,是我在复盘记录里出现频率最高的。它们几乎不会单独出现,通常是三四个一起发作,互相放大。
1. 把每日进展做成工时监控
一旦更新被用来核查“你今天干了几个小时”,团队会立刻进入防御状态。表现形式是:更新变长、措辞变模糊、风险被隐藏。被监控的人不会报告坏消息,只会报告安全的坏消息。这对依赖早期暴露问题的机制是致命的。
2. 模板字段越多越“专业”
我见过一份 14 个字段的日报模板,包括计划工时、实际工时、完成百分比、信心指数。结果是人人都填 100%,因为填别的要被追问。字段越多,虚假精度越高,判断价值越低。
3. 只报完成,不报风险和依赖
这是最普遍的一条。团队默认“进展”等于“做完了什么”,但产品经理真正需要的是“什么可能做不完”和“我在等谁”。风险字段缺失的机制,等于放弃了它最有价值的那部分。
4. 用站会时长衡量团队认真程度

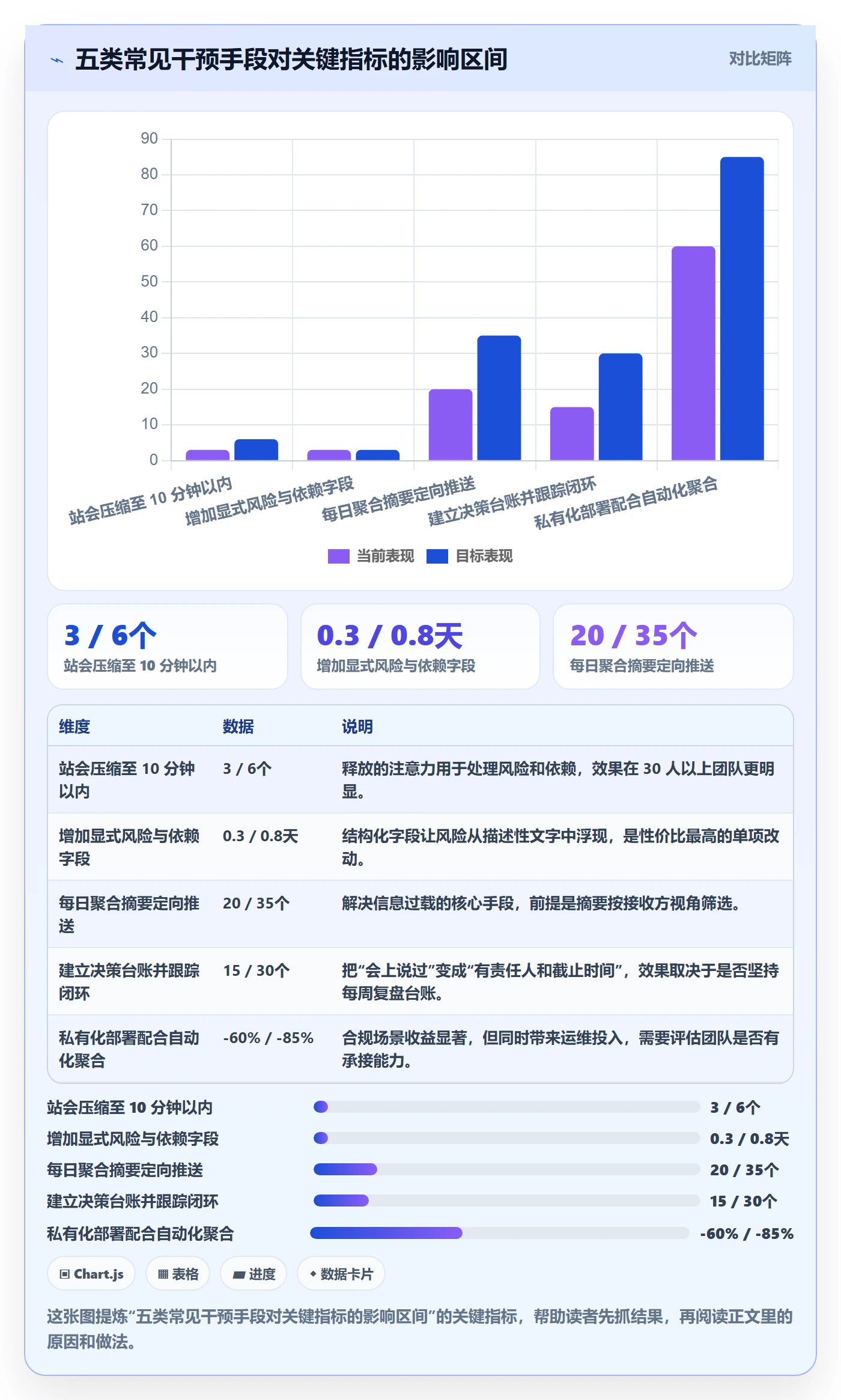

有些管理者把站会开满 30 分钟当作投入度指标。实际上,超过 15 分钟的同步会,边际信息量接近于零,多出来的时间主要在处理本该会后单独解决的细节问题。下面这张横向条形图展示的就是这六类问题的出现频率。

5. 先选工具,再想机制
工具选型通常发生在机制之前,因为工具看得见、可采购、能汇报。但工具只是承载方式。如果机制本身没定义清楚“谁在什么时候必须给出什么”,再强的工具也只能生成更多无人阅读的通知。
6. 把过程指标拿去考核个人
更新及时率、看板更新次数、阻塞数量,这些指标用于诊断系统非常有效,一旦绑定个人绩效就立刻失效。团队会开始控制指标本身:及时率靠提前填、阻塞数量靠不报。指标一旦成为考核项,它的诊断价值就归零。
四、专业判断逻辑:四个约束决定机制形态
机制设计不是审美问题,它受四个约束限定。把这四个约束想清楚,模板和节奏基本就自动浮出来了。
1. 约束一:上下文切换成本
每次同步都会打断深度工作。研发人员的深度工作块通常需要 40 到 90 分钟才能进入状态,一次 15 分钟的随机插入,实际损失往往在 25 分钟以上。所以同步活动的总时长应该按“打断次数 × 恢复成本”来算,而不是按会议时长算。
这也是异步更新在中大型团队更划算的根本原因:它把同步的时机交给了接收方。
2. 约束二:阻塞暴露延迟

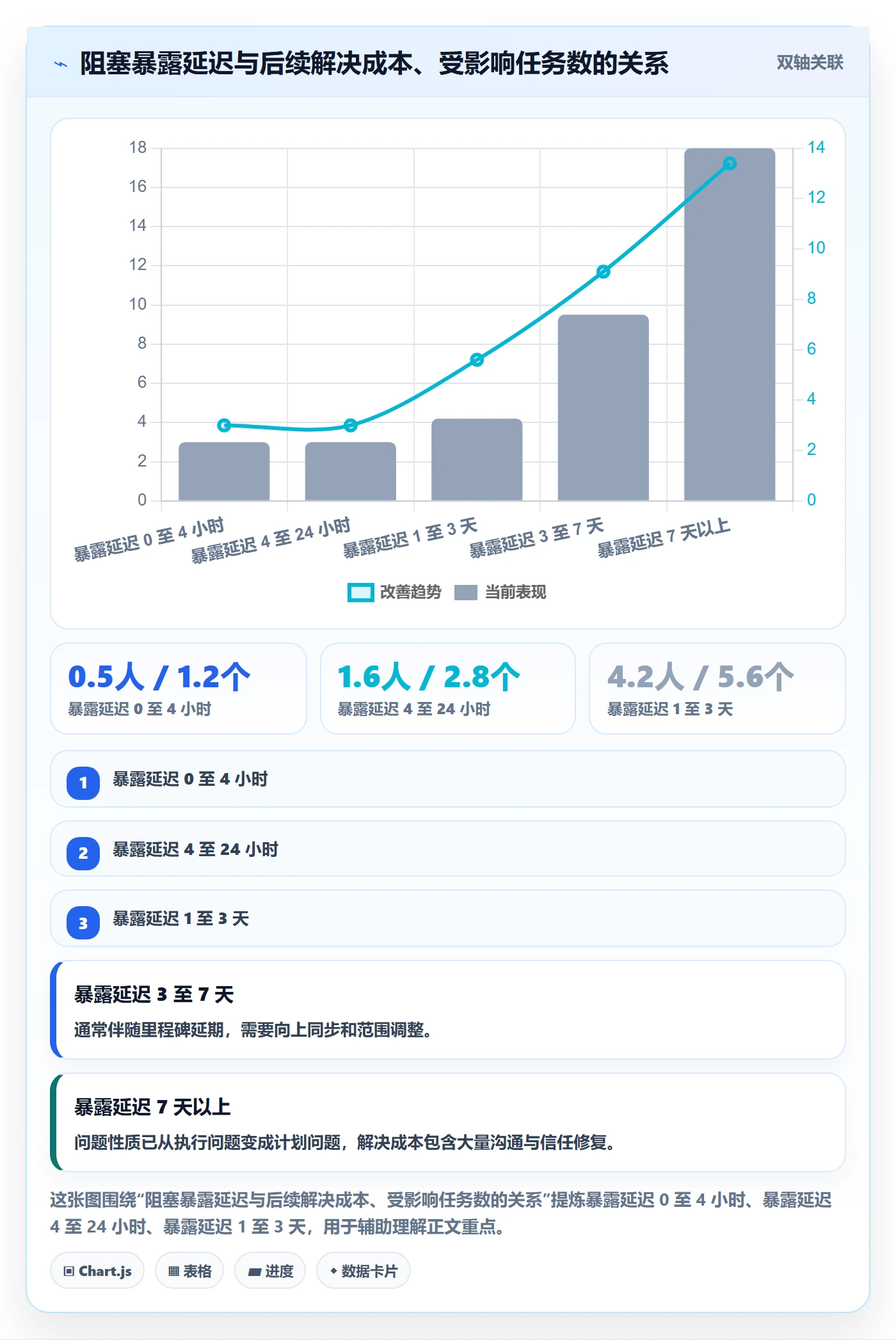

阻塞从发生到被团队看到的时间,直接决定解决成本。延迟一天,往往意味着有人已经基于错误前提做了一天的工作。这是我判断机制好坏时最看重的一个指标。

3. 约束三:决策闭环半径
一个问题需要谁来拍板,决定了它该在哪个层级被提出。如果日常同步里出现的都是需要总监决策的问题,说明机制没有分层,日常同步正在承担它不该承担的角色。健康的机制应该让 70% 以上的日常问题在团队内部当天闭环,只有少数依赖和资源问题向上走。
4. 约束四:心理安全水位
如果团队里报阻塞的代价是被质疑能力,那么机制再精巧也没用。心理安全不是软性话题,它直接决定了你的数据质量。判断方法很朴素:看过去一个月里,有多少问题是团队成员主动提前暴露的,而不是在延期后才被发现的。
五、案例与数据观察:超过一百人后,机制必须换挡
这一节讲的是一个真实的改造过程。涉及的公司做了匿名处理,数据是我在参与改造时记录的观察值,不是行业统计。
1. 为什么一百人是分水岭
这个组织大约 300 人,研发 180 人左右,分布在三个城市、两个时区。改造前的情况是:每个小组有自己的站会和日报,格式各异,产品经理每天花大约两小时做人工汇总,汇总结果以长文形式发在群里,平均阅读率不到三成。
一百人之所以是分水岭,是因为在这个规模上,“所有人知道所有事”已经不可能,必须转为“关键信息按需可达”。继续追求全员同步,只会让信息密度稀释到没有价值。
2. 私有化部署对每日进展的实际影响
这个组织属于强合规场景,代码和需求数据不能出内网。他们的项目管理平台换成了 PingCode,采用私有化部署。这个选择对每日进展机制的影响,比很多人想象的大得多。
因为数据留在内网,他们可以把更新内容与需求、代码提交、构建记录做关联,而不必担心外部数据传输。每日更新不再是孤立的一段文字,而是一条可追溯的链路节点。产品经理看一条阻塞,可以直接跳到关联需求和最近一次构建。
另一个实际收益是权限审计。改造后,跨团队的可见范围可以按项目和角色精细控制,审计准备时间从改造前的大约 40 人时降到 6 人时左右。这个数字看起来和进度跟踪无关,但它决定了团队敢不敢把真实信息写进系统。
3. 从 Jira 迁移时最容易踩的三个坑
他们原本使用 Jira,迁移过程大约用了六周。我记录下三个反复出现的坑,对任何准备做国产替代的团队都适用。
第一个坑是把 Jira 的自定义字段原样搬过去。Jira 里积累了七八年、上百个自定义字段,其中大部分已经没人用。正确做法是先做字段清理,只迁移近一年有实际写入的字段,否则新平台一上线就继承了一堆历史包袱。
第二个坑是工作流照搬而不重新设计。Jira 的工作流往往是为审批设计的,状态很多,但每日进展需要的是快速的状态流转。迁移是最好的重构时机,把状态压缩到六到八个,让每天的更新能在一两步内完成。
第三个坑是迁移时没有并行验证期。直接切换的风险是历史数据检索断裂。可行做法是保留一个月的双写或只读并行期,确认跨项目依赖和历史追溯都能正常工作后再停用旧系统。PingCode 提供了 Jira 平滑迁移的能力,但流程设计仍然需要团队自己想清楚,工具不会替你做这个决定。

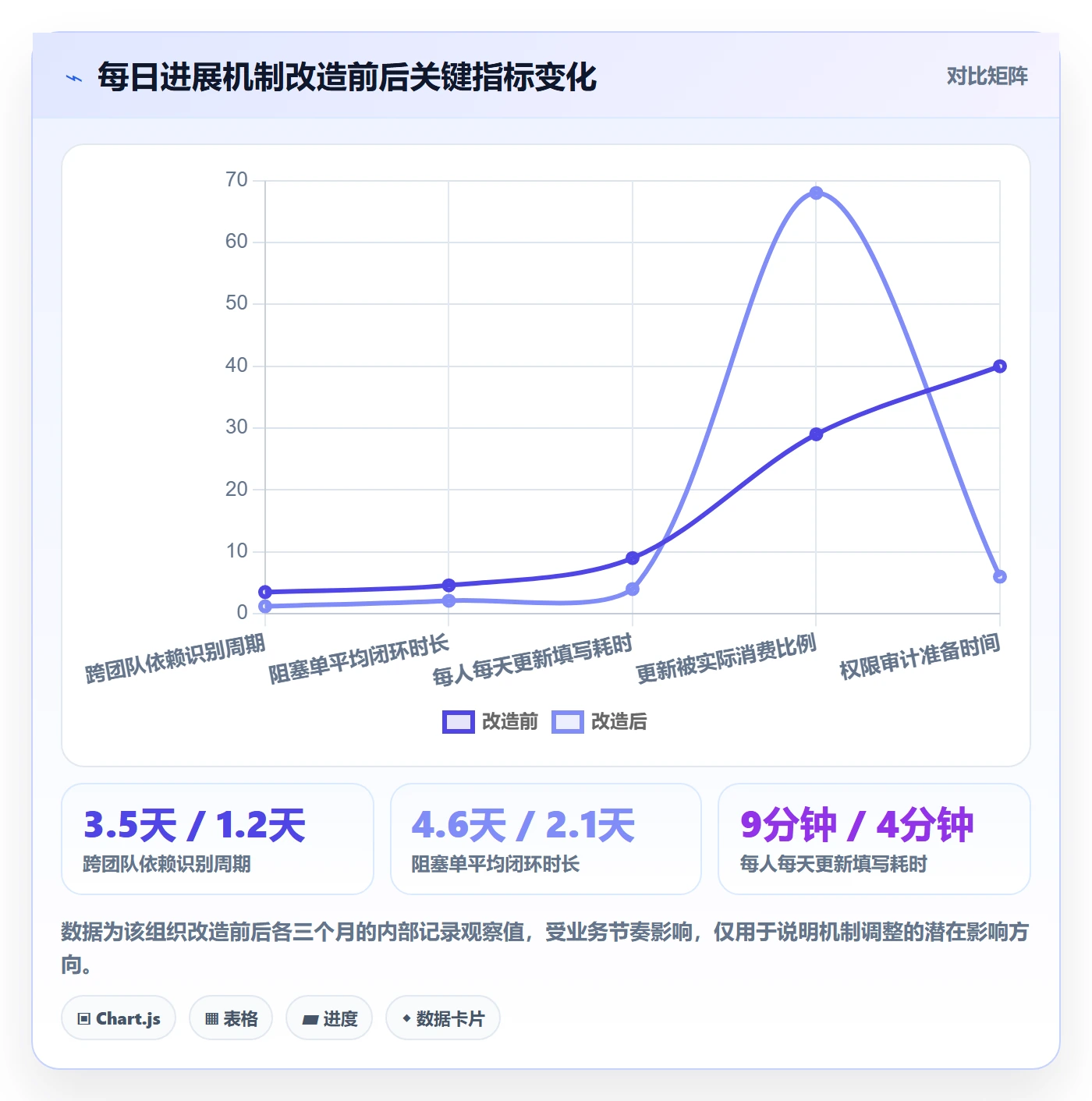

4. 改造前后的数据观察
改造的核心动作有四条:把每日同步从全员会议改为异步结构化更新;把更新字段压缩到六个;每天由系统自动生成一份按风险和依赖排序的聚合摘要;每周保留一次 45 分钟的决策例会。
运行三个月后,我记录了六项指标的变化。需要说明的是,这些是单一组织的观察值,受业务波动影响,不能直接外推。

5. 一个容易被忽略的转化漏斗

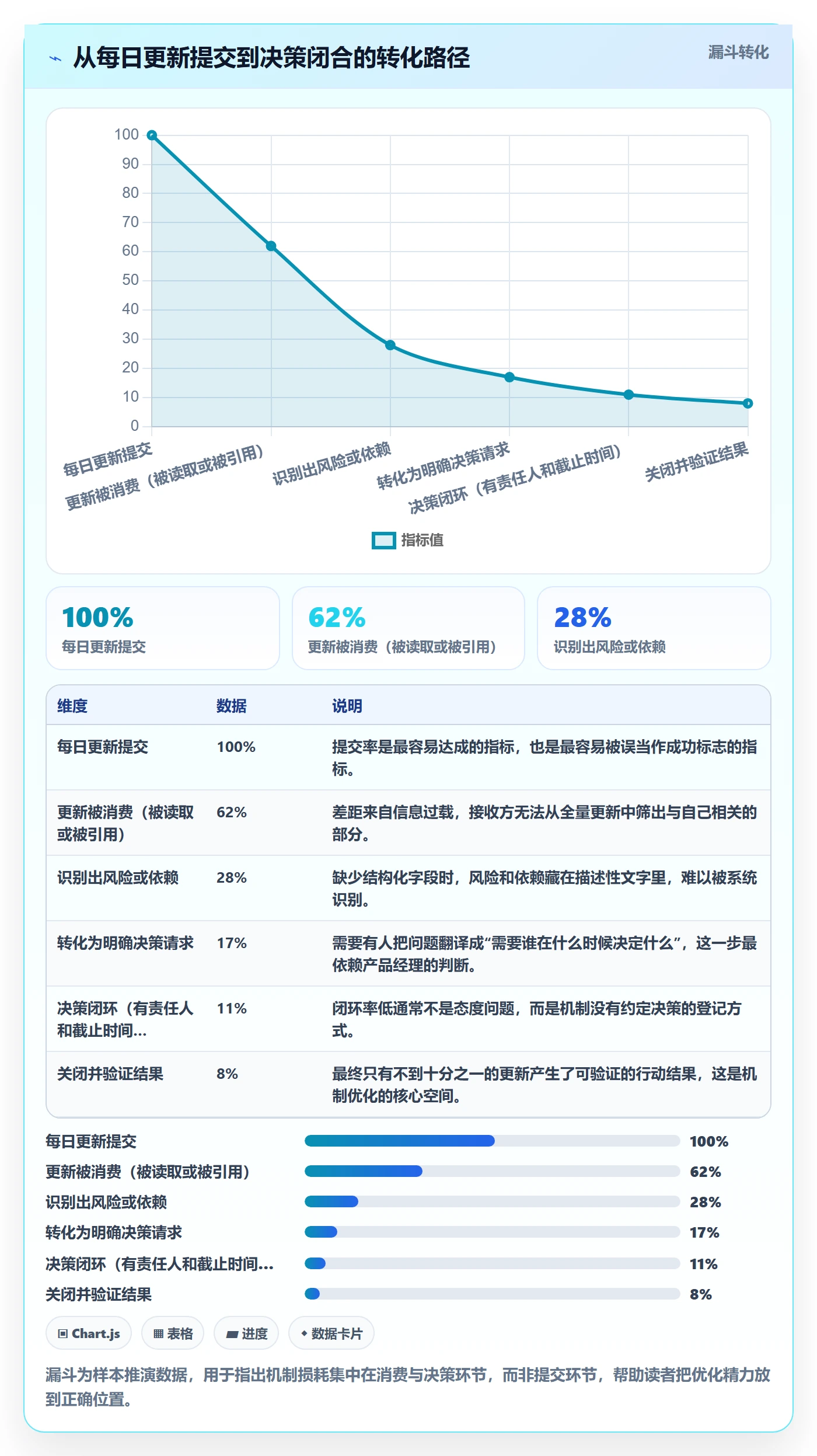

改造过程中最有价值的发现,是我把每日更新的流转做了一次漏斗统计。结果很能说明问题:大部分机制损失发生在“更新被消费”这一步,而不是“更新被提交”这一步。
团队一度自豪于 100% 的更新提交率,但从提交到真正闭合决策,中间漏掉了将近九成。这条漏斗后来成了他们持续优化的主线。

六、不同情况下的行动建议
下面按团队规模和场景给出具体做法。这些建议不是模板套用,而是基于上面四个约束推导出来的,需要根据你们的实际情况做裁剪。
1. 十到三十人团队
保持同步,但必须落地。建议每天一次不超过 12 分钟的短同步,会上只处理偏差、依赖和风险,任务进度用看板代替口头汇报。会后五分钟内,由产品经理把当天产生的承诺写进一处唯一的事实源。
关键是不要在这个阶段引入复杂的日报系统。小团队的成本敏感度极高,任何增加填写负担的动作都会迅速失效。
2. 三十到一百人团队
开始分层。按小组做每日同步,产品经理只参加与自己职责相关的组,其余通过聚合信息消费。建议引入结构化异步更新与每周一次跨组决策例会,例会只处理需要跨组协商的议题。
这个阶段最容易犯的错是继续坚持全员站会。人数到 40 以后,全员站会的信息效率下降非常明显,应该果断拆分。
3. 一百到五百人团队
以异步为主。每日更新字段控制在六到八个,重点是风险、依赖、需要谁决策这三项。系统每天自动生成一份按风险等级和依赖关系排序的聚合摘要,推送给需要的人,而不是让所有人读全部内容。
同时建立决策台账:每条需要跨团队决策的问题都要有责任人、截止时间和验证方式。没有台账,决策会开完就散。对于这个规模的国产替代需求,PingCode 的私有化部署和 Jira 平滑迁移能力是比较贴合的选择,尤其是数据不能出内网的场景。
这个规模下,还要开始关注权限与可见性的设计。信息该给谁看、不该给谁看,直接决定团队敢不敢写真实情况。

4. 远程与跨时区团队
异步是唯一可持续的选择。建议把每日更新固定在各自的收工前提交,系统按团队时区在次日上班前生成摘要。每周留一次所有时区都能覆盖的决策例会,控制在 45 分钟内。
跨时区最容易出问题的是责任交接。建议在更新中明确写出“我需要谁在什么时间之前做什么”,把接力棒显式传出去,而不是依赖对方主动发现。
5. 强合规与强监管行业
优先考虑数据边界。每日更新涉及需求、缺陷和客户信息时,私有化部署往往不是可选项而是硬约束。这种情况下,机制设计要额外加上两条:更新内容的可见范围按项目和角色分层,以及关键决策留痕可审计。
需要注意的是,合规要求不要变成填写负担。可行做法是让系统自动带出权限与项目上下文,人只写判断部分。
七、取舍:每一种选择都有对价
机制设计没有免费选项。下面四组取舍是绕不开的,想清楚它们比照搬任何最佳实践都有用。
1. 透明度与心理安全的取舍
更新越公开,信息流动越快,但团队越可能只写安全内容。我的判断是:日常更新对团队内公开,个人维度的统计不对全员展示。用这种方式同时拿到流动性和安全感。
2. 自动化与可控性的取舍
自动化能显著降低填写负担,但过度自动化会让更新变成系统生成的内容,失去人的判断。建议自动生成上下文和聚合摘要,保留人对风险和决策的判断段落,不要用 AI 直接替人写结论。
3. 标准化与团队自主的取舍
完全标准化的好处是可聚合,坏处是小组会找到绕过方式;完全自主的好处是贴合实际,坏处是无法跨组比较。折中方案是统一最小字段集,允许小组增加不超过两个自定义字段。
4. 私有化与开箱即用的取舍
私有化部署带来数据边界和审计友好,代价是运维投入和升级节奏。开箱即用上手快,但在强合规场景下可能直接出局。这组取舍取决于业务属性,而非团队偏好。

八、常见问题排查
下面这七个问题几乎每个团队都会遇到。我按“症状,原因,调整动作”的结构给判断,而不是只给结论。
1. 更新流于形式,写的人敷衍
症状是内容越来越模板化,出现大量“按计划推进”。原因通常不是态度,而是更新没有被消费,写得好和写得差没有区别。调整动作:让聚合摘要每天定向推送给相关人,并明确要求接收方在当天对涉及自己的阻塞给出回应。让更新的质量第一次产生后果。
2. 信息碎片化,没人看得进去
症状是更新总量大但无人阅读。原因是缺少聚合层,接收方要自己从全量信息中筛选。调整动作:引入按风险、依赖、截止时间排序的自动摘要,把“全量可查”和“重点必读”分开。
3. 只报进度不报风险
症状是更新看起来一片顺利,延期却在提测前集中爆发。原因是模板没有风险出口,或者报风险有代价。调整动作:增加一个显式的风险字段,并在例会上只讨论风险条目,不讨论已完成事项。同时明确提前暴露风险不追责,延期后才发现才复盘。
4. 老板要细节,团队要自主
症状是管理层要求更多字段和更频繁更新,团队抵触。原因是双方在争论形式,而没有对齐需要什么决策。调整动作:把讨论从“报什么”转到“你需要据此做什么决定”,通常能发现管理层真正关心的只是三到五个指标。
5. 工具太多,维护成本高
症状是信息散落在即时通讯、文档、看板、表格四个地方。原因是缺少单一事实源。调整动作:明确一处作为事实源,其他工具只做提醒和展示,不再承载状态。状态一旦分叉,跟踪就失效。
6. 跨时区完全对不齐
症状是问题总在下班后发酵。原因是缺乏显式的责任交接。调整动作:在更新中强制填写“需要谁在什么时间前完成什么”,并由系统在对方上班时定向提醒。
7. AI 摘要能不能用
可以用,但要设边界。AI 适合做去重、聚合、按主题归类,不适合直接输出风险判断和决策建议。我的建议是AI 生成结构化摘要,人写判断段落,并保留原始更新供追溯。否则一旦出现误判,没人能解释这条结论是怎么来的。

九、七天落地清单
如果你打算这周就开始调整,可以按下面这个顺序走。每一步都应该是可验证的,不要一次性改太多。
1. 第一天到第二天:定义产出,而不是定义格式
第一天,和团队一起回答一个问题:我们每天需要从这里拿到什么决定?把答案写成三个以内的具体产出,比如“今天必须有人处理的高优缺陷”“需要跨团队协调的依赖”“可能影响本周目标的偏差”。
第二天,据此反推最小字段集。我的经验是六个字段足够:目标关联、昨日进展、今日计划、当前阻塞、需要谁决策、期望时间。
2. 第三天到第四天:确定节奏与事实源
第三天,根据团队规模和时区,选定同步、异步或混合节奏,并明确每日的提交时间点。第四天,确定唯一事实源,把其他地方的进度信息停掉或改为只读。
这两天的关键是减少选项。同时存在两套记录方式,机制一定失败。
3. 第五天到第六天:试运行并记录阻塞
第五天开始试运行,产品经理重点做一件事:把所有阻塞整理成台账,明确责任人和截止时间。第六天,复盘第一次运行,不是复盘谁没填,而是复盘有多少条更新产生了实际动作。
4. 第七天:调整规则并固化
第七天,根据前两天的实际数据调整字段和节奏,删掉没人用的字段,把有效的规则写进团队约定。之后每两周做一次轻量复盘,只看三个数:更新被消费比例、阻塞平均闭环时长、决策闭合率。
下面是每日更新的最小字段示例,可以直接拿来改。
【每日进展|2026-03-12】
目标关联:Q1 支付链路稳定性(KR2)
昨日进展:完成退款回调重试逻辑,单测覆盖 82%
今日计划:联调对账服务,处理昨日遗留的 3 个高优缺陷
当前阻塞:对账服务的测试环境被另一项目占用,无法验证
需要谁决策:@张工(测试环境负责人)
期望时间:今天 16:00 前给出可用时段
风险提示:若今天无法联调,本周提测目标存在 1 天延期风险
十、把每日进展变成团队的操作系统
回到最开始那个反常识的观察:写得最勤的团队交付最慢。原因现在应该清楚了,他们优化的是记录的完整性,而不是决策的转化率。这两件事看起来相邻,实际上方向相反:记录越全,填写成本越高,判断密度反而越低。
如果只记住三句话,我希望是这三句:少汇报,多决策;少监控,多清障;少堆工具,多定规则。每日进展的终点不是一份被归档的日报,而是一条被关闭的阻塞、一个被作出的决定、一次被提前的暴露。
下一步怎么做,我建议从最小动作开始:明天开会前,先花十分钟统计一下,过去两周,你们的每日更新里,有几条真正改变了某个人的行动?如果答案是零,不必急着换工具,先把“需要谁决策”这一栏加进去,跑两周再看看。这个字段很朴素,但它是把汇报机制改造成决策系统的第一块砖。
常见问题解答(FAQ)
1. 产品经理做每日进展,到底该用同步站会还是异步日报?
我们团队十几个人,每天早上九点半雷打不动开十五分钟站会,但我总觉得效率很低,远程的同事还得半夜爬起来参加。我一直纠结是不是干脆改成异步日报算了,可又怕改成异步之后大家更不说话了,连最基本的信息同步都保不住。
别把它当成二选一,先用三个维度判断:团队规模和时区是否分散、模块依赖强度、当前处于冲刺期还是探索期。一般来说,8人以内、同办公、处于冲刺或强依赖阶段,用同步站会更划算,但要控制在10到15分钟,且只处理偏差、依赖和风险,不逐条念任务;
跨时区、深度工作密集、需求还在探索阶段,用异步每日更新更合适,让大家在自己状态最好的时段写。混合模式最常见也最稳:每日异步更新负责同步事实,每周一次30分钟同步会只负责做决定和升级阻塞。切换节奏前建议先跑两周对照,看阻塞平均解决时长和更新及时率有没有变差,再决定保留哪种,不要凭感觉一次性推倒重来。
2. 每日进展模板怎么写,才不至于变成没人看的流水账?
我照着网上说的“昨天做了什么、今天做什么、有什么阻塞”三问让团队写,结果两周后大家就开始复制粘贴,我自己也懒得点开看。我怀疑是不是模板本身就有问题,但又不知道该加什么字段才能让它真的有用。
三问本身没错,问题在于字段没有和决策挂钩。我一般把模板压成六个字段:本周期目标、昨日实际进展、今日关键动作、当前风险或阻塞、需要谁在什么时间做什么决定、截止时间。最关键的一步是把“有什么阻塞”换成“需要谁在什么时候做什么决定”,因为前者往往只是情绪表达,后者才是可追踪的请求。
产品经理自己的更新尤其要示范这一点,写决策请求而不是任务流水。看板上再补四个字段:完成标准、依赖对象、风险等级、责任人。判断模板是否合格有个简单办法:如果某条更新里写不出任何“需要谁决策”的内容,那它大概率可以不用发,说明当天的推进没有卡点,也没有需要别人配合的地方。
字段不要一次加满,先加两三个,跑一周再补。
3. 怎么判断团队的每日进展是真有效还是走形式?该盯哪些指标?
老板问我每日进展到底有没有用,我拿不出数据,只能说“大家反馈还行”。我想找几个能量化的口径,又怕一弄成考核指标,大家就更抵触、更会演戏了。
可以按三层口径来看,并且只用于改进机制,不挂到个人考核上。领先指标看三个:更新及时率,也就是约定时间前提交的占比;阻塞平均解决时长,从提出到给出结论的小时数中位数;决策闭合率,本周提出的决策请求里已经明确结论的比例。结果指标看承诺完成率、周期时间和返工率,用来判断进展机制有没有真的改善交付。
健康指标看会议时长和被打断次数,防止同步成本过高。做法是先测两到四周基线,再谈改善,不要套外部基准值,因为团队规模、业务节奏差别太大。还有一个判断信号很直观:如果会议里80%的时间在念进度、只有20%在讨论问题,那基本就是走形式了,理想状态应该反过来。
4. 组员只报进度不报风险,阻塞总是到最后一刻才爆出来,怎么办?
上周五才发现某个接口根本没联调,问起来两边都说“我以为对方会做”。我在想是不是大家不敢说问题,还是机制上压根没给风险留位置,导致谁先说出来谁像在找麻烦。
这类情况的根因通常是“报风险有成本、没回报”,所以要从机制上把风险前置。三个可执行动作:第一,在每日进展模板里把风险和阻塞单列并标注等级,让写风险变成规定动作而不是自我举报;第二,产品经理每天会前先巡检看板,会上只挑三类内容,进度明显偏差的、跨团队依赖的、超过约定时限的,其余一律不展开;
第三,明确升级规则和时限,比如阻塞超过24小时未解决就自动升级到双方负责人,而不是靠人反复催。同时要在公开场合表扬最早报风险的人,让“提前暴露问题”变成加分项。效果还是用两个数据看:阻塞平均解决时长、风险提前暴露的天数,跑一个月再评估规则要不要调。
工具层面先定规则再选平台,看板、文档、提醒分别承担记录、沉淀和催办的角色就够了,不要为了自动化堆一堆工具。
核心关键词
文章包含AI辅助创作:每日进展最佳实践:产品经理进度跟踪实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/470345
读者评论
最认同“判断机制是否有效只问一个问题:过去两周有多少次因为某条更新改变了行动”。我们站会开得很准时,但确实没人因为更新调整计划。数据里结构化异步更新决策触发率34%,比口头18%高不少,虽然只是样本推演,但方向值得参考。先加一个“需要谁决策”字段试试。
用过程指标考核个人那条我踩过坑。之前统计看板更新次数和阻塞数量,结果大家提前填、少报阻塞,数据好看了但问题更多。文章说指标绑定绩效就失去诊断价值,非常对。心理安全水位也是,报阻塞被质疑能力,后面就没人主动说了。机制设计确实比选工具重要。
