周五下午四点,我的邮箱里还躺着 11 份格式各异的周报:有人用 Word 写了两页,有人只在群里回了一句"本周正常",还有一个项目的负责人直接发了张手机拍的甘特图。我花了两个小时把它们拼成一份"看起来很像样"的组合周报,然后在下周的例会上被老板问了一句:"A 项目那个延期三周的风险,为什么上周的报告里是绿色的?"那一刻我意识到,PMO 在周进展上浪费掉的不是两小时,而是整个进度跟踪机制的可信度。
这篇文章写给所有还在"催表,拼表,挨问"这个循环里的 PMO 负责人,我会把自己这几年在企业里落地的整套方法拆开讲清楚:1 张驾驶舱、3 类模板、4 个周节奏节点,以及一份可以照着走的 30 天落地计划。
一、先说结论:周进展的效率问题,八成不在工具,而在机制
很多 PMO 在接到"提升进度跟踪效率"这个任务时,第一反应是换工具:上专业项目管理平台、上多维表、上自动化看板。我做过三次这种"换工具"的项目,前两次的效果都很有限,工具换了,每周五下午依然在催报、依然在拼表、依然在会上被问住。第三次我们把顺序倒过来,先改机制再上工具,效果才稳定下来。
1. 我给出的核心判断:周进展是一条数据流,不是一份文档
这是整篇文章最想让你记住的一句话。周报是输出物,周进展是数据流。如果你把周进展理解成"周五要交的一份文档",那你的所有动作都会围绕"收集和排版"展开;但如果你把它理解成"一条从项目现场流向决策桌的数据管道",你的动作就会围绕采集、判断、预警、决策、闭环这五个环节展开。
这两者的差别非常实际。文档思维下,PMO 的核心 KPI 是"周报按时提交率";数据流思维下,PMO 的核心 KPI 是"风险平均暴露提前量"和"行动项闭环率"。前者考核的是别人的服从度,后者考核的是你自己的运营能力。
2. 效率提升的三个杠杆点,按收益排序
我把这几年观察到的效率杠杆按收益大小排了个序,这个顺序可能和很多人的直觉不一样:
- 字段标准化(收益最大)。把"完成率""风险等级""阻塞事项"这些概念定义成无歧义的填写规则,能一次性消掉大量返工和口头澄清。这一项几乎不需要任何工具投入。
- 节奏前置(收益次之)。把风险识别从周五挪到周三,让 PMO 有时间在会前做交叉验证,而不是在会上第一次听说问题。
- 工具自动化(收益第三,但被高估最多)。自动化只能放大已有机制的效率。机制不清晰时上自动化,等于把混乱跑得更快。

3. 这篇文章解决什么问题,不解决什么问题
需要提前说清楚边界。这篇文章解决的是"多项目并行环境下,如何让进度信息按期、按统一口径流向决策层"这个问题,适用于同时管理 3 个以上项目、团队规模在 20 人以上的场景。
它不解决几件事:第一,不解决项目本身做得不好的问题,进度跟踪是放大器,不是修复器,一个注定延期且在隐瞒的项目,再好的机制也只能让它早一点暴露;第二,不解决组织授权问题,如果 PMO 没有权利要求项目组更新,需要先解决的是权责;第三,不讨论 PMO 的完整职能体系(项目组合管理、财务管理、年度规划等),主线始终是周进展。
二、背景与真实场景:周进展是怎么一步步变成"催、拼、猜"的
在拆解方法之前,我想先把问题场景讲透。因为大多数 PMO 的痛点其实是同构的,只是表现形式不同。我把这几年见过的场景归了四类,你可以对号入座。
1. 四类典型组织的周进展现状
第一类:表格游击队。十来个人的团队,每个项目负责人自己维护一张 Excel,周五发到群里,PMO 手动合并。典型症状是版本混乱,同一张表如果周五下午还在更新,PMO 拿到的可能是三个不同时刻的快照。
第二类:周报作文家。公司有周报模板,但模板只有"本周工作""下周计划""问题与风险"三个空栏,没有填写规则。结果每个人的理解都不一样:有人写流水账,有人写三行字。PMO 拿到的信息颗粒度完全不可比,组合层面的汇总实际上无法成立。
第三类:工具孤岛。研发团队用某项目管理平台管任务,测试团队用另一套系统管缺陷,交付团队用协同表格管排期。PMO 想看全局,得在三套系统之间来回切换,还要处理"任务完成"和"里程碑完成"这两个不同口径的冲突。
第四类:会议驱动。没有定期更新机制,所有进度信息在周五例会上现场产生。PMO 的周报本质上是会议纪要的再加工。这类组织最大的问题不是效率低,而是,当问题第一次被说出来时,已经没有任何缓冲时间了。
2. 一个被忽视的变量:进度信息的半衰期
我做 PMO 陪跑时有个习惯:记录"信息准确度"随时间的变化。具体做法是,在周一确认过的关键里程碑状态,到周三、周五分别由项目负责人重新确认一次,看结论是否一致。

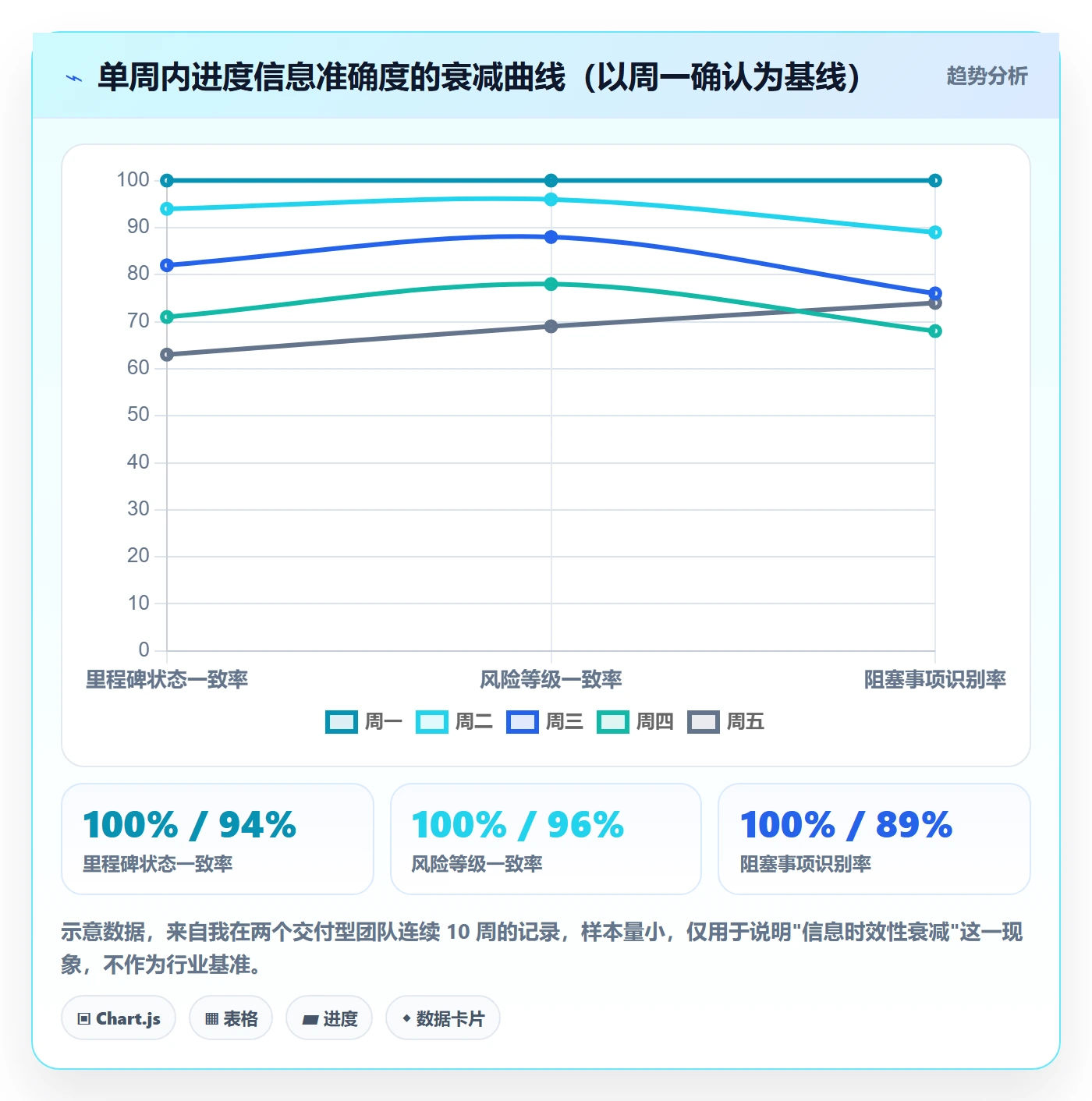

结果很有意思:周一确认的"按计划",到周三只有大约八成还成立,到周五会降到六成左右。也就是说,如果你只在周五收集一次进度,你拿到的信息里,有相当一部分在你收到它之前就已经过期了。而问题在于,这些"过期信息"并不是项目组故意隐瞒,而是因为周三发生的偏差,要等到下一个填报周期才会被记录。

3. 环境变量:多项目并行把问题放大了三倍
单项目团队的进度跟踪其实不太难,难的是多项目并行。原因有三个:
- 资源冲突不会自动显现。张工同时在 A、B、C 三个项目上,每个项目负责人都认为他"本周可用 3 天",加起来就是 9 天,冲突只有到组合层面才看得见。
- 依赖关系跨项目延伸。A 项目的接口延期,可能导致 D 项目的联调顺延,但 D 项目的负责人根本不知道 A 项目的情况。
- 管理层的注意力稀缺。八个项目里,老板只能关注两三个。如果 PMO 不能在 5 分钟内讲清"哪个项目需要你现在拍板",会议就变成了流水账朗读。
这三件事,靠"把周报写得更详细"是解决不了的,只能靠机制设计。
三、常见误区拆解:PMO 在周进展上最容易踩的八个坑

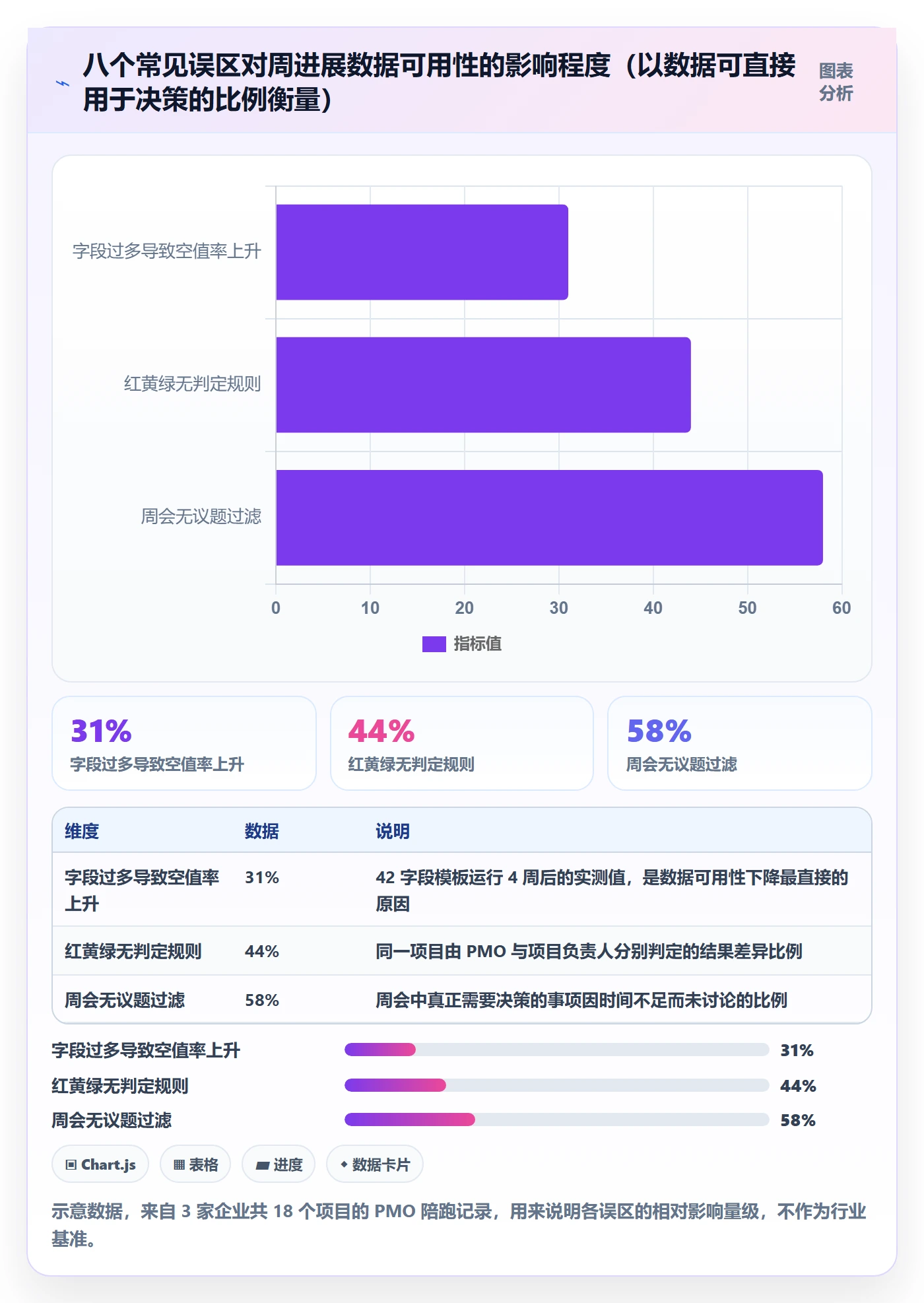

在给出方法之前,我想先把误区说清楚。因为很多时候,PMO 并不是不知道要做机制,而是被一些"看起来很专业"的做法带偏了。
1. 误区一:把周报当周进展
这是最根本的一个。周报是产物,周进展是过程。当你把注意力放在"这份报告写得好不好看"上,你会不自觉地优化排版、增加图表、堆砌篇幅,而这些动作对风险识别的贡献接近于零。
我见过一个 PMO 团队,把周报从 2 页做到 12 页,加了项目健康度雷达图、燃尽图、工作量分布图,管理层看完的评价是:"信息很多,但我还是不知道要不要做点什么。"
2. 误区二:字段越多越"专业"
我见过一张项目周进展表有 42 个字段。结果是什么?项目负责人填一次要 25 分钟,填了三周之后开始敷衍:能填"正常"的地方绝不填细节,能留空的地方绝不写。第四周开始,PMO 收到的数据里,关键字段的空值率超过了 30%。
字段数量的上限,不取决于你想要多少信息,而取决于填报人愿意花多少时间。我的经验值是 12,15 个字段,填写时间控制在 5 分钟以内。超过这个数,数据质量会断崖式下跌。
3. 误区三:红黄绿靠感觉
这是导致"会上被问住"的最直接原因。如果没有明确的判定规则,"黄灯"到底代表延期三天还是延期三周,每个人心里都有一把不同的尺子。更麻烦的是,在缺乏规则的情况下,项目负责人有强烈的动机往好的方向报,因为报红灯意味着要被追问、要解释、要承诺。这不是道德问题,是机制问题。
4. 误区四:周会开成汇报会
典型的周会议程是:A 项目汇报 10 分钟,B 项目汇报 10 分钟……八个项目开两小时,每个人都说"总体正常,个别事项按计划推进"。散会后 PMO 发现,真正需要决策的三件事根本没时间讨论。
我的判断是:如果一个项目的状态是绿灯,它在周会上就不应该占用超过 30 秒。周会的时间预算应该按"异常程度"分配,而不是按"项目数量"平均分配。
5. 误区五:先上工具,后定字段
这个误区在近两年特别常见。很多团队采购了项目管理平台,第一件事是让供应商帮忙配置工作流,但基础字段的定义还没统一。结果是把线下的混乱搬到了线上,只不过现在混乱有了仪表盘。
正确的顺序是:先定字段和判定规则(用纸也能跑),再选工具,最后做自动化。我通常的做法是让团队先用在线表格跑两周,把字段和规则磨顺了,再迁移到正式工具上。
6. 误区六:PMO 替项目背锅
有些 PMO 出于"服务意识",会主动帮项目负责人填表。短期看进度收集效率提高了,长期看是灾难:PMO 变成了数据的唯一责任人,项目组不再对数据准确性负责,而 PMO 又不可能比项目组更了解实际情况。一旦数据出错,责任全在 PMO。
我的原则很明确:PMO 负责机制、口径、汇总和预警,项目负责人负责数据本身的准确性。这条线不能模糊。
7. 误区七:只考核不赋能
把"周报按时提交率"纳入考核,短期内确实能提升提交率,但提上来的往往是"垃圾数据",按时提交了,内容全是"正常推进"。真正有效的做法是配套赋能:给出清晰的填写示例、给项目负责人一个能自动生成大部分内容的工具、让填表这个动作本身对他们有好处(比如自动生成他们要向上汇报的材料)。
8. 误区八:忽略依赖与资源冲突
绝大多数周进展表都是"以项目为单位"的,没有"以依赖为单位"的视角。结果就是每个项目的状态都正常,组合层面却总是延期。跨项目依赖和关键资源占用,必须单独建模,不能藏在各项目的备注栏里。

四、专业判断逻辑:一套可运行的周进展机制长什么样

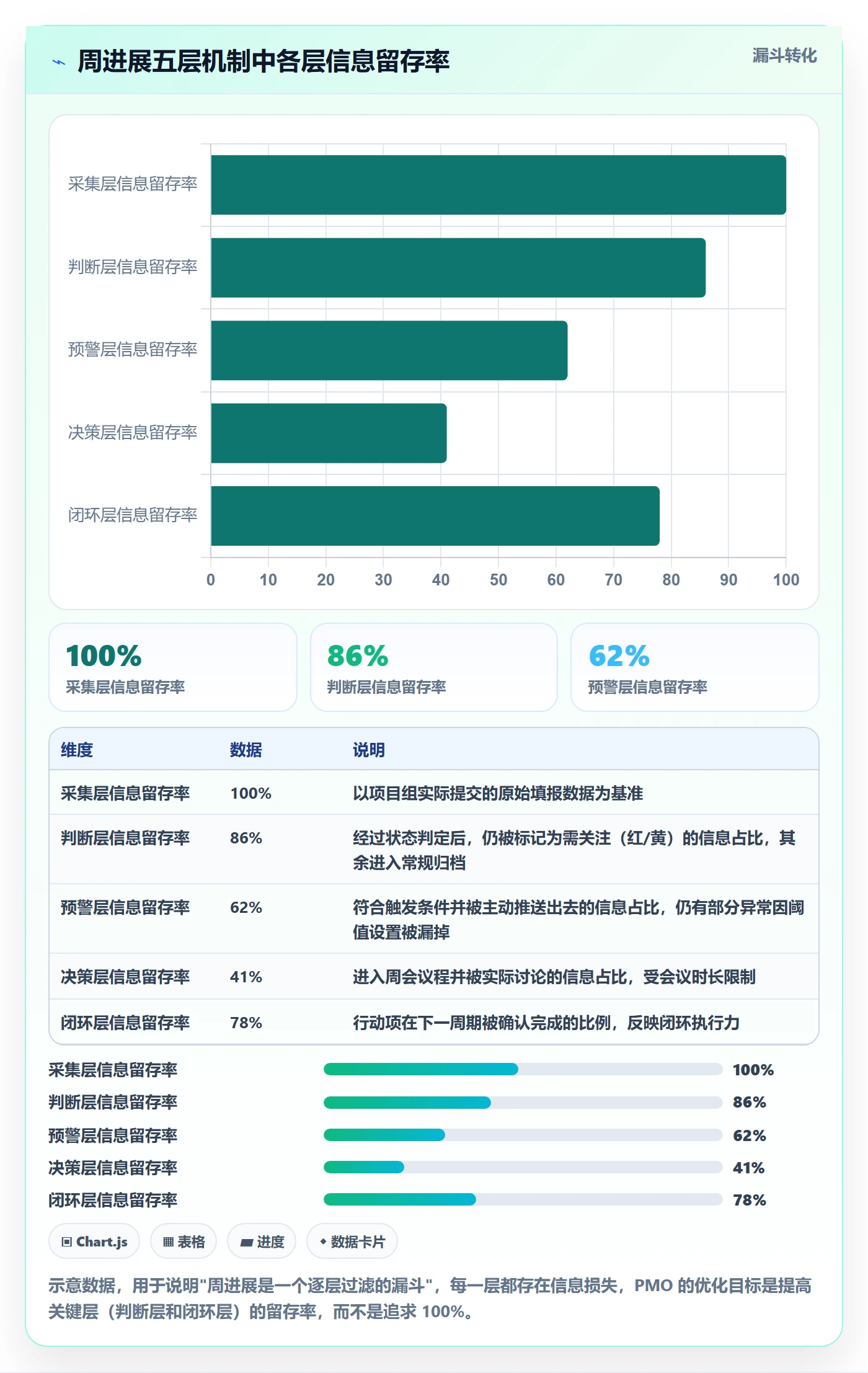

说完误区,进入正题。我设计的周进展机制是五层的:采集,判断,预警,决策,闭环。这五层是一个漏斗,每一层都会损失一部分信息,PMO 的工作就是让损失尽可能小,并且让损失发生在可控的位置。
1. 第一层:采集层,定义"什么是可比的进度信息"
采集层的核心任务不是"收集",而是"定义"。你需要让所有人对同一件事的理解一致。我在每个项目启动周进展机制时,会先做一次口径对齐,明确四件事:
- 进度以什么为准。是任务完成数、里程碑完成数,还是工作量百分比?我的建议是以里程碑为准,因为里程碑是离散的、可验收的,而百分比是连续的、容易被主观调整的。
- 完成率怎么算。如果一定要用百分比,必须明确分母。是"本周计划事项"还是"整个阶段事项"?这两者差别巨大。
- 风险和责任怎么区分。风险是尚未发生但可能发生的事,问题是已经发生的事,阻塞是正在阻止推进的事。三者不能混在一个字段里。
- 谁来填、什么时候填。明确到人、明确到时间点,不接受"周五之前"这种表述。
2. 第二层:判断层,用规则替代直觉
判断层解决的是"红黄绿靠感觉"的问题。我的做法是用两条规则来确定状态:偏差天数和影响范围。
偏差天数指的是关键里程碑的计划完成日与实际/预测完成日之间的差距。影响范围指的是这个偏差会不会波及其他项目或关键交付节点。两条规则交叉,就能得到相对客观的状态判定。
下面是我实际在用的一版判定规则,你可以直接改成自己团队的版本:
# 项目周进展状态判定规则 v2.3 输入:deviation_days(关键里程碑偏差天数,正数为延期) impact_scope(影响范围:self / cross_project / external) critical_path(是否在关键路径上:true / false) def judge_status(deviation_days, impact_scope, critical_path): 红灯:任意一条成立 if deviation_days >= 5: return "RED" # 偏差超过一周,必须上报 if impact_scope == "external": return "RED" # 影响外部交付或客户节点 if impact_scope == "cross_project" and critical_path: return "RED" # 跨项目影响且在关键路径上 黄灯:偏差可吸收但有明确条件 if 2 <= deviation_days < 5: return "YELLOW" # 偏差 2-4 天,需要给出追赶计划 if impact_scope == "cross_project": return "YELLOW" # 影响其他项目,但不在关键路径 if critical_path and deviation_days >= 1: return "YELLOW" # 关键路径上哪怕延一天也要标黄 绿灯:偏差在 1 天以内且无外部影响 return "GREEN"
这套规则的价值不在于它多精确,而在于它把"要不要报红灯"从一个人的主观判断,变成了一个可以被讨论的规则问题。当项目负责人报绿灯而 PMO 认为应该报红灯时,双方不是在争论"情况严不严重",而是在讨论"偏差天数算得对不对",这是一个事实问题,比态度问题好解决得多。
3. 第三层:预警层,让异常在会前就浮出来
预警层的关键设计是触发条件和升级路径。触发条件我一般设三条:
- 状态由绿转黄或由黄转红时,立即触发提醒给 PMO 和项目负责人;
- 某个关键里程碑的预测完成日连续两周后移时,触发升级提醒;
- 同一资源在多个项目上的周投入合计超过其可用工时 110% 时,触发资源冲突提醒。
升级路径也要提前定义:黄灯由 PMO 和项目负责人内部消化,红灯在 24 小时内进入周会议程或触发临时决策会。没有升级路径的预警,最终都会变成"记录了一下但没人管"。
4. 第四层:决策层,周会只讨论该讨论的
决策层的设计原则是:把会议时间当作稀缺资源来分配。我通常会给周会设一个固定时长(比如 60 分钟)和固定结构:
- 5 分钟:组合健康度速览(多少个红、多少个黄、里程碑达成率);
- 35 分钟:只讨论红灯项和跨项目依赖;
- 15 分钟:需要管理层拍板的事项;
- 5 分钟:行动项确认与责任人复述。
绿灯项目在周会上只有一句"确认按计划推进",不需要展开。
5. 第五层:闭环层,行动项必须有主有人有期
我见过太多周会开得不错但没有任何改变的团队,问题都出在闭环层。行动项如果没有明确的责任人、明确的完成时间和明确的验收标准,一周之后它一定还是"进行中"。
我在实践中的硬性要求是:每一项行动项必须包含"做什么 + 谁负责 + 什么时候完成 + 怎么算完成"四个要素,缺一不可。并且在下一次周会的第一个环节,先花两分钟过一遍上周行动项的完成情况,未完成的必须说明原因。

五、模板设计:1 张驾驶舱 + 3 类模板
机制讲完了,这一节进入最实际的部分,模板。我需要说明的是,模板的价值不在于格式好看,而在于字段设计背后的判断。下面每一个字段我都会解释它为什么存在。
1. 模板一:项目周进展表(12 个字段)
这是最基础的一层,由项目负责人填写。我把它压缩到 12 个字段,目标填写时间 5 分钟以内。
| 字段 | 填写要求 | 为什么需要它 |
|---|---|---|
| 项目名称 | 下拉选择,不接受手填 | 手填会产生别名,导致汇总时对不上 |
| 更新人 / 日期 | 自动带出 | 数据责任可追溯,避免"不知道谁填的" |
| 当前阶段 | 下拉:需求/设计/开发/测试/上线/运维 | 阶段是判断进度是否合理的最快维度 |
| 本周关键里程碑 | 只填 1,3 项,需可验收 | 限制数量才能逼出优先级;"可验收"排除"推进中"这类模糊表述 |
| 计划完成日 | 日期 | 基准值,没有基准就没有偏差 |
| 预测完成日 | 日期,本周必须重新确认 | 比"完成率"更能反映真实趋势 |
| 偏差天数 | 公式自动计算 | 把主观判断变成计算,减少争议 |
| 是否关键路径 | 是 / 否 | 同样的偏差,在关键路径上的影响完全不同 |
| 风险 / 阻塞事项 | ≤3 条,每条含影响 + 需要什么支持 | 只写"有风险"等于没写 |
| 影响范围 | 本项目 / 跨项目 / 外部交付 | 决定是否升级的关键输入 |
| 状态灯 | 由规则自动推导,可人工申诉 | 自动推导是防止"报喜不报忧"的核心机制 |
| 下周关键计划 | ≤3 条,需可验证 | 下周周中预警的比对基准 |
关于"人工申诉"这个设计,我想多说一句。完全自动化的状态判定会遇到一个现实问题:规则总有覆盖不到的情况。允许项目负责人申诉、但要求申诉必须写明理由并留痕,既保留了规则的权威性,也避免了僵化。实践中申诉率通常不到 5%,而且申诉理由本身就是很好的规则优化输入。
2. 模板二:PMO 组合汇总看板
这是 PMO 层,由系统自动聚合生成。它要回答三个问题:整体健不健康、哪里有风险、哪里需要协调。我把它分成四个区块:
- 健康度总览区。红黄绿灯数量分布、里程碑按时达成率、本周状态变更列表(谁从绿变黄了)。状态变更列表特别重要,它告诉你"变化",而静态的分布只告诉你"现状"。
- 风险 Top 5 区。按"影响范围 × 偏差天数"排序,只看前五条。排在后面的不需要 PMO 花精力。
- 跨项目依赖区。列出所有跨项目的依赖关系及其当前状态。这是最容易被忽略、也最容易造成组合层延期的部分。
- 资源冲突区。列出同一资源在多个项目上投入合计超过可用工时的组合,以及冲突的周次。
3. 模板三:管理层一页纸周报
这是最上面一层。管理层的时间极其宝贵,一页纸是硬约束。我的结构是固定的四段:
- 结论先行。一句话说清整体健康度,例如"8 个项目中 1 红 2 黄 5 绿,本周围绕 X 项目的接口延期需要决策"。
- 需要决策的事项(最多 3 条)。每条包含:问题是什么、可选方案、建议方案、如果不定会怎样。
- 重大风险与依赖(最多 3 条)。只写已经在影响交付或大概率会影响的。
- 下周关键里程碑(最多 5 条)。让管理层知道下周该关注什么。
这里我要强调一个反直觉的经验:一页纸周报的难度不在于压缩,而在于取舍。很多 PMO 会把一页纸做成"精简版详细报告",什么都留一点,结果管理层看完还是不知道该做什么。正确的做法是彻底放弃"全面性",只保留需要管理层动作的内容。其他信息放在附录链接里,不看也没关系。
4. 三个模板之间的关系
这三个模板不是并列的,而是层层收敛的关系:项目周进展表(12 字段/项目)→ 组合汇总看板(4 区块,全量项目)→ 管理层一页纸(3+3+5 条上限)。
关键设计是收敛规则必须自动。如果 PMO 每周手工从 8 个项目里挑出 3 条给管理层,这个动作本身就是个瓶颈,而且会引入个人偏好。我通常的配置是:红灯项自动进入一页纸,跨项目依赖自动进入,其余按影响排序取前几条。
# 管理层一页纸自动收敛规则(配置示例)
decision_items:
source: status == "RED" or impact_scope == "external"
max_count: 3
sort_by: [impact_score desc, deviation_days desc]
top_risks:
source: risk_list where severity >= "high"
max_count: 3
dedup_by: [project, risk_key]
next_milestones:
source: milestone where plan_date within next_7_days
max_count: 5
sort_by: [critical_path desc, plan_date asc]

六、四个周节奏节点:把跟踪嵌进工作流
有了模板,还要有节奏。我见过很多团队模板做得不错,但仍然低效,原因是所有动作都集中在周五,周五收表、周五汇总、周五开会,PMO 只有三个小时处理所有异常。这不叫效率,这叫赶工。
1. 周一 10:00:周初对齐(5 分钟/项目)
周初对齐不是开会,而是让项目负责人在系统里确认本项目的关键里程碑和验收标准。核心动作只有两个:确认这周的 1,3 个关键里程碑是什么,确认它们的验收标准是什么。
这一步的价值在于建立"本周的基准"。没有这个基准,周五填写的"偏差天数"就没法算,因为你不知道原本计划完成什么。

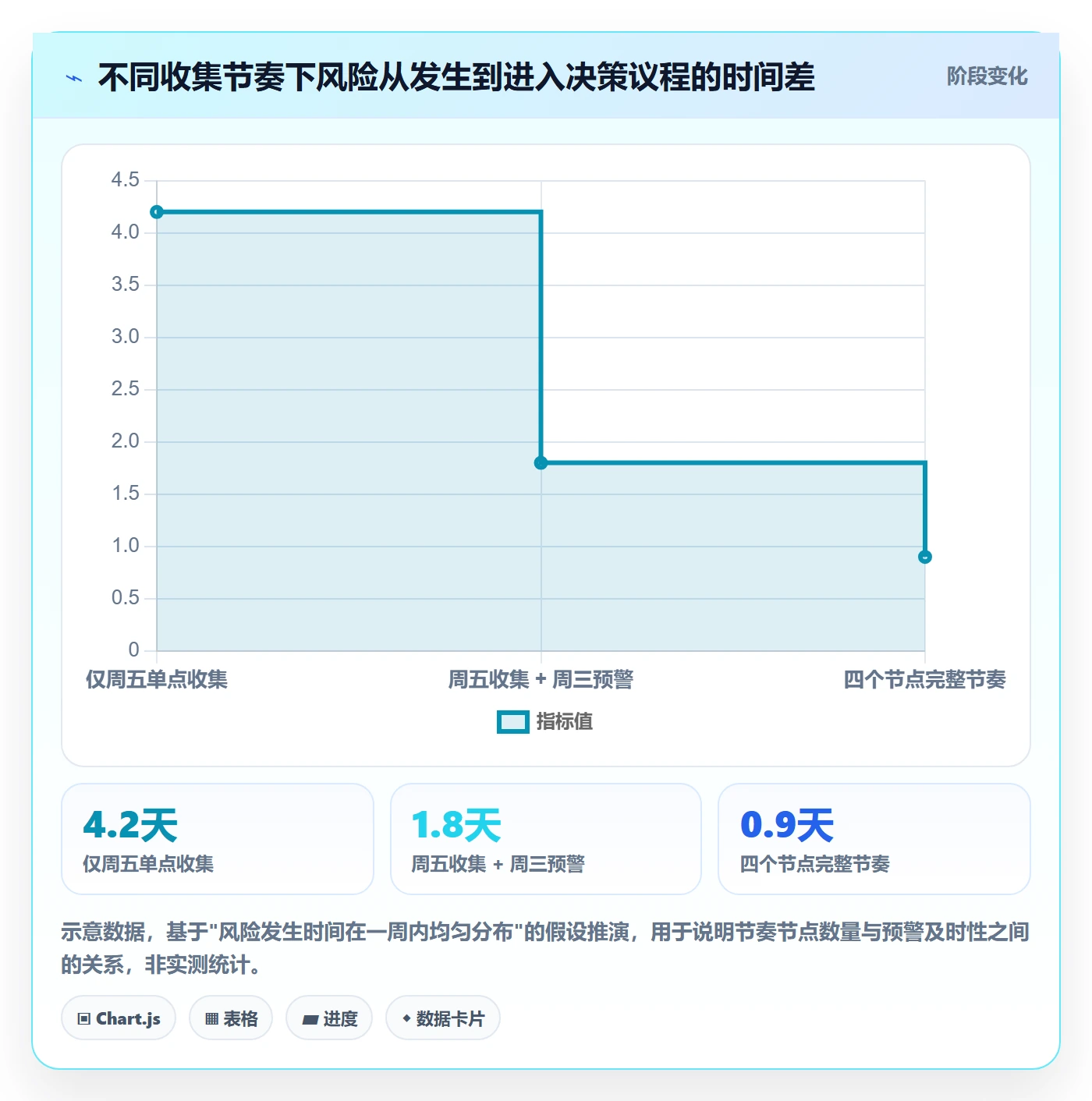

2. 周三 16:00:周中预警(PMO 主动,15,30 分钟)
这是整套机制里最重要、也最容易被跳过的一步。PMO 在周三下午扫一遍系统,重点看三类信号:预测完成日发生变化的里程碑、新出现的阻塞事项、资源投入异常的组合。
发现异常后,PMO 的动作不是立即升级,而是先做一次非正式核实:给项目负责人发一条消息,问清楚情况,判断是否属于真实风险。这样做的目的是避免把噪音带进周会,如果每周会上都在讨论后来证明不是问题的"假警报",机制的公信力会迅速下降。
3. 周五 11:00:收口汇总(PMO,30,45 分钟)
周五上午的收口不是"催表",而是核对与生成。因为周三已经做过一轮核实,周五的动作变成了三件事:
- 核对所有项目是否已完成更新(系统自动提醒后仍有遗漏的,定向催收);
- 检查状态变更项,尤其是从绿直接变红的项目,确认数据准确;
- 生成组合看板和管理层一页纸,并提前发给参会人。
提前发给参会人这一点非常重要。如果一页纸是在周会上第一次展示,会议时间就会被"阅读理解"消耗掉。提前 3,4 小时发出,让管理层带着问题来,会议才能直接进入决策。
4. 周五 15:00:周会决策 + 24 小时闭环
周会按第四节讲的固定结构进行。会后 24 小时内,PMO 需要把行动项录入系统,并@到责任人。我在实践中的一个硬性规则是:行动项的录入不由 PMO 代劳,而是由责任人在会上当场确认措辞。这样避免出现"PMO 理解的和责任人理解的不一样"的经典问题。

七、工具与自动化:从在线表格到专业项目管理平台的进阶路径
讲到这里,才轮到工具。我刻意把工具放在后面,是因为工具的选择取决于你已经跑通的机制复杂度,而不是取决于预算或品牌偏好。下面是我按团队规模和项目复杂度划分的三个阶段。
1. 阶段一:在线表格(适用 20,50 人、3,10 个项目)
不要小看在线表格。如果字段定义清晰、条件格式设好、提醒规则配好,一张在线表格能支撑相当长一段时间的周进展管理。我服务过的一个 40 人团队,用在线表格跑了将近一年才迁移到专业平台。
这个阶段的关键配置有三项:一是条件格式,让状态灯自动着色;二是数据验证,把"项目名称""影响范围"这类字段做成下拉,杜绝手填;三是自动化提醒,在固定时间点给未更新的人推送通知。
2. 阶段二:协作平台 + 多维表(适用 50,150 人、10,30 个项目)
当项目数量超过十个、跨项目依赖开始变得复杂时,在线表格的局限就显现出来了:多维度的关联查询能力弱,资源冲突这类需要"跨表计算"的场景处理起来很吃力。
这个阶段的典型做法是用协作平台的多维表承接周进展数据,用视图能力做组合汇总。需要注意的是,这个阶段最容易出现的问题是"表格数量爆炸",每个项目一张表、每个部门一张表,最后没人知道哪个是最新的。一定要坚持"单一数据源"原则:同一类数据只存在一处。
3. 阶段三:专业项目管理平台(适用 100 人以上、多项目并行或强合规要求)
当团队规模过百、项目之间共享资源、或者存在较强的数据合规要求时,专业项目管理平台就成了必需品。我在这几年里参与过几次平台选型和迁移,其中 PingCode 是我用得比较多、也相对熟悉的一个。
(1)为什么在中大型场景下我会优先考虑 PingCode
PingCode 主要服务中大型企业及 100 人以上组织,这个定位和多项目并行的 PMO 场景是匹配的。我在实际使用中最看重它三点:
- 它把需求、迭代、测试、缺陷放在同一个数据模型里。这对 PMO 的意义是:进度不再需要从三个系统拼凑。当"任务完成"和"里程碑完成"来自同一个数据源时,口径冲突从根上消失了。
- 支持私有化部署。我服务过的一家制造企业和一家金融机构,都明确要求数据不出内网。私有化部署在这类场景下不是加分项,而是准入门槛。
- 支持 Jira 平滑迁移。这一点我在一个从 Jira 切换过来的团队里实际验证过:字段映射、工作流对应、历史数据保留这几件事都有工具支撑,比纯手工重建工作流的迁移方式省了大量的沟通成本。对于正在做国产替代选型的团队来说,这是一个值得重点评估的选项。
(2)我对"国产替代"这件事的判断
我不想把这件事讲成口号。从 PMO 的实际视角看,替换项目管理工具的代价主要不在软件本身,而在两件事:一是历史数据的延续性,二是团队的使用惯性。所以评估任何替代方案时,我会优先问三个问题:字段能不能映射过来、工作流能不能复刻、报表口径能不能对齐。
如果这三件事都能平滑处理,那么替代的成本就主要在培训和心理层面,一两个月可以消化;如果其中任何一项需要推倒重来,那就要做好半年的阵痛期准备。PingCode 在 Jira 迁移这条路径上提供的支持,本质上是在压缩这个阵痛期,这是它相对其他选项比较实在的一个差异点。
4. 自动化的优先级排序
不管用哪个阶段的工具,自动化的实施顺序我都建议按下面这个优先级来,因为每往下一层,投入产出比都会明显下降:
- 状态同步(最高优先级):让任务状态、迭代进度自动反映到组合看板,杜绝手工转录;
- 提醒:未更新提醒、状态变更提醒、里程碑临近提醒;
- 看板与一页纸生成:从数据自动生成汇总视图和管理层材料;
- 复杂报表与预测(最低优先级):燃尽预测、资源负载预测等,只有在前面三层稳定运行半年以上时才考虑。
5. 一个真实的迁移案例
去年我参与了一家约 220 人的软件企业的 PMO 机制改造。改造前的状态是:8 个并行项目,研发用某项目管理平台管任务,交付用在线表格管排期,PMO 每周花 3 小时以上拼表,管理层对数据信任度低,周报经常被质疑。
我们的做法是分三步:第一步(两周)统一定义 12 个字段和红黄绿规则,先在在线表格里跑;第二步(一周)把字段配置到 PingCode 里,同时把研发侧的历史数据从 Jira 迁移过来;第三步(四周)逐步上线自动提醒和组合看板,并连续四周复盘规则。
改造后大约第 8 周,我记录了几个变化:PMO 每周的手工拼表时间从约 3 小时降到 40 分钟以内;风险从发生到进入周会议程的平均延迟从一周缩短到 2,3 天;周会上需要管理层决策的事项数量从平均每场 6 条降到 2,3 条,不是因为问题变少了,而是因为大量问题在周三就被 PMO 和项目组消化掉了。

八、30 天落地计划与常见坑
如果你认同前面的方法,接下来最实际的问题是:从下周一开始做什么。我给自己带的团队设计过一版 30 天计划,实测下来不需要额外人力投入,但要求 PMO 每周至少投入 4,6 小时。
1. 第 1 周:统一字段与规则,选 2,3 个项目试点
这一周不碰工具,只做两件事:一是把 12 个字段和红黄绿判定规则定下来,形成一份不超过两页的说明;二是选 2,3 个配合度较高的项目做试点。
为什么只选 2,3 个?因为第一周的规则一定不完善,如果全量铺开,遇到问题的面积太大,很容易中途放弃。试点的目的是暴露规则的漏洞,不是追求覆盖度。
2. 第 2 周:跑一次完整的周节奏,收集反馈
这一周完整跑一遍周初对齐、周中预警、周五收口、周会决策。重点观察三件事:填写耗时是否超过 5 分钟、状态判定是否出现争议、行动项是否有人认领。
反馈收集要具体,不要问"你觉得这个模板怎么样",而要问"哪个字段你不知道怎么填""哪次状态判定你觉得不合理"。前者得到的是客套话,后者得到的是可优化项。
3. 第 3 周:上线汇总看板与管理层一页纸
前两周试点跑顺之后,第三周把范围扩大到全部项目,同时上线组合汇总看板和管理层一页纸。
这一周最容易出问题的地方是管理层一页纸的第一次亮相。如果管理层看完之后说"太简单了,我要看细节",PMO 很容易立刻把一页纸扩充成三页。我的建议是在一页纸下面附一个可点开的明细链接,既满足"想看细节"的需求,又守住一页纸的硬约束。坚持四周之后,管理层通常会适应这种节奏。
4. 第 4 周:复盘阈值与会议规则
第四周做一次正式复盘,重点调三样东西:红黄绿的偏差天数阈值(实践中 5 天这个红灯线可能需要按项目类型调整)、周中预警的触发条件(假警报太多就收紧)、周会议程的时间分配(决策事项是否还是被挤占)。
我建议把复盘做成月度动作,而不是一次性的。因为项目组合的构成在变,阈值也需要跟着变。
5. 六个最常见的坑与对策
| 坑 | 典型表现 | 对策 |
|---|---|---|
| 指标太多 | 一页纸放了 15 个指标,管理层一个都没记住 | 强制上限:决策 3 条、风险 3 条、里程碑 5 条 |
| 周报变作文 | 风险栏写了两百字的背景叙述,看不到结论 | 规定格式:影响 + 需要什么支持,各不超过 30 字 |
| PMO 替项目背锅 | PMO 帮项目填表,出错后被追责 | 明确数据责任人,PMO 只负责机制和汇总 |
| 只考核不赋能 | 按时提交率 100%,数据可用性很差 | 提供自动生成的向上汇报材料作为激励 |
| 工具先行流程滞后 | 平台配置好了,但字段定义还在讨论 | 严格按"字段 → 表格验证 → 工具"顺序推进 |
| 假警报过多 | 每周会上讨论的问题,一半后来证明不是问题 | 周中预警先做非正式核实,再决定是否升级 |

九、不同情况下的行动建议与取舍
没有一套机制适用于所有团队。这一节我把几种典型情况拆开讲,并说明每种情况下我建议怎么做、以及需要放弃什么。
1. 情况一:20,50 人,项目数量 3 个以内
这种情况我不建议上任何专业平台。用在线表格 + 一份清晰的字段说明就够了,甚至可以不用组合看板,项目少到 PMO 脑子里能装下。
这个阶段真正要做的是把红黄绿规则定清楚,并且每周坚持在周三看一眼。很多小团队的进度问题不是效率问题,而是"没人真的每周看"。
2. 情况二:50,150 人,项目 5,15 个,跨项目依赖开始出现
这个阶段的核心矛盾是"信息量超过了一个人的处理能力"。建议的做法是先把依赖关系单独建模,再考虑上多维表或轻量平台。
取舍点在于:要不要让项目组自己维护依赖关系?我的建议是不要。依赖关系的识别和登记由 PMO 主导,项目组只负责确认。因为项目组天然只关注自己的范围,让他们主动登记跨项目依赖,实际执行率会很低。
3. 情况三:100 人以上,多项目并行 + 强合规要求
这个阶段的建议是直接考虑专业项目管理平台,并且在评估时把"数据部署方式"和"迁移可行性"放在和功能同样重要的位置。
如果团队原有工具是 Jira,我把迁移成本单列成一个评估项。迁移成本主要不是软件许可费用,而是历史数据的连续性和团队的重新学习成本。PingCode 支持 Jira 平滑迁移和私有化部署,这让它在这个阶段的评估中具备了比较明确的适用性,特别是对国产替代有明确要求的组织。
4. 情况四:强交付压力,项目本身就是救火状态
这种情况下我会大幅简化机制,只保留三个动作:周一确认本周关键里程碑、周三口头核实一次、周五只报红灯。救火阶段不需要完整的组合看板,需要的是让 PMO 知道哪几件事会烧起来。等交付压力缓解后再补齐机制,不要试图在救火时同时做制度建设。
5. 三个必须做的取舍
取舍一:严格 vs 轻量。规则越严格,数据可比性越强,但填报意愿越低。我的经验值是"填写时间 5 分钟"这条线,超过它,规则再严谨也执行不下去,所以在 5 分钟约束下能放几个字段,就放几个字段。
取舍二:自动化 vs 人工核实。自动化能消灭重复劳动,但无法替代判断。我在周中预警环节坚持保留人工核实,原因就是假警报的代价远高于多花的那 20 分钟。
取舍三:全量覆盖 vs 重点覆盖。不是所有项目都值得同等的跟踪精度。我通常会把项目分成两档:一档是"高风险/高层关注"的项目,每周完整填报;另一档是常规项目,双周填报或只报异常。这样能把 PMO 的精力集中在真正重要的地方。

十、写在最后:从"催周报的人"变成"运营进度的人"
回头看这几年做过的周进展机制,我最大的体会是:PMO 在进度跟踪上的价值,从来不体现在周报写得漂不漂亮,而体现在风险被提前多少天摆到了决策桌上。
我见过最优秀的 PMO 负责人,她每周花在"收集"上的时间不到一小时,但花在"判断"上的时间有三四个小时。她能准确说出哪两个项目的资源在下个月会撞车、哪个供应商的交付风险正在从黄变红、哪三件事必须在下次周会上拍板。这些判断不是天赋,而是机制跑顺之后自然沉淀下来的能力,当你不必再花三小时拼表,你才有时间去想那些真正重要的事。
所以这套方法的核心不是模板本身,而是它带来的角色转变:PMO 不再是一个收表的人,而是一个运营进度数据的人。模板、字段、红黄绿规则、四个节奏节点,都是为这个转变服务的工具。
如果你打算下周就开始,我建议你先做三件事,不需要任何预算和审批:
- 今天下班前,把 12 个字段列出来。不用完美,先有第一版,跑起来再改。重点是"预测完成日""偏差天数""影响范围"这三个字段一定要有。
- 本周找 2 个项目,试一次周三预警。周三下午花 20 分钟扫一遍,给两个项目负责人各发一条消息核实。你会立刻感受到"提前两天发现问题"和"周五才发现"的差别。
- 下周的周会,试一次只讨论红黄灯。绿灯项目一句话带过,把省下来的 40 分钟全部给红灯项和跨项目依赖。开完之后问问参会的人:这次会是不是比以前有用。
这三件事做完,你手里就会有一份真实的、属于你自己团队的数据,哪一步顺畅、哪一步卡壳、哪个字段没人愿意填。有了这份数据,再决定要不要上工具、要上什么工具,判断会扎实得多。进度跟踪这件事,从来不是一次性的制度设计,而是一个每周都在微调的运营过程;而这个过程,越早开始越好。
常见问题解答(FAQ)
1. 周进展表格里到底该放哪些字段,才能让 PMO 不用反复追问?
我接手 PMO 之后第一件事就是重做周进展表,之前那张表只有“本周工作、下周计划、完成率”三列,结果每周五我都要在群里挨个问:这个 80% 是怎么算的、里程碑到底过没过、阻塞事项为什么没人写。填表的人觉得是在交作业,我看表也看不出风险,就想知道字段到底该怎么设,才能一次填到位、看完就能判断。
建议按“身份信息 + 计划与实际 + 偏差判断 + 风险与依赖 + 下周承诺”五组字段来设,控制在 12 到 15 列。身份信息包括项目、负责人、当前阶段、更新日期;计划与实际至少要有本周关键里程碑、计划完成日、实际完成日;
偏差判断用完成率、进度偏差天数、风险等级三列,其中完成率必须明确定义口径,比如按里程碑数量加权,而不是让成员凭感觉填;风险与依赖要拆成风险描述、影响、需要的支持三列,强制填写“影响什么、需要谁在什么时候给什么”;下周承诺写 1 到 3 条可验证的里程碑,不写“继续推进”这类无法验收的表述。
字段设计的关键判断是:每一个字段都要能被下游动作消费,能进汇总看板、能触发提醒、能进周会决策,否则就是无效字段。我通常会把第一版字段拿去和 2 到 3 个项目经理逐条过一遍,问“这一列你填的时候有没有歧义、我拿这一列能不能做判断”,两周后再删掉没人用、也没人看的列。
经验做法是字段宁少勿多,先把进度、偏差、风险三类做扎实,再考虑成本、质量、范围这些扩展维度。
2. 红黄绿灯的判定标准怎么定,才能避免所有项目都报绿灯?
我们团队周报里 90% 的项目都是绿灯,可到了月底总有两个项目突然爆雷,管理层就质疑 PMO 的跟踪到底有没有用。我自己也知道有问题,但项目负责人普遍倾向报喜,我又没有硬标准去反驳,只能靠感觉判断,特别想知道红黄绿灯到底该怎么量化,才能让结论站得住脚。
红黄绿不能靠主观描述,必须绑定可计算的阈值,并且阈值要在周初就公开,而不是周五临时判断。一个可落地的三档规则是:绿灯指关键里程碑按计划完成,进度偏差在 3 个工作日以内,无未解决的高优先级阻塞;黄灯指偏差在 4 到 10 个工作日,或者存在需要跨部门协调但已有明确责任人和解决时间的阻塞;
红灯指关键里程碑已延期或预计延期超过 10 个工作日,或者存在无责任人、无解决时间、需要管理层拍板的事项。判断依据要写进模板备注,让填表人自己就能算出颜色,PMO 只做复核不做主观改色。另外要补两个机制:一是红灯必须同时提交“影响范围 + 需要的决策 + 决策截止时间”,否则不算有效红灯;
二是黄灯连续两周未改善自动升级为红灯,防止风险长期挂黄。落地时可以先用历史数据回测,把过去三个月的实际延期天数和当时的主观颜色对比,你会发现主观绿灯里有相当比例其实已经达到黄灯标准,用这个结果去说服团队接受量化阈值,比 PMO 直接宣布规则阻力小得多。
3. 周进展四个节点具体安排在什么时间,PMO 每周要花多少时间?
我们 PMO 就两个人,要管十几个项目,之前是周五下午统一收表,然后加班拼汇总,周一早上给管理层。问题是周五才知道风险,已经来不及做任何干预,周会上也只能念一遍数据。我想改成周初、周中、周末分开动作,但不确定每个节点该做什么、时间怎么切,也担心增加项目团队的负担,反而被抱怨形式主义。
可以按四个节点设计,每个节点都控制在很短的固定动作内。周初(建议周一上午 10 点前)由项目负责人确认本周关键里程碑和验收标准,PMO 只做收集和确认口径,不要求写长文,这一步 5 到 10 分钟即可。
周中(建议周三下午)做一次异常扫描,只针对偏差超过阈值、风险状态变化、依赖未确认的项目发提醒,不做全量催报,PMO 这一步大约 20 到 30 分钟,覆盖方式是看板条件格式或自动化提醒,而不是人工逐个私聊。
周五上午做收口,项目负责人在固定时间前更新字段,PMO 汇总生成一页纸管理层简报,这一步是最耗时的,第一次做通常要 1.5 到 2 小时,字段和模板稳定后可以压到 30 到 45 分钟。
周五下午或周一早上的周会只讨论黄灯和红灯,会议时长控制在 45 到 60 分钟,每个异常项目按“现状、影响、需要什么决策、谁在什么时候完成”四句话讲完。
判断标准是:如果某个节点 PMO 花的时间超过预期,通常不是项目太多,而是字段口径没统一或者数据源没打通,应该先回去优化模板和采集方式,而不是靠加班硬扛。
4. 没有预算买项目管理软件,只用在线表格能做出进度驾驶舱吗?
我们是传统行业的中型团队,同时跑七八个项目,IT 预算很紧,短期内不可能上线任何项目管理平台。现在全靠 Excel 和微信群收周报,PMO 每周手工复制粘贴,版本一多就出错。我想知道在不买软件的前提下,能不能用在线表格加一些自动化,做出接近驾驶舱效果的进度总览,具体该怎么做、先做哪一步。
完全可以,顺序是先统一字段,再谈自动化,工具只是最后一步。具体做法分三层:第一层是统一数据源,把所有项目的周进展放在同一张在线表格里,每个项目一行或按里程碑一行,字段固定,禁止各自维护独立文件,这是所有自动化的前提。
第二层用表格自带能力做自动判断,风险等级和红黄绿用公式根据偏差天数自动生成,异常行用条件格式整行标色,里程碑临近未完成的用日期公式自动提醒,汇总页用数据透视或聚合视图按项目、按负责人、按风险等级切片,这一步不需要任何外部工具。
第三层才是打通和提醒,用在线表格的自动化规则把红灯和超期里程碑推送到协作工具的群或个人,减少人工催收。判断依据是:先看 PMO 每周手工操作里哪一步最耗时,如果是反复追问字段含义,说明模板没设计好;如果是复制粘贴和格式整理,说明数据源没统一;如果是发现风险太晚,说明缺少周中节点和自动提醒。
按这个顺序排查,通常不买软件也能把手工时间压下来一半以上。另外要提前定好版本规则,比如同一张表只保留当前周,历史周另存归档,避免多人同时改造成冲突。中大型团队如果确实需要任务级联动,再考虑让任务管理工具负责执行层数据、表格负责汇总层,两者用固定字段对齐即可,不必追求一次性全量上线。
核心关键词
文章包含AI辅助创作:周进展实操方法:PMO提升进度跟踪效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/469614
读者评论
先改机制再上工具这个顺序说到点子上了。我们之前直接上了平台,结果字段定义还是各说各话,反而多了一层填表负担,现在回头看确实是顺序错了。
信息半衰期这个角度挺新鲜。以前总觉得周五收上来的就是最新情况,其实周三的偏差早就发生了,只是等到周五才被记录,PMO拿到的确实是过期快照。
到15个字段的经验值很有参考性。我们那张表三十多个字段,填一次十几分钟,第三周开始就有人复制上周内容了,空值率上来之后汇总基本没法看。
字段标准化确实是收益最大的一步。周会只讨论红黄灯这个建议也实用,但前提是红黄灯判定规则要写死,否则项目负责人还是会往绿灯报,机制再好也白搭。
文章对边界的说明比较诚实,进度跟踪是放大器不是修复器这句很清醒。不过30天落地计划在多层级审批的组织里可能推不动,授权问题往往比机制更靠前。
