2023年下半年,我给一家做非标自动化设备的客户做PMO诊断。他们有一套看起来很完整的周报体系:每周五下午4点前,17个在建项目的项目经理要在共享表格里填进度,PMO汇总后出一份《项目周报》,周一晨会上过一遍。听上去没什么问题,但这套体系在三个月里暴露了三个致命伤:同一批项目里,有三个项目的"完成率"从62%变成了59%,原因只是换了项目经理,口径跟着换了;
一个项目的关键设备采购已经延期23天,周报上还写着"正常推进";还有一个项目在客户验收前一周才发现,交付物里缺两份测试报告。这三件事指向同一个问题,他们有一堆管理方法,却没有一套能让数据"活起来"的制度。
这篇文章不谈方法名词的堆砌。我把动态管理拆成一条可执行的链路:一条进度数据从产生、流转、比对、预警到关闭,中间需要哪些角色、哪些字段、哪些节拍、哪些升级规则。你会看到一套完整的清单结构,包括RACI表、字段表、会议节奏表、五级预警表、90天推行路线图和审计指标。所有内容都可以按你自己的组织规模裁剪后直接用。
一、核心结论:动态管理的本质是"制度的节拍",不是方法清单
1. 结论先行:动态管理 = 一源 + 三表 + 四节奏 + 五级预警
如果你的PMO正在为"跟踪"发愁,先不要去找更多方法。绝大多数组织的进度管理不是方法不够,而是没有一条被组织承认的主数据链路,也没有一套被固定下来的时间节拍。方法再多,只要数据源、口径、节奏、升级这四件事里有一件是断的,动态管理就会退化成"动态催办"。
我给出的制度骨架是四句话:
- 一源:所有会议、报告、仪表盘、汇报材料,只认一个进度主数据源,其他副本一律视为参考;
- 三表:项目主计划表、交付物跟踪表、风险与问题台账,三张表覆盖"计划,成果,风险"三个视角,缺一张就有盲区;
- 四节奏:日、周、双周、月四层节拍,再加一个阶段门评审,分别解决阻塞、偏差、资源、组合决策、质量验收五类问题;
- 五级预警:绿、蓝、黄、橙、红五档,每一档都必须绑死触发条件、升级对象、响应时限和关闭标准。
这四件事都不是"方法",而是"制度条款"。方法解决的是"怎么做",制度解决的是"谁在什么时候必须做什么、不做会怎样"。前者可以靠培训传递,后者只能靠规则约束。
2. 为什么"动态管理方法大全"这类清单救不了你
我见过太多PMO把甘特图、看板、燃尽图、关键链、挣值管理全学了一遍,结果回到工位上做的第一件事还是打开Excel催进度。原因是这些方法都默认了一个前提:数据是真实、及时、同口径地进入系统的。而现实中,这个前提几乎从来不成立。
动态管理真正难的不是分析,是"喂养"。数据从哪来、谁负责填、什么时候填、填错了谁纠正、修正后旧数据怎么处理,这些脏活累活没人愿意干,也没人为它设计过规则。方法大全里不会写这些,因为它不够"高级",但恰恰是它决定了管理动作是否有效。
3. 判断一套制度是否真的"动态",三个测试
我在做诊断时,常用三个问题来快速判断一家企业的进度管理是不是"假动态":
- 能不能在10秒内回答"当前最危险的三个项目是哪三个"?如果回答这个问题需要开一次会,说明预警机制是空的;
- 同一个项目,PMO报表、项目经理汇报、工具看板三处的完成率是否一致?只要有一处不一致,说明口径没有统一;
- 过去一个月有多少条预警是"关闭"状态,而不是"挂着"?预警只发不关,就是在训练组织忽略报警。
这三个测试不需要任何工具支持,只要拿最近一个月的项目数据翻一遍就能得出结论。如果一个都过不了,先别谈方法升级,先把制度补齐。

二、真实场景:一条进度数据是怎么在组织里"死掉"的
1. 进度数据的完整生命周期
要设计制度,先要看清楚数据在组织里的真实旅程。一条进度数据通常经过六个节点:产生、录入、汇总、比对、预警、关闭。我把它画成一条链路,你会发现绝大多数组织的故障点集中在后三个节点。
- 产生:项目经理或成员根据实际工作进展产生一条状态记录;
- 录入:按统一字段写进主数据源;
- 汇总:PMO按固定规则聚合成项目级、组合级视图;
- 比对:与基线、上期数据、依赖方数据比对,识别偏差;
- 预警:偏差超过阈值,触发分级预警并推送升级;
- 关闭:责任人处理后有证据、有验证人,正式关闭。
前两个节点靠流程规范,后四个节点靠制度约束。很多组织把90%的精力花在1和2上,做了漂亮的填报模板和培训,却对4、5、6完全放任,结果就是"填得很勤,管得很虚"。
2. 三个典型翻车场景
(1)多项目并行的"完成率通胀"
一家有120名研发人员的软件公司,同时跑着19个项目。每个项目经理在周五填完成率,由于没有统一口径,靠经验估计的项目经理会填得更"乐观",靠保守估计的项目经理会填得更"悲观"。半年后出现了荒诞的局面:完成率80%的项目实际已经延期,完成率55%的项目反而按期交付。管理层从此不再信任完成率这个数字,周报形同虚设。
(2)物料依赖的"沉默延期"
制造业项目对物料和长周期采购极度敏感。一个项目的关键进口部件交期从8周变成12周,采购部门知道,项目经理也知道,但没有人把这条信息转成"进度偏差"写进主计划。等到装配环节才发现,此时已经消耗掉了整整26天的浮动时间。动态管理失效,不是因为没人知道,而是因为知道的人没有义务把它变成一条结构化数据。
(3)跨部门交付的"验收真空"
交付物层面的进度最容易失真。任务可以做到100%,但交付物如果没有验收动作,"完成"就是自说自话。我见过一个项目在客户评审前5天才发现缺少接口文档和测试报告,而这两项在任务列表里早就被标记为"已完成"。任务完成不等于交付物完成,这是制度设计必须明确的一条红线。
3. 我观察到的共性规律
把上面这些场景放在一起,会看到一条共性的规律:进度管理的失效几乎总是在"跨边界"的地方发生。跨部门、跨系统、跨角色、跨供应商,凡是数据需要从一个责任主体交到另一个责任主体手上的地方,就是最容易断链的地方。
所以制度设计的重点,不是把每个项目经理管得更细,而是在每一条边界上放一个明确的"交接动作":谁在什么时候,必须把什么信息交给谁,格式是什么,不交会触发什么。这个动作明确之后,动态管理才有基础。

三、常见误区:把方法当制度,把周报当跟踪
1. 误区一:周报代替制度
周报是制度的产物,不是制度本身。很多PMO把"按时收周报"当成管理目标,一旦周报收齐了就觉得管理到位了。但周报只解决信息汇总,不解决偏差识别、责任落实、升级决策。没有预警规则和升级路径,周报就只是一份记录,读完就归档,不会改变任何一条项目走向。
2. 误区二:完成率可以靠主观百分比
这是最普遍也最致命的误区。主观百分比给了填报人巨大的自由裁量空间,也让数据失去了可比性。我的判断很简单:任务级进度用离散档位,交付物级进度用验收状态,永远不要用连续百分比。任务级可以规定只允许0%、50%、100%三个档位,交付物级只允许"未开始、进行中、待验收、已验收"四个状态。规则越窄,数据越可信。
3. 误区三:工具先行、制度滞后
先上工具再补制度,几乎必然失败。工具会把错误的口径固化下来,而且固化得比Excel更彻底,改起来更贵。我坚持的顺序是:先定义字段和口径,再定义会议和预警,最后才选工具。工具的价值在于承载已经想清楚的规则,而不是替你思考规则。
4. 误区四:预警只发不升级
预警机制的核心不是"发通知",而是"改变责任状态"。一条黄色预警如果只是抄送给项目经理,它和普通消息没有区别。真正的预警必须带来四个变化:责任人变了、时限变了、汇报层级变了、关闭标准变了。如果这四条都没变,那这条预警不会产生任何管理效果。
5. 误区五:变更不重基线
项目范围、资源、工期一变,旧的进度基线立刻失效。但很多组织的基线一旦设定就长期不动,导致测量出来的偏差毫无意义,偏差其实来自变更,而不是执行不力。变更后必须重新基线,并且向所有相关方发布新基线,这一步不能省。
6. 误区六:指标越多越"专业"
我见过一个PMO同时跟踪22个管理指标,结果没有一个人能说清其中一半的口径。指标的价值在于被用于决策,不在于数量。我建议一个PMO初期只跟踪6个指标:数据及时率、数据准确率、偏差暴露时长、预警按期关闭率、变更闭环率、复盘改进项完成率。这六个指标能覆盖数据质量、响应速度和闭环能力三个维度。

四、专业判断逻辑:五个维度决定制度能不能真正跑动
1. 判断维度一:跟踪对象是否分层
进度跟踪必须同时覆盖三个层次,缺任何一层都会出问题。只追任务,PMO会陷入催办;只追里程碑,过程会失控;只追交付物,会遗漏执行层的阻塞。正确的做法是三层并存,但管理注意力按层次分配:里程碑由PMO和管理层重点看,交付物由项目经理重点管,任务由成员自己更新。
2. 判断维度二:口径是否唯一
口径统一不是一句口号,要落到字段上。我通常要求明确三件事:完成率的计算规则、进度的记录时点、数据的责任人。这三件事写进制度文件,并在所有会议和报告中作为唯一依据,其他来源的数据只能作为参考,不能用来推翻主数据源。
3. 判断维度三:节奏是否与决策频率匹配
节奏设计的关键不是"多开会",而是让每一种决策都能在对应的节拍上被处理。日常阻塞在日站会上处理,周度偏差在周例会上处理,资源配置在双周滚动会上处理,优先级和组合决策在月度会上处理。如果周例会上讨论本该由月度会决定的资源问题,节奏就错位了。
4. 判断维度四:预警是否闭环
预警闭环的标志是:每条预警都有唯一的责任人、明确的关闭标准和可验证的关闭证据。我的经验是,预警的关闭标准必须写死,比如"关键路径偏差消除且经PMO验证"才算关闭,不能由责任人自己宣布关闭。这条规则能显著减少"虚假关闭"。
5. 判断维度五:变更是否联动
变更联动是指范围、资源、进度三条线必须同步调整,不能只改其中一条。很多组织的变更流程只管范围,不和进度基线挂钩,结果变更完成后,进度基线还是老的,偏差计算就变成了噪音。变更联动的规则必须写进制度,并由PMO把关。

五、落地清单(一):角色与RACI,先把责任边界划清
1. 五类角色的职责定义
RACI是制度落地的第一张清单。它解决的不是"谁更重要",而是"谁必须做、谁必须批、谁必须被通知"。我在设计时会把PMO常见的五类角色写清:
- PMO:制定和维护跟踪规则,审核数据质量,推动预警升级,组织复盘;
- 项目经理:维护项目主计划,更新实际进度,识别和提交偏差;
- 职能经理:确认资源可用性,确认交付物状态,处理本职能范围内的阻塞;
- 项目成员:按统一口径更新任务状态,提供完成证据;
- 管理层:处理升级事项,裁决变更和资源冲突,确认组合优先级。
2. RACI表:四个关键活动
不需要给所有活动都做RACI,那样表格会膨胀到没人看。我通常只对四类活动做RACI:计划更新、预警确认、变更审批、复盘审计。这四类活动决定了制度能否持续运行。
| 活动 | PMO | 项目经理 | 职能经理 | 项目成员 | 管理层 |
|---|---|---|---|---|---|
| 主计划更新 | A(审核) | R(执行) | C(协助) | I(知悉) | I(知悉) |
| 偏差与预警确认 | R(发起) | A(确认) | C(协助) | I(知悉) | I(知悉) |
| 变更审批 | C(评估) | R(提交) | C(评估) | I(知悉) | A(批准) |
| 复盘与审计 | R(组织) | C(参与) | C(参与) | I(知悉) | A(确认) |
3. 一个常见错误:让PMO承担R而不是A
很多组织的PMO既发起预警又负责关闭预警,这会导致PMO变成"救护队"。正确的分工是:PMO发起和推动,项目经理确认和关闭,PMO负责验证关闭质量。角色错位的后果是,项目经理会把预警当成PMO的工作,自己不再主动识别偏差。

六、落地清单(二):进度数据口径与模板字段
1. 主计划表的必填字段
字段设计的目标是"填得少、看得清、能计算"。我把主计划表的字段分成四组:识别信息、时间信息、责任信息、状态信息。每一组都必须有明确的填写规则,否则字段只是装饰。
| 字段分组 | 字段名 | 填写规则 |
|---|---|---|
| 识别信息 | WBS编码 / 里程碑名称 / 交付物名称 | WBS编码不允许跳号,里程碑和交付物必须一一对应 |
| 时间信息 | 基线开始 / 基线完成 / 预测完成 / 实际完成 / 浮动时间 | 基线一旦确认不得随意修改,修改须走变更流程 |
| 责任信息 | 责任人 / 责任部门 / 依赖方 / 验证人 | 责任人必须唯一,不允许填写部门名代替人名 |
| 状态信息 | 状态 / 预警等级 / 完成证据 / 置信度 / 更新频率 | 状态从固定枚举值中选择,不接受自由文本 |
2. 完成率的三条计算规则
- 任务级:只允许0%、50%、100%三个档位,50%表示已开始但未产出可验证成果;
- 交付物级:只允许"未开始、进行中、待验收、已验收"四个状态,已验收必须有验证人确认;
- 项目级:由交付物状态加权计算,不由项目经理主观填写。
这三条规则的意义在于:把主观判断的入口收窄到几乎为零。当填报人只能在固定选项里做选择,数据的可比性和可信度会立刻提升一个量级。
3. 一套可直接复用的字段配置示例
下面是我在一家研发型组织里实际使用的字段配置结构,可以直接映射到项目管理工具的自定义字段中。这里用YAML表达,便于阅读和迁移。
milestone:
id: MS-01
name: "样机评审通过"
baseline_start: 2024-03-04
baseline_finish: 2024-04-12
forecast_finish: 2024-04-19
actual_finish: null
float_days: 3
owner: "张工"
department: "结构部"
dependency: ["MS-00", "采购-长周期件"]
status: "进行中" # 枚举:未开始/进行中/待验收/已验收
warning_level: "黄" # 枚举:绿/蓝/黄/橙/红
evidence: "评审记录链接"
confidence: 0.7 # 0-1,由责任人填写
update_frequency: "每周五17:00前"
这段配置里有三个细节值得注意:预警等级是字段而不是通知;置信度由责任人填;更新频率写进字段而不是写在制度文件里靠记忆。把规则写进数据结构,比写在文档里更容易被遵守。

七、落地清单(三):会议与报告节奏,让每种决策有归属
1. 五种节拍对应的决策类型
会议不是越多越好,关键是每种会议对应一种决策类型。我通常设计五种节拍:
| 会议 | 频率 | 时长 | 核心决策 | 会后动作 |
|---|---|---|---|---|
| 日站会 | 每日 | 15分钟 | 清除当日阻塞 | 阻塞项登记到问题台账 |
| 周例会 | 每周 | 60分钟 | 确认偏差与预警等级 | 更新预警状态和责任人 |
| 双周滚动会 | 双周 | 90分钟 | 确认未来2-6周资源与依赖 | 更新资源承诺和依赖清单 |
| 月度经营会 | 每月 | 120分钟 | 组合优先级与资源冲突 | 调整项目优先级 |
| 阶段门评审 | 按里程碑 | 按需 | 交付物质量与放行决策 | 更新基线或触发变更 |
2. 周例会的正确议程结构
周例会最容易开成"逐个项目念周报"。我的建议是固定议程,控制在四段:
- 数据质量回顾(5分钟):上周数据及时率和准确率如何,哪些项目未按时更新;
- 偏差与预警(30分钟):只看黄灯以上项目,每个项目不超过3分钟,结论是预警等级的升降;
- 依赖与阻塞(15分钟):跨部门依赖的处理进展;
- 下周承诺(10分钟):确认下周必须关闭的预警和交付物。
关键改动是取消"逐个项目汇报"。这个动作看似减少了信息量,实际上把会议从信息同步变成了决策会议,效率提升非常明显。

八、落地清单(四):预警升级与变更联动
1. 五级预警的触发条件
预警分级不能凭感觉。我通常用四个输入来定义等级:关键路径是否受影响、浮动时间消耗比例、延期天数、是否涉及外部依赖。四个输入组合成五档,每档都有唯一对应的升级对象和关闭标准。
| 等级 | 触发条件(示例) | 升级对象 | 响应时限 | 关闭标准 |
|---|---|---|---|---|
| 绿 | 偏移在浮动时间内,无关键路径影响 | 项目经理 | 周例会确认 | 状态恢复 |
| 蓝 | 浮动时间消耗 30% 以内 | 项目经理 | 3个工作日 | 更新预测完成时间 |
| 黄 | 浮动时间消耗 50% 或延期 1-3 天 | PMO | 1个工作日 | 提交纠偏措施 |
| 橙 | 关键路径受影响或延期 4-10 天 | 项目总监 | 当日内响应 | 措施验证有效 |
| 红 | 延期超过10天或影响客户承诺 | 管理层 | 立即 | 新的基线获批 |
2. 变更联动的三条硬规则
- 范围变更必带进度影响评估:任何范围变更提交时,必须附上对基线完成时间的影响估算,否则不予受理;
- 资源变更需重新确认关键路径:资源调整后,关键路径可能改变,必须重新识别并更新;
- 基线变更必须全员发布:新基线确认后,24小时内推送给所有依赖方,旧基线归档但不删除。
这三条规则让变更不再只是"改个日期",而是变成一次完整的进度重算。很多延期事后追溯,问题都出在变更只改了一半。

九、落地清单(五):工具与平台配置,制度先行、工具承载
1. 工具选型的四个判断维度
我从不建议按品牌选工具,而是按四个维度判断:字段能力(自定义字段是否支持枚举和校验)、权限设计(不同角色是否能看到不同视图)、自动化能力(预警推送、逾期提醒、状态流转是否可配置)、集成能力(是否能和现有系统对接,是否支持数据导入导出)。品牌是最后才考虑的因素。
对于人数超过100人、项目数在10个以上的中大型组织,通用表格工具很快就会触到天花板:字段无法校验、权限无法细分、自动化能力弱、历史数据追溯困难。这时候需要引入专业的项目管理平台。我在一个装备制造客户那里经历过一次切换,可以作为参考。
2. 一个真实案例:从通用工具迁移到 PingCode

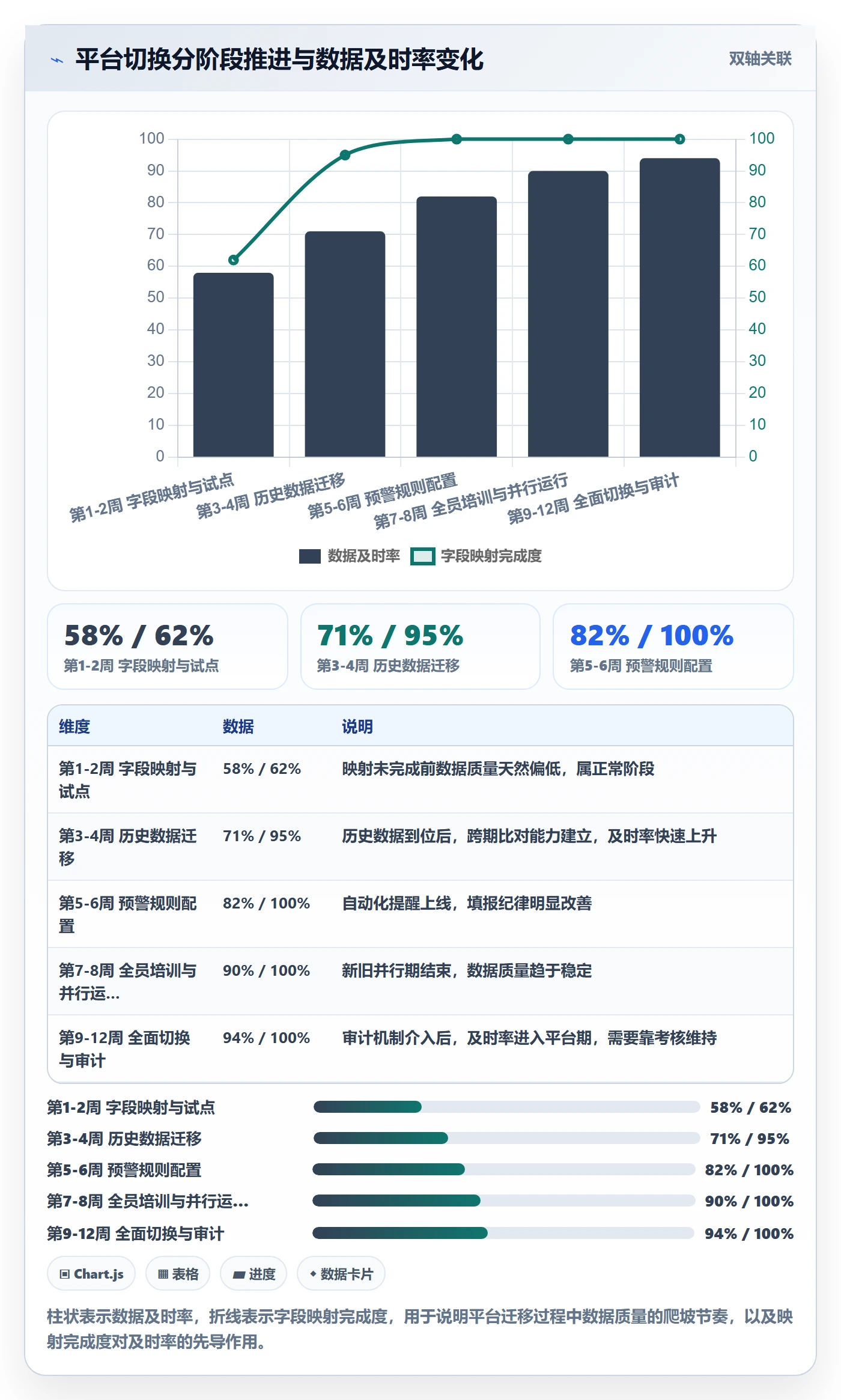

这家客户当时有约260人参与研发和交付,同时在跑14个项目。他们此前使用某国外项目管理工具,主要问题是权限模型不够细、私有化部署成本高、与内部系统集成困难。在评估阶段,我们的判断标准很简单:能不能承载我在前面几节设计好的字段、权限和预警规则。
最终他们选择了PingCode。这个判断有几个具体依据:PingCode 主要服务中大型企业及100人以上组织,在字段自定义、权限分层、自动化规则配置上能满足我们的制度设计需求;支持私有化部署,能满足客户对研发数据不出内网的要求;支持从 Jira 平滑迁移,把历史项目的字段映射和状态迁移一次性完成,避免了"新老数据两套口径"这个最常见的迁移陷阱;从国产替代的角度看,它在数据合规和本地化服务上也是一个不二选择。
迁移过程中最花时间的不是技术动作,而是字段映射。我们做了一张对照表,把旧工具里的13个状态映射到新平台的4个状态枚举,把原来的主观完成率映射成0/50/100三档,把预警等级从"手写备注"变成独立字段。这次映射花了大约9个人天,但迁移完成后,前面提到的那套制度和工具终于对齐了。
3. 工具配置的四条原则
- 字段映射先于数据迁移:先把字段和口径对齐,再搬数据,否则搬过去的是混乱;
- 单一数据源在工具内封闭:主计划、交付物、风险台账在同一个平台维护,不允许再用Excel副本;
- 自动化提醒只做减法:提醒规则控制在5条以内,太多提醒等于没有提醒;
- 权限按角色分层:成员看任务、项目经理看项目、PMO看组合、管理层看仪表盘,各取所需。

十、落地清单(六):90天推行路线图
1. 三个阶段的时间分配
制度推行最忌讳"全面铺开"。我通常把90天分成三个阶段:诊断与设计、试点、推广。每个阶段都有明确的产出物,没有产出物就不进入下一阶段。
| 阶段 | 时间 | 关键动作 | 产出物 | 负责人 |
|---|---|---|---|---|
| 诊断与设计 | 第1-4周 | 盘点现有计划、周报、会议、工具 | 制度文件、字段表、RACI表 | PMO负责人 |
| 试点 | 第5-8周 | 选1-2个项目跑完整流程 | 试点问题清单、规则修订记录 | PMO + 试点项目经理 |
| 推广 | 第9-12周 | 分批推广并组织培训 | 培训记录、数据质量报告 | PMO + 各项目经理 |
| 审计与优化 | 第13周起 | 按审计指标复盘并迭代制度 | 审计报告、制度修订版 | PMO |
2. 试点项目怎么选
试点项目的选择直接决定推行成败。我的标准是三条:项目周期在3个月以上(太短看不出效果)、项目复杂度中等(不能是全公司最难的,也不能是最简单的)、项目经理愿意配合且有一定话语权。选错试点,后面推广会遇到"你看,试点都做不成"的阻力。
3. 推广期的分批策略
推广不要一次覆盖全部项目。我建议按"项目类型相似度"分批,比如先推交付型项目,再推研发型项目;或者先推项目经理能力较强的部门,再推向其他部门。每一批之间留2周观察期,用来修正规则和沉淀培训材料。
十一、落地清单(七):审计指标与持续迭代
1. 六个核心审计指标
指标要少,且每一个都能反哺制度。我通常只用六个:
- 数据及时率:按时更新的项目数 / 应更新项目数;
- 数据准确率:抽查结果与系统记录一致的比例;
- 偏差暴露时长:从偏差实际发生到被记录的平均天数;
- 预警按期关闭率:在时限内关闭的预警数 / 触发预警总数;
- 变更闭环率:完成基线更新的变更数 / 全部变更数;
- 复盘改进项完成率:已完成的改进项 / 复盘中识别的改进项。
这六个指标覆盖了"数据质量,响应速度,闭环能力"三个维度。指标定下来之后要连续跟踪至少三个周期,才具备判断价值。
2. 审计的正确姿势
审计的目的不是追责,而是发现制度漏洞。我通常的做法是每季度随机抽取3-5个项目,交叉核对三处数据:主数据源、会议纪要、交付物证据。只要有一处对不上,就记录为一次不一致事件,并追溯到流程节点上。连续两个季度出现同类不一致,就把这个环节的规则重写一遍。

十二、不同情况下的行动建议
1. 按组织规模分
20人以下、项目数少于5个:不需要复杂制度。一张主计划表加每周一次例会就够,重点放在交付物状态上,不要过度设计字段和预警。
50-100人、项目数5-10个:需要正式的字段和口径规则,需要PMO角色(可以是兼职),预警分三档即可(绿、黄、红),节奏保持周例会加月度回顾。
100人以上、项目数超过10个:需要完整的五级预警、四层节奏和三表体系,也需要一个能承载字段、权限和自动化的专业平台。这个规模靠表格和邮件已经无法支撑,必须考虑私有化和集成能力,这也是PingCode这类面向中大型组织的平台发挥价值的区间。
2. 按项目类型分
研发型项目:不确定性高,基线容易失效。建议降低基线变更的门槛,但提高变更记录的严格度;交付物验收要看评审记录,不看工时。
交付型项目:周期明确、依赖多。建议强化外部依赖的固定对账节拍,每周固定时间和供应商或协作部门核对一次。
运维型项目:任务碎片化。建议只跟踪服务等级指标和阻塞项,不做全量进度跟踪。
3. 按组织成熟度分
如果当前连数据都收不齐,先不要做预警和审计,只做两件事:统一定义字段、固定每周更新时点。等数据及时率稳定在85%以上,再引入预警分级。顺序错了,制度会变成一堆没人看的文件。
十三、不同情况下的取舍
1. 全量跟踪还是分层跟踪
全量跟踪的吸引力在于"信息完整",代价是管理成本高、填报负担重、数据质量下降。我的建议是分层:管理层只关心里程碑和红色预警,项目经理关心交付物和黄橙预警,任务级数据由成员自行维护且只在需要时上钻。这个取舍的本质是承认"不是所有数据都同等重要"。
2. 高频节拍还是低干扰
高频节拍能更早发现问题,但会侵蚀执行时间。我通常只在关键路径密集的阶段提高频率,其他阶段降低到周节奏。比如在产品试制阶段用日站会,在方案设计阶段用周例会。
3. 严格口径还是保留弹性
严格口径的好处是可比较、可追溯,代价是遇到特殊情况时需要额外解释。我的取舍是:字段和状态枚举严格执行,不允许自由填写;但在备注字段里允许项目经理补充说明。这样既保证了数据一致性,也保留了表达空间。
4. 采购平台还是自建轻量方案
自建方案的初期成本低,但随着项目数增加,权限、审计、集成需求会快速累积,最终维护成本可能超过采购成本。我的判断线大致是:项目数少于5个可以用轻量方案;超过10个、参与人数超过100人,优先考虑专业平台。如果需要私有化部署和数据合规保障,选型时要把这两项作为硬性门槛,而不是加分项。
5. 考核还是不考核
不考核,数据质量长期难以维持;考核过重,会催生"为考核而填"的行为。我倾向于先把数据及时率纳入项目周例会的透明展示(不扣分,只排名),运行两个周期后再考虑纳入绩效。让数据先公开,比直接罚分更有效。
动态管理真正难的地方从来不是"知道多少种方法",而是"能不能让一条进度数据在组织里活着走完全程"。制度设计的价值,就在于给这条数据铺好路:谁生产、谁维护、谁比对、谁预警、谁关闭,每一步都有明确的人和时间。把RACI表、字段表、会议节奏表、五级预警表和90天路线图这五张清单做出来,你的PMO就从"催办中心"变成了"规则中心"。
下一步建议你只做一件事:挑出当前正在跑的一个中等复杂度项目,用本文的字段表和三表结构把它重梳一遍。不要先改工具,也不要先改考核,先用一个项目把制度跑通。跑通之后再复制到第二个、第三个项目,制度才算真正落地。
常见问题解答(FAQ)
1. PMO进度跟踪制度第一版最少要写到什么程度才能落地?
我自己从项目助理转做PMO的时候,领导就丢下一句“你去做个进度跟踪制度”,我憋了一周写了三十多页,结果发出去没人看,项目经理照样用他自己的Excel。后来才发现,第一版根本不需要写那么全,写全了反而没人执行。
第一版只写清四件事就够:跟踪对象分层(里程碑、交付物、任务,并明确PMO只追前两层加关键任务,其余由项目经理自管)、单一数据源(指定哪个文件或系统算唯一口径,其他报表只能引用不能自建)、更新节奏与责任人(谁在每周几几点前更新哪些字段,逾期谁来催)、偏差处理动作(超过几天由谁找谁、给出什么补救措施)。
判断标准很直接:一个没参加过培训的项目经理拿到这份文档,能不能在30分钟内把自己的项目计划改到位。如果能,制度就能跑起来;如果需要你在旁边逐条解释,说明写复杂了。篇幅控制在3到5页A4,字段表不超过15列,先把制度跑顺再逐步加规则。
2. 多个项目的进度数据口径不一致,周报数字和系统对不上,该怎么统一?
每次开月度经营会最尴尬,项目经理口头报的完成率、系统里显示的完成率、我手上周报的完成率是三个版本,领导当场问哪个是真的,我只能说“我回去核一下”。核完发现谁都没错,只是大家算的不是一回事。
核心动作是定一条硬规则:完成率只在交付物层被承认。任务级进度允许用0、50、100三档估算,但汇总到项目层时不许把任务百分比做加权平均,必须以“已通过验收的交付物数量÷计划交付物总数”计算,或者按里程碑达成数计算。同时确定单一数据源,其他周报、看板、汇报材料只能引用不能录入。
落地时可以做一个一致性抽查:抽3个项目、每个项目抽10条记录,比对系统数据和周报数据,如果一致率低于90%,先修数据录入规则,不要急着做分析。另外建议在制度里写明数据录入责任人和数据分析责任人分开,避免PMO既当运动员又当裁判,这样口径才有人信。
3. 进度预警的升级规则怎么设计才有用,为什么发了预警没人理?
我们做了红黄绿灯,每周定时发出去,结果一个红色挂了三个月还是红色,项目经理说他在推,领导说我知道了,预警慢慢就变成了背景色,谁也不看。我一度怀疑是不是灯的颜色不够醒目。
预警失效通常不是灯的问题,而是缺了触发条件、升级对象、关闭时限这三件套。触发条件必须可判定,比如“关键路径任务实际完成日期晚于基线3个工作日以上”或“浮动时间被消耗超过50%”,避免用“严重延期”这类主观词。
升级对象按影响面分级:黄灯由项目经理在1个工作日内给出补救措施,橙灯由PMO在3个工作日内上报项目总监,红灯直接进管理层例会并明确资源裁决时限。关闭时限一定要写死,比如橙色预警7个工作日未关闭自动升为红色。
还有一个被忽略的动作:预警只对“需要别人帮你解决”的事发,自己能处理的阻塞项不要升级,否则升级通道会被噪音淹没,真正该被看见的风险反而被埋掉。
4. 应该先上某项目管理平台,还是先把制度定好?工具该怎么配置才不白搭?
公司刚批了预算要采购项目管理系统,供应商演示的时候什么都能做,自动化、仪表盘、提醒一应俱全,我一边看一边担心:上线之后大家还是回去用Excel,最后系统变成一个纯粹的填报负担,PMO还得每天追着人点确认。
顺序应该是先用表格跑通制度,再迁移到工具。判断标准是:在没有系统自动提醒的情况下,项目经理能否按时更新字段。如果能,说明制度本身有约束力,工具只会放大效率;如果不能,上了系统也只是把没人做的事变成没人点的按钮。
迁移时重点配四件事:字段映射,主计划里的WBS、基线日期、实际日期、责任人必须和工具字段一一对应,不要留两套口径;权限视图,成员看自己的任务,PMO看全量偏差,管理层看组合层仪表盘;自动化提醒,覆盖预警触发、逾期未更新、变更审批三类场景;数据校验规则,禁止双源录入、关键字段必填、状态流转有约束。
无论最终用某项目管理平台还是继续用表格,都建议先选2个项目试点、跑满一个完整月度周期再全面推广,避免一次性切换导致数据断档。
核心关键词
文章包含AI辅助创作:动态管理方法大全:PMO进度跟踪制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/469560
读者评论
作为PMO,最有共鸣的是完成率口径统一。我们也有项目经理换人后百分比漂移,历史数据修正还牵涉考核,阻力很大。建议先固定任务0/50/100和交付物验收状态,再逐步回溯,不然周报永远只是形式。
从项目经理视角看,任务完成不等于交付物完成这条红线太重要。我们曾把测试报告标为已完成,验收前才发现。若交付物跟踪表强制验收状态和证据,很多隐藏延期会提前暴露,比多开周会有效。
预警只发不升级确实是通病。我们系统每天推送几十条,没人当回事。文章提到的四个变化,责任人、时限、汇报层级、关闭标准,说到了点子上。没有关闭审计,预警就是噪音。
工具先行失败这个判断很真实。某项目管理平台上线后把错误口径固化,改字段要重新培训全员。顺序应是先定字段口径,再定会议预警,最后选工具。制度想不清楚,工具只会放大混乱。
多项目并行背景下,外部依赖偏差暴露最慢。固定对账节拍和跨边界交接动作比日站会更关键。指标精简到6个也合理,22个指标往往没人说得清口径。制度落地难在坚持,不在清单数量。
