跟踪怎么做?PMO流程优化:进度跟踪从0到1

我第一次正儿八经接手 PMO,是在一家两百人出头、软硬件一起做的公司。老板给我的任务只有一句话:把项目进度管起来。我当时的反应非常典型,我先花了两周时间,把公司里所有能问的人问了一遍,然后做了一张覆盖 37 个字段的进度跟踪表,要求所有项目组每周五下班前填完。上线第一个月,填写率 95%;第二个月,掉到 60%;第三个月,我在群里发第三次催填通知的时候,有个技术负责人直接回了我一句:"填这个有什么用?

填完了谁看?"那一刻我才意识到,我做的不是跟踪体系,我做的是一份没人读的问卷。

后来我又在两家公司从零搭过进度跟踪机制,一次做成了,一次做砸了。做砸的那次,我复盘出来的原因和工具、系统、方法论都无关,纯粹是搭建顺序反了。这篇文章我想把这条弯路完整地讲一遍,包括每一步我具体做了什么、判断依据是什么、什么信号出现时说明该调整。

如果你现在正被交办"把 PMO 进度跟踪搭起来",或者你兼着项目经理的活已经快被进度失控拖垮,这篇内容可以直接当施工图用。它不讲定义,不做工具软广,只回答一件事:一套跟踪机制从无到有,正确的动作顺序是什么。

一、先给结论:跟踪体系的价值,等于它触发了多少次决策

我见过太多 PMO 把"跟踪"理解成"记录"。他们每周产出几十张表、上百行状态更新,看起来很勤奋,但项目该延期还是延期。问题出在评价标准上,他们认为跟踪的产出是数据,我认为跟踪的产出是决策。

一次跟踪动作结束后,如果没有产生任何一条"因为看到了这个偏差,所以我们决定做 X"的记录,那这次跟踪就是零价值。注意是零,不是低。因为它还占用了执行者填写的时间成本,净价值是负的。

1. 三个我踩过坑才信的结论

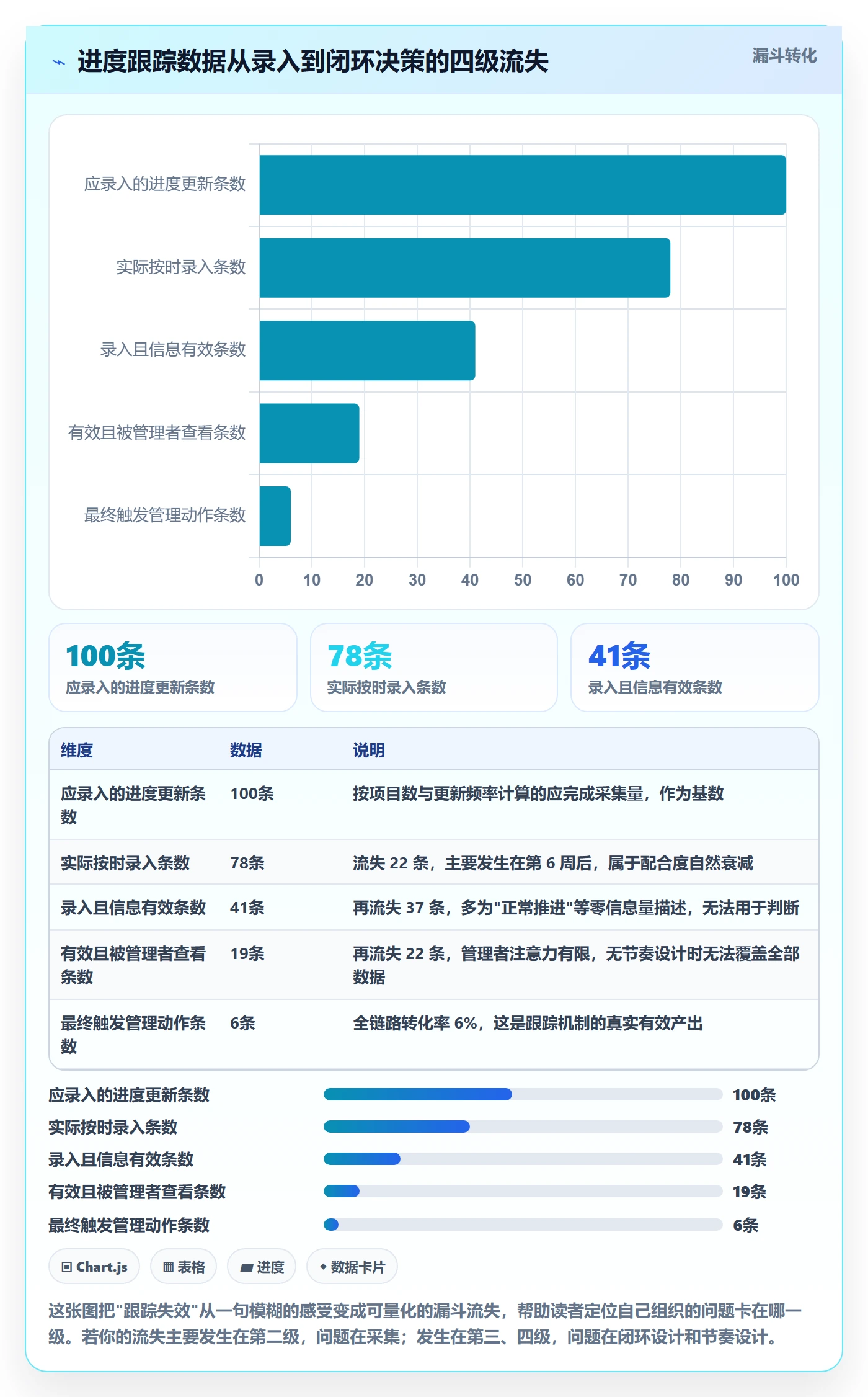

结论一:跟踪的颗粒度由风险决定,不由职级决定。我早期犯的错是"领导重视的项目就天天报"。这逻辑听着对,但实际跑下来会出问题,领导重视的项目往往也是资源最集中的项目,执行团队本来就在满负荷跑,再加一层日报,等于在最快的发动机上加摩擦。正确的判据是"不确定性 + 跨部门依赖数",不是"老板盯不盯"。

结论二:跟踪机制的死因,80% 死在"收集不闭环"。执行者填进去的数据,如果两周内没有带来任何实质反馈(有人被约谈、有资源被调配、有范围被砍掉),那么从第三周开始,填写行为就会退化成形式主义,填"正常"是最省事的选项。这不是态度问题,是理性选择。

结论三:从 0 到 1 的第一步不是选工具,是定义"完成"。我做过一次统计:在一个 12 人的项目组里做匿名访谈,问"开发完成"是什么意思,得到的答案有四种,代码提交完、自测通过、联调通过、提测单已提交。四种口径并存,意味着你在周报上看到的"完成 80%",实际上是四个人各自心里不同的 80%。这个数字再准也没用。

2. 有效跟踪自检三问

在我搭第二套机制的时候,我给自己定了一个自检清单,每次设计跟踪动作前都问自己三遍。你可以直接拿去用:

  • 这次的输出会被谁消费?如果答案是"没人消费,先存着",就不要采集这个字段。
  • 上次采集的数据,触发了什么动作?如果连续两次没有触发任何动作,说明这个采集项要么多余,要么阈值设错了。
  • 执行者填写这条信息,需要额外付出什么?需要跨系统查、需要问别人、需要手动算,只要满足其中一条,数据的准确率就会掉。

这三个问题的排序不能变。第一问筛掉冗余字段,第二问校准阈值,第三问控制成本。我见过很多人反过来做,先担心"大家愿不愿意填",结果为了降低填写负担,把字段砍到只剩进度百分比,最后数据毫无信息量。

跟踪怎么做?PMO流程优化:进度跟踪从0到1

二、真实场景:一张上线两个月就没人填的跟踪表

我把当年那张表的字段结构还留着,现在看简直是反面教材。37 个字段里,有 9 个是进度百分比(按模块拆的),6 个是风险描述,还有 4 个是"预计完成时间"的不同口径版本。填完一张表,一个熟练的项目经理大概要花 25 分钟。

1. 那年我们做错了什么

第一件错事是我没有定义"完成"。我默认所有人都懂"开发完成"是什么意思,实际上每个人心里的标准都不一样。这就导致我后来做的所有进度汇总,本质上是在加总不同单位的数据。

第二件错事是我把跟踪做成了单向采集。表填上来,我汇总,我发给老板,流程结束。执行者从未收到过任何反馈。到第三个月,填写率掉到 40% 以下,而且还在填上来的那些,绝大部分是复制粘贴上一周的内容。

第三件错事是我在没有任何节奏设计的情况下就上了系统。不对,我们连系统都没上,是一张在线表格加两个群。但即便如此,我还是没有定义清楚:谁在什么时候看这张表,看到偏差到什么程度要做什么。没有节奏和阈值的表,等于没有表。

2. 崩盘的顺序其实是可预测的

后来我在第二家公司重建机制时,专门做了一次回溯,把当年那个项目的崩盘过程拆成了四个阶段。这个过程是有普遍性的,因为我在后来两家公司都观察到高度相似的衰减曲线。

第一阶段(第 1,3 周):高配合期。大家因为新鲜感和上级要求,填写率能达到 90% 以上,数据质量也不错。

第二阶段(第 4,6 周):敷衍期。发现填了没用,开始出现"整体正常""按计划推进"这类零信息量描述。填写率还在,但信息密度断崖式下跌。

第三阶段(第 7,10 周):失真期。为了少开会、少被追问,执行者开始系统性平滑偏差。"还差一点"实际是差两周,"有风险"实际是已经延期。这阶段是最危险的,因为管理者看到的是虚假的平稳。

第四阶段(第 11 周以后):弃用期。真实问题改由私下沟通或临时会议解决,跟踪表沦为存档材料。此时如果 PMO 还想靠催填来挽救,基本无效,因为信任已经丢了。

关键判断点在于:进入第二阶段时,PMO 还有救。救的办法不是催填,是立即让上一次采集的数据产生一次可见的动作,公开调整一次资源、正式关闭一个风险项、明确砍掉一个需求。让所有人看到"填了确实有用"。如果拖到第三阶段才反应,通常要推倒重来。

跟踪怎么做?PMO流程优化:进度跟踪从0到1

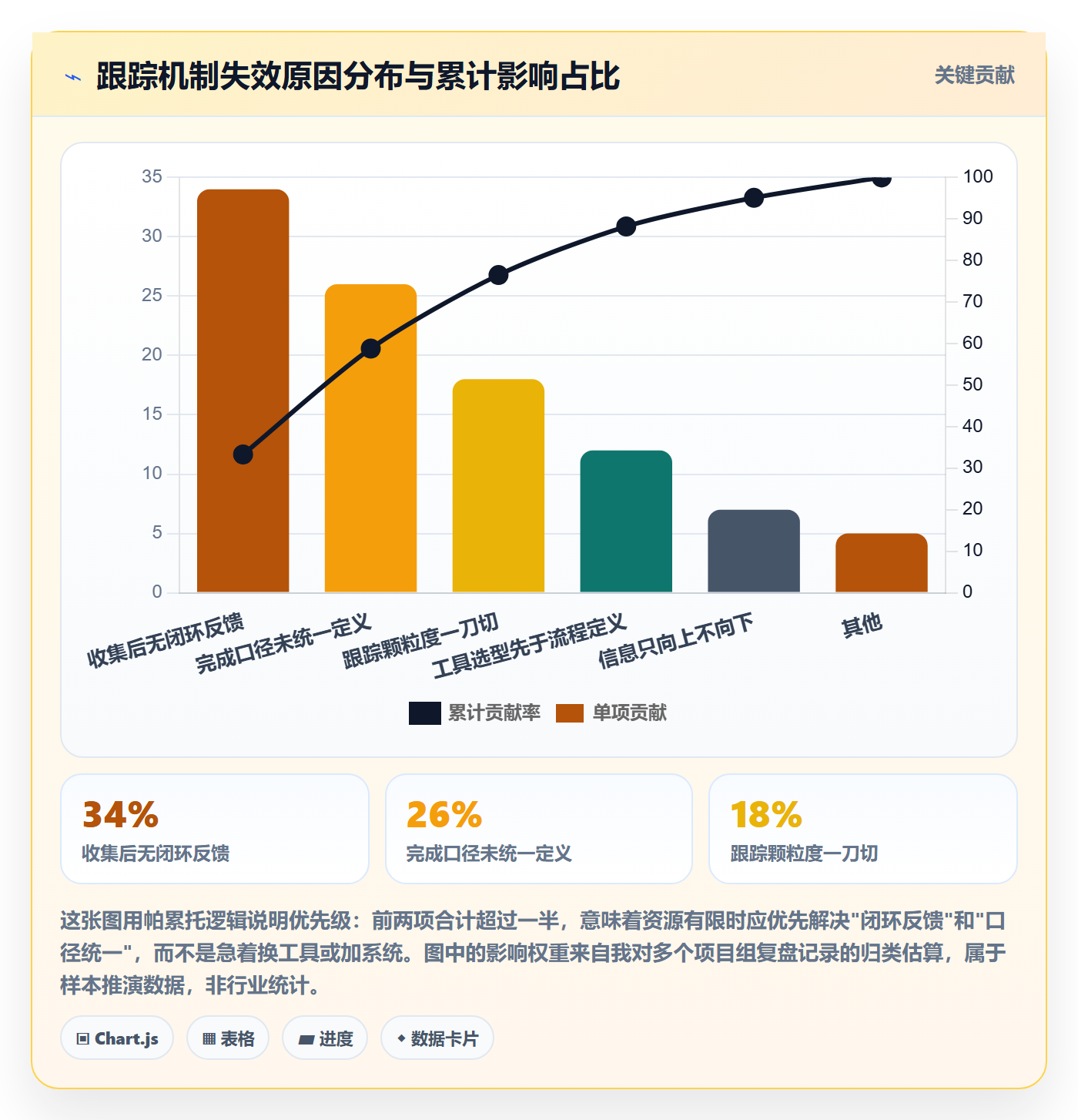

三、四个高频误区,几乎每个新 PMO 都会踩

我把这几年在同行交流、内部复盘和面试中反复听到的坑做了归并,最后收敛成四个。它们的共同点是:每一个单独看都很合理,组合起来就是灾难。

1. 误区一:先选工具,后定口径

这是最普遍的一个。拿到任务的第一反应是"我们用什么系统",然后花两周做选型对比、看演示、走采购。工具买回来了,配置好了,结果发现第一阶段就卡住,因为没人能说清"完成"的标准,工具里配的状态机根本映射不到实际业务。

我的判断是:工具能固化流程,但不能发明流程。没有明确定义的流程,交给工具只会被工具的默认逻辑绑架。你按工具的模板配了一套状态,团队照着填,表面上跑起来了,实际上全程在迁就工具,最后产出的数据结构化程度很高、业务意义很低。

2. 误区二:所有项目一个颗粒度

一刀切有两种表现形式,都很常见。一种是全公司都上日报,理由是"保持一致";另一种是全公司都只看里程碑,理由是"减轻负担"。

两种都错。前者会让稳定期项目产生大量冗余数据,同时消耗执行者的耐心储备,注意这个储备是有限的,等到真正高风险项目需要高频跟随时,团队已经没有耐心了。后者的问题更致命:高风险项目的偏差一旦跨过一个里程碑才发现,可回旋的余地已经很小。

我的经验判据是看两个变量:不确定性和跨部门依赖数。不确定性高的项目(新技术、新客户、新流程)需要更细的颗粒度;跨部门依赖多的项目,偏差传导速度快,也需要更细。两个都低的项目,按里程碑跟就够。

3. 误区三:只收集,不闭环

前面已经讲过,这里补一个具体的识别信号:如果执行者填了"有风险"之后,从来没有人问过他"你打算怎么办、需要我做什么",这个机制就已经在死了。

闭环不是指每一条风险都要解决。闭环指每一条被提出的风险,都要有一个明确的处置结论:接受、缓解、转移、规避,或者升级。哪怕是"已知悉,暂不处理,下次跟踪会再看",也算闭环。真正伤害团队的是一句"我填了"后面跟着无声的沉默。

4. 误区四:只对上汇报,不对下反馈

这个误区最隐蔽,因为它看起来非常"职业"。PMO 把信息整理清楚汇报给管理层,这是职责所在。但如果信息流只向上不向下,执行者就会把填写当成对上级的交代,而不是对协作的支持。

我做过一个不太严谨但很有说服力的内部观察:在一次月度复盘会上,我要求每个项目组说一条"本月因为进度跟踪而避免的损失"。三个组里有两个组答不上来。这说明跟踪的价值从未传达回执行层。如果执行者不知道自己的填写帮助了谁、避免了什么,那么填写行为就只剩下服从性,一旦压力减弱必然衰减。

跟踪怎么做?PMO流程优化:进度跟踪从0到1

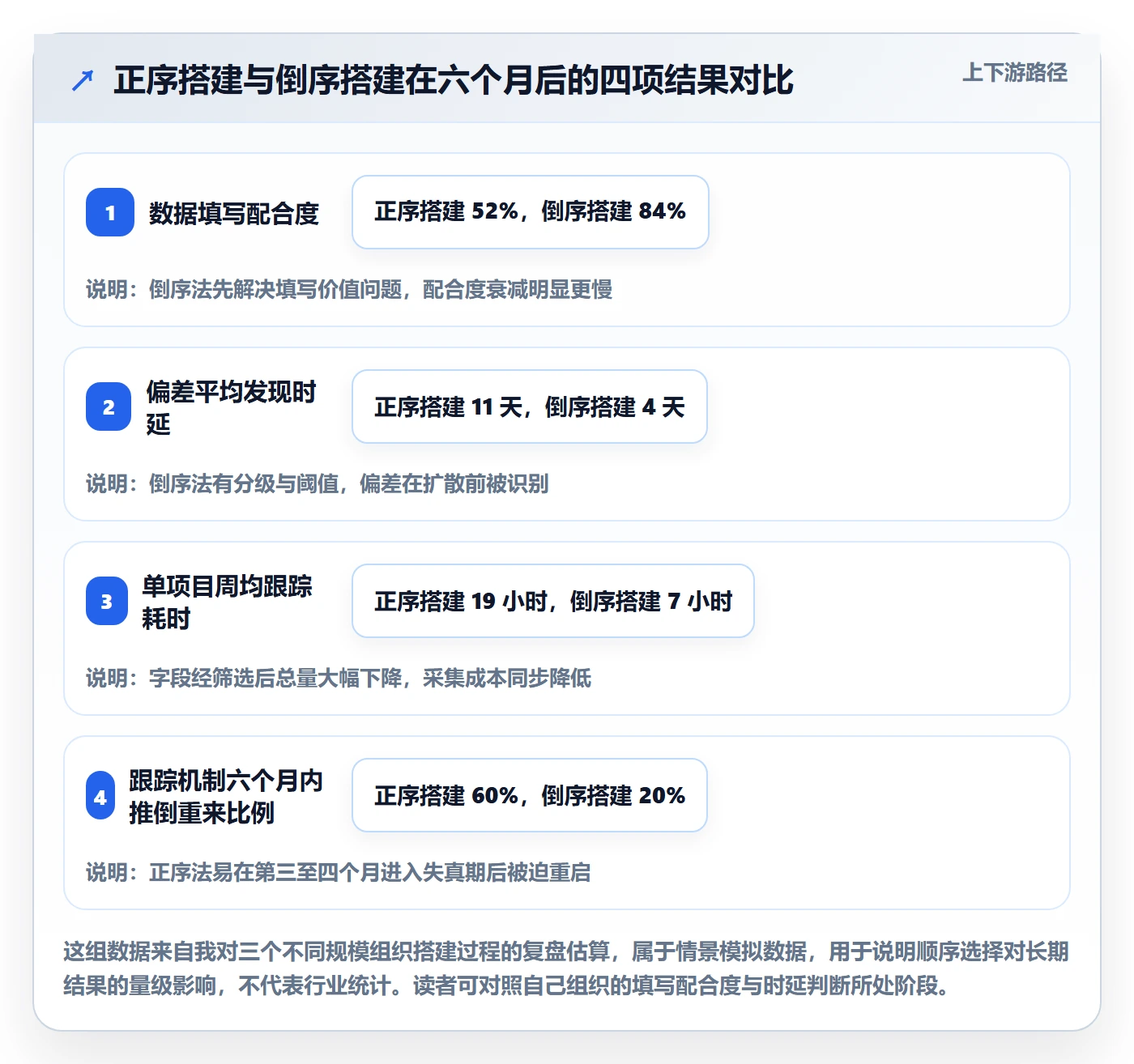

四、专业判断逻辑:倒序搭建法

基于前面的复盘点,我后来固定用一套顺序搭机制,我把它叫倒序搭建法:先定口径 → 再定分级 → 再定节奏 → 再定升级 → 最后选工具。这个顺序和绝大多数人的直觉相反,直觉通常是从工具出发,因为工具是唯一能"看得见"的东西。

为什么这个顺序有效?因为它每一步都在为下一步降低不确定性。口径定不清,分级就没有依据;分级没有,节奏就只能一刀切;节奏没有,升级机制就无从谈起;升级机制没有,工具配什么都是空的。

1. 第一步:统一"完成"的口径

这一步的产出物是一个可交付物级别的定义模板。我通常要求每个里程碑必须包含五个要素:可交付物、验收人、验收标准、证据形式、DoD(完成的定义)。缺任何一个,这个里程碑都是模糊的。

下面是我实际用过的一个里程碑定义结构,你可以直接改字段名套用:

milestone:
id: M2-ORDER-DEV-DONE

name: 订单模块开发完成

deliverable: 可运行的订单模块(含下单 / 改单 / 取消三条主流程)

acceptance_owner: 测试负责人 张XX(唯一责任人,不设"测试组"这类模糊主体)

acceptance_criteria:

主流程用例通过率 >= 95%

P0 / P1 缺陷数量 = 0

接口文档已更新并归档至指定目录

evidence:

测试报告链接

代码合并记录

definition_of_done: 上述三项证据齐全,且验收人书面确认

这里有一个容易被忽略的细节:验收人必须是唯一的人,不能是部门。"由测试组验收"在实际执行中等同于没人负责,因为责任被稀释了。我在一次项目中就吃过这个亏,一个接口的验收卡了三周,事后追责时发现开发和测试都认为对方该主动推进。

口径统一的验收标准很简单:随机抽三个团队成员,问同一个里程碑"完成了没有",如果答案不一致,口径就没统一。

2. 第二步:给项目分级,决定颗粒度

分级不是按预算分,也不是按老板重视程度分。我用三个维度打分:

  1. 不确定性:技术方案是否已验证、需求是否稳定、外部依赖是否可控。三个都否定,此项满分。
  2. 跨部门依赖数:需要协同的独立部门或团队数量。超过 4 个,此项满分。
  3. 对外承诺强度:是否有合同日期、监管节点、公开发布日期。有硬承诺,此项满分。

三项加总后分成三档,对应三种跟踪颗粒度,具体见下表:

分级 判定特征 跟踪颗粒度 主要跟踪方式 典型更新频率
A 级(高风险) 不确定性高 + 依赖多 + 有硬承诺 按天 15 分钟站会 + 异常即时上报 每工作日 1 次,仅报偏差
B 级(常规) 满足其中一到两项 按周 书面周更 + 每周一次同步会 每周 1 次,含风险和依赖
C 级(稳定) 三项均低 按里程碑 里程碑评审 + 月度汇总 每个里程碑 1 次

我要强调一个反直觉的判断:A 级项目的日报,应该只报偏差,不报进度。因为 A 级项目天天在动,单纯报告"今天完成了什么"没有决策价值;只有"今天出现了什么偏离预期的信号"才值得占用管理注意力。这一条改造,能把日报的有效信息密度提升数倍。

3. 第三步:设计跟踪节奏与会议边界

节奏设计的核心不是"开几次会",而是每类会议的职责边界不重叠。我见过太多组织把站会、周会、月度复盘开成了同一种会的三个版本,内容重复,参与者疲惫。

我的划分逻辑是这样的:

  • 站会(A 级项目):只解决"今天到明天之间的阻塞"。不讨论方案、不汇报进度百分比、不做资源决策。超过 15 分钟就是失败的站会。
  • 周更(B 级项目):解决"本周偏差的处置方案"。输出物是每条偏差的处置结论和责任人,不是进度描述。
  • 月度复盘(全部项目):解决"机制本身的问题"。看的是跟踪数据触发了多少次决策、哪些字段从来没被用过、哪些阈值设错了。这是唯一需要 PMO 主持的会。

这三个会的参与者也应该不同。站会是执行团队内部,PMO 不必参加;周更是项目经理和 PMO;月度复盘需要有决策权的人在场。如果月度复盘上没有任何有决策权的人,那这个会就会退化成信息通报会。

4. 第四步:设计升级机制

这是整个体系里最重要的一步,也是最常被跳过的一步。升级机制回答三个问题:偏差到什么程度要升级、由谁升级、在多长时间内必须响应。

我给一个可以直接改用的框架,核心是把偏差分成三级:

偏差等级 判定标准 升级对象 响应时限 必须产出
L1 局部偏差 影响单个任务,不影响里程碑日期 项目经理 2 个工作日内 处置方案或"接受"结论
L2 里程碑偏差 里程碑日期预计推迟,或关键依赖未按期交付 项目集负责人 / PMO 24 小时内 资源调配、范围裁剪或重新排期
L3 承诺偏差 影响对外承诺日期或合同节点 管理层 / 客户接口人 当日内 对外沟通方案或商务决策

这张表的价值在于它把"要不要惊动领导"这个模糊判断变成了可执行的规则。我见过太多项目经理因为不确定该不该上报,选择拖一拖再说,结果 L2 拖成了 L3。

另外有一个实操细节:升级必须是双向的。不只是向上报,也要向下反馈。"关于你上报的这个依赖风险,我们已经和对方部门确认,下周三前到位",这样一句话,比十次催填都能提升执行者的填写意愿。

5. 第五步:最后才是工具与数据

走到这一步,你手里应该已经有:一份里程碑定义规范、一套项目分级标准、一张节奏职责表、一个三级升级规则。这些加在一起,才构成了工具的配置说明书。

此时选型才有意义,因为你知道自己要什么。工具选型的原则我概括为三条:能承载你的口径、能支撑你的升级链路、能让执行者的填写成本低于临界值。这三条的顺序也不能反,因为前两条决定能否跑通,第三条决定能跑多久。

跟踪怎么做?PMO流程优化:进度跟踪从0到1

五、案例观察:中大型组织把跟踪跑起来后的三组数据

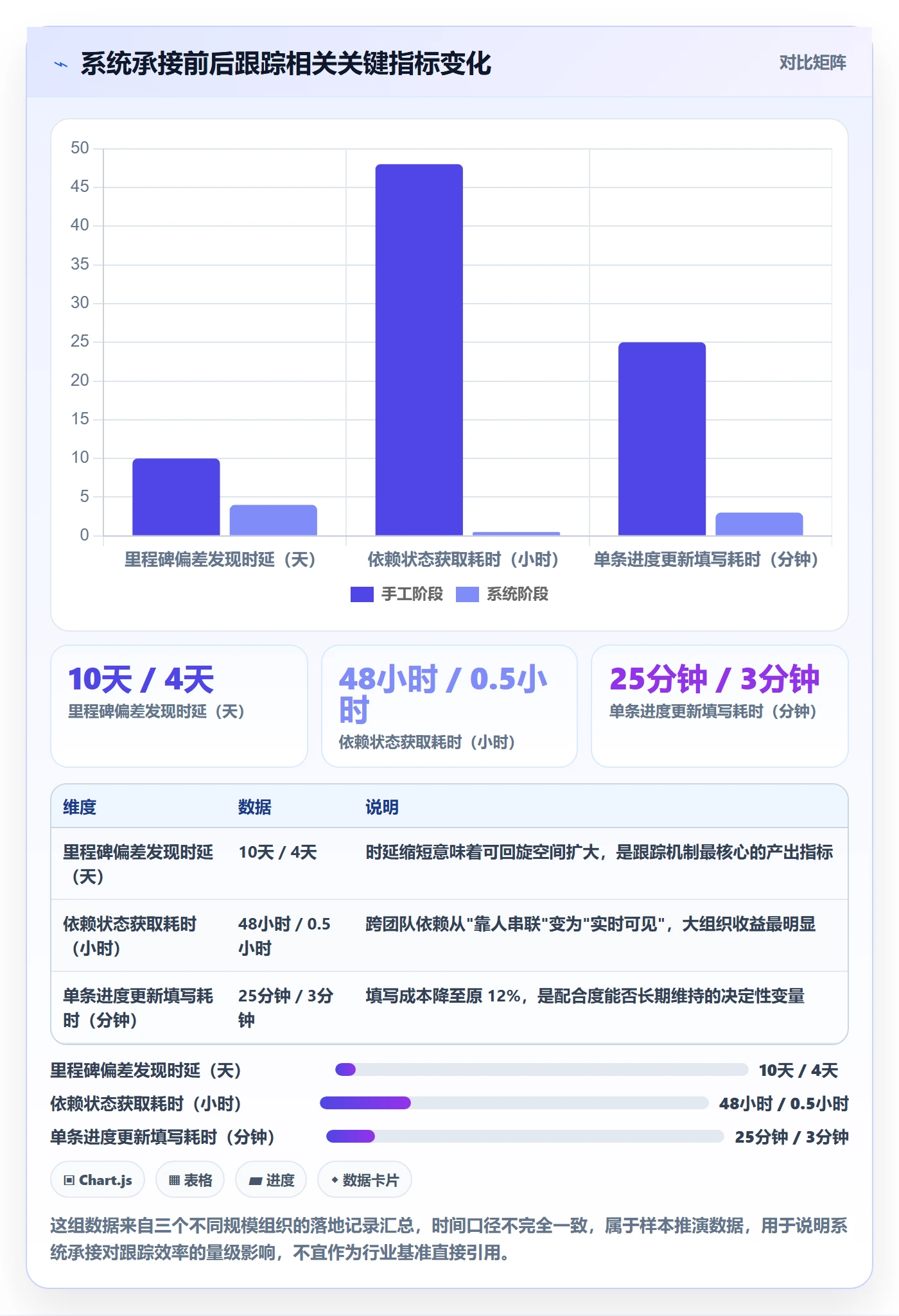

前面讲的方法论,在小团队靠人盯人也能勉强跑起来。但到了 100 人以上的组织,人的记忆力就不够用了,必须依赖系统。这里我结合几个实际落地的观察来讲,其中一类场景是用 PingCode 这类面向中大型企业的研发管理平台来承接的。

1. 为什么 100 人以上更容易失败

规模上量之后,会出现三个新变量:跨团队依赖呈指数增长、数据来源分散在多个系统、决策链条变长。

跨团队依赖这一点最要命。20 人的公司里,A 组卡住了,项目经理走过去聊两句就解决了。200 人的公司里,A 组卡住了,需要经过三个层级的沟通才能触达能做决定的人,而这个过程中的每一环都可能因为"这不是我的事"而停住。所以在大组织里,前面说的升级机制不是可选项,是必需品。

数据来源分散是第二个坑。需求在某项目管理平台,代码在代码仓库,测试在另一套系统,发布又是一个地方。如果进度跟踪需要项目经理手工汇总四个系统的信息,这个行为注定不可持续。所以在大组织里,工具的核心价值不是"好看",是"自动汇聚"。

2. 私有化部署与平滑迁移带来的实际差别

我在参与选型评估时观察到,100 人以上的组织,尤其是制造业、金融、军工相关领域的研发团队,对部署方式的要求往往是硬性的。原因不复杂:项目数据的敏感度高,且部分地区或行业有明确的合规要求,数据必须留在自有环境里。支持私有化部署,是这类组织能否把工具用起来的前置条件,而不是加分项。

另一个高频痛点是迁移。我在一家三百多人的公司见过一次非常痛苦的迁移,他们此前用了多年另一套工具,积累了上万条工作项和历史数据,迁移时字段映射不上、状态流转对不齐、历史附件丢失,最后只能新旧并行三个月,团队怨声载道。

所以我现在评估平台时,会把"能否平滑迁移历史数据并保持字段语义一致"作为独立考察项,权重不低于功能丰富度。PingCode 在这方面支持从 Jira 平滑迁移,对于原本使用 Jira 的团队,迁移成本和数据损失风险明显更低,这也是它在国产替代场景里被频繁提到的原因。

3. 三组可对照的数据观察

我把三个不同规模的落地场景里的共性数据整理了一下,注意这些记录时间口径不完全一致,量级参考价值大于精确值:

观察维度 手工表格阶段 系统承接阶段 变化幅度
跨团队依赖状态的获取耗时 平均 2,3 天(靠人问) 实时可见 时延从"天"降到"实时"
PMO 每周用于汇总数据的时间 约 12,16 小时 约 3,5 小时 下降约 70%
里程碑偏差的平均发现时延 约 8,12 天 约 3,5 天 缩短约 60%
历史数据迁移完成所需并行期 3 个月(旧工具迁新工具) 2,3 周(支持平滑迁移时) 缩短约 75%

第一行和第三行是我最看重的。因为进度跟踪的本质是缩短"偏差发生"到"偏差被发现"之间的时间差,这个时间差每缩短一天,可调整的空间就大一分。工具在这里的价值不是替代人做判断,是把判断所依赖的信息提前送到人面前。

跟踪怎么做?PMO流程优化:进度跟踪从0到1

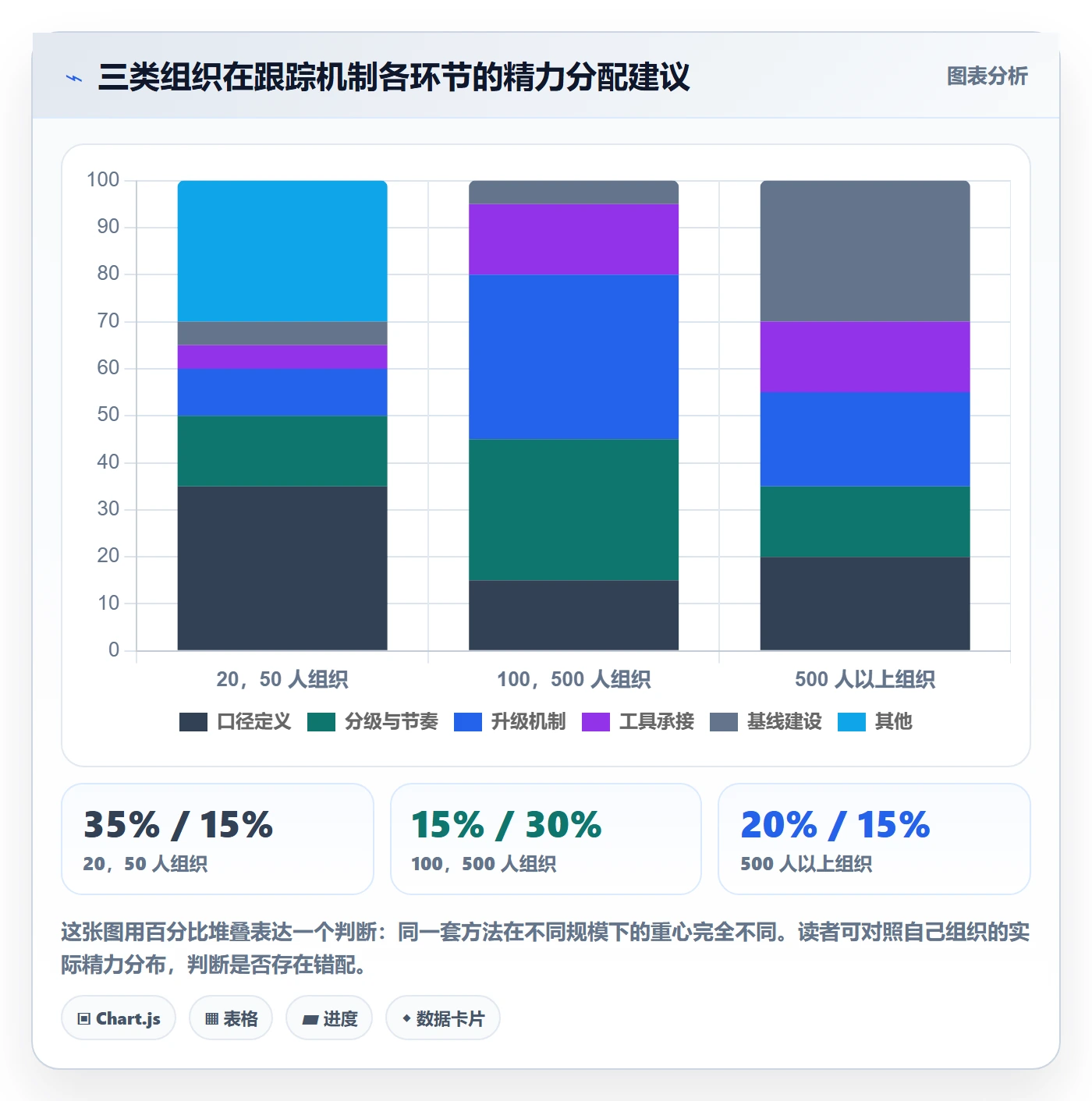

六、不同情况下怎么做:三类组织的行动建议

方法论只有落到具体规模才可执行。我按人数和管理成熟度分成三类,分别给出建议,你大概率能对上其中一类。

1. 20,50 人:不要建 PMO,先建一张纸

这个规模最忌讳的就是"我们要规范化"。规范化带来的是流程成本,而你的团队还没有能力消化流程成本。我在这个规模的公司见过最有效的做法,是一张 A4 纸:列出所有在跑的项目、每个项目的下一个关键节点、这个节点的负责人和日期。

不需要日报,不需要系统,每周更新一次这张纸,发在全员可见的地方。这个阶段的核心目标是建立"进度是公开的"这个习惯,而不是建立流程。等到这张纸不够用了(通常表现为节点超过 30 个、开始出现跨团队依赖跟踪不上),再考虑升级。

2. 100,500 人:PMO 刚成立,重点是打通升级链路

这是最典型的"从 0 到 1"场景,也是本文方法论的正面适用对象。这个规模的特点是:项目数量中等(通常 10,30 个并行),部门壁垒开始形成,但还没有复杂的矩阵管理。

我的建议是把 80% 的精力放在升级机制上。因为在这个规模,偏差本身不难发现,难的是发现了之后推不动。一个 L2 偏差能不能在 24 小时内让能做决定的人知道并给出处置,是这个阶段成败的关键。

具体动作上,先按第四部分的分级标准把项目分成三类,只对 A 级项目做日报(且只报偏差),B 级做周更,C 级做里程碑评审。同时在这个阶段引入系统承接数据汇聚,因为 10,30 个并行项目的跨团队依赖,靠人工问已经问不过来了。

3. 500 人以上:多项目集并行,重点是口径和基线

到了这个规模,问题从"能不能管住"变成"能不能比较"。多个项目集之间需要横向对齐,靠的是统一的口径和可复用的历史基线。

这个阶段我会投入大量精力做一件事:建立组织级的度量基线。比如同一类项目的里程碑平均达成率、需求变更幅度、缺陷密度分布。有了基线,才能判断一个新项目的进度偏差是"正常波动"还是"真的出问题了"。没有基线,所有的进度判断都是主观的。

跟踪怎么做?PMO流程优化:进度跟踪从0到1

七、不同情况下怎么取舍:跟踪成本、颗粒度与自动化的边界

前面讲的都是"该做什么",这一节讲"不该做什么"。跟踪机制的成本必须被显式计算,否则很容易在不知不觉中超过它带来的收益。

1. 跟踪成本公式

我用一个简化的公式来估算:

跟踪总成本 = 参与人数 × 单次填写耗时 × 周期频率 + PMO 汇总耗时 + 会议时长 × 参会人数

用这个公式算一下你就知道为什么"全公司日报"是灾难。假设 200 人团队,每人每天填写 8 分钟,每月 22 个工作日:仅填写成本就是 200 × 8 × 22 ÷ 60 ≈ 587 人时/月。相当于每月消耗一个人将近三个半月的工作量。而如果改成只对 A 级项目做日报、B 级做周更,这个数字通常能降到 100 人时/月以内。

我一直强调的判断是:跟踪成本必须和项目风险带来的潜在损失同量级,或者更低。一个影响 20 万元的项目,你投入 15 万元的管理成本去跟踪它,是荒谬的。反过来,一个涉及千万级合同节点的项目,投入几万块的管理成本非常合理。

2. 什么时候应该"故意不跟踪"

这是我最想强调的一个取舍观:不跟踪也是一种管理决策,而且往往是正确的。

满足以下条件的项目或阶段,我建议降低甚至取消跟踪:处于探索期的预研项目(目标本身还在变,跟踪一个不存在的计划没有意义)、完全独立的单人任务(跟踪成本高于协调收益)、已经进入稳定维护期的产品线(按季度对齐即可)。

我见过一些 PMO 因为"公平"或者"合规"要求所有项目一视同仁,结果是高价值项目的注意力被低价值项目的报表稀释掉了。这是典型的用流程正确掩盖管理失焦。

3. 表格到系统的过渡时机

不要过早引入系统,也不要过晚。我总结的三个触发信号:

  1. 跨团队依赖数量超过 15 个活跃项。靠人串联开始出现遗漏,说明需要自动汇聚。
  2. PMO 每周汇总数据耗时超过 8 小时。说明人工已经到达效率瓶颈,继续投入是浪费。
  3. 管理层开始要求历史趋势分析。表格做趋势需要反复回溯整理,系统天然支持。

三个信号中满足两个,就是引入系统的合理时机。如果都没满足就上系统,通常的结果是"系统上线被当成项目交付,然后没人用",我在两家公司都见过这个剧本,第一次是踩坑,第二次是旁观。

跟踪怎么做?PMO流程优化:进度跟踪从0到1

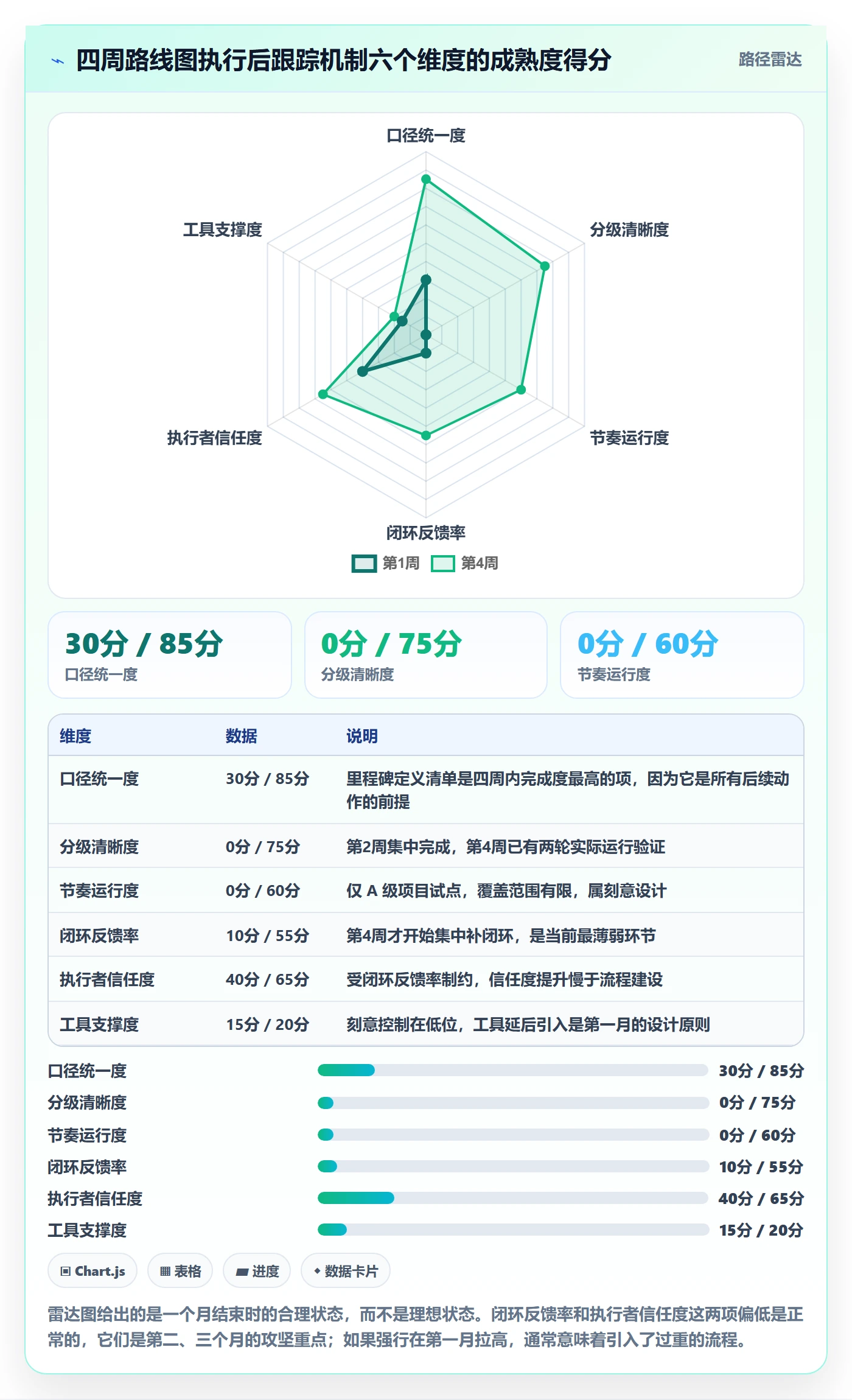

八、从 0 到 1 的第一个月路线图

最后给一份可以直接照着走的四周计划。我在这份计划里刻意安排了很多"不做",希望你能扛住来自上层的"赶紧上系统"的压力。

1. 第 1 周:只做一件事,把口径定下来

这一周不要做表,不要选工具,不要通知任何人你要开始管进度了。你要做的是把当前在跑的所有项目的关键里程碑列出来,然后逐个找负责这件事的人确认:这个里程碑完成的时候,具体交付什么、谁验收、验收标准是什么。

这一周结束时,你手里应该有一份覆盖全部活跃项目的里程碑定义清单。如果某一个里程碑你问了两个人得到不同答案,把它单独记下来,这是后续扯皮的源头,必须在第 1 周内解决。

2. 第 2,3 周:给项目分级,跑第一批节奏

第二周的开始,用前面说的三个维度给所有项目打分分级。分级结果通常会让管理层意外,他们会发现原来自己认为"最重要"的项目,从不确定性角度看其实并不是 A 级。

分级完成后,只对 A 级项目启动新的跟踪节奏。B 级和 C 级暂时保持原样。这一点很重要:第一轮一定要小范围试点,不要一次铺开。小范围试点能让你在两周内看到问题并调整,全量铺开则要等到两三个月后才发现机制设计有缺陷,那时候士气已经消耗掉了。

第三周的重点是观察。观察两件事:A 级项目的日报里,有多少条是有效偏差信息;这些偏差你有没有能力在 24 小时内给出反馈。如果反馈跟不上,说明升级机制还没打通,这是第三、四周要解决的。

3. 第 4 周:把闭环补上,并向全体说明

第四周要做的第一件事,是把前两周收集到的偏差逐条过一遍,确认每一条都有处置结论。哪怕结论是"接受风险,暂不处理",也要明确写出来并让上报人看到。

第二件事是向全体做一次说明。这次说明不要讲制度、不要讲要求,只讲三件事:这两周通过跟踪发现了什么、因此做了什么调整、接下来谁会因为提供信息而受益。让所有人看到"我填的东西真的改变了一件事",这是机制能否活过第三个月的唯一保障。

一个月结束时,你不需要一套完美的体系。你需要的是一个已经开始产生闭环的小循环,以及一群相信填写有意义的执行者。剩下的都可以慢慢补。

跟踪怎么做?PMO流程优化:进度跟踪从0到1

结语:跟踪机制的成熟度,看它触发了多少次有效决策

回到最开始那个问题:填这个有什么用?我的答案经过这几年反复修正,最后定型成一句话,跟踪的价值不在于它记录了多少状态,而在于它让多少偏差在还能挽回的时候被看见,并且被处理。

这句话推导出本文最核心的一个判断:搭建进度跟踪机制的正确顺序是先定口径、再定分级、再定节奏、再定升级、最后选工具。这个顺序之所以重要,是因为每一步都在为下一步消除不确定性,而顺序一旦反过来,你会在最贵的环节(工具采购与配置)上投入最多,在最便宜的环节(口径统一)上投入最少,最后全盘返工。

我还想说一个可能不太讨喜的观点:不是所有组织都需要一套完整的 PMO 进度跟踪体系。如果你只有二十几个人、项目之间几乎不依赖,那么一张每周更新的公共清单就足够了,强行上体系只会增加负担。判断标准很简单:如果你发现自己每周花在协调和追问进度上的时间超过了一天,那就是该升级信号了;如果没有,就先别动。

下一步你可以这么做:今天先做一件最小的事,挑一个正在跑的、你觉得最可能出问题的项目,找它的负责人问一个问题:"这个项目下一个里程碑完成时,具体交付什么、谁验收、验收标准是什么?"如果你得到的答案含糊其辞,那你就找到了自己的第一步。

至于工具的引入,我的建议是别急。先用四周时间把口径、分级、节奏和升级链路跑通,等你清楚地知道自己需要系统来承接什么,再去评估平台。到那时候,无论是私有化部署的合规要求,还是历史数据平滑迁移的实施细节,你都能提出具体的问题,而不是被对方的功能清单牵着走。

常见问题解答(FAQ)

1. PMO 进度跟踪从 0 到 1,第一步到底该做什么?

我刚接手公司 PMO,领导让我一个月内把项目进度跟踪体系搭起来。我第一反应是先去对比几款项目管理工具,但同事说工具不是重点,搞得我很迷茫。到底应该先干什么?

第一步不是选工具,而是统一"完成"的口径。具体做法:把每个关键里程碑写成"可交付物 + 验收人 + 验收标准"三要素,例如"支付模块上线"要写清交付的是可运行的服务、由测试负责人验收、通过 XX 条核心用例。

口径不统一的典型后果是开发说"做完了"、测试说"没提测"、业务说"没上线",三方各说各话,跟踪表再漂亮也没用。判断依据很简单:拿同一份里程碑表去问三个角色"这条算不算完成",如果答案不一致,说明口径没定好,此时上任何工具都只是把混乱电子化。

建议第一周只做这一件事,把项目里前 10 个关键里程碑逐个定义清楚,让所有干系人签字确认口径,再往下走。

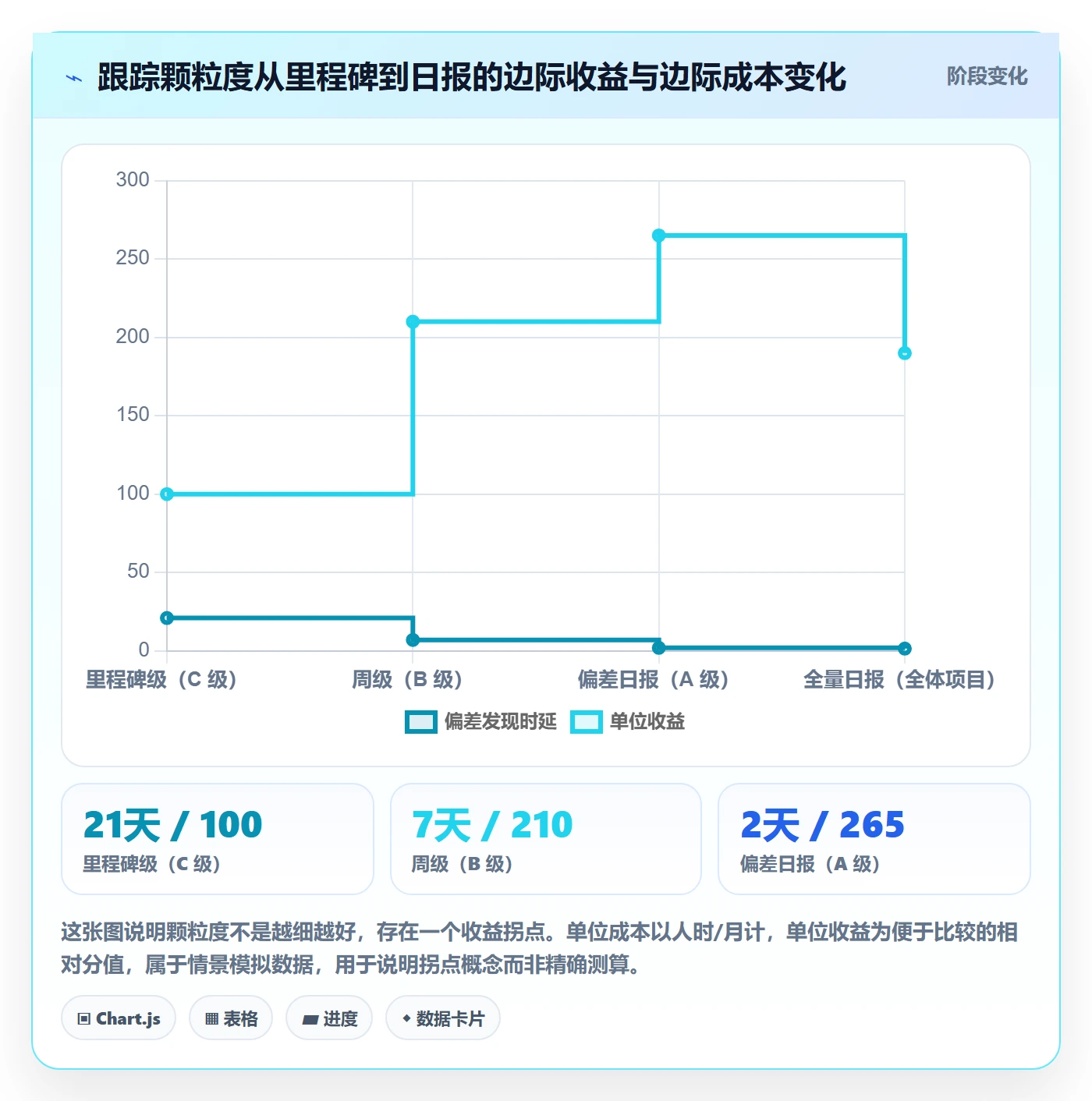

2. 项目进度跟踪的颗粒度怎么定?所有项目都要求日报合理吗?

我们公司现在要求所有项目每天都填进度日报,执行同学怨声载道,填出来的内容也越来越敷衍,不是"进行中"就是"正常推进"。我作为 PMO 觉得数据没价值,但又不敢直接取消日报,怕领导觉得我在放松管理。颗粒度到底该怎么定?

颗粒度必须跟项目风险等级挂钩,一刀切必败。判断维度有三个:不确定性高低、跨部门依赖数量、对外承诺强度。高风险或强对外承诺的项目按天跟踪,常规项目按周,成熟稳定、依赖少的项目只在里程碑节点跟踪。具体落地时,可以用一张分级表把现有项目分到三档,然后只对最高一档保留日报,其余改周报或里程碑汇报。

另一个关键是让执行者"只填异常",正常推进的状态默认不填,只有出现偏差、风险、阻塞时才需要说明。这样做的好处是填写负担大幅下降,数据反而更真实,因为每一行记录都是有信息量的。如果领导担心失控,可以用"偏差项数量"和"偏差闭环时长"两个指标代替"日报填写率"来汇报,管理效果可量化,执行者也不反感。

3. 进度跟踪收集了一堆数据,但没人当回事,怎么让它真正起作用?

我们 PMO 每周都发进度周报,数据收得很全,但发出去之后基本没人看,会议上也没人根据这些数据做决定。我感觉自己快变成"催报表的"了,很挫败。问题出在哪?

问题出在跟踪没有闭环,只收集不触发决策。判断一次跟踪是否有效,用一句话自检:这次跟踪有没有产生至少一个决策?比如调整资源、裁剪范围、升级风险、变更排期。如果没有,这次跟踪就是无效劳动。

可执行的做法是建立升级机制:先定义偏差阈值,例如关键路径任务延迟超过 3 个工作日、或里程碑有 20% 以上滑期风险,就自动触发升级;再明确升级路径,谁在多长时间内响应、由谁决策、决策结果如何回写到跟踪表。

同时,周报的结构要从"罗列进度"改成"只写偏差 + 需要的支持 + 决策请求",让看到的人知道要做什么。坚持一个月后,如果某次跟踪会依然零决策,就该考虑降低频率或合并会议,而不是继续加报表。

4. PMO 进度跟踪从 0 到 1,第一个月具体该怎么排节奏?

我下周就要开始搭这套跟踪机制了,但手上没有模板也没有系统,团队还散在三个城市。我想知道第一个月按周该怎么安排,才不至于一上来就摊子铺太大、后面推不动?

按四周推进比较稳妥。第一周只做口径统一:选 1 到 2 个正在进行的项目,把关键里程碑按"可交付物 + 验收人 + 验收标准"定义出来,和干系人当面对齐,先不碰工具。

第二到三周做分级和节奏设计:把所有项目按风险分成三档,确定各自的跟踪频率、汇报模板和升级阈值,然后用最轻的方式跑起来,共享表格或现有协作工具就够了,重点是让"偏差,升级,决策,回写"这个闭环走通一轮,哪怕只有一次真实升级也值得。

第四周做复盘和固化:统计这一个月产生了多少次有效决策、执行者填写耗时多少、数据失真情况如何,据此删掉没人用的字段、合并冗余会议,再把稳定下来的模板沉淀成文档。这里有个关键取舍:第一个月不要追求覆盖所有项目,宁可选 2 到 3 个试点跑通闭环,也不要全员铺开却只收获一堆无人看的报表。

工具选型放到第二个月之后,等流程稳定、字段明确、数据量确实撑不住了再考虑系统化。

核心关键词

读者评论

唐
唐清越

这篇把“跟踪的产出是决策”说透了。很多PMO不是不努力,而是周报只被存档没人消费,最后填写者自然用“正常”应付,值得每个刚接手进度管理的人对照自检。

吴
吴越

统一“完成”口径这点太真实。我们组里开发完成、提测、联调各自理解不同,周报上的百分比根本不可比。先定可交付物和验收标准,比急着上系统重要得多。

高
高宇轩

报表越来越多、有效决策越来越少,这个背离现象很扎心。管理层如果只加报表不问闭环,执行层就会把跟踪当服从性任务,压力一松立刻衰减。

雷
雷天佑

作为执行者,最怕填了风险没人理。闭环不一定非要解决,但至少要有“接受、缓解、升级”之类的明确结论,否则下次没人愿意说真话。

吴
吴雨桐

倒序搭建法有参考价值,但落地还要看组织考核和授权。口径、分级、节奏都对,如果PMO没有推动资源调整的权力,最后仍可能退化成催填表。

文章包含AI辅助创作:跟踪怎么做?PMO流程优化:进度跟踪从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/469308

赞 (0)
飞飞飞飞
进度跟踪如何做好动态?PMO实操方法与操作步骤
上一篇 35分钟前
进度日志流程与规范:PMO进度跟踪实操方法关键指标
下一篇 34分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
