进度跟踪进展全流程:项目经理落地方案与一文讲清

2023 年我以外部顾问身份接手过一个已经延期两个月的交付项目。进场第一件事,我要了最近六周的进度周报,六份,全部健康,没有一次红灯。第二件事,我把周报和代码提交记录、缺陷单、客户会议纪要做了交叉比对,发现其中三份周报里标着"进行中"的任务,对应负责人在那一周没有任何可验证产出。

这不是某一个团队的问题。在我复盘过的内部样本里(2023,2025 年间参与或复盘的 47 个中小型交付项目,属于个人经验样本,不是行业统计),约六成的项目在出现实质性延期之前,进度报告至少连续两周保持"健康"状态。项目并非没有跟踪,而是这套跟踪系统已经失去了报警能力。

这篇文章我想讲清楚一条完整的链路:进度跟踪不是记录状态,而是采集数据、判断信号、触发纠偏的决策闭环。我会按"先定计划口径 → 再定采集字段 → 再定判断阈值 → 最后定纠偏动作"的顺序展开,每一步都给出可落地的做法、我踩过的坑,以及不同团队规模下的取舍建议。读完你应该能直接拿去改自己团队的跟踪流程。

一、核心结论:进度跟踪的价值在触发决策,而不是记录状态

先把结论摆在前面:如果一次进度采集不会改变任何人的行动,这次采集就是纯成本。它不是"至少没坏处",它是实打实地吃掉负责人半小时、项目经理两小时,并制造出一种"我们在管理"的错觉。

1. 跟踪的真正对象是三条线,不是一条线

很多团队只跟踪"实际进度"这一条线,于是只能回答"做到哪了",无法回答"还能不能按时交"。完整的跟踪必须同时维护三条线:

  • 基线线(Baseline):批准过的计划,一旦冻结就不随执行漂移,它是所有偏差判断的参照物。
  • 实际线(Actual):已经真实发生的工作量消耗和产出,注意是"消耗"而非"感觉"。

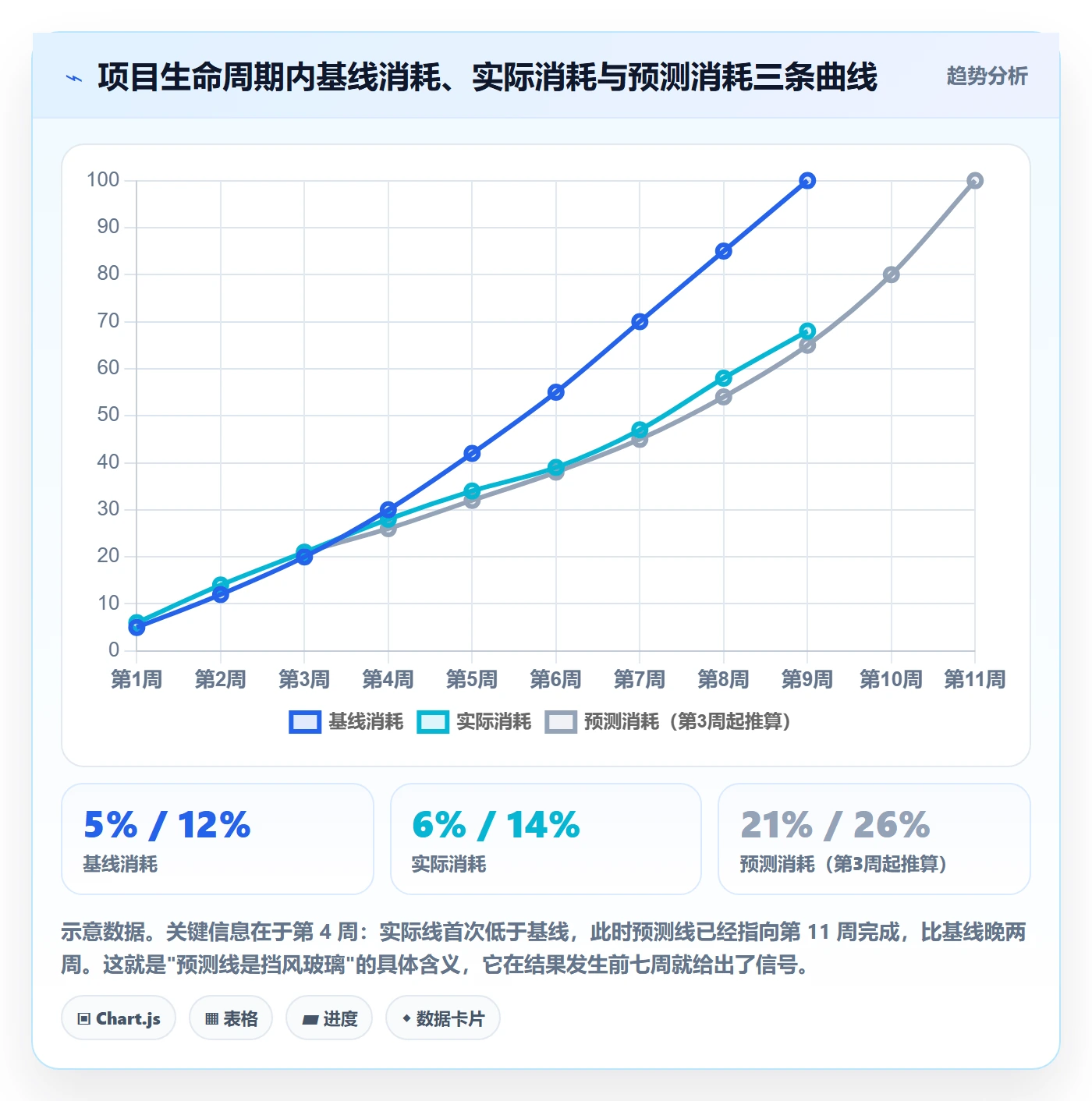

  • 预测线(Forecast):按当前速率推算的完成时间,这是最容易被忽略、但唯一能提前报警的一条线。

我一个做硬件交付的朋友有个说法很精准:基线和实际是后视镜,预测线才是挡风玻璃。只盯后视镜开车,撞上之前你都是"正常行驶"。

2. 最小闭环是四步,缺一步就断链

采集 → 判断 → 决策 → 纠偏。市面上大部分方法论只讲前两步,讲完"怎么收集进度、怎么算偏差"就结束了,于是跟踪变成了周报生产流水线。真正决定项目成败的是后两步:谁在什么阈值下必须做出什么动作。

3. 一条筛选标准:不改变决策的数据不要采集

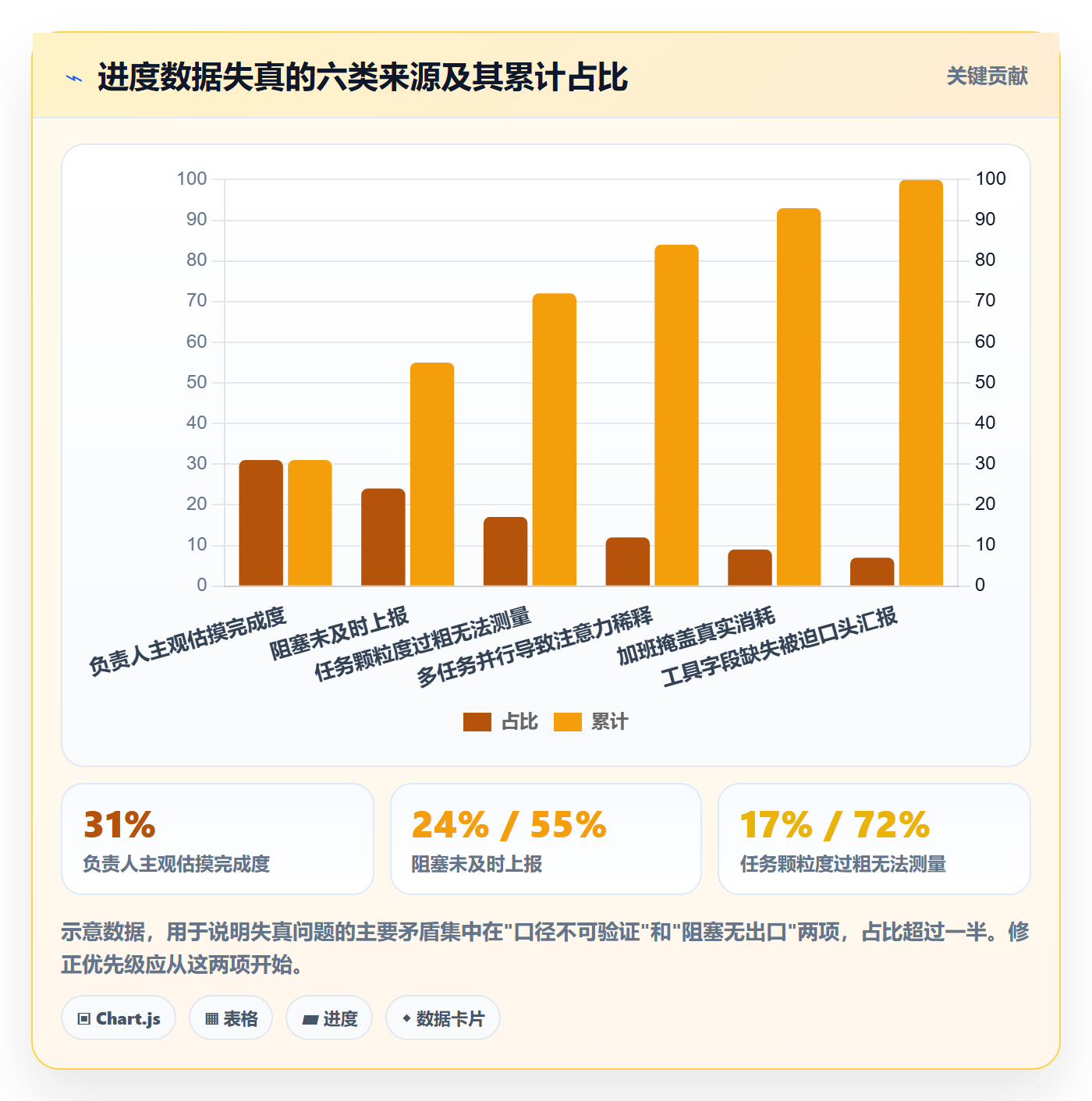

这条标准能砍掉你跟踪表里一半的字段。比如"任务完成百分比"看似有用,但如果它不参与任何偏差计算、不触发任何动作,那它就只是让报告好看的装饰品。字段存在的理由只有一个:它的某个取值会对应一个具体的动作。

进度跟踪进展全流程:项目经理落地方案与一文讲清

二、真实场景:一份"全绿"周报背后的五个失效信号

回到开头那个项目。六份健康周报之所以没有报警,不是数据造假,而是五个系统性信号同时失效了。这五个信号我在后来的项目里反复验证过,识别度很高。

1. 信号一:进度值高度集中在 70%,90% 区间

当你看到一张表里十几个任务全部落在 70%、80%、85% 这些整数上,而且连续几周变化很小,这几乎可以确定是"主观估摸"而非"客观测量"。真实的进度分布应该是不均匀的、带零头的、有跳变的。

2. 信号二:没有人报阻塞

一个超过十人的项目,任何一周零阻塞,概率极低。零阻塞通常意味着两件事之一:要么阻塞被个人消化了(他加班补上了,但这是在透支后续进度),要么阻塞被隐藏了(他怕暴露自己没推动,或者怕被质疑能力)。

3. 信号三:进度数据没有对应可验证产出物

"接口联调完成 80%",这句话无法验证。可验证的表述是"已完成 6 个接口中的 5 个,第 6 个卡在对方未提供测试账号"。前者是感受,后者是事实,只有事实能拿来判断。

4. 信号四:周报发出后,任务列表没有任何变更

这是一个特别好用的体检指标。如果连续三周的进度报告没有引发任何一次计划调整、资源调配或范围讨论,说明报告本身没有进入决策流程。它被读过了,然后被放下了。

5. 信号五:跟踪频率慢于风险变化速度

如果关键路径上的任务每天都有可能发生状态变化,而你一周才看一次,那么你看到的永远是滞后一周的现实。反过来,一个进入稳定期的模块,天天问进度就是骚扰。频率必须跟着不确定性走,而不是跟着制度走。

进度跟踪进展全流程:项目经理落地方案与一文讲清

三、六个常见误区:我踩过,也见过别人反复踩

下面六条不是理论列举,每一条我都对应着具体翻车现场。

1. 误区一:用"完成百分比"作为进度主口径

百分比的问题在于它没有分母的锚定感。一个人说"完成了 80%",你无法判断这 80% 是工时消耗的 80%,还是产出物的 80%,还是他心理安全感的 80%。而且人有天然的收敛倾向,前期报得快,后期报不动,形成经典的"90% 陷阱"。

更可靠的口径是剩余工作量。问"这个任务还需要多少人天"比问"完成了百分之多少"精确得多,因为它强制对方在剩余部分做一次真实的分解。

2. 误区二:把每日站会开成进度汇报会

站会上轮流汇报"我昨天做了什么、今天要做什么",是效率最低的一种用法。会议时间被均匀分配给每个人,而真正需要集体决策的阻塞项只剩两分钟。正确的做法是:站会只处理阻塞和依赖,进度数据在会前填写完毕,会上不逐条念。

3. 误区三:只看甘特图的整体完成率,不看关键路径

项目整体完成 75% 听起来不错,但如果剩下 25% 里有一半是关键路径上的串行任务,实际交付风险远高于数字给人的感觉。关键路径上延误一天,交付就推迟一天;非关键路径上延误三天,可能毫无影响,因为浮动时间吸收了它。

4. 误区四:任务颗粒度越细越好

颗粒度过粗,问题暴露得太晚;颗粒度过细,管理成本吞噬产出。我见过把一个两周的模块拆成 60 个子任务的项目,结果是负责人每天花一小时更新状态,团队开始编数据应付。

5. 误区五:跟踪完就结束了,没有纠偏动作

这是最致命的一条,也是我在本文里要反复强调的。发现偏差不是成果,消除偏差或正式接受偏差才是成果。如果红灯亮了三个月而没有任何动作,团队会学会一件事:红灯不重要。这比不设红灯更糟。

6. 误区六:指望换工具解决口径问题

换工具能改善采集摩擦、改善可视化,但改不了"用什么口径定义进度"这件事。口径是管理决策,工具只是承载它的容器。先定口径再选工具,顺序反了就会花三个月上线一套系统,然后继续用 Excel 对账。

进度跟踪进展全流程:项目经理落地方案与一文讲清

四、第 0 步:没有可跟踪的计划,就没有进度跟踪

很多团队跳过这一步,直接开始"跟踪执行",结果是在一个不可测量的计划上做不可靠的测量。跟踪系统的质量,上限由计划的颗粒度和依赖结构决定。

1. 颗粒度:给出经验区间而不是标准答案

我的经验区间是单个任务 2,5 个工作日,且至少能对应一个可交付物。这个数字不是标准,是经验值,依据有两条:一是短于 2 天的任务,更新频率跟不上管理动作的节奏,纯属噪声;二是长于 5 天的任务,你在一周内看不到任何中间信号,等看到时已经晚了。

例外情况要主动识别:探索性任务(比如技术预研)天然无法按天分解,这时候应该改用"时间盒 + 阶段产出"的方式控制,而不是强行拆成假任务。

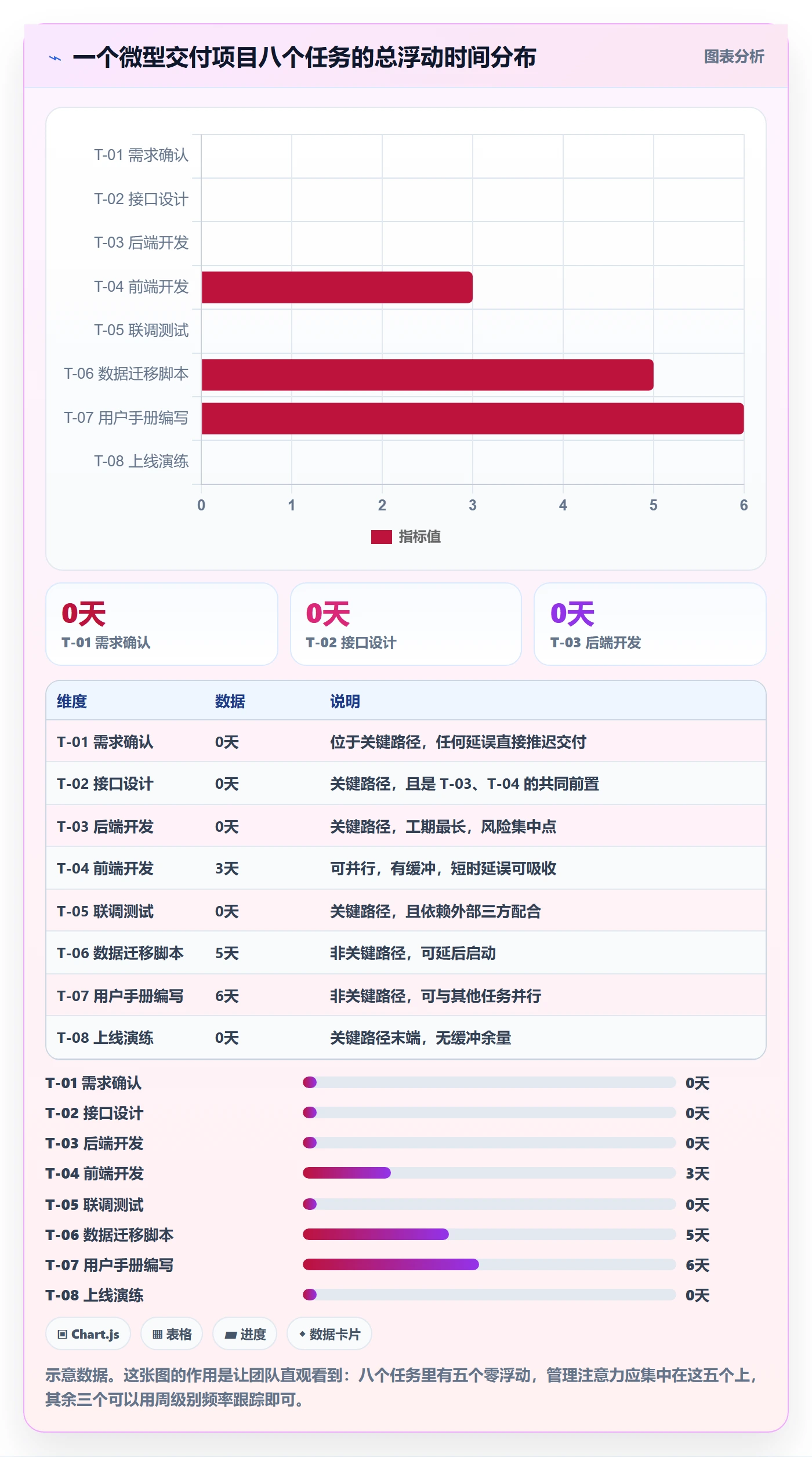

2. 依赖关系与关键路径:识别"哪些任务延期会直接推迟交付"

不用一上来就上全套关键路径算法。一个够用的简化做法是问三个问题:这个任务的输入来自谁?它的输出被谁依赖?它后面还有几层串联任务?把答案画成箭头图,最长的那条串联链就是关键路径。

关键在于:关键路径上的任务,跟踪频率要高一级;非关键路径上的任务,可以让浮动时间替你吸收抖动。这能省下大量管理精力。

3. 基线冻结与变更规则

基线不冻结,偏差就无从计算,因为参照物一直在动。规则要提前约定:基线在项目启动评审后冻结;变更由项目经理评估影响(工期、成本、范围),超过约定幅度需上报发起人或客户确认;每一次基线变更都要记录版本和原因。

我见过最糟的做法是"边做边改计划,让计划永远和实际一致",这样周报永远是绿的,因为参照物跟着实际跑了。

进度跟踪进展全流程:项目经理落地方案与一文讲清

五、数据采集:最小字段集与防失真设计

采集环节决定了后面所有判断的上限。字段设计得好,失真就少;字段设计得不好,再高级的分析都是在污染数据上做运算。

1. 最小字段集:八个字段起步

下面这套字段是我在多个项目里收敛出来的最小集。原则是:每个字段都必须服务于至少一个判断或动作,不满足这个条件的字段一律不加。

字段 作用 填写要求
任务 ID 唯一标识,支撑跨周对比 系统生成,不人工编号
单一责任人 避免"我们组在跟"这种无主体表述 必须是一个人名
可验证产出物 判断任务是否真的完成 写成名词,如"联调报告",不写"推进中"
基线起止日期 偏差计算的参照物 冻结后不随执行修改
是否关键路径 决定跟踪频率与关注优先级 布尔值,计划阶段确定
剩余工作量(小时/人天) 替代完成百分比的核心口径 每周重新估算,允许上升
阻塞项 识别需要外部介入的问题 写清等待对象和已等待天数
下次检查点 控制跟踪节律 精确到日期

用一个结构化定义表达出来,大概长这样:

task:
id: T-014

owner: 张工 # 单一责任人,不接受"团队"

deliverable: 支付回调联调报告 # 可验证产出物

baseline_start: 2026-03-02

baseline_finish: 2026-03-13

is_critical_path: true # 决定跟踪频率

remaining_hours: 24 # 每周重估,允许上调

confidence: 0.7 # 责任人对自己估算的把握度

blockers:

等待第三方接口文档(已等待 3 个工作日)

next_checkpoint: 2026-03-05

2. 三个防失真手法

手法一:问剩余工作量,不问完成百分比。剩余量是个绝对数,可比较、可加总、可推算速率;百分比是个相对感受,无法跨任务运算。而且剩余量允许"上升",这在心理上给负责人留了说真话的空间。

手法二:要求暴露阻塞,并给阻塞设置正向激励。如果报阻塞的人被默认视为能力不足,阻塞就会消失到会议室外。我的做法是把"阻塞是否及时上报"写进复盘评价,而不是把"有没有出问题"写进评价。

手法三:用可验证产出替代主观描述。把"接口开发完成 80%"改成"已完成 6 个接口中的 5 个"。这一条改动看起来小,但它把判断权从汇报人手里拿回到了事实手里。

3. 采集成本控制:谁来填、多久填一次

责任人在每周固定时间点更新自己任务的剩余量和阻塞项,耗时控制在五分钟以内;项目经理不做二次录入,只做校验和汇总。如果某个字段的解释需要超过一句话,说明这个字段设计得不够好。

进度跟踪进展全流程:项目经理落地方案与一文讲清

六、判断:从数据到信号的偏差计算与阈值设计

数据收集上来之后,难点不是计算,而是设计阈值。拍脑袋定"延迟三天算红灯"是常见做法,但它忽略了任务本身的长度差异,三天对一周的任务是灾难,对两个月的任务毫无意义。

1. 三种判断方式,各有适用场景

  • 关键路径偏移:看关键路径上任务的预计完成时间是否晚于基线。最直接,优先级最高。
  • 消耗速率对比:用剩余工作量除以近期实际速率,得到"还需要几周",与计划对比。适合长任务。
  • 浮动时间消耗:非关键路径任务看它还剩多少浮动,消耗超过一半就该关注。适合并行任务多的项目。

2. 阈值设计方法:让数据自己说话,而不是拍数字

我的建议是用团队自己的历史数据来定阈值。做法是:回看过去 6,12 个月已完成的同类任务,统计"实际用时 / 计划用时"的比值分布,取 75 分位作为黄灯线,90 分位作为红灯线。

举例:如果这个比值在你们的项目里,75 分位是 1.15,90 分位是 1.4,那么任务当前预测用时超过计划的 1.15 倍即黄灯,超过 1.4 倍即红灯。这样的阈值有依据、可解释,团队也不会觉得是管理者随意加码。

阈值还要配动作,否则等于没有:黄灯必须在下一次检查点前给出追赶方案,红灯必须在 48 小时内触发一次决策会议并明确负责人。

3. SPI 的适用边界:可以用,但别误用

挣值管理中的进度绩效指数 SPI = EV / PV,小于 1 表示进度落后。这个公式是对的,但有几个边界必须说清楚,否则容易得出错误结论。

  • SPI 在项目末期会自然趋近 1,因为 PV 接近总预算而 EV 也接近完成量,此时的 SPI 预警能力大幅下降,不能作为收尾阶段的唯一依据。
  • SPI 不区分关键路径。一个项目可能 SPI 等于 1.0,但关键路径已经延误了十天,只是被非关键路径上的超前工作拉平了。
  • SPI 需要与成本指标联合看。单独看 SPI 无法判断"这周多花的钱换来了什么"。

我个人的用法是:SPI 作为项目级的趋势观察指标,关键路径偏移作为任务级的动作触发指标,两者分工明确,不混用。

如果要把它写成可执行的查询逻辑,大致是这样:

— 每周偏差扫描:只对关键路径任务产出信号
WITH weekly AS (

SELECT

t.task_id,

t.owner,

t.planned_pct,

a.actual_pct,

a.remaining_hours,

c.weekly_velocity — 该负责人近期周均产出(按历史完成量估算)

FROM task t
JOIN actual_progress a ON a.task_id = t.task_id AND a.week = :week
JOIN capacity c        ON c.owner   = t.owner   AND c.week = :week
WHERE t.is_critical_path = TRUE
)
SELECT

task_id,

owner,

planned_pct – actual_pct AS pct_gap,

ROUND(remaining_hours / NULLIF(weekly_velocity, 0), 1) AS weeks_needed,

CASE

WHEN remaining_hours / NULLIF(weekly_velocity, 0) > 1.4 THEN 'RED'

WHEN remaining_hours / NULLIF(weekly_velocity, 0) > 1.15 THEN 'AMBER'

ELSE 'GREEN'

END AS signal

FROM weekly

ORDER BY signal, weeks_needed DESC;

进度跟踪进展全流程:项目经理落地方案与一文讲清

七、纠偏:五类动作与各自的代价

这一章是全文的核心。跟踪之所以常常沦为形式,就是因为这一步缺失。没有纠偏动作的跟踪,本质上是在给延期做记录,而不是在防止延期。

1. 五类动作及其适用条件

  1. 赶工:增加工时投入。适用于任务可加人、且工作量能被拆分并行的情况。代价是成本上升和缺陷率上升。
  2. 快速跟进:把原本串行的任务改为部分并行。适用于依赖关系不强的任务。代价是返工风险显著提高。
  3. 调整范围:砍掉非核心需求或延后到下一期。适用于范围可协商的项目。代价是需要产品、客户或发起人拍板。
  4. 增配资源或换人:替换瓶颈岗位。适用于个人能力是主要瓶颈的情况。代价是知识转移时间和磨合成本。
  5. 上报升级:把问题交给更高层级解决。适用于团队内部无法消除的外部依赖。代价是关系成本,但往往是最省总成本的一条路。

2. 代价对照:不要只挑最省事的那一个

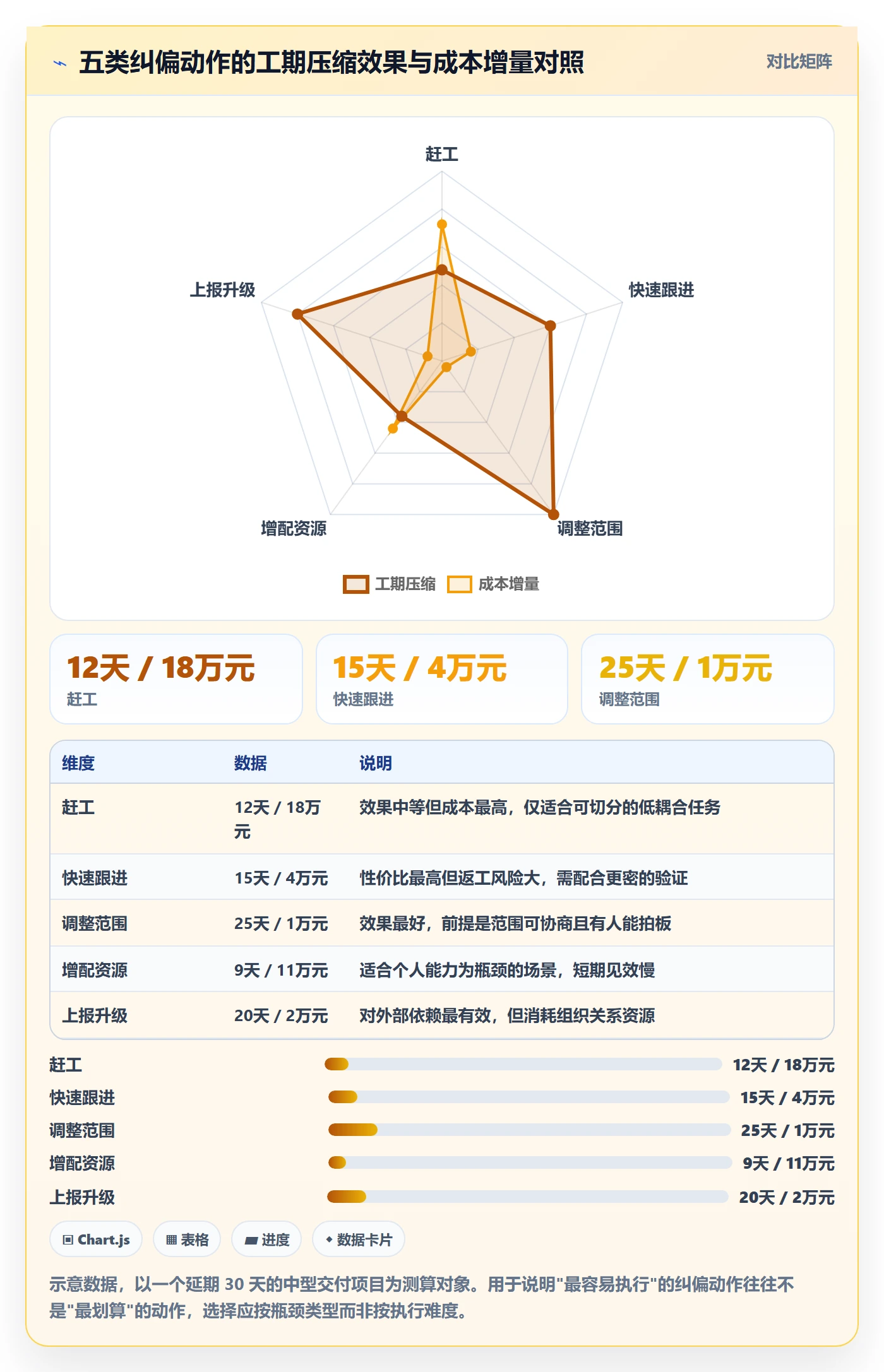

很多人默认选"赶工",因为它不需要和任何人协商,项目经理自己能决定。但它通常不是最划算的。评估时要看四个维度:工期压缩效果、成本增量、质量风险、决策复杂度。

纠偏动作 工期压缩效果 成本增量 质量风险 决策复杂度
赶工 中 高 高 低(PM 可定)
快速跟进 中高 低 很高 中
调整范围 高 低 低 高(需外部确认)
增配资源/换人 中 中高 中 中高
上报升级 视情况,可能很高 低 低 中

关于赶工,有一条经验规律值得记住:向一个已经延期的任务追加人力,往往会让它更慢。原因是新增人员需要学习和沟通,原有成员的产出会被打断,沟通路径呈组合数增长。所以赶工只适合"工作量可以被清晰切分且彼此低耦合"的任务。

3. 决策记录:让纠偏可追溯

每次纠偏都要留一行记录:日期、触发信号、决策内容、决策人、预期效果、下次复核时间。不长,但这行记录会在两个场景里救命:一是复盘时能说清"当时为什么这么决定",二是当同一个问题第二次出现时,你会立刻发现上次的动作没起作用。

进度跟踪进展全流程:项目经理落地方案与一文讲清

八、工具与落地路径:不同规模团队的差异化选择

先说一个重要前提:工具是口径的容器,不是口径的来源。没有先想清楚采集什么、阈值怎么定,换任何工具都是把混乱搬个家。

1. 三种规模的三套做法

3,8 人团队:不要引入重型系统。一张结构化的在线表格就够,字段按第五章的最小字段集来,节律走每周一次滚动更新 + 每日十分钟站会。核心成本是纪律,不是工具。

10,30 人团队:这时候依赖关系开始复杂,手工维护容易断链。建议用轻量项目管理工具承载任务和依赖关系,重点验证两个能力:能不能表达任务间依赖,能不能自动算出关键路径。很多工具声称能画甘特图,但依赖关系是纯装饰,不会参与任何运算,这类要排除。

100 人以上组织:这个规模下,跟踪的难点从"单个项目怎么跟"变成了"多项目之间怎么协同"。会出现三个新问题:跨部门依赖无法追踪、资源被多个项目争抢、数据合规要求可能不允许把项目信息放在外部 SaaS 上。

我在一个 400 人规模的研发组织里配合过这类改造。他们当时的处境很有代表性:项目数据分散在四个系统里,管理层看到的进度永远是拼凑出来的;同时因为行业属性,所有研发过程数据必须留在内网。最终他们选择的方案是 PingCode,并在两个月内完成了从 Jira 的历史数据迁移。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对这类有合规要求和迁移负担的组织来说是比较省事的路径。

这里我想强调的不是具体选了哪家,而是选型时的三个判断顺序:第一看能不能表达跨项目依赖,第二看数据能不能留在自己可控的环境里,第三才看报表好不好看。顺序搞反,上线半年后还得重来。

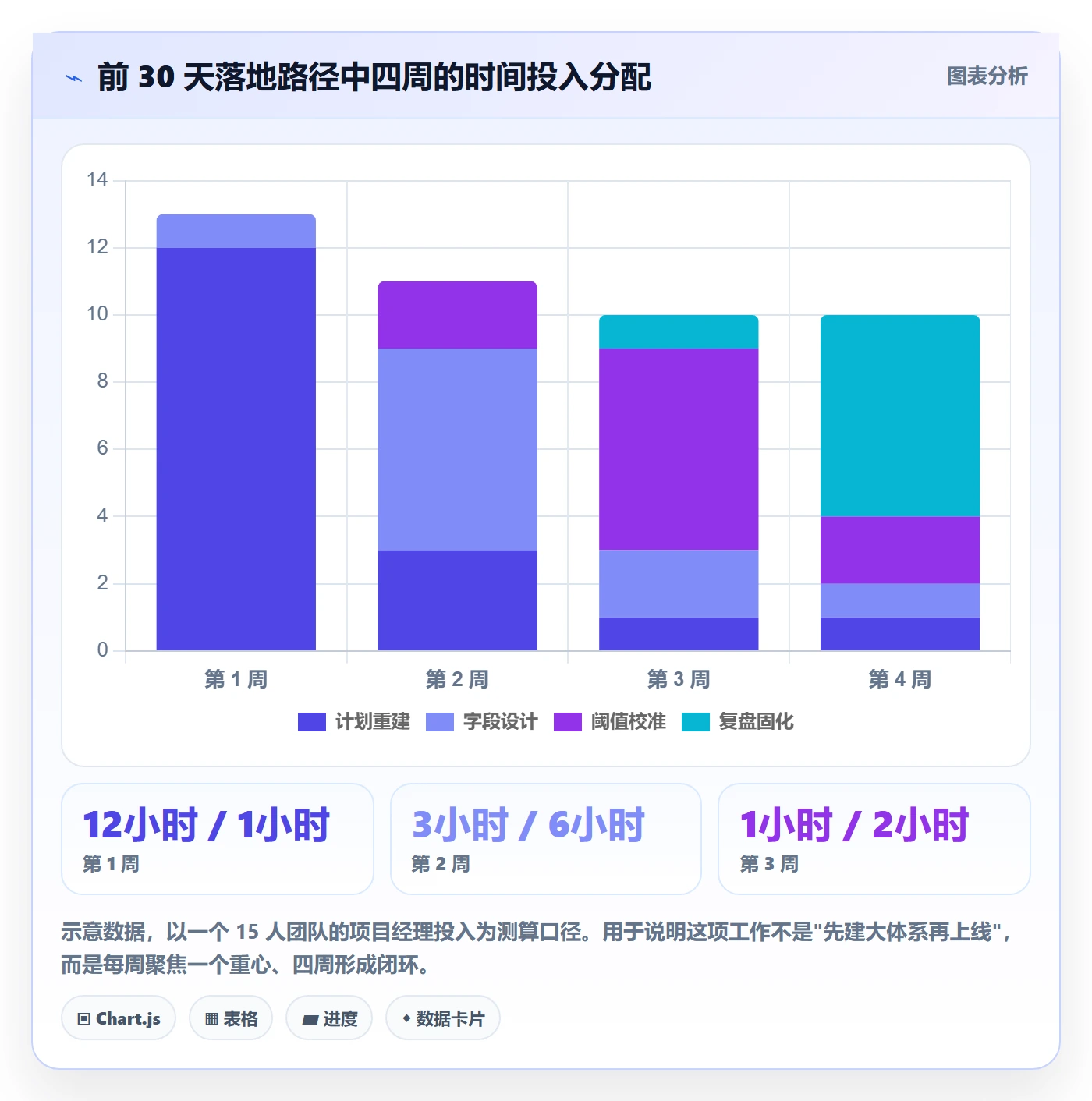

2. 前 30 天落地路径

  1. 第 1 周:重建可跟踪的计划。只做一件事,把当前在跑的项目任务拆到 2,5 天颗粒度,标出关键路径,冻结基线。不要同时改工具。
  2. 第 2 周:定字段、定节律,跑通一个完整周期。确定最小字段集,明确谁在什么时间点填什么,跑一次完整的周度采集和判断。
  3. 第 3 周:调阈值、建立纠偏记录。用第 1,2 周的数据校准黄灯红灯阈值,开始强制记录每一次纠偏决策。
  4. 第 4 周:复盘并固化。回看这一个月:报警了几次?其中几次真的触发了动作?有没有误报?据此调整阈值和节律,把流程写成两页纸。

进度跟踪进展全流程:项目经理落地方案与一文讲清

进度跟踪进展全流程:项目经理落地方案与一文讲清

九、不同情况下的取舍清单

最后一章讲取舍。进度跟踪没有"最佳实践",只有在特定约束下的合理选择。下面四组取舍是我被问得最多的。

1. 节律频率:高不确定性和高确定性的取舍

关键路径任务、外部依赖多、需求还在变,这类情况用日节律,站会只解决阻塞。已经进入稳定交付期的模块、非关键路径任务,用周节律就够。

我的判断依据是"单个任务的状态在一周内发生变化的概率":超过 50% 就用日节律,低于 20% 就用周节律。全项目统一一个频率,要么浪费在稳定模块上,要么漏掉高风险任务。

2. 数据精度:管理成本与预警能力的取舍

全量任务都用"剩余工作量 + 可验证产出物"的最严口径,采集成本会压垮团队。合理的做法是分层:关键路径、外部依赖、高风险任务用严口径;其他任务用轻口径,只填状态和阻塞。

这个分层比例我一般控制在 3:7 左右,也就是说大约三成任务进入重点跟踪,其余七成走常规节奏。

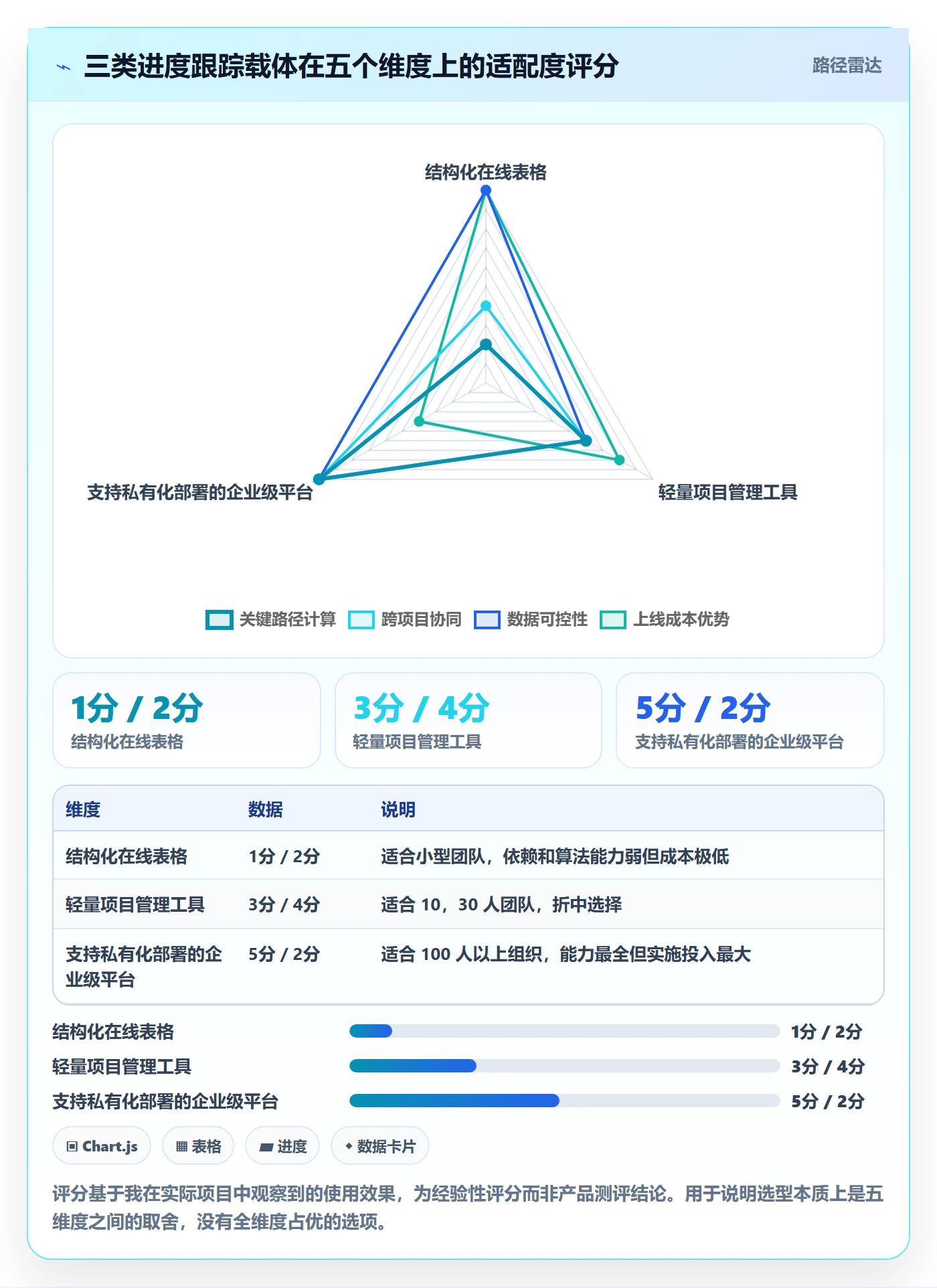

3. 工具投入:自建、采购与私有化的取舍

团队小于 10 人,自建表格方案的成本优势压倒一切。10,50 人,采购成熟工具的性价比最高。超过 100 人、或者有数据合规要求时,私有化部署几乎是必选项,此时要评估的不只是软件价格,还有服务器、运维、升级这三项长期成本。

另外一个容易被低估的取舍是迁移成本。如果团队原来用 Jira,历史数据量很大,迁移方案的成熟度会直接决定切换要花两周还是半年。支持 Jira 平滑迁移的能力,在这类场景里的权重往往高于单个功能点的强弱。

4. 什么时候应该放弃跟踪、直接上报

有一种情况需要主动放弃局部跟踪:当问题已经超出团队可控范围,比如外部供应商连续失约、客户需求持续变更、上游接口迟迟不提供。这时候继续细化跟踪只会消耗团队士气,正确动作是立即上报并把决策权交给有能力改变条件的人。

判断标准很简单:如果这个问题的解法不在你的权限范围内,跟踪它就没有意义,上报才有意义。

场景 推荐做法 不建议做法
关键路径任务,外部依赖多 日节律 + 严口径 + 明确的阻塞上报路径 周节律,靠周报发现问题
稳定交付期的非关键任务 周节律 + 轻口径,浮动时间自动吸收抖动 每日汇报,制造无效管理动作
探索型任务(预研、PoC) 时间盒 + 阶段产出评审 强行拆成按天粒度的假任务
问题超出团队权限 整理事实与影响,立即上报升级 继续细化跟踪,等待自行好转
多项目争抢同一批人 先做资源分配视图,再定各项目跟踪节律 每个项目独立跟踪,各自报进度

十、结语:跟踪做对了,报告是用来触发动作的

回到最初那个"全绿周报"的项目。后来我们做的改动其实不复杂:把完成百分比换成剩余工作量、把关键路径标出来、给黄灯红灯配上必须执行的动作、把阻塞项变成每周必答项。三个月后,那个项目的周报开始出现红色了,这恰恰是变好的信号,因为问题提前暴露,就有时间处理。

我的核心判断是:进度跟踪的质量,不看报告有多漂亮,看它有没有改变过任何人的一周安排。一份没有引发任何计划调整、资源调配或范围讨论的周报,无论多完整,都是零价值。

如果让我只留一条建议:先给"红灯"配好动作,再开始设计跟踪表。因为只有当团队知道红灯亮起后会有什么具体事情发生,他们才会认真对待每一个字段的填写。

1. 你现在可以做的三件事

  1. 打开你最近一份进度报告,数一数它一共触发了几个动作。如果是零,问题已经定位了。
  2. 挑出当前项目里最关键的三到五个任务,把它们从完成百分比改成剩余工作量口径,试跑一周。
  3. 用过去半年的已完成任务数据算一次"实际用时 / 计划用时"的分位数,把黄灯红灯阈值从感觉变成数字。

做完这三件事,你就已经比大多数团队走得更远了。剩下的,是把这个循环坚持四个星期,让它变成习惯而不是一次整改。

常见问题解答(FAQ)

1. 进度跟踪到底该采集哪些数据?有没有一个最小字段集?

我带项目的时候让每个人每周填进度表,填了三个月我发现这张表基本就是在存档,真出事的时候翻回去看,上面全是"已完成 80%"这种没法验证的话。后来我就想,进度跟踪到底该收集什么数据,才能既不给团队增加负担,又真的能提前看出问题?

先定口径,再定字段。字段建议控制在八个以内:任务名称、负责人、计划起止日期、实际开始日期、剩余工作量、阻塞项、前置依赖、下次检查点。其中最关键的一条是,用"剩余工作量"替代"完成百分比"。原因很直接:百分比是主观估计,而且人一旦报了 80%,后面就很难再报 60%,他会一路把 80% 拖到截止日;

剩余工作量是客观的量,今天还剩 3 天,明天还剩 3 天,这个数字不动本身就是最强烈的预警信号。第二个判断依据是,如果某个字段永远不会改变你的决策,就不要采集它。比如"任务优先级"如果从来不触发任何动作,那它只是填表负担。

采集成本也要控制:周层由任务负责人一次性填完剩余工作量和阻塞项,日层只口头说阻塞,不重复填表。字段不是越多越好,能支撑一次判断的字段才有价值。

2. 任务延期了三天,我怎么判断它到底会不会影响最终交付?

团队里开发同学跟我说这个模块要晚三天,我每次都紧张得不行,但最后发现有的延期其实根本没影响上线时间。反过来也有过看起来只晚一天、结果整个链条全被拖垮的情况。我就很想知道,到底用什么标准判断一个延期是不是真问题?

判断标准只有一条:这个任务晚一天,交付日期会不会跟着晚一天。会,就是关键路径上的任务,必须立刻处理;不会,说明它还有浮动时间,可以观察。要落地这个判断,你至少得知道每个任务的前置依赖是谁,哪怕不用专业工具,用一张表列出"这个任务要等谁做完"也能看出来。

沿着依赖链往后推,如果整条链上没有任何一段可以吸收这三天,那它就是红灯。这里有个容易混淆的地方:总浮动时间和自由浮动不是一回事,总浮动是这个任务能拖多久而不影响总工期,自由浮动是它能拖多久而不影响它的紧后任务最早开始。

另外,浮动时间也不等于缓冲,主动加进去的缓冲和路径算出来的浮动,在管理动作上是两回事,前者是你要主动消耗的资源,后者是计划本身留出的余量。实际操作里,你只要每周把关键路径上的任务单独列出来盯,非关键路径上的延后记一笔但不占用会议时间,管理精力就省下来了。

3. 跟踪节律怎么定?团队只有八个人,每天开站会是不是浪费?

我们团队八个人,之前学大厂搞每日站会,结果每天早上十五分钟大家都在念昨天做了什么,问题一个没解决。后来干脆停了,又变成各干各的,一周过去才发现有人卡了两天。我很纠结,到底该多久跟一次,是不是小团队就可以不搞这些?

节律不是纪律,它要跟两件事匹配:任务的不确定性,和团队规模。日层的唯一目的是解决阻塞,不是汇报进度,所以站会控制在十分钟以内,只问一句"今天有没有被卡住",没有就过,不报百分比。周层做偏差计算和滚动更新,把剩余工作量、依赖变化、里程碑风险过一遍,这才是真正的跟踪动作。

里程碑层做评审和基线更新,决定是不是要改计划。八人团队完全可以合并日层和周层,改成每周两次、每次二十分钟,前提是阻塞项能当天在群里暴露出来,而不是等下一次会。真正的判断依据是:如果你发现有任务卡了两天以上你才知道,说明频率不够;如果每次会上大家没话说、只是念一遍状态,说明频率过高。

不确定性高的项目,比如外部依赖多、需求经常变,就该往高频走;任务颗粒度都在一周以内、路径清晰的项目,低频也够用。别把频率当成管理认真的证明。

4. 发现进度落后了,除了催和加班还能做什么?黄灯红灯怎么定?

我最怕的就是周报上红了一片,然后我能做的只有挨个催"能不能快一点"。催完之后大家加几天班,下周一又是红的。我也试过定阈值,比如完成度低于 80% 就报警,但发现这个数字完全是拍脑袋定的,根本说不清为什么是 80%。

纠偏动作其实有五类,催和加班只占了其中一类。分别是:赶工,也就是加人加班,代价是成本上升,人月不是线性可换的,加两个人不一定省一半时间;快速跟进,把原本串行的任务改成并行,代价是返工风险明显抬高,只适合接口明确的任务;

调整范围,砍掉或后置部分非核心功能,这类动作必须拿到需求方确认,不能项目经理自己决定;增配资源,包括换更高技能的人或者临时调用外部支持;上报升级,当资源冲突超出你的权限时,把问题带着方案交给上一级,而不是只报问题。至于阈值,不要拍脑袋定百分比,用"这个偏差会吃掉多少缓冲"来定更靠谱。

比如项目整体留了十天缓冲,累计偏差消耗掉三分之一时转黄灯,开始准备纠偏方案;消耗掉三分之二时转红灯,立即执行动作并上报。这样阈值的依据是项目自己的缓冲量,换个项目也能重新算出来。最后加一条硬规则:任何一个红灯,必须同时写出一个动作、一个责任人和一个完成时间,否则不允许出现在报告里。

没有动作的红灯,本质上只是在传递焦虑。

核心关键词

读者评论

金
金可欣

作为项目经理,最扎心的是“全绿周报”那段。我们团队也长期只跟踪实际进度,没人维护预测线,结果延期总是突然爆出来。文中“不改变决策的数据不要采集”很实用,准备先砍掉周报里几个装饰性字段。

蔡
蔡一凡

文中47个项目样本和图表数值都标明是示意数据,这点比较克制,但结论不能当行业统计看。真正有价值的是把进度跟踪拆成采集、判断、决策、纠偏四步,尤其强调后两步,比多数只讲填表的方法更完整。

金
金予安

完成百分比”换成“剩余工作量”这条我认同。百分比容易变成心理安全感,问还需要多少人天,对方必须重新分解任务,也更容易发现阻塞。我们已经在迭代任务上试过,比问80%还是90%有效。

贺
贺若宁

站会只处理阻塞和依赖、进度会前填完,这个建议很实际。但小团队如果连基本任务拆分都不稳定,直接照搬可能变成形式主义。工具确实解决不了口径问题,先统一剩余工作量和基线变更规则更重要。

汪
汪嘉宁

颗粒度2到5个工作日、关键路径任务提高跟踪频率,这两个经验值对中小交付项目很有参考性。不过探索性任务用时间盒加阶段产出,说起来容易,实际怎么界定阶段产出仍需要团队自己磨合。

文章包含AI辅助创作:进度跟踪进展全流程:项目经理落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/468983
