2023年我接手过一个已经延期两周的交付项目。项目经理给我看的周报上,18个任务里15个标着"进行中",里程碑那一栏写着"略有风险",后面跟了一句"团队正在全力冲刺"。我花了两天做的事情只有一件:把"略有风险"翻译成"哪条关键路径上的哪个交付物,在哪一天之前必须通过谁的验收"。翻译完之后,问题立刻现形,真正卡住的只有两个接口联调,而它们在周报里被平均分摊进了"15个进行中"里,看上去一切正常。
这件事让我确认了一个判断:绝大多数团队不是不会"催进度",而是不会让进度可被验证。当你问"进展怎么做",得到的答案往往是打卡记录、看板列数、完成百分比;但真正决定项目生死的是三样东西,承诺的可靠性、依赖的暴露速度、风险从偏差转化前的拦截能力。
这篇文章不打算给你一份"甘特图+站会+周报"的常识拼盘。我要做的是把"进度跟踪"和"风险控制"这两件通常被分开写的事情焊在一起,给出一条从0到1可以落地的路径:先有能被证伪的基线,再有能自己长出来的数据,然后是能触发动作的阈值,最后是能自动升级为风险的机制。读完之后,你应该能判断自己团队现在缺的是哪一环,以及这一环大概要花多少管理成本。
一、先把结论说清楚:进度跟踪的四条底层判断
在展开方法之前,我需要先把结论摆出来。因为这四条判断如果不成立,后面所有的模板、工具、会议节奏都会变成形式主义。
1. 进度是"承诺",不是"状态"
"任务进行中"描述的是状态,"3月15日前由测试负责人确认登录模块通过冒烟测试"描述的是承诺。状态无法判断快慢,承诺可以。这就是为什么很多周报看起来信息很满,读完之后你却问不出一个有效问题。
我的经验是:任何一条进度记录,如果不包含"完成标准+责任人+日期",它就不具备跟踪价值。它只是安慰剂,让填报的人和读的人都觉得工作在进行。
2. 风险控制不是延期后的救火,是偏差发生前的触发条件
很多团队把风险管理理解成"出了问题拉个会"。真正的做法是提前写好:如果某个可观测的信号出现,我们就执行某个已经约定好的动作。信号可以是"接口联调在第8个工作日仍未通过",动作可以是"启动备选供应商评估"。
这里的关键是触发条件必须可观测。"如果进度风险变大"不是触发条件,因为它无法判定是否发生。"如果连续两周缓冲消耗率超过工期消耗率"才是。
3. 跟踪成本必须低于失控成本
我见过一个12人的项目组,每周花6个人时维护三套表格、两份周报、一张燃尽图,但没人看燃尽图。这是典型的跟踪成本倒挂,管理动作本身变成了负担,挤占了真正解决问题的时间。
判断标准很简单:如果你的进度机制停摆两周,团队是松一口气还是立刻慌?如果是松一口气,说明这套机制没有产生决策价值。

4. 数据可信度比数据丰富度重要
一个只有三列但每列都真实的跟踪表,胜过一个有二十列但一半靠估算的仪表盘。我做过一个粗略统计:在我接触过的项目里,进度数据失真最常见的来源不是员工故意隐瞒,而是完成标准没定义,导致填报者只能凭感觉填百分比。
所以从0到1的过程中,先把"什么算完成"这件事定义清楚,比先选工具重要得多。
二、背景与真实场景:我复盘过的37个延期项目
下面这部分数据来自我个人的项目复盘样本,不是公开统计,请不要当成行业基准使用,但它能说明问题结构。
1. 三种反复出现的场景
第一种是"全绿延期"。周报连续六周全绿,交付日当天突然宣布延期一个月。根因通常不是隐瞒,而是绿色代表的只是"有人在干活",不代表"里程碑在收敛"。
第二种是"90%泥潭"。某个任务上周报90%,本周报95%,下周还是95%。这几乎总是意味着完成标准模糊,或者任务本身太大,已经无法用一个百分比描述。
第三种是"缓冲隐形蒸发"。计划里有缓冲,但缓冲被均匀地摊进每个任务里,导致没有人能看到缓冲正在被消耗。等到发现时,缓冲已经用完,工期直接外溢。

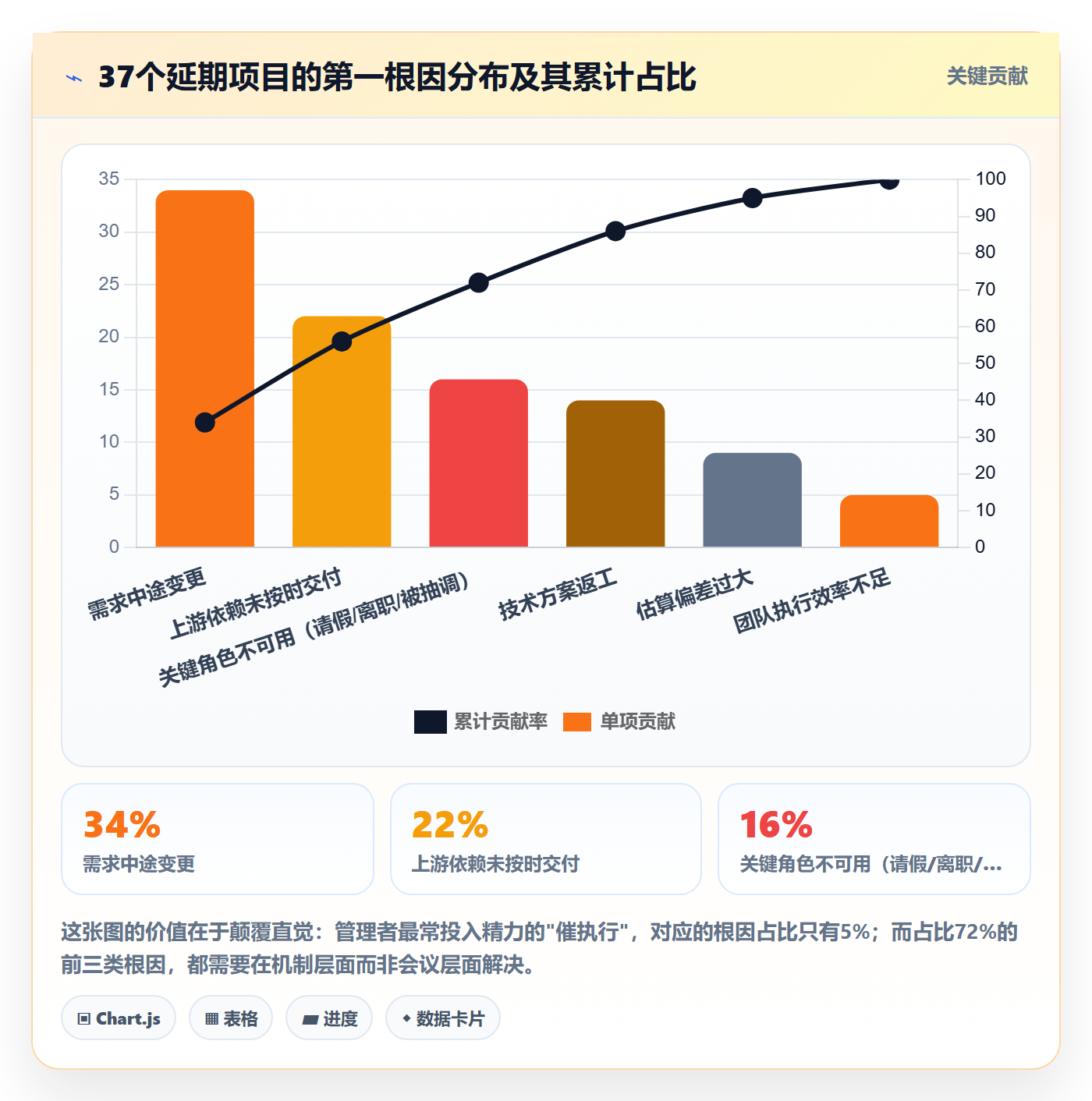

2. 延期根因的分布,比想象中集中
我复盘过37个延期项目,把每个项目的第一根因做了一次归类。结果高度集中:需求中途变更、依赖未按时交付、关键人不可用这三类,合计占了将近三分之二。真正因为"团队效率低"导致的延期,只有很小一部分。
这个分布有一个直接含义:如果你的进度跟踪机制只能回答"谁做得快谁做得慢",你其实盯错了地方。你需要盯的是变更、依赖和人。

3. 进度失真的三个早期信号
信号一:完成度长期卡在85%-95%区间。健康的项目里,任务完成度应该快速穿过中间区间。如果大量任务停在90%附近,说明"完成"的定义没有被拆到可验收的颗粒度。
信号二:缓冲先于工期耗尽。如果你的计划里缓冲是被摊平的,你会看到所有任务都"稍微慢一点",但没有一个任务明确报红。这是最难察觉的失真。
信号三:阻塞项在周报里消失。第一次出现的阻塞项会被重点标注,第二次还在就被写成"持续跟进",第三次就彻底不见了。阻塞项应该有寿命,超过一定天数自动升级,而不是自然消散。

三、拆解四个最常见误区
这一节说的是"为什么很多人做了进度跟踪,却没有得到进度控制能力"。四个误区按出现频率排序。
1. 误区一:把完成百分比当作进度
完成百分比是所有进度指标里最容易获得、也最容易失真的一个。它的根本问题在于:百分比隐含了"剩余工作量与已完成工作量成比例"这个假设,而这个假设在软件和复杂交付项目里通常不成立。
一个登录模块"完成80%",可能意味着核心逻辑都写完了,剩下的是联调、异常处理、安全加固,后面这20%往往占用60%的时间。所以百分比不仅不准,还会系统性地低估剩余工作。
替代方案不复杂:用可验收的交付物状态代替百分比。状态只需要四档,未开始、进行中、待验收、已验收。关键是"已验收"必须有验收人和验收时间。
2. 误区二:工具代替机制
我见过太多团队买了某项目管理平台之后,只是把原来Excel里的任务搬到在线看板上,其他一切照旧。工具解决的是数据存储和可视化,不解决"谁来更新、什么时候更新、更新到什么颗粒度、什么情况下升级"。
更隐蔽的问题是:工具的默认字段结构会反向塑造团队的跟踪习惯。如果工具默认以"任务状态"为核心,团队就会习惯性地只维护状态;如果以"交付物+验收"为核心,习惯就会不一样。选工具时看字段模型,比看功能列表更有价值。
3. 误区三:风险只登记不管理
风险登记册变成"坟场"的典型特征有三个:没有触发条件、没有责任人、没有下次评估日期。这样的条目登记之后不会再被打开,直到风险变成问题。
我的判断标准是:一条风险如果没有写明"什么信号出现时我们做什么动作",它就不算被管理过,只算被记录过。
4. 误区四:红黄绿状态失真
红黄绿是一种社会性信号,一旦和考核挂钩,就会迅速失去信息量。项目经理报红,上级先问"为什么",而不是"需要什么支持",那么下一次就不会有人报红。
解法不是取消红黄绿,而是给它配上明确的阈值定义和预设动作。如果黄色状态自动触发某个具体动作(例如"由PMO介入协调资源"),报黄就不再是"认怂",而是一个流程节点。
| 误区 | 表面表现 | 真实后果 | 对应纠正动作 |
|---|---|---|---|
| 百分比代替进度 | 任务普遍卡在90% | 剩余工作量被系统性低估 | 改为四档交付物状态+验收人 |
| 工具代替机制 | 看板数据长期不更新 | 数据不可信,决策无依据 | 先定更新责任人和节奏,再选工具 |
| 风险只登记不管理 | 登记册条目多但从不更新 | 风险全部转为问题后被动救火 | 强制填写触发条件和下次评估日 |
| 红黄绿失真 | 长期全绿后突然爆红 | 失去早期干预窗口 | 定义阈值并绑定预设动作 |

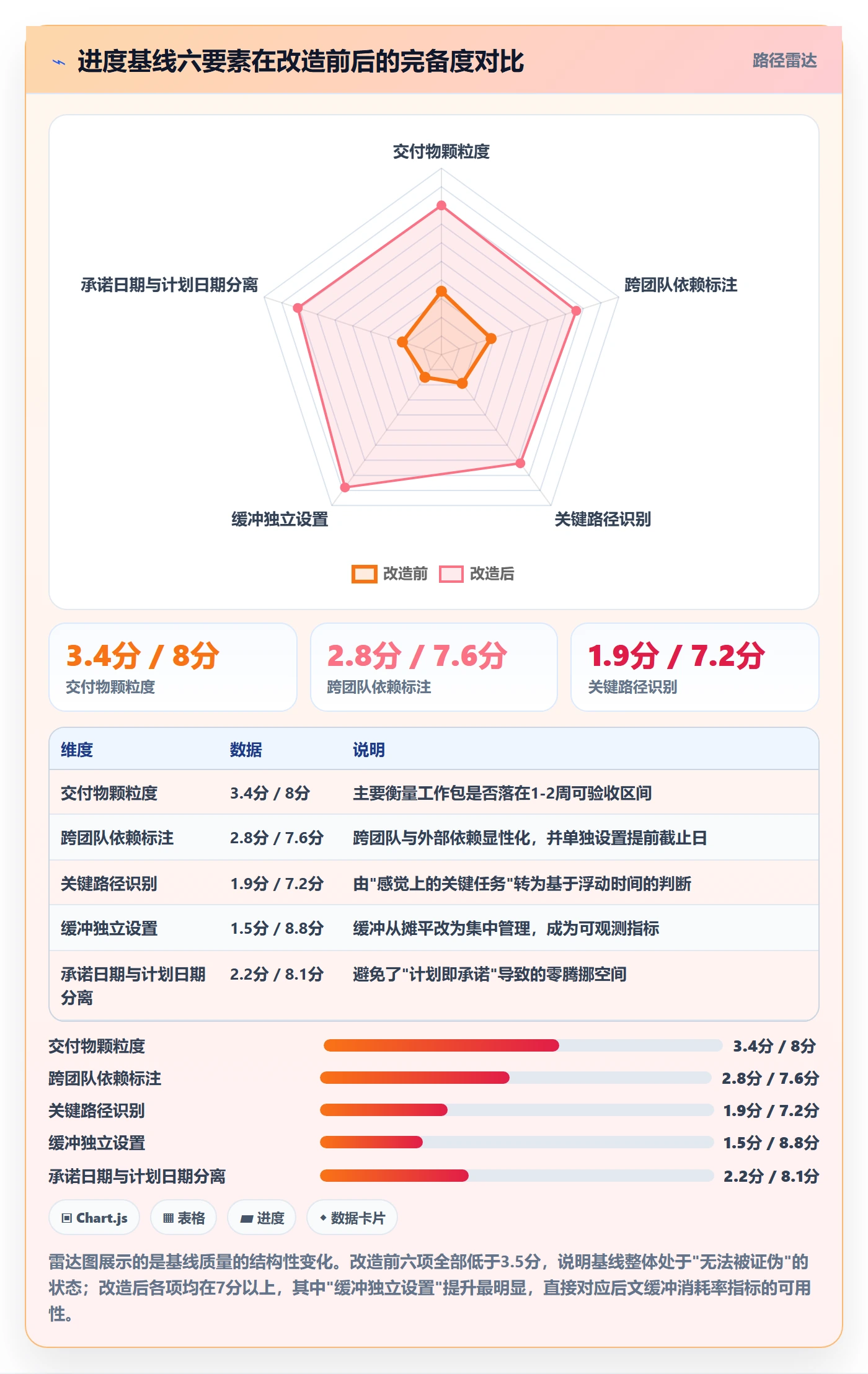

四、第一步:建立一个"能被证伪"的进度基线
没有基线就没有进度。基线不是"计划表",而是"我们承诺在什么时间交付什么可验收结果"的正式记录。它的核心特征是可被证伪,到了某个时间点,要么交付物通过了验收,要么没有。含糊的基线无法被证伪,也就无法判断快慢。
1. 先定义"什么算完成"
这一步听起来基础,但它是整个进度跟踪体系里回报率最高的动作。我的做法是给每类交付物写一份"完成定义",并且写清楚验证方式。
交付物:订单导出接口 v1
完成定义(必须同时满足):
单次导出 10 万条记录不发生超时
通过测试负责人执行的全量回归用例(用例编号 TC-201 至 TC-238)
接口文档更新至 V1.2 并经过前端负责人确认
在生产预发布环境完成一次真实数据导出验证
验收人:后端技术负责人 + 测试负责人
验收截止:第 6 周周四 18:00
超期处理:超过 48 小时未验收,自动升级为项目风险条目,由项目经理在周会上提出
有了这份定义,"完成70%"这种表达就自动消失了,因为没有人能说清楚第2条完成了一半是什么意思。
2. WBS 拆到什么粒度最合适
常见建议是"拆到8-80小时",但这条来自传统工程项目的经验,直接套到软件交付上往往不合适。我更倾向用可验收周期作为判断标准:每一个工作包应该在1-2周内能被完整验收一次。
如果一个工作包需要一个月才能验收,它就没有跟踪价值,中间你只能看着它一动不动。如果一个工作包一天就能验收,拆得太细,管理成本会超过收益。
3. 识别依赖与关键路径
关键路径不是画出来的,是算出来的。它的定义是:项目中总浮动时间为零(或最小)的任务序列。这条链上的任何延误,都会等量传导到最终交付日期。
实操上,我不建议所有人都去学完整的网络计划技术。更实用的做法是标出跨团队依赖和外部依赖,然后对这两类依赖单独设置更早的截止日。理由是:这两类依赖最不受你控制,也最容易成为根因。
4. 把缓冲和承诺日期分开
这是我个人认为最重要的一条实践。乐观工期、内部计划日期、对外承诺日期,应该是三个不同的数字。
乐观工期是团队评估的"顺利情况下需要多久";内部计划日期加上缓冲;对外承诺日期要留出更大的余量。三者混为一谈的后果是:一旦出现任何偏差,就没有腾挪空间,只能对外宣布延期。

五、第二步:让进度数据自己长出来
基线建立之后,下一个问题是数据从哪来。很多团队的进度数据是项目经理一个人"采集"出来的,挨个问、挨个填、挨个催。这种模式有三个致命问题:不可持续、有延迟、且天然失真(因为填报者的表述会被PM的转述过滤一遍)。
1. 三类数据,三种采集方式
我把进度数据分成三类,它们的采集方式完全不同。
- 结果型数据:交付物是否通过验收。这类数据由验收人直接确认,不接受中间状态描述。采集频率低(按里程碑),但可信度最高。
- 过程型数据:任务状态、工作量消耗、剩余工作估算。由任务负责人自己更新,PM只审核不代填。采集频率高,但需要明确的更新规则。
- 风险型数据:阻塞项、依赖状态、资源冲突。这类数据需要主动申报,且必须设定寿命,超过N天未解决自动升级,不允许无声消失。
关键设计原则是:每类数据都要有唯一的更新责任人。如果一个字段谁都可能更新,它最终会谁都更新。
2. 跟踪节奏怎么定
日会、周跟踪、里程碑评审这三层节奏不是必须全部使用,它们各自解决不同问题。
每日站会解决的是阻塞项的暴露速度,它不应该用来汇报进度,15分钟里如果每个人都在讲"昨天做了什么",那就退化成了打卡。有效的日会只问一个问题:现在有什么卡住你了。
周跟踪解决的是偏差识别。它需要看数据,而不是听描述。周会的输入应该是一份提前生成的偏差报表,而不是现场回忆。
里程碑评审解决的是验收和重新基线。它是唯一有权力宣布"计划变更"的场合,日常的周会没有这个权力。
3. 不同规模的团队,节奏完全不同
把大团队的做法套到小团队上,是常见的失败原因。10人以下的团队,每周一次同步加一个共享的交付物清单就够了;80人以上的多项目组织,如果没有自动化的数据聚合,PMO会变成人肉报表工厂。

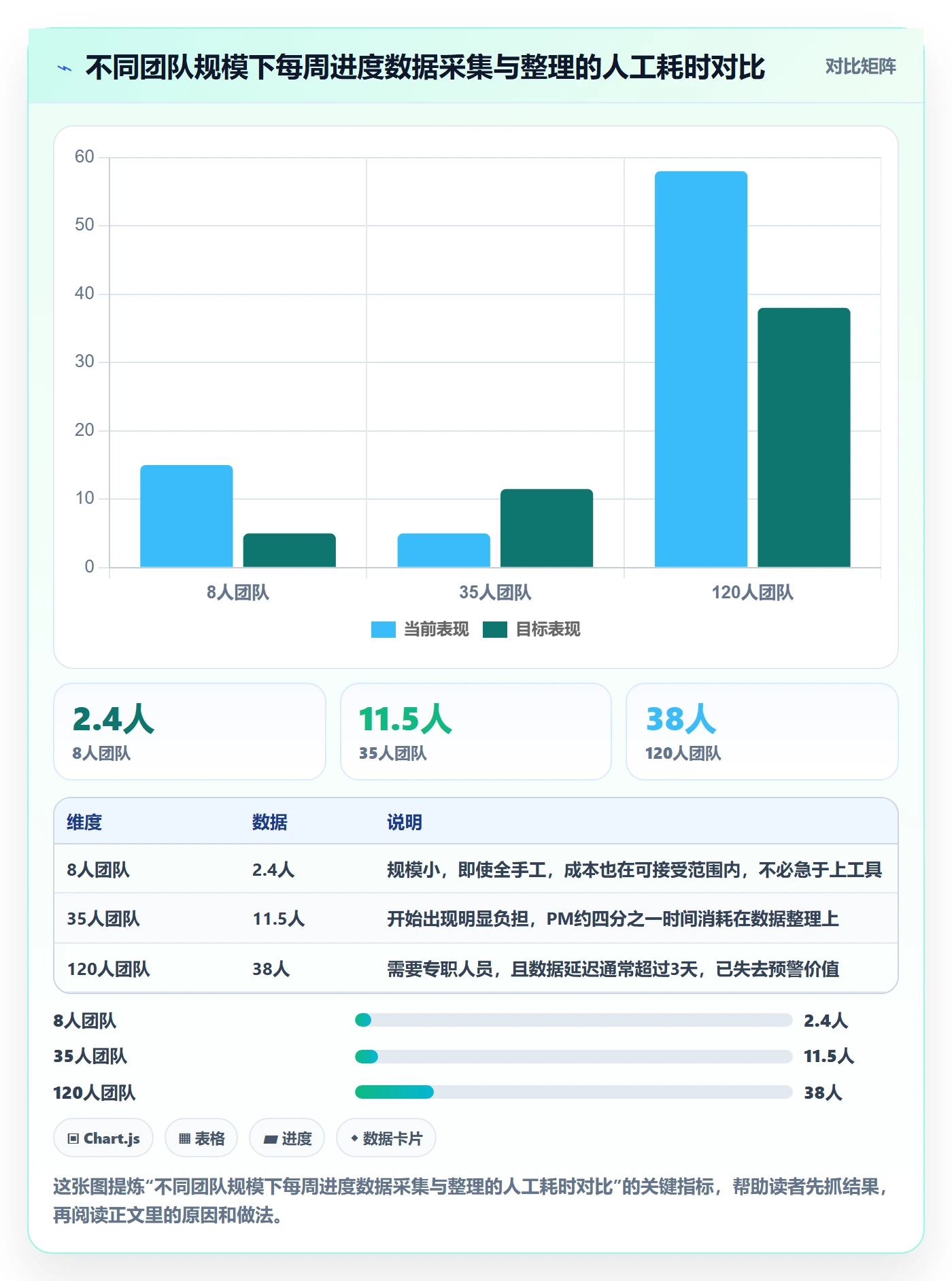

我做过一次对比观察:在同样跟踪18个任务的情况下,手工维护表格的团队平均每周花费约2.5人时用于数据整理,而使用在线看板并配置了自动化汇总的团队约为0.6人时。规模放大到上百人时,这个差距会变成数量级。

六、第三步:判断进展,偏差、趋势与预警
数据有了,接下来是判断。判断进展最容易犯的错误是"只看单点"。这一节我给出一套我自己长期使用的判断方式,它比完整挣值管理更易落地,同时保留了趋势判断能力。
1. 完成百分比为什么不可靠,以及一个替代指标
前面提到百分比隐含了"剩余工作与已完成工作成比例"的假设。除此之外,它还有一个更隐蔽的问题:百分比是一个只增不减的数字。任务从0%到100%,即使中途返工,填报者也倾向于维持原有进度不变。
替代方案是看两个比率的背离:工期消耗率(已用工期 ÷ 总工期)和缓冲消耗率(已消耗缓冲 ÷ 总缓冲)。前者的定义是客观的,后者依赖于缓冲被独立设置,这也是我为什么在基线阶段强调缓冲不能摊平。
2. 缓冲消耗率:一个可落地的简化判断法

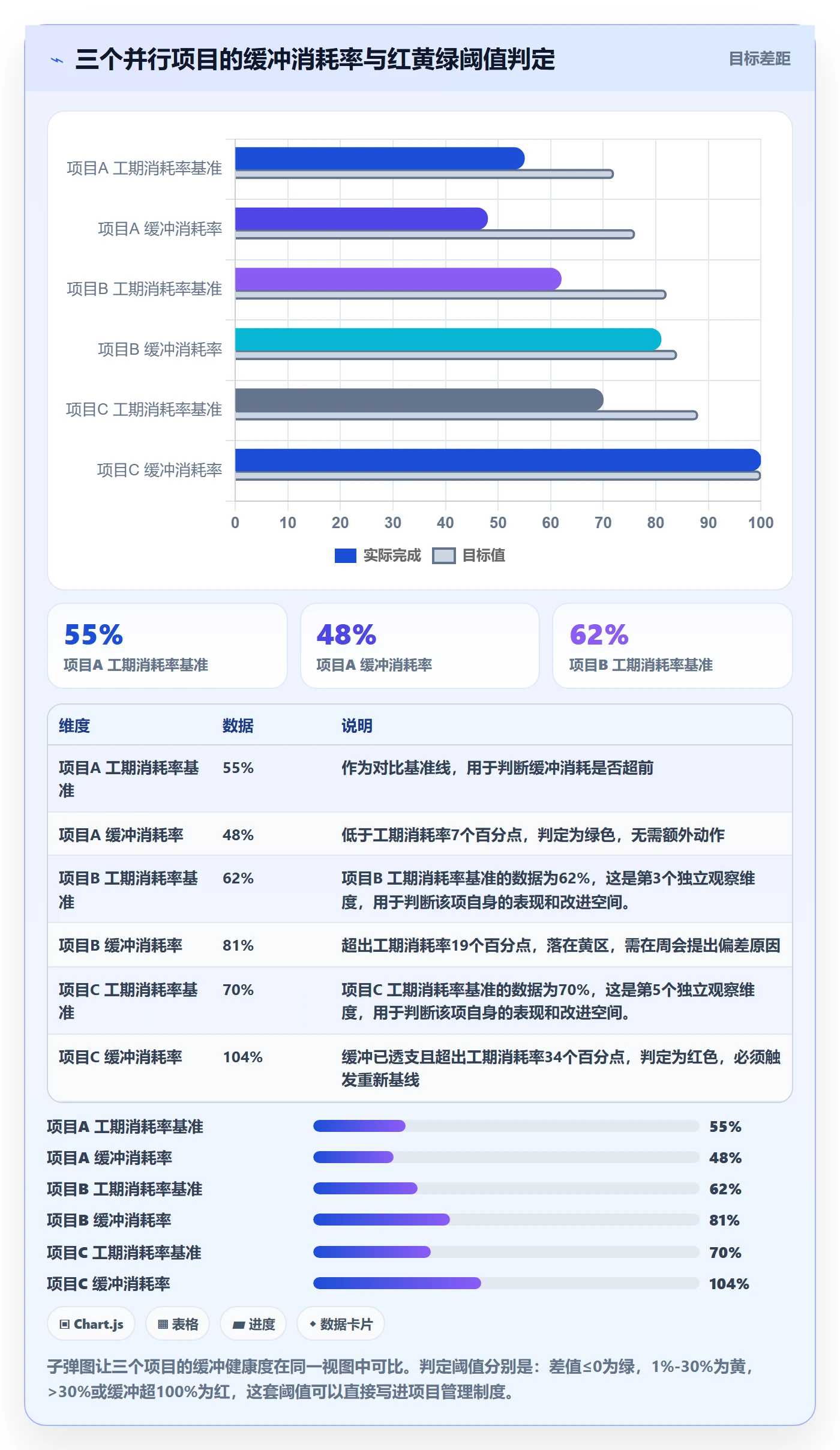

我从关键链项目管理里借鉴了缓冲管理的思路,但简化成了一个只有两个输入的方法,方便团队直接用。
设:工期消耗率 D = 已用工期 / 总工期,缓冲消耗率 B = 已消耗缓冲 / 总缓冲。
- 绿色:B ≤ D。缓冲消耗慢于或同步于工期推进,按计划执行。
- 黄色:B − D 在 1% 到 30% 之间。缓冲消耗快于工期推进,需要在周会上提出偏差原因和补救动作。
- 红色:B − D 大于 30%,或 B 已超过 100%。缓冲透支,必须触发重新基线或范围调整。
这个方法的优势在于:它把"感觉有点慢"变成了一个可以计算的数字,而且只需要两个输入,不依赖工时系统。代价是它不如挣值管理精细,无法区分成本偏差和进度偏差。对大多数交付型项目来说,这个代价是划算的。

3. 挣值管理:什么时候用,什么时候别用
挣值管理的核心概念包括计划价值(PV)、挣值(EV)、实际成本(AC),派生指标有进度偏差 SV = EV − PV、成本偏差 CV = EV − AC、进度绩效指数 SPI = EV / PV、成本绩效指数 CPI = EV / AC。SPI 小于 1 表示进度落后,CPI 小于 1 表示成本超支。
这套方法在工时制、合同制、工程类项目里很有价值,因为它同时覆盖进度和成本。但它有两个使用门槛:一是需要可信的工时和成本数据,二是需要团队理解 EV 的取值规则。如果团队连"完成定义"都没写清楚,EV 就会变成一个被随意填写的数字,指标本身也就失去意义。
我的建议是:20人以下、非合同制交付的项目,先用缓冲消耗率;有明确工时统计和合同约束的项目,再引入 SPI/CPI。不要为了显得专业而使用自己无法维护的指标。
4. 趋势比单点重要
一次黄色不可怕,连续三周黄色才是问题。我在周报里会固定放一张"偏差趋势",展示连续8周的 B − D 变化。这张图的价值在于:它能区分"偶发波动"和"结构性恶化"。
另一个经验是:看剩余工作量的估算变化方向,比看已完成量更有用。如果一个项目连续三周"剩余工作量"估算都在增加,即使完成度也在增加,这个项目大概率要延期。原因是剩余工作量上升意味着新发现的工作比完成的工作更多。
七、第四步:把风险控制焊进进度跟踪
这一节是整篇文章的核心差异点。绝大多数进度管理内容把风险管理写成独立章节,结果是团队里"进度跟踪"和"风险管理"变成两套并行的动作,各自填表,互不触发。我的做法是让偏差可以直接升级为风险。
1. 风险登记册的八个必填字段
风险登记册最常见的失败原因是字段太少。只有"风险描述"和"概率影响"两个字段的登记册,实际上是无法执行的。我要求至少包含以下八项。
- 风险编号与描述:描述要写"什么事件发生会导致什么后果",而不是写一个抽象名词。
- 触发条件:可观测的信号。这是判断风险是否正在发生的唯一依据。
- 影响估计:尽量折算成工期天数,而不是高/中/低。
- 应对策略:规避、转移、减轻、接受四选一,并写明具体动作。
- 责任人:必须是具体的人,不能是部门。
- 下次评估日:没有这个日期,风险条目就会沉底。
- 当前状态:待观察 / 已触发 / 已关闭 / 已转为问题。
- 关联的里程碑或交付物:把风险和进度基线挂上钩,这是联动的关键。
第2项和第8项是最容易被省略的,也是让风险管理和进度管理真正连起来的两个字段。
2. 偏差自动升级为风险的机制
我的做法是设定一条明确的规则:任何一个里程碑连续两周处于黄色状态,或单周进入红色状态,自动生成一条风险条目,并在风险登记册中关联该里程碑。
这条规则的好处是它绕过了人的判断。项目经理不需要在"这算不算风险"上纠结,机制自动执行。同时它也让风险条目有了来源,而不是靠人凭空想出来。
反向的联动同样重要:当一条风险被触发并转为问题时,它应该自动在进度基线上生成一个待确认的偏差项。这样风险管理的结果能反馈回进度,而不是两个系统各说各话。
3. 四种应对策略对应的具体动作
规避、转移、减轻、接受是标准的风险应对分类,但团队常常停留在名词层面。我把它们翻译成可执行的动作。
| 策略 | 适用情形 | 具体动作示例 | 对进度基线的影响 |
|---|---|---|---|
| 规避 | 风险后果不可承受,且可以绕开 | 放弃某技术方案,改用已验证的成熟方案 | 范围或方案变更,需重新基线 |
| 转移 | 风险由更专业的一方承担更高效 | 将某模块外包,合同约定交付节点与违约条款 | 新增外部依赖,需单独设置提前截止日 |
| 减轻 | 风险无法消除,但可以降低概率或影响 | 提前做技术验证、增加一名备份关键人 | 占用缓冲,需同步更新缓冲余额 |
| 接受 | 影响小,或应对成本高于后果 | 明确记录并设定监控指标,不主动干预 | 不做变更,但纳入趋势监控范围 |
4. 变更控制与重新基线
范围变了却不重新基线,是进度失控最常见的结构性原因。它的表现形式是:团队不断被要求"加一个小需求",每次都说"不影响进度",累积到某个点之后,进度表已经和现实完全脱节。
我的原则是:任何影响交付物范围或验收标准的变更,都必须走变更流程,并且明确回答一个问题,是调整工期,还是调整范围,还是调整资源。三者必须选其一,不允许默认选择"都不调整"。
重新基线不是失败,它是对现实的正式承认。真正危险的是基线早已失效,但没人敢宣布它失效。

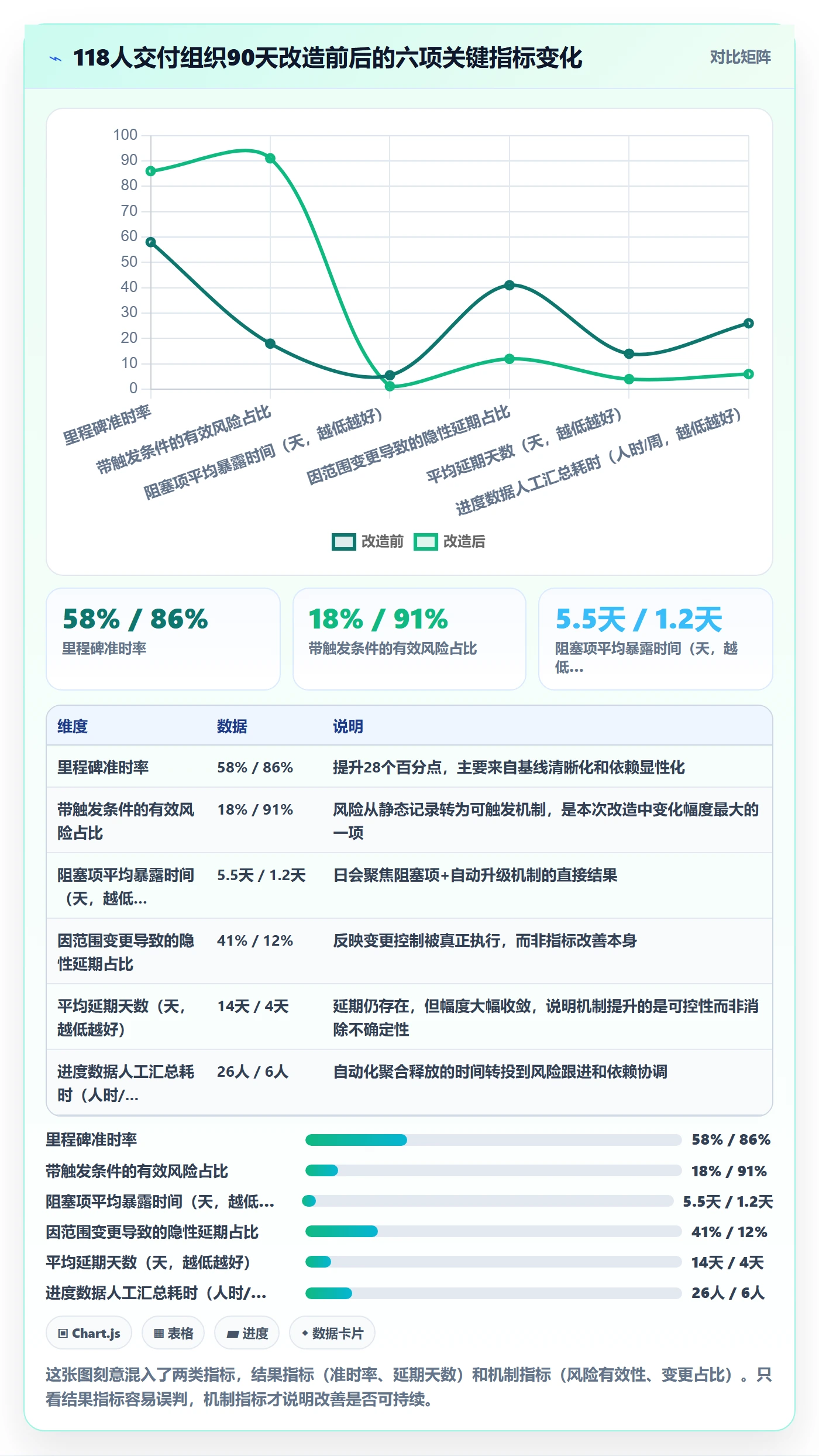

八、真实案例:一个118人交付组织的90天进度跟踪改造
下面这个案例来自我参与过的一次组织级改造,客户是一家做企业级系统交付的公司,约118人、6条产品线、同时并行11个项目。以下数据是我在项目过程中记录和复盘的观察值,属于内部样本,不是公开统计,请按参考用途使用。
1. 改造前的状态
改造前最典型的症状是"三套数据、三个结论"。项目组用一套表格看任务状态,PMO用另一套表格算里程碑进度,管理层看的是一份汇总周报。三份数据的口径不一致,导致同一个项目在不同场合有不同的健康度判断。
另一个症状是关键路径不可见。因为跨团队依赖没有被标注,很多项目在"自己全绿"的状态下延期,团队感到委屈,管理层感到困惑。
风险登记册当时有217条记录,但其中只有不到五分之一写明了触发条件,带下次评估日的不到十分之一。也就是说,将近200条风险在登记之后就再也没有被打开过。
2. 我们做了什么
改造分三个阶段,每阶段30天。第一阶段统一基线和完成定义,第二阶段打通数据采集与偏差预警,第三阶段把风险联动和变更控制加上去。
在工具层面,这个组织原来的协作数据分散在多个系统中,其中一部分历史数据托管在Jira上。考虑到交付对象包含政企客户、有数据不出内网的要求,他们最终选择了PingCode作为统一的研发管理平台。选择的直接原因有三个:支持私有化部署,满足客户对代码和数据不出内网的合规要求;支持从Jira平滑迁移,历史项目和缺陷数据能保留下来,不需要团队一边跑新流程一边手工补旧数据;
功能模型上以交付物和需求为核心,和我们要建立的"交付物+验收"跟踪方式契合度较高。
需要说明的是,PingCode主要服务中大型企业及100人以上组织,这个案例的组织规模刚好落在这个区间。如果是10人以下的团队,用它的完整能力反而会造成流程负担,这部分我后面在取舍一节会展开。
3. 数据结果
改造后第90天,我记录了以下指标的对比。所有数据来自该组织的内部统计口径,供参考。
- 里程碑准时率:从58%提升到86%。
- 平均延期天数:从14天压缩到4天。
- 进度数据人工汇总耗时:从每周约26人时降到约6人时。
- 阻塞项平均暴露时间:从5.5天缩短到1.2天。
- 带触发条件的有效风险条目占比:从18%提升到91%。
- 因范围变更导致的隐性延期占总延期比例:从41%下降到12%。
其中我最看重的是最后一项。它不是效率指标,而是机制指标,说明变更控制真的被用起来了,团队开始主动宣布"这次要调整基线",而不是把变更藏在日常执行里。

九、不同情况下的行动建议
这套方法不是所有团队都要完整执行。下面按组织形态给出不同的起点建议,你可以直接对照自己的情况选择。
1. 10人以下小团队(交付周期2-10周)
不要建复杂的流程。你需要的只有两样东西:一份写明完成定义和验收人的交付物清单,以及每周一次聚焦阻塞项的同步会。
交付物清单不要超过20行,每个交付物必须有验收人和截止日。同步会不讲进度,只讲"什么卡住了、需要谁帮忙"。这个配置的管理成本大约每周2-3人时,足以覆盖大多数风险。
工具层面,这个规模不需要采购完整的研发管理平台。一个共享表格加上一个即时通讯群就够了。过早引入重工具,会让团队把精力花在维护工具上。
2. 10-50人单项目或少数并行项目
这个区间是投入产出比最敏感的阶段。建议完整建立四步闭环的前三步:基线、采集、偏差判断。
具体配置包括:交付物四档状态、独立的项目缓冲、每周偏差报表、红黄绿三色阈值。风险登记册可以先用简化版,只保留七节里说的八个字段中的前六个,但触发条件和责任人是必须的。
这个规模开始需要考虑工具,判断依据是数据采集的人工耗时是否超过每周10人时。超过这个数,自动化投入基本能在3-6个月内收回。
3. 50人以上的多项目组织
这个规模的核心矛盾不是单个项目的进度跟踪,而是跨项目的资源冲突和依赖传导。一个项目的延期常常不是因为它自己出了问题,而是因为关键人被另一个项目占用了。
你需要的是组合视图:所有项目的里程碑在同一张时间轴上,关键资源在多个项目中的占用情况可见,跨项目依赖被显性标注。风险登记册也要做组织级汇总,识别重复出现的同类风险。
这个阶段通常需要平台化支撑。像PingCode这类面向中大型企业的研发管理平台,在组合视图、跨项目依赖、私有化部署方面的能力,会比通用工具更贴合。同时因为支持Jira平滑迁移,从既有体系切换的迁移成本相对可控。
4. 强监管或政企交付场景
这类场景额外增加了三个约束:数据不能出内网、过程需要留痕可审计、验收标准往往由外部规范决定。
前两条直接决定了部署形态的选择,只能考虑支持私有化部署的方案。第三条意味着完成定义不能由团队自由设定,而要先把外部验收规范翻译成内部的检查项,再据此建立基线。
在这类项目里,我会额外要求一个动作:所有基线变更都要有书面记录和审批人。因为一旦出现争议,口头约定无法作为依据。
十、不同情况下的取舍
做进度跟踪本质上是做一系列取舍。这一节我把最常见的四组取舍摊开说,并给出我的倾向。
1. 跟踪粒度 vs 管理成本
粒度越细,你能越早发现问题,但管理成本也越高。我的经验分界线是:工作包的可验收周期不要短于3天,不要长于2周。短于3天,更新频率会超过决策频率;长于2周,你会在两周内看不到任何信号。
对于高度不确定的探索型工作,可以进一步放宽到3周,但要提高检查频率,并明确"这次探索要回答什么问题"。
2. 自建表格 vs 采购平台
自建表格的优势是灵活、无采购成本、可以随时调整;劣势是数据分散、无法自动聚合、跨项目视图需要人工整理。
采购平台的优势是数据结构统一、自动化程度高、支持组合视图;劣势是流程会被工具结构一定程度地约束,且私有化部署方案需要额外的运维投入。
我的判断依据是人数规模和项目并行数,而不是预算。大约在30-50人、并行项目超过4个时,自建表格的维护成本会开始超过平台采购成本。低于这个规模,先把手动流程跑通更划算,因为流程没跑通时,工具只会把混乱结构化。
3. 每日站会 vs 异步更新
跨时区团队或者成员作息差异大的团队,站会的组织成本很高,此时异步更新是更合理的选择。做法是设定固定的更新截止时间,每个人在截止前更新自己的阻塞项和状态,由项目经理在固定时段汇总并发布。
同步站会的优势是能捕捉到文字难以传达的信号,犹豫、含糊、语气变化。这些往往是风险的最早信号。所以如果团队在同一时区,我倾向于保留站会,但严格限制在15分钟并只讲阻塞项。
4. 私有化部署 vs SaaS
这组取舍的关键变量是合规约束和数据敏感度,不是技术偏好。如果交付对象包含政企客户、金融或医疗行业,私有化部署往往是硬性要求。
私有化部署的代价是运维投入和升级节奏变慢。SaaS的优势是开箱即用、迭代快、无需运维。我的建议是:先确认合规约束,再谈其他指标。如果合规允许SaaS,就用SaaS把机制先跑起来;如果合规不允许,直接按私有化方案规划,避免中途返工。

十一、下一步怎么做:30/60/90天落地路径
如果你打算开始,我建议不要一次性铺开。下面这条路径我在多个团队试过,节奏相对可控。
1. 第一个30天:只做基线
这个月只做一件事:把当前正在进行或即将启动的项目,按第四节的四步建立起可被证伪的基线。
- 为每个交付物写完成定义,包含验收人和验收截止日。
- 把工作包粒度校准到1-2周可验收区间。
- 标注跨团队和外部依赖,并单独设置更早的截止日。
- 设置独立的项目缓冲,不要摊平到每个任务。
这个阶段不要急着上工具,也不要急着改会议节奏。先把基线做出来,让团队适应"承诺"这种表达方式。
2. 第二个60天:跑通采集与偏差判断
这个月开始建立数据采集机制和偏差判断规则。
- 明确每类数据的更新责任人和更新频率。
- 引入四档交付物状态,停止使用完成百分比。
- 开始计算工期消耗率和缓冲消耗率,每周出一份偏差报表。
- 设定红黄绿阈值,并为每种颜色绑定一个预设动作。
第60天左右,你会第一次看到完整的偏差趋势图。这张图本身不解决问题,但它会让问题从"感觉"变成"事实",这是后续所有讨论的基础。
3. 第三个90天:加上风险联动与变更控制
最后这个月加上最容易产生长期收益的部分。
- 为风险登记册补齐八个字段,重点是可观测触发条件、下次评估日和里程碑关联。
- 启用偏差自动升级规则:连续两周黄色或单周红色,自动生成风险条目。
- 建立变更控制流程,明确范围、工期、资源三者必须选其一调整。
- 跑一次完整的复盘,记录机制本身的执行情况,而不只是项目结果。
4. 一页式自查清单
在开始之前,你可以先用这五个问题自查,判断自己的短板在哪一环。
- 我能否说清楚当前项目最关键的三个交付物的验收标准?
- 我能否说出项目中跨团队依赖分别卡在谁那里?
- 我能否用一个数字说明当前缓冲消耗是否正常?
- 我能否说出三条已登记风险各自的触发条件?
- 最近一次范围变更时,我们调整的是工期、范围还是资源?
五个问题里如果有两个以上答不上来,说明你缺的不是执行力,而是机制。这时候更有效的动作是把机制补上,而不是加大催进度的力度。
5. 我的最终判断
回到开头那个问题,"进展怎么做"。我的答案不是一套表格,也不是某个工具,而是一条从承诺到触发条件的可信链条:基线让承诺可被证伪,采集让数据可信,阈值让判断可执行,风险联动让干预提前发生。
这条链条上任何一环缺失,整个机制就会退化。缺基线,跟踪变成猜;缺采集,判断变成拍脑袋;缺阈值,红黄绿变成表态;缺风险联动,管理变成救火。
所以如果你只能做一件事,我建议先做最容易被忽略的那件:把"什么算完成"写下来,并且写清楚谁来验收。这一个动作带来的信息增量,往往超过换一套工具。
常见问题解答(FAQ)
1. 项目刚启动,没有任何历史数据,进度基线到底怎么建?
我刚接手一个从0到1的项目,团队以前没做过类似的事,老板又催着要交付日期,我如果随口报一个日期,后面肯定被动;可要说没数据没法估,又显得我在推诿。这种时候进度基线到底该怎么定?
没有历史数据时,不要用感觉工期当基线,用三个动作替代。第一,把交付物拆到可验收这一层,每个任务必须能回答谁在什么时候交出什么东西、验收人是谁,拆不到这一层,估出来的天数都是假的。
第二,用三点估算让执行人自己给数,乐观值、最可能值、悲观值,期望值约等于(乐观加四倍最可能加悲观)除以六,比你自己拍一个数更可信,也更难被事后甩锅。第三,把估算分成承诺日期和内部计划日期两层,对外的承诺日期等于关键路径期望值加缓冲,内部计划日期用期望值本身。
缓冲不要平均摊到每个任务上,而是集中放在关键路径末端或项目尾段,一般取关键路径总工期的百分之十五到百分之二十五,团队不熟、依赖外部供应商时往上取。基线一旦确认,后面所有快了慢了的判断都以它为尺子,基线不正式变更,就不改。
2. 日会、周报、看板都要做吗?进度跟踪的节奏和颗粒度怎么定?
我们团队既开每日站会又写周报,看板也天天更新,但感觉大家都在为汇报打工,真正的阻塞反而没人管。我一直在想是不是跟踪频率太高了,可又怕降低频率之后进度失控。
节奏取决于任务周期和风险,不是取决于规范要求。一个可用的判断口径是,跟踪频率应短于一个任务从出问题到无法挽回的最短时间。两周一个迭代的任务,日会更像同步依赖而不是汇报进度;周期以月计的交付型项目,改成每周一次进度评审加里程碑评审更划算。
颗粒度上,看板只承载状态与阻塞,任务卡片上必须有阻塞标记和责任人;周报承载偏差、趋势、需要谁做什么决定;日会用来同步依赖和拆阻塞,而不是让每个人念一遍完成百分比。给一个可以直接抄的组合:任务级状态每天由执行人更新,不超一分钟;关键路径任务每周做一次趋势判断;每个里程碑做一次验收评审;
每月做一次整体偏差复盘。如果某个会议只是汇报给项目经理看,没有当场产生决策或解除阻塞的动作,就砍掉。
3. 怎么判断进度是正常还是已经危险?除了完成百分比还看什么?
我最怕的就是周报上全是绿色,结果交付前一天突然爆掉。百分比这个东西太虚了,任务卡在百分之九十能卡两周。我想知道有没有更硬一点的判断标准,能在还来得及的时候发出预警。
别把完成百分比当主指标,它有两个天然缺陷,一是同样百分之八十,剩余工作量可能差三倍;二是越接近完成越难判断,团队也倾向于报高。建议用四个更硬的信号。一是关键路径上的任务是否出现连续两周延期,单次延期可以吸收,连续延期说明估算或资源本身就错了。
二是缓冲消耗速度,如果项目只走了百分之三十就吃掉了百分之五十的缓冲,趋势上必然超期。三是阻塞项的数量和存续时长,一个阻塞项挂超过三个工作日还没有责任人和解决日期,就该升级。四是外部依赖是否按承诺日期到位,外部方交付是进度风险的重灾区。
红黄绿不要凭感觉定,提前写清阈值,例如绿灯等于缓冲消耗不超过百分之三十且关键路径无连续延期;黄灯等于缓冲消耗百分之三十到六十,或有一个关键路径任务延期;红灯等于缓冲消耗超过百分之六十、关键路径任务连续两周延期,或出现未解除的高影响阻塞。
黄灯要出应对方案,红灯要出决策,加人、砍范围或改承诺日期,不能只是把颜色标红了事。
4. 风险登记册怎么才能和进度跟踪真正联动?为什么登记了一堆风险最后都变成事后救火?
我们项目也有风险登记册,每两周更新一次,但真出事的时候根本没人翻它,全靠临时开会救火。我怀疑问题不在登记,而在于风险登记完之后没有任何触发机制。
风险登记册失效的根因通常有两个,写成可能延期这种无法判断的句子,以及没有触发条件和触发后的动作。每条风险至少要写清五件事:具体描述,即什么事件会导致什么后果;概率与影响;触发条件,必须是能被观测到的信号,比如某外部接口联调超过五个工作日未通过;责任人,写一个人而不是一个部门;
触发后的应对动作,规避、转移、减轻还是接受,并写明谁在多久内做什么。同时把进度偏差接到风险流程上,偏差一旦越过红灯阈值,就自动转为正式风险条目,走应对和升级路径,而不是留在周报里下周再讨论。变更也一样,范围或验收标准变了,进度基线要正式重定,否则你就是在用旧尺子量新项目,偏差数据全部失真。
落地时可以在进度跟踪表旁边固定放一栏本周新增与关闭风险,以及触发中的风险,每周评审花十分钟过一遍,比每两周写一份没人看的风险报告有用得多。
核心关键词
文章包含AI辅助创作:进展怎么做?项目经理风险控制:进度跟踪从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/468700
读者评论
把"进行中"翻译成"哪条关键路径上的哪个交付物、哪天前通过谁验收",这句话点得太准了。我们周报也是十几个任务全在进行中,读完才意识到缺的是可证伪的承诺。
个延期项目里执行效率只占5%,这个分布如果样本靠谱,那多数管理者花在催进度上的精力基本是错配了。不过作者也说明了是个人复盘,不能当行业基准看。

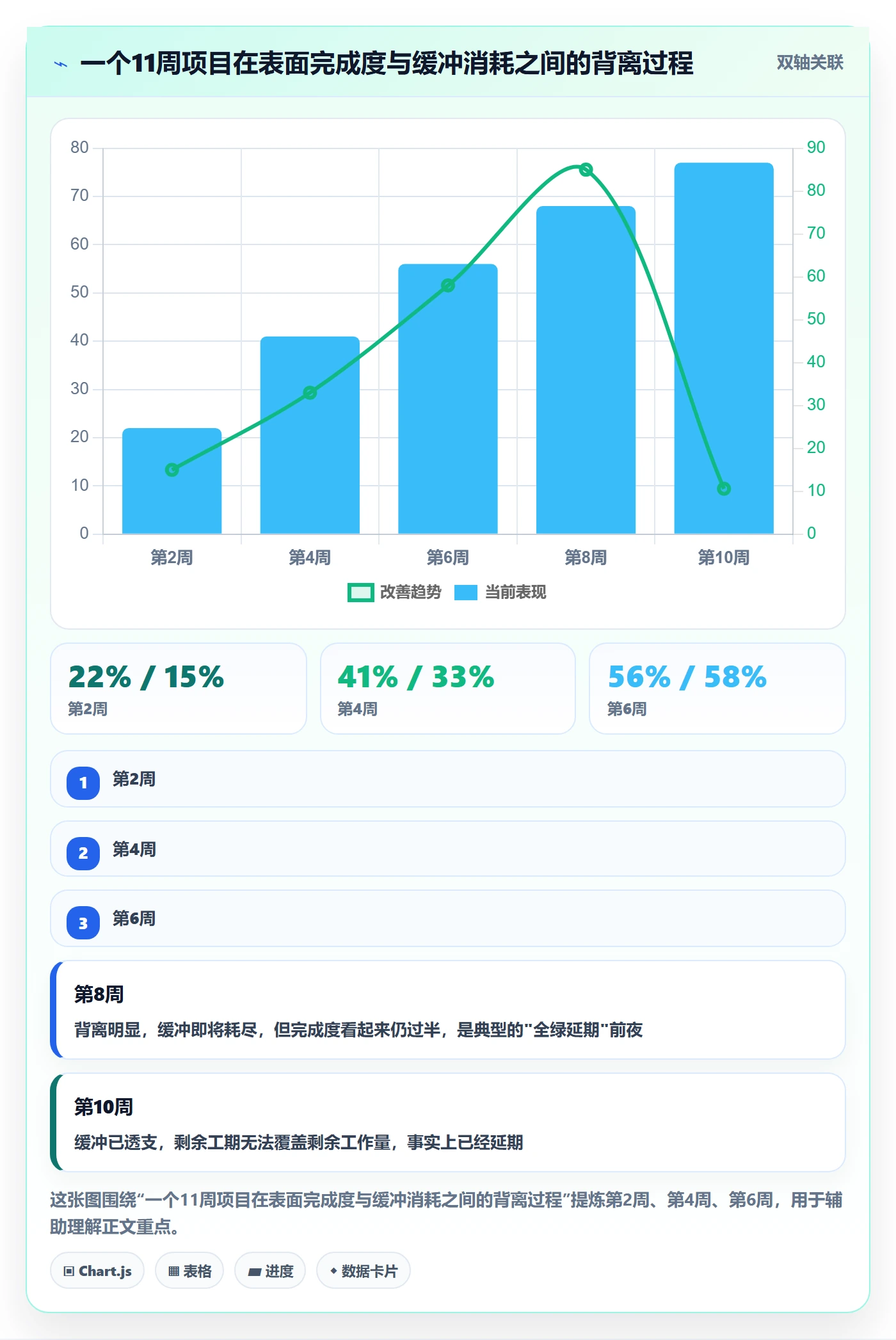

双轴图那条缓冲消耗率先于完成度背离的曲线很实用,第6周就进黄区但大家都觉得还好,这种滞后指标和领先指标的错位确实是"全绿延期"的根源。
四档交付物状态加验收人这个替代方案比百分比靠谱,但落地难点在于验收人愿不愿意及时验收。定义写得再清楚,验收环节拖48小时,最后还是得靠升级机制兜底。
人项目每周6人时维护三套表格没人看燃尽图,这个例子太真实了。判断标准那句"机制停摆两周团队是松口气还是立刻慌",可以直接拿去自检现有流程。
