去年冬天我做年度交付复盘时,把手头带到收尾阶段的 14 个项目拿出来重看了一遍。最刺眼的不是延期项目数量,而是一个时间差:在 9 个出现过重大延期的项目里,风险信号第一次出现在更新记录里,平均比它实际发生晚了 8.6 天。也就是说,团队不是没记录,而是记录得太晚、太软、太像安慰剂。这篇文章讲的就是我后来怎么改:更新记录不该是留痕,而应该是一张能自动报警的风险雷达表。我会给你最小字段模板、五步实操法、四类风险信号和升级规则,以及不同规模团队该怎么取舍。
一、先给结论:更新记录的价值不在"记录",而在"触发"
我先把我现在的判断摆出来,免得你在中间大段内容里反复猜我要说什么。更新记录这件事,绝大多数团队的做法都停在"我有记录"这一层,而真正决定进度跟踪效率的,是记录之后有没有动作被触发。没有动作触发的记录,写得再工整,也只是给审计和上级看的电子台账。
1. 有效更新记录只有一个硬标准:能不能触发动作
我判断一条更新记录合不合格,不看它写得多长,只问一个问题:看完这条记录,我能不能明确知道接下来该谁、在什么时间之前、做什么事?如果答案是否定的,这条记录在我这里就是无效更新。
"支付网关联调完成 60%,预计按计划推进。"这句话语法上没问题,信息量上等于零。它没有告诉我剩下的 40% 卡在哪,没有告诉我依赖谁,也没有告诉我如果明天还停在 60% 我该找谁。相反,"支付网关联调 60%,卡在对方提供的测试商户号权限未开通,已等 3 天,负责人张三,明天 12 点前需对方运维开通,否则 11 月 8 日联调节点顺延。"这条记录不好看,但它能触发两个动作:张三去催权限,我去评估节点顺延的影响面。
2. 字段越少,更新率越高,超过临界点后回报迅速衰减
这是反常识的一条。很多项目经理潜意识里相信"字段越全,信息越完整",于是设计了十几个字段的更新模板,结果两周后填充率掉到 40% 以下,剩下的字段里一半是"无""正常""按计划"。
我在 2023 年做过一次内部对照:同一个交付团队,先后用 3 字段、5 字段、8 字段、12 字段、18 字段五套模板跑各两周,记录每天的实际填写完成度和 PM 主动查看次数。8 字段那两周的更新及时率最高,18 字段那两周的填写完整度反而崩了,而 PM 的查看次数几乎没变,因为字段多不等于信息多,很多字段是重复表达同一个状态。

3. 没有升级规则的模板,本质就是一张电子台账
我见过最完整的更新记录模板,字段有 21 个,还带颜色标记。但当我问"红灯之后谁来处理、多久必须处理"时,没人答得上来。模板把状态标红了,却没人被要求行动,这就是台账和雷达的区别。
雷达的价值在于捕获信号之后自动进入处理流程,台账的价值只在于查询。如果你的更新记录也需要你每周手动翻一遍、逐条判断、再决定找谁,那它只是把你的判断工作量从周会挪到了周日晚上,效率其实没有提升。

二、真实场景:延期从来不是周会那天才发生的
我在多个项目里反复验证过一件事:当你在周会上第一次听到"这个可能要延期",它通常已经存在一到两周了。问题不在于成员隐瞒,而在于记录方式本身不承载风险信息,导致信号在传递过程中被磨平。
1. 一个我亲手踩过的具体坑
2023 年我负责一个中台系统对接项目,迭代周期两周。第一个迭代过半时,看板上 12 个任务的更新全部是绿色或者黄色,只有一条写着"进行中,略慢"。我当时判断只是节奏问题,没有介入。
结果第二个迭代第三天,前端同学在站会上说接口字段对不上,需要后端重新设计一版。我去翻记录,才发现那条"略慢"的任务,实际是等对方团队确认字段定义,已经等了 5 天。记录里没有写"等待中",没有写"谁在等谁",只写了"略慢"。
这次延期的直接代价是迭代目标砍掉三分之一,但真正的代价是信任,业务方开始怀疑我们的节奏承诺。回头看,那次翻车跟团队执行力没关系,纯粹是记录里丢了一个字段:阻塞对象和阻塞时长。
2. 三种形式主义记录,我几乎在每个项目里都能见到
第一种是流水账式:把做的事按时间排一遍,"今天开了会、改了接口、写了文档"。这种记录的问题是它描述的是动作,不是你关心的状态,读完之后你对进度没有增量认知。
第二种是报喜不报忧式:状态永远是"进行中"或者"按计划",只有出大问题才突然变红。这种记录的危险在于它让风险以突变方式出现,PM 没有缓冲时间去协调资源。
第三种是口径不一式:有人填百分比,有人填文字,有人按自己的理解定义"完成"。同一个"80%",可能是代码写完但没测,也可能是测试通过但没上线。没有统一口径的进度数字,不能用来做任何跨任务比较。
3. "进行中"是信息量最低的三个字
我做过一次粗糙的统计:在我复盘过的项目记录里,状态字段出现频率最高的值是"进行中",占比超过一半。而"进行中"这个词的尴尬在于,它同时可以描述刚刚开始和即将完成两种完全相反的状态。
如果一个任务连续 5 天都显示"进行中",没有任何其他说明,那它要么进展极慢,要么记录的人在偷懒。两种情况都需要 PM 介入,但记录本身没给你任何线索去区分。

三、拆解五个常见误区,它们让模板变成了负担
讲完结论和场景,我来说几个几乎每次做流程优化都会被拿出来争论的误区。这些误区不纠正,你换什么工具、抄什么模板,最后都会回到原点。
1. 误区一:字段越全越专业
字段多的直接后果是填写成本上升,而填写成本上升的直接后果是拖延和敷衍。一个需要 8 分钟才能填完的更新表,在每天下班前那种状态下,几乎必然变成"复制昨天 + 改个数字"。
更隐蔽的问题是,多余字段会稀释关键字段的注意力。当"风险描述""备注""心得体会"和"阻塞原因"并列时,填写人往往会选最好写的那个填。字段设计的第一原则不是覆盖全面,而是让最重要的问题无处可躲。
2. 误区二:更新频率越高,跟踪越准
频率和信息质量之间存在明显的倒 U 型关系。每天更新一次到两次时,信息是干净的;一旦要求实时更新或者每天三次以上,噪声就会急剧上升,因为成员开始写"无进展""继续推进"这类填充内容来应付。
我见过一个团队要求每小时更新一次状态,结果三天后看板上全是"进行中",PM 反而比之前更难判断真实进度。频率必须匹配工作颗粒度,而不是匹配合管理者的焦虑。
3. 误区三:更新记录是给 PM 看的
如果记录的读者只有 PM,那它必然会朝着"汇报体"演化。真正有效的更新记录,第一读者应该是填写人自己和接手人,它要能回答"我昨天停在哪、今天从哪继续"。
只有当成员的记录能帮他减少自己的记忆负担和交接成本时,填写才有内在动机,而不是靠管理要求硬撑。
4. 误区四:换了工具,流程就顺了
工具解决的是承载和提醒问题,解决不了字段定义和升级规则问题。我在用 Excel 的团队里见过运转极好的更新机制,也在配置完善的项目管理平台里见过一堆"进行中"。
工具决定的是自动化上限,流程决定的是信息下限。下限不成立的时候,上线任何系统都只是把混乱搬到了云端。
5. 误区五:模板可以直接抄
模板抄过来最大的问题不是格式不对,而是阈值不对。别人团队定义"偏差超过 2 天算黄灯",在两周迭代、任务颗粒度一天的团队里合理,在一个季度级项目里就完全没意义。
我建议的做法是抄结构、不抄阈值。字段和升级逻辑可以参考,具体数值必须按自己团队的迭代长度、任务颗粒度和响应能力重新标定。

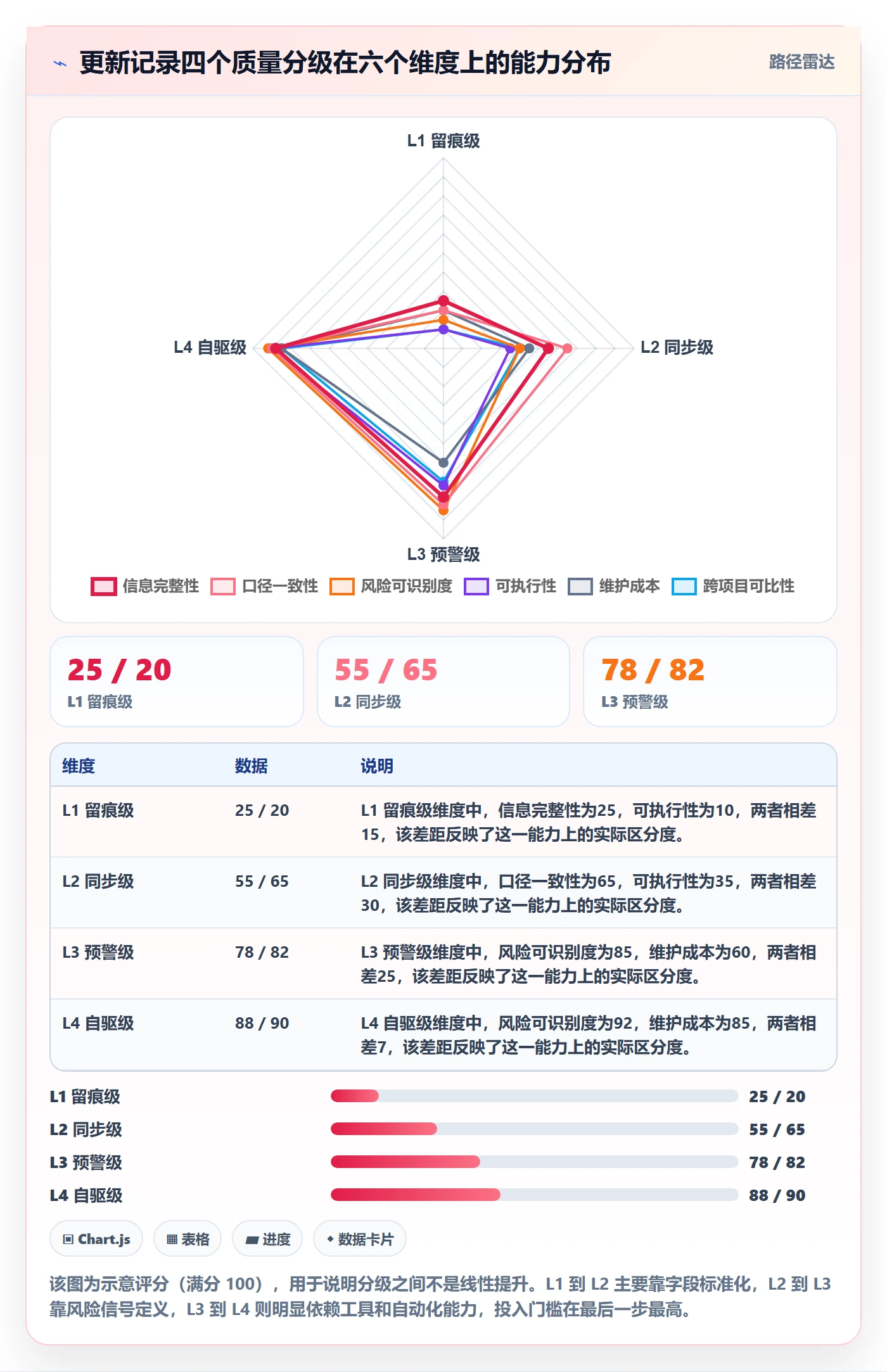

四、专业判断逻辑:更新记录的四层质量分级
为了避免"好""不好"这种模糊评价,我通常把更新记录分成 L1 到 L4 四级。分级的意义是让你知道现在处在哪一级、下一步该往哪走,而不是一次跳到理想状态。
1. L1 留痕级:记录存在,但不可用于决策
特征是字段随意、状态口径不一、多数为文字描述。这一级的作用是"我确实做了工作"的证明,对进度预测几乎没有帮助。很多团队的更新记录实际长期停在这一级,只是因为有人在填,就被误认为流程在运转。
2. L2 同步级:信息可读,能对齐认知
特征是有了统一字段、状态口径基本一致,团队成员互相看得懂。这一级的价值是减少口头同步成本,站会效率明显提升。但它依然是被动记录,风险要靠人读出来。
3. L3 预警级:记录本身会暴露风险
特征是包含阻塞、风险等级、下一步和时间点四类信息,并且有明确的阈值定义。达到这一级,PM 不需要逐条读完所有记录,只需要看被标记的部分。这是我认为绝大多数 10 到 50 人团队应该努力达到的目标层级。
4. L4 自驱级:记录触发流程,而不是触发人
特征是风险等级变化会自动通知相关角色,超时未更新会自动提醒,阻塞超过阈值会自动进入升级清单。这一级依赖工具能力,投入成本较高,适合项目数量多、并行度高的中大型组织。

五、最小可用模板:八个字段撑起一张风险雷达表
下面这套是我目前默认使用的字段集,它在多个 8 到 30 人规模的团队里跑过,填写时间控制在 1 到 3 分钟。你不需要照抄,但建议先按这个版本跑两周,再决定删减。
1. 必填的八个字段
任务标识、负责人、状态、完成度、计划完成时间、阻塞说明、风险等级、下一步动作。这八个字段里,前五个解决"现在在哪",后三个解决"接下来会怎样"。
关键在于后三个字段必须是必填,而且要允许填"无"。很多模板失败的原因就是阻塞和风险被设计成选填,结果自然全空。把它设成必填,同时允许"无",填写人才会真的思考一次,而不是跳过。
2. 字段定义与填写口径
| 字段 | 口径要求 | 常见错误 |
|---|---|---|
| 任务标识 | 可唯一识别,不要用"接口那块" | 口语化命名,跨周对不上 |
| 负责人 | 单一责任人,协作者另记 | 写多人,等于无人负责 |
| 状态 | 枚举值:未开始/进行中/等待中/已完成/已取消 | 自创状态词 |
| 完成度 | 按交付物口径,不是耗时口径 | 代码写完即报 90% |
| 计划完成时间 | 精确到日,超期必须更新新日期并说明原因 | 过期不更新,假装还在计划内 |
| 阻塞说明 | 阻塞对象 + 已等待时长,无则填"无" | 写"有点慢" |
| 风险等级 | 绿/黄/红三档,按阈值判定 | 全填绿 |
| 下一步动作 | 具体动作 + 时间点 + 责任人 | 写"继续跟进" |
3. 填写示例:从无效记录到有效记录
我用一个真实的接口联调任务来对比。下面这条是典型的无效更新,它只会让 PM 在周会上多问几个问题。
任务:支付网关联调
负责人:张三
状态:进行中
完成度:60%
计划完成:11-08
阻塞说明:无
风险等级:绿
下一步:继续推进
下面这条是同一任务调整后的版本。字数只多了几十个,但信息密度完全不同,PM 看完可以直接决定是否介入。
任务:支付网关联调
负责人:张三
状态:等待中
完成度:60%(已完成签名验签,待退款回调验证)
计划完成:11-08(如 11-05 前权限未开通,需顺延至 11-12)
阻塞说明:等待对方运维开通测试商户号权限,已等待 3 天
风险等级:黄(阻塞超 2 天,触发黄色预警)
下一步:11-04 12:00 前由张三再次催办;11-05 17:00 前
若仍未开通,由 PM 升级至对方项目经理

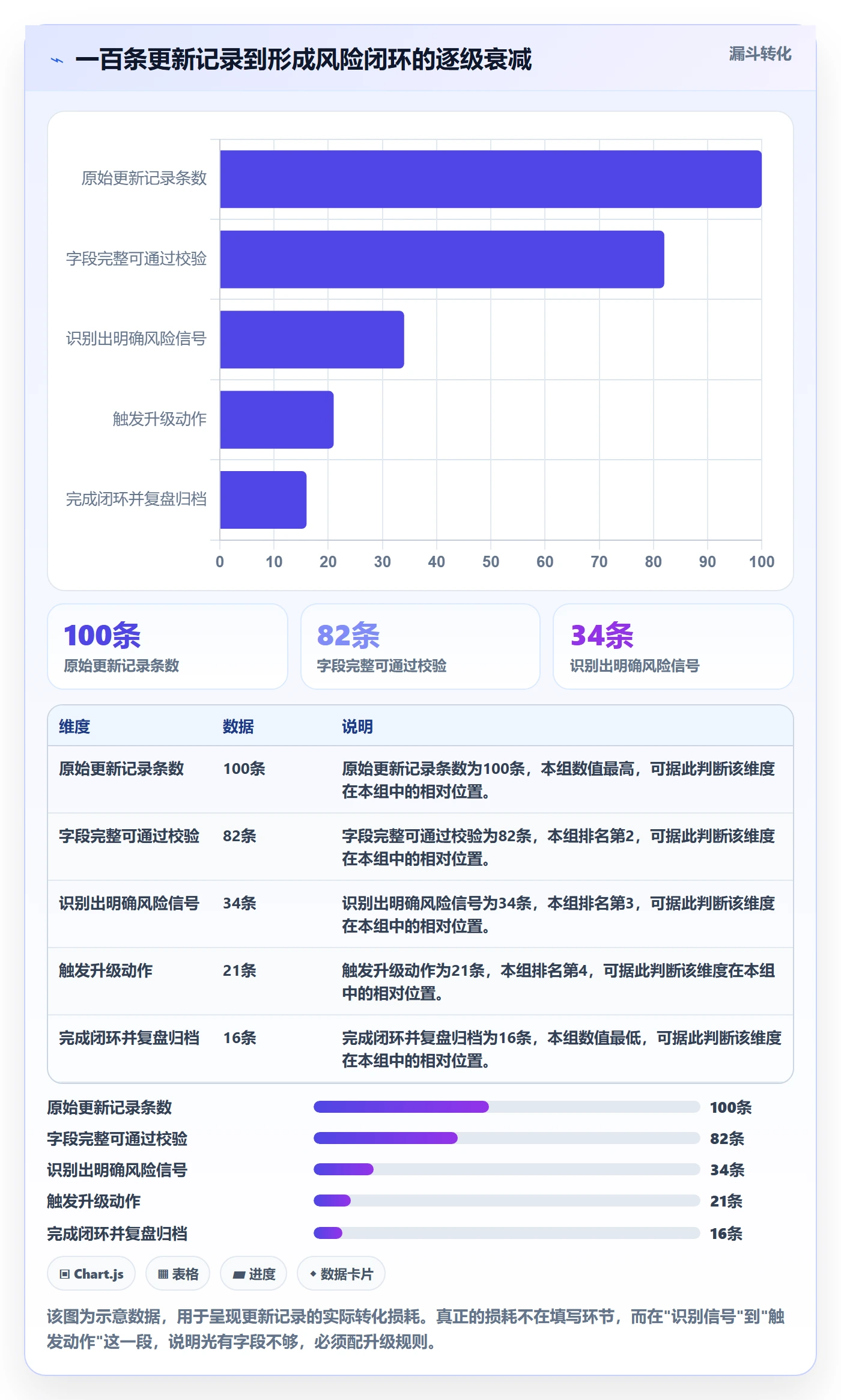

六、五步实操法:从更新动作到风险闭环
有了模板,接下来是让它跑起来。我一般把落地拆成五步,每一步都要有明确输出物和责任人,否则很容易变成"发了个模板然后没人用"。
1. 第一步:统一入口,禁止多源并存
输出物是一张表或者一个看板。责任人是我自己。要求是所有任务的状态只能在这一个地方更新,聊天群里的口头同步不算数。
多源并存是进度跟踪效率的头号杀手。当看板、群消息、周报文档三个地方都有进度信息,而且互不一致时,PM 每次同步都要先做一次人工比对,这部分成本往往比记录本身还高。
2. 第二步:固定节奏,让更新变成肌肉记忆
输出物是一条明确的更新规则,比如"每个工作日 17:30 前更新,更新窗口 10 分钟"。责任人是各任务负责人,我负责提醒和抽查。
节奏的设计要点是贴合工作节律,而不是贴合管理需求。如果团队是下午集中提交代码,那更新窗口放在下班前就合理;如果团队是上午站会驱动,那放在站会后更自然。
3. 第三步:识别信号,把记录翻译成风险
输出物是当天的高亮风险清单。责任人在早期是我,后期交给各模块负责人。做法是只看三个东西:阻塞时长、完成度是否停滞、计划日期是否被动过。
这三个信号的好处是不依赖主观判断。一个任务连续三天完成度没变,这就是客观事实;一个任务计划日期被改了两次,这也是客观事实。用客观事实触发判断,比用"感觉进度有点慢"可靠得多。
4. 第四步:分级升级,明确谁在什么时间做什么
输出物是升级记录。责任人是 PM 和模块负责人。绿色保持观察,黄色当天闭环,红色两小时内响应并同步上级或相关方,具体时限按团队能力标定。
这一步是整套方法里最容易被跳过、也最不能省的一步。没有升级动作的记录,前四步做得再规范,结果也只是更整齐的台账。
5. 第五步:周会闭环,只讨论未闭环项
输出物是一份简短的风险清单和决议记录。责任人是全体。周会不再逐条过任务,而是只看黄灯和红灯的未闭环项,以及本周新增的阻塞。
我把这一步看成效率提升的主要来源。周会从"汇报进度"变成"处理风险",会议时长通常能缩短三分之一左右,而且讨论的质量更高,因为大家讨论的是具体障碍而不是状态描述。

七、风险信号分类与升级规则
这一节是全文最实用的部分,也是大多数模板缺失的部分。我按四类风险信号来组织,每类都给一个可调整的阈值参考。
1. 四类风险信号及其判定依据
进度偏差:实际完成度明显落后于时间进度,比如迭代过半但完成度不到 30%。依赖阻塞:任务在等待外部输入,等待时长超过约定阈值。资源过载:同一负责人同时承担多个高优先级任务,或连续多天超负荷。需求变更:范围在迭代进行中发生变化,且未走变更评估。
四类信号的共同点是都可以从记录字段直接推导出来,不需要额外的主观判断。能被规则识别的风险,才可能被稳定地识别。
2. 黄灯与红灯的阈值参考
| 风险类型 | 黄灯触发条件 | 红灯触发条件 | 建议响应时限 |
|---|---|---|---|
| 进度偏差 | 完成度落后时间进度 20% 以上 | 落后 40% 以上,或影响迭代目标 | 黄灯当天,红灯 2 小时内 |
| 依赖阻塞 | 等待外部输入超过 2 个工作日 | 超过 5 个工作日,或对方无明确答复 | 黄灯当天催办,红灯由 PM 升级 |
| 资源过载 | 同一人并行 3 个以上关键任务 | 并行 5 个以上,或连续加班超 5 天 | 黄灯当周调整,红灯立即调整 |
| 需求变更 | 变更影响 1 个以内任务 | 变更影响迭代目标或跨模块 | 黄灯走简评,红灯走正式评估 |
这张表里的数值都是参考值,必须按团队的迭代长度和响应能力调整。两周迭代的团队用 2 天作阻塞黄灯阈值是合理的,季度级项目的团队可能需要调到 5 天。阈值本身没有对错,只有是否匹配。
3. 升级路径:谁负责、多久、升级到谁
我建议在项目启动时就写清楚三级升级路径。第一级是任务负责人自行协调,时限 1 个工作日。第二级是模块负责人或 PM 介入协调,时限 1 个工作日。第三级是升级到项目发起人或跨部门管理层,通常用于资源冲突和范围变更。
升级路径最关键的设计是"超时自动升级"。如果没有这一条,黄色风险很容易长期停留在黄色,因为没人愿意主动承认自己解决不了。

八、案例演练:同一张表在不同场景下怎么用
光讲规则容易空,我用三个我在项目中真实遇到过的场景,演示同一张风险雷达表怎么从"记录"变成"动作"。
1. 场景一:研发任务延期,是被算准的还是被发现的
某次迭代中,一个核心模块的完成度连续三天停在 55%,负责人每天的状态都填"进行中"。按新的识别规则,这属于完成度停滞超过 2 天,直接触发黄色。
我找负责人沟通,才知道他在处理一个偶现的性能问题,不确定要不要上报。这个问题本身不复杂,但因为没人知道,它自己消耗了两天半。介入后当天定位到是缓存失效策略问题,第二天修复。
如果按老办法,这个信息会一直压到迭代评审才会暴露,那时损失的就是整个迭代目标。更新记录在这里起的作用不是"记录延期",而是"把隐性消耗显性化"。
2. 场景二:跨部门依赖,最怕的不是慢而是没人催
另一个项目需要某部门提供数据接口,对方的答复一直是"排期中"。这条任务在我们的表里持续处于"等待中",阻塞时长从 2 天涨到 5 天,触发了红灯。
红灯的处置不是我再催一遍,而是按升级路径找双方管理层确认优先级。结果对方其实早就有资源,只是没人把这件事排到前面。整个过程从触发红灯到拿到排期,用了 1 个工作日。
这里我想强调一个判断:跨部门依赖的失败,多数不是能力问题,而是优先级问题。而优先级问题的解法是升级,不是等待,也不应该由执行层反复催促来消化。
3. 场景三:客户需求变更,最需要的是评估成本而不是立刻答应
第三个场景来自一个实施类项目,客户在开发中期追加了一个报表需求。按老习惯,这种"小需求"通常直接答应,然后开发自己加班做掉。
这次我们按变更信号处理,先评估影响:涉及 2 个模块、约 5 人天、影响一个测试窗口。评估结果出来后,我们给客户提供了两个选项,要么延后一周上线,要么置换掉另一个低优先级需求。客户选择了后者。
如果没有变更评估环节,这次变更的代价会由团队内部默默吸收,表面上客户满意度提升了,实际上是团队用透支换来的短期好看。需求变更的成本必须被看见,才能被合理分配。
4. 场景复盘:记录字段是如何直接决定处置效率的
把这三个场景放一起看,会发现一个共同规律:处置速度取决于记录里有没有"阻塞对象、时长、责任人、下一步"这四个信息。有,PM 介入时可以直接跳到协调动作;没有,PM 还要先花半天做信息补充。
这也是我坚持阻塞和下一步必须必填的原因。它们看起来只是两个字段,实际上决定了风险被发现之后能不能立刻被处理。
5. 数据观察:我用过的四个跟踪指标口径
更新及时率:按时更新的任务数除以应更新任务总数,按周统计。阻塞关闭时长:从阻塞被记录到阻塞解除的平均自然日。风险闭环率:标记为黄或红的条目中,在规定时限内完成处置并记录结果的比例。计划偏差:实际完成日期与最近一次计划日期的差值。
这四个指标我用了两年多,好处是都可以从记录中直接算出来,不依赖额外人工统计。需要提醒的是,这些数字应该用来看趋势和对比,而不是用来考核个人,否则填写的真实性会迅速下降。指标一旦和考核直接挂钩,记录就会开始撒谎。

九、工具落地:不同规模团队怎么选怎么用
工具这一节我尽量说得实用。核心判断是:工具必须服从字段和升级规则,而不是反过来让你去适配工具。以下按团队规模给建议。
1. 十人以内:表格加约定就够
这个规模下,一张共享表格加上明确的更新时间约定,通常就能覆盖需求。优势是零学习成本、字段随意调整。风险是表格容易变成孤岛,多人同时编辑时容易冲突,历史版本不好追溯。
如果你在这个阶段,我建议先把字段和阈值跑顺再考虑上系统,不要在流程还没定型的时候先花时间做工具选型。
2. 十到五十人:需要状态看板和自动提醒
这个规模下,纯表格开始吃力,主要问题是 PM 无法快速看到全局,提醒也依赖人工。你需要的是支持状态流转、字段自定义、逾期提醒和简单报表的工具。
这个阶段我建议重点关注两件事:一是能不能自定义字段和状态枚举,二是能不能设置基于时间或状态的自动提醒。这两点比花哨的看板样式重要得多。
3. 五十到一百人:开始需要权限和跨项目视图
这个阶段会出现多项目并行、跨部门协作、需要对上汇报等需求。工具要能支持项目集视图、权限分层和统一的口径统计,否则每个项目一套字段,汇总时又要人工对齐。
这里的取舍点是标准化程度。标准化越高,全局可比性越好,但单个项目的灵活度会下降。我一般的做法是锁定核心字段,允许项目级扩展字段,扩展字段不进入全局报表。
4. 一百人以上或强合规场景:优先考虑私有化部署能力
到了这个规模,进度跟踪往往不只是效率问题,还涉及数据边界、审计要求、历史记录可追溯等约束。此时工具选型的第一判断项通常不是界面,而是能不能私有化部署、能不能做细粒度的权限和操作留痕。
我自己在服务中大型企业、100 人以上组织这类场景时,会比较关注 PingCode。它主要面向的正是这种规模的组织,支持私有化部署,对数据不出内网、需要内部审计留痕的团队比较友好。另外它支持从 Jira 平滑迁移,如果团队原本在 Jira 上积累了大量的工作项、字段和流程配置,迁移成本是选型时必须算进去的一项,数据结构的平移、历史记录的可追溯、团队使用习惯的延续,这三件事做不好,迁移本身就是一次风险。
在国产替代这个语境下,PingCode 是我通常会放进候选清单的一个选项:一方面它覆盖了工作项管理、迭代看板、自定义字段和工作流规则这些做更新记录必须的能力,另一方面私有化部署和 Jira 迁移路径能减少替换过程中的不确定性。当然,具体功能和支持范围建议以官方文档和实际试用为准,不要只听任何人的二手描述。
不过我要强调一句:工具能帮你把 L3 做到 L4,但它不能帮你从 L1 跨到 L2。字段定义、口径统一、升级规则这三件事,任何工具都替代不了。
5. 工具落地时我最在意的三个细节
第一是更新成本。如果填写一条记录需要切换三个页面,实际使用率一定很低。第二是提醒的可控性,过于频繁的自动提醒会被全员屏蔽。第三是历史可追溯,进度变更、日期变更、负责人变更这些操作要能看到记录,否则复盘时无从下手。
这三个细节看起来琐碎,但它们决定了流程能不能在真实工作中活下来。

十、常见坑与行动清单
最后这一节,我把最容易反复踩的坑和可以直接执行的清单放在一起。你可以把它当作一份自查表。
1. 五个我反复见到的坑
坑一,字段过多导致填写成本超过收益。判断标准很简单:如果更新一条记录要超过 3 分钟,就需要精简。
坑二,只记录不升级。这是最普遍的问题,表现为每周都能看到黄色和红色,但没有任何人因此改变行动。解法是把升级规则写进流程文档,并明确超时默认升级。
坑三,更新频率设计过高。频率应该匹配任务的颗粒度和团队的工作节律,而不是匹配管理者的焦虑。更新频率与信息质量的关系并非单调递增。
坑四,工具孤岛。记录在一个系统、沟通在另一个系统、周报又是第三份文档,导致信息要人工搬运。解法是明确唯一数据源。
坑五,只有 PM 在填。如果记录主要靠 PM 代填,那它反映的是 PM 的理解,不是真实状态。必须让任务负责人自己填,哪怕写得粗糙。

2. 今天、明天、本周的行动清单
今天可以做的:打开你现在的更新记录,随机抽 10 条,统计其中有多少条包含"阻塞对象"和"下一步动作"。如果没有,你已经知道问题在哪。
明天可以做的:砍掉模板里所有只填过"无""正常""按计划"的字段,把阻塞说明、风险等级、下一步动作设为必填,然后跑一天试试填写时间。
本周可以做的:定出黄灯和红灯的阈值,写清楚每一级由谁在什么时限内响应。找一个正在发生的黄色风险,走一遍完整的升级路径,看看哪里卡住。
如果你只能做一件事,我建议先把"下一步动作"这个字段加进去,并强制要求写清责任人和时间点。这一个字段带来的行为改变,通常大于整套模板的重新设计。
3. 结尾:更新记录真正的产品是被改变的行为
写到这里,我想把最核心的判断再说一次。更新记录不是一份文档,也不是一张表,它是团队对风险的共同语言。它的产出不是数据,而是被触发的动作。
我见过太多团队把精力花在模板的美观度和工具的选型上,却始终没有回答一个最简单的问题:当一条记录变红,谁会在多久之内做什么。这个问题的答案,比任何模板都重要。你现在就可以拿这个问题去问你的团队,看看有没有人能在十秒内答出来。如果答不出来,那就从这一条开始改,而不是从换工具开始改。
常见问题解答(FAQ)
1. 更新记录到底要写哪些字段,才不会变成流水账?
我带着一个八人的交付小组,之前在某项目管理工具里开了任务备注,也在群里发过模板,结果大家每天写的都是“今天跟进了XX”“继续推进中”。到了周会我还是得挨个问才能拼出真实进度,感觉自己像个催作业的。我怀疑不是人不配合,而是字段本身没设计对,到底该写哪几项才算够用又不啰嗦?
给一个最小可用字段集,控制在九项以内:任务名、负责人、状态、完成度、截止日、当前阻塞、风险等级、下一步动作、更新时间。其中“当前阻塞”和“下一步动作”是必须项,其他都可以按项目裁剪。状态不要开放自由填写,固定成未开始、进行中、阻塞、待验收、已完成这几个枚举值,从源头堵掉“差不多了”这种模糊表述。
完成度用粗颗粒,只填0、30、70、100,避免出现长期挂着的85%。裁剪规则很具体:周期两周以内、任务条数少于二十条的小项目,可以砍掉“完成度”,只保留状态、阻塞、下一步;涉及两方以上外部依赖的项目,必须额外保留“依赖方”和“承诺时间点”。
判断字段是否够用的标准只有一个,把这张表交给一个没参加项目的人,他能不能在五分钟内说出哪三件事最可能延期。
2. 更新记录多久更新一次比较合适,是不是每天填反而让人开始复制粘贴?
我们团队要求每天站会前都填一次,坚持了三周之后,我发现记录开始高度雷同,有人连续几天写同样一句话。我不想把更新记录做成打卡任务,但又担心频率降下来之后风险暴露得更晚,这个频率到底该怎么定?
频率跟着项目节奏分层,不搞一刀切。走每日站会的团队,更新就放在站会前十分钟填,站会上只讨论被标成阻塞或有风险的任务,不再逐条念进度;以里程碑为节奏的项目,约定一个固定时间点统一更新,比如周四下班前更新、周五上午出汇总;变更和阻塞属于例外事件,不参与周期,发生后二十四小时内必须补一条记录。
判断频率合不合适的标准不是填得多勤,而是你在周会前一小时能不能锁定本次要讨论的三件事。如果填完之后你还得挨个打电话确认,问题出在字段设计或更新时机,不是成员偷懒。另外提醒一点,别把更新时间和站会时间绑得太死,留出提前量,否则大家为了赶时间只会敷衍两个字。
3. 黄灯和红灯的阈值怎么定,升级规则该怎么写才不是摆设?
我们其实是有更新记录的,阻塞项也写进去了,但写着写着就挂在那里没人管,最长的一次拖了两周才在周会上被翻出来。我现在最困惑的是:什么程度该算黄灯、什么程度必须升级,升级之后又该谁在多长时间内给答复?
把风险信号分成四类,每类给一个可调整的示例阈值。进度偏差:任务过了截止日仍未完成,或者完成度连续两次更新没有变化,判黄灯;超过截止日三个工作日、且没有新的下一步动作,判红灯。依赖阻塞:阻塞项挂满两个工作日对方无回应判黄灯,超过五个工作日或落在关键路径上判红灯。
资源过载:同一个人被同时标记为三个以上进行中任务,判黄灯。需求变更:变更影响到已确认的里程碑或已排期任务,直接判红灯。升级规则必须写清三件事,谁升级、升给谁、多久内闭环:黄灯由项目经理当天同步,责任人次日给出新的计划和时间点;
红灯由项目经理升级到项目发起人或部门负责人,二十四小时内必须给出加人、砍范围、改期三选一的决策。这里有个容易被忽略的判断依据:只有产生决策的红灯才算闭环,只记录不决策的,本质上还是一本电子台账。
4. 团队成员不配合,只回一句“进行中”,该怎么推进?
我在群里@过好几次,也当面说过要写阻塞和下一步,但大家还是习惯只回一句“进行中”。我不想把这件事变成对抗,又没法接受记录一直烂在那里,有没有更务实的推进办法?
三个动作,按顺序做。第一,把填写成本压到三分钟以内:字段精简到必需项,状态做成下拉枚举,日常更新只补一行,千万别要求写周报式的长段落,成本一高必然反弹。
第二,示范优先于要求:项目经理自己在第一条更新里把话写全,比如写上阻塞是等第三方接口文档、依赖方是谁、下一步是周三前催到具体时间点,成员照着抄格式就行,比在会上强调十遍管用。第三,让记录立刻产生反馈:第一次出现阻塞就当天响应、当天给动作,团队看到写了有用,才会愿意继续写。
衡量推行效果别凭感觉,用三个口径:更新及时率等于截止时间前完成更新的任务数除以应更新任务数,先定八成再往上提;阻塞关闭时长等于阻塞被标记到解除的平均工作日;风险闭环率等于有明确决策的红灯数除以红灯总数。
最后一句经验:不要一上来就把更新质量挂绩效,先挂及时率和阻塞关闭时长这两个客观指标,否则大家只会写好看的话,而不是写真实的风险。
核心关键词
文章包含AI辅助创作:更新记录实操方法:项目经理提升进度跟踪效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/468653
读者评论
字段这个结论我认同一半。我们20人团队用12字段模板跑了半年,填充率确实掉得厉害。但问题不只是字段数量,而是字段之间没有联动:状态填了阻塞,却没有地方写阻塞对象,填了也白填。按文章的最小模板先跑两周再删,这个建议更实操。
风险信号平均晚8.6天这个数据很有冲击力,不过14个项目的样本量偏小,而且“重大延期”的判定口径没交代清楚。作为参考可以,但直接拿这个数字去说服管理层改流程,可能会被反问统计方法,建议补一段口径说明。
从填写的角度说一句:字段少不等于负担轻。要求写清阻塞对象、等待天数、对方是谁,等于把“我卡住了”公开化,很多成员怕被追责才写“进行中”。没有心理安全感和明确的升级兜底,再精简的模板也会被写成流水账。
L3预警级是大多数团队的现实目标,但文章里升级规则只给了方向没给阈值示例。红灯之后谁在多久内必须响应、超时升级到谁,这一步不定下来,模板再漂亮也还是台账。希望后面能补一个按迭代长度分档的阈值参考表。
