跟踪流程与规范:项目经理进度跟踪实操方法关键指标

2023 年 4 月,我接手一个 27 人的交付型项目。接手时项目已经跑了 11 周,周报连续六周是绿灯,项目经理给我的结论是“整体可控,预计按期上线”。接手后第三天,我把所有任务的最近更新时间和依赖关系拉了一遍,发现 43% 的任务字段已经超过 10 天没有任何变更记录,而其中 6 个任务处在关键路径上。第 13 周,这个项目亮红灯,最终延期 38 个人天。这不是一个特例,我在过去几年做 PMO 和交付管理时反复见到同一种失败:团队不是不跟踪进度,而是跟踪出来的数据没法支撑决策。

进度跟踪真正的难点从来不是“记录”,而是“让记录产生偏差信号,并让偏差信号触发行动”。

这篇文章不推荐工具,也不讲概念。我会把我实际跑过的一套东西完整拆开:五步闭环流程、四类必须写下来的规范、八项能触发动作的指标、三张表和一张升级单,以及研发、交付、生产、多项目四种场景下怎么裁剪。附带的指标卡字段和状态字典,可以直接改成你团队能用的版本。

一、先把结论说清楚:进度跟踪的产出不是百分比,而是一份偏差清单

很多项目经理把“跟踪”理解成“收集进度并汇报”。收集和汇报本身不产生任何价值,它只是中间环节。真正有价值的产出只有一样:一份按优先级排序、写明责任人、写明截止时间、写明验证方式的偏差清单。如果一场周会开完,你没有拿到这样一份清单,那这场会的成本就只是消耗了 12 个人的 1 小时。

1. 三个核心结论

结论一:状态定义必须先于工具选择。在你决定用什么工具之前,得先回答“什么叫做完成”。如果团队里“完成”有三种理解,代码提交算完成、自测通过算完成、客户验收通过算完成,那么任何工具统计出来的百分比都是假的。我见过太多团队在工具上花了三个月,最后发现连状态字典都没有。

结论二:指标不是越多越好,而是每一个都要能触发一个动作。我在一个项目上见过 24 个指标的看板,项目经理自己都说不清其中 15 个是干什么的。判断标准很简单:如果某个指标亮了红灯,你能说出下一步做什么,这个指标就保留;说不出来,就删掉。一个能触发动作的指标,价值高于十个只能看的指标。

结论三:规范比流程更难建立,也更重要。流程是一张图,画出来只要半天。规范是每天都要执行的规则:谁在什么时候更新、更新哪些字段、超时怎么办、什么情况下必须升级。流程决定“怎么走”,规范决定“走不走得下去”。我观察到的规律是:流程完整的团队很多,规范落地的团队很少,两者的项目按期率差距通常超过 20 个百分点。

2. 为什么“催办式跟踪”必然失效

催办式跟踪的特征是:靠项目经理逐个问“这个做完了吗”“那个卡在哪”。它有三个致命缺陷。第一,信息传递层级越多,失真越大,经过三层传递后,原始偏差基本被磨平成“有点紧张但问题不大”。第二,催办消耗的是项目经理的时间,一个 30 人项目每周催办一次,按每人 8 分钟计算就是 4 小时,还不算等待回复和二次确认的时间。第三,催办没有沉淀,同一类问题下个迭代还会再发生一次。

偏差式跟踪不同,它依赖机制而不是人力:任务字段由责任人自己更新,系统按规则自动识别异常,项目经理只处理被标记出来的异常。项目经理的时间应该花在判断和协调上,而不是花在收集信息上。这两种模式的成本结构差异非常明显。

跟踪流程与规范:项目经理进度跟踪实操方法关键指标

二、三个真实场景:进度跟踪是怎么一步步失真的

抽象地讲“要重视进度跟踪”没有意义。我把三个我亲身处理过的场景完整写出来,每个场景都对应一类结构性缺陷。你会发现,这三个场景的根因都不是“团队不努力”。

1. 场景一:连续六周绿灯,第七周突然红灯

就是我开头提到的那个 27 人交付项目。它的失败链条非常典型:任务拆分到“开发完成”这一层就结束了,没有拆出联调、数据迁移、客户验收三个后置环节。于是前端后端各自报“完成”,整体进度看起来走完了 70%,但真正的关键路径,数据迁移和联调,还停在 0%。

这里的问题不是估算不准,而是进度百分比掩盖了关键路径的真实状态。一个项目的整体进度,永远由关键路径决定,不由任务数量决定。如果 100 个任务里 90 个完成了,但剩下的 10 个全在关键路径上,项目进度就是 10%,不是 90%。绝大多数“突然红灯”,本质上是关键路径偏差被平均值稀释了。

跟踪流程与规范:项目经理进度跟踪实操方法关键指标

2. 场景二:任务状态“完成”,验收却打回

第二个场景发生在一个内部系统重构项目上。开发团队连续三周把任务状态标为“完成”,测试团队接手后,第一轮回归发现 63 个缺陷,其中 11 个属于阻塞级。结果是项目看起来一直在推进,但可交付成果一次验收通过率只有 34%。

根因很清楚:“完成”缺少完成标准(Definition of Done)。开发认为代码提交并通过自测就是完成,测试认为通过回归才算完成,项目经理认为客户签字才算完成。三个角色三种定义,状态字段就失去了信息价值。我们后来做的第一件事,就是在状态字典里把“完成”拆成“开发完成”和“验收通过”两个状态,并强制要求前者必须附上自测记录和构建链接。

3. 场景三:跨部门依赖,等到需要时才暴露

第三个场景是交付实施类项目最常见的痛点。项目 A 需要运维部门在第 6 周前完成网络策略开通,但这条依赖只写在项目经理的私人笔记本里,没有进入任何共享视图。到了第 6 周,运维部门说排期在两周后。项目整体被卡住 9 个工作日。

这一类的损失最容易被低估,因为它不体现为“某个任务延期”,而是体现为“一批任务集体等待”。我统计过自己经手的项目里 187 条延期记录,跨部门依赖导致的等待占了最大的一块。依赖如果没有被显式登记为一条可追踪的对象,它就一定会以意外的方式出现。

跟踪流程与规范:项目经理进度跟踪实操方法关键指标

三、四个误区:为什么你的跟踪表越填越没人看

上面三个场景背后是四种反复出现的认知误区。我把它们单独拎出来讲,因为很多团队的跟踪机制做了三个月就没人用了,原因基本都在这四条里。

1. 误区一:把“进度百分比”当事实

百分比是一个主观估计,不是客观测量。一个人说“这个任务完成了 80%”,这个 80% 通常没有依据。而且越接近截止时间,估计的乐观偏差越大,这是我在多个项目上反复观察到的现象,任务在第 1 周报 50%、第 3 周报 80%、第 5 周还是 80% 的情况几乎是常态。

我的做法是用可验证信号替代主观百分比。比如“代码已合并到主干”“单元测试覆盖率达标”“交付物已上传并通过评审”“客户已签字确认”。这些信号是二值的,要么有要么没有,没有中间态,也就不存在“80%”这种模糊空间。剩下的复杂度,交给里程碑完成率去表达。

2. 误区二:用同一频率跟踪所有任务

有的团队要求所有人每天更新任务状态,结果是数据看起来新鲜,但大量更新是敷衍式的“进行中”。有的团队只做周跟踪,结果关键路径上的阻塞要等 5 天才被发现。频率应该跟任务的风险等级和位置挂钩,而不是跟人的职级挂钩。

我通常分三档:关键路径任务和阻塞态任务每天更新;一般任务每周更新;已进入待验收状态的任务按验收节点更新。这样既保证高风险信号及时,又不给团队增加无效的更新负担。

3. 误区三:只采集不决策

这是最容易被忽视的一条。跟踪表填得很完整,周会也开了,但会上读一遍数据就结束了,没有任何行动项产出。下次开会,同样的问题还在那里。久而久之,团队会形成一种判断,填表没用,反正也没人处理,于是数据质量进一步下降,进入负循环。

打破这个循环的关键是“每个异常都必须有归宿”。异常的归宿只有四种:当场解决、指派责任人限期解决、升级到更高层级、正式接受并变更基线。没有第五种。如果一条异常连续两周没有任何归宿记录,那说明跟踪机制本身失效了。

4. 误区四:用工具替代机制

工具是机制的载体,不是机制本身。我见过团队买了协同平台之后,把 Excel 里的做法原封不动搬进去,字段一样、状态一样、流程一样,结果只是一个更贵的 Excel。上工具之前,状态字典、更新频率、升级规则这三样必须先想清楚,否则工具只会把混乱放大。

跟踪流程与规范:项目经理进度跟踪实操方法关键指标

四、专业判断逻辑:五步闭环、四类规范、八项指标

这一节是全文的方法核心。我把它拆成三块:流程走五步,规范写四条,指标盯八项。三块之间的关系是,流程定义动作顺序,规范定义每个动作的执行标准,指标定义什么时候需要介入。缺任何一块,支撑都会塌。

1. 五步闭环:从基线到基线变更

很多人把跟踪理解成“采集数据”,其实采集只是第二步。完整的闭环是五步,每一步都有明确的输入和输出。

  1. 建立基线。输入是需求与范围,输出是可执行的任务分解结构、里程碑清单、依赖关系图、每项任务的完成标准。基线的意义是提供一个比较对象,没有基线就没有“偏差”这个概念。这一步我最看重的是把依赖关系显式写出来,包括跨部门依赖和外部依赖。
  2. 采集数据。输入是任务执行过程,输出是状态、工时、交付物、验收结果、风险与变更记录。采集的责任人是任务执行者本人,不是项目经理。项目经理只负责校验数据完整性和时效性,不负责替别人填。
  3. 偏差分析。输入是采集到的数据,输出是偏差清单。分析三个维度:与基线的差距(进度偏差)、关键路径的浮动时间消耗、资源负荷是否超载。这一步决定了后面的行动方向。
  4. 纠偏行动。输入是偏差清单,输出是行动项。可选手段包括赶工、快速跟进、资源调配、范围或优先级调整。每种手段都有代价,赶工增加成本和质量风险,快速跟进增加返工风险,调整范围影响客户预期,所以必须写明取舍理由。
  5. 复盘与基线变更。输入是行动结果,输出是经验记录和(必要时的)基线正式变更。基线不是不能改,但必须走变更流程,否则范围会在无人察觉的情况下不断膨胀。

跟踪流程与规范:项目经理进度跟踪实操方法关键指标

2. 四类规范:让跟踪能持续跑下去

(1)任务粒度规范。一条任务是否合格,我只看三条:能不能独立验收、能不能在 5 人天内完成、能不能指定唯一责任人。三条都满足才算合格。任务是跟踪的最小单位,如果任务本身太大,跟踪的颗粒度就永远上不去。

(2)状态字典规范。把状态定死,并写明进入和退出条件。我常用的六态是:未开始、进行中、阻塞、待验收、已完成、已取消。每个状态都要写明必填字段,比如进入“阻塞”必须填写阻塞原因和期望解除时间,进入“待验收”必须附交付物链接。下面是可直接改造使用的状态字典结构。

{
"statuses": [

{

"key": "not_started",

"label": "未开始",

"entry_condition": "任务已创建并分配到责任人,前置依赖未满足",

"exit_condition": "前置依赖全部关闭且责任人开始执行",

"required_fields": ["owner", "due_date", "estimate_hours"],

"timeout_rule": "距计划开始日期 2 天仍未启动,标记为潜在风险"

},

{

"key": "in_progress",

"label": "进行中",

"entry_condition": "前置依赖满足,责任人已开始执行",

"exit_condition": "产出物提交且不处于阻塞态",

"required_fields": ["owner", "actual_start", "remaining_hours"],

"timeout_rule": "连续 5 个工作日无字段更新,标记为状态陈旧"

},

{

"key": "blocked",

"label": "阻塞",

"entry_condition": "存在明确的外部依赖、资源缺失或技术障碍",

"exit_condition": "阻塞原因消除并记录解除方式",

"required_fields": ["blocker_reason", "blocker_owner", "expected_resolve_date"],

"timeout_rule": "阻塞超过 3 个工作日或影响关键路径,触发强制升级"

},

{

"key": "pending_acceptance",

"label": "待验收",

"entry_condition": "交付物已提交,等待评审或客户确认",

"exit_condition": "验收通过或打回并说明原因",

"required_fields": ["deliverable_link", "acceptance_criteria", "reviewer"],

"timeout_rule": "待验收超过 2 个工作日无评审动作,提醒评审人"

},

{

"key": "done",

"label": "已完成",

"entry_condition": "通过完成标准校验,验收记录可查",

"exit_condition": "不可逆,如需返工须新建任务",

"required_fields": ["acceptance_record", "actual_end", "actual_hours"],

"timeout_rule": "无"

}

]

}

(3)更新频率规范。关键路径任务与阻塞态任务每日更新;一般任务每周更新;待验收任务按评审节点更新。这三档要写进团队公约,并且在每周的跟踪表里能看出哪些任务违反了频率要求。

(4)升级规则规范。我建议的起点是:任务进入阻塞满 3 个工作日,或任何影响关键路径的偏差,必须升级;升级不是告状,而是请求资源或决策。升级单需要写清四件事,问题描述、影响范围(人天或里程碑)、需要的决策或资源、期望答复时间。

3. 八项指标:每一个都要能触发动作

我不推荐一次性上十几个指标。下面这八项是我在不同项目上验证过、并且都能对应到一个具体动作的。它们的共同特征是:读完之后你知道下一步该找谁、做什么。

指标 解决什么问题 采集频率 触发动作
里程碑按期达成率 项目是否还在原定节奏上 每周 连续两周下降,启动里程碑专项复盘
任务按时完成率 团队执行节奏是否稳定 每周 低于阈值时检查任务粒度与估算方法
进度偏差(SV,人天) 当前比基线落后多少工作量 每周 负值持续扩大时启动赶工或范围调整评估
进度绩效指数(SPI) 进度效率趋势是否恶化 每两周 低于阈值时重新评估剩余工期与资源
关键路径浮动时间 还有多少缓冲可以消耗 每周 浮动时间低于 3 天时冻结非关键变更
阻塞平均停留时长 阻塞处理机制是否有效 每日自动统计 超过阈值时检查升级链路是否被绕过
交付物一次验收通过率 完成标准是否被真正执行 每次验收 持续偏低时重写完成标准并做评审前移
变更影响率 基线是否在被隐性侵蚀 每月 上升时收紧变更审批门槛

这八项指标需要配套一张指标卡,否则不同的人算出来的数字会不一样。指标卡必须包含七个字段:指标名、业务问题、公式、数据来源、采集频率、预警阈值、责任人、触发动作。下面是一个可直接套用的模板。

metric_card:
name: 阻塞平均停留时长

business_question: 团队处理阻塞的效率是否在下降?

formula: sum(阻塞解除时间 – 阻塞开始时间) / 阻塞发生次数

data_source: 任务状态变更日志

frequency: 每日自动计算,周会复盘

threshold:

green: " 3 工作日"

owner: 项目经理

triggered_action:

yellow: 在周会上逐个确认阻塞原因与期望解除时间

red: 48 小时内提交升级单,明确所需资源或决策

metric_card:

name: 交付物一次验收通过率

business_question: 完成标准是否被所有角色一致理解?

formula: 一次验收通过的任务数 / 提交验收的任务总数

data_source: 验收记录表

frequency: 每次验收后更新,每月汇总

threshold:

green: ">= 85%"

yellow: "70% – 85%"

red: "< 70%"

owner: 质量负责人

triggered_action:

yellow: 抽取最近 10 次打回记录做原因归类

red: 暂停提交,重新对齐完成标准并做评审前移

关于阈值我必须说明一句:上面这些阈值是我在交付型项目上常用的起点,不是通用标准。研发迭代型项目的阻塞停留时长天然更短,生产制造类项目的验收口径也不一样。上线第一周不要设阈值,先采集两周真实数据,用中位数作为基准再定红黄绿线,这样团队才不会觉得标准是拍脑袋定的。

跟踪流程与规范:项目经理进度跟踪实操方法关键指标

五、案例观察:中大型组织为什么必须把机制放到平台上

前面讲的机制,在 20 人以下的团队用表格就能跑起来。但当组织规模超过 100 人、同时并行多个项目时,表格会先于机制崩溃。这一节我结合一个我深度参与过的迁移案例来说明边界在哪里。

1. 从表格到平台的转折点在哪里

我观察到的转折点通常出现在三个信号同时出现的时候。第一,跨项目依赖数量超过 40 条,靠人工维护关系已经不可靠。第二,同时进行的项目超过 6 个,管理者无法在单一视图里看清资源冲突。第三,进度数据需要向客户或上级单位提供可追溯的报表,表格版本无法满足审计要求。

这三个信号一旦出现,继续用表格的代价会快速上升。最典型的表现是:项目经理每周要花 3,5 小时在数据汇总上,而这些时间本来应该花在偏差判断和跨部门协调上。平台的价值不是让表格变好看,而是把“采集,校验,标记异常”这一段自动化,把人释放到判断环节。

2. 平台在跟踪机制里承担什么角色

我参与的这个案例是一家制造企业,研发与交付合计 340 人,同时并行 11 个项目。他们原本用的是国外某项目管理工具,问题集中在三点:权限模型和国内组织架构不匹配、私有化部署诉求无法满足、跨部门审批流需要大量二次开发。这也是很多中大型组织最终转向国产平台的原因。

他们最终评估并采用的是 PingCode。需要说明的是,PingCode 主要服务中大型企业及 100 人以上组织,这个定位和案例中的组织规模是匹配的。选它的核心理由有三条:第一,支持私有化部署,满足制造行业对数据不出内网的要求;第二,支持从 Jira 平滑迁移,字段、工作流和历史的映射可以批量完成,不需要团队重新学习一套全新习惯;第三,本地化的工作流与权限模型,对国内多层级组织更友好。

如果组织正处在国产替代选型阶段,PingCode 是常见评估名单里排在前面的选项之一。

但我必须补一句判断:平台解决的是“机制的执行效率和一致性”,不是“机制的设计”。我在这个案例里见过最危险的做法,是把旧表格原样搬进平台,然后期待数据质量自己变好。真实顺序应该是反过来,先把状态字典、更新频率、升级规则定下来,再让平台去承载它们。他们最终是先花了两周梳理六态字典和指标卡,才开始配置系统。

3. 迁移过程与迁移后的数据观察

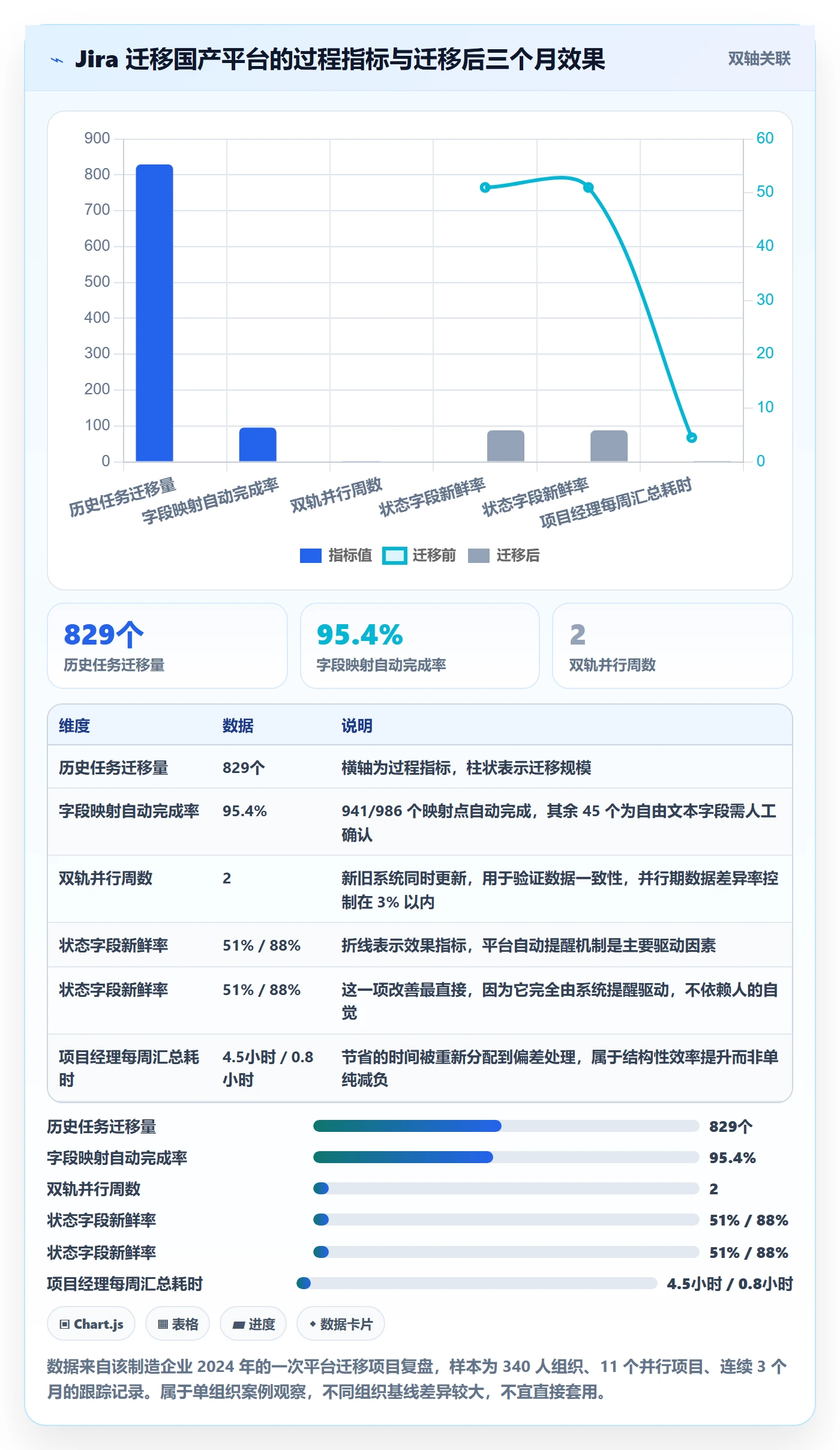

迁移本身是一个项目,需要单独管理。他们的迁移一共用了 6 周,前 2 周做字段盘点和工作流映射,中间 2 周做数据迁移与校验,后 2 周双轨并行。829 个历史任务里,986 个字段映射点(含自定义字段)有 941 个完成自动映射,其余 45 个需要人工确认,主要集中在旧系统里的自由文本字段。

迁移完成后 3 个月,我帮他们做了一次跟踪机制的效果复盘。几个变化比较明显:状态字段新鲜率从 51% 升到 88%,阻塞平均停留时长从 6.4 个工作日降到 2.3 个工作日,周会时长从 100 分钟压缩到 50 分钟。最重要的是,项目经理每周用于数据汇总的时间从 4.5 小时降到 0.8 小时,这部分时间被重新分配到了偏差处理和跨部门协调上。

跟踪流程与规范:项目经理进度跟踪实操方法关键指标

六、不同场景下的行动建议

同一套框架,落到不同业务场景里,重点完全不同。我按四类常见场景给出可执行的裁剪建议,你可以直接对照自己的项目类型取用。

1. 研发迭代型:抓节奏,抓阻塞,抓验收标准

研发项目的核心风险不是“任务没做”,而是“做完的东西不符合预期”。所以跟踪重点放在三处:迭代节奏是否稳定(任务按时完成率)、阻塞是否被快速解除(阻塞平均停留时长)、完成标准是否被一致理解(一次验收通过率)。

任务粒度建议控制在 3 人天以内,超过这个量级的任务基本无法在一个迭代内被有效跟踪。每日站会只看阻塞和当日计划,不要用来通读进度。研发场景最忌讳把“代码提交”当成完成,务必把“开发完成”和“验收通过”拆成两个状态。

2. 交付实施型:抓依赖,抓验收,抓回款节点

交付项目的最大风险来自跨部门依赖和客户侧确认。跟踪重点应该放在依赖登记表的完备度、客户验收节点的时间差、以及回款节点与交付节点的对应关系。我在交付类项目上会强制要求:所有跨部门依赖必须作为独立对象登记,包含依赖方、期望完成时间、实际完成时间和影响的任务清单。

验收环节建议提前介入,不要等到交付物全部完成才提交。可以在完成度达到 60% 时做一次预验收,把口径差异提前暴露出来。这一条我在两个项目上验证过,能把一次验收通过率提升 20 个百分点以上。

3. 生产制造型:抓节拍,抓物料,抓停机

生产进度跟踪和项目进度跟踪不是同一套逻辑。生产关注的是节拍、产能利用率、物料齐套率和设备停机时间,而不是任务依赖网络。这里的关键指标应该换成:计划达成率、工序在制品数量、物料齐套率、设备综合效率。

千万不要把项目管理的甘特图直接搬到生产现场。生产是连续流,项目是一次性的,两者的跟踪频率和异常定义完全不同。生产场景更适合用日滚动计划和班次看板,而不是周报和里程碑。

4. 多项目组合型:抓资源冲突,抓优先级,抓整体风险

当组织同时运行 5 个以上项目时,跟踪对象要从“项目”上移到“资源”和“优先级”。这个层面最重要的不是单个项目是否延期,而是关键资源是否被过度占用、优先级冲突是否被及时仲裁。

我建议建立一张组合视图,至少包含三列:项目优先级、共享资源占用率、整体风险等级。每周做一次资源冲突扫描,把占用率超过 100% 的资源标出来,作为优先级仲裁的输入。多项目管理的核心矛盾永远是资源分配,而不是进度汇报。

跟踪流程与规范:项目经理进度跟踪实操方法关键指标

七、不同情况下的取舍

所有跟踪机制本质上都是在几个矛盾之间做取舍。没有最优解,只有适合当前团队成熟度的解。我把四组最常见的取舍写出来,并给出我的判断依据。

1. 跟踪粒度与管理成本的取舍

粒度越细,偏差发现越早,但管理成本越高。我做过一次粗测:任务平均粒度从 10 人天压到 3 人天,管理耗时从每周 28 人时升到每周 52 人时,接近翻倍。但偏差平均发现滞后从 9 天降到 4 天,纠偏成本显著下降。

我的判断依据是项目剩余时间。如果项目总工期只剩 8 周,把粒度压到 5 人天以下意义不大,反而增加负担;如果还有 6 个月,前期把粒度做细的收益会远超成本。另一个判断维度是团队成熟度:成熟团队可以自己判断任务粒度,不成熟团队需要给出硬性上限,比如“任何任务不超过 5 人天”。

跟踪流程与规范:项目经理进度跟踪实操方法关键指标

2. 更新频率与信息新鲜度的取舍

高频更新能提升信息新鲜度,但会带来敷衍式更新的风险。我见过最极端的案例是某团队要求全员每日更新工时,两周后更新率还在 90%,但字段内容 70% 是直接复制前一天的。这种情况下,数据看起来新鲜,实际上完全不可用。

我的做法是不要用频率考核,而用“字段变更率”考核。一个任务连续 5 天字段完全没变,本身就是异常信号,需要被标记出来问清楚,而不是简单地罚一次。这样既保护了团队的真实性,又能识别出真正停滞的任务。

3. 指标数量与决策效率的取舍

指标太少会漏掉风险维度,太多会让决策瘫痪。我的经验值是:单个管理层级同时盯的指标不超过 8 个,单个项目经理每天看的指标不超过 5 个。如果一个指标一个月内没有触发过任何动作,就把它降级为季度复盘指标,不再放进日常看板。

另一个实用技巧是分层:团队看执行类指标(任务按时完成率、阻塞时长),项目经理看偏差类指标(进度偏差、浮动时间),管理层看结果类指标(里程碑达成率、整体风险等级)。不同层级看不同指标,比所有人看同一块大屏有效得多。

4. 表格与平台的取舍

这不是一个“哪个更好”的问题,而是规模问题。20 人以下的单项目,表格的灵活性更高,改字段不需要走配置流程;30,80 人的多项目,协同平台的优势开始显现;超过 100 人、并行项目超过 6 个,平台基本是必需品。

但要警惕另一种浪费:组织只有 30 人,却上马了一套需要专门管理员维护的复杂平台。工具复杂度应该略低于团队当前的管理成熟度,而不是高于它。工具比团队成熟度高太多,团队会绕过它;低太多,又支撑不住。这个“略低一点”的度,需要在试点阶段反复调整。

组织规模 并行项目数 推荐承载方式 主要理由
20 人以下 1,2 个 表格 + 共享文档 灵活、零学习成本,机制尚未稳定时不宜固化
20,50 人 3,5 个 轻量协同工具 + 表格 需要跨项目视图,但字段变更频繁,保留表格作为补充
50,100 人 5,8 个 协同平台为主 依赖关系与资源冲突已超出人工维护能力
100 人以上 8 个以上 企业级平台,优先考虑私有化部署与迁移能力 需要权限隔离、审计追溯、历史数据迁移与统一报表

八、30 天落地清单

如果你现在就想动手改,我建议按 30 天分四周推进。不要试图一次性把所有规范建完,那一定会失败。每周只做一件事,做完再进入下一周。

1. 第 1 周:统一任务粒度和状态字典

这一周只做两件事。第一,抽取当前项目里 30 条任务,检查有多少条满足“可独立验收、5 人天内完成、唯一责任人”三条标准,算出合格率作为基线。第二,把六态状态字典写出来,包含每个状态的进入条件、退出条件和必填字段,然后开一次 60 分钟的会对齐。

这一周不要碰工具,不要改配置。状态字典没对齐就上工具,等于把分歧固化进系统。

2. 第 2 周:试点周跟踪表和红黄绿规则

选定一个 10,15 人的团队做试点,用一张周跟踪表跑一周。表格字段至少包含:任务名称、责任人、当前状态、完成标准、计划完成日、实际完成日、偏差天数、行动项、行动责任人、截止日。

同时确定红黄绿规则:绿灯是按计划;黄灯是有风险但仍在可控范围,需要有明确的缓解动作;红灯是已经影响里程碑,必须升级。这一周的目标不是数据好看,而是暴露问题。

3. 第 3 周:建立指标卡和升级机制

从八项指标里挑 4,5 项先做,每项都填完整指标卡,包括公式、数据来源、频率、阈值、责任人、触发动作。阈值先用试点第一周的实际中位数作为基准,不要照搬外部数字。

升级机制这一周要正式定下来:什么情况下必须升级、升级给谁、多久内答复、升级单包含哪些字段。建议配一张升级单模板,包含问题描述、影响范围、所需决策或资源、期望答复时间四项。

4. 第 4 周:复盘、裁剪、固化为团队规范

这一周做三件事。第一,复盘前三周的试点数据,找出哪些字段没人填、哪些指标从未触发动作,把没用的删掉。第二,根据团队反馈调整粒度和频率,把明显过重的部分减下来。第三,把最终版本写成一页团队公约,明确责任人、频率和升级规则,作为后续新项目的默认配置。

一页就够了。超过一页的规范,通常没人会读第二遍。

八、30 天落地清单

九、结语:从催进度到管偏差

回到开头那个 27 人的项目。如果重来一次,我不会先去问谁做完了什么,我会先做三件事:把所有关键路径任务挑出来、给每个状态写清进入退出条件、把跨部门依赖登记成独立对象。这三件事加起来花了不到两天,但它能避免的损失是 38 个人天。

进度跟踪这件事,最容易被误解的地方在于它的目标。它的目标不是让管理者知道进展,而是让偏差在还有时间纠正的时候被发现。一个好的跟踪机制,应该让项目经理在问题变严重之前就知道它,而不是在问题已经无法挽回之后才被通知。

我把这篇文章的核心压缩成一句话:流程走五步(基线、采集、偏差分析、纠偏、复盘与基线变更),规范写四条(任务粒度、状态字典、更新频率、升级规则),指标盯八项(每一项都必须能触发动作)。三块都做到,跟踪就不再是负担,而是项目最有效的风险控制手段。

下一步你可以做两个选择。如果只是想先试试水,从第 1 周的两件事开始,抽 30 条任务算合格率,写一份六态字典开一次对齐会,成本不超过 3 小时。如果你正处在组织规模扩张、表格快要撑不住的阶段,那么先梳理规范再评估平台,按照“任务粒度 → 状态字典 → 更新频率 → 升级规则 → 指标卡”的顺序推进,平台放在最后一步去承载它,而不是放在第一步去解决它。顺序错了,投入再大也只会得到一个更贵的表格。

常见问题解答(FAQ)

1. 项目经理跟踪进度的标准流程到底是哪几步?

我之前带项目基本就是每周开会问一遍「做完了吗」,结果上线前一周才发现两个关键依赖根本没打通,被老板问得说不出话。后来才意识到自己一直在「问进度」,而不是「跟踪进度」,可网上搜到的流程要么太抽象,要么直接是工具广告。我想搞清楚一条能落到每周具体动作上的跟踪主线。

我一般把跟踪收敛成五步闭环:一是建基线,把WBS拆到可验收的任务,明确里程碑、依赖关系和完成标准;二是采数据,记录任务状态、实际完成时间、交付物、验收结果、阻塞与变更;三是比偏差,对照基线看关键路径有没有被挤压、里程碑有没有偏移;

四是出行动,赶工、调配资源、调优先级或走正式变更,每项都写清责任人和截止时间;五是复盘并决定是否需要正式变更基线。落地时关键是固定周节奏:会前先预检数据、生成异常清单,会中只谈偏差、依赖和风险,不逐条念进度,会后一页纪要落到人。

判断标准很简单,一场跟踪会开完如果没有新增或关闭任何行动项,这场会基本等于没开。

2. 任务状态怎么定义才算规范?为什么「完成」总是各说各话?

我们团队最头疼的就是研发说做完了,测试说没收到提测,产品说验收没通过,可周报上全是一片绿。作为PM我每次都得翻聊天记录自己核对,既费时间又容易背锅。我就想知道状态字典到底该怎么定,才能让状态一填出来就是可信的。

核心是把「完成」从一个人的说法变成一个动作加一个证据。我会给每个状态写清定义和准入条件,最小可用的是六态:未开始、进行中、阻塞、待验收、已完成、已取消。进行中要求任务已实际开始;阻塞必须写明阻塞原因、影响对象和需要谁介入;待验收要求交付物已提交并附可查的链接或版本号;

已完成必须由验收方确认,而不是执行人自己勾选。同时定更新频率:执行人每日更新,PM每周核对,关键路径上的任务偏差超过一天当天升级。判断依据是「能否脱离本人解释」,换一个不了解上下文的人看到这条状态,能立刻知道下一步该谁做什么,这个定义才算合格。

3. 进度跟踪看哪些关键指标才不会被数据淹没?

我一开始把所有能统计的都堆成仪表盘,燃尽图、工时、缺陷、任务数全上,结果开会时大家只看颜色不看原因,真正要延期的事反而被埋了。我想知道到底哪几个指标是必须看的,每个指标又该触发什么动作。

我的原则是一个指标必须对应一个决策,否则不上看板。必留的几类是:里程碑达成率,按期达成数除以计划达成数,按月看趋势;任务按时完成率,按期完成数除以到期任务总数,用来判断估时和承诺是否靠谱;

进度偏差和进度绩效指数,用挣值口径算,进度偏差等于挣值减计划值,进度绩效指数等于挣值除以计划值,指数低于1说明进度落后,但要结合关键路径判断严重程度;关键路径浮动时间,接近零就意味着已经没有缓冲;再加阻塞平均时长和风险关闭率,反映团队解决依赖的能力。

阈值不要一刀切,我习惯先用团队过去两三个迭代的数据算出自身基线,再定黄灯红灯,黄灯由PM介入协调,红灯升级到项目发起人或跨部门负责人。指标控制在六到八个,再多就会变成摆设。

4. 小团队没有PMO,用什么工具和多长的跟踪节奏落地比较现实?

我们团队不到二十人,同时跑三四个项目,之前买过协同工具但大家嫌麻烦,最后又退回微信群加表格。我不想再折腾一套没人执行的规范,只想找一种能长期坚持下来的轻量做法。

先把节奏定下来再选工具,顺序反了基本会失败。我建议三层节奏:每日站会只解决阻塞和当天安排,控制在十五分钟内;每周一次进度跟踪会,看偏差、依赖和行动项;每个里程碑做一次评审,确认交付物和验收结果。工具按复杂度选:任务流为主、依赖简单的,看板类工具或表格就够;

跨部门依赖多、需要看关键路径和资源负荷的,用支持依赖关系和基线对比的项目管理工具;只承担汇报和同步作用的,用协同文档或某项目管理平台汇总即可,别指望工具替你做判断。落地别一次全上,先用两周在一个项目试点跟踪表和红黄绿规则,再补指标卡和升级机制,一个月后复盘裁剪成团队自己的规范。

判断成功的信号只有一个:不靠PM催,任务状态自己会更新。

核心关键词

读者评论

向
向思妍

文章里“43%任务超10天未更新,关键路径6个任务卡住”这个细节太真实了。我们项目也遇到过周报全绿,一查关键路径全是零进展。状态定义和更新频率不统一,再好的工具也只是把混乱搬上线。

齐
齐悦

作为开发,我经常被要求每天更新任务状态,但很多任务确实没进展,只能写“进行中”。文章提出按风险等级分档更新,关键路径每天、一般任务每周,这个思路更合理,也能减少无效填表。

江
江雅楠

跨部门依赖只记在私人笔记里,等到需要才暴露,这个痛点太准了。我们很多延期就是等运维、等接口。如果依赖能像任务一样登记、跟踪、升级,能省下大量人天。指标不在多,能触发行动才有价值。

文章包含AI辅助创作:跟踪流程与规范:项目经理进度跟踪实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/468297

赞 (0)
飞飞飞飞
进度管理项目进度全流程:项目负责人最佳实践与一文讲清
上一篇 36分钟前
更新记录实操方法:项目经理提升进度跟踪效率的实操方法方法与模板
下一篇 36分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
