计划进度最佳实践:项目负责人进度管理最佳实践,常见问题

去年第三季度,我接手了一个跨三地团队的数据中台项目。立项时承诺 12 周交付,第 6 周第一次里程碑评审会上,项目看板显示的完成率是 78%,看起来还不错。但当我逐个拉出关键路径上的任务时,发现真正处于阻塞状态的有 9 个,其中 3 个已经卡了超过 10 天没有任何人升级。两周后,项目延期 5 周,而真正的原因不是某个任务干得慢,而是没有任何一条机制能让阻塞被及时看见、被及时决策"。

这件事之后,我把自己的进度管理方法拆成了一整套"闸门"体系,并在后面 4 个项目里反复迭代。这篇文章就是这套方法的完整记录,也包括我踩过的坑和至今仍在困扰我的常见问题。

一、核心结论:进度管理管的是承诺、依赖、变更和透明度

先把结论放在最前面,后面所有章节都是这个结论的展开。项目负责人做进度管理,本质不是催进度,而是管理四件事:承诺、依赖、变更和透明度。把"催"当成主要手段,短期内可能有效,长期一定失效,因为你会成为整个项目唯一的进度驱动引擎,一旦离职或请假,进度立刻失控。

我见过太多项目负责人把 80% 的精力放在"问进度"上:每天在群里问"这个做完了吗",每周开一次例会听汇报,每个月更新一次甘特图。这套动作看起来很勤奋,但它属于"事后感知",不是"事前设计"。

真正有效的进度管理,是在计划阶段就把承诺拆解到人的颗粒度,在执行阶段让依赖和阻塞自动浮出水面,在监控阶段用指标趋势而不是单点数据做判断,在变更阶段建立受控的评估和升级机制。这四个动作对应四个关键词:可承诺、可透明、可调整、可复盘。

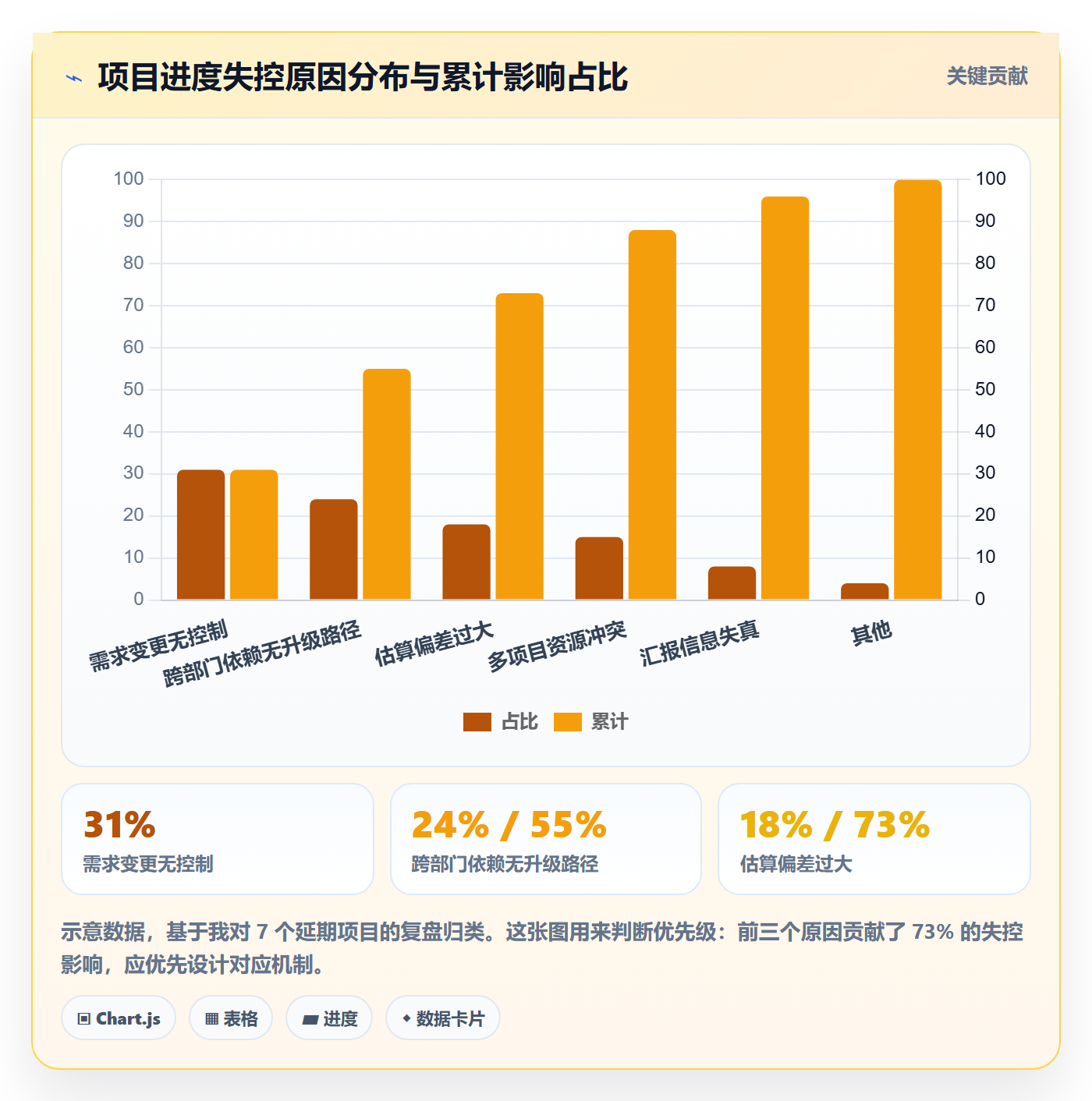

计划进度最佳实践:项目负责人进度管理最佳实践,常见问题

这张图想说明一个反直觉的事实:事后感知型负责人看起来最忙,结果却最差。因为他们的忙碌消耗了大量沟通带宽,却没有沉淀为机制。事前设计型负责人前期看起来"慢",但他们建立的是可以自我运转的系统。

二、背景与真实场景:项目负责人为什么总在救火

我做过一个非正式统计:在我接触过的 30 多个中大型项目里,项目负责人平均每周花在"进度相关沟通"上的时间是 14 到 18 小时,占工作时间的 35% 以上。但这些沟通里,真正产生决策的比例不到 20%,大量时间是花在"确认信息是否准确"和"协调谁来做"上。

1. 三种最典型的高频场景

第一种是多项目并行下的资源撕裂。一个后端骨干同时被三个项目排期,每个项目负责人都认为他"应该有空",结果他只能在三个项目间来回切换,实际有效产出不到 40%。问题不在这个人,而在于没有统一的资源可见性和优先级裁决机制。

第二种是需求频繁变更导致的基线失效。项目立项时定了一个交期,但第 3 周业务方加需求,第 5 周老板调整优先级,第 8 周发现上个季度的需求被临时插队。基线早就变了,但所有人还在用原来那个交期来评判进度,导致"永远延期"。

第三种是跨部门协作的依赖黑洞。你的任务完成了,但依赖的安全评审、法务审核、运维上线窗口一直排不进来。你无法控制对方,但对方一旦延迟,责任却算在你的交期上。

2. 这些场景背后的共同原因

这三种场景看似不同,本质是同一件事:项目负责人承担了进度结果的责任,却没有拿到对应的机制权力。他们能推动的只有沟通,不能改变资源分配、不能否决需求、不能强制升级。于是只能靠个人威望和不断催办去弥补机制缺口。

计划进度最佳实践:项目负责人进度管理最佳实践,常见问题

三、常见误区:90% 的项目负责人会踩的 5 个坑

在带团队和做咨询的过程中,我反复看到同样的误区。这些误区单独看都不严重,但组合起来会系统性地削弱进度管理能力。

1. 误区一:把进度管理等同于催办

这是最普遍的误区。项目负责人把自己变成了"人形提醒器",每天问进度、每周做汇总。这种模式的最大问题是它不可扩展:你管的项目越多,沟通成本越高,而你获得的边际信息量越低。

更糟的是,经常被催的成员会形成依赖:反正会有人来问,自己就不主动暴露风险。最终所有进度信息都汇聚到你这里,你成为整个项目的单点瓶颈。

2. 误区二:只看完成率,不看关键路径

完成率是一个非常误导人的指标。如果 80% 的任务完成,但剩下的 20% 全部在关键路径上,项目依然会延期。反过来,完成率只有 50%,但关键路径上的任务全部在轨,项目反而可能按时交付。

我自己就吃过这个亏。前面提到的数据中台项目,完成率 78% 看着不错,但阻塞集中在关键路径,实际风险远高于数字呈现。

3. 误区三:认为工具越复杂越专业

我见过团队花两个月配置一套复杂的项目管理平台,字段几百个,报表几十张,结果没人愿意维护。工具的价值在于降低信息同步成本,而不是增加填报负担。工具越重,数据越假,最后你看到的看板只是"填出来的漂亮"。

4. 误区四:把里程碑当成日期节点

很多项目的里程碑就是"某月某日完成某模块"。但里程碑的本质应该是决策点和交付物的验收点。没有决策含义的日期节点,只是日历上的一个标记,对进度管理毫无约束力。

5. 误区五:延期后第一时间"承诺补救"

延期发生时,项目负责人的本能反应是"我保证下个月补回来"。这往往导致二次伤害:为了赶工牺牲质量,下一个里程碑再次延期,信任进一步透支。正确的顺序是先重新评估、再沟通取舍、最后才是承诺。

误区 典型表现 真实代价 纠正方向
把进度管理等同催办 每天群里问进度 负责人成为单点瓶颈 建立可见性,让信息自己流动
只看完成率 用百分比汇报 关键路径风险被掩盖 关键路径独立追踪
工具越复杂越好 几百个字段没人维护 数据失真 先流程后工具,字段最小化
里程碑=日期 日期到了开个会 缺少决策约束 里程碑绑定交付物和决策
延期后硬承诺 "保证补回来" 二次延期、信任透支 先评估、再取舍、后承诺
三、常见误区:90% 的项目负责人会踩的 5 个坑

四、专业判断逻辑:五道闸门框架

基于上面这些经验和教训,我把自己用的方法整理成一个框架,叫"五道闸门"。它不是一个理论模型,而是我在多个项目上跑通过的操作序列。五道闸门分别是计划闸、承诺闸、透明闸、变更闸、复盘闸,它们的顺序不能颠倒。

1. 计划闸:把进度变成可执行结构

计划闸的核心问题是:这个计划拆到"可交付、可负责、可验证"了吗?如果任务描述是"完成用户模块开发",那它不通过。如果描述是"完成用户登录接口,验收标准为通过 12 个自动化用例,负责人张三,依赖支付模块的 token 设计冻结",那它通过。

计划闸的目的是让你在看到计划的第一眼,就能判断哪里可能出问题。凡是不可验证的任务,都是未来争议的种子。

2. 承诺闸:谁承诺、承诺什么、什么时候确认

很多项目的所谓"排期"其实是分工,不是承诺。分工是"你负责这块",承诺是"我确认在某个时间点交付某个结果,如果做不到我会提前几天告知"。这两者差别巨大。

承诺闸要求每个关键交付物都有明确的承诺人,并且承诺人自己确认过时间,而不是被分配。没有承诺的排期,本质上是负责人的一厢情愿。

3. 透明闸:让依赖和阻塞自动浮现

透明闸解决的是"什么时候知道出问题"。理想情况下,阻塞产生的那一刻就能被发现,而不是等到周会。实现方式包括:可视化的看板、明确的阻塞标识、升级 SLA、每日短同步。

这里的关键不是工具多先进,而是是否有人有动力第一时间暴露阻塞。如果暴露阻塞会被批评,团队就会选择隐瞒,透明闸就形同虚设。

4. 变更闸:受控的评估与决策

变更闸不是阻止变更,而是让变更"可见、可评估、可决策、可追溯"。任何范围、时间或资源的变更,都必须走一个统一入口,产出评估结论(影响哪些里程碑、增加多少人天、是否影响其他项目),由明确的人决策,并记入变更日志。

5. 复盘闸:把一次项目变成组织资产

复盘闸的核心不是追责,而是回答三个问题:偏差发生在哪、根本原因是什么、下次用什么机制防止。产出的应该是一份可复用的检查清单、模板或指标基线,而不是一份"经验总结"。

计划进度最佳实践:项目负责人进度管理最佳实践,常见问题

五、计划阶段最佳实践:把进度变成可执行承诺

计划阶段是整篇文章里我最想强调的部分,因为80% 的进度问题,在计划写完的那一刻就已经埋下了。下面这些动作,是我在项目上反复验证有效的做法。

1. 用 WBS 拆到"可交付、可负责、可验证"

WBS(工作分解结构)不是画得越细越好,而是要拆到满足三个条件:有一个明确的交付物、有一个明确的负责人、有一个可验证的完成标准。满足这三条,任务粒度就合适了。不满足,就该继续拆或重新定义。

我常用的判断方法是问三个问题:这个任务做完了,我能看到什么东西?这个任务谁负责,他同意吗?这个任务完成了,我们怎么知道它是"真的完成了"而不是"差不多完成了"?

2. 里程碑不是日期,而是决策点和交付物

我把里程碑重新定义为"需要做决策或验收交付物的时间点"。一个合格的里程碑应该包含:交付物清单、验收标准、参与决策的人、决策事项。例如"完成架构设计评审"比"架构设计阶段结束"要有意义得多。

这个定义带来的直接好处是:每个里程碑评审都是一次真实的进度检验,而不是走个形式的过场会。

3. 依赖关系与关键路径必须显式标注

依赖分两种:内部依赖(团队内的任务先后)和外部依赖(跨团队、跨部门的输入)。外部依赖是项目延期的最大来源之一,必须显式标注并被单独跟踪。关键路径则是决定项目最短工期的任务链,它的任何延迟都会直接传导到交付日期。

在实践里,我要求所有关键路径上的任务必须有"最晚开始时间"和"浮动时间"两个字段。浮动时间为 0 的任务,一旦延期就必须立即升级,不能等到周会。

4. 估算要有依据,缓冲要分层

估算不准是常态,但"没有依据的估算"是灾难。我要求每个关键任务至少有三种估算输入:历史类似任务的实际耗时、负责人的乐观-现实-悲观三点估算、外部约束条件。这三者交叉验证后再定一个基准值。

缓冲方面,我倾向于分层管理:任务级缓冲由执行人自己掌控,项目级缓冲由负责人统一调度,管理层缓冲不对外公开。这样既保护了执行人,又防止了缓冲被层层消耗。

5. 计划模板必须包含的核心字段

一份可用的计划,至少应该包含以下字段。字段不是越多越好,但这些是底线。

  • 任务标识:唯一编号,方便引用
  • 交付物描述:完成后能看到什么
  • 负责人:唯一责任人,不是团队名
  • 预估工时:人天为单位
  • 最早开始/最晚开始:约束边界
  • 浮动时间:判断紧急度的核心
  • 依赖项:前置任务或外部输入
  • 验收标准:怎么算完成
  • 风险标记:高风险任务单独跟踪

计划进度最佳实践:项目负责人进度管理最佳实践,常见问题

六、执行阶段最佳实践:让进度透明流动

计划做得再好,执行阶段的透明度不够,一切都会打折扣。执行阶段的核心目标只有一个:让问题尽早暴露,让阻塞尽早被清除。

1. 任务粒度要匹配同步周期

如果你们每天开站会,那任务粒度应该在 1 到 2 天;如果每周同步一次,粒度应该在 3 到 5 天。任务粒度和同步周期不匹配是常见的隐性浪费:任务太大,站会只能听到"还在做";任务太小,同步成本又过高。

2. 三类会议分别解决不同问题

我建议把进度相关的会议严格分成三类,不要混在一起开。

  • 日站会(15 分钟):只回答"昨天完成什么、今天计划什么、有什么阻塞"
  • 周进度会(45 分钟):回顾指标趋势、更新风险登记、处理变更申请
  • 里程碑评审会(90 分钟):验收交付物、做决策、确认下一阶段

三类会议的参加者、频率、产出都应该不同。把它们合并成一锅粥,是会议低效的主因。

3. 工具选择:先流程后工具

看板、甘特图、燃尽图各有适用场景,没有哪个是万能的。看板适合流程状态可见,甘特图适合时间线和依赖,燃尽图适合迭代节奏。选工具之前先问:我到底想让谁看到什么信息,用这个信息做什么决策。

对于 100 人以上的中大型组织,我会更倾向于选择支持私有化部署、能对接现有研发流程的平台。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,在国产替代的场景下是一个值得评估的选项。这里我不想夸大工具的作用,重点还是流程本身要先立起来。

4. 阻塞管理要有明确 SLA

阻塞是进度管理的头号敌人。我建议定义明确的阻塞处理 SLA:阻塞产生后 24 小时内必须有人认领,48 小时内必须给出处理方向,5 个工作日仍未解决必须升级到上一层。没有 SLA 的阻塞管理,只是"记录问题",不会真正推动解决。

5. 跨部门协作的三种机制

我自己试过且有效的机制有三种。第一种是联合排期会:在项目启动时就把关键外部依赖的排期确认下来,让对方给出承诺。第二种是接口人对接:每个外部依赖都有一个指定的对接人,避免"找不到人"。第三种是升级路径:明确在什么情况下、由谁、向哪一级升级。

计划进度最佳实践:项目负责人进度管理最佳实践,常见问题

七、监控阶段最佳实践:用指标发现偏差,而不是制造报表

监控阶段最容易走偏的地方,是把指标做成"向上汇报的报表",而不是"辅助判断的工具"。指标本身没有意义,它只有在帮助做决策时才有价值。

1. 六类常用进度指标及其适用边界

下面这几类指标我在不同项目里都用过,但每个都有边界,用错会误导判断。

指标 怎么算 适用场景 使用边界
完成率 已完成任务 / 总任务 粗粒度进度感知 必须结合关键路径看
逾期率 逾期任务 / 到期任务 发现承诺可靠性问题 需区分内部/外部原因
SPI 进度绩效指数 挣值 / 计划值 偏预测型项目的量化判断 敏捷团队慎用,易失真
关键路径浮动时间 最晚开始 – 最早开始 判断真实风险 浮动为 0 就必须升级
周期时间 任务从开始到完成的天数 看交付节奏趋势 需同类型任务比较
阻塞时长 阻塞产生到解除的小时数 评估协作机制有效性 要和阻塞类型交叉分析

2. 指标使用的三个边界

第一,必须结合背景。同样 60% 完成率,如果关键路径在轨,风险可控;如果关键路径全线告急,就是红色预警。第二,看趋势不看单点。周期时间从 3 天变成 3.2 天,可能只是波动;连续四周上升,才是真问题。第三,指标不替代判断。任何指标都是辅助,最终决策还是要靠负责人对上下文的理解。

3. 预警阈值与升级机制

我给关键路径任务设过一套简单的预警阈值:浮动时间小于 2 天,黄色预警,负责人当天必须关注;浮动时间为 0 且有逾期风险,红色预警,当天升级给项目负责人;已逾期 1 天以上,黑色预警,当天升级给管理层。阈值的核心价值是让"什么时候该升级"不再依赖个人判断。

计划进度最佳实践:项目负责人进度管理最佳实践,常见问题

八、纠偏与变更:延期不可怕,失控才可怕

没有任何项目能百分百按计划执行,延期本身不是问题,失控才是问题。失控的标志是:你不知道为什么延期、不知道延多少、不知道谁该为此负责、不知道下次怎么避免。

1. 变更控制的标准流程

我用的变更流程是五步:提出、评估、决策、记录、同步。任何范围、时间或资源的变更都走这五步,不允许"先做后说"。

  1. 提出:由需求方或执行方提出,写清变更内容和理由
  2. 评估:由负责人评估对进度、资源、质量的影响
  3. 决策:由有权限的人做决策(项目负责人或管理层)
  4. 记录:记入变更日志,包括时间、内容、决策、影响
  5. 同步:同步给所有受影响的干系人,更新计划和基线

2. 追赶策略的四种选择

延期发生后,只有四种选择,没有第五种。搞清楚这四种,比空喊"我们一定要追上"有用得多。

  • 砍范围:减少本期交付内容,保住核心价值
  • 调顺序:调整任务优先级,把非关键路径的资源调过来
  • 加资源:投入更多人,但要注意布鲁克斯定律的边界
  • 接受延期:重新和干系人对齐新的交付日期

这四种选择的组合,才是真正的"追赶策略"。我通常在项目变更评审会上把这四种选项摆到台面上,让决策者明确选择,而不是让项目负责人独自承担。

3. 如何向利益相关者沟通延期

延期沟通有一个我验证过有效的结构:先讲事实(哪些任务实际延了多少天),再讲原因(不是"我们努力了",而是具体机制问题),然后讲影响(对哪些里程碑、对哪些下游任务),最后讲选项(上面四种追赶策略的组合方案)和推荐。

这个结构的关键是不评价、不辩解、不承诺,把事实和选项摆出来,让对方参与决策。你越是想自己扛,对方越容易把所有责任都放到你头上。

计划进度最佳实践:项目负责人进度管理最佳实践,常见问题

九、常见问题 FAQ:项目负责人最常问的 10 个问题

下面这些问题,是我在项目复盘会、内部分享和同行交流中被问得最多的。每个问题我都给"判断,动作,话术/模板"三部分,而不是泛泛的原则。

1. 需求总是变,怎么办?

判断:需求变不是问题,"没有代价地变"才是问题。动作:建立变更闸,所有变更走统一评估入口,明确每次变更对进度和资源的影响。话术:"这个需求我可以接,但它会占掉 X 人天,影响 Y 里程碑。您希望我优先保证哪一个?"

2. 估算总是不准,怎么办?

判断:估算不准是常态,关键是建立"估算,实际"的反馈闭环。动作:记录历史任务的实际耗时,作为下一次估算的输入;用三点估算控制乐观偏差;为高风险任务预留独立缓冲。模板:任何超过 5 人天的任务,必须提供乐观/现实/悲观三个值。

3. 资源被抽走,怎么办?

判断:资源被抽走往往不是针对你,而是更高优先级项目的正常调度。动作:第一时间评估影响,明确受影响的任务和里程碑;向上同步影响而不是抱怨;争取明确的替代方案或时间补偿。话术:"资源调整我理解,但它会导致 A 里程碑延误 X 天,需要您确认是接受延误还是调整优先级。"

4. 跨部门不配合,怎么办?

判断:跨部门不配合,多数是因为对方的 KPI 里没有你的项目。动作:把对方的工作显性化到各自的上级可见的层面;寻找双方共同的高层作为升级路径;用明确的接口人和接口时间表替代口头协调。

5. 进度汇报总是失真,怎么办?

判断:失真来自"汇报真实情况会被惩罚"的心理。动作:把"暴露问题"和"干得不好"区分开;在团队里公开表扬及时暴露阻塞的行为;用工具数据代替人工填报。

6. 多项目并行怎么排优先级?

判断:多项目并行的核心不是排优先级,而是减少并行数量。动作:用统一的资源池视图展示每个人的真实负荷;强制要求管理层在资源冲突时做取舍,而不是让项目负责人互相竞争。

7. 项目管理工具太复杂怎么简化?

判断:如果工具让你花更多时间维护数据,那它就是负资产。动作:先把字段减到最少(任务、负责人、状态、交付物、截止日),跑通流程后再考虑增加维度。100 人以上组织如果需要私有化部署和从 Jira 平滑迁移,可以考虑评估像 PingCode 这类针对中大型企业的平台,但仍应以自身流程为前提。

8. 关键路径不清楚怎么补?

判断:关键路径不清楚,通常是因为依赖关系没标注清楚。动作:先补全任务的依赖关系,再让工具或人工计算关键路径;把关键路径上的任务单独置顶跟踪。

9. 会议太多怎么减?

判断:会议多的原因是信息同步成本高,不是会议本身的问题。动作:把"信息同步"类会议改为异步看板或文档;把"决策类"会议保留但严格限时;把"共识类"会议合并到里程碑评审。

10. 延期之后如何重建信任?

判断:信任重建的关键不是承诺"下次一定",而是展示"机制已经改变"。动作:公开复盘并共享改进措施;在下一个里程碑用更小的承诺兑现来积累信任;把进度透明度提升一个等级,主动同步而不是被动汇报。

计划进度最佳实践:项目负责人进度管理最佳实践,常见问题

十、工具与会议节奏:少而精的进度管理系统

前九个章节讲的是方法,这一节讲的是承载方法的两类载体:工具和会议节奏。原则只有一条:少而精,服务决策。

1. 工具选择:先流程后工具

选择工具之前,先明确三件事:你要管哪些信息、谁需要看到、看到后做什么决策。把这三件事写清楚再去选工具,能避免 80% 的返工。功能不是越多越好,而是要和你的流程匹配。

对中大型组织,还要额外考虑私有化部署、数据安全、和现有研发工具的集成能力。这些因素在 100 人以下的团队可能不那么重要,但在 100 人以上、有合规要求的环境里,往往是第一道筛选门槛。

2. 推荐会议节奏表

会议 频率 时长 核心产出 参加者
站会 每日 15 分钟 阻塞暴露、今日计划 执行团队
周进度会 每周 45 分钟 指标回顾、风险更新 负责人 + 关键成员
里程碑评审 按里程碑 90 分钟 交付验收、决策 负责人 + 干系人
变更评审 按需 30 分钟 变更决议、影响记录 负责人 + 相关方
复盘点 每阶段 60 分钟 机制改进、资产沉淀 核心团队

3. 必须维护的四类文档

项目过程中至少要维护四类文档,它们是你做判断和复盘的基础。第一是计划基线:记录初始承诺,也是判断偏差的参考点。第二是风险登记册:记录已识别风险和应对措施。第三是变更日志:记录所有变更及其影响。第四是会议纪要:记录决策和行动项。

这四类文档不必追求形式精美,关键是信息准确、可追溯、有人维护。如果维护成本过高,宁可简化字段,也不要让它变成没人看的摆设。

十一、复盘与组织资产:把一次项目变成组织能力

复盘的价值,不在于总结一个项目的得失,而在于把经验转化为下一次可以直接复用的资产。没有沉淀的复盘,只是聊聊天。

1. 复盘问什么

我要求复盘会必须回答四个问题:偏差发生在哪?根本原因是什么?机制上需要怎么改?下次可以直接复用的是什么?注意第二个问题必须是"根本原因",而不是"直接原因"。直接原因是"张三没按计划完成",根本原因可能是"任务粒度太大,超出个人能力范围,也没有提前预警"。

2. 沉淀什么资产

每次复盘至少要沉淀以下三类资产之一:可复用的计划模板或检查清单、更新后的指标基线(如某类任务的平均周期时间)、明确写入流程的机制改进(如新增的阻塞 SLA)。三类都没有产出的复盘,需要重新做一遍。

3. 复盘后如何验证有效性

复盘的改进措施,应该在下一个项目的对应环节被验证。例如这次复盘决定把外部依赖的确认提前到启动会,那下一个项目就要在启动会上确认这个动作是否真的发生了。没有验证的改进措施,等于没有改。

计划进度最佳实践:项目负责人进度管理最佳实践,常见问题

十二、行动清单与结尾

说了这么多,最后给一份可以直接落地的行动清单。你不需要一次把全部动作做完,按优先级分阶段推进即可。

1. 七天启动计划

  1. 第 1 天:把当前项目的任务列表拿出来,检查是否每个任务都有交付物、负责人、验收标准
  2. 第 2 天:标注所有外部依赖,指定接口人,约定确认时间
  3. 第 3 天:识别关键路径,为每个关键任务标注浮动时间
  4. 第 4 天:定义阻塞处理的 SLA(认领、方向、升级三级时间)
  5. 第 5 天:建立变更日志模板,规定所有变更必须走评估
  6. 第 6 天:整理当前项目的指标看板,只保留三类核心指标
  7. 第 7 天:和团队开一次机制对齐会,明确以上规则

2. 项目负责人进度管理检查清单

  • 每个关键任务都有明确的承诺人,不是被分配的人
  • 关键路径上的任务浮动时间被单独跟踪
  • 阻塞有明确 SLA,且团队相信暴露阻塞不会被惩罚
  • 所有变更走统一入口,有评估、有决策、有记录
  • 指标用于判断趋势,而不是用于向上汇报的数量
  • 团队成员知道什么情况下应该升级,向谁升级
  • 阶段性复盘有机制改进产出,并在下一个项目中被验证

3. 下一步怎么做

如果你现在正被一个进度失控的项目困扰,我的建议是先不要急着换工具,也不要急着开大会。从上面的七天计划里挑第 1 天和第 3 天两件事做完,你就能立刻看到问题集中在哪。然后再根据识别出的短板,逐个补齐五道闸门。

进度管理能力的提升,靠的不是一次性的方法论学习,而是在一个又一个项目中把机制跑通、跑顺。上面这些方法我用了四年,踩过很多坑,也做了很多减法。也许你现在觉得动作太多,那就从最简单的"关键路径 + 阻塞 SLA"开始。一个真正运转的简单机制,永远胜过一份躺在文档里的完美方案。

常见问题解答(FAQ)

1. 项目计划怎么做才算“可执行”,而不是一张漂亮的甘特图?

我带过几个跨部门项目,每次排完计划大家都说没问题,结果一到执行就各种延期,我怀疑是计划本身太虚。作为项目负责人,怎么判断自己的计划是不是真的能落地?

判断标准只有一个:每一条计划任务都能回答四个问题,交付物是什么、谁负责、依赖谁、怎么验证完成。做法上,先把可交付成果拆到一到两天能说清的范围,太粗的任务到执行时必然扯皮,太细的任务维护成本高于收益。

里程碑不要写成日期,要写成决策点或可验收的交付物,比如“接口联调通过并出具测试报告”,而不是“某月某日完成开发”。依赖关系一定要显式标出来,尤其是跨部门的外部依赖,单独列一张依赖清单,每周确认一次状态。

缓冲不要平均撒在每个任务上,集中放在关键路径末端或风险最高的环节,这样它才是管理者真正能调用的资源。最后,计划定稿前让每个执行人自己复述一遍自己的任务、时间和依赖,凡是复述不出来的,就是计划还没拆到位。

2. 进度会开了不少,为什么还是没人说真话、问题总是最后才暴露?

我们团队每天站会、每周周会,会上大家都说“正常推进”,结果到里程碑前一天才发现有任务根本没开始。作为负责人,我到底该怎么让进度信息真实地流动起来?

多数进度会失效,不是频率问题,而是“报告进度”和“暴露阻塞”被混在一起了。站会只回答三件事:昨天推进了什么、今天要推进什么、现在被什么卡住,控制在十五分钟内,不在站会上讨论解决方案。

任务粒度要匹配同步周期,按天同步的团队,任务粒度就该是一两天能出结果的,如果一条任务两周才动一次,站会自然变成复读机。周会用来处理需要协调的阻塞和跨部门依赖,把“谁在等谁、卡了几天”列成阻塞清单,每条指定解决人和解决期限,而不是笼统地说“我再催催”。

更关键的是负责人要公开自己的反应方式:如果一报延期就被批评,团队下一次就会选择晚点报。会上先接住问题、再谈责任,区分“坏消息”和“坏消息的处理”,信息才会提前浮出来。

3. 需求一变进度就崩,项目负责人该怎么管变更?

我们的项目几乎每次都会遇到中途加需求或者改范围,一开始我都是尽量配合,结果越配合越延期,最后背锅的还是我。这种情况到底该怎么处理,才不算推卸责任?

核心不是拒绝变更,而是让变更的代价被看见、被决策。可以走五步:提出、评估、决策、记录、同步。任何变更进来,先评估它对交付物、关键路径和现有承诺的影响,用一句话说清“如果要做这个,什么会往后挪、或者什么要砍掉”,然后交给有权限的人做取舍,项目负责人通常没有权力同时保住范围、时间和资源三样。

决策完要落进变更日志,写清谁在什么时间同意了什么,并同步给所有受影响的利益相关者,避免事后各说各话。追赶进度只有四条路:砍范围、换顺序、加资源、接受延期,没有第五条。

向业务方沟通延期时不要只报一个日期,要给选项:完整范围推迟到某个时间,或者按期上线但先交付哪几个核心功能,让对方基于成本做选择,比单纯道歉有用得多。

4. 同时带好几个项目,进度怎么排优先级、怎么防止资源被随时抽走?

我手上并行三四个项目,各条线的人都来找我,说自己的事最急,资源经常被临时抽走,进度表一周就得重排一次。作为负责人,我该怎么建立一套可执行的优先级规则?

先承认一个现实:多项目并行时,项目负责人能做的不是“都保证”,而是把冲突显性化并升级到有决策权的人那里。做法上,先给每个项目标注三件事:对业务结果的贡献、对外承诺的硬日期、被抽走资源后的影响。

每周做一次跨项目的资源视图,把共享角色未来两周的投入列出来,冲突一目了然,而不是等某个项目延期了才发现人被借走了。裁决规则建议事先约定,比如先保对外有合同或合规承诺的,再保影响其他项目关键路径的,最后由业务价值排序,避免每次靠嗓门大小决定。

遇到临时抽人,要求提出方给出替代方案,或者接受相应的延期,并把结果写进变更记录。至于指标,完成率和逾期率适合看趋势,不适合横向比较不同项目;看板上那个“完成百分比”最容易失真,更可靠的做法是问一句:关键路径上下一件必须完成的事,现在到哪一步了。

核心关键词

读者评论

顾
顾承宇

作为项目负责人,看到78%完成率却延期5周太有共鸣了。完成率确实是误导指标,关键路径上的阻塞才是命门。文中‘五道闸门’里透明闸最戳我,但我们团队暴露阻塞常被追责,导致大家倾向隐瞒。机制不改,工具再好看也没用。

苏
苏一凡

从开发视角看,被每天催进度很消耗精力。承诺闸说‘承诺人自己确认时间’很对,但现实中排期常被领导直接分配,根本没得商量。另外外部依赖比如安全评审、运维窗口,我们完全控制不了,却要背交期,这点特别无奈。

宋
宋梓萱

文章对事后感知型和事前设计型的对比很直观。不过五道闸门在中小团队落地可能过重,得裁剪。比如变更闸和复盘闸可以简化成统一入口加检查清单。另外雷达图自评容易偏乐观,最好结合延期数据交叉验证。

韦
韦书瑶

WBS拆到可交付、可负责、可验证,这点非常实用。很多任务写‘完成用户模块’,最后验收时扯皮。里程碑绑定决策和交付物也是好建议。但关键路径要求最晚开始时间和浮动时间,对估算能力要求高,团队初期可能填不准。

侯
侯雅楠

读完最大的收获是:进度管理不是催办,而是设计机制。延期后先评估再取舍最后承诺,这个顺序我常搞反。文章案例和数据很多,但希望再给一份最小可行清单,比如小项目先做哪几道闸门,否则容易不知道从哪下手。

文章包含AI辅助创作:计划进度最佳实践:项目负责人进度管理最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/468083
