进度管理计划进度教程:项目负责人协同管理,避坑指南

如果你带过跨部门项目,大概率经历过这种场面:周会上每个人都说"没问题",周五晚上却收到一条消息,关键交付卡住了,原因是"A 部门以为 B 部门在做"。我在过去几年里完整复盘过 37 个延期项目,其中真正因为"人不努力、能力不够"导致延期的不到两成;剩下八成,都倒在同一件事上:计划阶段没把依赖关系和协同接口写清楚,执行阶段又没有识别偏离的早期信号。这篇教程不谈项目管理理论,只讲一个项目负责人怎么把进度计划真正做出来、把跨部门协同跑起来、把能提前填的坑填掉。

一、先给结论:进度管理不是催办,而是三件事的组合

先把我的核心判断放在最前面,后面所有内容都是围绕这三个判断展开的。你如果只记住一句话,就记住这句:项目负责人不是催办员,而是节奏设计者、协同接口人和风险预警人。催办只是这三件事做完之后自然产生的一个动作,而不是职责本身。

1. 结论一:计划的质量,决定了协同时你能达到的上限

我见过太多这样的计划表:一张 Excel,横向是日期,纵向是任务名,责任人写着"研发部""设计组"这种部门名称。这张表在评审会上看起来很完整,但一进入执行就废掉了。原因是它只回答了"什么时候做",没有回答"谁做、依赖谁、卡住找谁、偏差多少算异常"。

计划的本质不是排时间,而是把不确定性提前暴露出来。哪些任务有外部依赖?哪些资源被多个项目共用?哪个环节一旦延误必然拖垮整条链路?这些问题如果在计划阶段没被写出来,它们就会在执行阶段以"突发状况"的形式出现。而项目负责人最怕的不是问题本身,是问题出现得太晚。

2. 结论二:协同问题的根因,通常不是沟通意愿,而是接口缺失

"加强沟通"是我最不喜欢听到的一句话,因为它既不可执行,也不可验证。真正让跨部门动起来的,不是大家关系好,而是有明确的接口:谁在什么时间把什么信息放进哪个地方,谁能看到,谁需要回复,多久没回复升级给谁。

接口没定义,沟通意愿再强也没用。我在一个硬件+软件联调项目里见过极端案例:结构、电子、固件三个组都在自己的群里同步进展,每个组内部都觉得自己"同步得很及时",但联调当天才发现三方对同一个接口版本的理解完全不同,直接浪费了两周。

3. 结论三:抓进度不等于赶进度,纠偏要先诊断再动手

"抓进度不赶进度"这个说法我很认同,但我认为它需要补一句:不赶进度的前提是你知道偏差来自哪里。偏差可能来自范围蔓延、资源冲突、外部依赖失控、决策延迟,也可能是估算本身偏乐观。这四种原因的解法完全不同,用"加班赶工"去解所有问题,只会把风险推到质量环节。

对比维度 催办型负责人 节奏设计型负责人
计划产出 一张时间表 交付物 + 依赖 + 责任人 + 缓冲 + 变更规则
日常动作 问"进度怎么样了" 看阻塞项停留时长和关键路径偏差
会议目的 汇报与同步 清阻塞、做决策、定 owner 和截止时间
对待延期 要求压缩后续工期 先诊断原因,再选缩短范围/调资源/调整基线
风险暴露时间 临近交付才暴露 黄灯阶段就暴露并处理
团队感受 被追着跑 知道当前最该做什么

这张对比表是我在做项目复盘时最常拿出来讲的一页。它解释了一个反常识现象:越是天天催进度的负责人,项目反而越容易延期。因为他的时间都花在了收集信息上,而不是在设计节奏和处理阻塞上。

一、先给结论:进度管理不是催办,而是三件事的组合

二、真实场景:项目负责人为什么越催越慢

这一节我想把三个我亲身经历过的场景摊开讲。它们分别对应了计划、协同、监控三个环节的典型失灵,也是我做复盘时归类出来的"高频延期结构"。

1. 场景一:每周催办,任务还是卡在原地

几年前我接手一个已经延了两周的项目。接手第一周我做了件"正确但没用"的事:把所有人的任务列成清单,每天在群里问一遍进度。结果一周后,延误从两周变成三周。

后来我把每个卡住的任务拿出来逐个问"卡在谁那里",才发现真正的原因只有一个:三个任务在等同一个审批人签字,而这位审批人每周只处理一次审批。也就是说,催执行的人完全没用,问题在决策链路上。这就是典型的用执行力问题的方法,去解决决策链路问题。

2. 场景二:群里消息几百条,关键交付却没人负责

跨部门项目最容易出现的状态是"信息过载但关键信息缺失"。群里每天都在刷消息,看起来很热闹,但当你问"这个交付物的唯一负责人是谁",往往没人能立刻答上来。

我在一个电商大促项目里遇到过更细的问题:设计稿定稿了,但供应链那边拿到的是上一版;市场部的宣传物料又基于设计的最新版做的。三方各自都没错,错在没有一个"当前生效版本"的唯一信息源。多人负责等于无人负责,多个版本等于没有版本,这两句话几乎可以解释一半以上的协同事故。

3. 场景三:90% 完成度陷阱

这是我最警惕的一种状态。任务状态显示 90%,负责人说"就差最后一点了",但这个"最后一点"持续了两周还没结束。原因通常是:90% 是主观进度,不是可验收成果。

真正的进度应该是可验证的:代码合并了吗?测试用例跑通了吗?样机通过老化测试了吗?如果回答不了,那 90% 就是个心理数字。我在复盘里统计过一个经验值:当任务进入"90% 状态"却没有任何可验证产出时,它的实际剩余工作量平均是负责人自评的 2.3 倍。

下面这张图是我对 37 个延期项目做根因归类后的分布,属于我的样本观察,不是行业统计,但用来说明问题结构是有参考价值的。

进度管理计划进度教程:项目负责人协同管理,避坑指南

三、常见误区:七个我反复见到的坑

下面这七个坑,是我在复盘里出现频次最高的。我给每个坑都配了三个东西:识别信号、后果、规避动作。你可以拿它当自查清单用。

1. 目标模糊,交付物说不清

识别信号:当你问"这个任务完成的标准是什么",得到的回答是"做好了就行""差不多了"。后果:验收阶段反复返工,因为双方对"完成"的定义从未对齐过。规避动作:每个交付物必须写清三件事,产出形态、验收标准、验收人。

2. 责任分散,多人负责等于无人负责

识别信号:责任人栏写着两个以上名字,或者写着部门名。后果:出现问题时互相等待,延误暴露时间被大幅拉长。规避动作:每个交付物只有一个 A(Accountable,最终负责),其他人只能是 C(Contributor,协作方)。

3. 隐藏依赖,外部环节没纳入计划

识别信号:计划里全是团队内部任务,看不到供应商、审批、测试环境、第三方接口这些外部项。后果:关键路径上突然冒出一个五天的等待期。规避动作:做依赖扫描时强制问一句"这件事要等谁"。我在实践中把依赖分成四类:内部任务依赖、跨部门依赖、外部供应商依赖、环境与资源依赖。

4. 乐观工期,没有缓冲和风险预案

识别信号:所有任务都按"最顺利情况"估算,计划表上一格空隙都没有。后果:任何一个小偏差都会直接传导到交付日期。规避动作:设缓冲,但不要平均撒,缓冲应该集中在关键路径末端和高不确定性任务附近。

5. 范围蔓延,顺手加需求

识别信号:"这个顺便做一下""反正改动不大"。后果:累计的小变更把工期吃掉。规避动作:设变更规则,任何新增项都要回答"拿掉什么来换"。

6. 资源冲突,一人多项目

识别信号:计划里某个人被分配的工作量超过其可用工时的 80%。后果:多项目互相抢人,谁都推不动。规避动作:做资源负荷检查,识别关键角色并锁定优先级。

7. 会议无结论,问题反复出现

识别信号:同一个阻塞项连续出现在三次会议纪要里。后果:团队对会议失去信任,信息开始不上浮。规避动作:每个阻塞项必须有 owner 和截止时间,超时自动升级。

误区 典型识别信号 平均造成的延期(样本观察) 优先规避动作
目标模糊 无验收标准 约 5.1 天 定义交付物三要素
责任分散 责任人写部门名 约 6.5 天 唯一 A 责任人
隐藏依赖 计划无外部项 约 9.2 天 四类依赖扫描
乐观工期 零缓冲 约 11.4 天 关键路径设缓冲
范围蔓延 频繁小变更 约 5.8 天 变更等价交换规则
资源冲突 负荷 > 80% 约 8.3 天 资源负荷表
假进度 长期停留 90% 约 7.6 天 可验证产出定义

进度管理计划进度教程:项目负责人协同管理,避坑指南

四、专业判断逻辑:怎么判断一个项目要不要拉警报

很多项目负责人不是不知道该管,而是不知道该在什么时候管。管早了团队觉得被 micromanage,管晚了自己变成救火队长。我的做法是:不靠感觉,靠四个可观测信号。

1. 信号一:关键路径偏差天数

关键路径上的任务,偏差一天就是交付晚一天;非关键路径上的任务,在浮动时间内的偏差完全可以接受。所以第一步是识别关键路径,第二步才是看偏差。

我的经验阈值是:关键路径偏差累计超过 2 天就该进入关注状态,超过 5 天必须启动纠偏。这个阈值不是行业标准,是我在多项目实践中校准出来的,你需要根据自己的项目周期长度调整,周期越长,阈值可以适当放宽。

2. 信号二:缓冲消耗率与关键路径完成率的对比

这是我个人认为最有价值的一个判断方法,但看到有人用得很少。做法是:给项目设一个总缓冲(比如总工期的 15%),然后每周同时记录两个数字,缓冲消耗率和关键路径完成率。

健康状态下,两条线应该基本同步。如果缓冲消耗明显快于关键路径完成,说明项目在"烧缓冲"而没有换来对应的进展,这是最强的预警信号,即使表面上还没延期。

进度管理计划进度教程:项目负责人协同管理,避坑指南

3. 信号三:阻塞项平均停留时长

这个指标衡量的是协同效率而不是执行效率。我的做法是记录每个阻塞项从"被标记"到"被解决"的时长。如果一个团队的阻塞平均停留超过 48 小时,说明问题不在执行层,而在决策或接口层。

我做过一次对比:同一个团队,在引入"阻塞项必须 24 小时内指定 owner"的规则之前,阻塞平均停留是 3.8 天;引入之后降到 1.2 天。任务量没变,人没变,变的是规则。

4. 信号四:变更频率与变更冻结状态

变更本身不是坏事,需求变化是常态。真正的问题是变更没有记录、没有评估影响、没有冻结窗口。我的判断标准很简单:如果一个项目在临近里程碑的 5 天内还有未经评估的变更进入,这个里程碑基本不可能按时达成。

(1)四种信号的使用顺序

不要四个信号一起上,会让团队压力过大。我的推荐顺序是:先用"关键路径偏差"做日常判断,再用"缓冲消耗率"做中期预警,用"阻塞停留时长"做协同诊断,用"变更频率"做里程碑前的守门。

(2)阈值不要照抄

上面所有数字都是我在实践中校准的经验值,不是行业标准。你需要根据自己的项目周期、团队成熟度、外部依赖强度重新校准。阈值的作用是让判断可复盘,不是让它变成教条。

五、进度管理计划教程:七步做出一份能跑的计划

这一节是全文最实操的部分。我把一份能执行的进度计划拆成七步,每一步我写清楚:要做什么、产出什么、最容易在哪里出错。这七步加起来,大概需要 3 到 5 个小时,但它能省掉后面几周的救火时间。

1. 第一步:明确交付物与验收标准

不要从"要做什么任务"开始,要从"要交付什么结果"开始。这一步的产出是一张交付物清单,每一项包含三个要素:产出形态(文档、代码、样机、报告)、验收标准(可判定的条件)、验收人(唯一)。

最容易出错的地方是验收标准写成形容词。"界面美观""性能良好"都不是标准,"首屏加载时间小于 1.5 秒(4G 网络环境,三次取平均)"才是标准。

2. 第二步:拆解 WBS 与里程碑

把交付物逐层拆到可估算、可分配的工作包,粒度标准是单项工作量在 2 到 5 人天之间。太粗无法跟踪,太细管理成本反而超过任务本身。

里程碑不要设太多,我的经验是一个月周期设 3 到 4 个关键里程碑比较合适。里程碑的判定条件必须是可验证的产出,而不是"完成度达到 80%"。

3. 第三步:识别依赖与关键路径

这是七步里最关键、也最容易被跳过的一步。我用的方法是做四类依赖扫描:

  • 内部任务依赖:哪些任务必须先完成,后一个才能开始
  • 跨部门依赖:需要哪个部门提供输入或做确认,需要多久
  • 外部供应商依赖:采购周期、打样周期、物流周期分别是多少
  • 环境与资源依赖:测试环境、设备、专用工具什么时候可用

扫完之后把依赖关系连起来,找出最长的那条链路,这就是关键路径。关键路径上的任何一个延误,都会等量延迟交付日期,所以后续所有管理动作都应该优先围绕它展开。

4. 第四步:分配责任人与协作者

每个工作包只写一个最终负责人(A),其他人写为协作者(C)。这一步的产出是一张责任分配表。最容易出错的地方是"把部门当成人",写成"研发部负责",等于没有负责人。

5. 第五步:估算工期与设置缓冲

估算时我会要求每个人给出三个数字:乐观值、最可能值、悲观值。然后用加权方式取一个相对保守的值,而不是直接用最可能值。这一步的产出是带估算依据的工期表。

缓冲怎么设:把总缓冲的 60% 到 70% 集中在关键路径末端和高不确定性任务附近,剩下的分散在次关键路径上。不要平均撒,平均撒等于没撒。

6. 第六步:设计沟通与决策机制

这一步经常被当作"软性内容"跳过,但它是计划能不能跑起来的关键。需要明确定下来的是:什么频率同步、通过什么渠道、阻塞项多久内必须响应、超时升级给谁。这些内容会在下一节展开。

7. 第七步:基线发布与变更规则

计划做完之后要"冻结基线",也就是确定一个正式的对比基准。此后所有偏差都是相对这个基线来衡量的。同时要定义变更规则:谁能提变更、变更需要谁评估、多久内给出结论、变更是否影响基线。

下面是我常用的一页纸进度计划要素模板,可以直接拿去用:

【一页纸进度计划模板】
项目目标

交付物:

验收标准:

验收人:

目标交付日期:

关键里程碑(3-4 个)

M1 | 日期 | 可验证产出 | 负责人

M2 | 日期 | 可验证产出 | 负责人

关键路径

链路:任务A -> 任务B -> 任务C -> 交付

当前最长链路总时长:

依赖清单

内部依赖:

跨部门依赖(部门 | 内容 | 需要时长 | 对接人):

外部依赖(供应商 | 内容 | 周期 | 风险):

环境依赖:

责任分配

工作包 | 唯一负责人(A) | 协作者(C) | 工期 | 开始 | 结束

缓冲设置

总缓冲:__ 天(占总工期 __%)

关键路径末端缓冲:__ 天

高不确定任务缓冲:__ 天

沟通与决策

每日异步更新截止时间:

周会时间与议程:

阻塞响应时限:__ 小时

升级路径:

变更规则

提案人:

评估人:

决策时限:__ 小时

冻结窗口:里程碑前 __ 天

进度管理计划进度教程:项目负责人协同管理,避坑指南

六、项目负责人协同管理:四个必须固化的机制

计划做完了,接下来是协同。我认为协同不靠意愿,靠机制。机制的意思是:不依赖某个人特别负责,而是默认情况下事情就会按预期流动。下面四个机制,我从无数协同事故里总结出来的,缺一个都会出问题。

1. 机制一:信息同步机制,单一信息源

核心原则只有一句:任何一个信息,只在一个地方维护,其他地方都是引用。任务状态只在看板里更新,不在群里;版本只在指定库里发布,不在邮件里;决策只在纪要里记录,不在口头传达。

具体动作有三条:

  • 确定唯一看板,所有任务状态变更必须在看板上完成
  • 确定唯一版本库,所有交付物版本以库内为准
  • 确定唯一纪要位置,所有决策必须当日落成文字

避坑点:不要同时用三个工具做同一件事。我见过团队用表格、看板、群接龙三套并行管理任务,结果是三套状态互不一致,谁都不知道哪个是权威版本。

2. 机制二:决策机制,谁拍板、多久回复、如何升级

决策延迟是我见过的第二大延期原因,但很少有人把它当成一个"可以管理"的问题。做法是提前定义三类决策:

  • 日常决策:由工作包负责人独立决定,无需上报
  • 跨部门决策:由项目负责人召集,24 小时内给出结论
  • 重大决策:涉及范围、预算、交付日期变更,由项目负责人提交给决策人,48 小时内给出结论

最关键的是升级路径要写清楚:如果决策人在规定时限内没有回复,自动升级给上一级,而不是等。这一条是把决策延迟从"没办法"变成"可管理"的核心。

3. 机制三:变更机制,需求、排期、范围三类变更

变更要分类处理,不能一刀切。我把变更分三类:

变更类型 典型场景 处理方式 决策层级
需求变更 功能调整、验收标准变化 评估影响面,进入待评估队列 项目负责人 + 需求方
排期变更 任务顺序调整、人员变动 重算关键路径,确认浮动时间是否充足 项目负责人
范围变更 新增交付物、扩大范围 必须等价交换:新增什么、拿掉什么 决策人

避坑点:最容易失控的是"顺手加一点"这类微变更。我的做法是设一个阈值:任何预计超过 4 小时工作量的新增项,都必须走变更流程。4 小时以下的微调允许直接处理,但要在周报里累计呈现,让范围膨胀可见。

4. 机制四:会议与问责机制,站会、周会、里程碑会、复盘会

会议最大的浪费不是时间长,而是没有结论。我给四类会议定了完全不同的目的:

  1. 站会(每日,15 分钟):只讲阻塞项,不讲进度汇报。没阻塞的人一句话带过
  2. 周会(每周,45 分钟):看四个信号,处理需要跨部门协调的阻塞项
  3. 里程碑会(每个里程碑,60 分钟):验证可交付成果,决定是否进入下一阶段
  4. 复盘会(阶段结束,60 分钟):只讨论可改进的结构问题,不追责到人

每个会议结束时必须产出三样东西:决策记录、owner 名单、截止时间。如果一次会议这三样都没有,那这次会议基本可以取消。

进度管理计划进度教程:项目负责人协同管理,避坑指南

七、监控与纠偏:怎么抓进度而不赶进度

到了执行阶段,项目负责人的核心工作就两件:发现偏离和处理偏离。这两件事都需要具体的规则,而不是靠盯。

1. 看什么:四个核心指标 + 一个辅助指标

我在日常监控里只看这几个数字,其他都是噪音:

  • 里程碑达成率:已完成里程碑 / 计划里程碑
  • 关键路径偏差天数:实际完成时间 – 计划完成时间
  • 阻塞项平均停留时长:从标记到解决的时长
  • 缓冲消耗率:已消耗缓冲 / 总缓冲
  • 变更累计影响工时:辅助指标,用来发现范围膨胀

2. 用什么节奏:日、周、里程碑三层

日常靠看板看阻塞,周度看四个信号做趋势判断,里程碑做正式评审。关键是三层节奏的职责不能混淆:日层只解决阻塞,不做资源重新分配;周层做资源协调和趋势判断;里程碑层才能决定范围或日期调整。

3. 红黄绿灯规则

我把项目状态分成三档,每档对应不同的动作。这套规则最好提前和团队对齐,避免临时争论:

【项目状态红黄绿灯规则(示例阈值,需按项目周期校准)】
绿灯(正常)

条件:关键路径偏差 ≤ 2 天,缓冲消耗率 ≤ 累计计划进度的 1.2 倍

动作:按计划推进,不需要额外干预

黄灯(关注)

条件:关键路径偏差 3-5 天,或缓冲消耗率持续两周高于关键路径完成率

动作:

项目负责人牵头做一次根因诊断
明确阻塞项 owner 和解决时限(24 小时内)
在周会上专项跟踪,不调整基线
红灯(纠偏)

条件:关键路径偏差 > 5 天,或缓冲消耗率 > 70%,或临近里程碑 5 天内出现未评估变更

动作:

启动正式纠偏评审
在"调资源 / 缩范围 / 改日期"三选一(或多选)
更新基线并书面通知所有干系人
缩短监控周期(日报或隔日跟踪)

4. 怎么纠偏:先诊断,再选手段

纠偏手段只有四种,但选哪一种完全取决于诊断结果。我把常见的对应关系整理成下面这张表:

偏差根因 推荐纠偏手段 不推荐的做法 主要风险
范围蔓延 缩范围,把非核心项移到下一期 靠加班消化新增范围 缩范围需决策人确认,否则反复
资源冲突 调整资源优先级,或临时补人 要求现有成员延长工时 补人有沟通与上手成本
外部依赖失控 换供应商、并行备选方案、调整顺序 等待并压缩后续工期 换供应商有切换成本
决策延迟 升级决策层级、缩短审批链路 增加会议频次 升级可能影响跨部门关系
估算偏乐观 快速跟进或赶工,同时修正后续估算 按原估算继续推进 赶工增加返工与质量风险

5. 为什么"赶工"要放在最后

赶工(增加资源压缩工期)和快速跟进(并行原本串行的任务)是项目管理里的标准手段,但它们的代价被严重低估。赶工增加的成本不只是加班费,还包括返工率上升、质量风险上升、团队疲劳累积。

我的经验是:只有在"缩范围、调资源、改日期"三条路都被排除之后,才考虑赶工,并且赶工必须配套质量守门措施。否则你只是把延期从时间维度转移到了质量维度,代价可能在交付后才显现。

进度管理计划进度教程:项目负责人协同管理,避坑指南

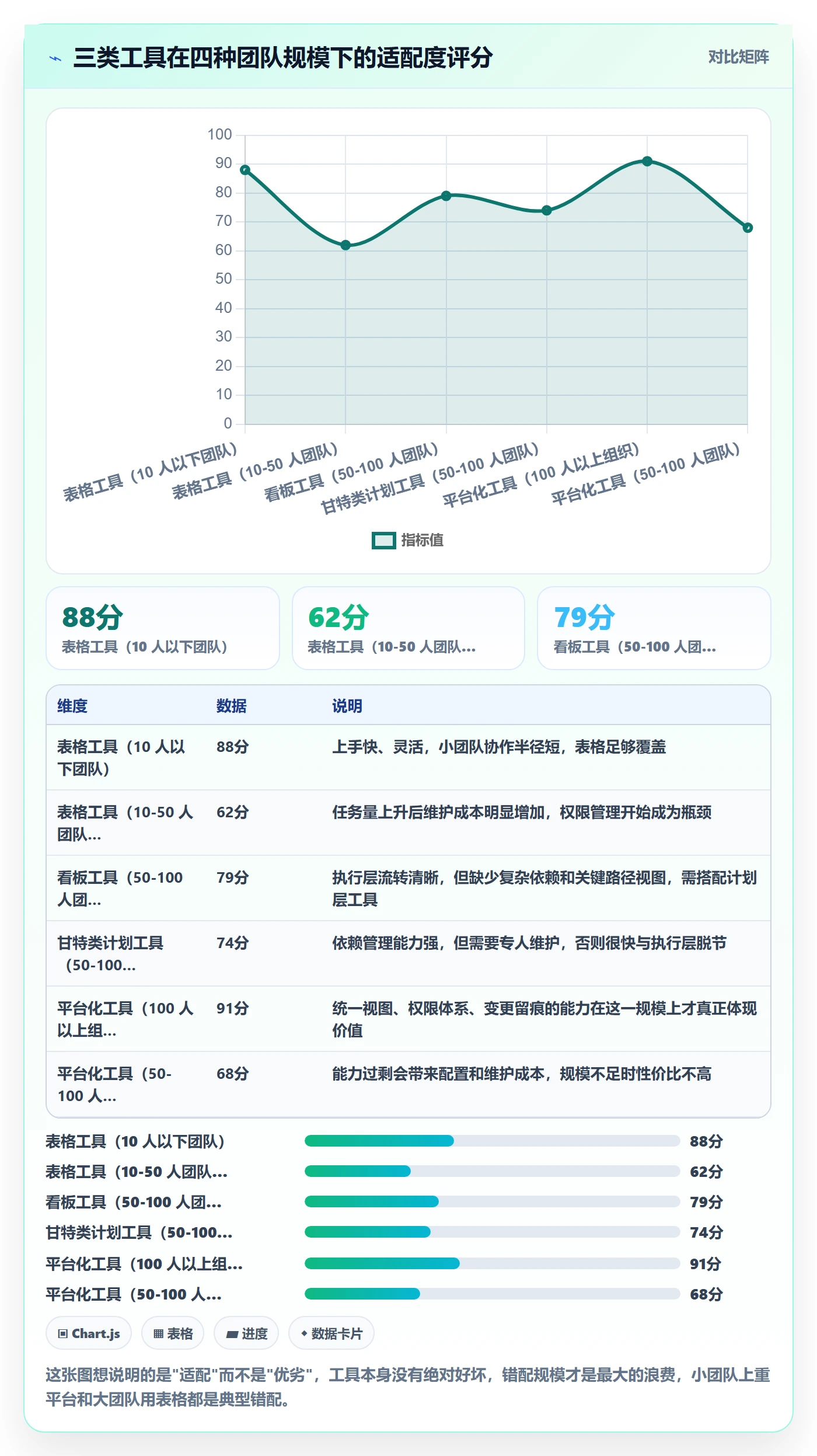

八、工具与模板:从表格到平台,怎么选才不浪费

工具这一节我不想写成产品对比清单,因为工具选择的第一原则是先有协同规则,再选工具。规则没定清楚,用什么平台都一样乱。下面我按团队规模和复杂度给一个选型逻辑。

1. 三类工具的适用场景

甘特图、看板、表格这三类工具各有明确的适用边界,错误匹配会带来额外的管理成本:

  • 甘特图:适合依赖关系复杂、需要看关键路径和浮动时间的项目。缺点是需要持续维护,维护成本随任务量上升
  • 看板:适合任务流转为主、依赖关系相对简单的场景,尤其是日常执行跟踪
  • 表格:适合 10 人以下小团队,上手快、灵活,但跨部门协同和权限管理能力弱

很多团队的做法是"两个都要":用甘特图做计划层,用看板做执行层。这本身没问题,但前提是两层之间有明确的数据对应关系,否则就会出现"计划表和看板两张皮"。

2. 从表格到平台:什么信号说明该升级了

我的判断标准是三个信号,出现两个就该考虑换平台:

  1. 跨部门协作方超过 4 个,权限和可见性开始靠人工维护
  2. 任务量超过 200 条,表格筛选和维护开始占用负责人大量时间
  3. 需要追溯历史变更和审计记录,手工维护已经不可靠

3. 中大型组织的选型逻辑:以 PingCode 为例

当团队规模进入中大型区间、跨部门协作方变多、并且对数据安全和合规有要求时,工具选型会明显变复杂。这类场景下我通常建议关注三个硬条件:是否支持私有化部署、能否承载复杂依赖与多层计划、是否支持从现有体系平滑迁移。

以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,产品能力覆盖需求、计划、执行、测试等环节,比较契合"多个项目并行 + 跨部门协同 + 需要统一视图"的场景。对这类组织来说,几个点是比较实际的:

  • 支持私有化部署:对于有数据不出内网要求的企业,这是选型的前置条件而不是加分项
  • 支持 Jira 平滑迁移:很多团队的历史数据和工作习惯都沉淀在原有工具里,迁移成本如果过高,工具再好也落不了地
  • 国产替代选项:在信创和合规要求下,可私有化部署的国产平台往往是更稳妥的选择

但我必须说清楚一点:工具能解决的是"信息放在哪、谁能看到、变更有没有留痕",解决不了"计划本身有没有想清楚"。我见过不少团队换了平台,前两个月效率明显提升,第三个月又回到原来的状态,原因是协同规则没跟着一起改。工具是放大器,不是替代品。

进度管理计划进度教程:项目负责人协同管理,避坑指南

九、案例复盘:一次从延期边缘拉回的新品上线项目

下面的案例是我经手的一个跨部门新品上线项目,为避免涉及具体公司信息,我对行业和细节做了匿名化处理。项目涉及结构、电子、固件、供应链、市场五个协作方,原计划 12 周,第 5 周时被判定为"必然延期"。以下是完整复盘。

1. 背景与问题

项目背景是:一款新品需要在某个销售节点前完成小批量试产并上线预售。第 5 周时,关键路径偏差已经累计到 8 天,缓冲消耗了 61%,但关键路径完成率只有 34%。同时,供应链反馈样机物料到货延迟 5 天,而这个依赖在整个计划表里根本没有出现。

2. 诊断过程

我做了一次根因诊断,把问题拆成三层:

  1. 表层:样机物料到货延迟,导致结构验证推迟
  2. 中层:物料依赖未纳入计划,说明依赖扫描只做了内部任务,漏了供应商
  3. 深层:三个协作方各自维护一份进度表,没有单一信息源,导致风险信息没有上浮渠道

如果只处理表层,催供应商,物料可能还是晚到,而且下一次还会出现同样的问题。所以我把处理重点放在中层和深层。

3. 采取的动作

动作分四周推进,每一周都有明确的可验证产出:

  • 第 1 周:统一信息源,三个协作方合并到同一套看板,任务状态必须当场更新;同时把四类依赖重新扫一遍,补入 11 项外部依赖
  • 第 2 周:重算关键路径,识别出两条可以并行处理的链路,但明确评估了并行带来的返工风险,只对依赖较弱的一条做了快速跟进
  • 第 3 周:与决策人沟通,把非核心的两项交付物移到下一期,为关键路径腾出 4 天
  • 第 4 周:建立阻塞 24 小时 owner 规则,同时设置黄灯预警,每周核对缓冲消耗率

4. 结果与复盘

最终项目比原计划晚 2 天交付,比第 5 周预测的"晚 8 天以上"大幅改善。更重要的是,从第 6 周开始,缓冲消耗率和关键路径完成率的偏离开始收敛。

复盘时有三个我认为值得记住的结论:

  • 延期预警的价值在于提前量,不在于准确度。第 5 周判断"必然延期"并不精确,但它给了我们 7 周的处理窗口
  • 缩范围的阻力比想象中小。把两项非核心交付物延后,决策人几乎没有犹豫,真正犹豫的是团队内部
  • 并行不是免费的。我们只对一条依赖较弱的链路做了并行,返工量仍然增加了约 8%,如果两条都并行,风险会显著放大

进度管理计划进度教程:项目负责人协同管理,避坑指南

十、行动建议:不同规模的团队分别该做什么

前面讲的是一套完整方法,但完整方法不等于所有团队都该照做。管理投入必须匹配团队规模和项目复杂度,否则会变成负担。下面按规模给出建议。

1. 10 人以下团队:轻量优先

这个规模最容易犯的错是过度管理。我的建议是只做三件事:

  • 一张交付物清单,写清验收标准
  • 一份依赖清单,重点扫外部依赖和跨部门依赖
  • 每日 10 分钟站会,只讲阻塞项

不需要正式的变更流程,但要在周报里记录新增项,防止范围悄悄膨胀。工具用表格就够,不值得为这个规模引入复杂平台。

2. 10 到 50 人团队:建立基础机制

这个规模的临界点是"开始出现跨部门协作,但还没有专职 PMO"。建议在轻量版基础上补三样:

  • 单一信息源(统一看板)
  • 阻塞响应时限(24 小时)和升级路径
  • 周度四信号跟踪

这个阶段最大的风险是"靠人撑"。很多团队靠一两个特别负责的人维持协同,一旦这个人离开或项目变多,体系立刻失效。

3. 50 到 100 人团队:沉淀机制与数据

这个阶段要开始关注可复用性。建议增加:

  • 标准化的计划模板与责任分配表
  • 变更分类处理流程
  • 项目复盘机制,形成组织级的延期根因数据

这里要提醒一点:这个规模引入平台化工具时容易"能力过剩",配置和维护成本可能超过收益。建议先明确自己最痛的三个问题,再去看工具能不能解决,而不是反向被工具功能牵着走。

4. 100 人以上组织:平台化 + 治理

这个规模下,多项目并行、跨部门资源冲突、审计与合规需求会同时出现,单靠流程文档已经撑不住。建议关注三个方向:

  • 统一平台承载计划与执行:减少"计划表与执行看板两张皮"的问题
  • 数据安全与部署方式:有数据不出内网要求时,私有化部署能力应作为前置条件评估
  • 历史资产迁移:迁移成本往往是工具落地失败的主因,选型时要把迁移方案作为独立评估项

这一规模下,像 PingCode 这类面向中大型企业、支持私有化部署和 Jira 平滑迁移的平台会比较契合,因为它的设计目标本身就是多项目并行与跨部门协同的治理场景。但选型之后,仍然要先把协同规则落地,再谈工具配置。

进度管理计划进度教程:项目负责人协同管理,避坑指南

十一、取舍:哪些事该做重,哪些事该做轻

方法讲完了,最后我想讲取舍。因为篇幅有限、精力有限,项目负责人不可能把每件事都做到位。关键在于知道哪些环节做重了收益最大,哪些环节做重了纯属浪费。

1. 该做重的三件事

  • 依赖识别与关键路径:这是投入产出比最高的一件事。多花两小时扫依赖,可能省掉两周的救火
  • 交付物定义与验收标准:定义不清会在验收阶段以返工的形式加倍偿还
  • 阻塞项响应机制:规则一旦建立,收益是持续的,且几乎不随项目数量增加而摊销成本上升

2. 该做轻的三件事

  • 过程的细节汇报:日报写满五百字不如看板上状态变更及时,汇报频率高不等于信息质量高
  • 会议数量:增加会议频次解决不了决策延迟,缩短决策链路才行
  • 工具功能配置:用不到 30% 的功能却要花时间维护全部配置,是典型浪费

3. 三种典型取舍场景

场景 倾向选择 理由 代价
交付日期硬、范围可谈 缩范围保日期 日期受外部约束,范围由内部掌控 需与决策人确认,可能影响产品完整度
范围硬、日期可谈 调整基线并重设缓冲 强行压缩会牺牲质量,代价延后显现 需重新对齐干系人预期
两者都硬、资源可调 调资源 + 严格质量守门 资源是唯一还能动的变量 有协调与上手成本,短期效率下降

十二、结尾:项目负责人的十项避坑检查清单

回到最开始那句话:项目负责人不是催办员,而是节奏设计者、协同接口人和风险预警人。催办是结果,不是手段。当计划把依赖写清楚、协同把接口定明白、监控把信号亮出来之后,你其实不太需要天天催。

我把全文的判断浓缩成一份十项检查清单,建议你在每次项目启动会和周会前逐条对照:

  1. 每个交付物是否都有可判定的验收标准和唯一验收人?
  2. 每个工作包是否只有一个最终负责人(A)?
  3. 四类依赖(内部、跨部门、外部供应商、环境资源)是否都扫过?
  4. 关键路径是否明确标出,并且被团队知晓?
  5. 缓冲是否集中在关键路径和高不确定任务,而不是平均分配?
  6. 是否有单一信息源,所有状态变更都在同一处完成?
  7. 阻塞项是否有 24 小时 owner 规则和明确的升级路径?
  8. 变更是否分类处理,范围变更是等价交换而非单方面叠加?
  9. 四种预警信号(关键路径偏差、缓冲消耗、阻塞停留、变更频率)是否每周核对?
  10. 红灯状态下,"缩范围 / 调资源 / 改日期"三种选择是否被认真评估过,而不是直接赶工?

如果你的答案里有超过三项是"没有",我建议不要急于上工具,先把计划和协同机制补上,这两件事的收益远大于换平台。如果你的组织已经在 100 人以上、多项目并行、且有私有化部署或数据合规要求,那可以再评估像 PingCode 这类面向中大型企业的平台,把机制固化到系统里。

下一步动作很简单:挑你现在手头最痛的那个项目,用上面的七步法重新过一遍计划,重点只做"依赖扫描"和"缓冲设置"这两步。不用一次改全部,两周之后你就能看到缓冲消耗率和关键路径偏差的变化。

常见问题解答(FAQ)

1. 进度管理计划怎么做才不是一张空排期表?关键路径和缓冲时间该怎么设?

我第一次当项目负责人,老板让我出一份进度管理计划,我就把任务按周填进甘特图里发出去了。结果执行两周就乱了,前端等后端、设计等文案,谁也没按我的时间走。我怀疑问题出在计划本身,但不知道该怎么补。

先把计划从“时间表”升级成“依赖表+责任表”。具体做法是七步:明确交付物和验收标准、拆WBS到可验收颗粒度、标出任务之间的前置依赖、找出关键路径、把责任落到具体角色而不是部门、估算工期并加缓冲、发布基线并约定变更规则。

关键路径就是那条一延误整体就延误的最长链路,项目负责人的精力要优先压在这条线上,非关键路径的延期只要不消耗完浮动时间就不用天天追。

缓冲不要平均撒到每个任务上,那样等于没有缓冲,建议集中放在关键路径末端和外部依赖节点上,经验口径是关键路径总工期的10%到15%,外部供应商、审批、测试环境这类不可控环节单独再加一道。

判断计划是否合格有个简单标准:随便挑一个任务,你能立刻说出它的前置是什么、交付物是什么、验收人是谁、延误会影响哪几个下游任务,答不上来就说明计划还只是排期表。

2. 跨部门协同推不动,研发、设计、供应链各说各话,项目负责人该怎么让信息真正同步?

我们项目群里每天几百条消息,但真到关键节点还是有人不知道要交付什么。上次设计稿改了三版,供应链那边完全没收到,等发现时已经来不及了。我不想天天在群里刷屏催人,可又找不到更好的办法。

协同问题很少是“沟通不够”,而是缺少接口。落地要建四个机制:一是单一信息源,所有任务状态、交付物、变更只在一个地方更新,群聊只用来讨论、不用来记录结论,避免出现“我说过”“你没看到”的扯皮;二是明确接口人,每个协作方指定一个对接角色,接口人对本部门输出负责,不接受“我问问同事”这种模糊回复;

三是决策规则,写清哪类问题谁拍板、多久必须回复、超时如何升级,比如需求变更由产品负责人24小时内答复,超时自动升级到项目发起人;四是变更留痕,任何影响范围或日期的调整都要记录变更内容、影响任务、新旧日期和批准人。

判断协同是否生效,看一个指标就够:同一个问题是否在两周内被重复提出两次以上,如果是,说明机制没建立,只是在靠人盯人。会议只做三件事,清阻塞、做决策、定owner和截止时间,汇报进度请放到看板上异步完成。

3. 抓进度是不是就得压工期?怎么在催和不逼团队赶工之间找平衡?

项目一紧,我第一反应就是让大家加班往前赶,短期好像真能追上几天,但后面返工和质量问题更多,团队情绪也很差。我一直搞不清“抓进度”和“赶进度”到底差在哪,怎么抓才算专业。

抓进度管的是节奏和阻塞,赶工只是纠偏手段之一,而且是最贵的一种。正确的顺序是:先判断延误性质,再选动作。如果是范围问题,先砍非关键需求或把功能分期;如果是资源问题,看能不能调人、调优先级、把一人多项目的情况拆开;如果是依赖问题,去推动外部输入或并行化可并行的部分;

只有确认关键路径确实无法通过前三种方式追回时,才考虑快速跟进或赶工,并同步评估返工风险和质量成本。日常监控建议看四个口径:里程碑达成率、关键路径偏差天数、阻塞项平均滞留时长、变更频率。

红灯规则可以这样设:关键路径偏差超过2天、核心决策超时24小时未回复、外部依赖连续两次未按承诺交付,任一触发就要在当天升级处理,而不是等到周会。抓得好的团队,特征是阻塞项当天被认领、决策当天有结论,而不是每天加班到很晚。

4. 怎么提前判断项目要延期?有哪些可观察的预警信号,发现后该怎么纠偏?

我最怕的就是周会上大家都说“快了、差不多了”,结果到交付前一天才爆出问题。有没有一些信号能让我在延期真正发生前就察觉,而不是等结果打脸?

延期几乎不可能是突然发生的,前期一定有一批可观察信号。常见的有五种:进度报“完成90%”但拿不出可验收成果;关键路径任务连续两次顺延且理由不同;阻塞项在群里挂了两天以上没有明确owner;核心决策反复开会但没有结论;外部依赖方开始用“尽量”“应该没问题”这类模糊措辞。

看到这些信号,先别急着压工期,按三步诊断:第一步确认是范围、资源、依赖还是估算问题;第二步评估对关键路径和里程碑的实际影响天数;第三步选纠偏动作,优先级是缩范围、调资源、并行化、最后才是赶工。纠偏要做到可追踪,每个红灯项必须有负责人、动作、截止时间和复检节点,并在下一次站会上确认是转黄还是继续红。

如果团队每周红灯数量持续增加而没有任何一项转绿,说明问题不是执行慢,而是计划基线本身失真,这时候应该重排关键路径而不是继续催人。

核心关键词

读者评论

赵
赵可欣

做过跨部门项目,最扎心的是“群里很热闹,交付没人负责”。文章把接口定义成谁在什么时间把什么信息放哪里,这点很实用。建议再加一个信息源版本号规则,否则多版本同步仍会返工。

罗
罗安

缓冲消耗率与关键路径完成率的对比这个信号很有价值,比单看延期更早预警。实际用时要按项目周期调阈值,小项目缓冲只有几天,消耗率波动会很大,不能机械套用。

谭
谭梦琪

%完成度”那段太真实。我们复盘也发现,没有可验证产出的90%,剩余工作量往往翻倍。后来要求任务必须附代码合并链接或测试报告,进度会踏实很多。

戴
戴梦琪

根因分布虽然是37个样本观察,但把计划缺失、信息不同步、决策延迟列为主要原因,比单纯催执行更有说服力。不过外部依赖占比低但杀伤力大,供应商管理也得单独建机制。

文章包含AI辅助创作:进度管理计划进度教程:项目负责人协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/467933

赞 (0)
飞飞飞飞
任务进度落地方案:项目负责人开展进度管理的协同管理案例解析
上一篇 2小时前
项目进度最佳实践:项目负责人进度管理落地方案,常见问题
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
