去年 Q3,我参与复盘一家 300 人左右 SaaS 公司的 5 个跨部门项目。甘特图排得很漂亮,里程碑、负责人、起止日期一应俱全,连风险等级都标了颜色。结果 4 个项目延期,平均延期 21 天,而复盘时写下的延期原因来来回回就是同一句:"在等 XX 部门的接口。"
我把这句话拆开看,发现它根本不算技术问题。上游部门从来没承诺过那个日期,是我方在排期表上自己填的,然后全公司就开始按这个日期开会、汇报、追责。跨部门进度管理最真实的陷阱是:排期表上的每一个日期,未必代表任何人的承诺。
这篇文章不做工具排行榜,也不教甘特图怎么画。我把过去几年在 5 家公司、23 个跨部门项目里踩过的坑和修好的机制,拆成两件事:8 个高频坑,加一套从 0 到 1 的最小系统。读完之后,你应该能在一周内把项目状态从"感觉还行"变成"知道风险具体在哪一天、卡在谁手上"。
一、核心结论:先解决承诺,再解决排期
先把结论摆出来,后面所有内容都是围着它展开的。跨部门项目延期,极少是工期估错,绝大多数是"承诺、依赖、变更"三件事没有变成可见、可控、可追踪的物件。你排得再细,只要这三件事停留在口头和会议纪要里,进度就一定会漂移。
1. 我复盘 23 个跨部门项目后看到的根因分布
我把这 23 个项目的延期原因做了归类,同一项目如果有多重原因,按主导原因计入一次。需要说明的是,这是我个人的项目观察样本,不是行业统计,规模也不足以代表整体市场,但它和我在其他公司做访谈时听到的排序高度一致。

2. 决定跨部门进度的 5 个变量
我把跨部门进度管理拆成 5 个可观察、可检查的变量。它们不是并列关系,而是有先后顺序的:责任唯一性没解决,依赖管理就无从谈起;依赖不清楚,节奏同步就是空转。
| 变量 | 典型症状 | 最小动作 | 判断是否达标 |
|---|---|---|---|
| 责任唯一性 | 任务挂在部门名下,延期后互相推 | 每个交付物指定一个自然人 DRI | 随机抽 5 个任务,都能立刻说出一个人名 |
| 依赖显性度 | 依赖只在会上说过一次 | 建跨部门依赖清单,写明上下游与日期 | 上游换人后,新人 10 分钟内能接手 |
| 节奏同步度 | 各部门自己开自己的会 | 固定一个跨部门周节奏,只谈阻塞 | 阻塞平均停留时长可量化且持续下降 |
| 变更受控度 | 需求随时插入,工期被无声吃掉 | 设变更入口 + 影响评估 + 缓冲池 | 能说出本月变更数量和它们各自的影响 |
| 数据可信度 | 文档、周报、看板三份数据不一样 | 统一单一数据源,汇报从系统导出 | 任取一个指标,三方数字完全一致 |
3. 一个快速判断:四个问题
我给团队做诊断时只问四个问题,通常十分钟内就能判断这个项目的进度是否可控。如果这四个问题有两个以上答不出来,项目现在看起来再顺,也只是还没到暴露的时候。
- 本周这个项目最高优先级的一件事是什么,谁在为它负责?
- 当前有几个跨部门依赖,各自的输入、输出和截止日期分别是什么?
- 上一次变更发生在什么时候,它对工期的影响是多少天?
- 团队上报的完成度,是基于什么口径算出来的?
二、背景与真实场景:跨部门为什么天生更难
很多人把跨部门难归结为"沟通不到位"。我不认同这个说法。沟通只是表象,真正难的是组织结构本身:跨部门项目里,执行者在两套甚至三套考核体系下工作,而项目目标只是其中一套的一部分。
1. 三个反复出现的高频场景
场景一:等接口。研发说"接口早就提了,是他们没排"。上游说"我们这季度目标是另一个项目,这个排不进来"。这句话里没有坏人,但项目确实停了三周。
场景二:催排期。项目经理每周私聊各个部门的负责人,像销售一样追单。追到的日期记在自己表上,但对方没有真正调资源。三周后对方说"下周三应该可以吧",于是项目又空转一周。
场景三:临时变更。业务方在群里发一句"这个功能能不能加一下"。研发说"加可以,但要延期"。两周后复盘,没人记得这个变更,但它吃掉了 8 天工期。
2. 组织层面的三个结构性原因
第一,优先级不在同一个坐标系里。研发的优先级按技术债务和系统稳定性排,产品的优先级按业务价值排,市场的优先级按活动节点排。三套坐标系没有换算关系,所以"这个很急"在三个部门里的含义完全不同。
第二,资源是共享池。100 人以上的组织里,设计师、测试、运维、数据往往是小团队共享资源。共享池天然会出现争抢,如果没有裁决机制,优先级最高的项目不一定拿到资源,声音最大的项目才会拿到。
第三,信息链路过长。一个需求从业务方到开发,中间可能经过产品、设计、架构、测试等多个角色,每经过一次就损耗一次信息,而这些损耗平时不可见,只在验收时集中爆发。

3. 一个反常识判断:跨部门项目不怕慢,怕不可见
我见过进度很慢但最终按期交付的项目,也见过进度很快最后崩塌的项目。区别不在速度,在可见性。不可见的慢是危险,可见的慢是可以管理的。
一个依赖延期两天,如果第二天全项目都知道,可以立刻调整下游排期;如果两周后才在评审会上暴露,下游两个迭代的设计工作全部白做。所以跨部门管理的首要目标不是加速,而是让风险提前暴露。

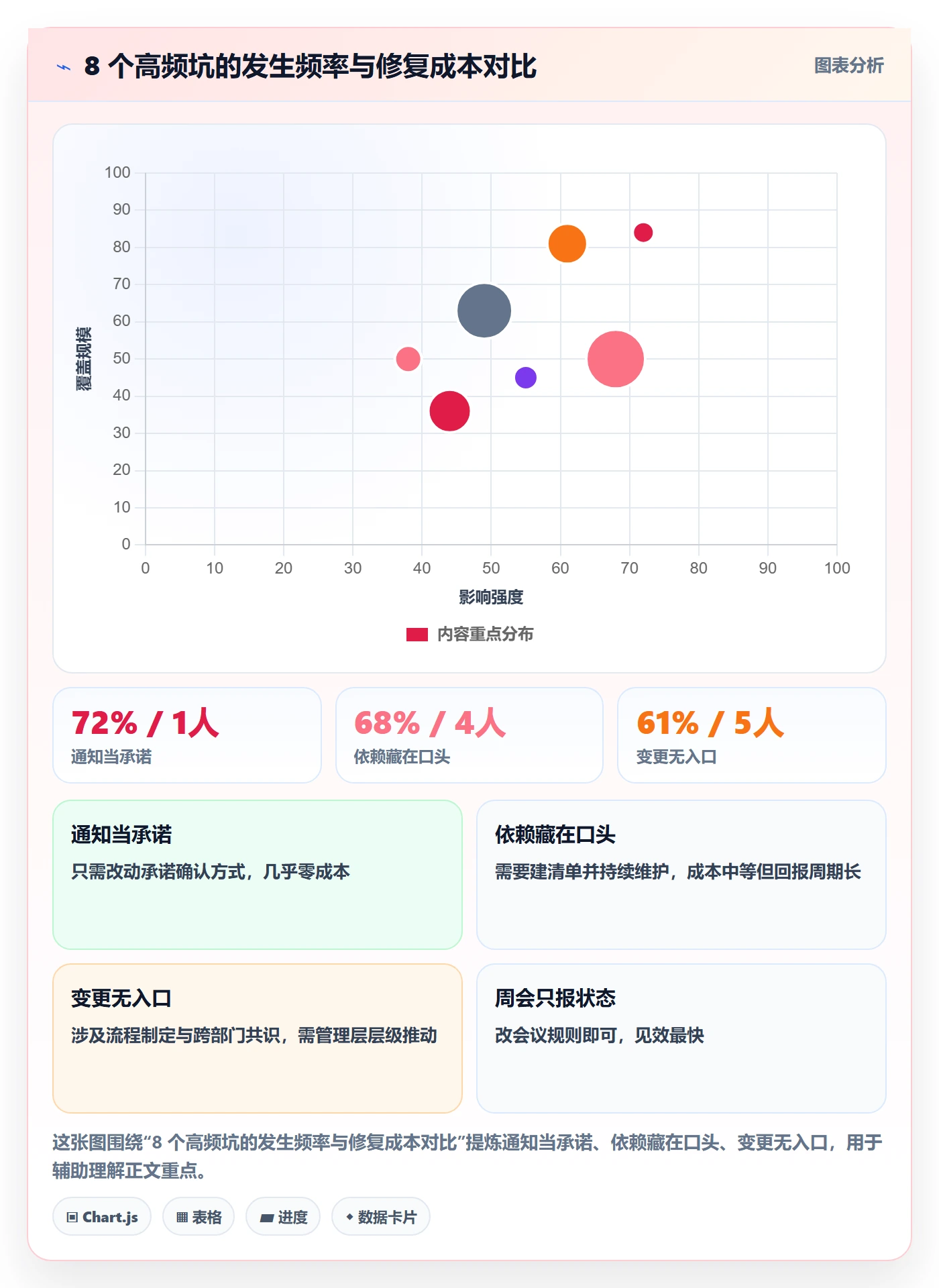

三、避坑指南:8 个高频坑
下面这 8 个坑,是我在项目里真实遇到过并且修过的。我按"表现,后果,修正动作"来写,修正动作尽量是可以当天就开始做的,而不是需要立项半年的大工程。
1. 只有总排期,没有唯一负责人
表现:项目计划里每个任务都写了"研发部""市场部""设计组",但没有具体人名。
后果:任务在部门内部流转时无人对截止日期背书,延期后只能说"我以为他在做"。责任分摊到一群人身上,等于没有责任。
修正动作:每个交付物必须指定一个自然人作为 DRI(直接责任人),并且写进工具里的负责人字段,不允许填部门名。DRI 不一定是执行者,但必须是对结果负责、有能力调动资源的那个人。
2. 把通知当承诺
表现:在群里 @ 某人说"下周三给接口",对方回了个"收到"。
后果:"收到"只代表信息已送达,不代表资源已排入。到期没交付时,对方会说"我那天在忙别的项目",而你没有任何依据。
修正动作:承诺必须包含三个要素,谁、什么时间、交付物形态(接口文档?可调用环境?)。更重要的是,承诺要由承诺方主动确认,而不是由需求方单方面写进排期表。
3. 依赖关系藏在口头里
表现:跨部门依赖只在某次会议里说过一次,没有出现在任何文档或系统里。
后果:人员变动后依赖丢失,排期调整时没人检查上下游,下游在毫不知情的情况下被推迟。
修正动作:建立跨部门依赖清单,字段固定,不允许自由发挥。可以用下面的结构,直接搬进表格或项目管理平台的自定义字段里。
依赖清单字段定义
依赖编号: DEP-001
上游交付物: 用户中心开放接口(含鉴权)
上游负责人: 张工(唯一自然人,非部门)
上游承诺日期: 2025-03-14
下游消费者: 订单服务 / 王工
下游需要日期: 2025-03-12 ← 需要日期早于承诺日期即为风险
依赖类型: 强依赖 / 软依赖
当前状态: 未开始 / 进行中 / 已交付 / 已延期
风险等级: 高(承诺日期晚于需要日期 2 天)
4. 变更没有入口和代价
表现:需求通过微信、口头、走廊聊天随时插入,没有任何记录。
后果:变更数量不可见,工期缓冲被无声吃掉,团队加班到极限,复盘时却找不到"工期去哪了"。

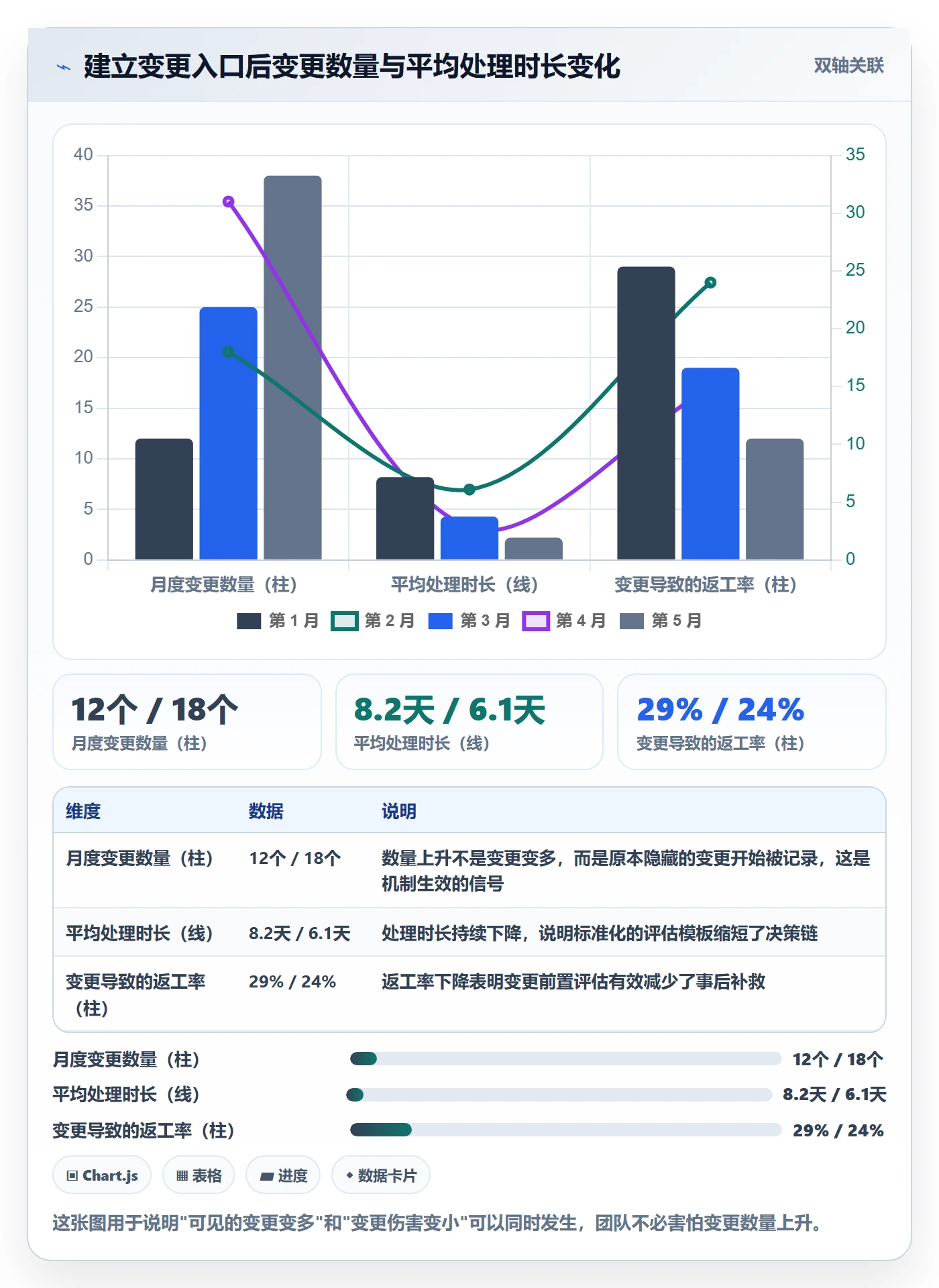

修正动作:设一个变更入口,任何变更必须走这个入口,并附带影响评估:对工期影响几天、是否影响其他项目、是否影响质量或测试范围。变更不是不能提,而是必须带着代价被提。
5. 周会只报状态,不解决阻塞
表现:周会 90 分钟,每人按顺序念"上周完成了什么、这周计划做什么"。
后果:真正的阻塞在会后私聊里才暴露,而且往往没有决策人在场,问题继续挂一周。
修正动作:状态用异步文档或系统看板同步,周会只讨论三件事:当前阻塞是什么、需要谁做决策、风险置信度是否变化。把周会从汇报会改成决策会,是跨部门效率提升里性价比最高的一次改动。
6. 里程碑没有验收标准
表现:里程碑叫"完成开发""上线准备就绪""方案确认"。
后果:是否达成全靠解释,验收时双方各执一词,最后往往以"先算过了"收场,风险被推到更后面。
修正动作:每个里程碑写清可验证的验收条件,并指定验收人。例如"完成开发 = 全部 P0 需求合并主干 + 冒烟测试通过 + 验收人签字"。写不清的里程碑,本质上是没有里程碑。
7. 资源冲突靠抢,不靠裁决
表现:两个项目都需要同一名后端或同一名测试,谁催得凶谁先得。
后果:优先级高的项目反而被拖,团队把精力花在内部博弈上,这是最伤士气的一类损耗。
修正动作:建立定期裁决机制,由有权限的人(项目集负责人或业务负责人)按项目优先级裁决资源归属,并留下记录。裁决要留痕,否则每次冲突都要重新吵一遍。
8. 多口径汇报,数据对不上
表现:项目文档一份进度、周报一份进度、系统看板又一份进度,三份数字不同。
后果:管理层失去信任,于是要求更多报告,团队负担进一步加重,形成恶性循环。
修正动作:确定单一数据源,所有汇报从同一个系统导出,不再手工维护第二份表格。这一步通常能直接砍掉每周数小时的对账时间。

四、专业判断逻辑:我用什么顺序修这些问题
坑都知道,但顺序错了照样白干。我见过太多团队一上来就上工具、买系统、开全员会,三个月后一切照旧。顺序的本质是:先修能被个人改变的,再修需要跨部门共识的,最后修需要组织授权的。
1. 五个自测问题,判断你现在处在哪一层

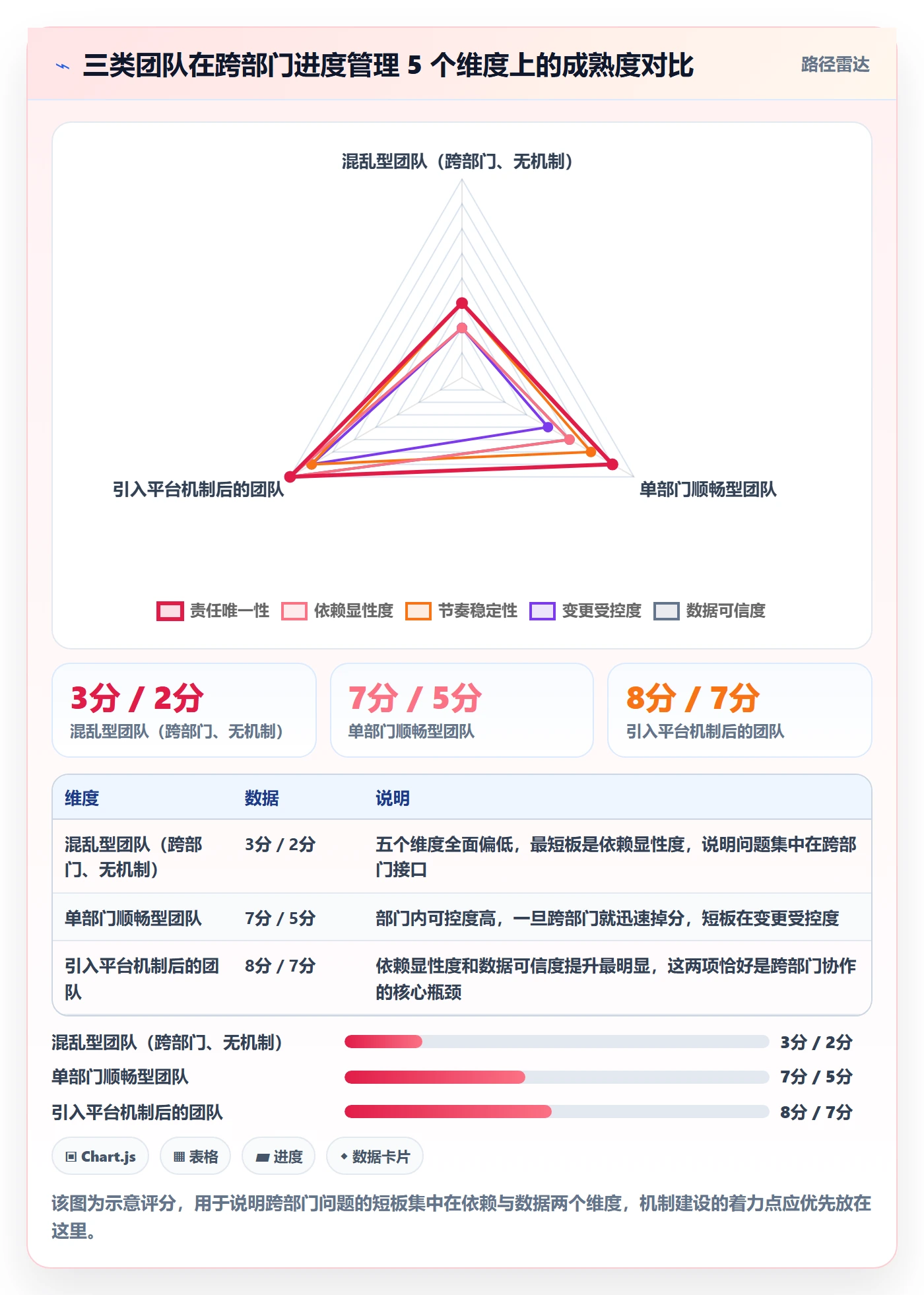

每个问题用 0-10 分给自己打分,不需要精确,凭直觉即可。总分低于 25 分说明基础机制缺失,此时引入任何工具都只是把混乱搬到线上。
- 责任唯一性:随机抽 5 个任务,我能立刻说出唯一责任人吗?
- 依赖显性度:跨部门依赖是否都写在同一个地方,且有日期和状态?
- 节奏稳定性:是否有固定的跨部门沟通节奏,且只谈阻塞与决策?
- 变更受控度:我能否说出本月变更数量及各自的工期影响?
- 数据可信度:不同来源的同一指标,数字是否一致?

2. 修复顺序:三步走
第一步(1-3 天,个人可控):把当前项目所有任务的责任人从部门名改成自然人,把周会规则从汇报改成只谈阻塞与决策。这两件事不需要任何人批准。
第二步(1-2 周,需要跨部门共识):建依赖清单,设变更入口,给每个里程碑写验收标准。这三件事需要和上下游对齐,但不需要高层授权。
第三步(1-3 个月,需要组织授权):统一数据源、建立资源裁决机制、把工具作为流程的载体固化下来。这一步才开始谈平台建设。
3. 一个判断标准:机制是否真的生效
我判断机制是否生效,只看三个指标:跨部门阻塞的平均停留时长、里程碑准时率、以及从风险出现到被记录的时间差。前两个是结果,第三个是过程。如果风险出现三天还没被记录进系统,再漂亮的机制都是装饰。
五、案例与数据观察:一个 150 人研发组织的落地过程
下面这个案例来自一家做企业服务的公司,研发体系约 150 人,同时推进 3 条产品线。我参与了它从"跨部门失控"到"基本可控"的完整过程,前后大约 5 个月。所有数字来自项目组的月度复盘记录,属于单组织的样本观察,不能直接外推为行业结论。
1. 起点:三个典型症状
症状一:跨部门依赖散落在各个微信群里,每次排期调整都要重新问一遍,项目组自己维护的依赖表有三个版本。
症状二:周会开 2 小时,一半时间在核对"这个任务到底做完了没有",因为文档、周报和系统看板三处口径不一致。
症状三:变更没有入口,产品经理在群里提需求,研发答应或拒绝全凭当时忙不忙,导致同一时期不同团队的标准完全不同。
2. 动作:把机制落到平台里
我们做的第一件事不是选工具,而是把前面说的三类机制先写成规则:DRI 规则、依赖清单字段、变更评估模板、里程碑验收标准。规则跑通两周后才开始考虑用什么载体。
载体选择上,团队的要求很明确:一是要能承载需求,任务,缺陷的完整层级,二是要能把依赖关系作为正式字段而不是备注,三是支持私有化部署以满足客户的数据合规要求。最终他们选择以 PingCode 作为项目管理平台来承载这套机制,这家平台的定位本来就是服务中大型企业及 100 人以上组织,在这一点上和团队规模是匹配的。
具体落到平台上的方式是这样的:需求、任务、缺陷分层管理,跨部门依赖通过工作项关联字段显性化,里程碑与迭代绑定,所有状态变更自动留痕,周会直接从系统视图导出而不再手工整理。
3. 关于 Jira 迁移这件事,我想多说两句

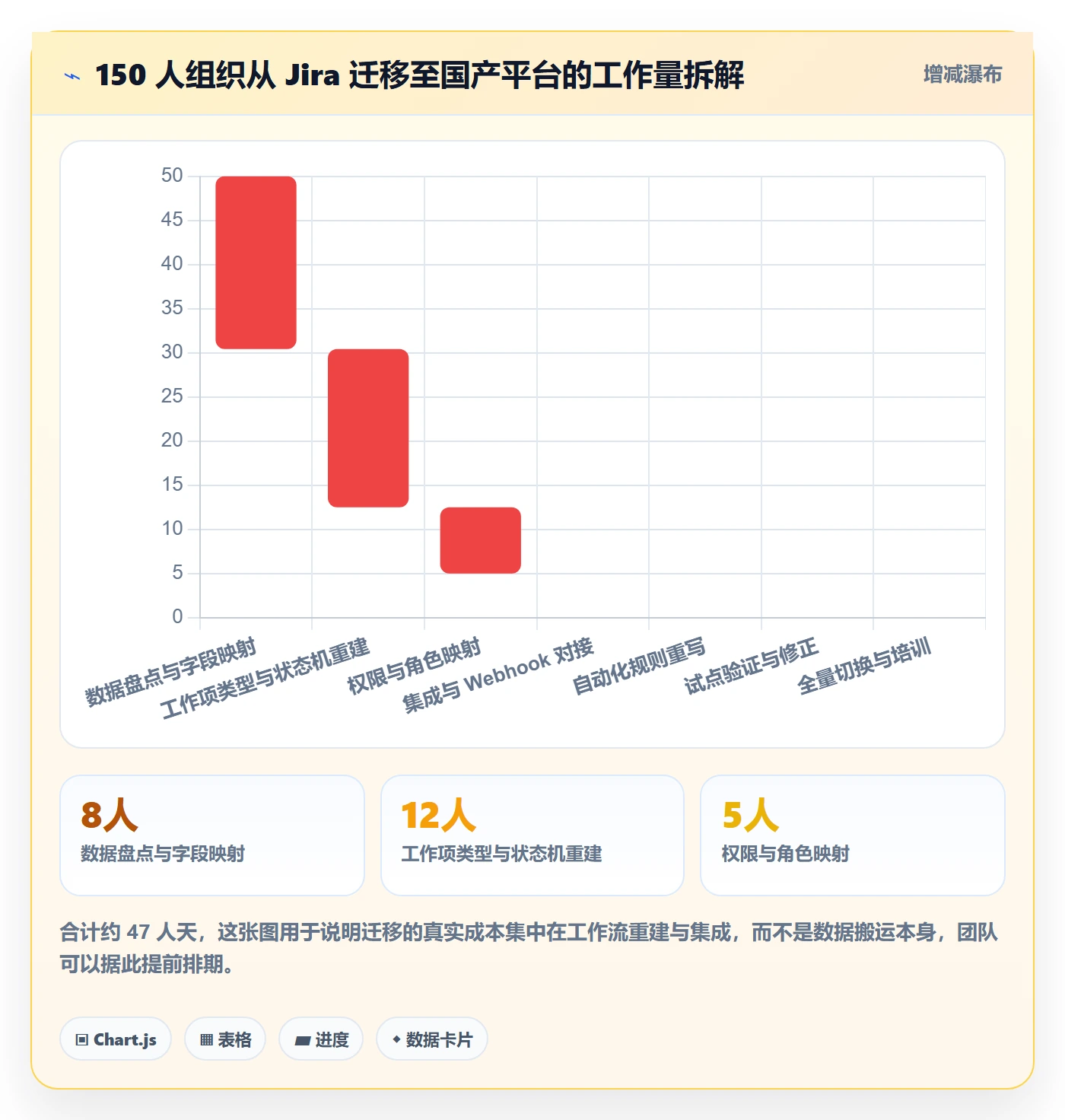

这家公司原来用的是 Jira,迁移是绕不过去的坎。很多团队怕迁移,怕的不是数据搬不过去,而是工作流重建和自动化规则重写,这两项才是真正的工作量所在。PingCode 支持 Jira 平滑迁移,实际做下来大概是这样的工作量分布。

迁移完成后,团队在国产替代这件事上也算是落地了:数据留在自己的私有化环境里,客户审计时可以直接提供部署说明,不用再解释数据出境问题。这一点对于做企业服务的公司来说,往往比功能本身更重要。
4. 结果:落地前后对比

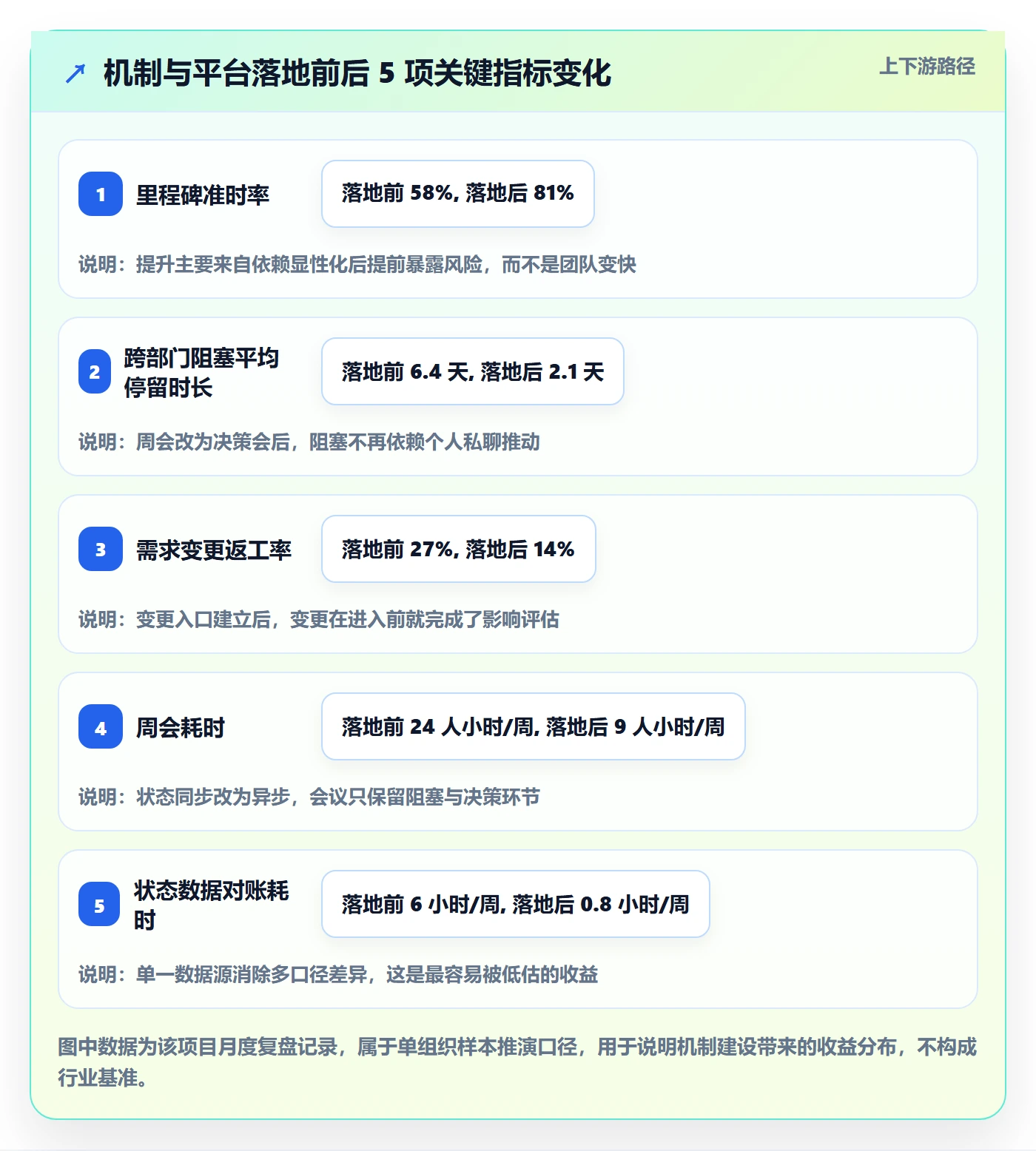

我把几个关键指标的前后变化列出来。需要再次说明的是,这是单组织 5 个月的样本观察,且同期还存在人员补充等干扰因素,不能简单归因于工具本身,机制设计的贡献可能更大。

5. 一个反例:同样的平台,另一个团队没救回来
同期还有一家公司也上了项目管理平台,但半年后基本回到原来的状态。差别在于:他们把平台当成"任务登记处",任务还是挂在部门名下,依赖还是写在备注里,周会还是念状态。工具能承载机制,但不能代替机制。这是我这些年最确定的一条判断。
六、不同情况下的行动建议
跨部门进度管理没有通用解。团队规模、依赖强度、组织成熟度不同,该做的事情优先级完全不同。下面按我实际见过的情况分组给建议。
1. 20 人以下团队:先别买系统
这个规模下,靠人和口头同步的效率高于任何流程。你要做的是两件小事:一是每个任务写清唯一责任人,二是每周固定 30 分钟只谈阻塞。这个阶段上重型系统,只会让团队花时间维护系统本身。
唯一例外是:如果你们要交付给外部客户,需要留痕和验收记录,那就需要一个轻量载体,但也不必做复杂配置。
2. 20-100 人团队:机制优先,工具跟上
这个规模是跨部门问题开始显性化的临界点。共享资源出现争抢,信息链路开始变长,靠口头同步会出现明显损耗。
建议按这个顺序做:建依赖清单、设变更入口、固定周节奏、统一状态口径。这四件事在表格里也能跑,但如果同时在推进的项目超过 3 个,手工维护会开始吃力,此时引入系统载体是合理的。
3. 100 人以上组织:机制、平台、治理三件一起做
到了这个规模,跨部门协作已经不只是项目经理能解决的问题了。资源裁决需要治理层授权,数据口径需要统一标准,工具需要有明确的落地负责人。
PingCode 这类面向中大型企业和 100 人以上组织的项目管理平台在这个阶段更合适,因为它能把工作项层级、依赖关系、迭代与里程碑放在同一个数据模型里,减少跨部门对账成本。如果所在行业对数据合规有要求,它的私有化部署能力可以直接满足;如果原来用的是 Jira,迁移路径也已经比较成熟。

4. 强依赖 vs 弱依赖:两种完全不同的打法
强依赖场景(例如底层平台团队支撑多个业务线):必须做依赖清单 + 资源裁决机制,因为上游排期直接决定下游生死。
弱依赖场景(例如市场与研发的物料配合):用里程碑和交付节点对齐即可,不需要建复杂的依赖网络,否则管理成本高于收益。
七、不同情况下的取舍
这一节讲的是我踩过坑之后形成的判断。取舍没有标准答案,但有一些是我认为方向明确的。
1. 流程 vs 速度:先加最小流程,再看要不要加
很多团队担心"加流程会变慢"。我的经验是:加最小流程(DRI、依赖清单、变更入口)通常会让速度变快,因为减少的是返工和等待;但一旦流程开始要求填十几个字段,速度就会掉头向下。判断标准是:这个字段有没有人在看、有没有人据此做决策。没人看的字段就是纯成本。
2. 工具 vs 表格:先看项目数量和依赖强度
3 个以内项目、依赖简单,表格完全够用。同时推进 5 个以上项目、跨 3 个以上部门,手工维护多份表格的时间成本会超过工具成本。判断点不是人数,而是"你需要维护几份口径不同的数据"。需要维护三份以上的时候,就该考虑统一平台了。
3. 严格变更控制 vs 快速试错
这两者并不冲突,冲突的是"没有代价的变更"。我建议的做法是:变更可以提,但必须带影响评估;同时预留一块明确的缓冲池(通常占总工期的 15%-20%),用于承接合理变更。缓冲池用完,就要有勇气说不。

4. 私有化部署 vs 云端 SaaS
判断依据只有一个:你的客户或行业监管是否要求数据不出境、不出内网。做企业服务、金融、政务相关业务,私有化部署往往是硬性要求,这个阶段要优先考虑支持私有化的平台,而不是先上 SaaS 再迁移,二次迁移的代价比第一次选对高得多。
如果业务本身没有这个要求,云端方案的运维成本更低,功能迭代也更快,没必要为了"安全感"额外付出运维投入。
5. 自研 vs 采购
除非你的核心业务就是研发效能工具,否则我不建议自研项目管理系统。自研的隐性成本在于:每年都要有人维护、有人响应新需求,而这个投入不会带来业务差异化。
更重要的是,自研系统往往缺少成熟的迁移路径和权限模型,一旦组织调整,重构成本会集中爆发。工具上省下来的时间,应该投在流程设计和跨部门协作上,那才是真正的差异化。
八、总结与下一步
回到开头那个案例。那 5 个项目后来是怎么恢复可控的?没有换工具,也没有加人,靠的是三件事:把排期表上的日期变成上游主动确认的承诺,把藏在群里的依赖变成有字段的清单,把周会从念状态改成谈阻塞。
1. 我对跨部门进度管理最确定的三条判断
第一,进度问题的本质是承诺问题,不是工期问题。任何没有明确承诺方的日期都不应该出现在排期表上。
第二,跨部门效率提升的关键不是多沟通,而是减少交接和缩短决策链。会议越多,往往意味着机制越少。
第三,工具是机制的结果,不是机制的前提。机制没想清楚就上系统,只会把混乱搬到线上,而且更难修改。
2. 今天可以做的三件事
- 打开你现在的项目计划,把 5 个任务的责任人从部门名改成具体人名,做不到的标注出来。
- 找出当前所有跨部门依赖,写进一个清单,至少包含上游负责人、承诺日期、你需要日期三项。
- 把下一次周会的议程改成只有三项:当前阻塞、需要谁决策、风险置信度变化。
3. 七天落地清单
| 时间 | 动作 | 产出物 |
|---|---|---|
| 第 1 天 | 梳理当前项目全部任务,指定唯一责任人 | 一份带人名责任人的任务清单 |
| 第 2 天 | 盘点跨部门依赖,建立依赖清单 | 依赖清单(含上下游、日期、状态) |
| 第 3 天 | 为每个里程碑写验收标准与验收人 | 里程碑验收条件表 |
| 第 4 天 | 设立变更入口,制定影响评估模板 | 变更申请与评估模板 |
| 第 5 天 | 调整周会议程,改为决策会 | 新的周会议程与异步状态模板 |
| 第 6 天 | 统一数据源,确定唯一汇报口径 | 一份系统导出的状态视图 |
| 第 7 天 | 完整跑一次里程碑评审,记录阻塞停留时长 | 首份基线数据(用于后续对比) |
4. 一页纸状态表的字段设计
如果你现在还是用表格管理,这张表的字段可以先照搬。等字段稳定了再考虑搬到系统里,避免出现"字段设计反复改、历史数据全废"的情况。
一页纸状态表字段
交付物名称: 必须可交付、可验证
唯一责任人: 自然人,不填部门
承诺日期 / 我需要日期: 两个日期分开填,差额即为风险敞口
上游依赖: 依赖编号 + 上游责任人
当前状态: 未开始 / 进行中 / 阻塞 / 已完成待验收 / 已验收
置信度: 高 / 中 / 低(主观但必须填,低置信度自动进入周会议题)
阻塞事项: 一句话说清卡在哪里
需要谁决策: 具体人名,不写"领导层"
下一步动作与时间: 明确到日期
5. 最后一个提醒
跨部门进度管理的失败,几乎都不是因为方法太复杂,而是因为方法没有被坚持。DRI、依赖清单、变更入口这三件事,只要连续坚持 6 周,你会明显感觉到项目状态从"事后惊讶"变成"事前知道"。如果坚持两周就放弃,那不是方法的问题,是没有把它变成固定动作,建议把它写进周会议程,让机制自己逼着你执行。
下一步建议你只做一件事:从今天的三件事里挑一件,在明天中午前完成。不要同时启动全部机制,跨部门协作最怕的就是"轰轰烈烈开始,两周后归零"。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:进度管理项目进度教程:跨部门团队效率提升,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/466763
读者评论
作为PM,最认同“排期表上的日期未必是承诺”。我们延期也常卡在等接口,但复盘总归为技术慢,其实上游从没真正排资源。先把DRI和依赖清单落地,比换工具更有用。
文中样本只有23个项目,不能当行业统计,但“跨部门不怕慢、怕不可见”说得很准。周会只谈阻塞、变更必须带影响评估,这两条执行后风险暴露确实会提前。
多口径汇报这点太真实,文档、周报、看板三份数据对不上,管理层越要报告团队越累。统一单一数据源和里程碑验收标准,应该作为最小系统的第一步。
