去年我帮一家做智能硬件的公司做项目管理诊断,他们一个跨部门项目从立项到量产用了14个月,比原计划多了将近半年。复盘会上,研发负责人说“我们早就交付了代码,是硬件部门没跟上”,硬件负责人说“我们一直在等研发确认接口,邮件发出去三天没人回”,市场负责人说“你们进度从来没同步给我,我怎么做推广计划”。三个人说的都是事实,但拼在一起就成了一个谁也不负责的烂摊子。这个场景我见过太多次了,跨部门项目的进度管理,问题几乎从来不出在工具上,而是出在制度设计上,没有人说清楚“谁在什么时间必须给谁什么信息,不给会怎样”。
这篇文章我会把进度管理项目进度全流程拆开讲清楚,重点放在跨部门团队的制度设计上,结合PingCode这类中大型企业常用的项目管理平台的实际落地经验,给出可以拿来就用的框架和判断标准。
一、核心结论:跨部门进度管理的本质是制度设计,不是工具选型
我做了七八年项目管理和组织效能咨询,经手过几十个跨部门项目,最核心的一条结论是:跨部门项目进度失控,90%以上的根因是制度缺位,而不是工具不好用或者团队不努力。很多公司一上来就买工具、上系统,结果工具买回来了,进度该延期还是延期,因为工具解决的是“信息怎么记录”,制度解决的是“人为什么要在规定时间做规定动作”。
进度管理的全流程可以拆成五个阶段:启动、规划、执行、监控、收尾。每个阶段都有对应的跨部门断点,而制度设计的目标就是把这些断点用规则焊死。具体来说,跨部门进度管理制度设计要解决四个核心问题:谁负责、谁决策、信息怎么流转、延期了怎么办。这四个问题对应四套制度模块,缺一套,整个制度就是瘸腿的。
还有一个反常识的判断:制度不是越细越好,而是越“可执行”越好。我见过一家公司写了38页的进度管理制度,结果没人看,执行率不到20%。另一家公司只有一页纸的规则,但每条都能落地,执行率超过85%。制度设计的核心不是覆盖所有情况,而是让执行成本低到大家愿意遵守。

二、背景与真实场景:一个跨部门项目是怎么一步步滑向延期的
1. 项目启动阶段:目标没有对齐,后面全是坑
回到开头那个智能硬件公司的案例。项目启动会上,CEO说“这个项目很重要,各部门全力配合”,然后就没有然后了。研发的KPI是代码交付质量,硬件的KPI是量产良率,市场的KPI是推广转化率,三个部门的KPI跟项目进度没有直接关系。项目启动阶段没有把项目目标拆解成各部门可承接的子目标,导致每个人都在做“对自己KPI有利的事”,而不是“对项目进度有利的事”。
这个阶段的典型表现是:启动会开得很热闹,但没有输出一份跨部门的责任矩阵,没有定义什么是“项目完成”,没有约定进度同步的频率和格式。启动阶段的制度缺失,是所有后续问题的源头。
2. 项目规划阶段:计划是项目经理一个人拍出来的
这个项目的计划是项目经理用Excel排的,排完之后发给各部门确认,研发说“差不多”,硬件说“再看”,市场说“没问题”。这种“差不多式确认”在跨部门项目里极其常见。没有联合规划的制度,各部门就不会真正投入到计划制定中,导致计划本身就是脱离实际的。等到执行阶段,每个人都说“我当时说的不是这个意思”。
我在实际咨询中会要求客户在规划阶段做一件事:每个部门必须指定一个人对进度计划签字确认,签字的含义是“我承诺在这个时间点交付这个东西”。这个制度动作看起来简单,但它把“配合”变成了“承诺”,心理约束力完全不一样。
3. 项目执行与监控阶段:信息在部门墙里消失了
项目进入执行阶段后,研发每周在内部站会同步进度,硬件每周在内部周报里记录进展,市场每周在内部群里讨论推广节奏。三个部门各自都有进度同步机制,但跨部门的进度信息是断裂的。项目经理要了解整体进度,得分别找三个人问,问到的信息格式还不一样,有的是“完成了80%”,有的是“还在做”,有的是“快了”。
这个阶段的典型表现是:各部门内部信息很透明,跨部门信息极度不透明。进度管理项目进度全流程里,执行和监控阶段是跨部门断点最密集的地方,也是制度设计最需要发力的环节。
4. 项目收尾阶段:延期了但没人复盘制度问题
项目最终延期了将近半年,复盘会上大家归因于“需求变更太多”“资源不够”“沟通不畅”。但没有人问一个问题:我们的进度管理制度哪里出了问题?大多数公司的复盘只复盘项目本身,不复盘制度本身,导致同样的延期在下一个项目里重复发生。

三、拆解常见误区:为什么你的进度管理制度定了却没用
1. 误区一:把“开会”当成进度同步制度
很多团队觉得每周开个跨部门例会就是在做进度同步了。但我观察到的实际情况是,大多数跨部门例会的有效信息传递时间不超过15分钟,剩下的时间都在扯皮、甩锅、或者讨论跟进度无关的细节。例会本身不是制度,例会的输入规范、输出规范、决策规则才是制度。没有这些规则,例会就是低效的时间消耗。
2. 误区二:责任矩阵只写“谁负责”,不写“谁决策”
RACI矩阵是个好工具,但很多团队只用了一半。只定义了谁负责执行(R),没有定义谁批准(A)、谁需要被咨询(C)、谁需要被通知(I)。结果就是执行的人不敢做决定,做决定的人不了解情况,需要知道的人最后才知道。在跨部门场景下,“谁决策”比“谁负责”更容易引发冲突,因为决策权的模糊会导致要么没人拍板、要么多头拍板。
3. 误区三:变更管理没有制度,只有口头沟通
“需求变了一下,你这边进度调整一下”,这句话可能是跨部门项目里最危险的一句话。没有变更管理制度,变更就是随意的、不可追溯的、无法评估影响的。我见过一个项目,需求变更了11次,每次都是口头通知,最后没有人说得清楚原始计划是什么、变更后的计划是什么、延期到底该算谁的。
4. 误区四:考核跟进度不挂钩,延期没有代价
如果项目延期对各部门的考核没有任何影响,那进度管理制度就是一张废纸。制度要有牙齿,牙齿就是考核。但考核设计要合理,不能简单地把“项目是否延期”作为唯一指标,否则会导致各部门为了不延期而虚报进度。

四、专业判断逻辑:跨部门进度管理制度设计的四层框架
1. 第一层:责任分配制度,RACI要用“活”的
RACI矩阵的核心不是画一张表,而是让每个跨部门接口都有明确的角色定义。我的经验是,RACI矩阵要针对“关键交付物”来定义,而不是针对“部门”来定义。比如“接口文档确认”这个交付物,R是研发接口人,A是技术负责人,C是硬件接口人,I是项目经理。这样定义比“研发部门负责接口文档”要精确得多。
还有一个实操要点:RACI矩阵要在项目启动阶段就完成,并且每个角色都要当面确认,不能只发邮件。我在项目中会做一个“RACI走查”,逐条问每个责任人“你是否认可这个角色定义”,有异议当场讨论,讨论完更新矩阵。这个过程通常需要2-3小时,但它能避免后面几个月的扯皮。
2. 第二层:进度同步制度,分层同步,不要一刀切
进度同步不是频率越高越好,而是要分层设计。我的建议是三层同步机制:
- 日级同步:只适用于关键路径上的任务,用异步方式(如工具里的状态更新)完成,不需要开会。
- 周级同步:适用于所有跨部门接口,用结构化周报+30分钟站会完成,周报必须有固定格式。
- 里程碑级同步:适用于阶段交付物评审,需要正式的评审会议和书面结论。
关键不是同步频率,而是同步内容的规范化和可追溯。我会要求客户在项目管理平台里设置统一的进度更新模板,每个部门更新进度时必须填写:当前状态、已完成事项、未完成事项、风险与阻塞、需要谁配合。这五个字段能覆盖90%以上的跨部门同步需求。
3. 第三层:变更管理制度,变更必须走“影响评估”
变更管理的核心不是禁止变更,而是让每次变更都有记录、有评估、有决策。我设计的变更管理流程通常包括四步:
- 变更提出方填写变更申请,说明变更内容、原因、期望完成时间。
- 项目经理组织影响评估,评估对进度、资源、成本、质量的影响。
- 变更决策人(通常是项目发起人或 steering committee)做出批准/拒绝/修改决策。
- 批准的变更更新到进度计划中,并通知所有受影响方。
这个流程的关键是第二步和第三步不能省。很多团队变更管理流于形式,就是因为跳过了影响评估,直接进入“领导拍板”环节。
4. 第四层:考核与激励制度,让进度成为共同目标
考核制度设计是最难的,因为它涉及到各部门的利益。我的判断逻辑是:不要试图让进度成为各部门的第一KPI,而是让它成为一个有足够权重的共同指标。比如研发的KPI里,代码质量占60%,项目进度配合度占20%,跨部门协作评价占20%。这样研发不会为了进度牺牲质量,但也不会完全无视进度。
激励方面,我建议设置项目里程碑奖金,在关键里程碑达成时发放,而不是等项目全部结束再发。这样能把激励和进度绑定得更紧密。还有一点很重要:考核要考核“信息同步的及时性和准确性”,而不只是考核“是否按时完成”。因为按时完成可能是虚报的,但信息同步的及时性和准确性是可验证的。

五、具体案例与数据观察:PingCode在中大型跨部门项目中的实际落地
1. 案例背景:一家200人规模的智能制造企业的跨部门项目困境
这家企业做工业自动化设备,项目涉及研发、硬件、采购、生产、交付五个部门。项目平均延期率超过40%,项目经理每天花3小时以上在跨部门催进度。他们之前的做法是用Excel+邮件+微信群管理进度,信息极度分散,项目经理的主要工作变成了“信息搬运工”。
他们的需求很典型:需要一个能承载跨部门进度管理制度、支持私有化部署、并且能从现有工具平滑迁移的项目管理平台。他们之前用的是Jira,但Jira在跨部门非研发场景的适配度不够,采购、生产、交付部门用不起来。
2. 为什么选PingCode:中大型企业的制度落地平台
PingCode主要服务中大型企业及100人以上组织,这家企业的规模和需求正好匹配。他们在选型时重点看了几个维度:
- 跨部门场景支持:PingCode支持自定义工作项类型,可以为研发、硬件、采购、生产、交付分别定义不同的进度管理流程,同时在一个项目视图里汇总。
- 私有化部署:这家企业有数据安全要求,PingCode支持私有化部署,数据不出内网。
- Jira平滑迁移:他们之前Jira里有大量项目数据,PingCode支持Jira平滑迁移,历史数据不丢失,团队学习成本低。
- 国产替代:在当前环境下,国产替代是很多中大型企业的刚性需求,PingCode在这方面是成熟选择。
我在这里不是要推荐某个工具,而是要说一个判断:中大型企业的跨部门进度管理制度落地,需要一个能同时满足“流程可配置”“数据可汇总”“部署可私有”“迁移可平滑”的平台。PingCode在这四个维度上的匹配度比较高,所以这家企业最终选了他。
3. 制度落地过程:从“人治”到“制度治”的三个月

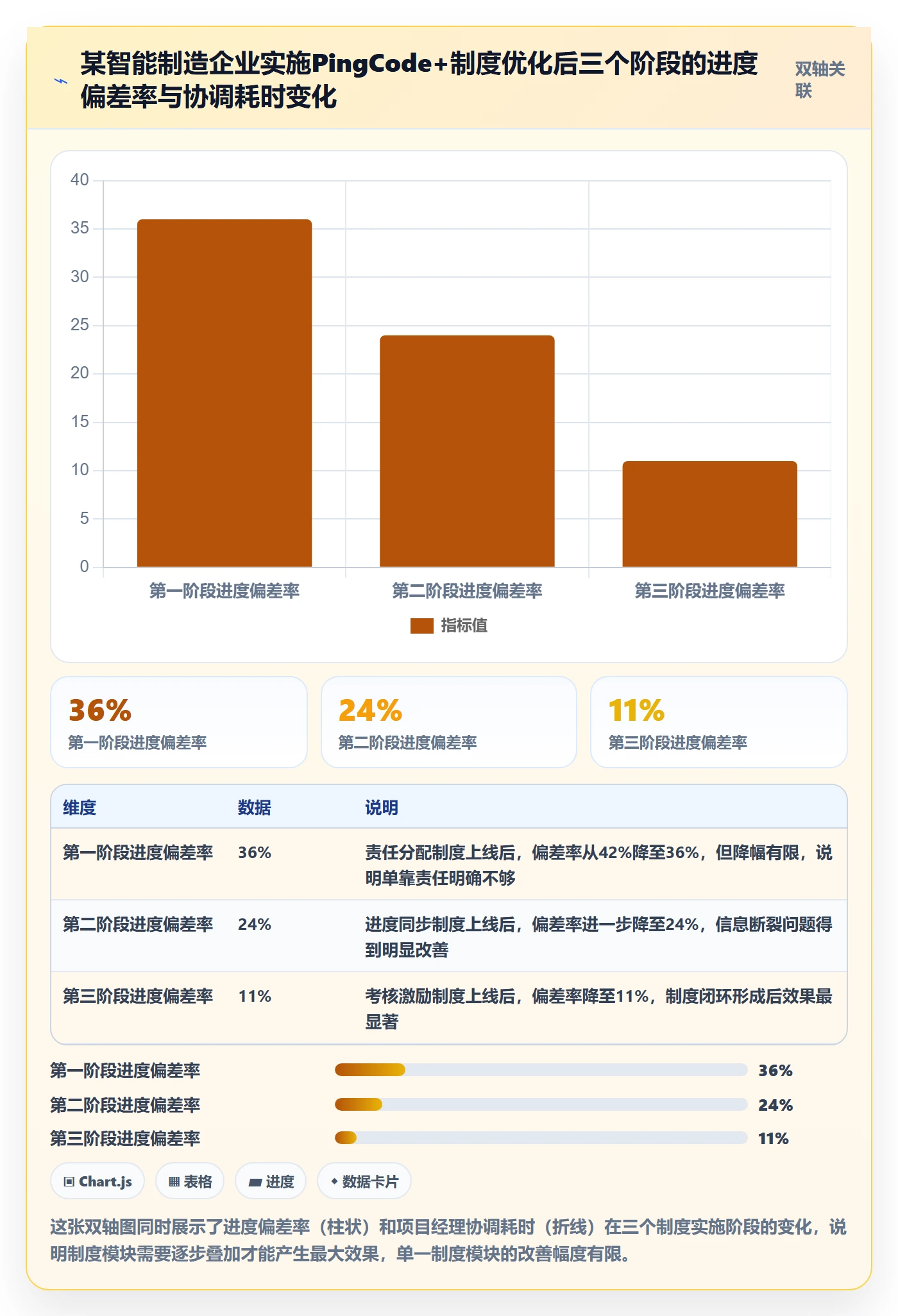

我把这个案例的落地过程拆成三个阶段,每个阶段的关键动作和数据变化如下:
| 阶段 | 关键动作 | 时间 | 进度偏差率变化 | 项目经理协调耗时变化 |
|---|---|---|---|---|
| 第一阶段:责任明确 | 在PingCode里建立跨部门项目模板,定义RACI矩阵,每个交付物指定责任人 | 第1-4周 | 从42%降至36% | 从3.2小时/天降至2.8小时/天 |
| 第二阶段:同步规范 | 设置统一进度更新模板,日级异步+周级站会+里程碑评审三层同步机制上线 | 第5-8周 | 从36%降至24% | 从2.8小时/天降至1.9小时/天 |
| 第三阶段:考核挂钩 | 进度配合度纳入部门KPI,里程碑奖金与PingCode里的进度数据自动关联 | 第9-12周 | 从24%降至11% | 从1.9小时/天降至1.1小时/天 |
这个数据是这家企业实施前后的实际对比(经脱敏处理)。最关键的变化不是进度偏差率的下降,而是项目经理从“信息搬运工”变成了“制度运营者”。项目经理的时间从催进度转向了优化流程、分析风险、协调资源,这才是项目经理应该做的事。

4. 一个容易被忽略的细节:工具里的“进度”和制度里的“进度”要定义一致
这家企业刚上线PingCode时遇到一个问题:研发在系统里把任务状态改成“已完成”,但硬件部门认为“接口文档还没确认,不能算完成”。这就是典型的“进度定义不一致”。
我的建议是:在制度里明确定义每个关键交付物的“完成标准”(Definition of Done),并且在工具里把这个标准配置成状态流转的必填条件。比如“接口文档完成”的标准是“文档上传+硬件接口人确认+技术负责人批准”,三个条件都满足才能流转到“已完成”。这个细节看起来小,但它能消除大量跨部门争议。
制度层:接口文档完成标准 = 文档上传 + 硬件确认 + 技术批准
工具层:PingCode工作项状态流转规则 = 上传附件(必填) + 硬件确认人字段(必填) + 审批通过(必填)
结果:状态流转到“已完成”时,三个条件自动校验,不满足则无法流转
六、不同情况下的行动建议
1. 如果你的团队规模在50人以下,跨部门项目不超过3个
我的建议是:先不要上复杂的项目管理平台,先把制度用轻量方式跑起来。用共享表格定义RACI矩阵,用固定格式的周报做进度同步,用邮件做变更记录。重点是把制度动作跑通,而不是追求工具的高级功能。等制度跑顺了,再考虑用工具固化。
2. 如果你的团队规模在100-500人,跨部门项目5个以上
这个规模是制度设计的关键窗口期。建议同步推进制度设计和工具选型,优先选择支持私有化部署和流程自定义的平台。PingCode在这个规模段比较适合,因为它能承载复杂的跨部门流程,同时支持Jira平滑迁移,团队上手成本低。这个阶段的关键是把四层制度模块都建立起来,尤其是考核与激励制度,不能拖。
3. 如果你的团队规模在500人以上,跨部门项目10个以上
这个规模需要的是制度体系化+工具平台化+数据可视化。制度层面要建立公司级的项目管理办公室(PMO),统一制定跨部门进度管理规范。工具层面需要能支撑多项目并行、资源冲突检测、组合视图的平台。数据层面要建立进度健康度仪表盘,让管理层能实时看到所有跨部门项目的进度状态。PingCode在中大型企业场景下的多项目管理和数据汇总能力,在这个阶段能发挥比较大的价值。
4. 如果你已经用了Jira,但跨部门场景适配不好
我的建议是:不要一刀切替换,先做“双轨运行+逐步迁移”。研发团队继续用Jira,跨部门项目用PingCode管理,通过Jira平滑迁移功能把历史数据同步过来。等跨部门场景跑顺了,再考虑研发团队是否也迁移。PingCode支持Jira平滑迁移,这个过渡路径是可行的。

七、不同情况下的取舍
1. 制度“重”还是“轻”:取决于项目失败成本
制度设计的第一个取舍是“重”还是“轻”。我的判断逻辑很简单:项目失败成本越高,制度就应该越重。如果项目延期一天的损失是几万块,那制度可以轻一些,靠团队自觉和项目经理协调就能兜住。如果项目延期一天的损失是几十万甚至上百万,那制度必须重,每个关键节点都要有正式评审和签字确认。
但“重”不等于“繁琐”。好的重制度是“关键节点重、日常节点轻”。比如里程碑评审可以很正式,需要书面材料、评审会议、签字确认;但日常进度更新可以很轻,在工具里更新状态即可。
2. 工具“全”还是“专”:取决于跨部门场景的复杂度
第二个取舍是工具选型。我的建议是:如果跨部门场景主要是研发+产品+测试,Jira或类似研发管理工具够用;如果跨部门场景涉及采购、生产、交付、市场等非研发部门,需要选择跨部门适配度更高的平台。PingCode在后者场景下的优势更明显,因为它支持为非研发部门自定义工作流,同时保持与研发流程的数据打通。
这个取舍的本质是:你是要一个“研发团队用得好”的工具,还是要一个“所有部门都能用起来”的平台。前者可能功能更深,后者可能覆盖更广。中大型企业的跨部门项目,通常需要后者。
3. 考核“硬”还是“软”:取决于组织文化
第三个取舍是考核力度。我的观察是:在结果导向文化强的组织里,考核可以硬一些,直接跟奖金和晋升挂钩;在过程导向文化强的组织里,考核要软一些,先用“ visibility”和“ peer pressure”来推动。
但不管硬还是软,有一条底线不能破:进度信息的及时性和准确性必须被考核。因为这是所有制度的基础数据,如果基础数据不可信,后面的分析和决策都是空中楼阁。
4. 变更“严”还是“松”:取决于需求不确定性
第四个取舍是变更管理力度。如果项目需求相对明确、变更频率低,变更管理可以简化,重点放在“记录”上。如果项目需求不确定性高、变更频繁,变更管理必须严格,重点放在“影响评估”和“决策”上。
我的经验法则是:如果一个项目平均每月变更超过3次,就必须建立正式的变更管理制度;如果低于1次,可以用轻量记录方式过渡。但无论频率高低,“变更必须有记录”这条底线不能破。

八、总结与下一步行动
回到文章开头的那个智能硬件项目。如果让我重新设计那个项目的进度管理制度,我会做三件事:第一,在启动阶段用RACI矩阵定义清楚每个跨部门接口的责任人和决策人;第二,在执行阶段建立分层同步机制,用PingCode这样的平台承载统一的进度更新模板;第三,在考核阶段把进度配合度和信息同步质量纳入部门KPI。这三件事不需要同时做,但必须按顺序做,责任分配是基础,同步机制是润滑剂,考核制度是发动机。
进度管理项目进度全流程的核心不是“把每个阶段都做一遍”,而是在每个阶段都问一个问题:这个阶段的跨部门断点在哪里?我的制度有没有覆盖这个断点?覆盖了就继续,没覆盖就补上。制度不是一次性设计完的,而是随着项目推进不断迭代的。
如果你现在正在负责一个跨部门项目,我建议你下一步做一件事:把这篇文章里的四层制度框架打印出来,逐条对照你当前项目的制度设计,标出哪些已经做到、哪些还没做、哪些做了但没执行。然后挑一个最关键但还没做的模块,在下一周就把它落地。不要等所有制度都设计完美了再执行,因为跨部门项目的进度不会等你。
跨部门进度管理没有银弹,但有方法。方法是:用制度把责任焊死,用工具把信息打通,用考核把动力对齐。这三件事做到了,进度管理就不再是项目经理一个人的战斗。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:进度管理项目进度全流程:跨部门团队制度设计与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/466627
读者评论
文章把跨部门进度问题归结为制度设计,数据也比较扎实。不过实际推行中,考核和激励那层最难落地,往往卡在部门利益上,这点文中说得稍显乐观。
RACI矩阵和三层同步机制讲得很具体,尤其强调签字确认和影响评估,确实比空谈工具实用。但小团队可能觉得流程太重,需要根据规模裁剪。
用信息衰减漏斗图来解释各阶段断点挺直观,案例也真实。只是落地时还需要高层持续背书,否则制度很容易被日常救火冲掉。
作为项目经理很有共鸣,催进度、当信息搬运工的痛点写透了。不过文章对工具作用的描述稍显次要,实际中好平台确实能降低制度执行成本。
