实际进度落地方案:跨部门团队开展进度管理的流程优化案例解析

跨部门项目进度对不上,多数团队的第一反应是加工具、加报表、加例会。但我带过的三个跨部门项目里,真正让进度数据变可信的,恰恰是做减法:砍掉两张重复的周报,把七个进度口径压缩成两个,并把"完成"这个词的定义写进流程文件。这篇文章会完整还原我们返工三次的过程,包括哪些做法试过但没用、为什么没用、最后稳定下来的四个关键动作长什么样,以及什么团队其实不该照搬这套流程。

一、先给结论:跨部门进度失控,90%不是执行力问题,是口径和责任边界问题

先把结论放在最前面,因为它决定了后面所有动作的方向:跨部门进度对不上,极少是因为谁不努力,而是因为"进度"这个词在不同部门嘴里指向的不是同一件事。

我在2023年接手过一个横跨产品、研发、测试、市场四个部门的交付项目,参与人数峰值37人。项目第一次整体延期21天,复盘时我们发现一个反常识的事实:在延期的21天里,没有任何一个部门"摸鱼"。所有人都在按自己理解的进度推进,问题出在四份进度表上写的"完成"含义不同。

产品说的"完成"是原型评审通过;研发说的"完成"是代码提交到主分支;测试说的"完成"是冒烟用例通过;市场说的"完成"是物料初稿可内部演示。四个"完成"在时间上相差最多11个工作日,但四份周报都写"已完成"。

所以这篇文章的核心判断只有一句:进度管理落地的第一步不是管时间,是管定义。下面这张图先展示返工前后四个可观测指标的对比,数据来自我们项目两次完整周期的记录(第一次为返工前,第二次为流程稳定后)。

实际进度落地方案:跨部门团队开展进度管理的流程优化案例解析

二、背景还原:一个37人跨部门项目,是怎么把进度对上又对不上的

1. 项目初始状态与团队构成

项目目标是给一个已有B端产品做一次较大的版本重构,周期原定14周。团队构成:产品4人、研发18人、测试7人、市场5人、项目协调1人(我)、外部供应商2人,峰值37人。组织此前已有基本工具:研发用某项目管理工具做任务看板,产品用共享文档维护需求表,市场用表格跟进物料,测试用另一套缺陷系统。

这套工具组合在单部门内部是够用的,问题出在跨部门交接点上。项目进行到第5周,第一次出现"进度打架":研发周报显示后端接口开发完成92%,产品周报显示需求整体完成80%,但这个80%里已经把接口开发算作完成项,导致同一件事被两个视角重复计入了两次不同的分母。

2. 第一次延期与真实原因

第8周,项目第一次整体延期,比原计划晚21天。复盘会上,我们按惯例先看每个人的工作饱和度,结论是所有人都在90%以上,也就是说,问题不在投入度。真正的原因按贡献度排序如下:

  • 口径错位(贡献约45%):前后端对"接口完成"的定义不一致,前端认为联调通过才算完成,后端认为接口可用即完成,中间差了3~5天的联调缓冲。
  • 责任错位(贡献约30%):有几个跨部门节点没有唯一责任人,出问题时两边都觉得"这不归我盯"。
  • 节奏错位(贡献约15%):四个部门周报周期不同(周一、周三、周五、隔周),数据永远对不齐时间坐标。
  • 工具错位(贡献约10%):四套工具之间不互通,谁想看全貌都得手动拼表。

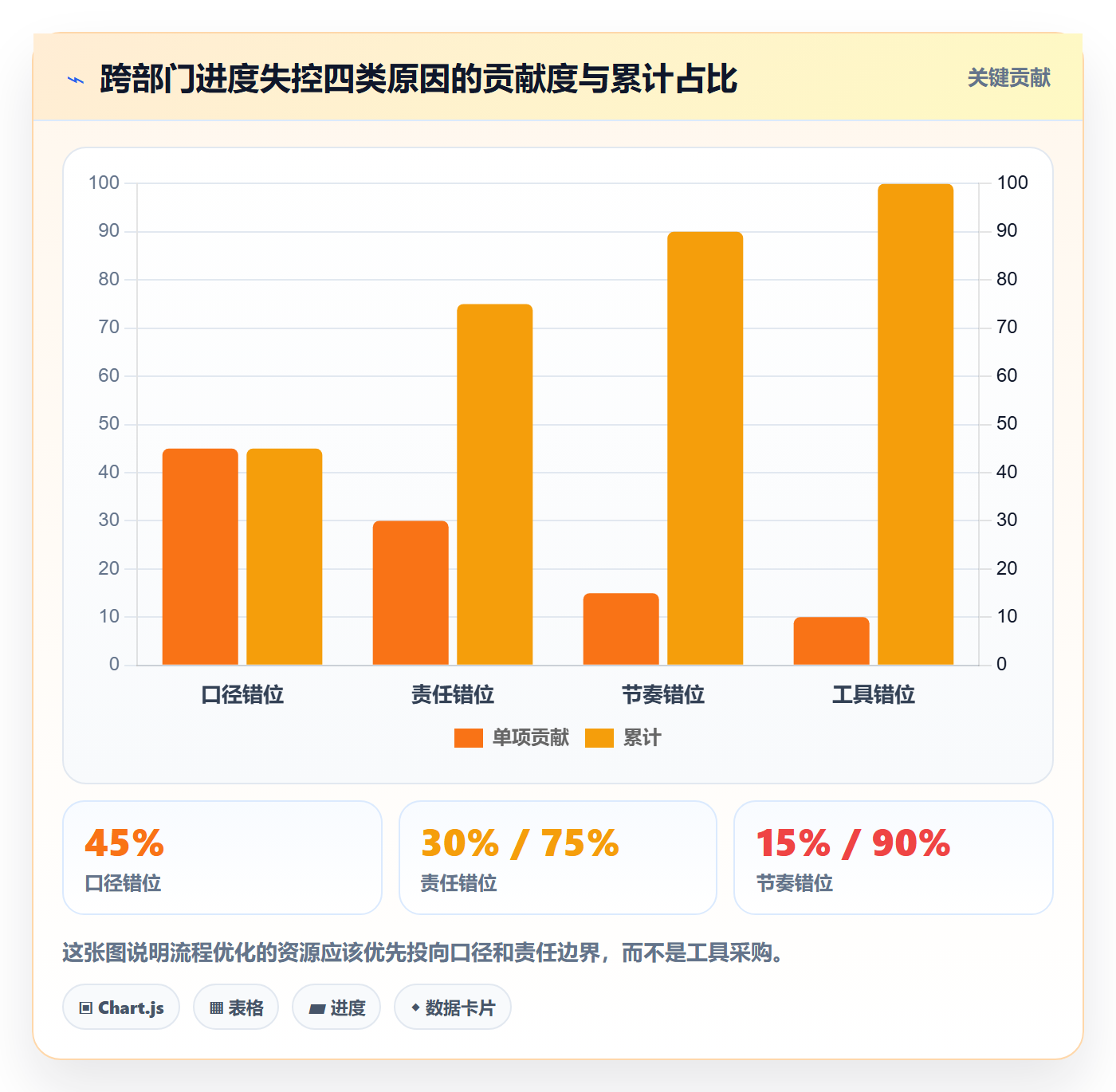

注意这个排序:工具问题只占10%。这也是为什么我们后面没有第一时间换工具,而是先动流程。下面这张图用帕累托视角展示四类原因的累计贡献度。

实际进度落地方案:跨部门团队开展进度管理的流程优化案例解析

三、常见误区:为什么加报表、加例会、加工具都没解决问题

1. 误区一:以为数据越多,共识越多

第一次延期后,我们做的第一件事是加报表。从原来的四份周报,扩展成"部门周报+项目周报+风险台账+里程碑看板"四件套。结果第二个月的数据更糟:口径争议次数从每月8次升到14次。

原因很直白,报表只是载体,不解决定义。多出来的报表把同一个模糊概念复制了更多遍,反而制造了更多"看起来都有依据"的分歧。当口径没统一时,增加报表等于放大噪声。

2. 误区二:以为会上对齐了,就能保持一致

第二个动作是开周例会,每次90分钟,四个部门负责人加我。会上确实能对齐,散会后第二天就复原。我们后来分析,原因是:会上对齐的是"当时那一刻的状态",但进度是持续变化的,没有落到书面定义上的对齐,撑不过48小时。

更麻烦的是,例会逐渐变成"解释会",大家花大量时间解释为什么自己部门的数字和别人不一样,真正的推进决策被挤到会议最后十分钟。

3. 误区三:以为换个功能更强的工具就能解决

第三个动作是评估换工具。我们试用了三款不同的项目管理平台,其中也包括支持私有化部署、面向中大型组织的方案。坦白说,工具本身都不差,但试用两周后我们停下来了,因为发现一个尴尬事实:把四个口径不同的部门搬进同一个平台,只是让他们在同一个界面里继续用四个口径而已。

真正的改变发生在后面:我们先把口径定义清楚,才重新选型。这时候工具的价值才显现出来,它能把已经统一的定义固化成字段和流程,而不是替我们做定义。

下面这张表对比三个误区动作的投入与效果,数据来自我们项目第二季度的实际记录。

误区动作 投入成本(人天/月) 口径争议变化 是否解决了根因
增加四套报表 约6人天 8次升至14次 未解决,反而放大噪声
每周90分钟例会 约4.5人天 8次降至7次 短期缓解,48小时后反弹
更换项目管理平台 约10人天(评估+试用) 基本无变化 未解决,口径未动
统一口径+单一责任人 约5人天(一次性) 降至3次 解决根因
三、常见误区:为什么加报表、加例会、加工具都没解决问题

四、专业判断逻辑:进度管理的本质是协商机制,不是时间表管理

1. 为什么"定义"比"工具"和"频率"都靠前

跨部门场景下,每个部门都有自己的考核目标和风险偏好。研发倾向保守估计,市场倾向乐观承诺,测试倾向按最坏情况准备。这些偏好本身没错,但它们会在"进度"这个词上打架。

所以专业做法是:先把"进度"从一个形容词变成一个可验证的状态机。比如"接口完成"不写"已完成",而写"接口返回正常、联调单测通过、状态字段由后端责任人置为done"。这样定义之后,任何部门看到的就是同一个事实,而不是各自的解释。

2. 判断一个团队是否需要动流程的三个信号

  • 信号一:同一个任务在不同部门的报表里完成度差异超过20个百分点。
  • 信号二:每周用于"解释数字为什么不一样"的时间超过推进决策时间。
  • 信号三:出现跨部门延期时,无法在1小时内定位到唯一责任人。

三个信号命中两个以上,说明问题在流程,不在人。这时候换工具、加考核都不会有本质改善。

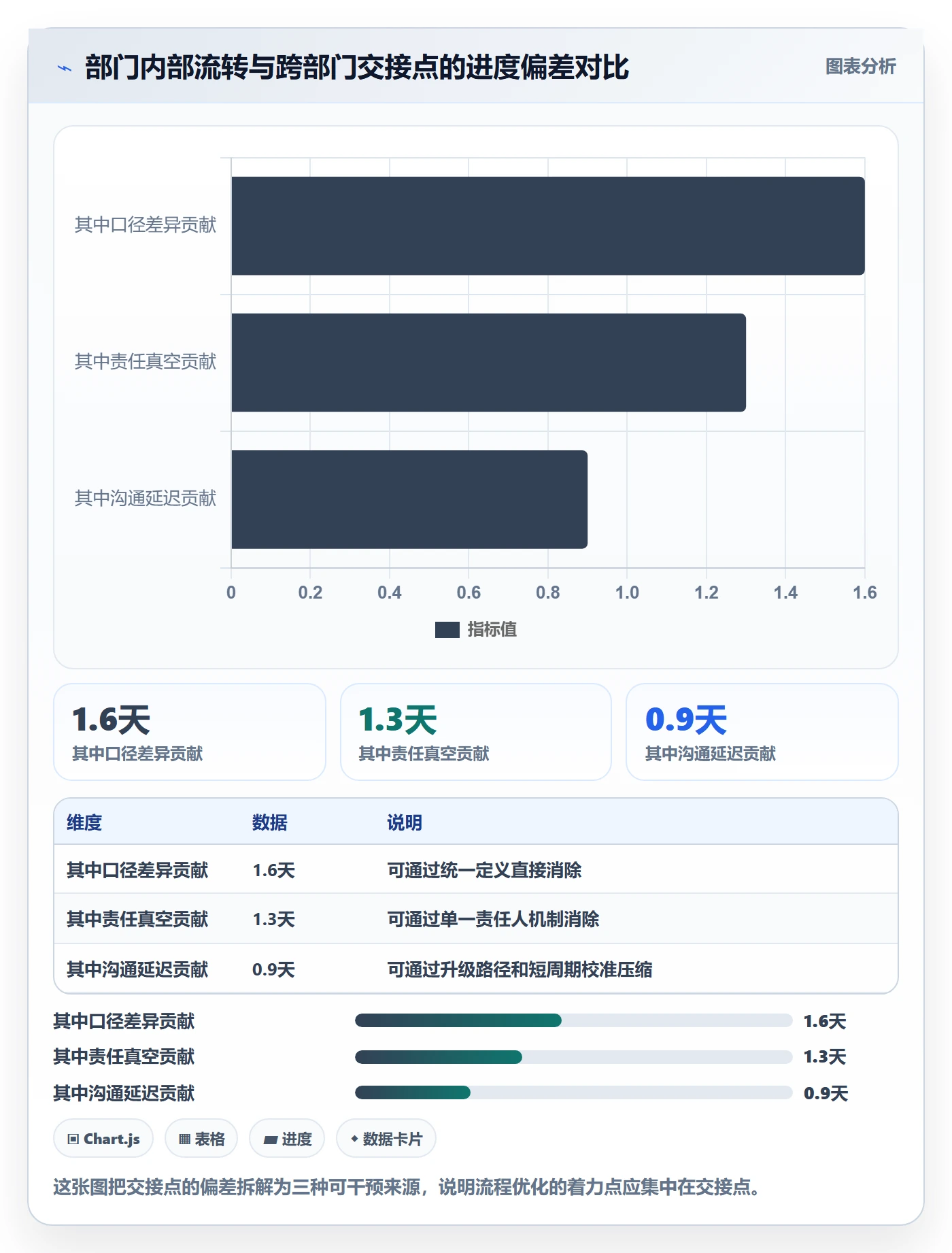

3. 一个容易被忽略的判断:进度偏差在交接点被放大

我们的数据记录显示,任务在部门内部流转时的偏差平均是1.2天,在部门交接点的偏差平均是3.8天,后者是前者的3倍多。原因是交接点同时叠加了口径差异、责任真空和沟通延迟三重因素。

实际进度落地方案:跨部门团队开展进度管理的流程优化案例解析

五、真实案例:返工三次后,我们稳定下来的四个动作

1. 动作一:统一进度口径,把"完成"写成可验证状态

改之前:四个部门各自定义完成,四份周报写四套状态词。

改之后:全项目只用两个状态维度,"可交付"和"已验证"。每个任务必须写清"可交付物是什么、由谁验证、验证标准是什么"。

具体怎么操作:

  1. 列出全部跨部门节点,我们的项目是62个。
  2. 对每个节点写一句"完成定义",格式固定为:"当【交付物】通过【验证方式】并由【验证人】确认,状态置为已验证"。
  3. 把定义写进项目流程文件,作为变更基线,任何修改需要双方负责人确认。

这套定义表后来我们直接把它做成了工具里的自定义字段。这里必须说一句:定义先于工具。我们后来在某项目管理平台里落地这些字段时,因为定义已经写死,配置工作量比预想小很多,半天就完成了字段和状态机的搭建。

实际进度落地方案:跨部门团队开展进度管理的流程优化案例解析

2. 动作二:单一责任人机制,每个节点只有一个人对进度负责

改之前:跨部门节点常写成"研发和市场共同负责",结果出问题两边都觉得不归自己盯。

改之后:每个节点只有一个"进度责任人",其他人的角色是协作方,不是共担方。

这里有个容易被误解的点:单一责任人不是让人背锅,而是让"谁去催、谁去升级、谁去更新状态"这件事没有歧义。协作方照常干活,只是不承担进度状态的更新义务。

我们落地时用了一个土办法验证是否有效:随机抽10个节点,问"如果今天延迟了,第一个应该知道的人是谁",如果答案超过一个,这个节点就是不合格的。第一轮抽查,10个里有6个不合格;第二轮降到2个;第三轮全部合格。

3. 动作三:例外升级路径,卡住了找谁、多久响应

改之前:卡住时靠群里喊,响应时间不确定,平均31小时。

改之后:定义三级升级路径,并写清响应时限。

  • 一级(4小时内):节点责任人直接找协作方对接人,双方在进度系统里留言,状态保持"进行中"。
  • 二级(1个工作日内):若一级未解决,升级到双方部门负责人,此时必须在系统里把节点标记为"受阻"并写明原因。
  • 三级(2个工作日内):若仍未解决,升级到项目协调人(我),由我组织决策或调整基线。

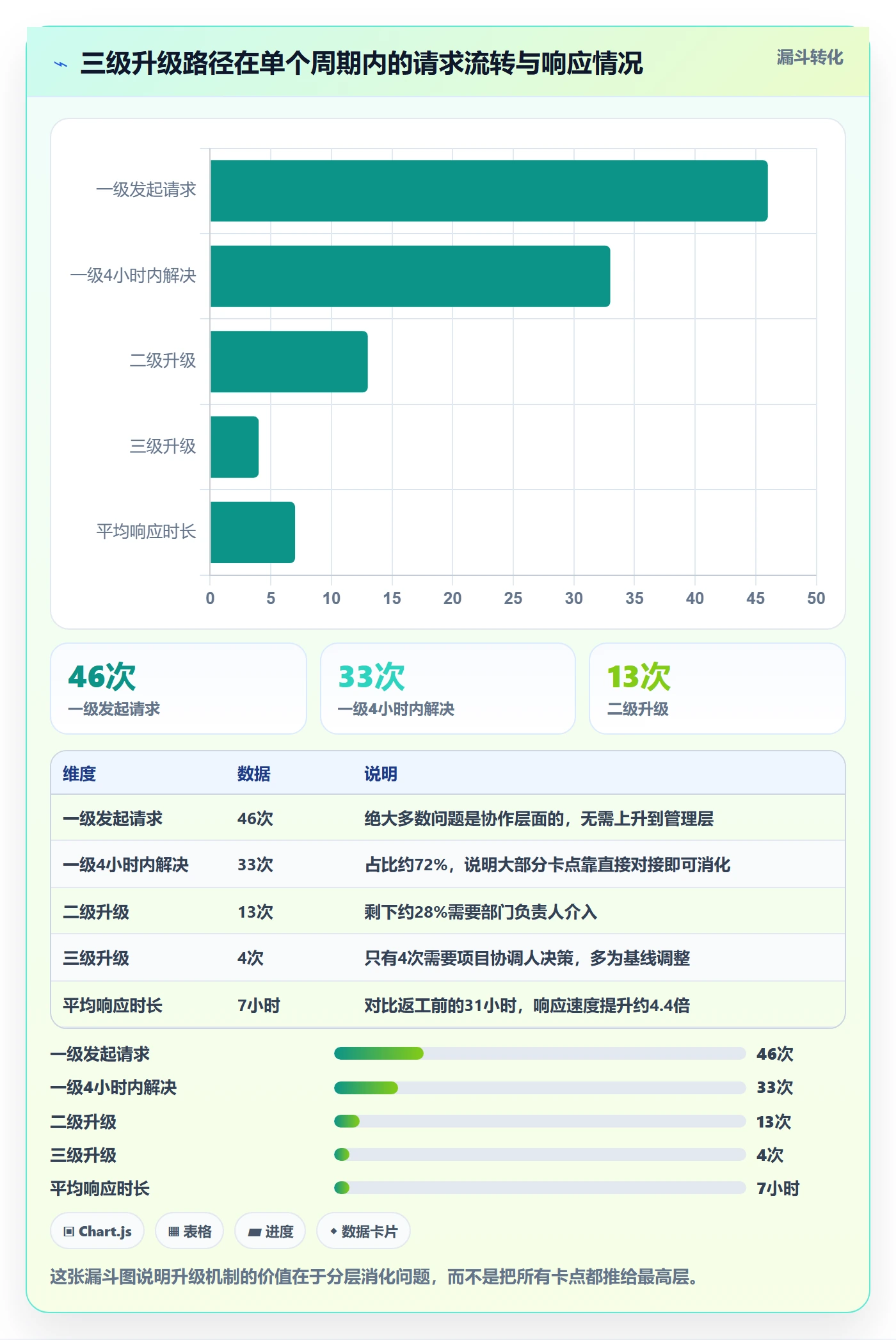

这条路径落地后,升级请求平均响应时长从31小时降到7小时。更重要的是,它让"卡住"变成一件有流程可走的事,而不是靠人情去催。进度管理里,最贵的不是延迟本身,是延迟了却没人知道该找谁。

实际进度落地方案:跨部门团队开展进度管理的流程优化案例解析

4. 动作四:短周期轻量校准,把月度复盘改成双周45分钟

改之前:每月一次120分钟大复盘,信息堆积严重,会后行动项落地率低。

改之后:双周一次45分钟轻量校准,只做三件事:核对口径、确认受阻节点、调整下一周期基线。

我们刻意限制了会议内容:不汇报成绩、不展示百分比、不解释历史。只看两个清单,受阻清单和变更清单。会议时长从120分钟压缩到45分钟后,行动项落地率反而从54%上升到86%,因为讨论的东西少了,但每一条都可执行。

顺带说一句,这四步落地时我们最终选了一个支持私有化部署、面向中大型组织、能从Jira平滑迁移的项目管理平台来固化字段和升级流程。选它的原因不是功能最多,而是它允许我们把已经定好的口径写成不可随意修改的状态机,这一点对跨部门约束很关键。

六、一次完整推演:新流程跑一个周期的真实运行记录

1. 周期时间线与关键节点

下面按双周期(两周)还原一次真实运行,标出每个节点的观察值和调整点。

  1. 第1天:基线确认。项目协调人发布本周期节点清单,共28个节点,其中跨部门节点9个,每个标注唯一进度责任人。
  2. 第3天:首次状态更新。9个跨部门节点中,2个标记为"受阻",触发二级升级。
  3. 第5天:一级升级未解决,其中一个节点进入二级,部门负责人当天完成协调,响应时长6小时。
  4. 第7天:轻量校准会,45分钟。确认受阻节点2个,变更申请1项(测试周期延长2天,同步调整下游物料节点)。
  5. 第10天:出现1次口径争议,市场认为物料"可演示"即完成,产品认为要"内部评审通过"。当天引用定义表裁定,争议在2小时内关闭。
  6. 第12天:第二个受阻节点进入三级升级,我组织决策,调整基线并通知下游3个节点。
  7. 第14天:周期收口。统计本周期口径争议3次、升级响应平均7小时、受阻节点2个、变更1项。

2. 运行数据与观察结论

这个周期里,我们没有再做"进度百分比汇报",取而代之的是三个可核对的数字:受阻节点数、升级响应时长、变更次数。它们的共同点是都能被验证,而百分比不能。

观察指标 返工前基线 本周期实测 观察结论
口径争议次数/周期 14次 3次 定义表生效,争议集中在定义表未覆盖的边缘场景
升级平均响应时长 31小时 7小时 三级路径明确后,响应速度提升约4.4倍
进度数据返工率 38% 9% 状态机约束下,重复提交和口径返工大幅减少
校准会时长 120分钟 45分钟 议程收窄到受阻和变更两个清单
行动项落地率 54% 86% 会议内容减少后,行动项更聚焦、更可执行

必须说明:这些数据来自我们单一项目的两个周期对比,样本有限,不应被当作行业基准。它们能说明的是趋势和方向,不是精确的提升幅度。任何声称"提升XX%"却没有口径说明的数据,都值得打个问号。

六、一次完整推演:新流程跑一个周期的真实运行记录

七、不同情况下的行动建议:按团队规模和成熟度分层

1. 100人以下、跨部门不超过3个的团队

不建议上重流程。你们的主要问题往往只是口径不统一。优先做一件事:写一份不超过两页的完成定义表,覆盖所有跨部门节点,每周对一次。工具用现有即可,不必更换。

2. 100人以上、跨部门4个及以上、多项目并行的组织

这类组织才真正需要完整流程。建议按顺序推进:先统一口径,再落单一责任人,然后建升级路径,最后固化到工具里。

我们项目就是在这个区间。最终选型时重点看了三类能力:是否支持私有化部署(数据合规要求)、能否从现有Jira平滑迁移(历史数据量大)、是否允许把状态机和字段权限固化下来(约束跨部门随意改口径)。这三点比"功能多"重要得多,也是中大型组织国产替代选型时最该先问的三个问题。

3. 已有流程但推不动的团队

你们的问题通常不是缺流程,而是缺约束力。检查两件事:一是进度状态能不能被随意修改,二是升级请求有没有响应时限。只要这两条没有硬约束,再漂亮的流程也会退化成摆设。

实际进度落地方案:跨部门团队开展进度管理的流程优化案例解析

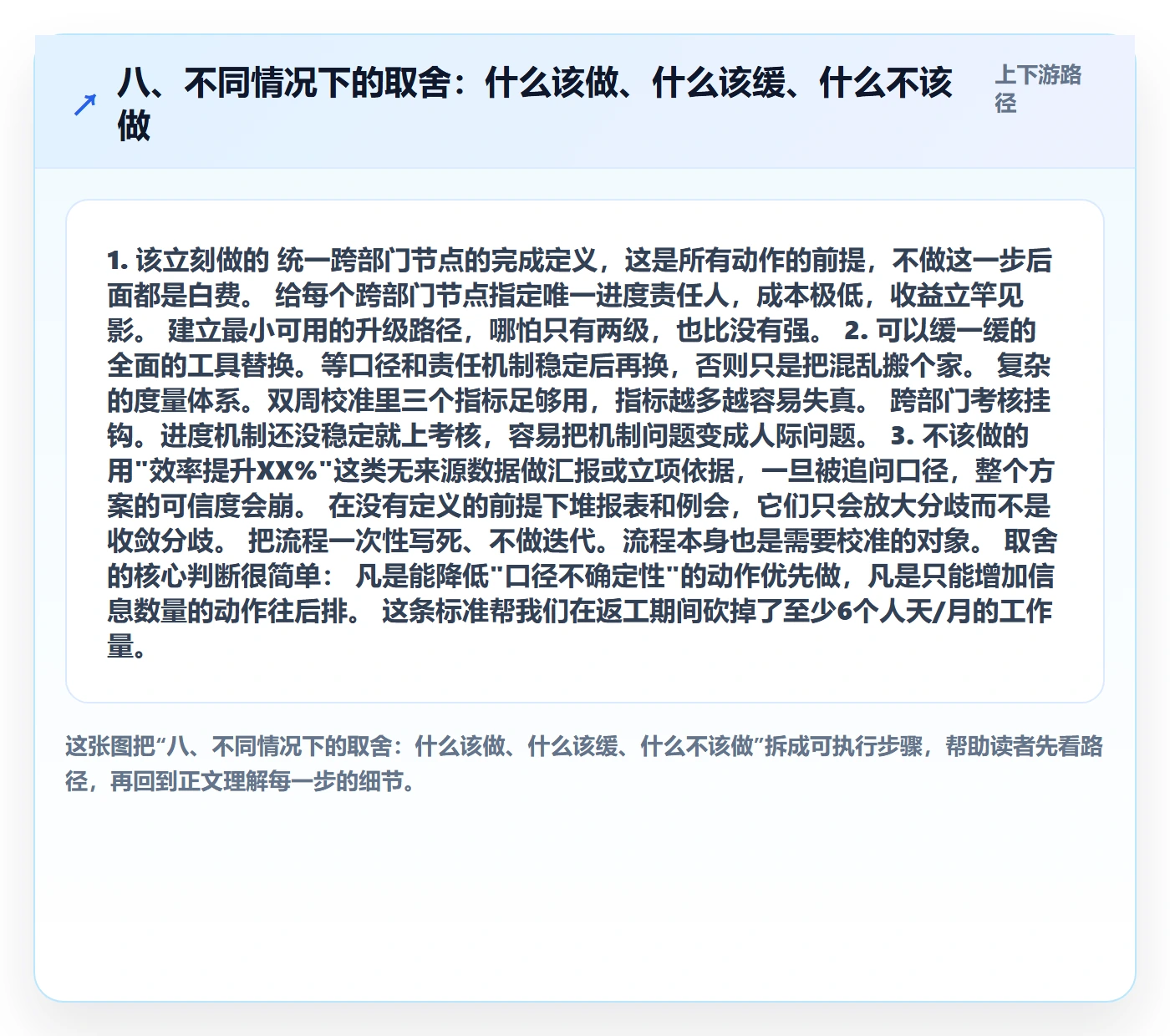

八、不同情况下的取舍:什么该做、什么该缓、什么不该做

1. 该立刻做的

  • 统一跨部门节点的完成定义,这是所有动作的前提,不做这一步后面都是白费。
  • 给每个跨部门节点指定唯一进度责任人,成本极低,收益立竿见影。
  • 建立最小可用的升级路径,哪怕只有两级,也比没有强。

2. 可以缓一缓的

  • 全面的工具替换。等口径和责任机制稳定后再换,否则只是把混乱搬个家。
  • 复杂的度量体系。双周校准里三个指标足够用,指标越多越容易失真。
  • 跨部门考核挂钩。进度机制还没稳定就上考核,容易把机制问题变成人际问题。

3. 不该做的

  • 用"效率提升XX%"这类无来源数据做汇报或立项依据,一旦被追问口径,整个方案的可信度会崩。
  • 在没有定义的前提下堆报表和例会,它们只会放大分歧而不是收敛分歧。
  • 把流程一次性写死、不做迭代。流程本身也是需要校准的对象。

取舍的核心判断很简单:凡是能降低"口径不确定性"的动作优先做,凡是只能增加信息数量的动作往后排。这条标准帮我们在返工期间砍掉了至少6个人天/月的工作量。

八、不同情况下的取舍:什么该做、什么该缓、什么不该做

九、结语:真正落地的进度方案,是能被反复校准的机制

回到文章开头那个判断:跨部门进度失控,90%不是执行力问题,是口径和责任边界问题。我们返工三次最大的收获不是找到了某个完美工具,而是接受了一件事,进度方案不是一次设计到位的文档,而是一套能被反复校准的机制。

它的标志是:当两个部门再次对不上数字时,团队知道该翻出定义表裁定,而不是先互相质疑;当任务卡住时,责任人知道该走哪一级升级,而不是在群里反复喊;当周期结束时,复盘看的是受阻清单和变更清单,而不是一堆无法验证的百分比。

下一步你可以直接做的三件事:

  1. 把当前项目所有跨部门节点列出来,对每个节点写一句话完成定义,如果写不出来,说明这就是你的第一个优化点。
  2. 对每个节点填一个进度责任人名字,如果填了两个,改成一个人。
  3. 给卡住的情况定一条规则:多久没解决该找谁。先定一级和二级就够。

这三件事加起来不需要新工具,也不需要预算,做完之后你会明显感觉到,进度终于开始变成一个可以被讨论的事实,而不是一场各说各话的争论。

常见问题解答(FAQ)

1. 跨部门进度管理最该先改哪一步,是先买工具还是先定口径?

我们团队最近也在推跨部门项目,领导第一反应就是问要不要上个新的项目管理工具,说看板甘特图都能自动同步。但我总觉得问题不是工具,而是两个部门对同一个任务完成度说法都不一样,这种情况下到底该先动哪一步?

先定口径,再谈工具。判断依据很简单:工具只能放大已有规则,不能代替规则。如果两个部门对“完成”的定义不同,上工具只会让不一致的数据更快地扩散。可执行的做法是先用一周时间做一件事,把当前正在跑的跨部门任务列出来,逐条问每个节点责任人“这个任务怎样算完成”,把答案写下来。

你会发现同一个节点经常出现三种以上说法,比如“提交了”算完成还是“对方确认了”才算完成。把口径收敛成一句话定义后,再去看工具能不能承载这个定义。顺序错了,工具越先进,返工越大。

2. 跨部门进度对不上,到底是沟通问题还是机制问题,怎么判断?

我们每周都开跨部门例会,会上大家说得挺好,会后进度还是各说各话。我一度怀疑是不是大家沟通意愿不够,但仔细想想每次争论的其实都是同样几件事,感觉不是态度问题。这种反复出现的情况,怎么判断根子在哪?

用“重复性”判断。如果同一类分歧在不同项目、不同人身上反复出现,那是机制问题;如果是偶发、跟具体人相关,那才是沟通问题。可执行的做法是记录两周内所有进度争议,给每条争议打一个标签:口径不清、责任不清、还是节奏不匹配。如果超过六成集中在前两类,说明靠开会解决不了。

机制问题的特征是换人也不消失,所以解法是改规则而不是改态度。开会只能对齐一次,规则才能对齐每一次。先做这个分类统计,比继续加会更有用。

3. 跨部门任务该由谁对进度负责,单一责任人会不会得罪人?

我们现在的状态是每个任务好几个人都沾边,结果谁都不真正负责,延期了也说不出该找谁。我想推单一责任人机制,但担心把责任压到一个人头上会引起抵触,尤其是平级部门之间,这个怎么落地才不伤关系?

单一责任人指的不是“出问题你背锅”,而是“信息以你为准、进度由你更新”。落地时要把这两件事在措辞上分开:责任人负责的是口径和同步,不是承担所有后果。可执行的做法是在任务卡上只写一个“进度更新人”,并明确其他人提供信息、但由这个人统一对外报进度。

话术上可以说“这个节点由你来统一口径,免得大家报的数字打架”,而不是“这个节点你负责”。另外配套一条:责任人有权在卡住时发起升级。权力给到位,责任才不会变成单纯的背锅,抵触会小很多。

4. 跨部门进度管理改成双周校准后,怎么衡量它到底有没有用?

我们打算把月度复盘改成双周一次的轻量校准,但领导问怎么证明这个改动有效,总不能说感觉顺畅了吧。我自己也不想编一个效率提升多少百分比,因为根本没法准确测。这种情况下该用什么指标才站得住脚?

用可观测的过程指标,而不是拍脑袋的效率百分比。可执行的做法是固定记录四项:一是同一节点的口径争议次数,二是升级请求从发起到响应的时长,三是任务交接时的返工次数,四是校准会上需要重新确认的任务条数。这四项都能在不增加负担的情况下手工记。

判断有没有效的标准是趋势而不是绝对值,比如口径争议次数连续两个周期下降、升级响应时长稳定在约定时间内,就说明机制在起作用。这类指标的好处是来源可查、口径可复述,向上汇报时也经得起追问,比虚构一个提升比例可信得多。

核心关键词

读者评论

邓
邓梓萱

统一口径确实是跨部门协作里最容易被忽视的一步。之前我们项目也是各说各的完成,后来把验证标准写进流程,周报数据才终于能对上了。

彭
彭知夏

单一责任人这个点很实在。我们之前节点写共同负责,出问题就互相推,后来改成一人盯进度,升级路径也明确了,扯皮少了很多。

高
高思妍

报表和例会那段太真实了。我们团队之前加了一堆看板,结果口径没统一,数据越多分歧越大,后来砍掉重复报表反而清爽了。

汪
汪若溪

交接点偏差是内部的三倍多,这个数据有说服力。我们复盘时也发现卡点基本都在部门交界处,不是谁不努力,是责任和定义没接上。

徐
徐若宁

三个判断信号挺实用。我们团队目前中了两个,看来真该先动流程而不是急着换工具。不过小团队照搬前得先评估自己的协作规模。

文章包含AI辅助创作:实际进度落地方案:跨部门团队开展进度管理的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/466536

赞 (0)
飞飞飞飞
进度管理如何做好任务进度?跨部门团队流程优化与操作步骤
上一篇 30分钟前
计划进度最佳实践:跨部门团队进度管理制度设计,常见问题
下一篇 30分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
