去年第四季度,我接手了一个涉及5个部门、23人、周期11周的跨部门项目。项目启动会上,所有人都说"进度没问题",但到了第4周,我发现一个致命现象:周报里每个部门的进度都是"正常推进",但实际交付物完成度不到40%。
问题出在哪?不是没人更新进度,而是更新出来的信息,根本无法触发任何有效行动。产品部在周报里写"需求文档持续完善中",技术部写"技术方案评估进行中",设计部写"视觉稿优化中",每一条都真实,每一条都无害,但每一条都无法让任何人判断"到底还需不需要等"。
这就是我在过去三年里反复见到的场景:跨部门进度更新的最大问题,从来不是"有没有更新",而是"更新出来的东西,能不能让人做决策"。这篇文章不讲"进度管理很重要"这种废话,而是从机制设计角度,把进度更新的全流程拆开,怎么定义更新规则、怎么分层、怎么处理异常、怎么让更新真正驱动行动。
一、核心结论:进度更新的本质是"决策触发",不是"信息填报"
先说结论。如果你只能从这篇文章带走一句话,那就是这句:
进度更新的唯一目的是让正确的角色在正确的时间做出正确的决策。如果一个进度更新发出后,没有人因此改变任何行为,这个更新就是无效的。
这个判断看起来很简单,但它直接推翻了很多团队默认的做法。大多数团队的进度更新流程是这样的:每周五下午,各负责人填写进度表,发到群里,项目经理汇总后发给领导。整个过程是一个"收集→汇总→上报"的漏斗,信息在向上传递的过程中不断被压缩和美化,最后到决策层手里时,已经变成了一堆没有行动指向的模糊信号。
我观察过至少15个跨部门项目的进度更新实践,发现一个规律:更新频率越高的团队,延期率并没有显著降低;但更新内容中包含"下一步需要谁配合"的团队,延期率明显更低。前者只是在做信息填报,后者在做决策触发。
所以,设计进度更新流程时,判断标准不是"信息是否完整",而是"这条更新发出去后,谁会因此做什么"。

二、背景与真实场景:跨部门进度更新为什么会失效
1. 跨部门场景的三个结构性难题
跨部门项目和个人任务管理有本质区别。个人任务管理只需要处理"我做完了没有",跨部门项目要处理的是"我做的东西别人能不能用、别人做的东西我能不能用、我们之间谁等谁"。
我把它总结为三个结构性难题:
- 依赖不透明:A部门在等B部门的接口,但B部门的进度没有暴露给A,A只能干等。
- 口径不一致:"完成80%"是什么意思?是工作量完成了80%,还是功能可用性达到80%?不同部门对同一个词的理解可能完全不同。
- 责任模糊:进度更新不及时,是填表人的问题,还是他的上级没有安排优先级?没有人说得清。
这三个难题叠加在一起,导致跨部门进度更新变成了一种"仪式",大家都在做,但没有人真正依赖它来决策。
2. 一个典型的失效场景
我亲历过一个典型案例。一个涉及研发、测试、运维三个部门的系统上线项目,计划8周完成。第3周时,研发部门在周报中写"核心模块开发完成度75%"。
这个数字本身没有问题,但问题在于:测试部门看到这条更新后,不知道该不该开始准备测试用例;运维部门不知道该不该开始准备部署环境;项目经理不知道该不该调整后续排期。
结果到了第5周,研发提交测试时,测试部门说"我们以为你们还有两周",运维部门说"环境还没准备好"。整个项目延期了3周,而原因不是任何一方不努力,而是进度更新没有触发任何一方的行动。

三、拆解常见误区:你在做的"进度更新"可能只是"进度表演"
1. 误区一:把"更新频率"当成"管理力度"
很多团队觉得,进度更新不够及时,那就改成每天更新。结果呢?大家每天花20分钟填表,但填出来的内容和每周更新时一模一样,只是换了个频率。
更新频率应该由决策需要决定,而不是由管理焦虑决定。执行层的任务状态可能需要每天看,协调层的依赖风险每周看一次就够,决策层的资源偏差每月或里程碑时看一次就行。一刀切地要求所有人每天更新,只会制造大量无效信息。
2. 误区二:把"进度百分比"当成"进度信息"
"完成60%"是进度更新中最常见、也最没有信息量的表述。因为"60%"这个数字缺少三个关键上下文:
- 这60%对应的是哪些具体交付物?
- 剩下的40%中,有没有阻塞项?
- 按照当前速度,什么时候能到100%?
我在实践中更推荐用"里程碑状态+阻塞项+预计完成时间"来替代百分比。比如:"接口开发已完成,联调测试待B部门提供测试环境,预计3月15日前完成联调。"这条更新比"完成60%"有用得多,因为它告诉了接收方:现在卡在哪、需要谁、什么时候能好。
3. 误区三:把"工具"当成"机制"
我见过太多团队花大量时间选工具、搭看板、配自动化,但从来没有明确过"谁在什么时间必须更新什么、更新后谁负责响应"。
工具解决的是"信息放在哪",机制解决的是"信息怎么流动"。没有机制的支撑,再好的工具也只是把混乱从线下搬到了线上。

四、专业判断逻辑:跨部门进度更新的"三流分层"机制

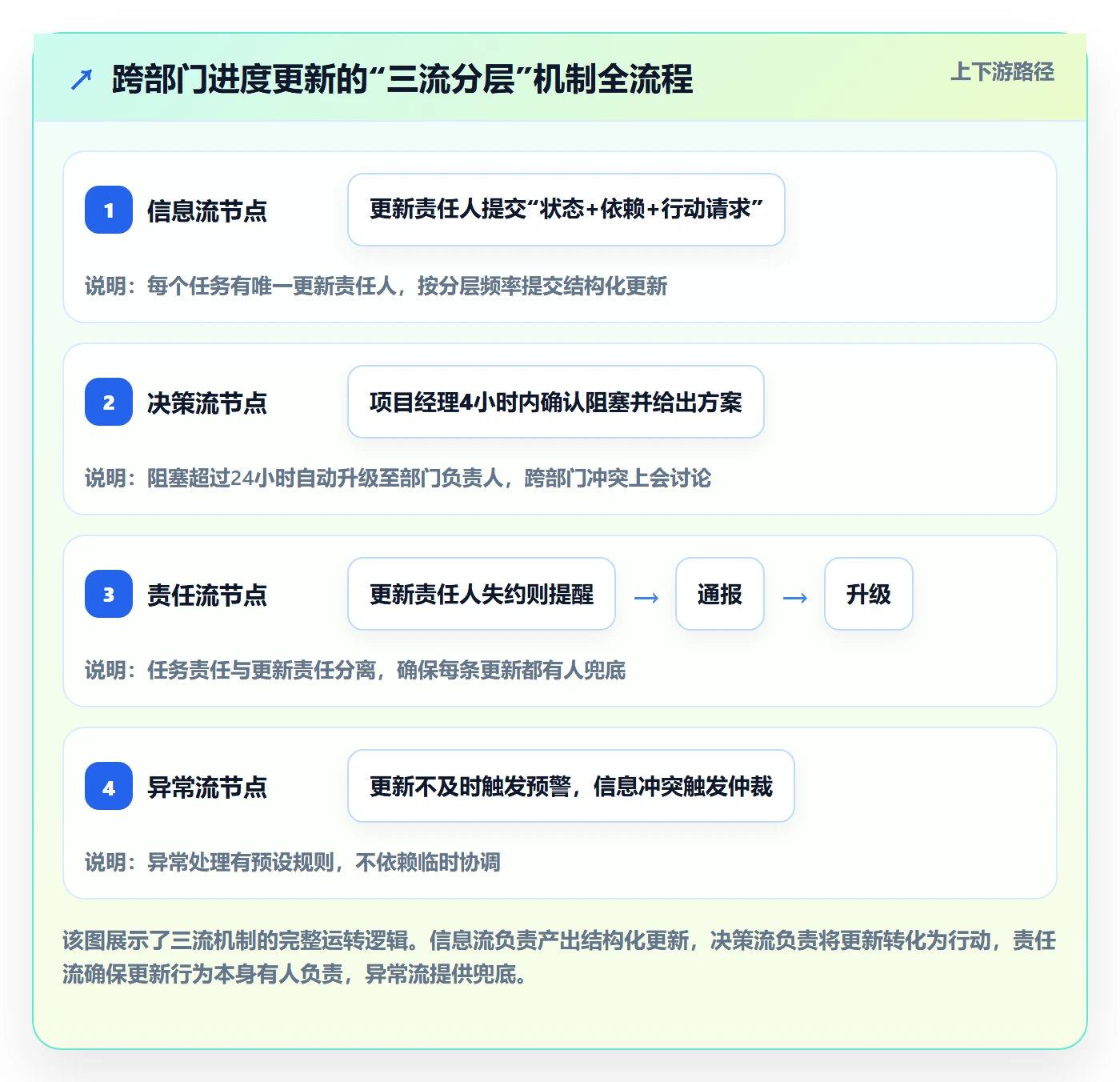

基于前面这些观察,我逐步形成了一套判断逻辑:跨部门进度更新不是一个单一流程,而是三条流并行,信息流、决策流、责任流。每条流解决不同的问题,缺一条,整个机制就会断裂。
1. 信息流:谁提供、提供什么、多久提供一次
信息流解决的是"更新内容"的问题。核心原则是:每条更新必须包含"状态+依赖+行动请求"三个要素。
我通常建议用以下模板来约束更新内容:
- 状态:当前任务处于什么阶段(未开始/进行中/待验证/已完成/已阻塞)
- 依赖:当前是否在等待其他部门的输入?等什么?等谁?
- 行动请求:需要谁在什么时间前完成什么动作?
如果一条更新缺少"行动请求",它就只能被"知晓",不能被"响应"。而只有被响应的更新,才真正推动了项目前进。
2. 决策流:什么情况下升级、谁拍板、多久响应
决策流解决的是"更新之后怎么办"的问题。很多团队的进度更新之所以无效,是因为更新发出后没有任何预设的响应规则。
我的建议是:为不同类型的更新预设明确的响应规则和升级路径。比如:
- 如果更新中包含"阻塞"状态,项目经理必须在4小时内确认并给出处理方案。
- 如果阻塞超过24小时未解决,自动升级至部门负责人。
- 如果阻塞涉及跨部门资源冲突,必须在周会上作为第一议题讨论。
这些规则不需要很复杂,但必须存在且被所有人知道。否则,更新就只是"发出去的消息",而不是"触发行动的开关"。
3. 责任流:每个节点的兜底人是谁、失约如何追责
责任流解决的是"谁为更新负责"的问题。这里有一个容易被忽视的点:更新责任和任务责任是两回事。
任务责任是"谁做这件事",更新责任是"谁负责让其他人知道这件事的进展"。在一个跨部门项目中,任务责任人可能很忙,不一定能及时更新进度。所以需要明确:每个任务的更新责任人是谁?如果更新不及时,谁来兜底?
我的做法是:每个任务必须有唯一的更新责任人,这个人不一定是任务执行人,但一定是对该任务进度最清楚的人。同时设定失约规则:如果更新责任人未按时更新,第一次提醒,第二次在周会上通报,第三次升级至其直属上级。

五、具体案例与数据观察:PingCode在跨部门进度更新中的实践
1. 为什么选择PingCode作为案例
在讨论工具如何支撑进度更新机制时,我选择PingCode作为案例,原因有三:它主要服务中大型企业及100人以上组织,这类组织的跨部门协作复杂度最高;它支持私有化部署,适合对数据安全有要求的企业;它支持从Jira平滑迁移,对于正在做国产替代的团队来说是一个务实的选择。
需要说明的是,工具本身不解决机制问题,但好的工具可以让机制更容易落地。以下是我观察到的PingCode在支撑进度更新三流机制时的具体表现。
2. 信息流支撑:结构化更新字段
PingCode的工作项可以自定义字段,这让我可以把"状态+依赖+行动请求"三个要素直接嵌入到工作项模板中。具体做法是:
- 为每个工作项添加"依赖项"字段,关联到具体的前置工作项。
- 添加"阻塞原因"字段,当状态变更为"已阻塞"时必填。
- 添加"行动请求"字段,明确写出需要谁做什么。
这样一来,更新不再是自由文本,而是结构化数据。结构化数据的好处是:可以被自动汇总、自动预警、自动升级。比如,当某个工作项被标记为"已阻塞"超过24小时,系统可以自动通知项目经理和相关部门负责人。
3. 决策流支撑:自动化规则与升级路径
PingCode的自动化规则可以配置"如果……则……"的逻辑。我通常建议配置以下几条规则:
- 如果工作项状态变为"已阻塞",则自动通知项目经理和依赖方负责人。
- 如果阻塞超过24小时未解决,则自动升级至部门负责人。
- 如果里程碑延期超过3天,则自动在项目周报中置顶显示。
这些规则的价值在于:它们把"需要人记住的事情"变成了"系统自动执行的事情"。在跨部门项目中,没有人有精力记住所有升级规则,但系统可以。
4. 责任流支撑:更新责任人与操作日志
PingCode支持为每个工作项指定"负责人"和"协作者",同时保留完整的操作日志。这意味着:
- 可以明确每个工作项的更新责任人是谁。
- 可以追溯每次状态变更的时间、操作人和变更内容。
- 可以统计每个责任人的更新及时率。
我在一个客户项目中看到过一个实际数据:在启用更新及时率统计之前,该团队的平均更新延迟是2.3天;启用统计并将及时率纳入周会通报后,平均更新延迟降到了0.4天。不是工具本身改变了行为,而是工具让行为变得可观测、可比较。

六、不同情况下的行动建议
1. 如果你的团队还没有任何进度更新机制
从最小可行机制开始。不要一上来就设计复杂的流程和模板,先做三件事:
- 确定每个任务的唯一更新责任人。
- 规定每周一次的结构化更新,内容必须包含"状态+依赖+行动请求"。
- 项目经理每周花30分钟检查更新,对包含"阻塞"或"行动请求"的更新做出响应。
这三件事坚持4周,你就能看到明显变化。关键不是做多,而是做起来并坚持。
2. 如果你的团队已经在更新但效果不好
先诊断问题出在哪条流上。最常见的情况是:信息流有了(大家在更新),但决策流缺失(更新后没人响应),导致更新者逐渐失去动力。
我的建议是:先建立决策流规则,再优化信息流格式。因为如果更新后没人响应,再好的更新格式也留不住人。具体做法是:和团队明确约定"阻塞类更新必须在4小时内响应",并坚持执行两周。
3. 如果你的团队规模超过100人、跨部门协作频繁
这时候靠人工提醒和口头约定已经不够了,需要考虑工具支撑。选择工具时,重点看三个能力:
- 是否支持结构化更新字段:能不能自定义"依赖""阻塞原因""行动请求"等字段。
- 是否支持自动化规则:能不能配置"如果阻塞超过24小时则自动升级"这类规则。
- 是否支持操作日志和统计:能不能追溯更新历史、统计更新及时率。
PingCode在这三个方面的能力比较完整,同时支持私有化部署和Jira平滑迁移,对于中大型企业的国产替代场景比较适用。但还是要强调:工具是机制落地的加速器,不是机制本身。没有清晰的规则,再好的工具也只能记录混乱。
4. 如果你的团队分布在多个时区或采用异步协作
异步协作场景下,进度更新的要求更高,因为没有办法靠"碰头"来对齐信息。这时候需要:
- 更新频率固定化:明确每天或每两天一个固定更新时间,所有人遵守。
- 更新格式标准化:强制使用统一模板,减少理解成本。
- 响应时限明确化:对阻塞类更新设定明确的响应时限,避免因时差导致长时间等待。

七、不同情况下的取舍
1. 更新频率:高频 vs 低频
高频更新的好处是信息新鲜,坏处是制造大量噪音,关键信息容易被淹没。低频更新的好处是信息密度高,坏处是响应滞后。
我的取舍建议是:执行层可以高频(日/双日),协调层中频(周),决策层低频(里程碑)。不要让决策层每天看执行细节,也不要让执行层每月才更新一次。
2. 更新粒度:细粒度 vs 粗粒度
细粒度更新(每个子任务都更新)的好处是精确,坏处是维护成本高。粗粒度更新(只更新里程碑)的好处是省力,坏处是问题发现晚。
我的取舍建议是:关键路径上的任务用细粒度,非关键路径用粗粒度。不是所有任务都值得同等关注,把更新精力集中在影响整体交付的节点上。
3. 工具投入:轻量工具 vs 专业平台
轻量工具(表格、即时通讯工具)的好处是上手快、成本低,坏处是难以支撑自动化规则和统计分析。专业平台的好处是功能完整、可扩展,坏处是需要学习成本和部署成本。
我的取舍建议是:10人以下团队可以先用轻量工具跑通机制,100人以上或跨部门协作频繁的团队建议上专业平台。PingCode这类支持私有化部署和Jira迁移的平台,适合对数据安全和迁移成本有要求的中大型企业。
4. 严格程度:强管控 vs 自驱动
强管控(严格的更新时限和追责机制)的好处是执行到位,坏处是可能引发抵触情绪。自驱动(靠团队自觉)的好处是氛围好,坏处是容易松懈。
我的取舍建议是:起步阶段用强管控建立习惯,成熟阶段逐步转向自驱动。但无论哪个阶段,"阻塞必须响应"这条规则不能松,因为它是整个机制的底线。

八、总结与下一步行动
回到开头那个案例。那个5部门、23人、11周的项目,最后我们用了不到两周时间调整了进度更新机制:明确了每个任务的更新责任人,规定了结构化更新模板,设定了阻塞升级路径。第6周开始,周会上不再需要花时间"对齐信息",而是直接讨论决策。项目最终在第12周完成,仅延期1周。
进度更新的终点是行动,不是报表。如果你的团队正在被跨部门进度对齐困扰,我的建议不是去买工具或者加会议,而是先回答三个问题:
- 每条进度更新发出后,谁会因此做什么?如果没有人因此做任何事,这条更新就应该被重新设计。
- 阻塞类更新发出后,多久必须有人响应?如果没有明确时限,阻塞就会无限期滞留。
- 更新不及时时,谁负责兜底?如果没有兜底人,更新机制就会逐渐瓦解。
回答完这三个问题,你的进度更新机制就有了最基本的骨架。至于用什么工具、配什么模板,都是在这个骨架上填充血肉的事情。
从明天开始,你可以先做一件最小的事:把你手头正在进行的跨部门项目,挑出三个最关键的任务,为每个任务指定唯一的更新责任人,并要求下次更新时必须包含"状态+依赖+行动请求"三个要素。坚持两周,你会看到变化。

常见问题解答(FAQ)
1. 跨部门进度更新多久做一次,才能既不失真又不变成形式主义?
我们团队十几个部门协作,之前要求全员每天更新进度,结果两周就没人认真填了,全是‘按计划进行’这种废话。我就想知道,到底多久更新一次才合理,是不是必须天天报?
不建议全员一刀切同频更新,要按层级分颗粒度:执行层对具体任务做双日或每日更新,只填三项,任务状态、是否阻塞、预计完成时间变动;协调层每周更新一次,重点填依赖项和风险,不看单任务细节;决策层只在里程碑节点更新,看整体偏差和资源缺口。
判断依据是‘更新频率是否匹配决策频率’:如果某层级的更新结果没人用来做决策,这个频率就该降下来。实操上可以先设一个两周试点,若某层级连续三次更新内容零变化,就说明颗粒度太细或频率过高,直接下调。
2. 跨部门进度更新里,前置依赖被别人卡住时该怎么处理才不扯皮?
我负责的项目经常被上游部门拖住,明明不是我的问题,但最后延期还是算在我头上。我去催对方,对方说他们也有难处,搞得每次开会都在扯皮,特别心累。
核心是让依赖关系在更新流程里显性化,而不是靠私下催。做法是建一张依赖登记表,每条依赖必须写清四项:提出方、承接方、需要交付的具体物、承诺交付时间,并由承接方在每次更新时主动标注该依赖的状态。触发规则是:依赖到期前48小时未更新或未交付,系统或流程自动升级到双方共同上级,不再由提出方反复催。
仲裁依据以承接方确认过的承诺时间为准,口头承诺不作数。这样扯皮的根源,‘我不知道你在等我’和‘我以为还早’,就被前置暴露了。
3. 进度更新时不同部门报上来的信息互相矛盾,该以谁的数据为准?
我们做月度汇报时经常遇到这种情况:A部门说功能已经提测,B部门说自己还没收到,两边都觉得自己没记错。每次都要花大量时间对账,特别影响效率。
矛盾的本质通常不是谁说谎,而是大家对‘完成’的定义不一致。解决方式是先统一状态口径,把每个交付物拆成可验证的节点,比如‘已提交’‘已接收确认’‘已通过验收’,并规定只有下游书面确认接收,上游才能标记为已交付。数据优先级上,以承载交付动作的系统记录或书面确认为准,个人口述和会议口头表述不作数。
仲裁机制要指定唯一裁决人,一般由PMO或项目第一负责人担任,出现冲突时48小时内裁定,裁定结果同步给所有相关方,避免同一问题反复对账。
4. 小团队没有专职项目经理,跨部门进度更新流程怎么落地?
我们公司不大,就七八个人跨三个部门干活,没有PMO也没有专职项目经理,大家各自都很忙。我看网上讲的那些流程都挺重的,感觉用不上,想知道有没有轻量做法。
小团队不需要完整机制,只需要最小可行版本,抓三件事就够了。第一,指定一个进度归口人,不一定是经理,可以是兼职,职责只有收信息和发预警;第二,建一张共享的进度表,字段精简为任务、责任人、承诺完成时间、当前状态、阻塞项,每周固定一次更新,用异步填表代替开会;
第三,设一条升级规则,比如任何阻塞超过两天未解决,归口人直接拉双方负责人15分钟对齐,不做长会。判断依据是小团队的核心矛盾是信息不对称而非流程缺失,所以机制目标是低成本暴露问题,而不是追求报表完整。跑通两周后再按实际卡点逐步加规则,不要一开始就照搬大团队的重流程。
5. 跨部门进度更新流程优化后,怎么判断它是真的有效还是只是看起来热闹?
我们刚推了一套新的进度更新流程,表格也填了、会也开了,但总感觉只是走个形式,说不清到底有没有改善。老板问起来我也答不上来,想找几个硬的判断指标。
别用‘填表率’这种虚荣指标,要盯三个结果型指标。一是阻塞平均暴露时长,即问题从发生到出现在更新记录里的时间,这个数越小说明信息流越快;二是依赖按期交付率,统计有多少前置依赖在承诺时间前完成,按周计算;三是因进度不透明导致的返工或重复沟通次数,可以按会议记录里‘对账类议题’占比来估算。
判断标准是:如果流程上线一个月后,阻塞暴露时长没有下降、依赖按期交付率没有提升,那这套流程大概率只是增加了填报工作量,应当简化或回退。有效流程的标志是决策变快、扯皮变少,而不是表格变多。
核心关键词
文章包含AI辅助创作:进度管理进度更新全流程:跨部门团队流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/466467
读者评论
文章把‘进度更新’从汇报动作重新定义为决策触发,这个视角很实用。尤其是‘行动请求’缺失导致更新无效的观察,戳中了很多跨部门项目的痛点。不过三流机制落地需要项目经理有足够权限,中小企业可能难以复制。
案例中‘完成75%’引发三方误解的场景非常真实。百分比确实容易造成口径歧义,但文中建议的‘里程碑+阻塞项+预计时间’模板需要团队有统一的数据结构支撑,否则各写各的,依然无法对齐。
对工具支撑机制的讨论比较务实,没有夸大工具本身能解决流程问题。结构化字段和自动升级确实能减少人工催办,但前提是团队已经就‘什么算阻塞、多久算超时’达成共识,否则自动化只会加速错误信息的流转。
三流分层框架清晰,尤其责任流中‘更新责任与任务责任分离’的观点有启发。但文章数据来自作者个人跟踪的15个项目,样本量有限,图表结论的统计显著性不足,读者在参考时应结合自身项目规模做判断。
