去年我带一个 11 人的产品研发小组,迭代周期两周。某个周四的评审会上,我发现一个后端接口任务已经卡了 4 天,负责人在群里只回过一句"快了"。会后我翻了协作工具里的记录:这个任务的状态从上个周五起就没变过,而下游两个前端任务都挂在它后面,一个已经空转两天。这不是个例,那次迭代最终延期 6 天,事后逐条复盘归因,超过 70% 的延误时间消耗在"等待某个人的任务完成"上,而不是工作量本身不够。
这件事之后我改了一件事:不再问"项目进度到哪了",只问"谁的任务卡住了、卡了多久、卡在谁那里"。半年后同一个团队,迭代按期交付率从 6 成出头回到了 9 成上下,而周例会时长反而从 90 分钟压到了 30 多分钟。项目进度管理这件事,真正的抓手从来不在甘特图的那根横条上,而在每个成员手上的那几行任务里。
下面这篇内容,是我过去几年在 8 人到 120 人不等的四个团队里,把成员进度管理从"靠喊"变成"靠机制"的完整过程,包括我做错过的地方、踩过的坑,以及一套能被直接照抄的六步骨架。文中数据除注明来源外,均为我在实际团队中的记录与推演,样本有限,你可以当成参照基准而不是绝对结论。
一、先给结论:成员进度管理到底该管什么
绝大多数项目延期,表面看是"排期不准",实际是"进度信息在传导过程中失真了"。项目经理看到的进度是 60%,成员心里的进度可能是 40%,而真实可交付的进度也许只有 25%。这三个数字之间的差距,就是成员进度管理要解决的问题。
1. 项目进度是结果,成员进度是过程
项目进度是一个聚合指标:它告诉你"整体完成了多少"。但聚合指标有个天然缺陷,它会掩盖结构性问题。10 个任务完成 8 个,进度就是 80%,可如果剩下那 2 个是关键路径上的任务,那真实的项目进度就是 0%,因为后面的环节一个都动不了。
成员进度则是过程指标:谁在做什么、做到哪一步、下一步要等谁、有没有卡住。它颗粒度更细、更难看,但它是唯一能在偏差变成损失之前发出信号的层级。我后来形成的一个判断是:项目进度管理的所有动作,最终都要落到"某个具体的人、某个具体的任务、某个具体的时间点"这三个坐标上,落不到这三个坐标上的管理动作,基本都是在消耗会议时间。
2. 落地方案的最小骨架只有六个环节
我试过很多版本,最后收敛成六个环节。它们不是流程文件里的六个步骤,而是六个必须有人负责的动作:
- 拆解:把项目目标拆到"一个人、一个交付物、一个截止时间"的粒度;
- 约定:和成员约定进度上报的最小规则,重点是低摩擦;
- 可视化:为不同问题选择不同的图表,而不是一张图打天下;
- 预警:在到期之前就识别偏差,而不是等截止日;
- 协调:区分"个人延误"和"等待上游",分别处理;
- 复盘:用 15 分钟只讨论偏差和阻塞,不逐条念任务。
这六步里,任何一步缺失,整套机制都会退化成"催进度"。而"催"这件事的本质,是把管理者的焦虑转移给成员,并不产生新的信息。

二、背景与真实场景:为什么进度表看着很好,实际全在漂
先讲一个我观察到的规律:团队规模越小,进度信息越准;规模一大,进度信息就开始系统性地"报喜不报忧"。这不是人品问题,是信息结构问题。
1. 我见过的三种典型团队状态
第一种是"表格态"。进度全靠一张 Excel,项目经理每周手动更新一次,成员在群里口头说进展。我待过的一个团队用这种方式跑了 3 个月,最大的问题是表格里永远是上周的信息,等你看到某行是红的,事情已经过去五六天了。
第二种是"工具态"。上了协作工具,每个人的任务都在系统里,状态字段齐全。听起来很理想,但我见过不少团队把状态更新变成了形式主义:任务实际停滞,状态却是"进行中",因为没人愿意把它改成"阻塞"。工具解决了记录问题,没解决动机问题。
第三种是"机制态"。不是没有工具,而是工具里的状态更新和团队的沟通节奏是绑定的,比如每天站会前更新,或者状态一变就更新。这种状态下,进度信息的滞后通常能控制在 1 天以内。

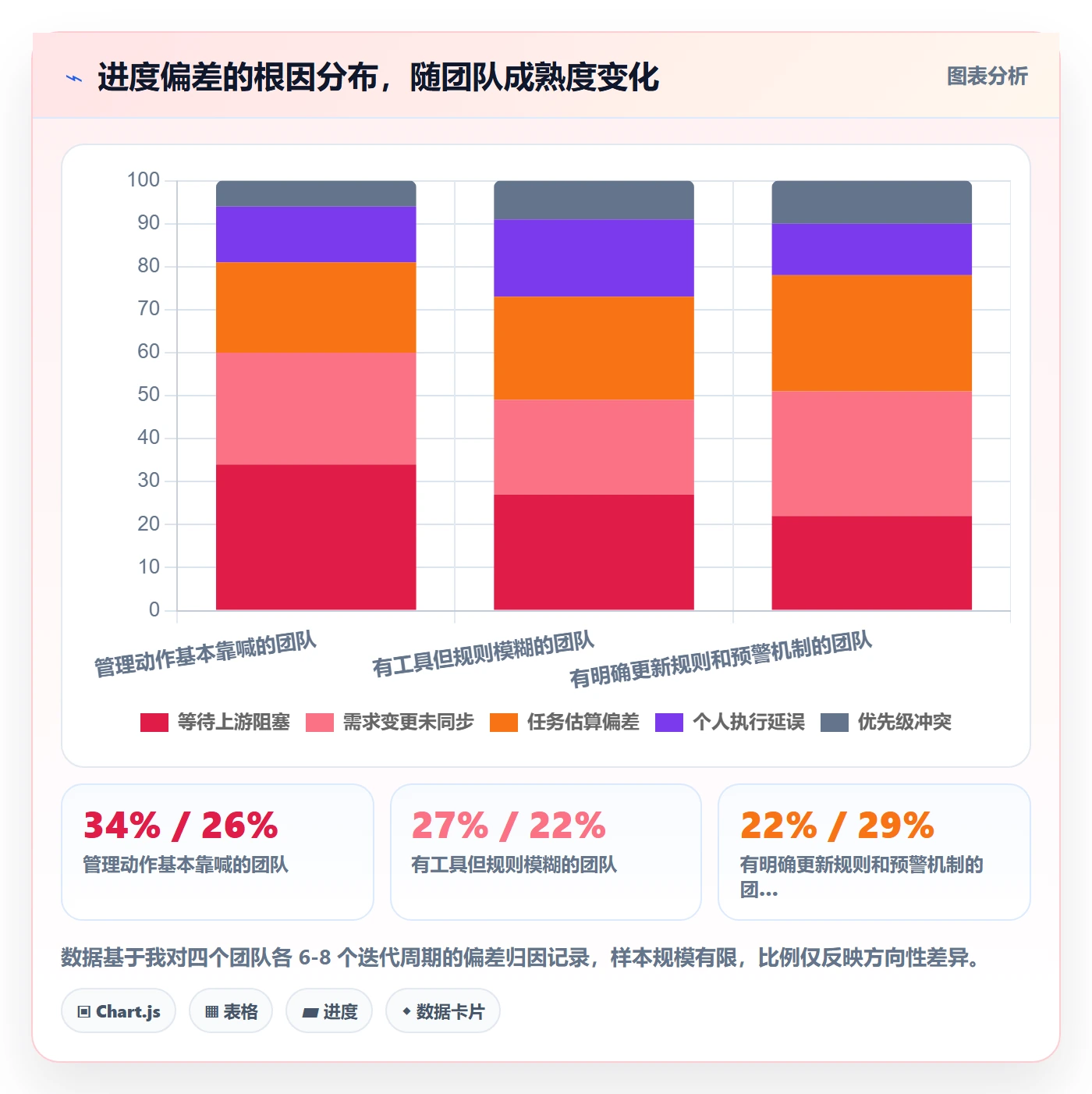

2. 进度信息失真的四个环节

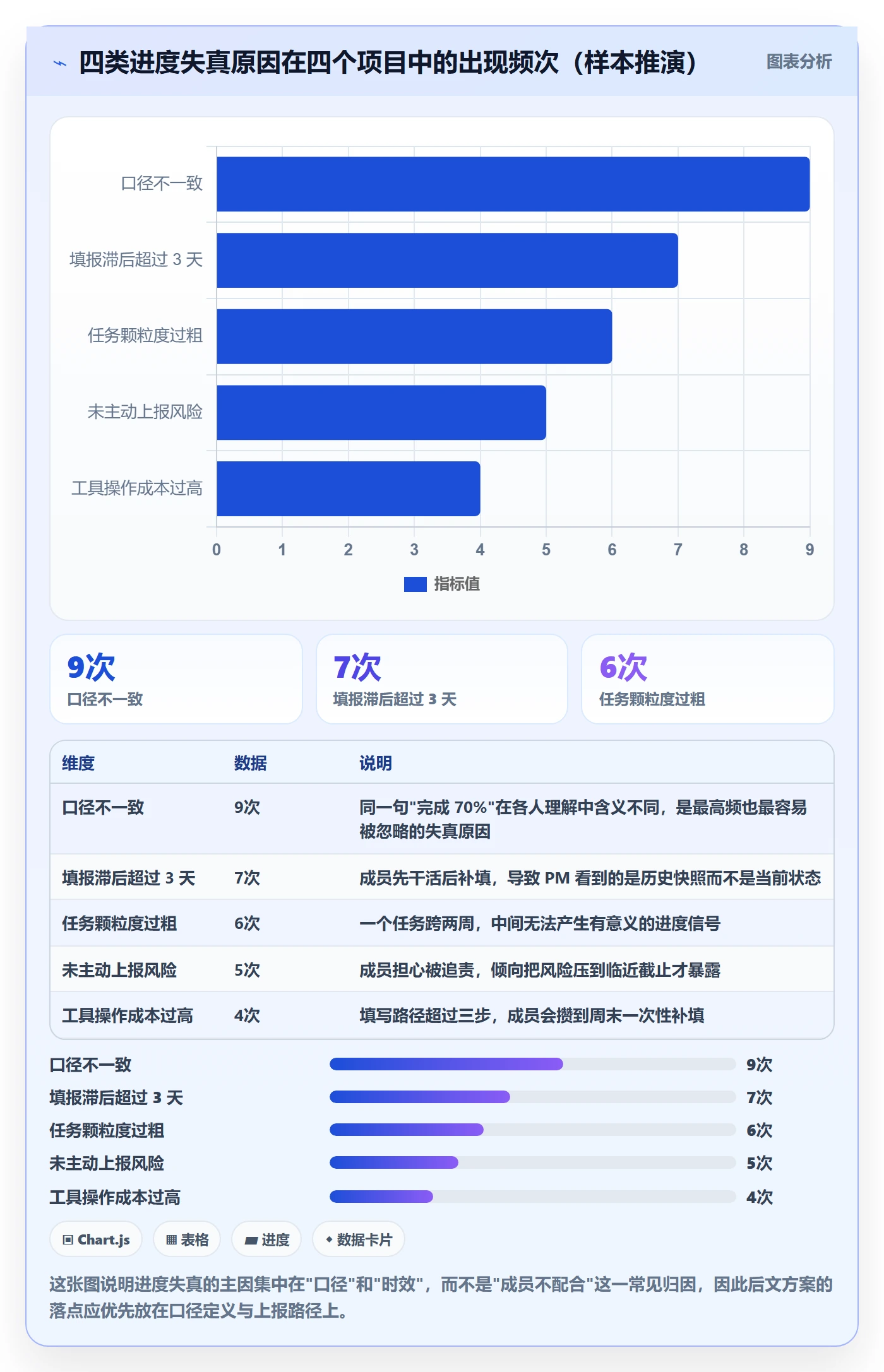

我把失真拆成四个环节,它们层层叠加,最后到项目经理手里时已经打过好几折:
- 认知失真:成员自己估的"完成 80%",往往把最难的那 20% 当成了剩余的全部;
- 意愿失真:任务没进展,但不想显得自己拖后腿,于是状态不动;
- 传导失真:口头汇报经过两三层转述,细节被过滤掉;
- 聚合失真:多个成员的信息汇总成一个百分比,结构性风险被平均掉。
其中我认为最容易被忽视的是认知失真。行为经济学里的"计划谬误"(Planning Fallacy)指出,人对自身任务完成时间的估计普遍偏乐观,这不是能力问题,是认知偏差。所以指望成员"如实上报"是不够的,机制本身要能容忍并校正这种偏差。

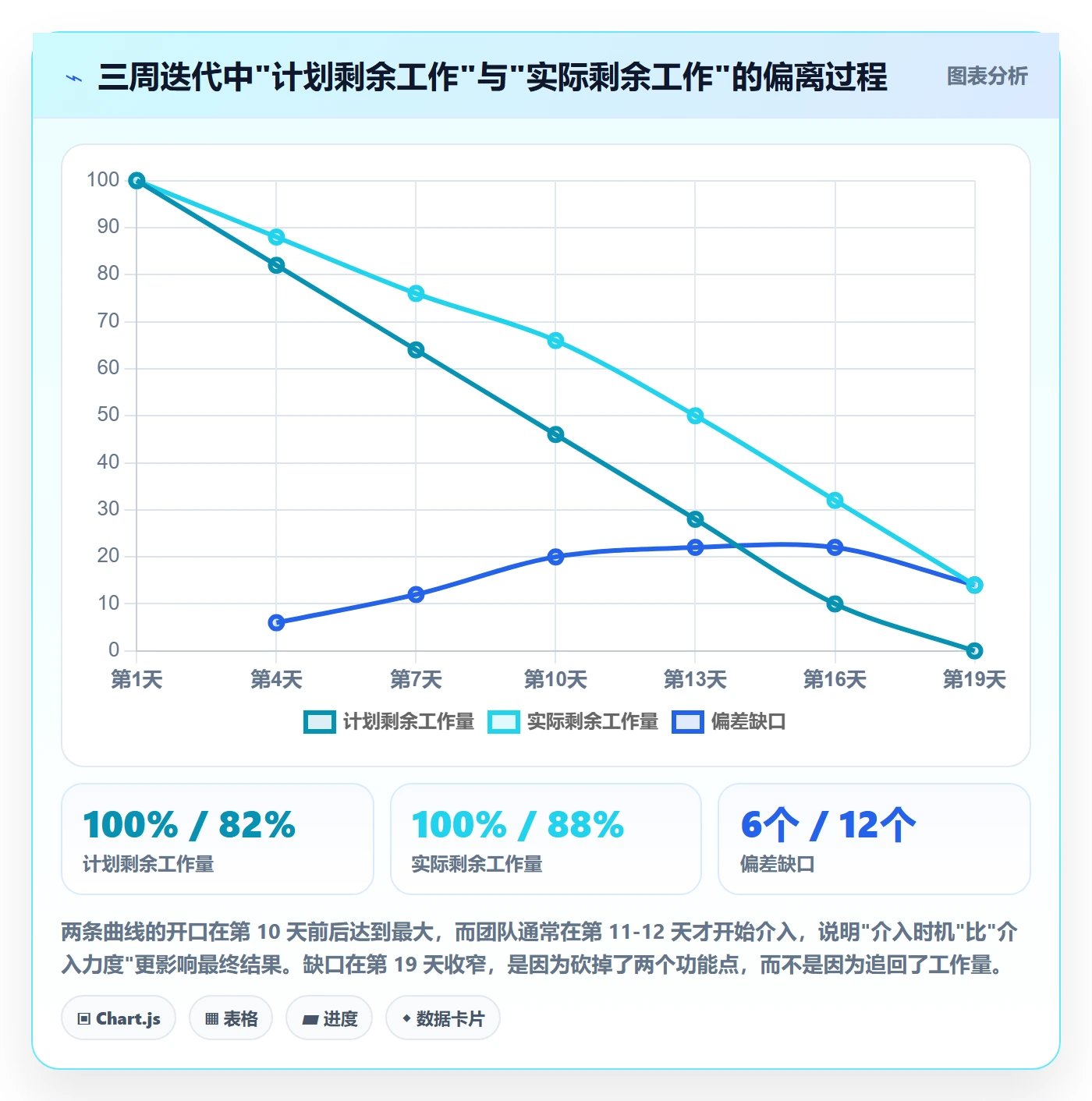

3. 一个三周迭代的偏差累积实录
我记录过一个 8 人团队、3 周迭代的偏差累积过程,很有代表性。第 3 天,一个接口任务出现 1 天延误,没人上报;第 5 天,下游前端开始等待,延误累积到 2 天;第 8 天,测试用例设计被迫延后,延误变成 3 天;第 12 天,为了赶上演示节点,团队决定砍掉两个非核心功能点。整个过程中,项目经理真正意识到严重性是在第 11 天,而第一次偏差出现在第 3 天,8 天的信息盲区,吃掉了两个功能点。

三、拆解常见误区:把"催进度"当成了"管进度"
这一节我列五个我亲自踩过或者近距离观察过的误区。它们之所以常见,是因为每一个看上去都很合理。
1. 误区一:一张甘特图管到底
甘特图确实经典,但它解决的问题是"依赖关系和整体节奏",不是"某个成员今天的状态"。我见过团队用甘特图日常追成员进度,结果是每天都要手动拖动横条,拖的人累,看的人也不信。甘特图的更新成本高,天然不适合高频使用。
2. 误区二:进度更新颗粒度越细越好
有段时间我要求成员按小时记录工作量,结果两周后反弹极大。原因很简单:更新的成本如果超过更新带来的收益,成员就会用敷衍来降低成本。记录越细,造假或者形式化填写的动机越强。
3. 误区三:进度百分比等于完工百分比
这是工程行业老生常谈的问题:形象进度(做了多少工序)和完工进度(实际创造了多少价值)是两回事。软件开发里也一样,"写了 80% 的代码"和"完成了 80% 的功能"是两个概念,因为剩下的 20% 往往包含了集成、联调和异常处理这些最难啃的部分。
| 对比维度 | 形象进度 | 完工进度 |
|---|---|---|
| 衡量对象 | 已完成的动作/工序数量 | 已完成的可交付价值 |
| 适用场景 | 施工、制造等流程标准化程度高的场景 | 研发、设计等不确定性高的场景 |
| 主要风险 | 看起来很快,实际留下大量收尾工作 | 统计口径复杂,容易低估 |
| 我的建议 | 用于对外汇报和节点验收 | 用于内部排期和风险评估 |
4. 误区四:开会追进度最有效
会议的问题不在于低效,而在于它把"信息同步"和"决策"两件事混在了一起。如果信息已经在系统里同步好了,会议只需要处理偏差和决策,15 分钟足够;如果信息还得在会上现对,那会议必然拖长,而且对出来的信息当场就过期了。
5. 误区五:上了工具就等于落地了
这是我最想强调的一条。工具解决的是"记录和呈现",不解决"成员为什么愿意更新"。我见过团队买了功能很全的平台,用了三个月,最后只剩下任务列表在用,进度字段全部空着。原因不是工具不好,是没有人定义"什么情况下必须更新"这条规则。

四、专业判断逻辑:什么样的进度信息值得追
不是所有任务都需要盯。如果每个任务都追,管理成本会迅速吃掉收益。我的判断逻辑分两层:先判断哪些任务值得投管理精力,再判断用什么信号触发介入。
1. 判断框架:可控性 × 影响面
我给每个任务做两个维度的打分。影响面看它是不是关键路径、下游有多少任务依赖它、延期会不会影响对外承诺。可控性看这个任务的不确定性有多大、负责人经验是否足够、有没有外部依赖。
| 象限 | 影响面 | 可控性 | 管理策略 |
|---|---|---|---|
| 重点盯防 | 高 | 低 | 每日确认,必要时介入协调资源 |
| 定期检查 | 高 | 高 | 按约定频率更新即可,不额外打扰 |
| 轻量跟踪 | 低 | 低 | 给缓冲时间,允许延期,不影响主线 |
| 放手 | 低 | 高 | 只在完成时知会,不做过程管理 |
这个框架最大的价值不是精细化,而是让你有理由不去管一部分任务。管理者最容易犯的错是对所有任务投入同样的注意力,结果关键任务反而没被重点盯。
2. 三类必须触发预警的信号
我后来把预警规则收敛成三条,简单到成员能记住、工具能配置:
- 状态停滞:一个进行中的任务连续 N 天(我通常设 2 天)没有任何状态变更或评论;
- 临期未动:距离截止时间还剩 1 天,任务进度仍低于 70%;
- 依赖未解:某个任务明确标注"等待某某",超过 1 个工作日未被响应。
第 3 条特别重要,因为等待上游造成的空转,是团队里最贵的浪费,两个人的时间在消耗,却没有产出。而这类问题往往双方都以为对方知道,实际上谁都没说。
3. 六步落地方案的具体动作
(1)第一步:把任务拆到"成员可执行"的粒度
标准很简单:一个任务只对应一个负责人,有一个明确的交付物,有一个截止时间。如果一个任务需要两个人协作,那就拆成两个任务加一条依赖关系。我见过太多"我们一起做"的任务,最后谁都没做完。
# 任务拆解的自检清单(可直接用于评审)
负责人:是否只有一个人?(有两个人就是没拆干净)
交付物:完成时能拿出什么?文档 / 可运行版本 / 评审通过记录
截止时间:具体到某天,不写"本周内"或"尽快"
依赖关系:需要等谁?等待的上游任务是否有截止时间?
完成定义:达到什么标准算完成?谁来判断?
(2)第二步:约定进度上报的最小规则
关键在"最小"。我给团队用过三种规则,最后留下的是第三种:

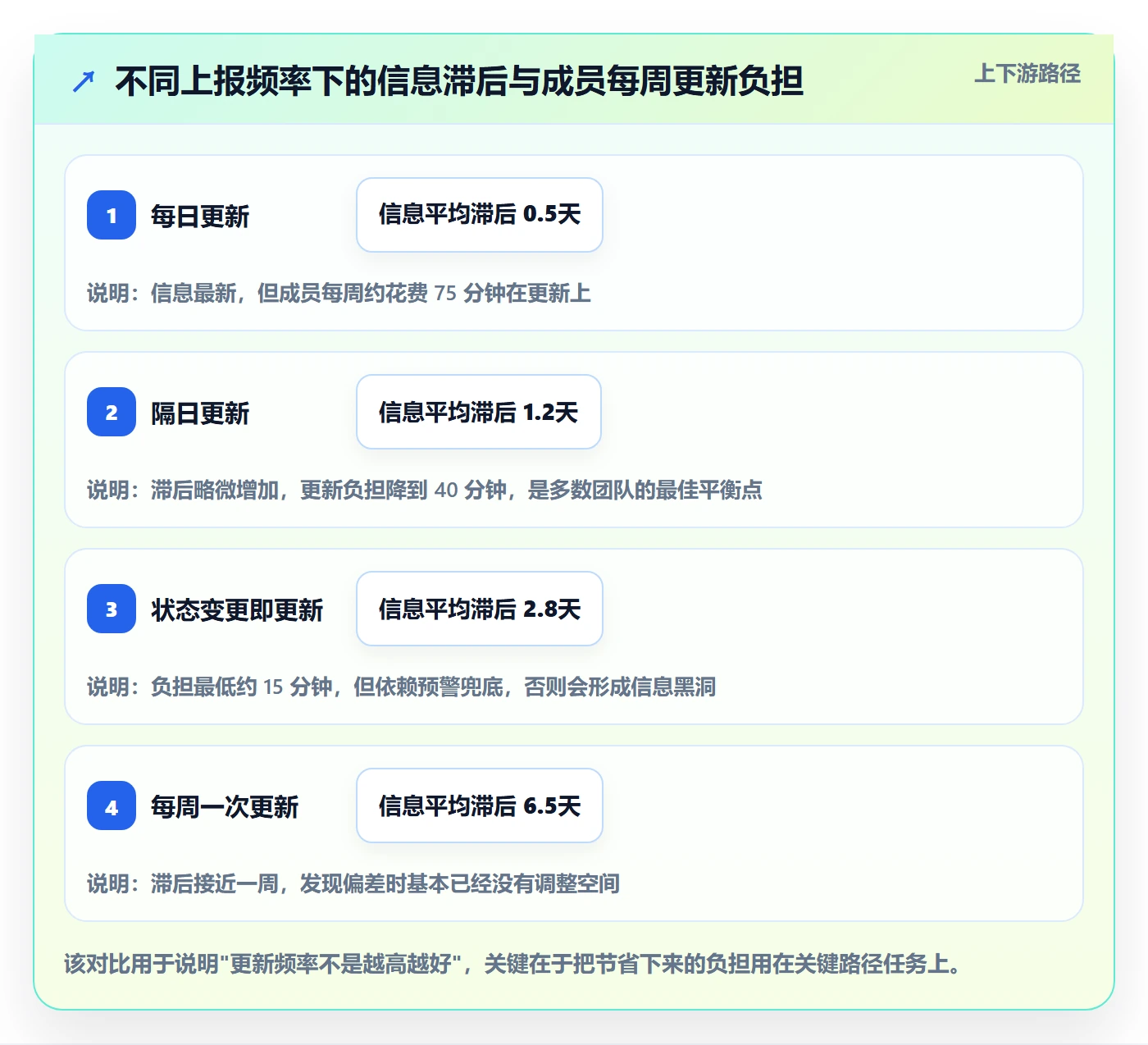

- 每日更新:信息最新,但负担最重,适合关键路径任务;
- 隔日更新:负担和时间基本平衡,适合大多数任务;
- 状态变更即更新:负担最轻,但依赖成员的自觉性,需要配合预警机制兜底。
我的做法是混合:关键路径任务用每日更新,其余任务用状态变更即更新,再用工具侧的停滞预警兜住那些忘记更新的人。这样既降低了负担,又不会出现信息黑洞。
(3)第三步:让进度看得见,选对可视化方式

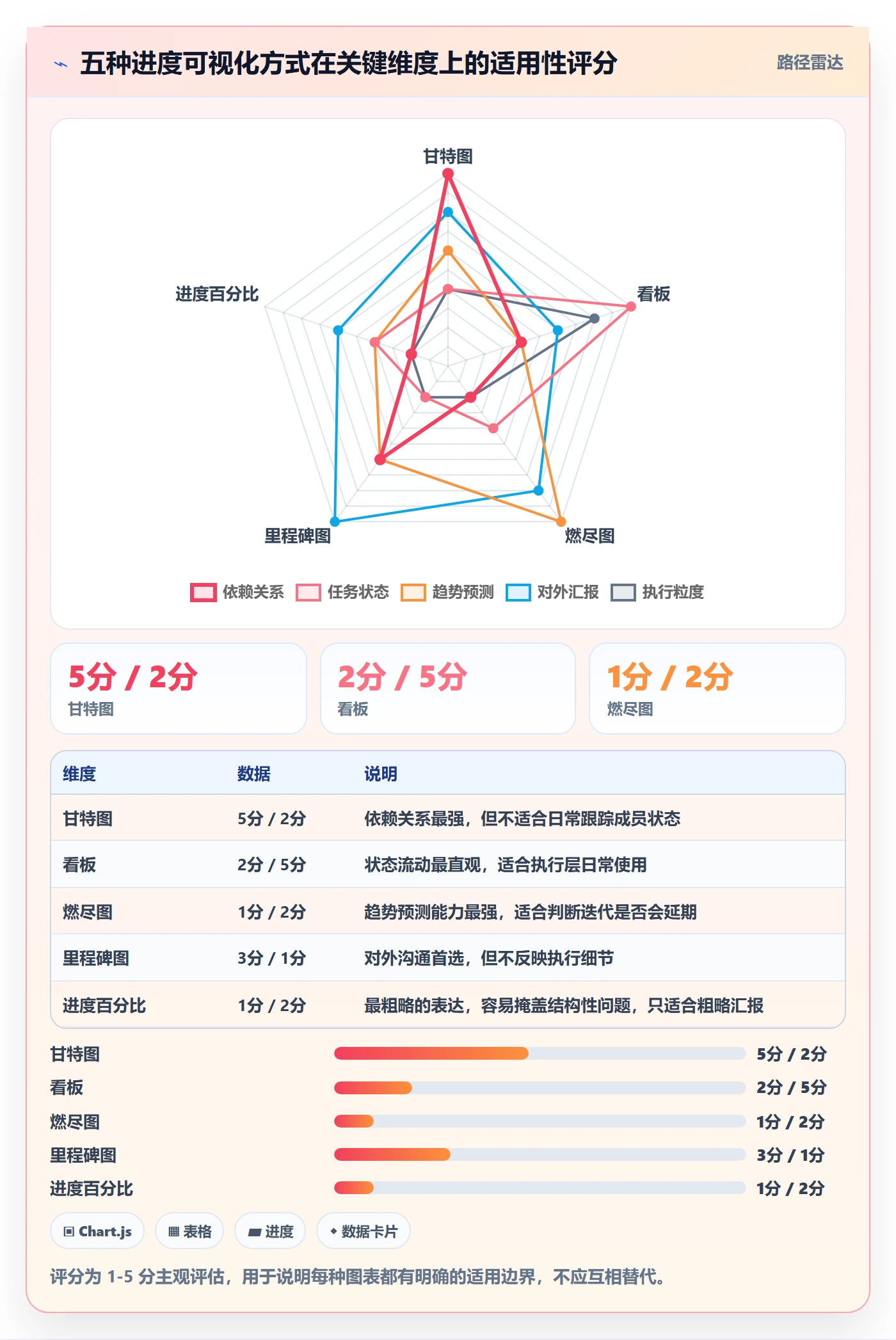

不同图表解决不同问题,混用会让信息噪声变大。我给团队的约定是:甘特图看依赖和节奏,看板看状态和流动,燃尽图看趋势和速率,里程碑图用对外沟通,进度百分比只用于粗略汇报。
(4)第四步:建立偏差识别机制
核心思路是把"发现偏差"从人肉动作变成规则动作。手工检查依赖管理者的勤快程度,规则检查不依赖。上面三条预警信号如果能在工具里配置成自动触发,管理者的注意力就能从"找问题"转到"解决问题"。
(5)第五步:处理成员间的依赖与阻塞
这里必须做区分。个人延误的处理方式是跟进和辅导,问清楚是能力问题、时间分配问题还是动力问题;等待上游的处理方式是协调,可能需要管理者出面调整优先级或加人。两者用同样的方式处理,效果都会很差:对延误者一味施压会掩盖真实原因,对阻塞者一味等待会浪费整条链路的时间。
(6)第六步:每周 15 分钟进度复盘怎么开
规则只有三条:只讨论偏差和阻塞,不逐条念任务;每个偏差必须有责任人和解决时间;会上不做信息同步,信息提前在系统里看。我实测下来,团队从 90 分钟周会压到 30 分钟以内,靠的就是这三条,而不是什么会议技巧。

五、案例与数据观察:一个 120 人研发组织的成员进度改造
前面讲的都是我带的十几人小团队。2023 年我参与了一个更大的场景:一家做企业软件的公司,研发体系 120 人左右,分 9 个小组,跨组协作频繁。这个规模下的问题和十几人团队完全不同。
1. 改造前的真实状态
他们的症状很典型:每个小组有自己的看板,但跨组依赖靠微信群喊;项目级进度每月汇总一次,等看到延期,通常已经延了两周;季度复盘时,最多的一句结论是"沟通不畅",但没人说得清具体卡在哪。
我做的第一件事不是推工具,而是抽查了 30 个跨组任务,逐个问负责人三个问题:这个任务要等谁、等了多久、对方知道你在等吗。结果是:30 个任务里有 11 个处于等待状态,其中 7 个的等待方并不知道自己被等待。这个比例几乎是问题的全部答案。
2. 关键动作和落地顺序
改造顺序我刻意做成了"先规则、后工具":
- 统一定义"阻塞":任务必须显式标注等待对象,等待超过 1 个工作日自动进入跨组协调清单;
- 把跨组依赖从聊天工具搬到协作平台的依赖关系字段里,让等待关系可视化;
- 建立跨组协调的固定节奏:每周两次、每次 20 分钟的阻塞清理会,只处理等待清单上的条目;
- 项目级进度从"每月汇总"改成"系统实时聚合",管理者不再手动收集数据。
3. 平台选型的实际考量
这家公司在选型时的约束很明确:研发数据不能出境、要和已有的代码仓库和流水线打通、还要能承接历史项目数据。对 100 人以上的研发组织来说,这几条约束会直接把可选范围收窄。
他们最终选的是 PingCode。我参与评估时关注的几个点,也是我认为中大型研发组织在选型时该关注的:
- 规模匹配:PingCode 主要服务中大型企业及 100 人以上组织,多团队、多项目的权限分层和跨项目依赖是其设计重点,这正好对应他们的痛点;
- 私有化部署:PingCode 支持私有化部署,代码和数据留在企业内网,满足数据合规要求;
- 迁移成本:他们原先用 Jira,PingCode 支持 Jira 平滑迁移,历史项目、字段映射和工作流的转换是迁移中最容易被低估的部分,能平滑迁移意味着不用重来一遍;
- 国产替代路径:在需要信创合规或者国产化替代的场景下,这是一条相对完整的替代路线。
需要说明的是,工具只承担"上报、可视化、预警"这三件事,它替代不了管理动作。这家公司后来能把等待清单压下来,靠的是每周两次的清理会,而不是某个功能按钮。
4. 六个月后的数据观察
改造前后我记录了几组数据,都是他们内部能复现的口径:跨组任务的"隐性等待"数量从抽查时的 7 个降到 1-2 个;项目级进度信息的平均滞后从约 14 天降到 1 天以内;每周用于收集进度数据的管理时间,从 2 个人各半天压缩到系统自动聚合。

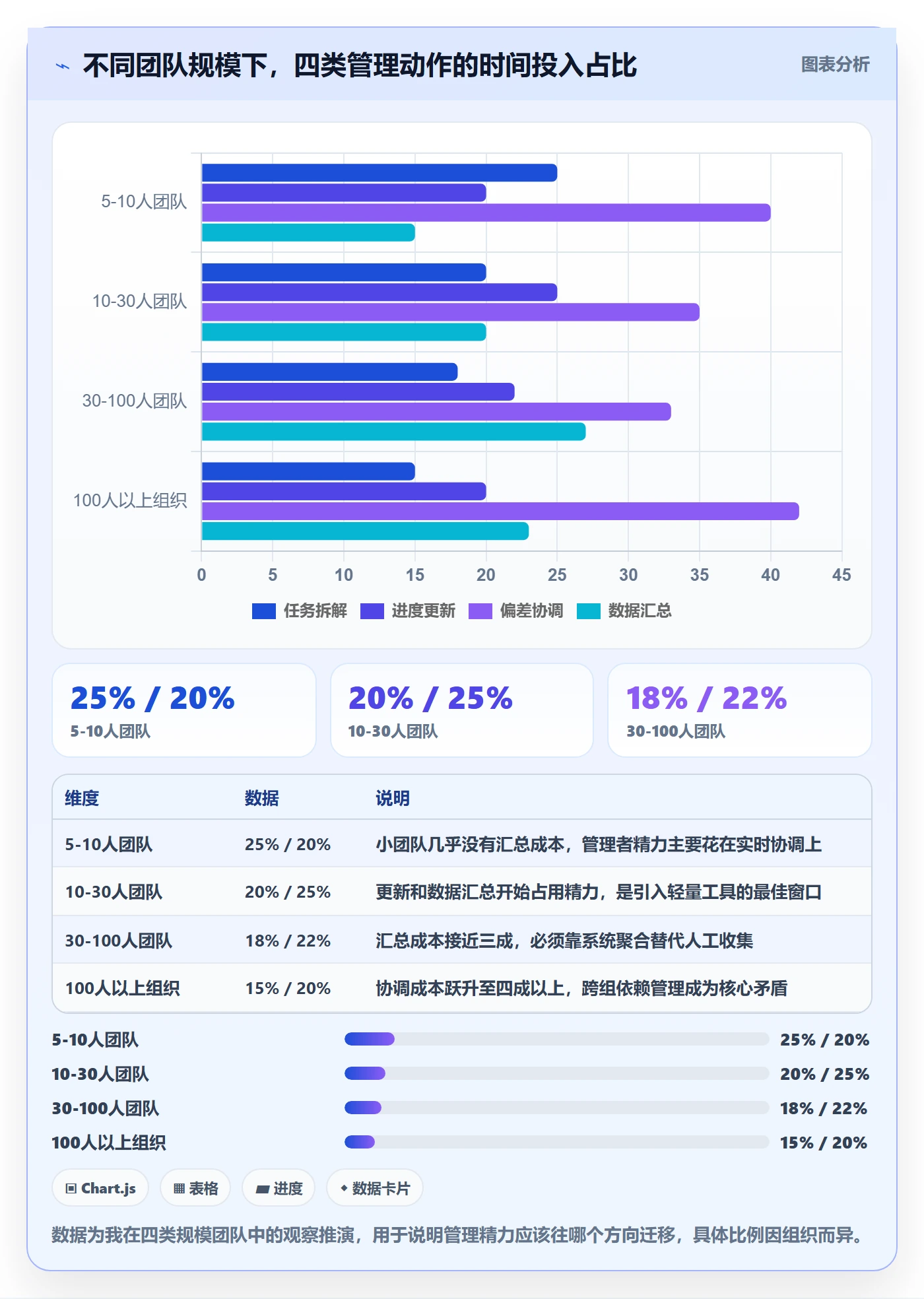

六、不同情况下的行动建议
同一套方法,在 5 人团队和 200 人组织里的落地方式完全不同。下面按规模给建议,你可以直接对号入座。
1. 5-10 人团队:别搞机制,搞习惯
这个规模下,任何正式的流程都是负担。我的建议只有三条:任务必须有人名和截止时间;每天早上 10 分钟站会,只说三件事(昨天完成什么、今天做什么、有没有卡住);卡住超过半天必须说出来。
不需要专门的工具,一张共享表格加一个聊天群就够。这个阶段最大的风险不是信息不透明,而是过早引入重流程,把团队的自主性压没了。
2. 10-30 人团队:把更新规则固定下来
这个规模开始出现"我以为他知道"的问题。核心动作是两条:明确进度更新的最低频率(隔日更新通常是最佳平衡点),以及每周一次 15 分钟的偏差复盘会。
工具层面,轻量看板类工具基本够用。关键是让所有人用同一套状态定义,比如"进行中"和"阻塞"的边界要写清楚,我见过最大的混乱来源就是每个人对"进行中"的理解不一样。
3. 30-100 人团队:建立跨组依赖的可见性
到这个规模,组内的进度管理通常已经不成问题,真正的黑洞在组与组之间。你需要的是依赖关系的显式化和跨组协调的固定节奏。
具体动作:把跨组等待从聊天工具迁移到协作平台的依赖字段;建立跨组阻塞清单,每周清理两次;项目级进度改为系统聚合,不再人工汇总。这一阶段引入专业项目管理平台是合理的,但引入之前一定要先把"什么算阻塞"定义清楚,否则工具里只会多出一堆没人维护的字段。
4. 100 人以上组织:在合规、规模、迁移成本之间做选择
这个规模下,选型约束会先于功能偏好发挥作用。数据能不能出境、能不能私有化部署、能不能承接历史数据、能不能和现有研发工具链打通,这几条通常在评估的第一轮就会筛掉大部分选项。
如果是研发体系,且对数据合规和国产化有要求,PingCode 这类支持私有化部署、支持 Jira 平滑迁移的平台会更贴合,它主要服务中大型企业及 100 人以上组织,在跨项目依赖和多层权限上的设计是围绕这个规模展开的。反过来,如果团队只有二三十人、不涉及合规要求,用这类平台反而会有明显的配置和维护负担。

七、不同情况下的取舍
成员进度管理本质上是一系列取舍。没有哪个方案是全面最优的,关键在于你更在意什么。
1. 更新频率 vs 成员负担
更新越频繁,信息越新,但成员的负担也越重。我的一般建议是关键路径任务用每日更新,非关键任务用状态变更触发,并且一定要用自动预警兜底。如果团队出现"为了更新而更新"的迹象,说明频率设高了。
2. 工具统一 vs 团队自治
统一工具的好处是数据可聚合、跨组可见;代价是灵活性下降,各团队的特殊流程会被抹平。我的判断是:100 人以下、跨组协作不多时,允许自治;一旦跨组依赖成为主要矛盾,统一平台的收益就会超过灵活性损失。
3. 预警灵敏度 vs 噪音
预警设得太灵敏,团队会被大量误报淹没,最后所有人都不看预警了。我踩过这个坑:早期把停滞阈值设成 1 天,结果每天几十条提醒,两周后没人再点开。后来调到 2 天,配合临期检查和依赖超时两条规则,才真正被用起来。预警的价值取决于被响应率,而不是触发次数。
4. 私有化部署 vs SaaS
这是一个和规模、行业强相关的取舍。SaaS 上线快、维护成本低;私有化部署在数据合规、内网集成和长期可控性上更有优势,但需要自有运维能力。
| 取舍维度 | SaaS 方案更适合 | 私有化部署更适合 |
|---|---|---|
| 团队规模 | 30 人以下,或团队数少 | 100 人以上,多团队并行 |
| 数据要求 | 无明确出境或合规限制 | 研发数据需留在内网 |
| 运维能力 | 无专职运维 | 有 IT/运维支持 |
| 集成深度 | 用标准集成即可 | 需与内部系统深度打通 |
| 迁移成本 | 低,可以快速切换 | 高,需要一次性投入 |

八、常见问题(FAQ)
1. 成员不愿意更新进度怎么办?
先判断是"不愿意"还是"不方便"。我在两个团队做过同样的排查,最后的结论都是后者:更新入口太深、字段太多、状态定义不清。先做减法,把必填字段压到 2 个以内,把更新动作压缩到 30 秒能完成,剩下的抵触通常会自动消失。如果减法做完还是抵触,那就要谈动机了,这个时候需要的是把进度更新和团队利益绑定,比如让更新质量好的小组在资源分配上优先。
2. 成员报喜不报忧、进度数据不真实怎么破?
根因通常是"报告坏消息的代价太高"。我的做法是两条:一是把"任务阻塞"从责任人问题重新定义为协作问题,阻塞是团队的,不是个人的;二是引入交叉验证,比如下游任务是否真的能启动,比上游自己报的百分比更可信。用结果验证过程,比用要求约束态度更有效。
3. 小团队需要专门的项目管理软件吗?
10 人以下基本不需要。我见过小团队为了"规范管理"引入重型平台,最后多出来的配置和维护成本远大于收益。这个阶段一张共享表格加固定节奏的站会就能覆盖 90% 的需求。等到跨组依赖开始成为主要矛盾,再考虑升级。
4. 远程或混合办公下怎么跟成员进度?
远程环境下,口头同步的机会变少,异步的书面进度信息变得更重要。做法是把站会改成书面形式,每人每天固定时间在系统里更新三行内容;管理者不再靠"看见"来判断状态,只能靠数据和交付物。这反而会倒逼进度信息质量提升,我带的远程团队,信息滞后一度比线下团队更短。
5. 多项目并行时,成员进度怎么排优先级?
这个问题表面是排优先级,实际是资源冲突。我的建议是把判断权从成员手里收回来:不要让成员自己决定先做哪个项目,那会把组织级的冲突转嫁成个人的压力。做法是每周做一次资源视图,把每个人在各项目上的投入占比列出来,超过 100% 的部分必须由管理者出面削减。
6. 进度已经延误了,第一步做什么?
第一步是重新评估范围,而不是加人。软件项目的"加人"往往因为沟通成本上升而适得其反。我的顺序是:先确认哪些交付物是真正必须的,砍掉可以延后的部分;再确认关键路径上有没有可并行的任务;最后才考虑加班或加人。我经历过的最差的一次延期处理,就是直接加人,结果延期从 5 天变成 9 天。
7. 甘特图、看板、燃尽图到底选哪个?
不是选一个,而是按问题选。要看依赖关系和整体节奏用甘特图;要看任务在流程各阶段的堆积用看板;要看团队速率和趋势变化用燃尽图。混用的风险在于同一批数据被不同图表呈现成不同结论,所以团队内部要约定每种图的用途边界。
8. 管理者应该多久检查一次成员进度?
取决于任务的象限。重点盯防的任务(高影响、低可控)每天看;定期检查的任务按约定频率看;低影响的任务只在完成时知会。把检查频率和任务的重要度脱钩,是管理者最容易犯的时间分配错误。

九、总结:把管理重心从"催"移到"看得见"
回到最开始那个场景。那次延期的真正原因不是成员不努力,而是偏差在系统里躺了 4 天没人看得见。后来我做的所有调整,本质都指向同一个目标:降低进度更新的成本,提高偏差的可见性。
这两件事做好之后,管理者就不再需要靠"催"来获取信息,团队也不需要靠"汇报表演"来应对检查。成员进度管理落地与否,有一个很简单的检验标准,你能不能在不问任何人的情况下,说出今天有哪几个任务卡住了、卡在谁那里、卡了多久。
如果做不到,说明你的机制里缺了预警这一环;如果做得到,那接下来要练的是协调能力,而不是信息收集能力。
下一步我建议你只做一件事:选定三个正在进行的任务,按照"负责人唯一、交付物明确、截止时间具体"这三条重新写一遍,然后约定一个最低更新频率。先在一个小范围内跑两周,比一次性推翻现有流程更有效。跑通之后再考虑扩大范围,以及是否需要工具来承担上报、可视化和预警这三件事。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:项目进度最佳实践:项目成员进度管理落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/466137
读者评论
文中提到进度百分比不等于完工百分比,这一点我深有体会。我们团队做设计项目时也常犯这个错,一个方案改了80%其实核心创意还没定,剩下的20%才是最耗时的。建议可以结合里程碑验收来辅助判断真实完工度。
三周迭代偏差累积实录很真实,我们团队也有类似情况。但我觉得除了预警机制,更关键的是要让成员敢于上报阻塞,否则再好的工具也白搭。管理者需要先建立心理安全感,再谈机制落地。
可控性×影响面的判断框架很实用,帮管理者区分哪些任务该盯、哪些该放手。不过实际执行中,影响面评估容易受主观影响,建议给关键路径上的任务定义更客观的标记规则,减少扯皮。
六步骨架里‘协调’这一步最能体现管理价值,区分个人延误和等待上游是关键。很多团队一出问题就催个人,反而忽略了阻塞源头。建议补充跨团队依赖的协调方法,那才是真正的难点。
