去年年底,我帮一家做汽车零部件的制造企业做管理复盘。他们的一个新能源电控项目,原计划 2025 年 9 月底交付首批样件,结果拖到 12 月中旬,客户罚款近 240 万元,还丢掉了后续两个车型的定点资格。复盘会上,项目经理说了一句让我印象很深的话:"我们每周都在开进度会,每周都在催,但直到 11 月才发现电机控制器的软件标定至少还要 6 周,那时候已经来不及了。"
这个场景不是个例。进度管理失败,往往不是因为团队不努力,而是因为管理者的进度管理还停留在"盯着甘特图催活"的阶段,只看到了进度条,看不到偏差背后真正的风险在积累。
这篇文章我想把自己过去几年在制造业、软件研发和工程项目上做进度管控的经验、踩过的坑和验证过的框架完整拆一遍。它不打算讲"进度管理很重要"这种废话,而是回答一个具体问题:一个企业管理者,如何用一套可复用的流程,把进度从"失控,救火"变成"预警,纠偏"。全程会覆盖规划、执行、监控、风险、变更、复盘六个环节,每个环节给出判断标准和行动建议。
下面先给结论,再拆细节。
一、先给结论:进度管理真正管的是什么
很多管理者把"进度管理"理解成"排计划+催执行",但这样做最终一定会滑向"赶进度"。我的判断是:进度管理的本质不是让进度变快,而是让进度变得"可预测"和"可控"。一个项目如果每次都能准确预测 80% 以上的节点完成时间,哪怕总工期略长,管理上也是成功的;相反,一个项目每次都在 deadline 前靠加班硬冲,即使最终交付了,管理上也是失败的,因为它消耗了团队的信任和可持续产能。
基于这个判断,我把管理者的进度管理拆成三个层次:
- 第一层:掌握真实进度。知道"现在到底做到哪了",而不是"报告上说做到哪了"。
- 第二层:识别偏差趋势。不是偏差发生后再补救,而是在偏差形成的早期就看出趋势。
- 第三层:控制风险演化。把进度风险当成一个持续演变的变量管理,而不是项目末尾的一次性风险登记。
这三层缺一层,进度管理就变成"赌运气"。大部分企业停留在第一层,好一点的做到第二层,真正能把第三层跑通的,少之又少。

二、为什么"抓进度"总是变成"赶进度":三个真实误区
回到开头那家零部件企业。我在复盘时发现,他们半年里开了 26 次进度会,项目经理每周催问各模块负责人"能不能按时完成",但整个过程中没有人真正验证过"电机控制器软件标定"这条关键路径上的剩余工作量。这就是典型的进度管理失效。下面三个误区,几乎每家企业都会踩。
1. 误区一:把"报告进度"当成"真实进度"
项目周报里的"完成 70%"是一个典型的危险信号。70% 是按什么口径算的?是按任务数量、按工时、按交付物,还是按负责人拍脑袋估的?不同的口径算出来的 70% 可能相差一倍。
我自己带过一个数据中台项目,前端组报告"完成 85%",我让他们按"已完成工作量/总工作量"重新核对,结果实际只有 60%。原因是最后 15% 包含了所有联调、性能测试和边界情况,前端组之前把这些都算在了 0 权重里。进度百分比如果不定义清楚口径,它就是一个心理安慰数字,不是一个管理数字。
2. 误区二:只看关键节点,不看关键路径
很多管理者习惯盯几个大里程碑:需求评审、设计完成、开发完成、测试完成。这看起来聚焦,实际上漏掉了最关键的问题,这几个节点之间,任务之间的依赖关系是什么?哪些延迟会必然推迟最终交付,哪些延迟可以被吸收?
关键路径上的任务,延后 3 天,项目就延后 3 天;非关键路径上的任务,只要没超过浮动时间,延后 3 天不影响交付。管理者如果不区分这两类任务,就会陷入"所有事都要催"的困境,团队也会疲于奔命。
3. 误区三:把风险控制当成项目收尾的"填表动作"
我见过不少项目,风险登记册是立项时写的一份文档,写完之后再也没打开过。等到项目真的延期了,大家才想起来翻出来看,然后补一句"风险已发生"。
这种做法的问题在于,风险不是一次性识别完就结束的清单,而是随着项目推进不断有新风险出现、旧风险演化或消失的动态过程。一个 6 个月的项目,风险登记册至少应该每月更新一次,高风险项的应对措施要有明确的责任人和触发条件。

三、专业判断逻辑:进度管理应该沿着一条什么主线走
我在做项目诊断时,会用一条主线来组织所有动作:目标拆解 → 计划基线 → 数据采集 → 偏差分析 → 风险联动 → 纠偏变更 → 复盘沉淀。这七个环节不是并列的,而是有严格的先后逻辑,缺一环会导致整个链条断裂。
这条主线背后的核心判断逻辑是:进度问题从来不是孤立出现的,它是风险累积到一定程度后的显性表现。所以进度管理的正确姿势,不是"发现延期才纠偏",而是"在进度还正常的时候就把可能导致延期的风险管住"。
下面用一个对比表说明"传统进度管理"和"风险前置的进度管理"在不同环节的差异。
| 环节 | 传统做法 | 风险前置做法 | 差异结果 |
|---|---|---|---|
| 计划阶段 | 排甘特图,标注里程碑 | 排甘特图+风险登记册+浮动时间预算 | 计划抗扰动能力提升 |
| 执行阶段 | 周报汇总进度百分比 | 关键路径剩余工时+风险触发指标 | 数据可信度提升 |
| 监控阶段 | 看里程碑是否延期 | 看趋势线+风险预警阈值 | 纠偏窗口提前 1-2 周期 |
| 纠偏阶段 | 加班、加人 | 按策略组合:加资源/调顺序/缩范围/改工期 | 纠偏成本可控 |
| 复盘阶段 | 总结经验和教训 | 沉淀过程资产+风险库 | 下个项目起点更高 |
这里要补充一点我的个人判断:不同规模、不同行业的项目,这条主线的侧重是不一样的。100 人以下的小团队,重点应该放在"计划基线 + 数据采集"上,因为团队小、沟通链短,偏差发现容易补;而中大型企业、跨部门项目,重点必须放在"风险联动 + 纠偏变更"上,因为跨部门协同的成本极高,风险一旦爆发,纠偏的难度会成倍上升。

四、第一手场景:我在中大型企业项目里踩过的坑
过去几年我参与和指导过几个 100 人以上规模的项目进度管理,踩过一些具体的坑,这里展开讲两个,都是真实发生过的。
1. 场景一:跨部门协同的"进度黑洞"
2024 年我参与一家大型制造企业的新产线数字化项目。项目涉及 IT、工艺、生产、设备四个部门,总共约 180 人。项目立项时进度表排得非常漂亮,关键路径清晰,浮动时间留了 15%。但三周后项目就开始出现延迟,到第六周时,关键路径上的"设备数据接口联调"已经滞后 9 天。
复盘发现的根本原因是:设备部门的接口开发排期,被另一个更高级别的项目抢占了资源,但设备部门没有主动上报这个冲突。他们认为"这是高层决定的事,我们能忍就忍",结果整个项目被拖累。
这个案例给我的教训很深。解决方式不是"加强沟通"这么笼统,而是要做两件具体的事:
- 为跨部门任务设置资源占用透明表。明确列出每个关键角色未来 4 周的资源投入,冲突一目了然。
- 建立"外部资源占用"上报机制。要求各部门在关键路径任务被外部项目影响时,24 小时内必须在项目群里同步。
后来这个项目引入了 PingCode 做跨部门进度协同。之所以在那种场景下选择它,是因为 PingCode 定位于中大型企业和 100 人以上组织的项目管理,支持多项目、多部门的权限和资源视图,能把跨部门的关键路径任务集中到一个平台上。项目组用它的迭代和工时数据做剩余工时核对,让原来靠周报估算的"完成 70%"变成按剩余工时计算的实际数据,进度数据滞后从平均 5 天降到 2 天以内。

2. 场景二:国产替代背景下的工具迁移风险
另一个场景是 2024 年底一家金融科技公司。他们原先用 Jira 管理研发进度,因为合规和信创要求,需要在 6 个月内完成向国产工具的迁移。项目本身是迁移工具,进度管理又需要同时跑两个平台,复杂度极高。
当时他们评估了几个方案,最终选择 PingCode,一个很关键的原因是 PingCode 支持 Jira 平滑迁移,字段、工作流、看板基本能对齐,迁移后团队不需要重新学一套操作逻辑,这直接把迁移期间的进度管理断层控制在两周内。另外它支持私有化部署,对金融行业的数据留存要求也能满足。
如果当时选了一个迁移成本更高的工具,光"迁移+熟悉+校正"这一套动作就至少要多花一个月,那一个月里项目的进度管理基本处于半失明状态。所以工具选型不只是效率问题,它直接决定了一个阶段的进度管理是否连续。

五、进度管理全流程的六个关键动作
下面把第三节那条主线拆成六个可执行的动作。每个动作都给出判断标准和具体做法,方便对照自己的项目自检。
1. 动作一:把目标拆成"可度量的剩余工作量"
WBS 拆解不是把任务列得很细就行,核心是每个任务要能被"剩余工作量"度量。拆解颗粒度建议控制在 2-5 人天,小于 2 天管理成本过高,大于 5 天偏差容易被掩盖。
拆完之后,每个任务要回答三个问题:完成标准是什么?剩余工作量怎么估?依赖谁的前置任务?这三个问题答不上来的任务,都是潜在的进度黑洞。
2. 动作二:设定带浮动时间的进度基线
浮动时间是进度管理的"缓冲器"。我的经验是:关键路径上的浮动时间建议设置为总工期的 8%-15%,非关键路径的浮动时间按依赖关系推导。低于 8%,项目抗扰动能力太差;高于 15%,容易掩盖真实的进度压力。
基线一旦确定,就要冻结。后面所有进度对比都以基线为参照,不能因为"情况变了"就随意修改基线。修改基线必须走变更流程,这是进度严肃性的基本保障。
3. 动作三:用"剩余工时+趋势"替代"完成百分比"
这是我在实践中最重要的一个调整。完成百分比只告诉你过去做了多少,剩余工时告诉你从现在到交付还需要多少,趋势告诉你偏差是在扩大还是在收敛。管理者每天真正需要看的是后两个,而不是第一个。
具体做法:关键路径上的每个任务,每周更新一次剩余工时;用三条线画在一张图上,计划剩余工时、上期预测剩余工时、本期实际剩余工时。三条线如果收敛,说明管理有效;如果发散,说明偏差在扩大,必须立即介入。

4. 动作四:把风险控制和进度数据实时联动
风险控制不应该是单独的一张表,而应该和进度数据联动。具体做法是:每条已识别的风险,都要写明"触发条件"和"影响的关键路径任务"。当触发条件满足时,对应的进度任务要自动打上风险标记,预测完工日期随之调整。
举个例子:"核心算法工程师离职"这条风险,触发条件是"该工程师离职申请提交或出现明显离职征兆"。一旦触发,对应任务"算法调参"的剩余工时要重新估算,预测完工日期顺延,同时启动备选人才或外包方案。
这种联动的价值在于,风险不再是一个抽象概念,它有了具体的进度数字表达,管理者可以直观判断是否需要提前行动。
5. 动作五:纠偏时优先用"策略组合"而不是"加班"
发现偏差后,管理者最容易的选择是"让大家加个班"。但加班的边际效益会迅速下降,而且会损害后续产能。我的建议是按下面这个顺序考虑四种策略:
- 调整任务顺序:把可以并行推进的非关键任务提前并行,释放后续时间窗口。
- 缩小范围:和业务方协商,把非核心功能放到二期,保证核心功能先交付。
- 加资源:只在关键路径上补人,非关键路径加人反而会增加协调成本。
- 调整工期:前面三种都不行时,才考虑协商延期,把交付日期重新设置并同步所有相关方。
赶工(增加资源)和快速跟进(并行任务)都会带来风险:赶工可能引入质量问题和沟通成本,快速跟进可能造成返工。管理者需要在这两种策略之间做风险对比,而不是无脑采用。
6. 动作六:用复盘把经验固化成组织资产
复盘不是写一篇总结报告。真正的复盘要输出三样东西:进度偏差原因清单、风险触发历史记录、可复用的模板和检查表。这三样东西沉淀下来,下一个项目的进度管理起点就会更高。
我在一个连续做了 5 期的项目中观察到一个现象:第一期的同类偏差,在第五期基本不再出现,因为前四期复盘沉淀的"需求变更评估清单"和"外部依赖风险提示表"在新一期直接复用。组织过程资产的价值,就是让好的管理不用每次重新发明一遍。

六、风险控制全流程:从识别到预警的四个环节
进度风险控制,是很多管理者写得最敷衍的部分。很多项目风险登记册只有 5-8 条泛泛的"人员不足""需求变更""技术难度高",写完束之高阁。我总结的四个环节,是把风险控制从"填表"变成"运行机制"。
1. 环节一:识别,按五个来源系统扫描
识别风险时,不要凭感觉想,而是按五个来源系统扫描。这个清单我在多个项目上验证过,覆盖率比自由头脑风暴高三成以上。
- 需求来源:需求变更频率、需求理解偏差、需求边界不清。
- 资源来源:关键角色流失、跨部门资源冲突、外部供应商交付不稳定。
- 技术来源:技术方案未验证、性能瓶颈、第三方接口不稳定。
- 外部来源:政策变化、客户方配合延迟、季节性波动。
- 管理来源:估时过于乐观、沟通链路过长、绩效激励与进度目标不一致。
每条风险都要写清"产生原因"和"可能影响的关键路径任务",避免写成一句无意义的"人员不足"。
2. 环节二:评估,用概率×影响矩阵做优先级排序
概率-影响矩阵是老方法,但真正用好的团队不多。我的经验是:评估时要先对齐"影响的度量口径",是延期天数、延期成本,还是对最终交付的影响程度。口径不统一,不同人打的分数无法比较。
矩阵里高概率高影响的风险,必须要有明确的应对方案和责任人;高概率低影响的风险,接受并设置监控阈值即可;低概率高影响的风险,要准备应急预案;低概率低影响的风险,记录即可,不要浪费管理精力。
3. 环节三:应对,四种策略对应四种场景
风险应对的四个策略,规避、转移、减轻、接受,很多人背得很熟,但不知道什么时候用哪个。我的判断标准是:
| 策略 | 适用场景 | 具体动作示例 |
|---|---|---|
| 规避 | 风险影响极大且无法承受 | 放弃某个技术方案,改用成熟方案;不接超出产能范围的需求 |
| 转移 | 风险影响大但可外包 | 把非核心模块外包,合同约定延期赔付;购买设备保险 |
| 减轻 | 风险概率高但可控 | 核心角色设 AB 岗;关键任务提前预留浮动时间;加强技术预研 |
| 接受 | 风险小或应对成本高于损失 | 设置监控阈值,超过阈值再行动 |
这里我想特别提醒一点:很多管理者只爱用"减轻",因为看起来最稳妥。但"转移"和"规避"在很多场景下才是成本最优的选择。比如一个高风险的新技术模块,与其硬啃,不如外采更成熟的方案,把风险和成本一起转移出去。
4. 环节四:监控,风险登记册的更新机制和预警阈值
风险登记册的更新机制建议是:每周小更新,每月大扫描。每周更新已知风险的状态(未触发/已触发/已关闭)和触发条件;每月重新做一次风险识别扫描,找出新出现的风险。
预警阈值要具体。比如"关键角色流失"风险的预警阈值是"该角色连续两周工作量超过平均工时 20%",一旦触发,立即启动 AB 岗交接;"外部供应商交付延迟"风险的预警阈值是"供应商承诺时间推迟第一次",一旦触发,立即启动备选供应商评估。
关于"管理风险分析怎么写"这个高频搜索需求,我给一个可以套用的分析框架:风险名称 + 产生原因 + 影响的关键路径任务 + 概率影响评估 + 应对策略 + 责任人 + 触发条件 + 监控周期。八个字段写清楚,风险分析就基本合格了。

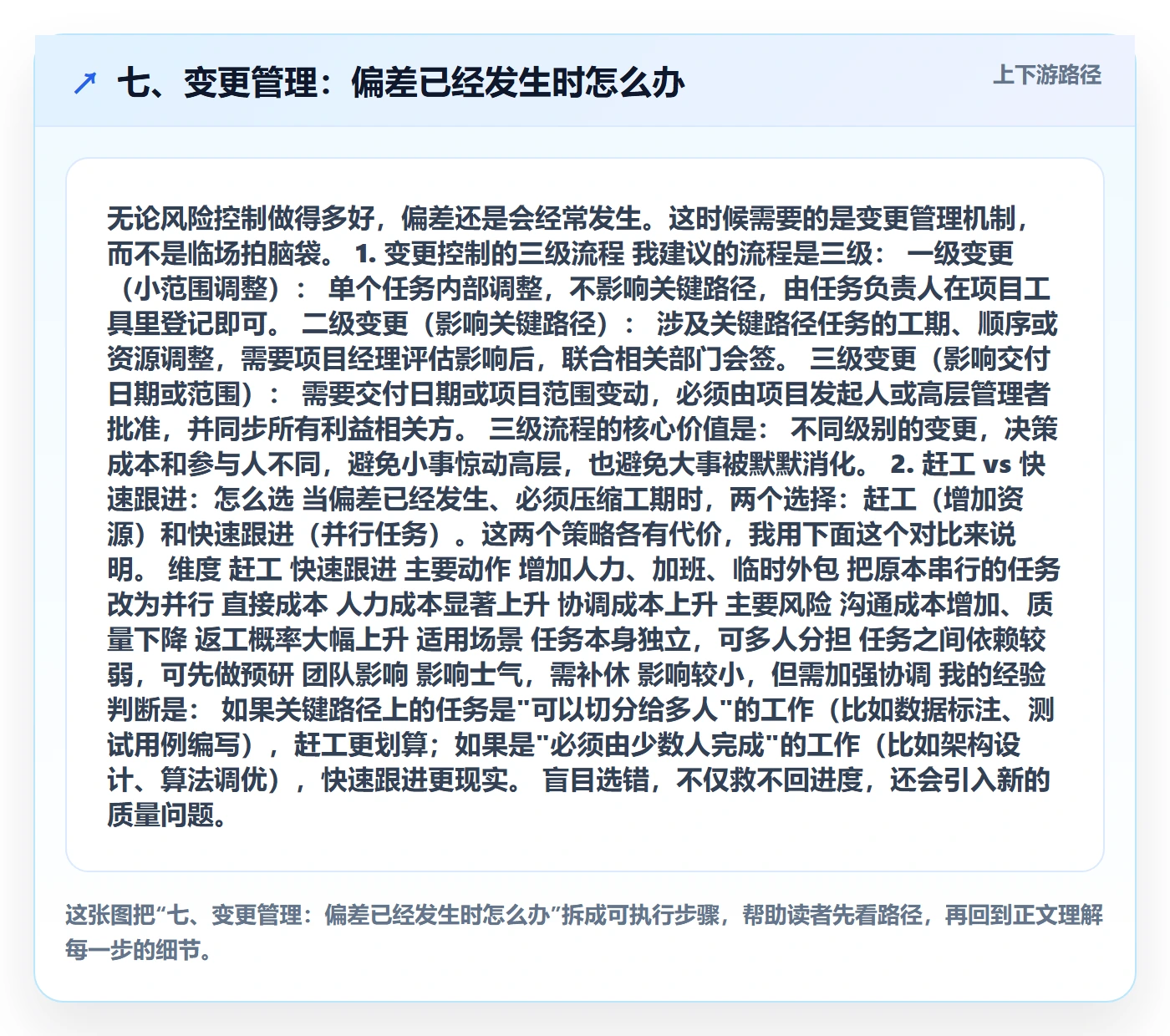

七、变更管理:偏差已经发生时怎么办
无论风险控制做得多好,偏差还是会经常发生。这时候需要的是变更管理机制,而不是临场拍脑袋。
1. 变更控制的三级流程
我建议的流程是三级:
- 一级变更(小范围调整):单个任务内部调整,不影响关键路径,由任务负责人在项目工具里登记即可。
- 二级变更(影响关键路径):涉及关键路径任务的工期、顺序或资源调整,需要项目经理评估影响后,联合相关部门会签。
- 三级变更(影响交付日期或范围):需要交付日期或项目范围变动,必须由项目发起人或高层管理者批准,并同步所有利益相关方。
三级流程的核心价值是:不同级别的变更,决策成本和参与人不同,避免小事惊动高层,也避免大事被默默消化。
2. 赶工 vs 快速跟进:怎么选
当偏差已经发生、必须压缩工期时,两个选择:赶工(增加资源)和快速跟进(并行任务)。这两个策略各有代价,我用下面这个对比来说明。
| 维度 | 赶工 | 快速跟进 |
|---|---|---|
| 主要动作 | 增加人力、加班、临时外包 | 把原本串行的任务改为并行 |
| 直接成本 | 人力成本显著上升 | 协调成本上升 |
| 主要风险 | 沟通成本增加、质量下降 | 返工概率大幅上升 |
| 适用场景 | 任务本身独立,可多人分担 | 任务之间依赖较弱,可先做预研 |
| 团队影响 | 影响士气,需补休 | 影响较小,但需加强协调 |
我的经验判断是:如果关键路径上的任务是"可以切分给多人"的工作(比如数据标注、测试用例编写),赶工更划算;如果是"必须由少数人完成"的工作(比如架构设计、算法调优),快速跟进更现实。盲目选错,不仅救不回进度,还会引入新的质量问题。

八、不同规模和场景下的行动建议
进度管理不是一个模板套所有项目的。下面按规模、行业和阶段,给出更细化的建议。
1. 团队规模维度
- 20 人以下小团队:重点做"剩余工时+每日站会"。工具用轻量的,甚至一张共享表格就能跑通,不必上来就上大型平台。
- 20-100 人:引入协同平台,按迭代或双周节奏更新进度,把跨子团队依赖显性化。关注关键路径和浮动时间。
- 100 人以上或跨部门项目:必须上支持多项目、多部门视图的管理平台,建立统一的风险登记册和变更流程。这个规模的项目,光靠人工协同跑不通进度管理。
2. 行业维度
- 软件研发项目:重点管控需求变更和依赖冲突,用迭代节奏缩短反馈周期。
- 制造业工程/产线项目:重点管控外部依赖(供应商、设备)和跨部门资源冲突,预留的浮动时间要比软件项目更多。
- 服务型项目:重点管控人员投入波动和客户方配合延迟,风险登记册要更动态。
3. 数据合规和迁移维度
如果涉及数据合规(金融、政务、军工),进度管理平台要优先考虑支持私有化部署的方案;如果是从国外工具迁移,迁移的平滑度直接决定进度管理是否会断裂。
前面提到的金融科技公司案例里,PingCode 因为支持私有化部署和 Jira 平滑迁移,成为国产替代场景下比较适配的选择之一。管理者在做这类选型时,应该把"迁移期间进度管理是否连续"作为一项明确的评估指标,而不是只看功能清单。

九、不同情况下的取舍:管理者必须做的五个选择
进度管理最考验管理者的,不是知道该做什么,而是在有限资源下选择不做什么。下面五个取舍,是我在实际项目里反复遇到并验证过的。
1. 取舍一:进度 vs 范围
如果必须牺牲一个,牺牲范围而不是进度。原因很简单:进度延期的成本是可量化的(罚款、机会成本、客户信任),而范围的收放是可以在下一阶段补回来的。核心功能先交付,非核心功能二期补,比整体延期更可控。当然,牺牲范围要提前和业务方对齐,不能单方面决定。
2. 取舍二:短期速度 vs 长期产能
短期冲刺(连续加班 2-3 周)可以接受,但要设定恢复期和补偿机制。连续加班超过 4 周,团队会从"短期冲刺"进入"慢性疲劳",产能反而低于正常水平。管理者要知道什么时候停止催办,让团队喘口气。
3. 取舍三:严格流程 vs 灵活响应
流程过于严格,小调整也要走三级变更,效率低下;流程过于松散,重大变更被默默消化,最后爆发时来不及。我的建议是按变更的影响级别分级:影响关键路径的必须走流程,不影响关键路径的授权到任务负责人。
4. 取舍四:工具 vs 机制
工具可以提升效率,但替代不了机制。没有清晰的数据口径、责任分工和风险联动机制,再好的工具也只是把混乱数字化。选工具之前,先把进度管理的六个动作想清楚,工具只是执行载体。
5. 取舍五:个人管控 vs 团队自运转
短周期项目里,管理者亲自盯关键路径是高效的;长周期项目里,管理者必须把监控和纠偏的动作授权到子团队负责人,自己做例外管理。这中间的分界线,我一般按"项目周期超过 3 个月、团队超过 30 人"来划。
6. 行动清单:从下一个项目开始做三件事
- 把所有进度百分比改成"剩余工时+趋势"。从下一个项目的关键路径任务开始,每周更新一次,坚持 4 周就能看到效果。
- 建立"风险×进度联动"机制。每条风险写清触发条件和影响的关键路径任务,触发时进度预测自动顺延。
- 把变更新增到正式流程。按影响级别分三级,影响关键路径的走会签,影响交付日期的走高层批准。
十、结语:进度管理的终局是"不用管"
写了这么多,最后想说一句我自己的判断:好的进度管理,最终的效果是让管理者越来越少地"介入进度",而不是越来越多地"亲自盯进度"。因为一旦机制、口径、风险联动、变更流程都建立起来,团队自己就能把进度管好,管理者要做的只是例外管理。
从"每天催进度"到"每周看趋势",再到"每月只处理例外",这是一个管理者成熟度的标志,也是团队能力成长的标志。
所以如果让我给企业管理者一句话的行动建议,会是:下一个项目,先把"完成百分比"这个词从你的周报里删掉,改成"关键路径剩余工时"。这一个动作,就能把你们的进度管理从"心理安慰"拉回到"真实管控"的轨道上来。
进度管理不是什么玄学,它是一套可以被学习、被执行、可以被复盘改进的管理能力。把它跑通,受益的不只是一个项目,而是整个组织的交付能力。
常见问题解答(FAQ)
1. 形象进度和完工进度到底有什么区别,汇报时该用哪个?
我们做工程和研发项目都遇到过这种情况:现场看着干得热火朝天,形象进度好像完成了七八成,结果一算完工进度才发现产值只完成了五成,老板当场就质疑我汇报注水。我一直没搞明白,这两个进度到底该怎么区分、怎么用才不会被误会?
形象进度是看得见的物理完成量,比如楼盖到第几层、模块开发到第几个功能点;完工进度是可计量、可结算的工作量占合同或预算总量的比例,通常按产值、工时或定额折算。判断口径很简单:形象进度回答‘看起来做了多少’,完工进度回答‘值多少钱、占总量多少’。
建议的做法是内部分析排期时看形象进度,因为它能反映现场是否在真干活;对外汇报、结算、考核时用完工进度,因为它能跟成本和收入对齐。汇报时最好两个数一起给,比如‘形象进度约80%,按合同口径确认的完工进度为52%’,并说明差额主要来自哪些未验收、未计量的环节,这样既真实也不会被当成注水。
判断进度是否健康,关键看两个数的差距是否在收尾阶段逐步收敛,如果长期保持在20个点以上且不缩小,往往是计量滞后或存在返工隐患。参考PMI《职业脉搏调查》近年数据,进度失控项目中相当比例源于计量口径不统一,而非实际停工,所以口径先统一比埋头赶工更重要。
2. 关键路径上的任务被拖了,管理者到底应该先加人还是先调顺序?
我们的项目排期里总有那么一两条任务卡在关键路径上,一拖就拖整个交付节点。团队说加人手就能追回来,可我担心加人反而更乱,于是又有人建议干脆调整任务顺序压缩工期。我拿不准:这两条路各自的风险在哪,到底该按什么标准来选?
先给判断依据:加人是‘赶工’,调顺序是‘快速跟进’,两者的风险性质完全不同。加人属于用资源换时间,风险是沟通成本上升、新人学习曲线拉长,典型场景是任务可拆分、模块边界清晰,比如把一个大功能拆成前后端并行开发;
调顺序属于用并行换时间,风险是返工和依赖冲突,适合原本串行的任务之间依赖弱、可提前启动的情况,比如设计定稿前先启动不受影响的基础模块。可执行的选择标准是:先看任务能不能拆、拆完能不能独立验收,能拆就优先加人或加班赶工;再看前置任务是否真的会阻塞后置任务,不会阻塞才考虑快速跟进。
进度压缩前一定要做一次依赖检查,把每条被调整的任务标注‘提前启动依赖哪份输入、若输入变更谁负责返工’,并同步更新风险登记册。经验上,关键路径压缩超过总工期15%时,质量风险会明显上升,这时宁可缩范围也不要同时上两种手段,因为赶工加快速跟进叠加会让风险成倍放大。
3. 进度滞后的早期信号有哪些,怎么在还没爆雷之前就发现?
我最怕的不是进度已经晚了,而是问题一直藏着,等到周报上写着‘基本正常’,结果没几天就突然爆出延期的消息。作为负责人,我不想天天追着问,但又想早点发现苗头,到底该盯哪些信号才有用?
早期信号通常不在进度百分比里,而在几个行为指标上。第一,任务完成时间集中在截止日前一两天,说明要么估算偏松,要么存在赶工,都是脆弱信号;第二,进度更新频率下降或备注越来越模糊,比如从‘已完成接口联调’变成‘继续推进’,往往意味着卡点不愿上报;
第三,关键任务的实际开始时间连续晚于计划开始时间,哪怕只晚一两天,累计起来就会吃掉缓冲;第四,返工任务占比上升,说明前期质量有问题。可执行的做法是建立一张简单的偏差看板,每周记录四项:关键任务实际开始偏差天数、缓冲消耗比例、返工任务数、阻塞未解决的问题数。
判断阈值可以这样设:缓冲消耗超过50%但工期只过了30%,或者同一关键任务连续两周被标记阻塞,就升级为干预对象,不等它变成延期。管理上还要降低坏消息的上报成本,比如站会上先问‘这周什么最可能拖后腿’而不是‘进度正常吗’,前者更容易问出真相。
4. 管理风险分析到底怎么写,才能既专业又不流于形式?
每次要交风险分析报告,我写出来的东西总被说成‘正确的废话’,什么‘要加强沟通、密切关注’,自己看着都心虚。我也知道风险要靠前管理,但真到写分析的时候,就不知道从哪落笔、写到什么程度才算到位,有没有一个能直接套用的框架?
一份能用的进度风险分析,核心是把风险写成可跟踪的条目,而不是形容词。推荐按五栏来写:风险描述、触发条件、概率、影响、应对措施与责任人。风险描述要具体到事件,比如‘第三方支付接口审批延迟,导致联调阶段无法按计划开始’,而不是‘外部风险较高’。
触发条件要可观测,比如‘距离计划开始日期还有5个工作日仍未获得审批回执’,这样才有人能在触发时报警。概率和影响建议用高、中、低三级加简短理由,不必追求精确数字,但要写清判断依据,比如‘依据上季度同类审批平均耗时10个工作日’。
应对措施要区分规避、转移、减轻、接受,并注明是预防动作还是应急预案,比如‘预防:提前两周提交审批材料;应急:准备备用支付渠道’。责任人必须写到具体岗位而不是部门。最后也是最重要的一步,把高风险条目同步到每周例会的固定议题,并设定复盘时点,否则写完之后归档就等于没写。
判断一份分析是否合格,就看它能不能在没有你解释的情况下,被另一个同事直接拿去执行。
核心关键词
文章包含AI辅助创作:实际进度管理指南:企业管理者如何做好进度管理,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/465058
读者评论
文章里“每周都在开进度会,每周都在催”这个场景太真实了。很多企业确实把进度管理做成了催办,但关键路径上的剩余工作量没人核实,最后只能靠罚款买教训。
漏斗图那个55%的数据挺扎心,大部分管理者确实只看报告进度。我们公司周报里的百分比经常口径不一,前端说完成85%,测试一介入发现漏洞一堆,实际不到60%。
跨部门资源冲突那个案例很典型。设备部门被抽调去做更高级别的项目却不上报,项目组最后才发现关键路径滞后9天。光靠开会解决不了,得有透明表和上报机制。
工具选型那段说到点子上了。我们去年从Jira迁到国产平台,光是工作流对齐就花了三周,那段时间进度数据基本不可信,团队天天在确认字段映射,根本顾不上看关键路径。
