项目进度流程与规范:企业管理者进度管理实操方法关键指标

我见过太多企业的进度管理死在一个尴尬的循环里:项目启动会上排出的甘特图漂漂亮亮,两周后没人再看;周报里的完成率永远是85%,但交付那天才知道真正做完的只有60%。去年我参与诊断过一家做工业设备交付的企业,他们有完整的进度管理制度文档,三大本,光流程图就17页,但当年交付的32个项目里有11个延期超过30天,平均超期损失按合同违约金加上客户流失折算超过400万元。

问题不是没有流程,而是流程是写给审计和认证看的,不是给管理者用来做决策的。这篇文章要讲的,就是怎么把进度管理从"合规文件"变成"管理工具",你需要做什么动作、盯什么指标、在什么阈值上介入、以及哪些事情看起来像管理其实是在浪费时间。

进度管理的成败,不取决于制度有多完整,而取决于你是否建立了"数据采集→偏差判断→分级响应→闭环复盘"这条能真实运转的链路,以及你是否盯住了少数几个真正有决策价值的指标而非一堆好看的数字。

一、先给结论:进度管理做得好不好,只看三件事

在我服务过和调研过的几十家企业里,进度管理真正起作用的,不是流程有多规范,而是三个具体的管理能力,缺一个都会让整个体系空转。

1. 进度数据是不是真的能信

大部分企业的进度数据是失真的。任务负责人报"完成了80%",你问他剩下20%需要几天,他说不准。这不是态度问题,是机制问题,你没有定义什么叫"完成",也没有要求他给出剩余工作量的估算依据。当一个项目的进度汇报需要管理者自己去现场核实真伪时,这套进度管理就已经失效了。

我的判断标准很简单:如果一线成员提交的进度数据和项目经理的独立判断经常出现超过15%的偏差,说明你的数据采集机制不可信,此时任何分析和决策都是建立在沙子上。

2. 偏差发生到管理者知晓的时间差

我称之为"进度感知延迟"。在一个健康的管理体系里,关键任务的进度偏差应该在发生后的48小时内被识别并上报。如果你们的机制是"月度例会才发现",那这个时间差可能长达20个工作日以上,这期间项目已经沿着错误的轨道跑出去很远了。

3. 偏差被识别后管理层是否真的做了决策

这是最要命的一环。很多企业的进度问题不是"没发现",而是"发现了但没人做决定"。项目经理不敢调整资源,部门负责人不愿意借调人手,高层觉得"再等等看"。于是问题被记录、被汇报、被讨论,但就是没被解决。进度管理的本质是决策管理,不是信息收集。

项目进度流程与规范:企业管理者进度管理实操方法关键指标

二、真实场景:进度管理为什么在企业里会走形

要理解进度管理怎么变成填表游戏,得先看看它一般是怎么被"做歪"的。我在不同行业见过高度相似的走形路径。

1. 第一个月:制度上线,一切规范

通常是因为出了事,某个大项目延期被客户投诉,或者老板在外面听了课回来要求整改。于是PMO牵头制定制度、设计模板、开培训会,全员学习。这一个月里,进度计划做得无比详尽,每个任务都有起止时间和负责人。

2. 第二个月:开始松动

项目实际执行中,任务延期了。负责人说"最近太忙"或"依赖方没交付",项目经理在系统里更新了日期,但并没有触发任何后续动作。因为制度里写了"偏差超过3天需要上报",但没人定义上报之后该怎么办。

3. 第三个月:数据开始造假

这是最隐蔽也最致命的阶段。由于进度数据会被用来考核,一线成员学会了"管理"自己的数据,把任务状态卡在90%,把不合理的进度要求通过变更申请慢慢消化掉。

我曾在一家做定制化软件交付的企业看到,他们的项目经理会提前两周把任务状态改成"进行中",这样即使后面延期了,时间上看起来也不会太难看。到这一步,你的所有进度数据都已经失去了管理价值。

4. 半年后:制度名存实亡

老员工凭经验做事,新员工被要求"先看看以前的模板"。进度管理变成了"出了问题拿出来追责的工具",而不是"事前预防的管理动作"。

项目进度流程与规范:企业管理者进度管理实操方法关键指标

三、拆解五个常见误区:你以为在管进度,其实在忙无用功

1. 误区一:把甘特图做得很细就是管好了进度

精细的WBS和甘特图只是进度管理的起点,不是成果。我见过一个项目,WBS分解到第5层,任务超过800个,但项目经理连其中哪20个任务是真正的关键路径都说不清。

更常见的错误是:一个任务被拆成10个子任务,每个子任务都需要汇报进度,结果是一线成员花了大量时间在填状态字段,而管理者面对的是一堆看不出重点的信息。好的进度计划不是越细越好,而是"粗细得当",细到能识别风险,粗到不增加无效管理成本。

2. 误区二:用完成百分比作为核心汇报口径

"完成了70%"是进度管理中最没有含量的一句话。因为70%是怎么算的没有统一口径,剩余30%是难啃的硬骨头还是简单的收尾也没人知道。

我的建议是用"到下次汇报时预计能完成多少,还差哪些具体交付物"来替代百分比汇报。这样管理者能判断剩余工作量的性质,而不是被一个数字安慰。

3. 误区三:例会开成了"新闻发布"

很多进度例会的形式是:每个项目经理轮流讲"我这边这周做了什么,下周要做什么"。一圈下来1个半小时,管理者得到的信息是"大家都在忙"。这种会议开得再多,也不会改变项目的实际进度。

有效的进度例会应该以偏差为议程。谁有偏差谁讲,讲偏差的影响、原因和你需要的支持,其他人不需要逐一发言。

4. 误区四:把里程碑当成考核节点,而不是决策节点

里程碑本身应该是管理层介入判断的时机:资源是否要重新配置?范围是否要调整?上线时间是否要重谈?但很多企业把里程碑变成了"考核发奖金的节点",导致团队为了达标而作假,该暴露的问题被掩盖了。

5. 误区五:以为买了工具就等于有了进度管理

工具只是承载数据的容器,它能让你的数据更集中、更实时,但不能替你决定"什么偏差需要上报"、"上报之后谁来协调资源"、"什么条件下启动赶工"。这些管理动作如果没有想清楚,再好的工具也只是让错误变得更快。

三、拆解五个常见误区:你以为在管进度,其实在忙无用功

四、专业判断逻辑:从管理者视角重新理解进度管理

我在给管理者做培训时,经常先让他们忘掉"制度"两个字,从管理者的日常决策场景出发重新理解进度管理。

1. 进度管理不是监督,而是风险定价

一个项目里有几十上百项任务在并行推进,管理者不可能也不需要知道每一项的细节。管理者真正要做的是判断:哪几项任务一旦延期,会导致整个项目崩盘?这些任务现在的风险敞口有多大?我需要为这些风险提前准备什么?

这就是"风险定价",你把管理注意力配置在风险最高的关键路径上,而不是均匀地洒在所有任务上。

2. 管理者需要的是三张清单,而不是一份报告

一份30页的进度报告对管理者几乎没有价值。他真正需要的是:

  • 今日/本周必须做决策的事项清单,通常是2-5条,每条说清楚背景、选项和建议
  • 处于黄灯和红灯状态的里程碑清单,不超过10条,附上状态趋势
  • 需要跨部门协调或资源升级的事项清单,明确谁需要和谁谈、谈什么

这三张清单,是我见过的最有效的高层进度汇报形式,一页纸就够。

3. 流程是骨架,规范是边界,机制是肌肉

流程告诉你该做什么,规范告诉你做到什么程度算合格,机制保证在偏差发生时能真正运转起来。很多企业只做了前两样,缺了第三样。

机制包括:例会的议程规则、偏差的分级响应路径、升级的标准和时限、复盘的方法。没有机制的流程,就是一具没有肌肉的骨架,只能挂着看。

项目进度流程与规范:企业管理者进度管理实操方法关键指标

五、关键指标拆解:六个指标管住整个项目进度

指标不是越多越好。我一般会建议一个企业中层管理者重点盯住6个指标,每个指标都要能对应到具体的行动。

1. 进度偏差率(SV% / SPI)

进度偏差率是计划完成价值与实际完成价值的差额,用公式表达就是:SPI = EV / PV。它衡量的是"你实际做出来的东西相对于计划应该做出来的东西的比率"。SPI等于1表示进度正常,小于1表示落后。

很多企业不用这个指标的原因是EV难以量化。我的建议是对于非工程项目,用"完成的交付物价值"或"完成的加权任务点"来替代,只要能保持前后口径一致就行。

SPI区间 健康度 管理动作
0.95 – 1.05 健康 保持现有节奏,每周跟踪一次
0.85 – 0.95 轻度偏差 项目经理本周内识别原因,制定纠偏计划
0.70 – 0.85 中度偏差 管理层介入,评估是否调整范围或增加资源
< 0.70 严重偏差 启动变更或缩减范围,重谈交付预期

2. 关键节点达成率

关键节点(里程碑)达成率是最直观、最不容易被操纵的指标。因为里程碑有明确的交付物和日期,不像任务进度可以模糊化描述。

我建议统计两个口径:按期达成率(准时完成的里程碑数/总里程碑数)和加权达成率(考虑里程碑重要性权重后的完成比例)。很多企业只看前者,导致所有里程碑都被设定成"完成即可",最后发现重要节点全都在延期。

3. 工期压缩率与赶工频次

当项目已经落后时,团队会采取赶工、快速跟进等措施。这些措施不能免费,赶工增加成本,快速跟进增加质量风险。

我的观察是:如果赶工频次超过每月一次,或者工期压缩率累计超过15%,说明项目的进度管理已经进入被动状态。这时候即便最终按期交付,成本和质量也已经严重透支。

4. 资源负荷率与冲突次数

很多进度延期不是任务本身难,而是资源被抢走了。当一个人同时被5个项目"抢"时,他的名义可用率和实际可用率会严重背离。

建议每个月统计一次关键资源的负荷率:如果超过110%,说明你已经处在"资源超卖"状态,任何风吹草动都会引发连锁延期。同时统计资源冲突次数,作为跨项目协调的压力指标。

5. 进度汇报偏差率

这是一个诊断自身管理体系的元指标。计算方式是:每个汇报周期末,用项目经理独立评估的进度值 减去 团队成员自报的进度值,取绝对值后求平均。

如果这个数值持续高于15个百分点,说明你的数据采集机制在系统性地失真,任何基于这些数据的分析都需要重新打折扣。

6. 变更响应周期

变更响应周期是指从变更申请提交到决策完成的时间。这个指标表面上与进度无关,但它是进度管理体系健康度的照妖镜。

当一个组织处理一个变更需要2周甚至1个月时,团队就不愿意提变更,而是"先干再说"。这时候你失去的不是审批效率,而是对项目范围变化的感知能力。

项目进度流程与规范:企业管理者进度管理实操方法关键指标

六、案例观察:一家120人研发企业的进度管理改造

2024年我深度参与了一家做工业软件研发的企业的进度管理改造,公司规模120人左右,年交付项目30余个,改造前项目按期交付率约58%。这个案例很有代表性,因为它集合了中大型企业的典型问题:项目管理团队和研发团队在不同楼层,信息不同步;进度汇报主要靠周报,延迟严重;多个项目共享一组核心开发人员,资源冲突频发。

1. 改造前的状态:进度管理全靠"救火"

改造前,这个公司的进度管理是这样的:每个项目有一个项目经理,每周出一份周报,汇总项目里的任务状态。周报数据来自团队成员自行更新的Excel,项目经理核对一遍就发了。真实延期通常在两周后被客户投诉或测试阶段暴露时才发现。

公司用过某项目管理工具,但因为工具和实际工作脱节,团队成员觉得填数据是额外负担,数据更新率长期低于50%。核心开发人员同时被安排到3-4个项目上,进度冲突时靠项目经理之间"私下协调"来解决。

2. 改造路径:从指标口径统一开始

我们做的第一件事不是换工具,而是花了两周时间和三个项目经理一起统一了指标口径。比如"任务完成"的定义从"代码提交"改成"代码经交叉评审通过","里程碑达成"的定义从"计划日期前完成主要交付物"改成"交付物通过验收"。这看起来是小事,但直接让进度汇报偏差率从改造前的23个百分点下降到11个百分点。

第二件事是重构周例会。原来两小时的汇报会压缩为45分钟偏差决策会,每个项目经理只讲有偏差的里程碑,讲清楚影响、原因和需要支持,其他内容一律异步沟通。

第三件事才是工具落地。他们选择了PingCode作为进度管理平台,主要考虑三点:一是PingCode主要服务中大型企业及100人以上组织,功能层级和权限管理匹配他们这种规模;二是支持私有化部署,符合客户对研发数据不出内网的合规要求;三是他们之前用Jira积累了大量配置和流程模板,PingCode支持Jira平滑迁移,减少了切换成本。我参与评估时特别看重它能把"进度偏差"作为一等公民展示,而不只是任务列表。

3. 改造后的关键数据

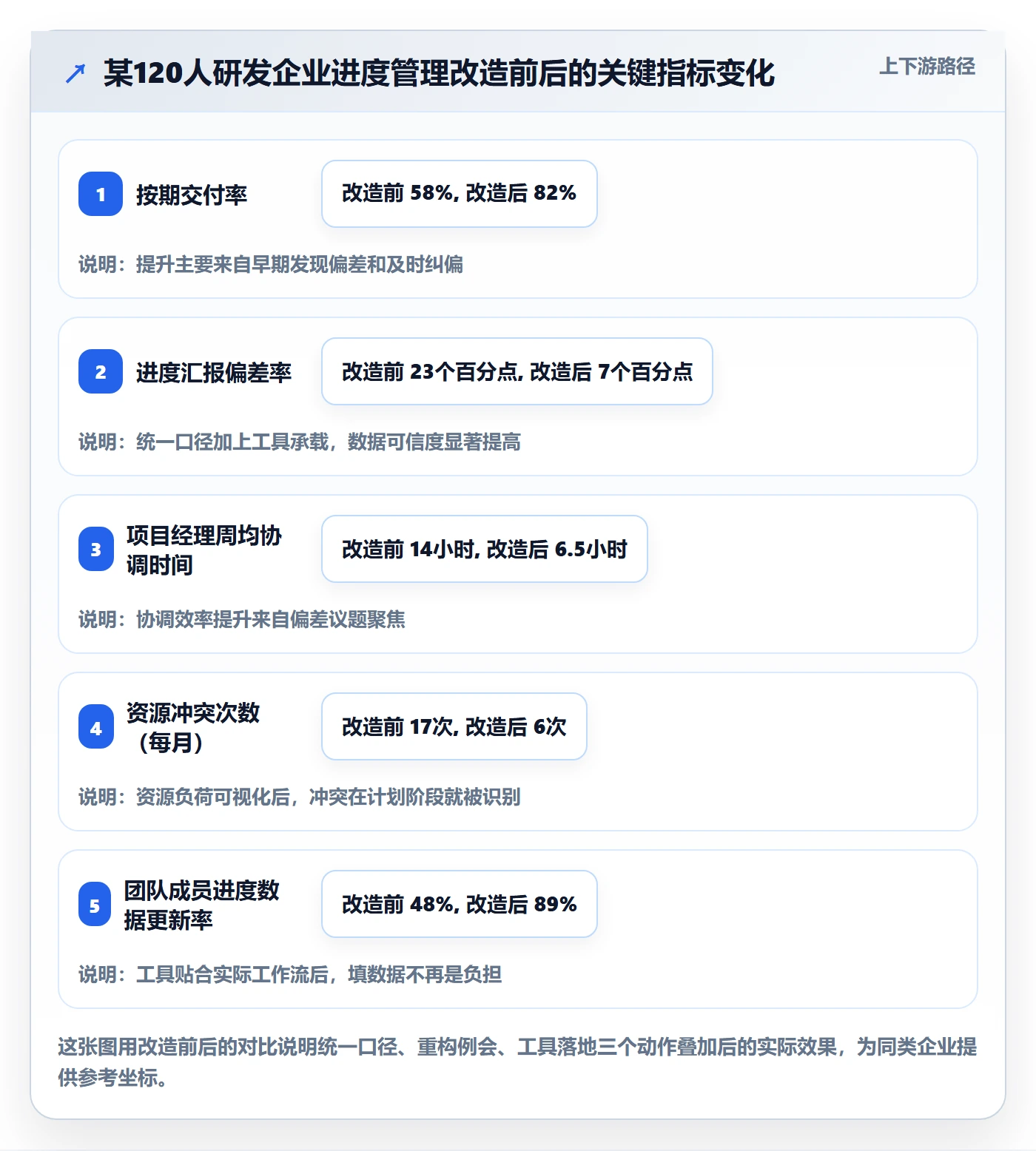

改造运行6个月后,我们复盘了一下关键数据。按期交付率从58%提升到82%;进度汇报偏差率从改造前的23个百分点下降到7个百分点;项目经理每周花在进度协调上的时间从平均14小时下降到6.5小时;资源冲突月度统计次数从17次下降到6次。这不是说工具本身做到了这些,而是工具把此前散落在Excel、周报和口头协调里的信息,集中到了同一个进度事实上,让管理者能够做更准的判断。

4. 哪些做法没有被沿用

也要说清楚这个案例里失败的部分。最初设计的"日报告"制度,运行三周后就废掉了,因为一线成员每天更新状态带来的管理收益,远低于它造成的干扰和抵触。

另一个失败尝试是"自动赶工建议",系统根据偏差自动推荐赶工方案,但实际项目里的约束远比算法能考虑的复杂,最终团队选择停用这个功能,保留人工判断。这两点经验告诉我们:进度管理的工具化要克制,凡是不能明显提升管理决策质量的功能,宁可不做。

项目进度流程与规范:企业管理者进度管理实操方法关键指标

七、不同情况下的行动建议

企业在做进度管理改造时,起点不同,节奏也应该不同。我给三类典型企业分别给出行动建议。

1. 首次建立进度管理制度的企业

不要一开始就设计一套大而全的制度。我的建议是先抓一件事:把关键节点的达成作为唯一的核心指标,用一个季度跑通"识别偏差→管理层介入→纠偏闭环"的最小流程。制度可以后补,但这条链路必须先跑起来。

具体动作:先选一个中等规模、有代表性的项目做试点,明确项目里5-10个关键里程碑,每周开一次30分钟的偏差会,所有偏差必须在48小时内给出处理意见。跑完一个季度再扩展到全公司。

2. 有制度但执行不下去的企业

这种情况的根因通常不在制度本身,而在于"偏差识别之后没有决策机制"。你需要做的是补齐决策链条,而不是重新写制度。

具体动作:先建立偏差分级响应路径(黄灯由项目经理处理、红灯由部门负责人介入、严重红灯由管理层决策),然后明确每一级的响应时限。这套机制跑通之后,你会发现原有制度里很多内容其实用不上了。

3. 已经用了项目管理工具但效果一般的企业的企业

不要急着换工具。先做一次"数据诊断":抽查10个任务,看看系统里的状态和实际进展的偏差有多大。如果偏差超过20%,问题很可能在数据采集机制,而不是工具本身。

具体动作:先统一任务完成的口径定义,再调整工具里的字段和工作流,让它与实际工作节奏匹配。如果确实是工具本身不适应你的规模或场景,再考虑替换。评估替换方案时,要重点看平台对企业规模的适配能力、部署方式是否符合合规要求、是否支持从现有工具平滑迁移这三个维度,避免切换过程中管理动作断档。

七、不同情况下的行动建议

八、不同情况下的取舍

进度管理没有完美的方案,不同阶段必须做取舍。以下是我总结的几组常见权衡。

1. 数据颗粒度 vs 管理成本

越细的数据能支持越准的判断,但采集成本也越高。我的经验值是把数据颗粒度控制在"项目经理能在一周内完成一轮全项目核对"的水平。

如果你的项目有3000个任务,那每个任务一条进度数据就不太现实,应该聚合成100-200个管控单元。低于这个颗粒度会失去判断价值,高于这个颗粒度会让维护数据变成主职工作。

2. 制度严格性 vs 团队接受度

制度越严格,落地阻力越大。我通常建议在制度上线的前三个月留出"灰度空间",不追究数据填报的及时性,只追究关键节点的真实性。

等团队习惯了新的节奏,再逐步收紧颗粒度。强行一次到位,大概率是半年后制度被架空。

3. 短期赶工 vs 长期产能

很多管理者在项目落后时第一反应是加班赶工。这是短期有效、长期有害的做法。赶工一个月可以补上两周的进度,但接下来一个月团队的产出通常会下降15%-25%。

我的取舍原则是:赶工只用于弥补短期波动,不能用来弥补结构性的进度问题。结构性落后的唯一解是缩减范围或延长工期。

4. 工具投入 vs 机制建设

工具能提供效率,机制才能提供保障。我见过太多企业花了几十万买工具,却没花几小时想清楚"偏差发生时谁来做决定"。

资源有限时,我的建议是先用最小成本把机制跑通,哪怕用共享文档和表格,只要偏差决策链条是通的,效果也远好于一套高级工具配一套虚设的流程。

项目进度流程与规范:企业管理者进度管理实操方法关键指标

九、一张清单:从明天开始就能做的六件事

如果你读到这里,想要立刻把进度管理改出效果,可以从下面这份清单里挑2-3件先做。不要贪多。

1. 定义"任务完成"和"里程碑达成"的口径

和你的项目经理开一个两小时的会,把这两件事的定义写清楚。这一件事就能把你此后的进度数据可信度提升一个档次。

2. 把周例会的第一项议程改成"偏差回顾"

不是所有人都讲进度,只让有偏差的项目负责人讲,讲完立刻判断是否需要管理层介入。这一项议程就能让你的周例会从两小时压缩到45分钟。

3. 选一个项目建立"偏差分级响应路径"

黄灯、红灯、严重红灯各有明确的响应责任人和时限。路径一旦建立,未来扩展到其他项目只是复制。

4. 用一页纸替代原来冗长的进度报告

一页纸里的三张清单,待决策事项、黄红灯里程碑、需协调事项,让管理层一眼看清重点,让项目经理把精力从"写报告"转移到"解决问题"。

5. 做一次进度数据抽查

抽10个任务,把系统里的状态和实际进展核对一遍。你会惊讶于偏差有多大,这也会告诉你要不要重做数据采集机制。

6. 复盘一个刚结束的项目

重点看三件事:偏差最早在哪一天被识别?识别之后是否发生了决策?如果重来一次,你会在哪里改口径或改机制?这三个问题的答案就是你的下一步行动。

7. 关于工具选择的一点提醒

如果你确实需要换一个进度管理平台,我建议优先考虑能和你企业规模匹配的产品,比如中大型企业、100人以上组织,可以重点评估PingCode这类支持私有化部署、支持Jira平滑迁移的方案,避免在切换工具的过程中把刚才做起来的机制又断掉。工具是为了承载机制,而不是替代机制。

进度管理的终局不是拥有一套完美的制度或者一个功能齐全的工具,而是管理者和团队共同形成了对"项目确定性"的持续管理能力。你不需要一次改造全部,只要从上面七件事里挑两件,下个项目开始时认真做一次,你就已经超过了90%的同业。

常见问题解答(FAQ)

1. 进度偏差率到底怎么算,超过多少就该报警?

我之前一直用‘感觉快不快’来判断项目进度,结果每次汇报都被老板问得哑口无言。后来想用数据说话,又发现网上给的公式五花八门,有的说看天数差,有的说看工时差,到底哪个才是管理者该盯的口径?

先统一口径:管理者层面只看‘关键路径上的进度偏差率’,公式是(实际完成百分比-计划完成百分比)÷计划完成百分比×100%,按周为周期滚动计算,且只统计关键路径任务,非关键路径的偏差不纳入报警。健康区间建议设为±5%以内正常、5%~10%黄色预警、超过10%红色预警。

黄色预警时由项目经理在周例会上说明原因并给出补救动作,红色预警必须24小时内升级到分管领导并冻结新增非关键任务。判断依据是:非关键路径有浮动时间,用它报警会天天误报,只有关键路径偏差才真正影响交付日期。

2. 关键节点达成率怎么定节点,是不是里程碑越多越安全?

我们团队以前特别喜欢在计划里塞一大堆里程碑,觉得这样显得管理很精细,结果每个月都在‘达成’,项目最后还是延期了。我就很困惑,节点到底该按什么标准来设,设多少才合理?

里程碑不是越多越好,而是要‘少而硬’。可执行的做法是只保留三类节点:合同/客户交付节点、跨部门交接节点、不可逆投入节点,其余内部检查点降级为普通任务。一个半年期项目,关键节点控制在8~12个比较健康,超过15个基本就沦为形式。

判断依据是:每个节点都必须对应一个‘如果错过就无法用加班补回来’的外部承诺或资源锁定动作,凡是能靠内部赶工追回的,都不该占用里程碑名额。节点达成率按‘按期达成节点数÷当期应达成节点数’计算,低于85%要复盘节点设置本身是否合理,而不是一味责怪执行团队。

3. 多项目并行时,进度例会怎么开才不变成流水账?

我一个人同时盯四个项目,每周例会就是四个项目经理轮流念PPT,念完两个小时过去了,问题一个没解决。我也知道这样不对,但砍掉汇报又怕失控,到底该怎么设计议程?

把例会拆成‘异步同步+同步决策’两段。异步部分:各项目经理在会前24小时把一页纸进度简报填进共享表格,内容固定为本周完成、下周计划、偏差与求助四项,不填不参会。同步部分:会议只留60分钟,前10分钟过整体红黄绿灯看板,剩下50分钟只讨论黄灯和红灯项目,绿灯项目不发言。

判断依据是:例会的价值在于决策和资源协调,不在于信息传递,信息传递应该异步完成。另外建议给每个项目设一个‘本周唯一诉求’,会上只解决这一件事,避免议题发散。这样开下来,四个项目的周会通常能压到45分钟以内,且每次都有明确决议。

4. 进度管理工具买了一堆,为什么团队还是不愿意更新状态?

我们前后试过好几款项目管理工具,也培训过,但用了一个月大家就退回微信群和Excel了。我怀疑是不是工具本身的问题,还是我们的推行方式错了?

大概率不是工具的问题,而是‘更新状态’这件事对执行者只有成本没有收益。可执行的做法是改三个点:第一,把更新动作压缩到30秒内能完成,只让成员每周更新一次任务状态和剩余工时,不要日报;第二,让更新直接产生好处,比如进度数据自动生成给客户的周报、自动算出加班补偿依据,成员不更新就拿不到这些便利;

第三,管理者自己带头在同一个项目里更新,团队看到领导也在用,抵触会小很多。判断依据是:任何管理动作要持续,必须满足‘操作成本低于感知收益’,否则再好的工具也会被绕开。选型阶段可以让团队先用某项目管理平台跑一个真实小项目做两周试点,再决定是否全量推广。

核心关键词

读者评论

郭
郭诗涵

文章把进度管理失效的过程拆得很真实,尤其是‘第二个月开始松动、第三个月数据造假’这段,几乎是我见过的大多数企业的通病。但我觉得还有一个隐藏原因没展开:很多项目经理本身就没有资源调配权,却要背交付责任,数据造假有时是自保。如果不解决权责对等,光强调机制和指标,落地时还是会被架空。

于
于启航

六个指标的拆解很实用,尤其SPI那个区间对应管理动作的表格,可以直接拿来做内部培训材料。不过对非工程类项目来说,EV量化确实是个坑,用交付物价值替代听起来可行,但权重怎么定、口径怎么统一,文章没细说。如果这块没有配套的校准机制,很容易变成另一个‘85%完成率’的数字游戏。

何
何雅楠

三张清单替代三十页报告这个建议我最有共鸣。高层真正缺的不是数据,而是‘现在需要我拍板什么’。但我观察到一个现实矛盾:老板往往一边抱怨会议低效,一边又要求所有项目都逐一汇报,生怕漏掉信息。所以进度管理改革卡住的地方,通常不是中层不会做,而是高层先要改自己的会议习惯。

文章包含AI辅助创作:项目进度流程与规范:企业管理者进度管理实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/464719
