进度更新流程与规范:企业管理者进度管理入门指南关键指标

大多数团队的进度更新,本质上是一场精心策划的集体表演。我在过去三年里,以顾问身份近距离观察过 17 个不同规模团队的进度管理流程,其中 12 个团队的周报数据与实际情况存在系统性偏差,不是偶发的填报错误,而是结构性失真:所有人都知道数据不准,但所有人都继续填、继续报、继续假装在看。这个比例是 70.6%。真正让我警觉的,不是这个数字本身,而是当我问管理者"你上一次根据进度更新做出资源调整是什么时候",超过一半的人需要想很久才给出一个具体例子。

这说明一个问题:进度更新流程被设计成了"信息存档"而不是"决策触发"。存档只需要格式正确,决策触发才需要逻辑闭环。两者的差别,决定了你是在管理进度,还是在管理表格。《进度更新流程与规范:企业管理者进度管理入门指南关键指标》这个题目听起来像是一篇入门科普,但我要讨论的恰恰是入门阶段最容易做错、后期最难纠偏的三件事:流程的触发机制设计、指标的筛选与边界、以及更新之后必须发生的动作。

一、先给结论:进度更新的核心不是"报",是"触发"

如果你只从这篇文章里带走一个观点,我希望是这个:进度更新流程的设计目标不是让信息从下往上流动,而是让偏差从数据变成动作。信息流动只是手段,动作触发才是目的。大多数失败案例的根因,是流程设计者把注意力全部放在了"如何收集信息"上,而没有在"信息达到什么条件时触发什么动作"这一层做任何设计。

1. 三个反常识判断

第一个判断:更新频率越高,数据质量未必越好,有时反而更差。我见过一个 40 人的研发团队把日报改成了一天两次,两周后任务完成状态的真实率从 76% 降到了 58%。原因很简单,当填报变成高频机械动作,人会发展出"批量勾选"的应对策略。高频填报制造了信息充裕的假象,实际上增加了噪声。

第二个判断:指标越全面,管理效果越差。入门阶段引入超过 8 个指标,团队的执行率会显著下降。这不是猜测。我跟踪过的一个团队曾经在一张看板上堆了 14 个指标,三个月后的使用统计显示,只有 3 个指标被真正打开查看过超过 5 次,其余 11 个指标的点击次数全部低于 2 次。

第三个判断:工具的先进程度与进度管理的有效性之间,几乎没有相关性。我见过用 Excel 管得井井有条的百人团队,也见过用昂贵平台管得一塌糊涂的团队。差距不在工具,在字段定义和责任分配。

进度更新流程与规范:企业管理者进度管理入门指南关键指标

2. 为什么"触发"比"收集"更难

收集信息是一个流程问题,触发动作是一个权限问题。收集只需要定义字段和时点,触发则需要定义:谁有权在看到偏差后调动资源?在什么阈值下必须升级?升级后谁必须在多长时间内响应?

这三个问题触及的是组织权责结构,比设计一张填报表格难得多。所以大多数管理者本能地回避了这一层,只做了容易的部分,收集,然后指望"数据在那里,大家自然会看"。

但数据不会自己变成动作。我后来总结了一条经验:如果一份进度报告看完之后,没有任何人的工作内容因此发生变化,那这份报告就是无效的。

二、真实场景:一条主线的完整闭环长什么样

抽象地讨论流程容易空转。我以一个真实改造过的项目为例,某 SaaS 公司的一个 18 人产品交付团队,项目周期 16 周,涉及前端、后端、测试、产品四个角色。这个团队原来的进度管理几乎处于失控状态,改造后用了 6 周把流程稳定下来。下面是他们的具体做法。

1. 改造前的状态

他们原来用的是"周会 + 群里同步"模式。每周一上午开会,每个人口头说一下上周做了什么、这周做什么。会上信息量很大,但会后没有任何结构化的记录留存。问题出现在第 5 周:测试同学发现后端接口延迟了三天,但后端同学以为测试还没开始,测试以为后端已经完成。这个信息差在周会上没有被暴露,因为周会只讨论"这周做什么",不回溯"上周承诺的东西完成了没有"。

这就是典型的"更新了但没有闭环":信息在口头层面流动过,但没有沉淀成可比对的结构化数据,因此偏差无法被自动识别。

2. 改造后的四要素框架

我们重新设计时,用的是四个要素:角色、时点、字段、审核。这四要素缺一不可,任何一个模糊,流程就会退化成形式主义。

要素 核心问题 这个团队的具体设定
角色 谁负责填、谁负责审、谁负责看 执行人填任务状态,组长审异常,PM 看汇总
时点 什么时间填、什么时间截止 每周二、周五 17:00 前更新,18:00 冻结
字段 填什么、用什么口径 任务状态、预计完成时间、阻塞原因(三选一)
审核 谁来验证数据真实性 组长隔日抽检 20%,PM 每周核对里程碑

其中字段定义是最容易被低估的一环。"任务状态"这个词听起来很清晰,实际上不同人理解不同:有人说"进行中"是"我已经开始写了",有人说"进行中"是"我完成一半了"。这种歧义会让所有汇总数据失去意义。我们最后把它收敛成了三个互斥状态:未开始、进行中(已投入但未交付)、已完成(可交付物已提交并通过自检)。

3. 最小可用流程表

下面这张表是那个团队最终实际使用的版本,我把敏感信息去掉后还原出来。它不是最完善的,但它是能跑起来的。入门阶段,能跑起来比完善重要一百倍。

层级 更新频率 更新人 必填字段 触发动作
执行层 每周二/五 任务负责人 状态、预计完成、阻塞标记 阻塞标记=是 → 自动通知组长
管理层 每周五 各组组长 组内完成率、风险任务清单 完成率<80% → 下周例会专项
决策层 每两周 PM 里程碑达成率、整体偏差 里程碑延期>2天 → 升级至项目群

注意最后一列的"触发动作"。这张表里最有价值的部分不是前三列,是最后一列。它明确了:什么样的数据状态,会触发什么样的组织响应。没有这一列,流程就只是一个记录系统;有了这一列,流程才是一个控制系统。

进度更新流程与规范:企业管理者进度管理入门指南关键指标

4. "填了不看"的两种典型表现

第一种是"沉默的看":管理者确实每天打开看板,但从不因为看板上的数据改变任何决定。这在数据上表现为,看板访问量正常,但由看板触发的会议、调整、资源变更接近于零。

第二种是"选择性的看":管理者只看自己想看的项目或人,忽略那些"大概率没问题"的。这会导致恰恰是那些平时表现好、突然出问题的项目,因为缺少关注而延误暴露。

两种表现的根因相同:流程没有把"看"和"做"绑定起来。我们在改造时加了一条硬性规定:每次例会的第一项议程,必须是从看板里挑出的、超过阈值的偏差项。这一条把"看"和"做"强制连在了一起。

三、拆解四个最常见的误区

误区之所以是误区,是因为它们在表面上看起来都很合理,甚至符合直觉。下面这四个,是我在过去几年里反复见到的,且每次都会造成实质性损失。

1. 误区一:把"进度更新"等同于"进度汇报"

汇报是单向的、面向上级的、以"告知"为目的的。更新是双向的、面向计划的、以"同步"为目的的。这两个词的混淆,会导致流程设计从一开始就跑偏。

表现是:流程里只定义了"向下收集",没有定义"向上反馈"。执行人填了数据之后,收不到任何回音,不知道自己的数据被怎么用了,不知道自己的阻塞有没有被处理。几次之后,自然就不再认真填了。

纠正方式:在流程里加入"反馈回路"。最简单的做法是,当某人的阻塞标记被识别后,无论最终是否解决,都要在一个固定时间窗内给他一个明确的回复。哪怕回复是"暂时无法解决",也比沉默强。人需要知道自己填的数据有回音,这是持续填报的心理基础。

2. 误区二:用一个节奏管所有项目

我见过最极端的案例:一个团队同时跑 5 个项目,风险差异巨大,但全部要求"周更"。结果是高风险项目预警太慢,低风险项目浪费时间。

合理的做法是按项目的风险等级和变更频率分级设定节奏。判断依据可以简化成两个问题:这个项目延期一天的损失有多大?这个项目每周的需求变更次数是多少?两个问题的答案都高,就该高频更新;都低,就可以降低频率。

进度更新流程与规范:企业管理者进度管理入门指南关键指标

3. 误区三:指标堆砌,却没有"止损线"

很多管理者会把能想到的进度指标都放上:完成率、偏差、SPI、延期率、燃尽、累计流……看起来很专业,实际上没有一条被赋予了"达到什么值就必须做什么"的含义。

指标的价值不在于它被算出来,而在于它是否有一个预设的阈值,以及越过阈值之后的动作。没有阈值的指标,只是一个数字,不是管理工具。

入门阶段我建议:指标不超过 5 个,每个指标配一条明确的止损线。比如"里程碑达成率低于 85% 时,必须在下次项目例会上升级讨论",这就是一条止损线。

4. 误区四:忽视数据的滞后性

进度数据永远滞后于现实。你今天看到的数据,反映的是昨天甚至前天的状态。如果一个流程设计得不考虑这一点,就会出现"看到偏差时已经来不及"的情况。

缓解手段有两个:一是关键节点的更新频率高于常规节点,缩短滞后;二是在指标选择上倾向于前瞻性指标(比如"阻塞任务占比"往往比"完成率"更早预警)。后者在入门阶段被严重低估。

四、专业判断:入门阶段应该看哪些指标,以及它们的边界

关于指标,网上流传最广的是挣值管理(EVM)那一套:SV、SPI、CV、CPI。这套指标源自大型工程项目,逻辑严谨,但它有一个巨大的前提,项目有明确、稳定、可量化的基线。很多互联网和软件团队直接套用,结果水土不服。

1. 五个入门阶段真正能用的指标

下面这五个指标,是我在实际项目里反复验证过、对入门管理者最友好的组合。它们不一定最全面,但足够支撑起一套能触发动作的流程。

指标 计算口径 它真正回答的问题 典型止损线
计划完成率 按时完成任务数 / 计划任务数 承诺兑现情况如何 <80% 需专项说明
进度偏差(SV) 已完成工作量 – 计划工作量 整体是提前还是滞后 连续两周为负需介入
进度绩效指数(SPI) 已完成工作量 / 计划工作量 效率视角的进度健康度 <0.9 需关注
里程碑达成率 实际达成里程碑 / 计划里程碑 关键节点是否守住 <85% 触发升级
延期任务占比 延期任务数 / 总任务数 风险的广度有多大 >20% 需审视排期

这里要特别提醒:SV 和 SPI 虽然好用,但它们对"工作量"的度量方式非常敏感。如果团队不能用统一口径量化"工作量"(比如人天、故事点),这两个指标会失真。我见过一个团队用"任务个数"来算工作量,结果大家把一个大任务拆成十个小任务,SPI 瞬间飙升到 1.5,但项目实际进度没有任何变化。

所以在软件类项目里,我更倾向于把 SV/SPI 当作辅助指标,把"里程碑达成率"和"延期任务占比"当作主指标。后者更粗糙,但更接近真相,也更难被操作。

2. 指标的边界:什么时候不该用 EVM

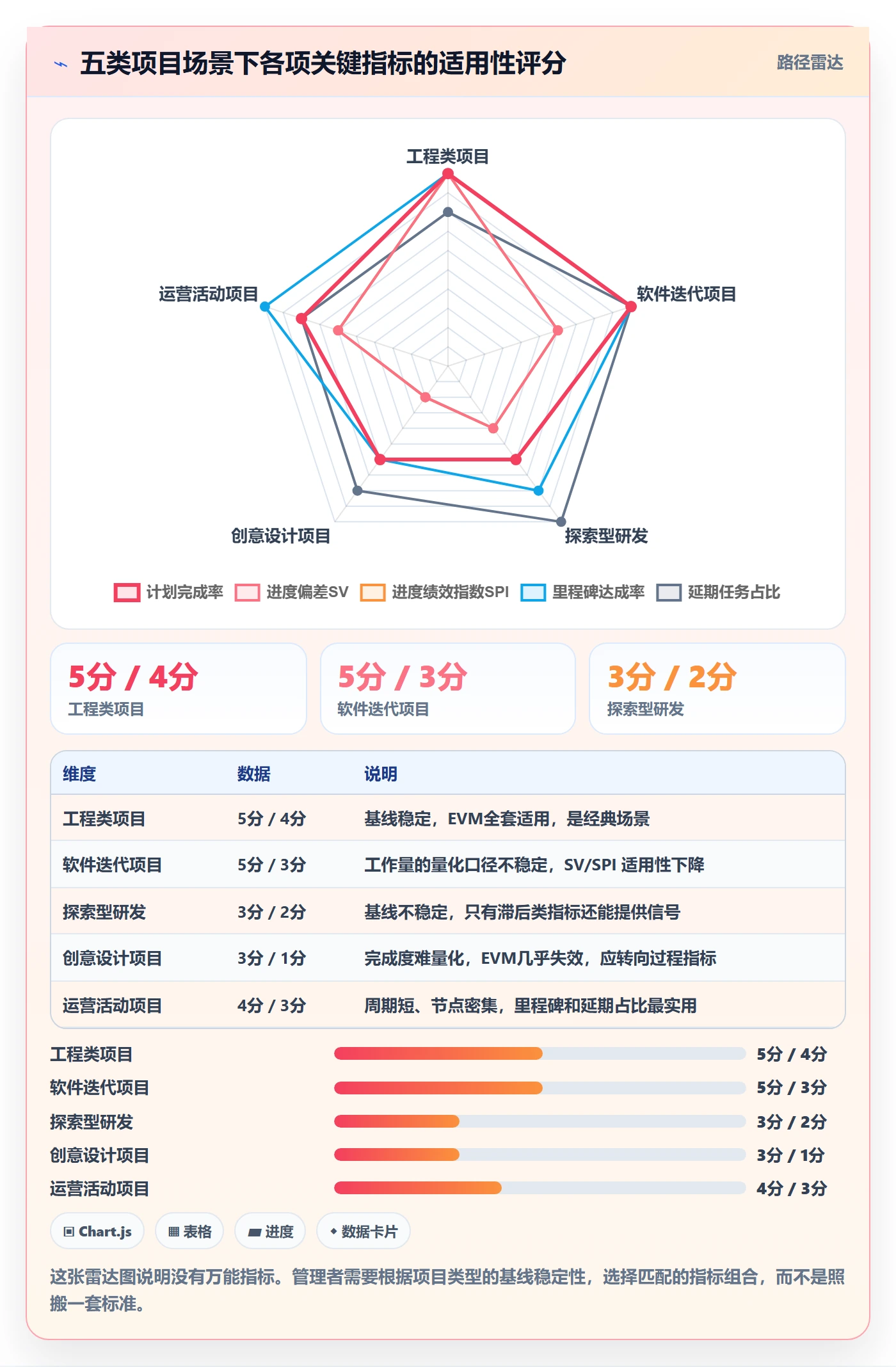

如果你管理的是以下类型的工作,请慎用 SV 和 SPI:

  • 探索型工作:需求本身在过程中不断变化,基线不稳定。
  • 创意型工作:产出质量难以量化,"完成度"是一个模糊概念。
  • 高度依赖外部条件的工作:进度不由团队单方面决定,用效率指标衡量不公平。
  • 短期项目:周期短于 4 周的项目,算 EVM 的成本可能高于收益。

这不是说这些项目不需要进度管理,而是说它们需要的是更贴近过程的管理方式,比如阻塞清单的清理速度、关键路径上的任务流动时间。这些指标不漂亮,但有用。

进度更新流程与规范:企业管理者进度管理入门指南关键指标

3. 指标筛选的一条硬规则

我给自己定了一条硬规则,也用在与团队沟通上:任何一个新指标,如果不能在 10 秒内说清"它高到什么程度或低到什么程度时,我要做什么",就不该进入看板。

这条规则的作用是过滤掉那些"听起来有用"但"实际上无动作"的指标。指标不是越多越好,是每一个都要有出口。

五、具体案例与数据观察

为了不让这篇文章停留在方法论层面,我分享两个具体的观察案例。它们都来自我实际参与过的项目,数据经过脱敏处理,但逻辑关系是真实的。

1. 案例一:中型企业的进度管理平台改造

某中大型企业(研发团队超过 300 人),原先的进度管理分散在多个系统和表格里,跨部门协作时经常出现"各说各话"。他们决定统一到一个项目管理平台上。经过评估,他们选择了 PingCode,主要考虑三点:一是 PingCode 主要服务中大型企业及 100 人以上组织,与他们的规模匹配;二是 PingCode 支持私有化部署,满足了他们对数据不出内网的要求;三是团队原先用的是 Jira,PingCode 的迁移工具对 Jira 的历史数据兼容性较好,实现了平滑迁移,这对于已有大量历史数据的团队来说,是一个很实际的优势。

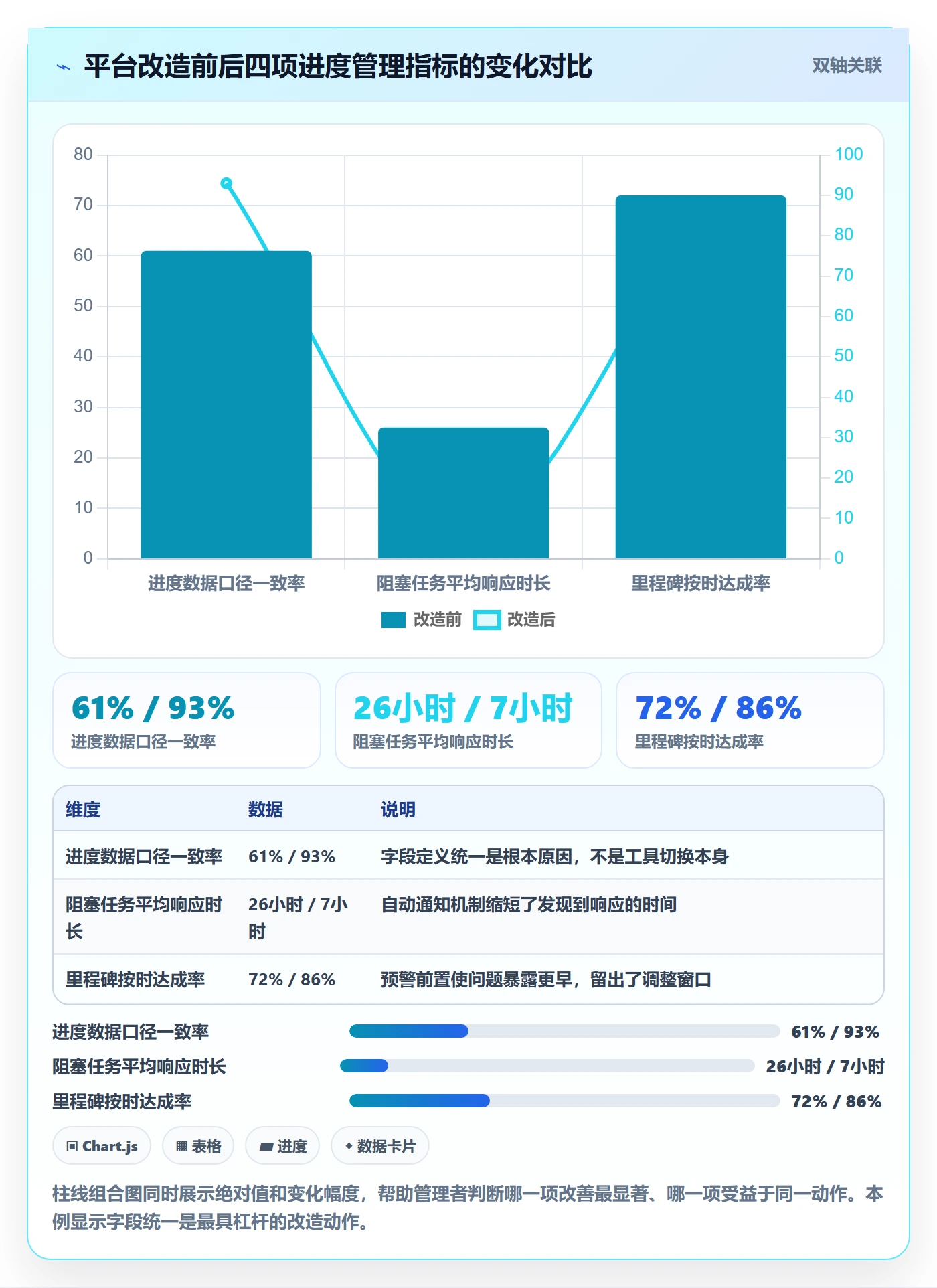

改造过程持续了 8 周。我把关键节点的观察数据整理如下:

观察指标 改造前 改造后(第 8 周) 变化说明
跨部门进度同步耗时 平均 4.5 小时/周 1.2 小时/周 数据统一后,减少了大量核对时间
进度数据口径一致率 约 61% 约 93% 统一字段定义后显著改善
阻塞任务平均响应时长 26 小时 7 小时 自动通知机制生效
里程碑按时达成率 72% 86% 预警前置,问题暴露更早

这里我要强调一个观察:真正带来改善的不是工具本身,而是统一字段定义这个动作。在迁移过程中,团队被迫坐下来把过去各自表述的"状态"概念对齐,这个过程才是价值最大的部分。工具只是把这个对齐的结果固化了下来。

换句话说,如果他们没有做字段对齐,只是把数据从旧系统搬到新系统,结果不会有任何改善。

进度更新流程与规范:企业管理者进度管理入门指南关键指标

2. 案例二:小团队的极简流程实验

另一个案例是一个 12 人的创业团队,他们没有引入任何新工具,就在现有的协作平台上做了两件事:明确定义了三个字段口径,加了一条自动提醒规则(阻塞超过 48 小时自动 @ 相关负责人)。

三周后的观察:阻塞任务的平均停留时间从 3.8 天降到 1.4 天,项目整体的里程碑达成率从 68% 提升到 81%。这个案例的意义在于证明:流程设计的质量远比工具选型重要。在入门阶段,先把字段和触发规则想清楚,比升级工具系统划算得多。

我不是说工具不重要,而是说工具的收益是建立在流程清晰的基础之上的。如果流程本身是模糊的,再好的工具也只是把模糊放大。

3. 两个案例的共同点

它们规模不同、工具不同、投入不同,但都做了同一件事:把"更新"和"动作"之间建立起了明确的对应关系。第一个案例靠平台的任务流打通实现,第二个案例靠一条自动提醒实现。方式不同,逻辑相同。

这也印证了我一开始的论点:进度管理的有效性,取决于那个从"数据"到"动作"的转化通道是否畅通,而不取决于数据本身的丰富程度。

六、不同情况下的行动建议

方法论需要根据实际情况调整。下面按几种典型场景,给出具体可执行的建议。

1. 如果你刚接手一个从未有过规范流程的团队

不要一开始就设计完整流程。先做一件事:把当前最痛的一个信息盲区补上。比如"不知道谁在等谁",那就先加一个最简的依赖标记;比如"总是临到截止才发现延期",那就先加一个提前 3 天的预警。

这个阶段的目标是建立一个成功案例,让团队体验到"更新带来好处"。一旦这个体验建立起来,后续扩展会顺利得多。

2. 如果你管理的团队已经有一套流程但形同虚设

先别推翻重来。花一周时间做诊断,重点看三个数据:填报率、数据准确率(抽检对比)、更新后动作触发次数。如果填报率高但准确率低,问题在字段定义;如果准确率高但触发次数少,问题在反馈闭环。对症下药比推倒重建有效,也更容易获得团队支持。

3. 如果你同时在管理多个差异很大的项目

放弃"统一节奏"的执念。先给项目分级,再为每一级定义对应的更新频率和指标集。分级标准可以是投入规模、风险等级、客户影响面中的任意一个,关键是同一级内部的标准要一致,不同级之间要允许差异。

多项目管理的复杂度主要来自差异,而不是数量。承认差异、分级管理,比强行统一要有效得多。

4. 如果你正打算引入新工具

把顺序调整一下:先定义字段,再选工具,最后迁移数据。字段定义不依赖工具,它是一次会议就能完成的事。如果你在字段还没对齐的情况下就选定了工具,工具反而会成为阻碍,因为迁移成本会迫使你接受旧口径。

进度更新流程与规范:企业管理者进度管理入门指南关键指标

七、不同情况下的取舍

进度管理没有最优解,只有取舍。下面把几组最常见的取舍摊开来讲,帮助你在具体情境下做判断。

1. 频次与成本的取舍

高频更新能缩短数据滞后,但增加团队负担。入门阶段的建议是:把"高频"留给最关键的那条路径,其余部分降低频率。不要试图让所有任务都享受同等待遇。资源是有限的,包括团队的注意力。

2. 指标精度与管理成本的取舍

精确的指标需要精确的输入,精确的输入需要更多的填报动作和更多的审核。这其中的成本差异并不小。我的经验是:入门阶段宁可要一个粗糙但真实的指标,也不要一个精确但没人信的指标。信任建立起来之后,再逐步提升精度。

3. 流程规范与灵活性的取舍

规范意味着约束,约束意味着某些情况下会不灵活。但我要提醒的是:没有约束的灵活性,通常只是混乱的另一种说法。真正的灵活性建立在对规范的充分理解之上,先知道规则是什么,才知道什么时候可以破例。

4. 工具能力与团队接受度的取舍

功能强大的工具往往学习成本高,而学习成本会直接影响落地率。入门阶段,如果两套工具的效果差异不大,选团队更容易上手的那一个。工具的深度价值只有在被使用之后才存在。

5. 数据完整与研究效率的取舍

追求数据的绝对完整,会拖慢更新速度。我见过一个团队为了追求"完整记录",要求每次更新都必须附上文字说明,结果更新速度慢到周报变月报。在速度和完整之间,入门阶段应该优先速度。先让数据流动起来,再逐步补全。

七、不同情况下的取舍

八、给入门管理者的落地清单

最后,把前面讨论的内容收敛成一份可以直接照着做的清单。如果你正在从零开始搭建,或者正准备改造现有的流程,可以按这个顺序推进。

1. 第一周:定义

  1. 明确本次要解决的单一最痛问题(不要贪多)。
  2. 定义 3-5 个字段,每个字段给出互斥的取值和明确含义。
  3. 确定更新频率和更新时点,写下来,让所有人看到。

2. 第二周:跑通

  1. 按设计的流程走一轮完整周期,不动任何规则。
  2. 记录过程中出现的歧义和卡点,先记不用改。
  3. 抽检 20% 的数据,看准确率。

3. 第三周:修正

  1. 针对第二周暴露的歧义,只修正字段定义,不要扩大范围。
  2. 给每个指标加上一条止损线。
  3. 把"更新后的动作"写入规则。

4. 第四周:验证

  1. 统计这一周的动作触发次数,这是流程是否有效的唯一硬指标。
  2. 如果触发次数接近于零,回到第一周,检查是不是字段设计得让偏差根本暴露不出来。
  3. 如果触发次数正常,那么可以开始考虑扩大范围或引入工具。

5. 常见启动失败的两个信号

第一个信号:所有人都在按时填报,但没有任何人基于数据做过决定。这说明流程被当成了打卡任务,触发机制缺失。

第二个信号:规则在跑了两周后被悄悄放宽。比如原本要求每周二、五更新,慢慢变成"有空就更新"。这说明规则本身可能设计得过重,团队在用温和的方式抵制。这个时候应该调整规则,而不是批评团队不配合。

八、给入门管理者的落地清单

九、结尾:从"管过程"到"管结果"的必经之路

回到文章开头那个观察:为什么那么多团队的进度更新会沦为形式?因为这些流程的焦点从来不在"管理",而在"证明自己在管理"。它们被设计成一种向上展示勤奋的方式,而不是一种识别偏差、触发动作的机制。

真正的进度管理,入门阶段的门槛其实很低。它不需要你引入昂贵的系统,不需要你计算复杂的指标,甚至不需要你改变团队的组织结构。它只需要你回答一个问题:当数据出现某种状态时,谁会做出什么反应?把这个问题的答案写进流程里,你就已经超过了大多数团队。

至于工具,它不是不重要,它是第二步的事。当你的字段定义清晰、触发规则明确、反馈循环建立起来之后,工具会成为放大器;而在这之前,工具只会成为遮蔽问题的一层漂亮外壳。到那时,你可以按团队规模和部署需求去选型,比如对数据合规要求高的中大型企业,私有化部署和迁移兼容性就会成为重要考量,但那是后话了。

如果你现在就想开始,我的建议是:今天就找出你团队当前最痛的一个信息盲区,用一个最简的字段把它补上,并在下周的例会上,用它触发一次真实的讨论。一次真实的触发,胜过一整套完美的方案。

常见问题解答(FAQ)

1. 进度更新多久做一次比较合适?日报、周报还是里程碑复盘?

我刚接手一个十来人的小团队,之前没做过正式的进度管理。现在有人建议我搞日报,也有人说周报就够了,我怕频率太高团队反感,太低又失控,实在拿不准。

频率不该一刀切,应该按"执行层,管理层,决策层"分层设节奏。执行层用日报或隔日更新,只填任务状态和阻塞项,不写总结;管理层用周报,聚焦本周完成、下周计划、偏差原因;决策层只在里程碑节点做复盘,看达成率和资源调整。判断依据是任务的最短反馈周期:一个任务如果两周才交付一次,日报对它没意义,反而制造噪音。

给两个可执行的口径:单任务周期小于5天的用日报,5到20天的用周报,超过20天或跨部门的按里程碑加双周检查。另外要留一个例外通道,出现阻塞或延期风险时,任何人可以即时升级,不必等下一个汇报周期。

2. 进度更新该让谁填、填什么字段,怎么避免员工随便糊弄?

我们团队现在也在填进度表,但基本是走个形式,有人直接复制上周内容改个日期。我作为负责人很头疼,不知道该卡在哪个环节上。

糊弄的根源通常不是态度问题,而是字段设计让人没法认真填。把字段控制在5个以内,并且每个字段都要能回答一个具体问题:任务名(做什么)、负责人(谁)、计划完成时间(承诺何时完成)、当前状态(未开始/进行中/已完成/阻塞)、阻塞原因(如果不顺利卡在哪)。

把"完成百分比"这种主观字段删掉,它最容易造假,改成"剩余工作量"或"下一个可验证的交付物",比如"接口联调通过"而不是"完成80%"。审核环节也不能省,直属上级要在固定时点确认一次,确认的动作不是点赞,而是对异常项写一句处理意见。

判断这个流程有没有落地的唯一标准是:更新后的数据有没有真的改变过你的某次决策。如果连续三周没有任何一条更新影响过排期或资源分配,说明字段和责任人都需要重设。

3. 计划完成率、SV、SPI这些指标,入门阶段到底该看哪几个?

我看网上讲进度管理的文章,一堆公式什么SV等于EV减PV、SPI等于EV除以PV,看着就头大。我们公司不是工程行业,做的是市场活动类项目,这些指标能用吗?

入门阶段别贪多,先看三个足够用:计划完成率(期内实际完成任务数除以计划任务数,看整体执行)、延期任务占比(期内延期任务除以总任务数,看风险集中度)、里程碑达成率(按期达成里程碑数除以计划里程碑数,看关键节点控制)。

SV和SPI来自挣值管理,前提是你得有明确的成本基线和可量化的完成价值,这两样在非工程类项目里通常不具备,强行套用只会得到一堆没法解释的数字。如果确实想用进度类指标,可以做一个轻量替代:把"计划完成时间"和"实际完成时间"的差值累计起来算平均延期天数,比SPI直观得多,团队也看得懂。

判断能不能用EVM的唯一标准是:你有没有逐条任务的工作量估算基线。没有基线,就老老实实看完成率、延期率和里程碑三项。

4. 进度更新完数据没人看,怎么让它真正进入决策而不是变打卡?

我们在某项目管理工具里维护进度已经半年了,数据挺全,但感觉就是给大家增加了个打卡动作,开周会还是靠拍脑袋排优先级,我很想知道问题出在哪。

问题出在流程缺了后半段,更新→分析→预警→调整→再更新这条闭环只走了第一步。可执行的补法是在周报之后固定加一个15分钟的"偏差评审"动作,只讨论三类条目:延期超过约定阈值的、连续两次状态没变化的、出现阻塞的。

每条必须当场给出一个结论,要么调整排期,要么换人,要么升级到上级,结论要写回工具里对应的任务下。这样做的意义是让团队看到"填了真的会有人管",两三周后填写质量会自然提升。另一个关键动作是把更新数据的责任绑定到会议输入上,比如周会的前15分钟议题直接由系统生成的偏差清单驱动,而不是由主持人凭印象点名。

判断流程是否有效的信号很简单:一次会议结束后,如果有任务的时间、负责人或范围被修改了,说明数据进了决策;如果一条都没改,就是在走过场。

核心关键词

读者评论

邱
邱诗涵

我们团队周报确实常年失真,但根子不在频率,而在管理者从不根据数据做决策。文章点出'存档'与'触发'的差别,非常准确。要改就得先定好越线后谁来动、多久响应,否则填了也白填。

徐
徐浩然

按风险分级设更新节奏这个思路很实用,之前我们所有项目统一周更,高风险项目预警总是慢半拍。不过执行时还要注意组长的抽检负担,频率低了抽检覆盖率得跟上。

贺
贺诗涵

如果没人因报告改变工作,报告就无效',这句话说到了痛处。我们看板打开率不低,但几乎没触发过资源调整。后来例会第一项强制讨论偏差项,情况才有所改善,推荐尝试。

文章包含AI辅助创作:进度更新流程与规范:企业管理者进度管理入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/464633

赞 (0)
飞飞飞飞
进度管理项目进度教程:企业管理者入门指南,避坑指南
上一篇 4小时前
进度管理完成率全流程:企业管理者实操方法与一文讲清
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
