去年我帮一家做智能硬件的公司做进度管理复盘,他们在过去 14 个月里交付了 7 个硬件迭代项目,其中 5 个延期超过 3 周。创始人一开始认定是研发执行力不行,换了两个项目经理,加了两轮考核,延期照旧。直到我们把 14 个月的周会记录、进度表和延期原因逐条对齐,才发现真正的问题出在管理层自己身上:他们每周花 40 分钟听进度汇报,却从来没有拿到过能支撑决策的信息。这件事让我彻底改变了对"项目进度最佳实践"的理解,进度管理失效,往往不是执行层不努力,而是管理层不知道自己该管什么、该问什么、该在什么时候介入。
这篇文章写给三类人:刚从中层执行者晋升为部门负责人的管理者、项目发起人和 PMO 成员、以及需要向上汇报进度的项目经理。它不讲怎么画甘特图,也不做工具测评,而是回答一个更前置的问题:作为管理层,你在项目进度这件事上,到底应该扮演什么角色、掌握哪些信息、避开哪些坑。下面按"核心结论,真实场景,常见误区,判断逻辑,案例数据,行动建议,取舍判断"的顺序展开。
一、先给结论:管理层进度管理,管的不是进度,是确定性
我把过去 8 年在 20 多个项目上的观察压缩成一句话:管理层在进度管理上的唯一产出,是让组织对"能不能按时交付"这件事持续保持准确的预期。不是更细的报表,不是更勤的追问,也不是更漂亮的燃尽图。预期准确,决策就有依据;预期失真,再多的会议也是在给错误判断加确认。
由此推导出四条判断标准,后文所有内容都是这四条的展开:
- 管理层看里程碑,不看任务百分比。"完成 80%"这句话没有决策价值,"三个关键节点已完成两个、第三个有 40% 概率滑期"才有。
- 管理层管机制,不管执行。你不需要知道谁在写代码,但必须知道延期在什么条件下会被自动暴露出来。
- 管理层要的是预警,不是复盘。复盘解决的是"已经发生的损失",预警解决的是"还没发生的损失",后者的价值量级高一个数量级。
- 管理层的介入时机比介入频率重要。在里程碑前一周介入,成本是 1;在延期已经发生两周后介入,成本通常是 5 到 10。
这四条听起来像常识,但落到具体项目上,绝大多数管理者做不到。原因不是不懂,而是没有人把"管理层该看什么"和"执行层该看什么"明确切开。

二、真实场景:进度管理失控,通常从"信息分层缺失"开始
回到开头那家硬件公司。他们的周会结构是这样的:项目经理逐个汇报每个子任务的完成度,管理层逐条追问细节和卡点,会议两小时,最后形成一份包含 60 多条任务的更新表。看起来非常认真,但真正需要决策的事,某个关键芯片供应商的交付风险会不会影响下个季度的量产,从来没有人系统讨论过。
这不是个例。我梳理过自己接触过的进度管理问题,发现它们几乎都指向同一个结构性缺陷:执行层的信息颗粒度直接压给了管理层,中间缺少一层"为决策服务"的进度加工。
1. 信息分层的三层模型
健康的项目进度信息应该分成三层,每层服务不同的决策对象:
| 层级 | 关注对象 | 典型指标 | 更新频率 | 主要使用者 |
|---|---|---|---|---|
| 任务层 | 单个任务的完成状态 | 任务完成率、工时消耗 | 每日 | 执行者、组长 |
| 里程碑层 | 关键交付节点的达成情况 | 节点达成率、偏差天数 | 每周 | 项目经理、部门负责人 |
| 决策层 | 交付确定性、风险敞口 | 按期交付概率、风险等级、资源缺口 | 每两周或每月 | 管理层、项目发起人 |
三层之间不是"汇总"关系,而是"抽象"关系。任务层的完成率不能简单平均成里程碑进度,更不能直接推出交付概率。这是管理层最容易被误导的地方。

2. 为什么管理层总是被"进度 90%"困住
我做过一个小范围的样本统计:在 11 次项目延期事件中,有 9 次在延期发生前两周的进度汇报里,显示的都是"完成度 85% 以上"。这不是说谎,而是任务完成度和交付确定性的错位,最后 15% 的工作往往包含了 60% 以上的不确定性。
具体来说,一个项目最后阶段通常卡在三类事情上:跨部门依赖的确认、外部供应商的交付、关键人员的可用性。这三件事在任务清单里都是普通条目,但在实际进度中的权重远超平均。管理层如果只看到"还有 15% 的任务没完成",会本能地认为问题不大,从而错失介入窗口。
我在一家做工业检测设备的公司见过更典型的版本:项目在验收前两周报告"完成度 92%",管理层据此安排了下游客户的交付计划,结果因为一个进口传感器的清关延误,整个项目滑期 5 周,客户索赔的金额是项目本身预算的 8%。事后追问,才发现那个传感器的到货时间在半年前的进度表里就标注为"存在不确定性",但因为一直是绿色状态,没有任何人跟踪。

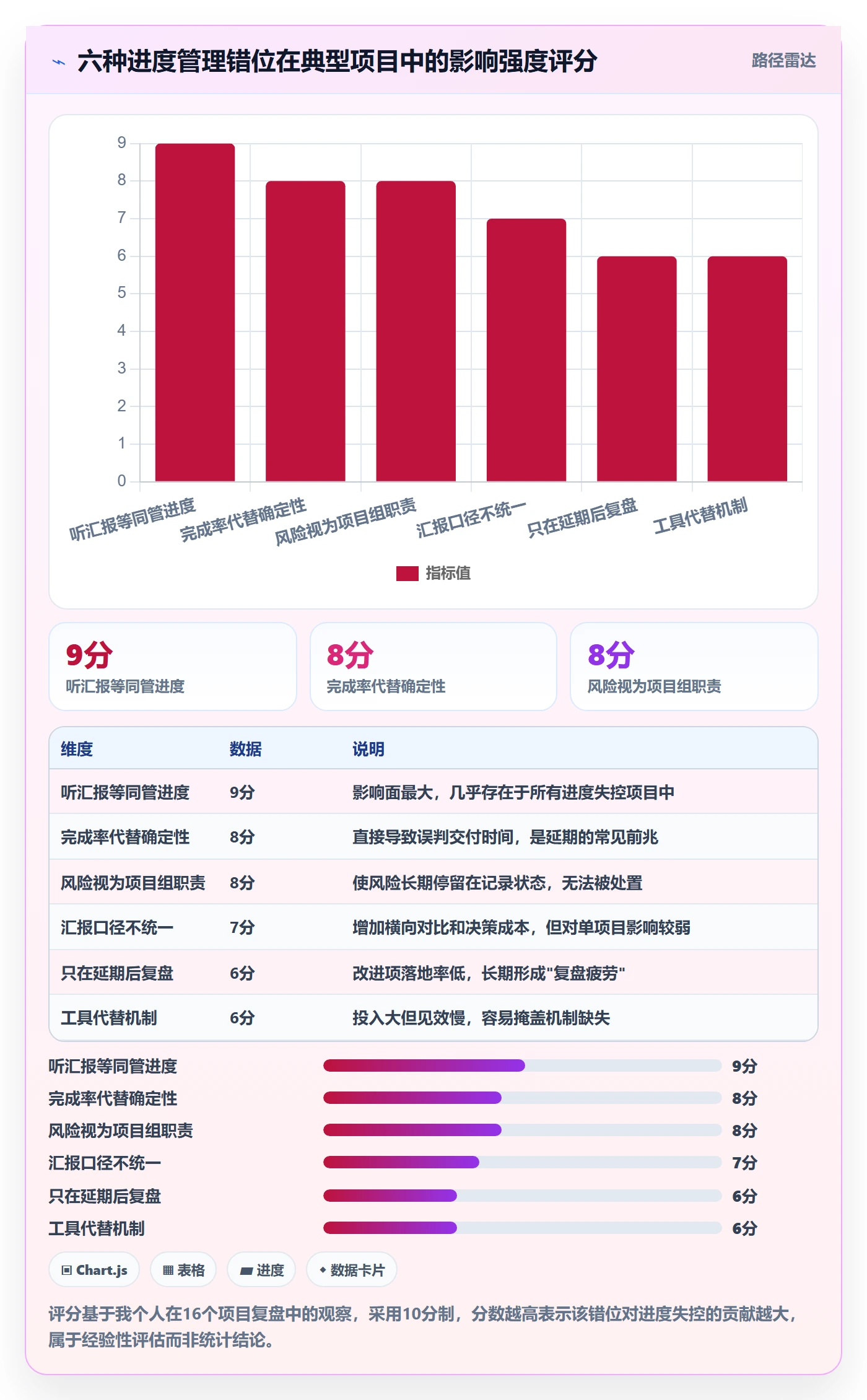

三、常见误区:管理层在进度管理上的六种典型错位
我把这些年见过的管理层进度管理问题归纳成六种错位。它们的共同点是:管理者以为自己在管进度,实际上在做一件对结果没有直接帮助的事。
1. 把"听汇报"等同于"管进度"
这是最普遍的一种。管理者每周准时参会,认真记录,主动追问,甚至在任务细节上给出指导,但从头到尾没有对进度机制提出过任何要求。等延期发生时,他成了最委屈的人,"我每周都在盯啊"。
问题在于,听汇报是被动接收信息,管进度是主动设计信息的产生方式。你听什么、多久听一次、信息从谁那里来、以什么格式呈现、什么条件下必须单独上报,这些才是进度管理的实际内容,而它们都不会在周会上自动发生。
2. 用任务完成率代替交付确定性
任务完成率是一个线性指标,交付确定性是一个概率指标,两者在项目后半段经常严重背离。当一个项目还剩 20% 的任务没完成时,它的实际按期交付概率可能是 40%,也可能是 85%,取决于剩余任务的分布。管理层如果只看完成率,就等于把判断权交给了最不了解全局的执行者。
3. 把风险当作"项目组的事"
管理层的价值恰恰体现在风险处置上。执行者能看到风险,但通常没有权限调动资源、调整优先级、对外沟通。当管理层把"风险预警"归为项目组的职责时,风险就只能停留在被记录的状态,无法被处理。
我见过一家金融科技公司的做法值得借鉴:他们的项目周报里专门有一栏叫"需要管理层动作的事项",每个事项必须写明需要谁、在什么时间前、做什么决定。这一栏如果连续两周为空,反而会被追问"是不是漏报了什么"。
4. 进度汇报口径因人而异
同一个项目,研发说"基本完成",产品说"还差一些",测试说"还没开始测"。这种口径差异不是沟通能力问题,而是缺少统一的进度语言。管理层如果默许这种差异存在,就无法横向比较项目、也无法对交付做出可靠判断。
5. 只在延期后开复盘会
复盘会有价值,但它的投入产出比远低于预警机制。一个延期 4 周的项目,复盘会通常开 2 小时,形成的改进项在下一个项目里被执行的不到三成。与其在事后复盘,不如在事前设定"什么条件下必须升级"。
6. 把工具当成解决方案
采购一套项目管理工具,然后认为进度问题自动解决了,这是我在中小企业里见到最多的幻觉。工具解决的是信息承载和协同效率,解决不了"谁该在什么时候看什么信息"这个根本问题。工具用得好不好,取决于管理层有没有定义清楚自己的信息需求。

四、专业判断逻辑:管理层该看什么、问什么、决策什么
前面讲了问题,这一节讲方法。我把管理层的进度管理拆成三个动作:看、问、决。每个动作都有明确的对象和边界。
1. 看:只看三类信号
管理层的注意力是最稀缺的资源,必须用在信息量最大的地方。我建议只看三类信号:
- 里程碑状态:每个关键节点是否达成、偏差几天、下一个节点的达成概率。里程碑数量控制在 5 到 9 个,超过 9 个就失去了抽象意义。
- 风险敞口:当前有哪些已识别的风险可能在 4 周内影响交付,每个风险的暴露程度和处置状态。
- 资源冲突:关键人员或关键设备在未来 3 到 4 周内是否存在多项目争用,争用的解决方式是否已明确。
这三类信号之外的内容,除非直接影响决策,否则不必进入管理层的视野。这不是偷懒,而是为了保证决策层看到的每一句话都有分量。

2. 问:只问四类问题
管理者在进度会议上的提问方式,直接决定了下属后续会准备什么信息。问错问题,就会得到错的信息。我建议只问四类问题:
- "下一个关键节点的达成概率是多少,判断依据是什么?",把完成率换成概率,逼迫项目组做整体判断。
- "如果要在原定时间交付,当前最大的三个障碍是什么?",让项目组主动暴露瓶颈,而不是等你追问。
- "需要我做什么决定、协调什么资源、什么时候之前给你答复?",把管理层的角色明确为资源与决策的提供者。
- "有没有哪个风险你觉得被低估了?",专门问那些还没进入正式风险池的隐忧。
这四类问题每周重复,会逐渐改变项目组的汇报习惯。半年之后你会发现,项目周报开始主动包含概率、障碍和待决策事项,而不是仅仅罗列完成情况。
3. 决:只做三类决策
管理层的决策权是有限的,滥用会破坏项目组的自主性,闲置则会让进度机制失效。我建议只做三类决策:
- 优先级决策:当资源冲突发生,决定哪个项目优先、哪个项目让路。这是执行层无法自行处理的问题。
- 风险处置决策:对已升级的重大风险,决定是接受、规避、转移还是减轻,并承担决策后果。
- 目标调整决策:当原定时间、范围、质量无法同时达成时,决定牺牲哪一个。这是最需要管理层担当的动作。
三类决策之外的事情,尽量交回项目组。管理层的过度介入不会加快进度,只会让责任模糊。
五、案例与数据观察:从一家 200 人硬件公司的进度机制改造说起
2023 年下半年,我参与了一家约 200 人规模的硬件公司的进度管理改造。这家公司同时推进 4 到 6 个项目,涉及研发、供应链、测试、认证等多个部门,管理层是 5 位副总组成的项目委员会。改造前的状态是:周会两小时,管理层看的是完整的任务表,项目延期主要靠客户投诉才发现。

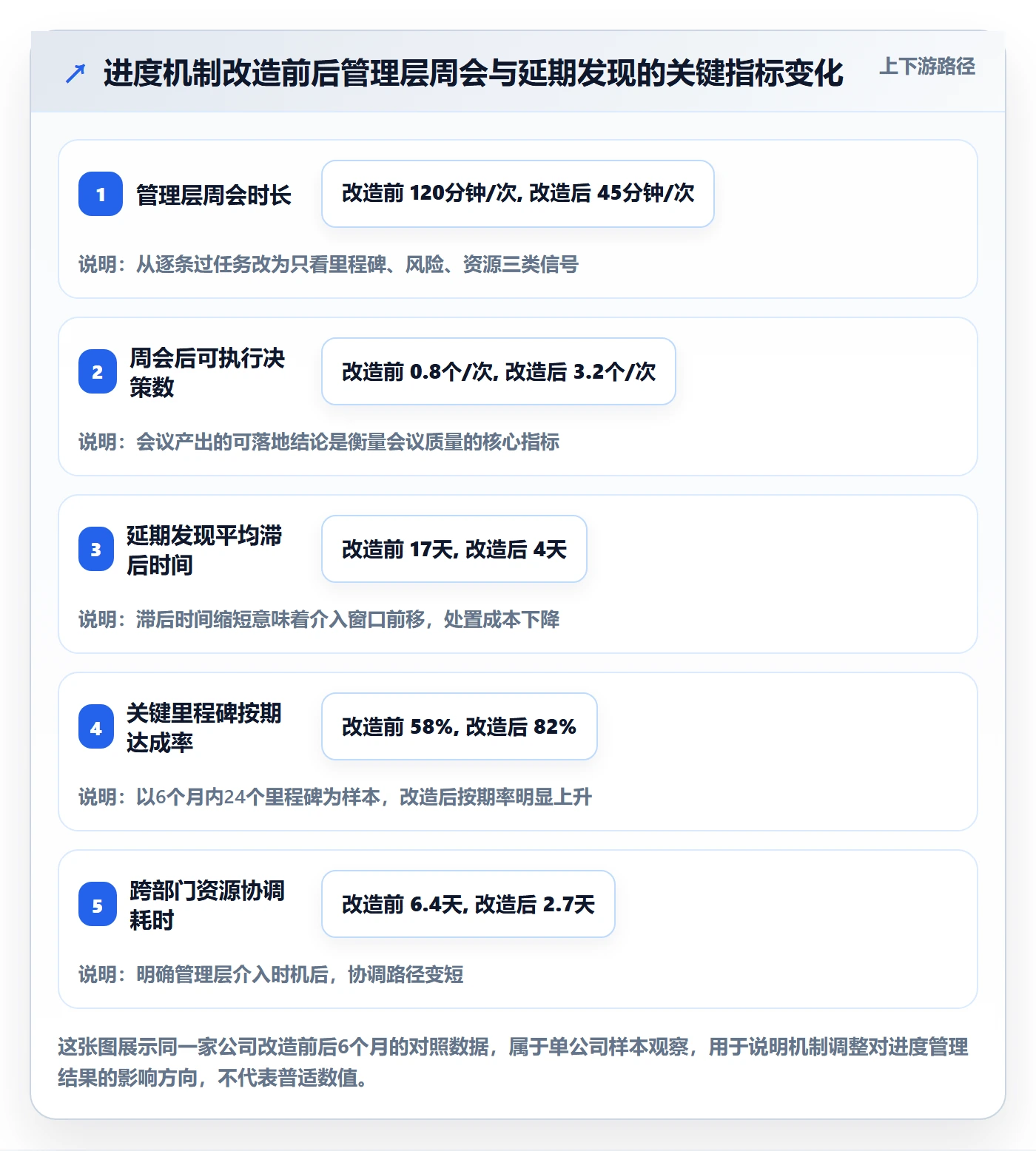

1. 改造前的量化基线
我在接手时先做了一次为期 6 周的数据采集,得到一组基线数据(属于企业内部观测,非行业统计):
| 指标 | 改造前 | 说明 |
|---|---|---|
| 管理层周会时长 | 120 分钟 | 看完整任务表,逐条过进度 |
| 周会后形成的可执行决策数 | 0.8 个/次 | 多数会议以"继续跟进"结束 |
| 延期发现平均滞后时间 | 17 天 | 从实际发生到进入管理层视野 |
| 关键里程碑按期达成率 | 约 58% | 以 6 周内 12 个里程碑为样本 |
| 跨部门资源协调耗时 | 平均 6.4 天 | 从提出冲突到形成解决方案 |
这组数据最有价值的不是绝对值,而是它把问题定位在了"延期发现滞后"和"周会不产出决策"这两点上。前者是预警机制缺失,后者是信息分层缺失。

2. 改造动作:三件事
改造没有引入新的项目管理平台,也没有换项目经理,只做了三件事。
第一件,把周会结构从"逐条过任务"改成"三段式":前 15 分钟看里程碑和风险信号,中间 20 分钟讨论待决策事项,最后 10 分钟明确责任人和时间点。周会时长从 120 分钟压到 45 分钟,但决策数量提升了 4 倍。
第二件,建立"升级阈值"。项目组不再需要凭感觉判断"要不要上报",而是按规则执行:里程碑偏差超过 3 天、关键资源短缺超过 5 天、外部依赖确认晚于计划 1 周,自动升级到管理层。这条规则看起来简单,但它把延期发现时间从 17 天压缩到了 4 天。
第三件,统一进度语言。我们定义了一个简单的三档状态:达成、有风险、已滑期。其中"有风险"必须写明触发条件和最可能的两个后果,不允许使用"基本完成""差不多"这类模糊表述。这一条看似形式主义,实际效果非常显著,它逼迫项目组在汇报前做一次判断,而不是把判断的责任丢给听众。
3. 一个具体的项目案例
这家公司有一个做工业网关的项目,计划 6 个月交付。改造前,这个项目的进度汇报一直是"顺利完成大半",直到验收前 3 周才暴露认证测试未通过,导致延期 7 周。改造后的第二个项目,在距交付还有 5 周时,项目组按新的升级规则上报了"认证测试存在 40% 概率无法按期完成",管理层在两天内决定调用外部测试资源,最终只滑期 5 天。
两次延期的差额不是运气,而是信息到达管理层的时机差异。同一个风险,在还剩 5 周时处置和在还剩 3 天时处置,成本可以差 10 倍以上。
4. 工具层面的选择
在工具这件事上,我的判断一直比较克制:机制先行,工具其次。但机制落地后,合适的工具确实能把机制的执行成本降下来。这家公司在改造后期选择用 PingCode 承载新的进度管理流程,主要考虑三点。
一是 PingCode 主要服务中大型企业及 100 人以上组织,和这家 200 人规模、多项目并行的场景匹配度较高,不会出现功能过剩或不足。二是里程碑、风险、资源冲突这三类信号在 PingCode 里可以通过工作项类型和视图组合直接表达,不需要额外开发。三是支持私有化部署,硬件行业对数据和知识产权敏感,私有化是刚性要求。
另外值得一提的是,这类国产项目管理平台对 Jira 的平滑迁移支持做得越来越完整,对于原先使用 Jira 的中大型团队,迁移成本已经不是主要障碍。如果你的团队正在做国产替代的评估,这一维度值得纳入对比。
但我必须强调:PingCode 在这个案例里是"机制落地的载体",不是"解决问题的起点"。如果前面三件事没做,换成任何工具结果都不会有本质差别。这也是我在工具选型上最常提醒管理者的一点。
六、行动建议:不同情况下的管理层该怎么做
进度管理没有一套放之四海皆准的做法,关键是匹配组织当前的状态。下面按几种典型情况给出行动建议。
1. 如果你刚晋升为管理者,还没建立进度管理习惯
先做两件小事。第一,把你看的进度信息从"任务清单"切换到"里程碑清单",一周之内就能感受到差异。第二,给每个里程碑指定唯一负责人,负责人可以是执行者也可以是组长,但必须有且只有一个。
这两件事的投入不超过一天,但它们会立刻改变你和项目组的互动方式。之后可以逐步引入风险清单和资源视图,不用一次到位。
2. 如果你的团队正在多个项目间反复切换
优先解决资源冲突问题。具体做法是:把未来 4 周内涉及跨项目使用的关键人员和设备列出来,逐一确认时间占用,形成一个简单的资源占用表。这份表不需要工具支持,Excel 就够用。
管理层在这件事上的角色不是排资源,而是拍优先级。当两个项目都声称"必须优先"时,决策必须由管理层做出,不能让项目组自行协商,那只会把矛盾转移为内部消耗。
3. 如果你所在的组织已经采购了项目管理平台但用不起来
先做一次"信息需求梳理",而不是继续培训工具操作。具体问三个问题:管理层每周最需要的 5 条信息是什么?这些信息由谁在什么时候以什么形式产生?现有的平台视图能不能直接支持这 5 条信息?
大多数"工具用不起来"的背后,是管理层的需求从来没有被明确表达过。项目组只能按自己的理解填写数据,出来的结果自然不能被管理层使用。
4. 如果你的项目已经处于延期状态
不要急着追责,先做一次"剩余工作量压力测试"。把剩余的所有工作按"是否影响交付"分成两类,影响交付的部分再按"是否有明确解决方案"分成两类。你会发现,真正卡住项目的通常只有三五个事项,其余的都是可以并行或延后的。
把这三五个事项拿到管理层层面处置,比逐个追问任务进度有效得多。这也是"管理层介入"真正该做的事。

七、取舍:管理层进度管理的边界与代价
任何方法都有代价,进度管理也不例外。这一节讲清楚三层取舍,避免走向另一个极端。
1. 精细度与响应速度的取舍
你看得越细,响应越慢;你看得越粗,响应越大。这个取舍没有标准答案,取决于项目的可逆性。可逆性高的项目(比如互联网产品的功能迭代),可以接受较粗的粒度,出问题再快速调整;可逆性低的项目(硬件量产、合规认证、大额合同交付),必须在里程碑和风险上看得足够细,宁可牺牲一些效率。
我一般的经验法则是:延期后能在一周内挽回的,可以粗管;延期后至少需要一个月才能挽回的,必须细管。
2. 标准化与灵活性的取舍
统一进度语言、统一周报格式、统一升级阈值,能显著降低管理成本,但也会让某些特殊项目"削足适履"。我的建议是:核心信号必须标准化,呈现形式可以灵活。里程碑状态、风险等级、资源冲突这三类信号必须统一口径,其他内容允许项目组根据自身特点调整。
3. 管理层介入深度与团队自主性的取舍
介入太浅,机制形同虚设;介入太深,团队不敢决策。一个可操作的边界是:管理层介入"做什么"和"什么时候做",不介入"怎么做"。也就是说,优先级、时间要求、资源调配由管理层决定;具体执行路径、技术方案、任务拆分由项目组决定。
把这条边界坚持半年,你会发现团队既保留了自主性,又没有脱离掌控。
4. 工具投入与机制建设的取舍
工具是有成本的,包括采购成本、迁移成本、培训成本和长期维护成本。对 100 人以下的团队,如果机制本身还比较薄弱,我建议先把机制建起来,用最轻的表格和会议承载,等机制稳定后再考虑工具升级。对 100 人以上的中大型组织,尤其是涉及多项目并行、私有化要求和 Jira 迁移需求的,选择像 PingCode 这类面向中大型企业的平台会更划算,因为机制落地的边际成本会显著降低。

八、常见问题(FAQ)
1. 团队报喜不报忧,管理层怎么破?
核心不是要求他们诚实,而是让坏消息的传播成本低于隐藏成本。具体做法是:设定明确的升级阈值,达到阈值不上报的后果要明确;同时对主动升级的项目组给予正向反馈,比如在跨部门会议上公开肯定。
我在那家硬件公司改造时立了一条不成文的规矩:一个被主动升级的风险,只要处置得当,就不会被追责;一个被隐瞒的风险,一旦暴露则追究到底。这条规矩建立之后,三周内升级事项从每周 0.3 条上升到 2.6 条,但延期事件反而下降。
2. 进度汇报口径不一致,怎么办?
先统一术语,再统一格式。术语上建议只保留三档:达成、有风险、已滑期。任何模糊词(基本完成、差不多、接近尾声)都不允许出现在正式汇报里。格式上统一要求每个关键节点包含四要素:当前状态、偏差、下一节点达成概率、需要的支持。
统一之后你会发现,进度会议的效率会提升一个数量级,因为大家终于在同一套语言里说话了。
3. 延期总是到事后才知道,如何提前预警?
预警的关键不是看得更勤,而是定规则。我推荐的三个基础阈值:里程碑偏差超过 3 天、关键资源短缺超过 5 天、外部依赖确认晚于计划 1 周。任何一条触发,自动进入升级流程,不需要项目组再做主观判断。
阈值可以根据项目特点调整,但一旦定下就要坚持执行。执行三个月之后,延期发现的平均滞后时间通常会明显缩短。
4. 多项目并行时,管理层如何排优先级?
先问三个问题:哪些项目的交付时间不可谈判?哪些项目的资源可以延后释放?哪些项目之间是强依赖关系?回答完这三个问题,优先级通常就清楚了。
排序的原则不是"哪个项目更重要",而是"哪个项目的时间窗口最不可替代"。一个可以延后两个月而不影响客户的项目,优先级通常低于一个必须在下个季度交付的项目,哪怕前者的战略意义更大。
5. 工具用了不少,为什么还是乱?
因为工具解决的是信息承载,解决不了信息需求。如果你的团队在工具里填写的数据和管理层想看的内容不重合,工具用再多也只是增加录入负担。
正确的顺序是:先明确管理层需要哪些信息,再定义谁在什么时间以什么方式提供,最后才选择工具去承载。顺序颠倒,工具投入就会变成沉没成本。
6. 管理层不懂技术,怎么判断进度是否合理?
不需要懂技术,只需要会问三个问题:这个节点的判断依据是什么?如果延期,最可能的原因是什么?有没有被低估的风险?前两个问题考验项目组的逻辑,第三个问题考验管理层对组织的了解。
如果项目组对这些问题答不上来,或者答案前后矛盾,进度本身就值得怀疑。这和技术无关,和严谨程度有关。
7. 小团队也要做这套进度管理吗?
要做,但要简化。20 人以下的团队,把里程碑和升级阈值这两件事做好就够了,风险池和资源视图可以先不做。等到团队超过 50 人、项目超过 3 个并行时,再逐步补齐其他维度。
简化不等于省略,只要涉及交付承诺,里程碑和升级规则就都不能省。
8. 如果管理层本身就频繁更换,进度管理还能稳定吗?
能,但必须把机制沉淀在流程和工具里,而不是依赖某个人的习惯。具体做法是把里程碑定义、升级阈值、周会结构这些写成团队的工作约定,新上任的管理者按约定执行即可,不需要从头梳理。
这也是为什么我建议中大型组织选择像 PingCode 这样支持自定义工作流和权限体系的平台,它让机制不随人员变动而失效,这对管理层更替频繁的组织尤为重要。

九、结语:进度管理的本质,是让不确定性被提前看见
回到开头那个反常识的判断:管理层才是项目进度失控的第一责任人。这句话听起来有点刺耳,但它揭示了一个被长期忽视的事实,项目延期的根本原因通常不在执行,而在管理层看到信息的时间太晚。执行者每天都在处理细节,他们没有能力也没有权限去改变整体判断;管理层拥有判断权和资源调配权,却往往在信息失真的情况下做出决定。
如果这篇文章只能留下一句话,我希望是这句:把你要看的信息从任务进度改成交付确定性,把你要做的事从追问进度改成设计机制,把你要做的决策从处理问题改成提前介入。
下一步,给你三个可以马上执行的动作。第一,下一次项目周会,把议题限制在里程碑、风险、资源三类信号上,其余内容压缩成书面材料。第二,为你的项目设定至少三个硬性升级阈值,写下来,让项目组知道触发后必须上报。第三,把你最关心的一个项目做一次"剩余工作量压力测试",看看真正卡住交付的有几件事,如果超过五件,说明你之前的进度信息可能一直是失真的。
这三件事做完,你对项目进度的掌控感会明显不同。进度管理不复杂,难的是管理层的角色转变,从被动的听汇报者,变成主动的机制设计者。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:项目进度最佳实践:管理层进度管理入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/463650
读者评论
作为刚晋升的部门负责人,文章点出的'只看里程碑不看百分比'确实戳中痛点。过去我也习惯在周会上追问任务细节,结果自己累得半死,项目该延还是延。信息分层模型和三类信号给了我具体抓手,比空谈'抓大放小'实用得多。
作者把进度管理失效归因于管理层错位,方向没错,但案例样本偏少,漏斗图和雷达图的数据都是个人观察,缺乏统计支撑。'完成率不能代替确定性'这个判断合理,可实际落地时,项目组往往也没能力给出概率预估,配套能力建设没展开讲。
需要管理层动作的事项'这一栏设计很聪明。风险停留在记录状态,本质是执行层没权限调动资源,管理层不主动接单,预警机制就是空转。我们公司周报连续两周不报风险反而被追问,值得借鉴到实际流程里。
