去年第四季度,我接手了一个已经延期六周的中台重构项目。项目负责人每天在群里发"进度正常",但实际交付物只完成了不到40%。复盘时我发现,问题不在于团队不努力,而在于这位负责人根本不知道"进度"到底该怎么管,他把进度管理等同于催任务、填表格、开周会,却从未建立过一套真正能反映真实状态的度量体系。这不是个例。在我接触过的几十个中大型研发组织中,超过一半的项目负责人从未系统学过进度管理方法,他们的经验几乎全部来自"跟着前任做"或者"被进度追着跑"。
这篇文章不会给你一套万能模板,而是从我实际踩过的坑、调过的项目、复盘过的失败案例出发,拆解项目进度管理的核心逻辑、常见误区和可操作方法。如果你是一个刚接手项目管理职责的技术负责人,或者已经做了几年但总觉得"进度管不动",这篇文章应该能帮你重新建立判断框架。
一、核心结论:进度管理的本质是管理不确定性,不是管理任务清单
大多数项目负责人对进度管理的理解停留在"把任务分下去,然后追踪完成情况"。这个理解的问题在于,它假设任务一旦分配就会按预期推进,而现实是,项目进度的最大敌人从来不是任务本身,而是任务之间的依赖关系、信息断层和不可预见的阻塞。
我做过一个粗略统计:在我复盘过的23个延期超过两周的项目中,只有3个是因为单个任务本身工作量估算严重失误导致的延期。其余20个项目的延期原因分布如下:需求变更未及时同步(7个)、跨团队依赖未提前识别(5个)、关键人员被抽调或离职(4个)、技术方案返工(4个)。也就是说,超过85%的延期来自"任务之外"的因素。

所以我的核心结论是:进度管理的第一优先级是识别和管理不确定性,第二优先级才是追踪任务完成度。一个优秀的项目负责人,应该花60%的精力在"提前发现可能出问题的地方",而不是花80%的时间在"追问为什么还没做完"。
这个结论听起来简单,但真正落地需要一套完整的认知框架和工具支撑。接下来我会从真实场景出发,逐步拆解。
二、背景与真实场景:项目负责人到底在管什么
1. 一个典型中大型项目的进度管理场景
我去年参与过一个约120人规模的研发组织中的平台迁移项目。项目涉及5个业务团队、2个基础架构团队、1个数据团队,总工期18周。项目负责人是一位从技术骨干转岗的同事,技术能力很强,但从未独立管理过跨团队项目。
项目启动后第三周,问题开始暴露:前端团队等后端接口,后端团队等数据团队的表结构确认,数据团队等业务团队确认字段口径,整条链路卡在"互相等"的状态。项目负责人的应对方式是每天开站会追问,但站会上每个人都说"在等XX",他也不知道该怎么推动。
这个场景的核心问题不是沟通不够,而是项目负责人没有建立依赖关系的可视化视图。当依赖关系只存在于每个人的脑子里,没有任何一个地方能看到"谁在等谁、等多久、卡在哪个环节",进度管理就变成了盲人摸象。
2. 进度管理的三个层次
我把进度管理分为三个层次,不同层次对应不同的管理动作:
| 层次 | 管理对象 | 核心动作 | 适用场景 |
|---|---|---|---|
| 任务层 | 单个任务的完成状态 | 分配、追踪、更新状态 | 小团队、低依赖、短周期项目 |
| 依赖层 | 任务之间的依赖关系 | 识别依赖、管理阻塞、协调排期 | 跨团队、中大型项目 |
| 不确定性层 | 可能影响进度的风险因素 | 风险识别、预案准备、缓冲区管理 | 高复杂度、长周期、多干系人项目 |
大多数项目负责人只做到了任务层,少数能做到依赖层,能主动管理不确定性的凤毛麟角。但恰恰是第三层决定了项目能否按时交付。
3. 为什么"填表格"解决不了问题
很多组织要求项目负责人每周填写进度报告,用红黄绿标注状态。我见过太多项目在延期前一周还是"绿色",延期后才突然变"红色"。原因很简单:填写进度报告的人往往是最不希望暴露问题的人,而且报告本身不包含依赖关系、风险信号和阻塞时长,只包含"完成了百分之几"。
更关键的是,百分比本身就是一个极具误导性的指标。一个任务完成了80%,可能意味着还剩20%的工作量,也可能意味着核心难点还没开始攻关。我在一个项目中见过"接口联调完成80%"持续了三周,因为最后20%是异常处理和边界情况,工作量远超预期。
三、常见误区:项目负责人在进度管理中最容易犯的七个错误
1. 把"忙碌"等同于"进度"
这是最普遍也最危险的误区。团队成员每天加班、群里消息不断、站会上人人都有事做,项目负责人就觉得"进度没问题"。但忙碌和产出之间没有必然关系,如果方向错了,忙碌只是加速偏离目标。
我的判断方法是:不要看团队有多忙,要看关键路径上的任务有没有实质性推进。如果关键路径上的任务连续三天没有状态变化,无论团队多忙,进度都已经出问题了。
2. 过度依赖单一进度指标

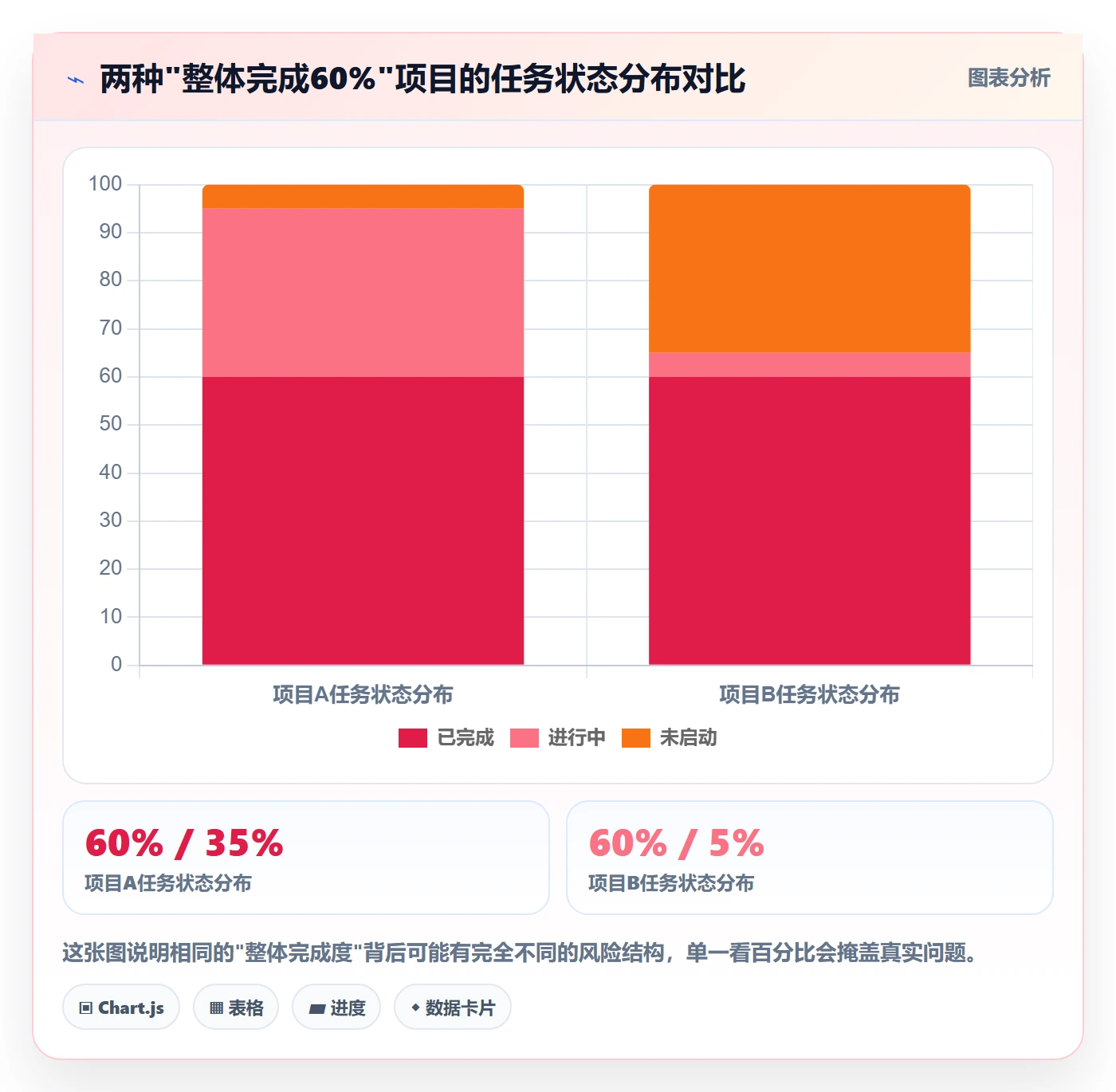

很多项目负责人只看"整体完成百分比"这一个指标。这个指标的问题是它掩盖了结构性问题:整体完成60%可能意味着所有任务都完成了60%,也可能意味着60%的任务已完工但剩下40%的任务还没启动。前者风险可控,后者可能意味着项目已经实质延期。

3. 忽视依赖关系的管理
在跨团队项目中,依赖关系是进度管理的核心。我见过一个项目负责人把每个团队的任务都排得很清楚,但从未画过一张跨团队的依赖图。结果是一个团队的任务延期两天,导致下游三个团队的任务全部顺延,最终项目延期三周。
依赖关系必须在项目启动阶段就识别出来,并在每次排期变更时重新评估。这不是一次性工作,而是持续动作。
4. 在站会上追问细节而不是解决问题
站会的目的是同步信息和暴露阻塞,不是追问每个人"为什么还没做完"。我参加过太多站会,项目负责人逐个人问"你昨天做了什么、今天做什么、有什么问题",然后对"有问题"的人追问细节,导致站会开成问题排查会,其他人低头看手机。
正确的做法是:站会只关注阻塞和依赖,具体问题的解决放到会后单独沟通。站会时间控制在15分钟以内,超过就说明流程有问题。
5. 不做缓冲区管理
很多项目负责人排期时把每个任务的时间都排得满满当当,不留任何缓冲。这种排期方式在纸面上看起来效率最高,实际上最脆弱,任何一个任务稍有延误,整条链路都会受影响。
我在一个基础设施项目中做过对比:A组按"理想工期"排期,B组在每个关键任务后留15%的缓冲。结果A组项目延期11天,B组提前2天交付。原因不是B组效率更高,而是B组在遇到问题时不需要临时调整排期,可以直接消耗缓冲。
6. 把进度问题归因于个人
当项目延期时,很多负责人的第一反应是"谁没做好"。但在我复盘过的案例中,绝大多数延期是系统性问题,流程设计不合理、依赖关系未管理、资源分配冲突,而不是某个人的执行力问题。把系统问题归因于个人,只会导致团队成员隐瞒问题,让进度管理更加失真。
7. 缺少定期的进度健康检查
很多项目负责人只在项目启动时做一次完整规划,之后就陷入日常追任务的循环,再也没有回头审视过整体进度健康度。我建议至少每两周做一次进度健康检查,内容包括:关键路径是否仍然有效、依赖关系是否有变化、风险清单是否需要更新、缓冲区消耗是否正常。
四、专业判断逻辑:如何科学地判断进度是否正常
1. 建立多维度进度评估框架
单看任何一个指标都不足以判断进度健康度。我通常用四个维度综合评估:
| 维度 | 核心问题 | 健康信号 | 风险信号 |
|---|---|---|---|
| 关键路径 | 关键路径上的任务是否按计划推进? | 关键任务按预期完成或提前 | 关键任务连续延迟或未启动 |
| 依赖健康度 | 跨团队依赖是否及时满足? | 依赖方按约定时间交付 | 依赖方反复延期或沟通不畅 |
| 缓冲区消耗 | 缓冲是否在可控范围内消耗? | 缓冲消耗与项目进展匹配 | 前期就消耗大量缓冲 |
| 风险趋势 | 风险清单是增加还是减少? | 风险逐步被关闭 | 新风险持续出现且未被处理 |
这四个维度中,我最看重的是关键路径和缓冲区消耗。关键路径决定了项目的最短工期,缓冲区消耗反映了项目的实际健康度。
2. 用"阻塞时长"替代"完成百分比"
与其追踪每个任务完成了多少,不如追踪每个任务被阻塞了多久。一个任务如果被阻塞超过48小时,就需要项目负责人介入。阻塞时长是一个更客观、更难粉饰的指标。

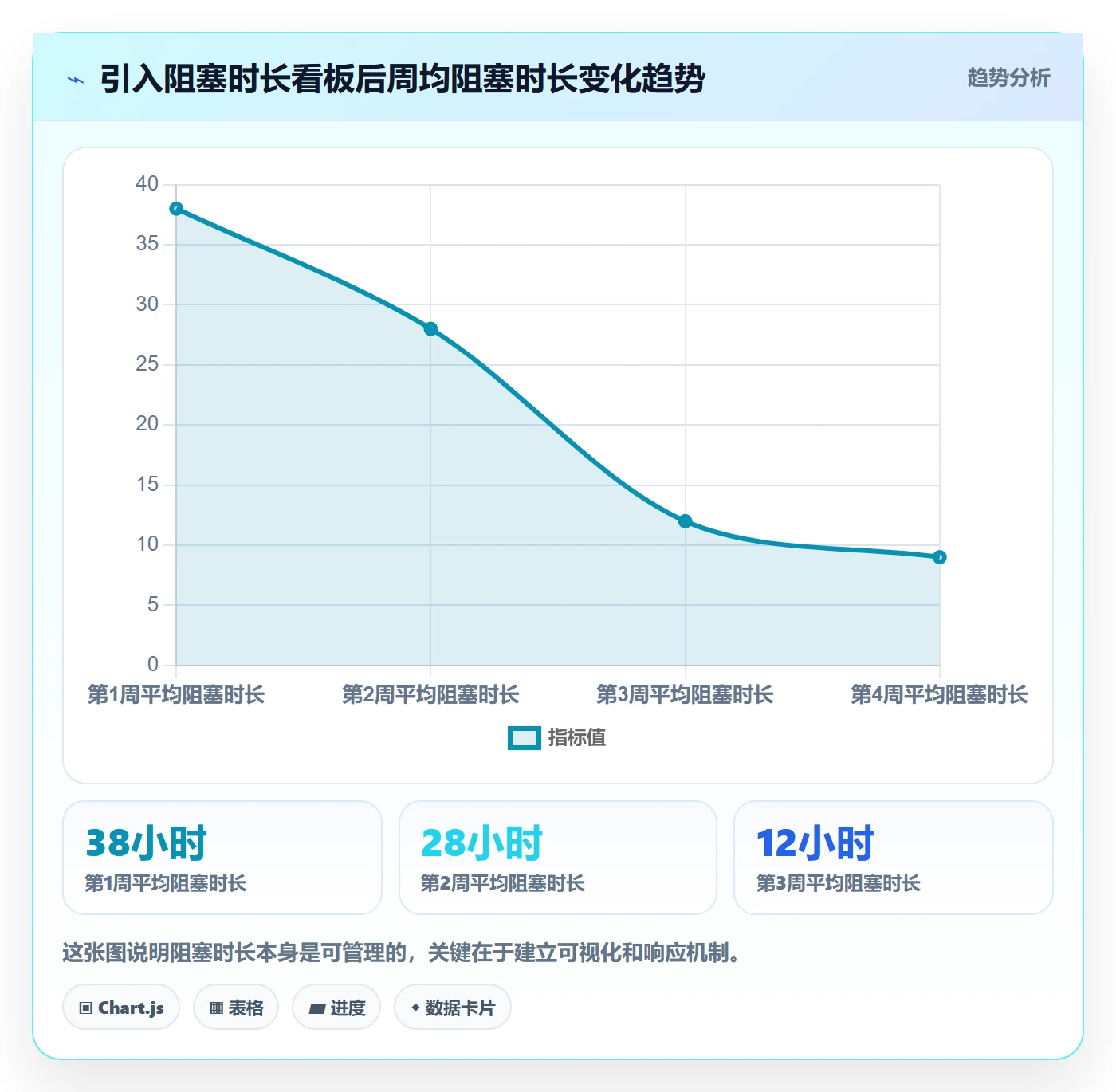

我在一个项目中引入了阻塞时长看板,规定任何任务被阻塞超过24小时必须标记并说明原因。结果发现,项目前期平均阻塞时长达到36小时,但引入看板后第三周降到了12小时。仅仅是因为"被看见",很多阻塞就被主动解决了。

3. 建立"进度预警线"而非"进度红线"
大多数组织设置的是"红线",延期了才报警。但等到红线亮起时,问题已经发生了。我更建议设置"预警线":当关键任务完成时间偏离计划超过10%、缓冲区消耗超过30%、阻塞时长超过48小时,就触发预警。
预警线的作用是给项目负责人争取反应时间。在问题还小的时候介入,成本远低于问题爆发后救火。
4. 区分"进度延迟"和"进度风险"
延迟是已经发生的事实,风险是可能发生的问题。很多项目负责人只关注延迟,不关注风险。我的判断逻辑是:如果一个任务有超过30%的概率会延期,就应该当作已经延期来管理,提前调整排期、准备预案、协调资源。
在一个数据迁移项目中,我预判某个数据清洗任务有较高延期风险(因为源数据质量不确定),提前安排了一个备份方案。结果该任务确实延期了5天,但因为备份方案及时启用,整体进度没有受到影响。
五、具体案例与数据观察:一个中大型组织的进度管理改进实践
1. 案例背景
我去年深度参与了一个约130人研发组织的进度管理改进项目。该组织当时面临的问题很典型:项目平均延期率超过40%,项目负责人普遍反映"管不动",管理层对进度报告不信任。
我们用了大约一个季度的时间,从工具、流程、能力三个层面做了系统性改进。最终项目平均延期率降到了15%以下,关键项目的进度透明度显著提升。
2. 改进措施与效果

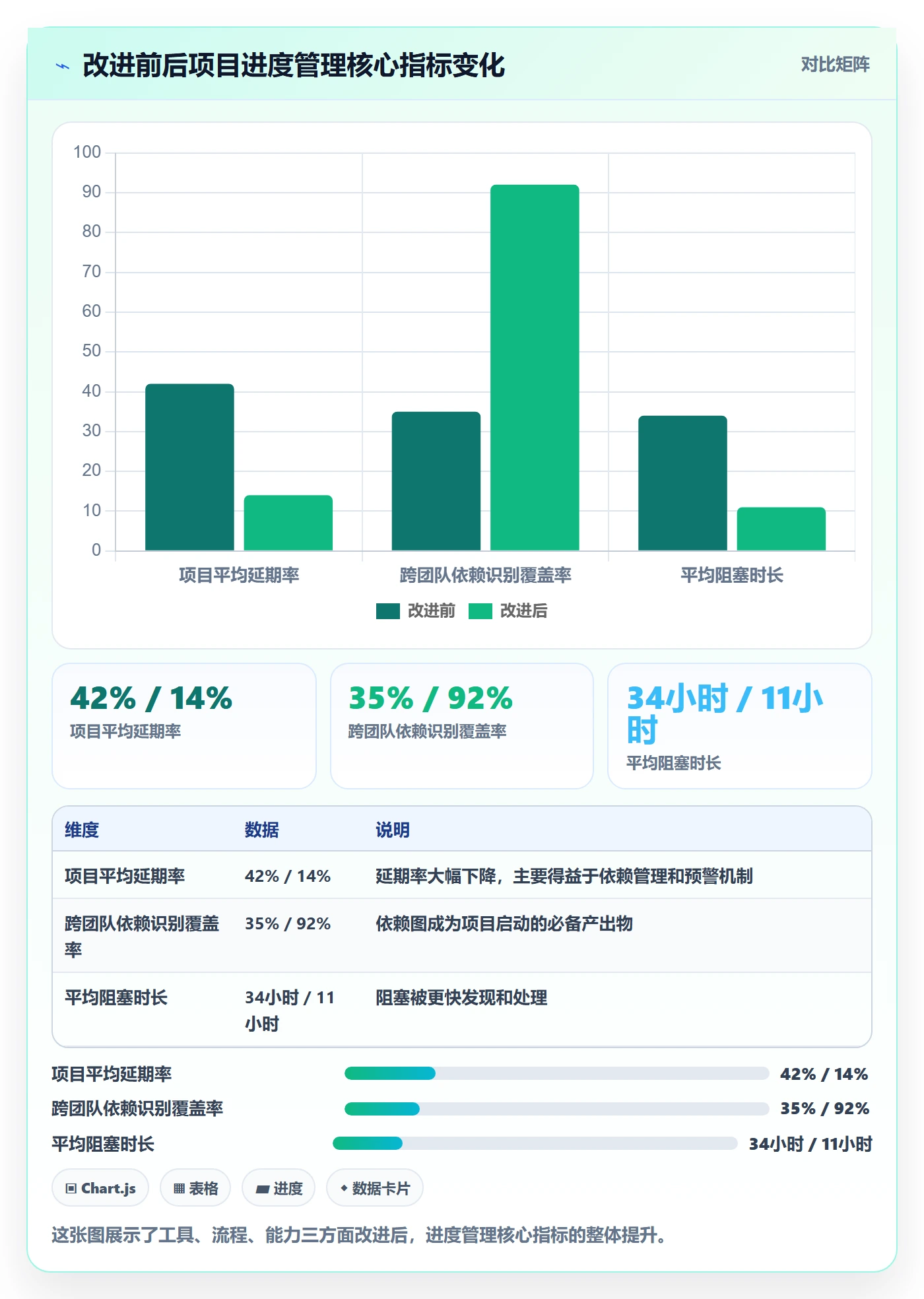

在工具层面,该组织原本使用一款通用型项目管理工具,但该工具在依赖关系管理、多项目视图和私有化部署方面无法满足需求。经过评估,他们选择了 PingCode 作为研发项目管理平台。PingCode 主要服务中大型企业及100人以上组织,支持私有化部署,同时支持从 Jira 平滑迁移,对于有国产替代需求的团队来说是一个务实的选择。
迁移过程中,他们将原有的项目数据、任务依赖关系、迭代记录整体导入,并利用 PingCode 的依赖关系视图重新梳理了跨团队依赖。项目负责人第一次能够在一个界面上看到"谁在等谁、等多久"。
在流程层面,我们做了三件事:
- 建立依赖识别机制:每个项目启动时必须产出一张跨团队依赖图,并在每次排期变更时更新。
- 引入阻塞时长管理:任何任务阻塞超过24小时必须标记,超过48小时由项目负责人介入。
- 设置进度预警线:关键任务偏离计划10%、缓冲区消耗30%时触发预警,项目负责人需在24小时内给出应对方案。
在能力层面,我们为项目负责人提供了为期四周的培训,内容包括依赖管理、风险识别、缓冲区设计和进度沟通。培训不是课堂讲授,而是用他们自己的真实项目做沙盘推演。

3. 一个具体的改进案例
该组织中有一个电商平台重构项目,涉及商品、订单、支付、履约四个团队。改进前,该项目已经延期两次,累计延期三周。项目负责人是一位技术背景的同事,每天花大量时间在协调沟通上,但进度依然不透明。
引入依赖图和阻塞时长管理后,第一周就发现了一个关键问题:支付团队的任务依赖于订单团队的表结构变更,但订单团队的表结构变更又依赖于商品团队的字段定义调整。这条依赖链在原有管理方式下完全不可见,导致支付团队一直在等一个还不知道什么时候会启动的任务。
项目负责人通过依赖图识别出这条链路后,立即协调三个团队负责人开了专项对齐会,确定了字段定义的截止时间和表结构变更的窗口期。仅这一个动作,就让原本预计还要延期两周的项目回到了正轨。
最终该项目比原计划提前三天交付,是过去一年中该组织为数不多提前交付的项目。
六、不同情况下的行动建议
1. 如果你刚接手一个已经延期的项目
第一步不是追问谁的责任,而是做一次完整的进度健康检查。具体动作:
- 重新识别关键路径,确认它是否已经变化。
- 梳理所有跨团队依赖,标记出已经阻塞和即将阻塞的依赖。
- 评估剩余缓冲区的消耗情况。
- 与所有关键干系人对齐现状,明确哪些可以砍、哪些必须保。
接手延期项目时,最重要的不是"救火",而是重新建立对进度的准确认知。很多延期项目的真实状态比负责人以为的更糟,也比团队以为的更好,关键是先搞清楚事实。
2. 如果你管理的是一个跨团队大型项目
优先建立依赖关系管理机制。我的建议:
- 项目启动时产出跨团队依赖图,明确每个依赖的交付时间和责任人。
- 每周更新依赖状态,标记已满足、有风险、已阻塞三种状态。
- 对高风险依赖提前制定备选方案。
- 在项目例会上单独设置"依赖对齐"环节,而不是混在任务汇报中。
跨团队项目中,依赖管理做得好不好,基本决定了项目能不能按时交付。任务本身的完成往往不是瓶颈,协调才是。
3. 如果你管理的是一个小团队短周期项目
小团队的优势是沟通链路短,但劣势是抗风险能力弱。我的建议是:
- 不需要复杂的依赖图,但要在每次迭代规划时明确任务之间的前后关系。
- 保留至少15%的缓冲时间,不要排满。
- 每天用5分钟同步阻塞情况,而不是逐个问进度。
- 关键任务设一个"如果延期怎么办"的简单预案。
4. 如果你所在组织还没有统一的项目管理平台
工具不是万能的,但没有合适的工具确实会限制进度管理的质量。我的建议是:
- 如果团队规模在50人以下、项目复杂度不高,轻量级工具加良好的流程规范可能就够用。
- 如果团队规模超过100人、存在大量跨团队协作,建议评估支持依赖关系管理、多项目视图和私有化部署的平台。PingCode 在这类场景下是一个值得考虑的选项,尤其是对于有 Jira 迁移需求或国产替代要求的组织。
- 选型时不要只看功能列表,要看工具是否支持你想要的进度管理流程。
七、不同情况下的取舍
1. 进度透明度 vs. 团队安全感
提高进度透明度可能会让团队成员感到被监控,尤其是当透明度被用来追责时。我的建议是:透明度必须与"无惩罚性原则"配套。标记阻塞不应该被批评,隐瞒问题才应该被批评。如果做不到这一点,透明度越高,团队越倾向于粉饰数据。
2. 详细规划 vs. 快速启动
有些项目负责人喜欢在启动前做非常详细的规划,每个任务都拆到天。这在需求稳定的项目中有效,但在需求不确定的项目中可能浪费大量时间。我的判断标准是:如果需求变更概率超过30%,规划颗粒度不宜过细,应该采用滚动式规划,每两周调整一次。
3. 缓冲区大小 vs. 资源利用率
缓冲区留得多,项目更安全,但资源利用率看起来更低。缓冲区留得少,资源利用率高,但风险大。我的经验是:关键路径上的任务留15%-20%缓冲,非关键路径留5%-10%。不要为了追求资源利用率而牺牲项目的抗风险能力。

4. 工具投入 vs. 流程建设
很多组织愿意花钱买工具,却不愿意花时间建设流程。但工具只是载体,流程才是核心。我的建议是先梳理清楚进度管理流程,再选择匹配的工具。反过来做,很容易出现"工具很好但没人用"的情况。
5. 严格管控 vs. 团队自治
进度管理太松,项目容易失控;太紧,团队失去主动性。我的判断逻辑是:对关键路径和跨团队依赖严格管控,对非关键路径和团队内部任务充分授权。项目负责人应该把精力集中在最影响交付的环节,而不是事无巨细地管所有任务。
八、FAQ:项目负责人常见问题解答
1. 项目延期后,第一时间应该做什么?
第一时间不是追责,也不是加班赶工,而是重新评估项目真实现状。具体动作包括:重新确认剩余工作量的真实规模、识别当前的关键路径、评估缓冲区的消耗情况、与关键干系人对齐是否可以调整范围或时间。只有在掌握真实现状后,才能做出有效的应对决策。
2. 团队成员总是说"快完成了",但一直没交付怎么办?
这是"完成百分比"陷阱的典型表现。我的建议是改用"完成定义"来管理,与其问"完成了多少",不如明确"完成的标准是什么"。比如一个接口任务,"完成"的定义可能是:代码提交、单元测试通过、联调成功、文档更新。只有全部满足才算完成。这样可以避免"90%完成度持续两周"的情况。
3. 跨团队依赖总是协调不动怎么办?
跨团队依赖协调不动,通常有两个原因:一是依赖没有在项目层面被正式确认,二是依赖方的优先级没有对齐。我的建议是:将跨团队依赖提升到项目例会上正式确认,并明确依赖方的交付时间和责任人。如果依赖方优先级冲突,需要上升到更高层级的资源协调,而不是在项目负责人层面反复沟通。
4. 项目进度报告怎么写才有意义?
好的进度报告不应该只写"完成了百分之几",而应该包含:关键路径任务状态、当前阻塞列表及影响、缓冲区消耗情况、主要风险及应对措施、需要协调的事项。这样的报告既能让管理层了解真实状态,也能帮助项目负责人自己理清思路。
5. 小团队也需要做依赖管理吗?
需要,但形式可以简化。小团队的依赖管理不需要复杂的依赖图,可以在迭代规划时用一张简单的表格标注任务之间的前后关系。关键是让每个人都清楚"我做的任务会影响谁"和"我在等谁的任务",避免因为沟通不足造成的等待。
6. 如何判断一个项目管理平台是否适合自己的团队?
我的判断标准有四个:一是是否支持依赖关系管理,这是中大型项目的刚需;二是是否支持多项目或多团队视图,方便负责人看到全局;三是是否支持私有化部署,对于数据敏感的组织很重要;四是是否有成熟的迁移方案,尤其是从 Jira 迁移。如果团队规模超过100人、存在跨团队协作,建议重点评估像 PingCode 这类面向中大型企业的平台。
7. 缓冲区被消耗完了怎么办?
缓冲区消耗完是一个严重信号,说明项目已经失去了弹性。此时需要做三件事:一是立即评估剩余工作量和剩余时间是否匹配;二是与干系人沟通,看是否可以调整范围、延长时间或增加资源;三是重新制定排期,并在新的排期中再次预留缓冲。千万不要在没有缓冲的情况下继续推进,否则任何一个小问题都会导致直接延期。
8. 项目负责人需要亲自追踪每个任务吗?
不需要,也不应该。项目负责人的精力应该集中在关键路径、跨团队依赖和风险管理上。具体任务的追踪应该由团队内部自行管理。如果项目负责人需要亲自追踪每个任务,说明要么团队规模太小不需要专门负责人,要么团队的自我管理能力不足需要先建设。
9. 需求频繁变更的项目怎么做进度管理?
需求频繁变更的项目,进度管理的重点应该从"控制变更"转向"快速响应变更"。我的建议是:采用短迭代(一到两周),每个迭代结束后重新评估优先级和排期;关键路径上的任务尽量选择那些受需求变更影响较小的;在排期时预留更高的缓冲比例(20%以上)。与其试图冻结需求,不如建立快速调整的能力。
10. 如何让管理层信任进度报告?
信任来自一致性,报告的内容和实际发生的事情一致。要做到这一点,关键是报告要包含容易被验证的信息,比如阻塞列表、依赖状态、风险清单,而不是只有完成百分比。此外,项目负责人应该主动报告坏消息,而不是等坏消息变成危机才说。长期来看,那些敢于在报告中暴露问题的负责人,反而更容易获得信任。
九、总结与下一步行动
项目进度管理不是一个"填表格"的工作,而是一个"管理不确定性"的系统工程。它的核心不是追问任务完成度,而是识别依赖关系、管理阻塞、预留缓冲、预警风险。在我见过的优秀项目负责人中,没有一个是靠"催得紧"成功的,他们共同的特点是:对项目真实状态有清晰的认知,对可能出问题的地方有提前的判断,对关键干系人有有效的协调能力。
如果你读完这篇文章只想做一件事,我建议是:从今天开始,把你负责的项目里所有跨团队依赖列出来,标注每个依赖的交付时间和责任人,然后每周更新一次状态。这一个动作,可能就能帮你避免下一次延期。
如果你已经开始做进度管理,但觉得越来越吃力,那可能是时候重新评估你的管理框架和工具支撑了。对于中大型组织,选择一个支持依赖关系管理、多项目视图和私有化部署的平台,会让进度管理从"靠人盯"转向"靠系统支撑"。这不一定能解决所有问题,但至少能让项目负责人把精力花在真正需要判断的地方。
常见问题解答(FAQ)
1. 刚接手一个项目当负责人,进度管理的第一步到底该做什么?
我第一次当项目负责人的时候,拿到一份排期表就急着拉群催人,结果两周后发现大家做的和交付要求对不上,只能返工。后来我才意识到,进度管理不是从排期开始的,而是从把交付物说清楚开始的。
先别排甘特图,先做三件事。第一,和需求方把交付物清单和验收口径写下来,一条一条确认到可验收的程度,比如不是「完成数据看板」,而是「看板能按部门和月份筛选,且导出 Excel 不报错」。
第二,把任务拆到 0.5 到 3 人天,凡是超过 3 人天的任务必须继续拆,因为超过三天的任务一周内拿不到任何反馈信号,延期是被攒出来的而不是被发现的。第三,每个任务只指定一个责任人,协作人可以多个,但负责只能一个,否则出问题时你找不到人。这三件事做完再排时间。
排期时用反向排期法:从交付日期倒推,先扣掉测试和验收时间,再排开发,最后留出缓冲。缓冲不要平均分到每个任务里,那样会被人当成可用时间吃掉,而是集中放在里程碑前面,比例一般取总工期的 15% 到 20%。
2. 项目进度总是延期,我怎么判断是估算不准还是执行不到位?
我们组之前每个项目都延期两周左右,我一度以为是大家不够拼,但又不敢下这个结论,因为催也催了、加班也加了,还是延。后来我逼着自己记了三个迭代的实际数据,才发现问题根本不在人身上。
用数据分开诊断,别凭感觉。给每个任务记录三个数:原估工时、实际工时、以及进入阻塞到解除阻塞的天数。
看分布:如果大多数任务的实际耗时都在原估的 1.3 到 1.8 倍之间,而且分布很均匀,这是估算的系统性偏差,说明团队习惯性乐观,解决办法是建立校准系数,用最近三个迭代的「实际除以原估」的中位数去乘未来的估算值,同时引入三点估算。
如果是少数任务严重超标(超过原估 3 倍)而其他任务正常,那问题在执行环节,通常是需求中途变更、外部依赖没到位或者技术方案没验证。
再看阻塞数据,统计每周因为「等他人回复」「等决策」「等环境」而浪费的工时占总工时的比例,这个比例超过 20%,就是流程和协作问题,加班解决不了,得改机制,比如把需要跨部门决策的事项提到周初处理,并给每个外部依赖指定跟进人。
3. 每日站会天天开,为什么进度信息还是不准?
我们团队每天九点半站会,每个人都说「进展顺利」,结果到里程碑前一天才发现有个模块根本没联调过。我一开始觉得是大家报喜不报忧,后来发现是站会的提问方式本身就在鼓励表演式汇报。
站会问「昨天做了什么、今天做什么、有什么困难」这三个问题,得到的答案和真实进度是两回事。改成只看三件事:哪个任务卡住了、卡了几天、谁在等谁。具体做法是让任务状态在变化的当天更新,而不是等站会才更新;
状态口径统一用剩余工时,不要用百分比,因为「完成 80%」是最危险的信号,最后 20% 往往要占掉一半时间,很多项目就是在 80% 这个数字上崩掉的。条件允许的话给看板上的「进行中」列设 WIP 上限,一般按人数乘以 1.5 来设,超了就禁止拉新任务,强制先把在做的做完。
另外把站会时间压到 15 分钟以内,超出的细节单独拉人对齐,站会本身不是用来解决问题的。
4. 项目进度管理用 Excel 还是上项目管理工具,怎么判断该不该换?
我们团队十几个人,一直用 Excel 排期,每个人手里都有一版,开会时先花十分钟确认哪版是最新的。老板说该上工具了,但也有同事觉得工具是额外的填报负担,我也拿不准到底什么时候该换。
判断标准不是团队人数,而是依赖关系数量和多项目并行度。单项目、任务间依赖少于 20 条、每周同步一次进度,Excel 完全够用,硬上工具反而增加负担。
一旦出现下面任意两种信号,就该换:跨三个以上角色协作、任务依赖关系多到画不清、需要同时跟踪两个以上项目、每周要固定给上级出报表、或者出现三份以上不同版本的排期表。
换之前有一件事必须先做:统一口径,也就是任务颗粒度、状态定义、更新频率这三项先定死,否则工具只是把原本的混乱电子化了一遍,还多了一层填报成本。
选型时重点看三点:能不能把任务依赖和关键路径可视化出来、进度能不能自动汇总而不依赖人手填、以及数据能不能低成本导出,最后一点很重要,因为很多团队用了半年发现数据锁死在工具里,想换都换不动。
核心关键词
文章包含AI辅助创作:项目进度最佳实践:项目负责人进度管理入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/462860
读者评论
用‘阻塞时长’替代完成百分比这个思路很有启发,我们团队现在也在用类似方法,效果确实比盯着百分比好。不过有个疑问:如果任务本身复杂度高、阻塞时长天然就长,怎么区分是管理问题还是任务本身特性?文中没展开讲,希望后续能补充。
比较认同‘系统问题不该归因于个人’这一点,之前参与过一个跨部门项目,延期后领导第一反应就是追责某个同事,结果后面大家都不敢暴露真实问题了。但说实话,真正做到不追责需要组织文化支撑,光靠项目负责人一个人很难改变。
案例分析里提到工具层面的改进效果不错,但我们小团队用不上那么重的平台,反而容易增加填表负担。想问问有没有轻量一点的做法,比如靠共享文档或者简单的看板工具也能实现依赖关系可视化?不是所有团队都有条件上专业系统。
