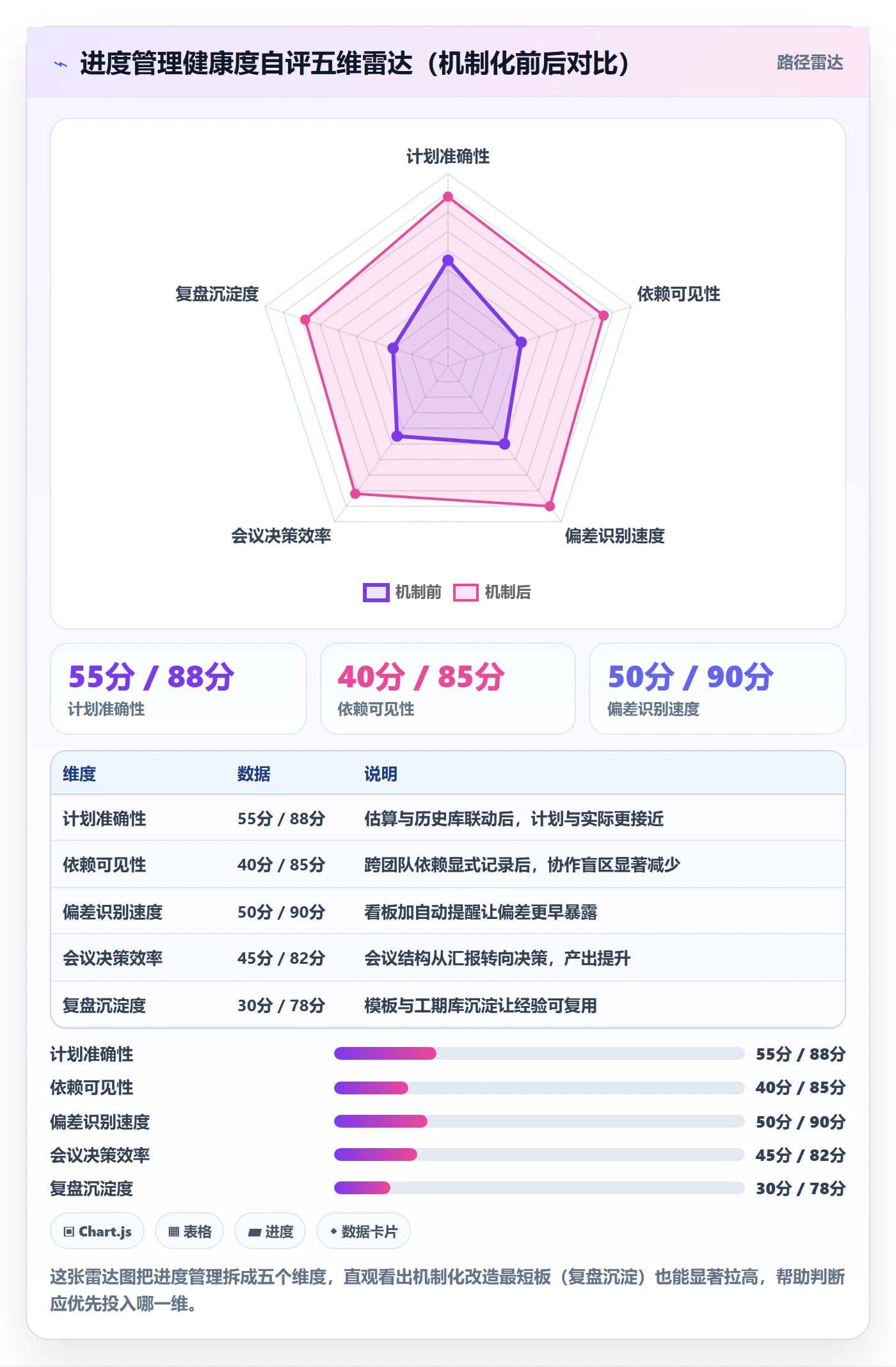

我做过一个跨 5 个研发小组、涉及 30 多人的中台项目集,当时我用一版看起来"很漂亮"的甘特图做了完整的进度计划,里程碑排得整整齐齐,关键路径也算得清清楚楚。结果上线时间还是推迟了 23 天。复盘时我发现,问题根本不在甘特图画得好不好,而在于我从一开始就把"进度管理"当成了一个画图任务,而不是一套贯穿项目全生命周期的决策与协作机制。后来我把这套流程拆成了 6 个阶段、12 个交付物和 4 个纠偏措施,并用类似 PingCode 这样的项目管理平台把过程数据沉淀下来,进度偏差率从最初的平均 18% 压到了 6% 以内。
这篇文章,就是我把这套踩过坑的方法完整讲清楚。
一、先讲核心结论:进度管理计划的本质是管理不确定性
很多产品经理把"进度管理计划"理解成一张排期表,这是一个根本性的误解。排期表只是进度管理的其中一个输出物,而进度管理本身是一套持续运行的机制。我把它总结成一句话:进度管理计划不是把未来的事排清楚,而是让团队在变化发生时能快速判断"哪里受影响、要不要调整、怎么调整"。
这句话背后有三个判断,是我在做完多个中大型项目之后才真正体会到的:
- 进度管理的对象不是任务,而是依赖关系。任务本身不难管,难管的是一个任务延迟之后,会牵动哪些下游任务、哪些人员、哪些外部资源。
- 进度管理的产出不是一张图,而是持续的偏差信号。计划一旦确定就会过时,真正有价值的是每天/每周产生"哪里偏离了基线"的信号。
- 进度管理的主角不是项目经理一个人,而是所有任务负责人。产品经理能做的是搭好结构和机制,让信息自动汇聚,而不是自己逐个去问。
为了让你快速抓住全流程的主干,我先把 6 个阶段和核心输出物列在下面这张表里。后面每个阶段我会单独展开。
| 阶段 | 产品经理核心动作 | 关键输出物 | 最容易踩的坑 |
|---|---|---|---|
| 启动 | 明确目标、范围、约束 | 一页纸项目目标 / 章程 | 目标模糊,缺少验收标准 |
| 规划 | WBS 分解、工期估算、依赖排序 | WBS 清单 + 甘特图初稿 | 估算拍脑袋,依赖关系不清 |
| 排期 | 资源平衡、识别关键路径 | 基线计划(Baseline) | 没有基线,后续无法判断偏差 |
| 执行 | 任务分发、日/周同步机制 | 任务看板 + 站会纪要 | 只发任务不跟踪,信息断层 |
| 监控 | 偏差识别、纠偏、预警 | 进度报告 + 预警记录 | 等到延期才发现,补救成本高 |
| 收尾 | 复盘、模板沉淀 | 复盘文档 + 可复用模板 | 项目结束就散,经验不沉淀 |
如果你只记住一件事,那就记住这个判断:"没有基线的进度计划等于没有计划"。因为后续所有的偏差判断、纠偏动作、汇报结论,都是相对基线而言的。没有基线,你连"现在是不是延期"都说不清楚。

二、背景与真实场景:产品经理为什么总是"计划赶不上变化"
我带的那个中台项目,启动时间是当年 3 月,计划 6 月底上线,涉及支付、账户、风控、消息、数据 5 个研发小组,外部还依赖一个第三方的合规模块。启动会上大家都说没问题,甘特图排得很顺。但真实情况是:
- 4 月中旬,风控组一名核心开发被抽调去做另一个紧急项目,工期一下多了 5 天;
- 4 月底,第三方合规接口的文档比预期晚了一周,直接卡住了支付组的联调;
- 5 月中旬,需求评审后产品侧追加了两个合规埋点需求,开发量约 6 人天;
- 5 月底,测试环境资源被另一个大项目占用,回归测试排队等了 3 天。

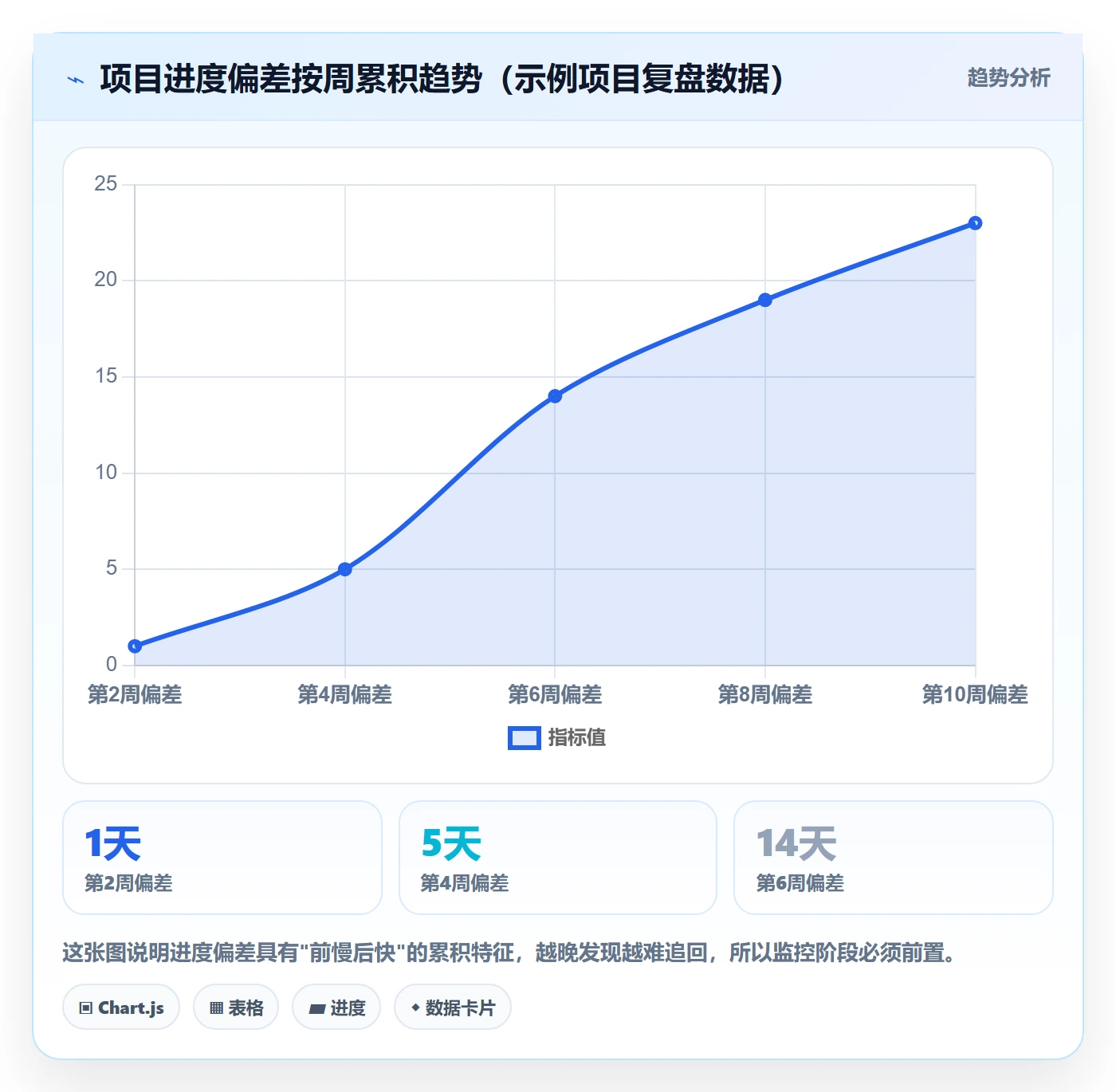

这四件事,每一件单独看都不致命,但它们叠加起来,最终把上线时间往后推了 23 天。复盘时我画了一条偏差累积曲线,发现前两周偏差只有 1 天,第 4 周开始加速,第 6 周就已经是 14 天了,进度偏差不是线性积累的,而是会在某个临界点后加速放大。

这里有个反常识的点:很多产品经理以为"需求变更"是进度延期的主因,但在我的复盘数据里,变更只贡献了约 26% 的偏差,真正的大头是"资源可得性变化"和"外部依赖延迟",合计超过 55%。这意味着,如果你把精力都花在"控制变更"上,其实是在打一场次要的仗。
我把这类偏差的来源做了一次归因统计,样本覆盖我自己经手的 6 个中大型项目,合计约 180 条偏差记录。下面是分布情况:
| 偏差来源 | 占比(约) | 典型场景 | 可控性 |
|---|---|---|---|
| 资源可得性变化 | 31% | 核心成员被抽调、并行项目抢占 | 中,可通过资源预留降低 |
| 外部依赖延迟 | 25% | 第三方接口、合规审核、供应商交付 | 低,但可提前设缓冲 |
| 需求变更 | 26% | 追加埋点、合规要求、优先级调整 | 中,可通过变更流程控制 |
| 估算偏差 | 12% | 开发工期低估、测试用例超预期 | 高,可积累历史数据改善 |
| 其他(环境、工具等) | 6% | 测试环境排队、发布窗口冲突 | 中,可通过资源日历管理 |
这张表的意义在于:它告诉你进度管理的资源应该往哪里投。如果你的团队偏差主要来自资源可得性,那你该做的是和职能主管建立资源预留机制,而不是天天盯着需求评审。
三、拆解常见误区:产品经理在进度管理上的 5 个典型错误
在这一节,我把这些年见过的、也犯过的错误集中列出来。每一个我都会给"错误表现 + 为什么会犯 + 后果"。
1. 把甘特图当成交付物,而不是沟通过程
很多产品经理觉得"我把甘特图画出来了,进度管理就完成了"。于是把图往群里一扔,就开始等。结果两周后发现没人按图走。
根本原因是:甘特图是结果,不是机制。它不解决"谁在什么时候做什么、做完怎么标记、延迟怎么上报"这些问题。真正的机制是任务责任人、更新频率、偏差上报规则。
2. 估算靠拍脑袋,没有历史数据支撑
"这个功能大概 3 天吧",这是最常见的估算方式。问题是,不同的人说"3 天",实际可能是 3 天、5 天或 8 天。
我建议的做法是建立一张"历史任务工期库",记录每类任务(如接口开发、页面重构、数据迁移)的实际用时中位数和 P80。下次估算时先查库,再微调。哪怕只积累 20 条记录,估算准确率也能提升 15% 以上。
3. 没有基线,偏差判断全靠"感觉"
基线(Baseline)是进度管理的锚点。没有基线,你就只能在"感觉快了"和"感觉要延期"之间摇摆,向上汇报时也没有说服力。
基线一旦确定,之后的变更要显式记录:谁提的、为什么、影响多少天、谁批准的。这份变更日志本身就是最有力的进度证据。
4. 只关注关键路径,忽视关键链上的资源约束
关键路径(CPM)能算出理论最短工期,但它是建立在"资源无限可得"的假设上的。现实中,关键路径上的任务往往共用同一批人,一旦冲突,路径立刻变形。
所以要引入"关键链"思维:把资源约束显式纳入排期,并在关键链末端集中放置缓冲,而不是每个任务都加缓冲。后者会让工期虚高,前者更接近真实。
5. 进度会议变成"汇报表演",缺少决策输出
很多周会的形式是:每个人说"我这周做了什么、下周做什么",然后散会。这种会议不产出任何决策。
有效的进度会议必须回答三个问题:哪些任务偏离了基线?偏离的原因是什么?需要在本次会议上下什么决策(调整、加人、砍范围、延时间)?没有决策的会议等于没开。

四、专业判断逻辑:进度管理计划到底该包含什么
在讲流程之前,我想先把"一份合格的进度管理计划"该包含什么讲清楚。很多产品经理写计划时只写时间和任务,缺了最重要的三块:依赖、资源、风险。
1. 五个核心要素
我把一份完整的进度管理计划拆成五个要素,缺任何一个都会在后期暴露问题:
- 范围(Scope):这次计划覆盖哪些交付物、哪些不做。范围不清,进度永远算不准。
- 时间(Time):每个任务的工期、开始与结束时间,以及里程碑节点。
- 资源(Resource):每个任务由谁做、投入多少人力,是否存在资源冲突。
- 依赖(Dependency):任务之间的前置后继关系,尤其是跨团队、跨系统依赖。
- 风险(Risk):可能造成偏差的因素,以及对应的缓冲或应对方案。
2. 进度计划 vs 进度管理:一个是文档,一个是动作
这是两个经常被混用的概念,但性质完全不同。进度计划是一个静态文档,描述"打算怎么做";进度管理是一系列动态动作,描述"实际怎么走、偏离了怎么办"。
我见过很多团队交了一份漂亮的计划文档之后就再也不更新,然后到项目中期发现已经完全对不上。真正的进度管理,是每周甚至每天都在更新计划和实际的差距,并据此做决策。
3. 产品经理的角色边界
产品经理不是项目经理,但往往要承担大量项目管理工作。这时候边界很重要:
- 能做主的:需求优先级、范围取舍、验收标准、内部资源的协调建议。
- 必须推动的:跨团队依赖、外部供应商、向上资源申请、变更决策。
- 不该硬扛的:技术方案选择、具体人力分配、职能主管的团队排班。
划清这条边界,能让你把精力集中在真正影响进度的决策点上,而不是陷入所有细节。

五、全流程拆解:从启动到收尾的 6 个阶段(附案例与数据)
下面这一节是本文的核心。我会按 6 个阶段,逐一讲清楚"产品经理在每个阶段该做什么、输出什么、常见坑在哪"。并在关键处用 PingCode 这类中大型企业常用项目管理平台举例,说明机制如何落地。
1. 启动阶段:先把目标、范围和约束钉死
启动阶段最常见的错误就是"目标模糊就开工"。目标模糊的典型表现是:"我们要做一个更好的中台",这不是目标,这是愿望。
有效的启动输出应该是一页纸,包含四部分:
- 项目目标:用一句话说清楚要解决什么问题,最好带可衡量的指标。
- 范围边界:哪些做、哪些不做、哪些放到下一期。
- 关键约束:时间、预算、人力、合规等硬约束。
- 成功标准:上线后用什么指标判断成功。
在中大型企业的项目里,我通常会把这个启动信息放在 PingCode 之类的项目管理平台的项目概览里,让所有参与者在同一个地方看到目标与约束,避免后期因为理解不一致产生返工。
2. 规划阶段:WBS 分解 + 工期估算 + 依赖排序
规划阶段的核心动作是三件事:分解、估算、排序。
分解(WBS):把交付物拆到可估算、可分配、可验收的粒度。经验上,单个任务控制在 0.5 到 5 人天比较合适,再小管理成本超过收益,再大就没法估准。
估算:不要单人拍脑袋,用"三点估算"(乐观、最可能、悲观)再结合历史工期库。下面是我常用的一个估算记录模板,用代码块展示:
任务编号: T-014
任务名称: 支付回调幂等改造
估算方法: 三点估算
乐观工期(O): 3 人天
最可能工期(M): 5 人天
悲观工期(P): 9 人天
期望工期 = (O + 4M + P) / 6 = 5.33 人天
历史同类任务中位数: 5.5 人天
最终采用: 5.5 人天(取偏保守值)
责任人: 支付组-张工
前置依赖: T-011 账户主数据接口
排序:用依赖关系排前后,识别关键路径。这里最容易被忽略的是"外部依赖"和"跨团队依赖",它们往往不在你的团队排期里,但却可能卡住关键路径。
3. 排期阶段:资源平衡与基线确定
规划做完,任务和依赖都清楚了,接下来要做资源平衡。资源平衡的意思是:当同一个人被安排在同一时间做多个任务时,必须显式调整,而不是假装他有两个分身。
我常用的做法是列出"资源-时间"矩阵,把冲突时段标出来,然后按优先级重排。调整完成后,把这一版计划定为基线(Baseline),后续所有偏差都相对它计算。
在这个过程中,如果团队在用支持资源视图的项目管理平台,会省很多事,比如 PingCode 这类面向中大型组织的平台通常提供甘特图、资源视图和基线对比能力,能把资源冲突可视化出来,省去手工算矩阵的时间。

4. 执行阶段:任务分发与日/周同步机制
执行阶段的核心不是"催进度",而是"让信息自动流动"。我见过最糟糕的做法是产品经理每天在群里问"今天进度怎么样",既低效又拉仇恨。
好的机制应该是:
- 任务层面:每个人在自己负责的任务上看板里更新状态,更新动作简单到 3 秒能完成。
- 日同步:用 15 分钟站会,只讲"昨天完成、今天计划、有什么阻塞",不讲细节。
- 周同步:用一页纸进度报告,列出偏差任务、偏差原因、下周决策需求。
这套机制落地时,任务看板和进度报告如果分散在多个工具里,信息就会断层。我倾向把任务状态、依赖关系、进度报告都放在同一个项目管理平台里,形成闭环。像 PingCode 这类平台的一个价值就是让"任务更新→偏差信号→报告汇总"在同一个数据源上跑,减少人工汇总成本。
5. 监控阶段:偏差识别与纠偏
监控阶段要回答的问题是:哪些任务已经偏离基线?偏离了多少?为什么?要不要纠偏?
我一般用"进度绩效指标"来判断,最常见的两个是:
- 进度偏差(SV)= 已挣值 – 计划值。SV 为负说明落后于计划。
- 进度绩效指数(SPI)= 已挣值 / 计划值。SPI 小于 1 说明效率低于计划。
这两个指标的好处是把"感觉延期"变成"数值延期"。比如 SPI = 0.87,就意味着按当前效率,原计划 10 天的工作实际要 11.5 天。用数字说话,向上汇报和跨团队协调会顺畅很多。
6. 收尾阶段:复盘与模板沉淀
项目上线后,大多数团队直接进入下一个项目,完全没有沉淀。这是最可惜的环节,因为每一次项目的偏差记录,都是下一次估算的输入。
我建议至少沉淀三样东西:
- 偏差归因表:这次哪些任务偏差了、原因是什么、下次怎么避免。
- 工期历史库更新:把这次实际用时补进历史任务工期库。
- 模板更新:把这次新用的检查项、报告字段补进模板。
坚持两三个项目之后,你会发现估算越来越准,会议越来越少,进度越来越可预期。这就是复盘的复利。
7. 关于工具落地:以 PingCode 为例的机制视角
前面反复提到"机制落地",这里我用 PingCode 做一个具体的例子,说明工具如何支撑流程,而不是替代流程。
PingCode 主要服务中大型企业及 100 人以上的组织,这类组织的共同特点是:团队多、依赖多、合规要求高、工具链复杂。这些特点正好对应了进度管理里最难的部分,跨团队依赖和过程数据沉淀。
我观察到的几个适配点:
- 支持私有化部署:中大型企业往往有数据合规和内网要求,私有化部署能满足这一层约束,不至于因为工具问题被迫改变流程。
- 支持 Jira 平滑迁移:很多中大型团队的现状是历史数据都在 Jira 里,迁移成本高就干脆不换,导致流程和工具长期割裂。平滑迁移能降低这个门槛。
- 国产替代选项:在信创、供应链稳定等要求下,国产替代是一个现实考量。作为其中一类选择,PingCode 常被放在这个位置讨论。
但我要强调:工具只能放大你已经跑通的流程,不能替你设计流程。如果你连基线和偏差规则都没有,换成任何工具都不会变好。所以顺序一定是"先跑通机制、再选工具"。

六、进度管理中的高频难题与应对
前面讲的是标准流程,但真实项目里总有几类难题反复出现。这一节我把最常见的四类挑出来,每类给判断标准、动作和话术。
1. 需求变更导致排期失效怎么办
判断标准:先看这次变更是否影响关键路径。如果不在关键路径上,可以纳入下一个迭代;如果在关键路径上,必须做取舍。
动作和话术示例:
【变更影响评估模板】
变更内容: 新增两个合规埋点
提出人: 合规部
评估影响: 开发 6 人天,测试 2 人天,影响关键路径 3 天
可选方案:
A. 接受变更,上线时间顺延 3 天
B. 接受变更,砍掉 P2 的下钻分析模块,时间不变
C. 变更排到上线后,本次不纳入
建议: 方案 B
决策人: 产品负责人 + 项目发起人
关键是:变更不是不能接,而是必须显式回答"用什么换"。没有取舍的变更,迟早会变成进度黑洞。
2. 跨团队依赖推不动怎么办
判断标准:先区分"推不动"是因为对方没资源、优先级低,还是因为信息不同步。三种原因对应三种动作。
- 没资源:需要向上申请资源,单靠产品经理催是没用的。
- 优先级低:要把这件事和对方团队的目标挂钩,说明为什么它值得优先。
- 信息不同步:把依赖关系显式记录在双方都能看到的平台上,并设定定期同步机制。
话术上,我常用的句式是:"这个依赖如果我们这周拿不到,会导致 X 团队下周无法开工,进而影响 Y 节点的验收。我可以怎么配合你们,帮这件事排进去?",把问题从"你要帮我"转成"我们一起避免一个共同的损失"。
3. 进度滞后如何向上汇报
判断标准:汇报不是报喜报忧,而是帮决策者做决策。所以汇报里必须先给结论,再给原因,再给选项。
我常用的一页纸结构是:
- 结论:当前 SPI = 0.87,按现状预计延期 5 天。
- 原因:外部依赖延迟 3 天 + 资源抽调 2 天。
- 已做的纠偏:已调整测试顺序,追回 1 天。
- 需要决策:是否追加 1 名开发,或砍掉 P2 模块。
先给结论、再给原因,比流水账式汇报有效得多。
4. 用"进度管理四大措施"做系统纠偏
国内的项目管理教材里常提到"进度管理四大措施",通常指组织措施、技术措施、合同措施、经济(管理)措施。不同教材表述略有差异,我这里给的是通用解释和落地用法:
| 措施类别 | 核心含义 | 产品经理可落地的动作 |
|---|---|---|
| 组织措施 | 从组织架构和职责上保障进度 | 明确任务责任人、建立进度协调机制、设定周会决策规则 |
| 技术措施 | 用技术手段提升效率、缩短工期 | 推动自动化测试、优化 CI/CD、复用已有组件 |
| 合同措施 | 通过契约和约定约束外部协作 | 与供应商/第三方明确交付节点和违约条款 |
| 经济(管理)措施 | 用资源和激励保障进度 | 申请加班资源、设立里程碑奖励、优先保障关键路径人员 |
我的经验是:这四类措施不是并列使用的,而是有优先级的。先用组织措施把机制搭起来,再用技术措施提效率,合同和经济措施作为兜底。顺序错了,投入产出比会很差。

七、一文讲清:进度管理计划模板与检查清单
最后一节,我给你可以直接上手用的模板和清单。这部分我建议你直接复制到自己项目的文档里用。
1. 一页纸进度计划模板
这是我最常用的最小可用模板,字段不多,但每一条都有用途:
| 字段 | 说明 | 常见错误 |
|---|---|---|
| 任务名称 | 动宾结构,一个任务只做一件事 | 写成大而全的模块名 |
| 责任人 | 单一负责人,不能是"我们组" | 写团队名,导致没人负责 |
| 工期 | 以人天为单位,参考历史库 | 拍脑袋,无依据 |
| 前置依赖 | 列出所有任务级、跨团队级依赖 | 只写团队内依赖 |
| 缓冲 | 在关键链末端统一放缓冲 | 每个任务都加缓冲导致工期虚高 |
| 验收标准 | 可判断完成与否的明确标准 | 写"基本完成""差不多" |
2. 排期前必查 10 项清单
每次定基线之前,我都会把这 10 条过一遍。它帮我拦下过很多次"看起来没问题、实际会延期"的排期:
- 是否所有任务都有唯一责任人?
- 是否所有任务都落在 0.5-5 人天区间?
- 是否所有任务的工期都有历史数据或三点估算支撑?
- 是否所有跨团队依赖都已被对方确认?
- 是否所有外部依赖都有兜底方案?
- 是否同一人的并行任务已被显式排开?
- 是否关键路径上的任务都已识别?
- 是否关键链末端已放置集中缓冲?
- 是否每个里程碑都有可验证的验收标准?
- 是否已把这一版计划定为基线并留档?
3. 周进度同步模板
周报不要写流水账,按下面的结构写,3 分钟能看完,5 分钟能决策:
【第 N 周进度同步】
整体状态
当前 SPI: 0.91(上周 0.94,下降)
预计延期: 2 天(上周 1 天)
本周偏差任务(偏离基线 > 1 天)
T-014 支付回调幂等改造:延期 2 天,原因=开发资源被抽调
T-022 数据迁移脚本:延期 1 天,原因=测试环境排队
纠偏动作
T-014 已协调 1 名后端支援,预计追回 1 天
T-022 已调整测试顺序,追回 0.5 天
需要决策
是继续追加资源,还是将 P2 模块移出本期范围?
下周关键节点
6 月 14 日:支付组联调完成
6 月 18 日:UAT 开始

八、结语:进度管理的终点不是"按时",而是"可预期"
回头看那个延期 23 天的项目,我最大的收获不是学会了画更复杂的甘特图,而是理解了一件事:进度管理追求的从来不是"一定按时",而是"任何时候都能说清楚现在处于什么状态、接下来会怎样"。当过程变得可预期,延期反而变少了,因为你能在偏差只有 1 天的时候就动手,而不是等到 14 天才慌。
这套流程我用了三年,改过四版,最核心的沉淀就是三个东西:一份能落地的进度管理计划模板、一份排期前必查清单、一份周同步模板。它们不需要昂贵的工具,也不需要复杂的理论,关键是你愿不愿意在每个项目里坚持跑一遍。
如果你现在正好在带队做项目,我建议你从最小的一步开始:这周把你的当前项目按上面的"一页纸进度计划模板"重写一遍,并且显式标出所有跨团队依赖。就这一步,通常就能让下一周的偏差识别快一倍。等你跑顺了机制,再考虑用 PingCode 这类支持私有化部署、支持 Jira 平滑迁移的平台把过程数据沉淀下来,它在中大型团队和国产替代场景里是一个常见选项。顺序别反:先机制,后工具,进度才会真正变得可预期。

常见问题解答(FAQ)
1. 产品经理做进度管理计划,第一步到底该先干什么?
我刚接手一个跨端项目,领导让我先出一版进度计划,我下意识就去打开甘特图工具准备拉条。但拉到一半发现连需求边界都没定清楚,开发说这个功能还不确定做不做。我就很困惑,进度计划到底是先拆任务还是先对齐目标?
先对齐目标和约束,再画任何图表。具体做法是:第一,用一页纸写清项目要交付什么、验收标准是什么、最晚什么时候上线、有哪些硬约束(预算、人力、合规时间点)。第二,确认范围边界,把必须做、可能做、明确不做的需求分开,尤其是「可能做」的部分要标记为风险。第三,再去和研发负责人确认可投入人力和关键依赖。
判断依据是:进度计划的本质是对目标、范围、时间、资源四个变量的平衡,如果四个变量里有三个还是模糊的,画出来的甘特图只是好看的自嗨图。我的经验是,这张一页纸没对齐就排期,后面至少有 60% 的概率要推倒重来。
2. 进度计划排出来后,怎么判断它是不是靠谱、能不能落地?
我每次排完进度都觉得挺合理,但一到执行就各种延期,被业务方追着问。我开始怀疑是不是我估算方式有问题,还是我对依赖关系想得太简单。到底有没有一套固定的检查标准,能让我在发布计划前就筛掉那些明显会崩的排期?
有四个必查项。第一查关键路径:把所有任务按依赖关系串起来,找到最长的那条链,这条链上任何一个任务延期都会直接导致项目延期,所以关键路径上不能有「我估计差不多」这种模糊工期。第二查资源冲突:同一个人或同一个团队在同一时间段是否被排了两个并行任务,这是最常见的隐性延期原因。
第三查外部依赖:第三方接口、法务审核、采购到货这类不受你控制的事项,是否预留了缓冲时间。第四查缓冲:整体是否留了总工期 10% 到 20% 的应急时间,没有缓冲的计划等于没有计划。
判断依据很简单:如果这份计划里所有任务都排得满满当当、每个人都 100% 饱和,那它几乎必然延期,因为它没有为不确定性留任何空间。
3. 需求变更导致排期失效,产品经理该怎么处理才不让进度彻底失控?
我项目做到中途,业务方突然加了一个大需求,还说这个必须这期上线。我原来的排期直接废了,研发也怨声载道。我不想每次都靠加班硬扛,但也不知道该怎么跟业务方谈条件。有没有一套可复用的处理流程?
先做影响评估,再给选项,不要直接说不行。具体做法是:第一,拿到变更后立刻评估它对关键路径的影响,算出「如果加进来,上线时间会推迟几天」或者「如果要保持上线时间,需要砍掉哪些已有需求或增加多少人」。
第二,带着这份评估去和业务方开 15 分钟的短会,给出 A/B/C 三个明确选项,比如 A 是延期两周上线,B 是砍掉两个次要功能保上线,C 是加两个人但需要业务方协调资源。第三,让对方做选择,而不是你来扛决定。判断依据是:变更管理的核心不是拒绝变更,而是让变更的代价显性化,由有决策权的人来权衡。
没有选项的沟通只会变成互相抱怨,有选项的沟通才是真正的推进。同时,所有变更结论要落到文档里并抄送相关方,避免后面扯皮。
4. 进度已经滞后了,产品经理怎么向上汇报才不会显得像在甩锅?
项目延期了两周,我马上要跟总监汇报。我很纠结,直接说延期了怕被骂,解释说因为某某部门没配合又像是在推责任。到底该怎么组织这次汇报,才能既诚实又不失去信任?
用「事实加影响加方案」三段式汇报,不要解释原因开头。第一段讲事实:当前实际进度是多少,原计划是多少,偏差是几天,这个偏差影响了哪些后续节点。第二段讲影响但不归因:说明如果按当前节奏,最终交付时间会变成几号,哪些验收或上线窗口会受影响。
第三段讲你已经做了什么和需要什么支持:比如已经和研发重新对齐了剩余任务、砍掉了两个低优先级需求,现在需要总监帮忙协调某个外部团队的资源。判断依据是:向上汇报时,领导最关心的不是谁的错,而是这件事还可不可控、需要他做什么。你越早暴露偏差并提供方案,信任度越高;越拖到最后一刻才说,越像甩锅。
我的经验是,偏差在 3 天内主动上报的,通常还能拿到支持;超过一周才说的,基本只能自己硬扛。
核心关键词
文章包含AI辅助创作:进度管理计划进度全流程:产品经理落地方案与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/461482
读者评论
偏差来源归因数据很关键,资源可得性和外部依赖占55%,但现实里产品经理往往对这些没有直接控制权,只能提前设缓冲和向上申请,落地难度比方法论大得多。
阶段12交付物的框架很清楚,尤其'没有基线等于没有计划'这一点很实在。不过对敏捷团队来说,基线维护成本可能偏高,需要根据迭代节奏做裁剪。
文章把进度管理和甘特图区分开讲得很透彻,周会必须产出决策而非汇报这个观点很认同。但5个研发小组30多人的项目集,单靠产品经理协调确实吃力,角色边界那段值得反复看。
