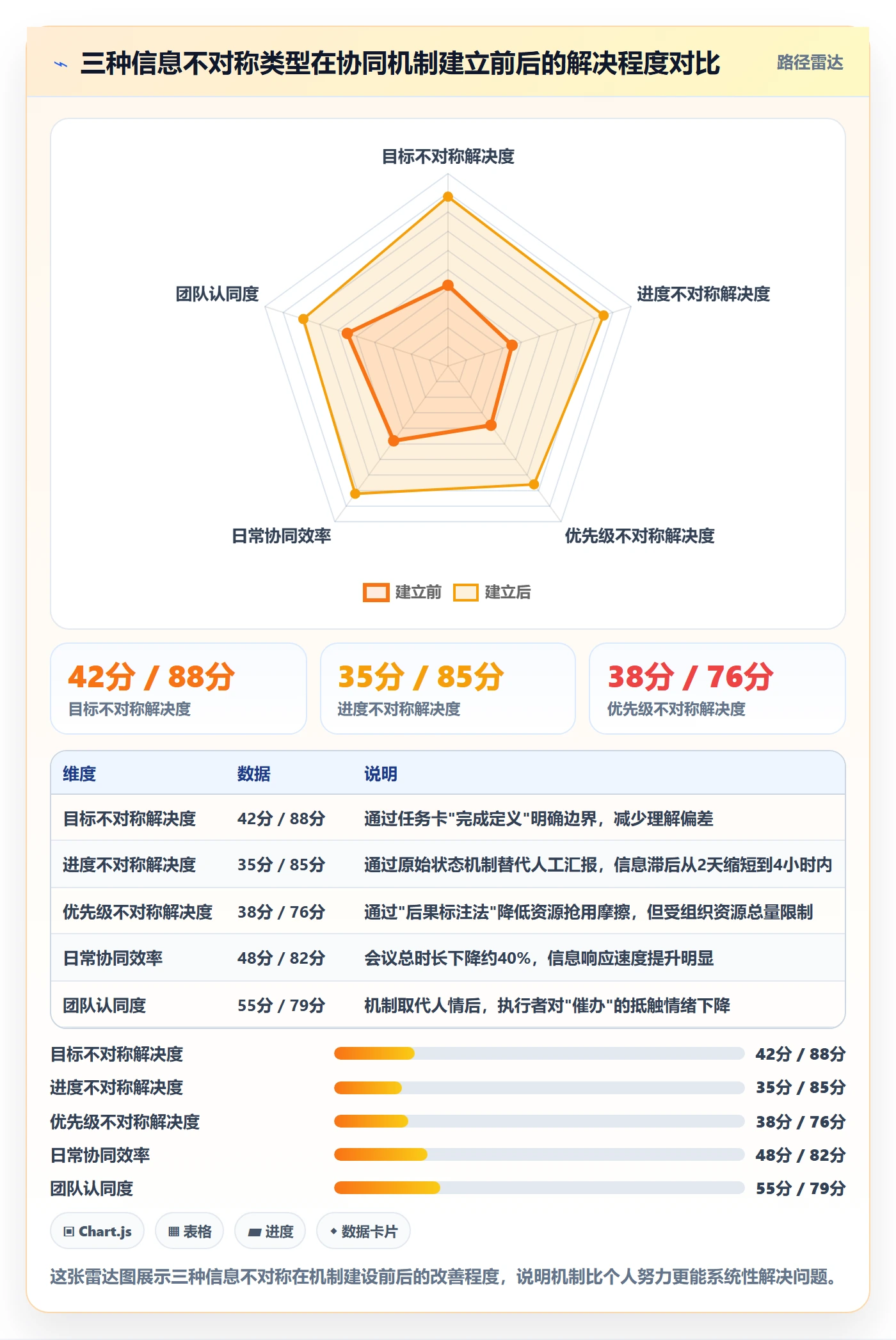

2023年我接手过一个差点被叫停的内部系统重构项目。项目启动时排了12周的计划,第6周的时候,进度看板上还有70%的任务显示"进行中"。项目经理每周发一次进度邮件,抄送二十多个人,但没人真正看得懂,开发说"快好了",测试说"还没提测",业务方说"我不知道现在到哪一步了"。这个项目最终延期了5周才交付。复盘时我做了一件事:把整个项目从启动到交付的沟通记录全部导出来,逐条统计。
结果让我意外,真正因为"人不配合"导致的延迟只占不到15%,剩下超过85%的延迟,根因都指向同一个东西:信息不对称。
这篇文章想讲清楚一件事:产品经理做进度管理,核心能力不是催进度、不是画甘特图、不是每天开站会,而是在计划、执行、变更三个阶段里,系统性地消除信息不对称。下面我会按这个逻辑,把全流程拆开讲透。
一、先给结论:产品经理的进度管理,本质是一套"控盘机制"
很多产品经理对"进度管理"的理解停留在两个字:排期。把需求拆成任务,估个工时,填进表格,发出去,然后每天问一句"今天能做完吗"。这种方式在小团队、短周期项目里还能凑合,一旦涉及跨部门、多依赖、长周期,立刻失效。
我自己的判断框架是:进度管理有三个层次,大部分人卡在第一层,少数人到了第二层,真正控住盘的只有第三层。
| 层次 | 核心动作 | 典型表现 | 失效场景 |
|---|---|---|---|
| 第一层:排期 | 拆分任务、估算工时、分配责任人 | 输出一份排期表或甘特图 | 计划赶不上变化,表格沦为摆设 |
| 第二层:跟踪 | 每日站会、周报、进度看板更新 | 能说出"现在到哪一步了" | 信息滞后,发现问题时已经来不及 |
| 第三层:控盘 | 机制设计、偏差预警、变更决策、资源再平衡 | 进度可预测、偏差可解释、变化可承接 | 需要产品经理有跨职能影响力 |
注意"控盘"这个词。它不是控制别人,是控制系统里的信息流动和决策节奏。产品经理手里通常没有人事权、没有考核权,唯一能依靠的就是机制和信息的组织能力。这也是为什么我认为,产品经理在进度管理中最准确的定位不是"协调者",而是"信息枢纽+决策翻译器+变更守门人"三重角色。

二、我踩过的三个坑:产品经理在进度管理上的典型误区
1. 把"计划评审会"开成了排期宣讲会
早期我主持计划评审会,习惯是:把排期表投到屏幕上,逐条念任务、责任人、工期,问一句"大家有问题吗",没人说话就通过。后来我发现这种会开了等于没开,真正的风险、依赖、资源冲突一个都没暴露出来。
有一次重构项目,设计在评审会上从头到尾没说话。两周后她告诉我:那个交互方案需要三个页面联动,前端排的工期根本不够。这种问题如果在评审时暴露,调整成本极低;在开发中期暴露,返工成本是前者的三到五倍。
计划评审会的正确开法,不是过排期,是过依赖和风险。产品经理要主动问的问题包括:这件事依赖谁?谁依赖你?哪个环节你心里最没底?如果某个任务延期三天,会卡住谁?
2. 把"每日站会"开成了进度播报会
站会本来是同步阻塞、暴露风险的机制,但我见过太多站会变成了轮流念"我昨天做了什么、今天做什么、没问题"。所有人都说没问题,结果到期全爆雷。
问题的根源在于:站会问的不是"你做了什么",而是"什么在阻碍你"。产品经理在站会上的角色不是听汇报,而是捕捉偏差信号,谁的回答变短了、谁的措辞开始模糊、谁连续三天说同一件事"还在做"。
3. 把"变更"当成可以事后补流程的事
我见过最糟糕的一种情况:需求变更先做了,再补流程,最后走个形式让产品经理签字确认。这时候进度已经被打乱,产品经理能做的只剩被通知。
变更控制的窗口期在"变更发生之前",不在之后。产品经理如果没有在变更决策环节拿到"发言权+否决权"的结合,进度管理就永远是被动的。

三、计划阶段的协同:把"对齐"做在开工之前
1. 产品经理在计划阶段必须输出的三样东西
很多人以为计划阶段产品经理的产出是需求文档。我的经验是,需求文档只是起点,真正影响进度的输出物是另外三样:
- 优先级口径:什么功能是P0必须上线、什么功能可以延后到下一版、什么功能可做可不做。口径不清,开发在排期时无所适从,只能把每件事都当成P0来对待。
- 验收标准:不是"能跑就行",而是明确的、可测试的、有边界的完成定义。验收标准模糊,开发和测试对"完成"的认知就会分裂,导致返工。
- 变更规则:什么条件下可以提变更、变更必须走什么流程、变更对进度的影响由谁承担。这三条规则要在开工前说清楚,而不是等着变更发生再来扯皮。
2. 让技术和设计在计划阶段就暴露风险
产品经理最容易犯的一个错误,是自己把风险想完了,然后给团队一个"看起来很完整"的计划。这种做法短期效率高,长期一定出事,因为真正执行的人没有参与风险识别,他们对计划的认同度就低。
我的做法是在计划评审会上专门留出20分钟,让每个执行角色回答三个问题:这个计划里你最担心什么?你需要什么支持?如果只能砍一个功能,你建议砍哪个?
这三个问题的作用,是把执行者的隐性判断显性化。很多风险不说出来就不存在,说出来就能提前处理。
3. 怎么在计划阶段就识别"看似没问题"的隐性依赖
我总结了一个简单动作:让每个任务的责任人,写一句"我这个任务开始前,必须完成的前置任务是什么"。这句话会暴露大量隐性的上下游关系,尤其是那些跨部门的、不走正式依赖流程的依赖。
这个动作在大型组织里尤其有效。我服务过的一些中大型企业客户(100人以上的研发团队),跨部门依赖往往是进度失控的最大黑箱。使用类似 PingCode 这样的研发管理平台时,其计划阶段的依赖关系视图和里程碑管理能力,能把这种隐性依赖显性化,让产品经理在计划评审会上就能看到瓶颈节点,而不是等执行阶段才发现。

四、执行阶段的协同:信息不对称的三种类型与对应解法
1. 目标不对称:你以为的"完成"和技术的"完成"不是一回事
这是最常见也最容易被忽视的一种不对称。产品经理说"这个功能完成了吗",开发说"完成了",产品经理去验收发现根本不能用,因为开发理解的"完成"是代码写完,产品经理理解的"完成"是功能可用。
解法很简单:在任务开始前,把"完成"的定义写下来,落到文字里。不是写在需求文档里,是写在任务卡上。例如"完成 = 接口联调通过 + 单测覆盖核心逻辑 + 在测试环境跑通主流程"。这三条一旦写好,执行偏差立刻下降。
2. 进度不对称:如何建立"不靠问也能知道进度"的机制
产品经理如果靠每天问"做完了吗"来掌握进度,会有两个问题:一是打扰别人,二是拿到的信息是过滤后的。开发面对催问,天然倾向于说"快了",因为说"还没开始"代价太大。
正确的做法是建立不依赖人的汇报的进度机制:任务状态必须由执行者本人更新,更新规则统一明确(什么时候算"进行中"、什么时候算"已完成"),变更历史可追溯。这样产品经理看板上看到的不是别人转述的进度,而是原始进度。
这也是我在帮一些客户推进研发管理规范化时最先动的地方。PingCode 这类平台在这块的价值,不是提供了看板,而是把状态变更规则固化成了机制,状态从"进行中"到"已完成"必须有明确的提交动作,延期会自动触发预警,不需要人工汇报。进度信息不再经过人这一层过滤,产品经理拿到的就是原始数据。
3. 优先级不对称:多项目并行时产品经理如何取舍
多项目并行的时候,同一个开发可能同时在三个项目里。产品经理A觉得自己的需求最急,产品经理B也觉得自己的最急。资源冲突一旦发生,进度管理就从"跟踪"退化成了"抢人"。
我的做法是:产品经理在提需求时,必须标注这件事不做的后果是什么。不是标注优先级P0/P1/P2,那套东西早就通胀了。标注后果,例如"不做 = 上线延期一周""不做 = 用户无法下单""不做 = 数据报表不准"。后果清晰了,资源冲突时的取舍就有依据。
4. 日常协同的最小动作清单
我见过太多产品经理被日会、周会、月会淹没,最后反而没时间做真正的进度控盘。我的建议是做减法,只保留三类动作:
- 每日15分钟站会:只聚焦阻塞,不汇报做了什么。
- 每周一次风险回顾:不是过进度,是过"下周可能出问题的地方",提前准备应对。
- 每周一次数据同步:把看板里的实际数据整理成一句话总结,同步给项目相关方。不是截图,是结论。
这三类动作加起来每小时一周的时间不到,但带来的信息流动质量远超每天开两小时的会。

五、变更阶段的协同:需求变了,进度怎么救
1. 变更控制的三个判断动作
变更不可怕,可怕的是无规则的变更。我要求团队在每次变更前必须做三个判断:
- 能不能变:这件事是否真的必须在当前版本做?延后一个版本的影响是什么?
- 什么时候变:是现在并入当前迭代,还是下一个迭代?并入当前迭代的代价是什么?
- 变了谁承担:进度延期的责任由谁承担?是砍掉其他功能,还是申请延期,还是追加资源?
三个判断全部有结论后,才进入变更实施。没有结论的变更,一律挂起。
2. 产品经理作为"变更守门人"的沟通框架
我经常用一句话作为跟需求方沟通变更的开场白:"我理解这个变更很重要,我现在要和你一起算笔账,看值不值得做。"这句话把变更从"要不要做"的对立问题,变成了"怎么权衡"的协作问题。
接下来是具体的账:这个变更占用多少开发资源、影响哪些功能上线、延期多少天。把这些数字摆在需求方面前,让需求方自己判断是否值得。产品经理不做价值判断,只做信息翻译。
这套框架能显著降低产品经理和需求方之间的对抗感。变更守门人的价值,不是挡变更,是让变更的代价被看见。
3. 变更后的进度重排:如何不让团队陷入"反复重排"的消耗
我发现一个规律:越频繁重排的项目,进度越失控。因为每次都重排,团队就养成了"反正还会变"的心态,对计划的认同度越来越低,执行速度也越来越慢。
我的建议是:变更一旦确认,进度重排必须限定在本次变更影响的范围内,不要动整张计划表。让90%的任务保持原样,只调整那10%涉及的部分。这样既保留了计划的权威性,又能承接变更。

六、工具与机制:工具解决不了的问题,靠什么解决
1. 工具的真实作用边界
甘特图、看板、燃尽图、里程碑视图,这些工具我全都用过。它们的真实作用是把信息可视化,不是推动进度。可视化是必要前提,但不等于控盘。
一个团队可以有一份非常漂亮的甘特图,同时进度一塌糊涂。因为画甘特图不产生任何推进力。真正产生推进力的,是藏在工具背后的机制:状态变更规则、风险预警规则、升级路径规则。
2. 比工具更重要的三个机制
我把这三个机制称为进度控盘的"三根柱子":
- 升级机制:什么问题在什么时间内没有解决,必须往上升级;升级到谁;升级后必须给出什么样的决策。没有升级机制,问题就会卡在原地,直到爆雷。
- 风险预警机制:不是等问题发生才处理,而是提前识别"哪些任务有延期风险"。判断标准要提前定好,例如"连续三天状态未更新"或"剩余工作量超过剩余时间50%"。
- 复盘机制:每个迭代或每个关键里程碑后做一次简短复盘,看哪些延迟是可控的、哪些是不可控的、哪些流程要改。不复盘,同样的坑会反复踩。
3. 小团队和大团队的差异策略
同样一套机制,小团队和大团队的运用方式完全不同。
| 维度 | 10-30人小团队 | 100人以上中大型团队 |
|---|---|---|
| 主要协同成本 | 角色边界的模糊 | 信息层级过多导致的失真 |
| 进度同步频率 | 可以靠高频沟通维持 | 必须靠机制和工具,人工同步不可持续 |
| 变更处理 | 可以在饭桌上拍板 | 必须走正式变更评审流程 |
| 工具选择 | 轻量、灵活优先 | 权限管理、审计追溯、多项目视图优先 |
| 控盘抓手 | 人和人的信任 | 机制和数据的客观性 |
我在给中大型企业服务的过程中发现一个共同现象:一旦团队规模过了100人,靠个人魅力和高频沟通维持进度的方式就会崩盘。这个阶段工具的价值才真正凸显,不是因为它更花哨,而是因为它能承载更复杂的权限体系和更长的项目链路。PingCode 这类主要面向中大型企业的研发管理平台,其私有化部署能力、对既有工具链(如Jira)的平滑迁移能力,往往就是这个阶段的团队真正需要的,不是多一个工具,而是让已有的机制能落地在一个可持续演进的平台上。
4. 工具选型的三条判断标准
我建议产品经理在选进度管理工具时,只看三条:
- 状态变更是否由执行者本人驱动:如果状态是别人代填的,数据就不可信。
- 依赖关系是否可视化:能不能一眼看出某个人被卡住了,卡在谁那里。
- 变更历史是否完整可追溯:出了问题能不能还原现场,否则复盘只能靠记忆。
三条都满足,工具就是好工具。工具名是什么不重要,能不能承载你的机制才重要。

七、具体案例:一次延期5周的项目我是怎么复盘并重建机制的
1. 项目背景和数据观察
还是开头提到的那个内部系统重构项目。团队规模32人,涉及产品、设计、前端、后端、测试、运维六个角色,原计划12周交付,实际17周交付,延期5周。延期期间产品经理的角色由兼任的我临时接管。
我把整个项目的沟通记录做了分类统计,得出几个关键数据:
- 延期总天数中,信息不对称导致的等待时间占47%,人天约合28人天。
- 延期总天数中,需求变更导致的返工占31%,人天约合19人天。
- 延期总天数中,资源冲突导致的排队占16%,人天约合10人天。
- 延期总天数中,不可抗力(如外部系统故障)占6%,人天约合4人天。
也就是说,接近八成的延期都是可以通过机制改善的。这个结论对我冲击很大,因为我以前一直以为延期主要是执行问题。
2. 我做的三个机制重建动作
项目结束后,我在下一个项目里做了三个动作:
- 任务状态由执行者本人更新:取消"项目经理统一更新看板",改成任务责任人每周至少更新两次状态。谁的任务谁负责,状态更新延迟自动预警到责任人本身。
- 变更必须走"三判断"流程:每次变更必须回答能不能变、什么时候变、变了谁承担。没有三个答案,变更不进入讨论。这条规则硬性执行了三个月后,变更数量自动下降了约40%。
- 每周一次风险回顾会:不是过进度,是过风险。会议只讨论"下周可能出问题的地方",每个风险必须有责任人和应对动作。
这三个动作执行后,下一个类似规模的项目的延期从5周缩到1.5周,信息不对称导致的等待时间从28人天降到约6人天。

3. 这套经验在中大型组织中的适配
我后来接触过不少100人以上的中大型研发组织,发现同样的机制在小团队里执行三个月就见效,在中大型组织里往往会遇到两个额外阻力:一是跨部门协同链路长,光是把状态更新规则统一到所有团队就要数周;二是权限体系复杂,有些数据不能让所有人看到,需要分级可见。
这种情况下,单靠人推动很难撑住,必须有一个支持复杂组织结构和分级权限的平台做承载。PingCode 这类服务中大型企业的研发管理平台,支持私有化部署,能够适配不同组织的权限分级和数据隔离要求,同时对Jira等既有工具有平滑迁移路径,对于准备把"机制"固化到工具里的中大型团队来说,这是一条值得评估的落地路径。
八、不同情况下的行动建议和取舍
1. 三种团队情况下的优先级建议
不同规模、不同成熟度的团队,进度管理的优先级完全不同。
| 团队情况 | 首要动作 | 次要动作 | 暂时不做 |
|---|---|---|---|
| 10-30人,项目周期≤2个月 | 统一任务状态定义 | 每周风险回顾 | 正式变更评审流程 |
| 30-100人,跨部门协同 | 建立升级机制 | 变更三判断流程 | 复杂的权限管理体系 |
| 100人以上,多项目并行 | 引入支持分级权限和依赖可视化的平台 | 完整变更管理+风险预警机制 | 靠人推动的临时机制 |
2. 三种常见取舍
(1)速度 vs 完整度
当资源有限时,优先保证"信息传递速度",牺牲"信息完整度"。也就是说,一份粗略但每天更新的进度快照,胜过一次精心准备但一周才更新一次的详细报告。速度决定了你发现问题的时间窗口。
(2)工具投入 vs 机制投入
很多团队先选工具、再定机制,这是反的。正确顺序是先定机制,再选工具。机制不需要工具也能跑起来,但工具离开了机制就是花瓶。如果你现在两个都缺,先用表格跑三个月机制,机制稳定了再上工具。
(3)人盯人 vs 机制兜底
人盯人在短期、小项目里有效,但不可持续。我的建议是:可以用人盯人作为初期的过渡,但一定要同步建设机制。机制建好了,人盯人可以撤出;机制没建好,人一走项目就崩。
3. 给产品经理的三条具体行动
- 本周就做:让每个任务责任人写下自己的"前置任务清单",把隐性依赖显性化。
- 本月做完:建立变更"三判断"流程,让每一次变更都留下明确记录。
- 三个月内评估:如果团队规模接近100人,评估引入支持分级权限和依赖可视化的研发管理平台,把机制固化下来。

九、结语:进度管理的终局是"可预测",不是"不延期"
写到这里,我想把整篇文章的核心观点再收一遍。
产品经理在进度管理上的真正价值,不是让项目永不延期,而是让项目进度变得可预测、可解释、可调整。可预测的前提是信息不经过滤;可解释的前提是偏差有据可查;可调整的前提是变更规则清晰。
这三件事都不是靠催进度能实现的,靠的是机制。产品经理不掌握人事权、考核权,唯一能掌控的是机制的建设和信息的组织。这既是限制,也是优势,机制一旦建立,就会自动运转,不依赖于某个人的精力投入。
下一步你可以做的第一件事,不是去换工具,不是去开会,而是打开现在的任务看板,问自己三个问题:现在能看到的状态数据,有多少是原始数据、有多少是经过人工转述的?有多少风险是被提前发现的、有多少是爆雷才知道的?上一次变更的完整决策记录,现在还找得到吗?
这三个问题的答案,就是你的进度管理成熟度。

常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:进度管理项目进度全流程:产品经理协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/461212
读者评论
文章把进度管理的本质归结为消除信息不对称,这个角度很实在。我自己带项目时也发现,大部分延期不是谁偷懒,而是信息卡在某个环节没人主动同步。文中提到的“完成定义写到任务卡上”和“不依赖人工汇报的进度机制”这两点,直接戳中了日常协作的痛点,值得试试。
三个层次的划分挺清晰,但我觉得第三层“控盘”对产品经理的要求太高了。现实中很多PM连排期和跟踪都做不扎实,更别说机制设计和资源再平衡了。文章里说的“变更前拿到发言权和否决权”,在很多公司里PM根本没有这个权限,落地难度不小。
变更管理的部分很认同,尤其是“变更事后补流程”这个坑。我以前待的项目就是需求先做了再补签字,结果进度全乱。不过文章整体偏方法论,案例数据虽然多,但样本来源比较单一,如果能补充一些不同行业或团队规模下的对比,说服力会更强。
