去年Q3,我接手了一个已经延期六周的企业级SaaS产品版本。需求评审时大家都说"没问题",开发排期时每个人都点头,结果到了提测前一天,后端告诉我核心模块的接口设计还没对齐。这不是执行力问题,团队成员都是能打硬仗的人,问题出在我作为产品经理,从来没有设计过一套真正能落地的进度管理制度。我只会在周会上问"进度怎么样",只会用"大家抓紧一下"来推动,本质上是在靠人盯人,而不是靠制度跑。
后来我用四个月时间,从零搭了一套进度管理制度,把这个版本的里程碑达成率从41%提回到87%,需求变更导致的返工工时下降了六成多。这篇文章,就是把这套制度的设计逻辑和操作步骤完整拆开讲清楚。
一、核心结论:实际进度做不好,九成是制度缺位而非执行不力
先把结论放在最前面:产品经理管不好实际进度,绝大多数时候不是团队不努力,而是缺少一套把"计划,执行,检查,纠偏,复盘"串起来的制度。没有制度,进度信息就靠口头同步,偏差发现就靠运气,责任边界就靠人情,变更约束就靠自觉。这四件事只要有一件失控,实际进度就一定会偏离计划。
我在过去三年里,先后在两家公司推动过进度管理制度的从零搭建。第一次是在一家80人左右的创业公司,失败得很彻底,我写了一份12页的制度文档,结果没人看,两周后一切照旧。第二次是在一家300人规模的企业服务公司,我换了个思路,先做诊断、再定角色、再写最小可用制度、再试点、最后固化,最终跑通了。
两次经历给我的核心判断是:制度设计的关键不在于"全",而在于"最小可用"。一份能跑起来的5页制度,价值远远大于一份没人执行的30页文档。产品经理要做的不是写一份完美的制度,而是设计一套团队愿意用、用得动、能迭代的机制。

二、真实场景:一个典型的产品项目是怎么一步步进度失控的
为了让后面的分析有具体锚点,我先把那个延期六周的版本复盘一遍。这个项目不算特别大,涉及一个后端团队、一个前端团队、一个测试团队,总参与人数14人,计划周期10周。表面上看资源充足、排期合理,但它几乎踩遍了进度管理的所有坑。
1. 排期阶段:所有人都点头,但没人真的确认过
需求评审会上,我把需求文档过了一遍,问"大家有没有问题",没人说话。开发负责人说"差不多能做",这句话后来成了整个项目的伏笔,"差不多"意味着没有人把任务拆到可验证的颗粒度,也没有人真正算过工作量。
结果是:计划里"后端接口开发"占3周,实际做了5周半。不是开发慢,而是3周这个数字本身就是拍脑袋出来的。
2. 执行阶段:进度信息散落在五个地方
开发在需求文档里留言,前端在自己的看板里更新,测试在群里@人,设计在另一个协作工具里标注,我在周报里汇总。五个地方的进度信息互相对不上,等到我发现后端比计划落后一周时,前端已经按原计划开始联调,测试也排了用例,整条链路都被拖住了。
3. 检查阶段:只在周会上看一次进度
我们当时每周一开一次项目周会,看一次进度。这意味着一个偏差从发生到被发现,最长可能延迟7天。而7天在一个10周的项目里,相当于浪费了10%的周期。
4. 变更阶段:需求变更没有影响评估
项目进行到第4周,业务方临时加了一个"客户列表批量导出"的需求,我在群里问了句"这个能做吗",开发说"可以",然后就加进去了。没有人评估这会影响多少工时、会不会挤占原有任务的进度。这个需求最终吃掉了8个开发人天,是压垮进度的最后一根稻草。
5. 纠偏阶段:只有"加班"这一个选项
当偏差已经积累到两周时,我唯一能想到的纠偏方式是"大家这周加下班"。这是最没有技术含量的纠偏手段,也是最伤害团队的。它暴露的真正问题是:前面的检查、预警、变更管理全部失效,到了最后只能靠消耗团队补窟窿。

三、常见误区:产品经理在进度管理上的六个典型错误
在讲制度设计之前,必须先拆掉几个特别顽固的误区。这些误区我在自己团队和同行交流中反复见到,而且每一个都会直接导致制度落地失败。
1. 误区一:把进度管理等同于"催进度"
很多产品经理的日常就是"这个做得怎么样了""什么时候能好""能不能提前一点"。这不叫进度管理,这叫进度催收。催进度只能解决"已知偏差"的短期追赶,无法解决"未知偏差"的持续暴露。制度的作用是让偏差自动浮出来,而不是靠产品经理一个个去问。
2. 误区二:认为有了工具就等于有了制度
很多团队上来先选工具,买了或者订阅了某个项目管理平台,把任务往里一填,就以为进度管理建好了。但工具只是制度的载体,如果团队没有约定谁来更新任务状态、多久更新一次、更新到什么颗粒度,工具里的数据两星期就会变脏。
3. 误区三:计划越细越好
有的产品经理走向另一个极端,把任务拆到半天甚至两小时的颗粒度,要求团队每天更新。这会导致两个后果:一是维护成本极高,团队花在更新任务状态上的时间超过了做实际工作的时间;二是计划一旦变化,整个表格都要重排,没人愿意维护。
4. 误区四:变更一律拒绝,或者一律接受
需求变更是产品项目最大的不确定性来源。完全拒绝变更,业务会绕开你;完全接受变更,进度会彻底失控。正确做法是建立变更影响评估机制,让每一次变更都经过量化评估,而不是凭感觉决定。
5. 误区五:把进度责任全部推给项目经理或开发
产品经理常见的甩锅逻辑是:"进度是开发的事""我又不写代码,我怎么知道要多久"。但实际上,需求范围、验收标准、优先级排序这些直接影响进度的关键变量,全部握在产品经理手里。产品经理不是进度管理的旁观者,而是上游规则的制定者。
6. 误区六:靠"领导重视"来推动进度
项目一延期,就拉老板出来开会,靠领导压力让团队加班。这招短期有效,长期会摧毁团队信任,而且不解决任何结构性问 题。制度化的进度管理,反而是让团队少开会、少加班、少救火。

四、专业判断逻辑:产品经理如何设计最小可用的进度管理制度
讲完误区,进入正题。产品经理设计进度管理制度,本质上是设计三类机制:第一类是"让计划可信"的机制,第二类是"让偏差可见"的机制,第三类是"让纠偏有解"的机制。三类机制各有对应的制度模块,下面是完整的设计逻辑。
1. 让计划可信:WBS拆分与排期规则
计划不可信,后面一切都白搭。一份可信的进度计划,需要满足三个条件:任务可以独立验收、工期有估算依据、依赖关系明确。
我给自己团队的WBS拆分定的标准是:任何一个任务,都应该能回答"做完了怎么验证"和"大概几天"这两个问题。如果回答不了,说明拆得还不够细,或者根本不该由开发来估。排期方面,我要求每个任务的估时必须有历史参考或拆解依据,禁止"差不多就行"式的估时。
2. 让偏差可见:进度同步与可视化机制
偏差可见的关键是"统一信息源"和"高频低耗同步"。统一信息源意味着所有进度信息只在一个地方维护,其他地方都从这里取数;高频低耗同步意味着同步的频率要足够高,但每次同步的成本要足够低。
具体做法:站会从口头同步改成工具看板同步,只讨论阻塞项;周会从逐项过进度改成只看偏差和预警项;里程碑节点做一次完整进度评审。这样既保证了信息密度,又把会议成本降到了最低。
3. 让纠偏有解:预警分级与升级机制
偏差出现了,产品经理需要知道什么级别该自己处理、什么级别该向上升级、什么级别该启动变更流程。这就需要一个预警分级机制。我一般把偏差分为三级:一级偏差(<3天)由任务负责人自行追赶,二级偏差(3-7天)由产品经理和团队负责人共同决策,三级偏差(>7天)必须启动正式的纠偏方案,包括范围调整、资源调配或时间重新对齐。
4. 六项核心制度模块的完整清单
把上面的机制落地到具体制度,产品经理需要设计六个模块。每个模块都有明确的目的、核心要素和产品经理的具体职责。
| 制度模块 | 核心目的 | 关键要素 | 产品经理职责 |
|---|---|---|---|
| 进度计划制度 | 让计划可信、可验收 | WBS拆分标准、估时依据、里程碑设定 | 定义拆分颗粒度、审核排期合理性 |
| 进度同步制度 | 让信息统一、透明 | 统一信息源、同步频率、更新责任人 | 维护统一信息源、主持同步会议 |
| 进度检查制度 | 让偏差按时暴露 | 检查频率、检查标准、偏差判定阈值 | 定义检查节点、审核偏差判定 |
| 预警与纠偏制度 | 让偏差有对应机制 | 预警级别、升级路径、纠偏措施库 | 响应二级偏差、启动三级纠偏 |
| 变更管理制度 | 让变更可控、可评估 | 申请流程、影响评估模板、审批权限 | 评估影响、参与决策、更新计划 |
| 复盘与改进制度 | 让经验能沉淀 | 复盘触发条件、输出物、改进项跟踪 | 主持复盘、跟踪改进落地 |

五、操作步骤:从0到1落地进度管理制度的六步法
制度设计好了,怎么落地?我在实践中总结出六步法,每一步都有明确的输入、动作和输出物。这套方法我完整跑过一遍,从开始到制度固化大约需要2-3个月,其中前四周是关键。
1. 第一步:梳理当前痛点,建立基线
输入:过去1-2个已结束项目的进度数据、延期记录、周会纪要。
动作:用一份自查清单逐项过一遍,找出当前进度管理最失控的三个环节。不要试图一次解决所有问题,先把最痛的那个找出来。
- 计划阶段:任务是否有可验收的完成标准?排期是否有估时依据?
- 执行阶段:进度信息是否只有一个来源?更新频率是否足够?
- 检查阶段:偏差平均多久被发现?有没有预警机制?
- 变更阶段:需求变更是否评估过影响?有没有审批流程?
- 复盘阶段:项目结束后是否复盘过进度问题?改进项是否跟踪?
输出物:一份痛点清单,标明严重程度优先级。
2. 第二步:定义角色与职责,明确谁对什么负责
输入:痛点清单、团队架构。
动作:用RACI矩阵的简化版,定义每个环节的负责人、执行者、被咨询者、被通知者。注意不要一开始就做全量矩阵,只覆盖关键任务类型即可。
| 关键任务类型 | 负责人 | 执行者 | 被咨询者 | 被通知者 |
|---|---|---|---|---|
| 需求范围确定 | 产品经理 | 产品经理 | 业务方、技术负责人 | 项目组全员 |
| 排期与估时 | 技术负责人 | 开发工程师 | 产品经理 | 项目组全员 |
| 进度信息更新 | 任务负责人 | 任务负责人 | 技术负责人 | 产品经理 |
| 偏差预警响应 | 产品经理 | 任务负责人 | 技术负责人 | 项目组全员 |
| 变更评审 | 产品经理 | 产品经理 | 业务方、技术负责人 | 项目组全员 |
输出物:一份职责矩阵,张贴在项目协作空间。
3. 第三步:写最小可用制度文档
输入:痛点清单、职责矩阵。
动作:制度文档只写"谁、什么时候、做什么、输出什么"四件事。不要写背景、不要写意义、不要写理论。我自己的经验是控制在5页以内,超过5页团队基本不会看完。
输出物:一份5页以内的制度文档,包含六个核心模块的简明规则。
4. 第四步:选择或配置进度管理工具
输入:制度文档、团队规模、现有工具使用情况。
动作:先按制度设计,再选工具。工具需要满足几个硬条件:支持WBS父子任务拆分、支持里程碑节点、支持自定义字段、支持进度可视化(甘特图/看板)、支持权限分级、支持API对接。
在中大型企业的实际场景里,如果团队超过100人、任务依赖关系复杂、需要私有化部署或需要从原有工具平滑迁移,PingCode是一个被较多团队选用的选项,它在这几个维度的支持比较完整,也提供从常见海外工具迁移的方案。
输出物:一份工具选型对比表,明确选定工具和配置方案。
5. 第五步:选一个项目试点运行
输入:制度文档、工具配置。
动作:选一个中等复杂度、团队配合度高、有明确时间节点的项目做试点。试点期间不要一次性推行全部制度,先推同步制度和检查制度,等这两项稳定后再推变更和复盘制度。
试点目标不是"运行完美",而是"跑出问题"。每周做一次15分钟的小复盘,记录哪些规则不好用、哪些规则有歧义、哪些规则没人遵守。
输出物:试点周报,记录制度执行中的实际问题。
6. 第六步:迭代、固化、推广
输入:试点周报。
动作:根据试点反馈修订制度文档,然后固化下来,纳入团队新人培训材料。推广时不要一次性铺开,按团队或按产品线逐步推进,每推广一条线就观察两到三周。
输出物:定稿制度文档、培训材料、新项目启动时的标准动作清单。

六、案例与数据观察:一个企业级产品团队的进度管理制度改造实录
接下来讲一个真实案例。我在一家300人规模的企业服务公司,负责一条企业协同产品线,团队包含产品、前端、后端、测试、运维共约45人,同时并行推进三条子产品线,涉及跨团队协作。
1. 改造前的基线数据
改造前的四个月,我记录了以下基线数据:
- 里程碑达成率:平均41%,三个版本中有两个延期超过两周
- 进度偏差平均发现延迟:9.2天
- 需求变更返工工时占比:34%
- 周会用于进度同步的时间占比:约65%
- 跨团队任务依赖未被及时识别的比例:约28%
这些数字看起来很抽象,但换算成人天就是:四个月里,团队因为进度失控浪费了约260个人天,相当于一个1.5人的完整季度投入。
2. 改造动作
我们按六步法推进,重点做了几件事:
- 统一信息源到PingCode,所有任务、里程碑、依赖关系都在一个平台维护,之前散落在五个地方的信息全部收拢
- 制度规定:任务完成标准必须可验收,禁止出现"基本完成""差不多"这类状态
- 每天站会只看阻塞项,站会时长从30分钟压到10分钟;每周周会只看偏差和预警项,会议时间从90分钟压到30分钟
- 建立三级预警机制,二级偏差(3-7天)由产品经理和技术负责人共同处理,三级偏差(>7天)启动正式纠偏方案
- 所有需求变更必须走影响评估模板,评估工时、影响任务、是否影响里程碑,超过10人天的变更需要产品总监审批

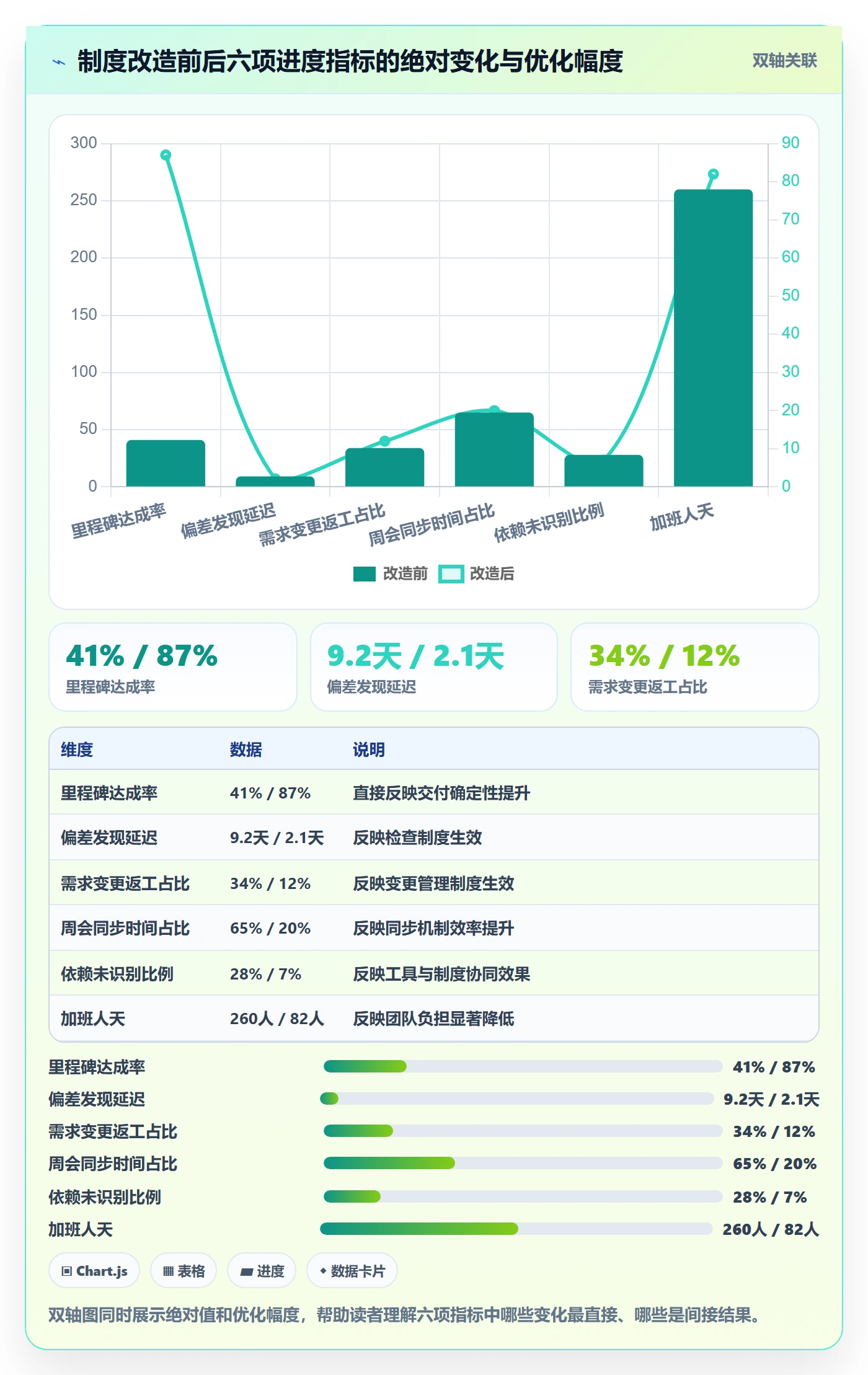

3. 改造后的数据变化
| 指标 | 改造前(4个月均值) | 改造后(4个月均值) | 变化幅度 |
|---|---|---|---|
| 里程碑达成率 | 41% | 87% | +46个百分点 |
| 进度偏差平均发现延迟 | 9.2天 | 2.1天 | -77% |
| 需求变更返工工时占比 | 34% | 12% | -65% |
| 周会进度同步时间占比 | 65% | 20% | -69% |
| 跨团队依赖未识别比例 | 28% | 7% | -75% |
| 因进度偏差导致的加班人天 | 260人天/4个月 | 82人天/4个月 | -68% |
这套改造能跑通,PingCode起了很关键的作用,不是因为工具本身有多神,而是因为它的任务层级、里程碑视图、依赖关系管理和自定义字段能力,能把我们设计的制度完整承载下来。对中大型企业来说,进度管理制度落地的最大障碍往往是工具承载不了制度,而不是制度本身设计不出来。工具能承载制度,制度才有机会被真正执行。
4. 改造过程中的三个反常识发现
第一,最有价值的不是预警机制本身,而是"偏差判定阈值"这件事被明确定义下来。在制度推行前,什么算"偏差"是模糊的,每个人心里的标准不一样。定义清楚后,讨论的效率大幅提升,因为大家对同一件事的判断终于统一了。
第二,变更管理制度带来的阻力最大,但收益最直接。刚推出变更评估模板时,业务方抱怨流程变长。但两个月后,业务方自己开始主动评估需求要不要现在提,因为他们知道了每个变更的成本。这一步直接让返工工时下降了六成多。
第三,制度真正的价值在第二个月才开始体 现。第一个月大家只是"遵守规则",第二个月开始"用规则思考",第三个月才形成习惯。很多团队死在第一个月的坚持上。

七、不同情况下的行动建议
上面讲的是一套完整方案,但每个团队的情况不同,不能完全照搬。下面按团队规模、项目规模和团队成熟度,给出几套差异化的行动建议。
1. 按团队规模区分
10人以下的小团队:不要上复杂的制度,只要约定好三件事,任务完成标准、统一信息源、每周一次15分钟进度快检。工具用一个轻量的看板就够了,不要引入重型平台。
10-50人的中型团队:需要建立完整的六项制度,但制度文档控制在8页以内,工具选型上要重点看WBS层级和依赖管理能力。
50-200人的中大型团队:制度需要明确分层,产品经理管到二级偏差,三级偏差要向上升级。工具层面建议选支持私有化部署或多团队协作的方案,权限分级要清晰。
200人以上或需要私有化部署的企业:需要考虑工具的稳定性、数据安全、跨团队协作能力。这个规模下,进度管理平台往往不只是给一个团队用,而是作为组织级的交付基础设施。
2. 按项目规模区分
短周期项目(<4周):简化版制度即可,重点在每日同步和快速纠偏。不要上完整的变更管理流程,否则流程成本会超过项目管理本身的成本。
中等周期项目(1-3个月):六项制度都需要,但检查频率可以按周而不是按天。
长周期项目(>3个月):必须引入里程碑评审机制和阶段复盘机制。长周期项目的进度偏差容易在中期积累,中期不做检查,末期一定爆雷。
3. 按团队成熟度区分
成熟度低的团队:先不要推制度,先推统一信息源。让大家把任务放到同一个平台上,这一步做扎实了,再谈其他。这个阶段产品经理的核心动作是陪跑,而不是发号施令。
成熟度中等的团队:直接按六步法推进,重点放在变更管理和预警机制两个模块。
成熟度高的团队:可以跳过制度设计的完整流程,直接做制度审查和局部优化。这类团队往往已有的信息源和检查机制,缺的只是变更管理或者跨团队依赖的可视化。

八、不同情况下的取舍
进度管理制度本质上是取舍的艺术。资源永远是有限的,制度也是。产品经理需要清楚在不同场景下该放弃什么、该守住什么。
1. 制度完备度 vs 落地速度
取舍建议:先落地、再完备。任何一项制度只要跑起来60分,就比写在文档里100分要强。我见过太多产品经理花一个月打磨制度文档,结果团队根本不看。正确的顺序是:先跑通最小闭环,再逐步加规则。
2. 信息透明度 vs 团队负担
取舍建议:信息更新颗粒度要匹配团队规模。小团队更新到天,中团队更新到半天或按需,大团队更新到具体状态即可。不要为了信息全透明让团队每天花两小时填表,那会摧毁制度本身。
3. 制度刚性 vs 灵活性
取舍建议:关键节点刚性、过程灵活。里程碑节点必须刚性,不允许随意变更;过程任务允许团队根据实际情况调整。这样既保证了整体节奏,又给了团队必要的弹性。
4. 工具投入 vs 人力投入
取舍建议:团队超过30人,工具投入的性价比远高于人力投入。靠人力盯进度,每多一个项目就要多一个人;靠工具+制度,边际成本几乎为零。工具投入是一次性成本,人力投入是长期成本,长期算下来工具投入要划算得多。
5. 变更灵活 vs 进度稳定
取舍建议:按项目阶段区别对待。早期版本探索阶段,变更是必要的,制度可以放宽;进入交付后期或已对客户承诺的版本,变更必须严格管控。一刀切的做法都不合适。

九、进度管理的关键指标与自查清单
制度跑起来之后,怎么判断它到底有没有效果?我建议跟踪五个核心指标。这五个指标能覆盖计划可信度、信息透明度、检查有效性、变更管控和团队负担。
1. 五个核心进度指标
| 指标 | 定义 | 健康值参考 | 异常信号 |
|---|---|---|---|
| 里程碑达成率 | 按期达成的里程碑数 / 总里程碑数 | >80% | <60%说明计划可信度不足 |
| 进度偏差平均发现延迟 | 偏差发生到被识别的平均天数 | <3天 | >7天说明检查机制失效 |
| 需求变更返工工时占比 | 变更导致的返工工时 / 总工时 | <15% | >25%说明变更管控失效 |
| 跨团队依赖未识别比例 | 事后才发现的依赖数 / 总依赖数 | <10% | >20%说明依赖管理缺失 |
| 进度管理维护工时占比 | 团队用于更新进度的时间 / 总工时 | <8% | >15%说明制度负担过重 |
2. 产品经理进度管理制度自查清单
把下面这份清单打出来,逐项对照自己团队现状。如果超过三项打"否",说明你的进度管理制度需要重建。
- 所有任务都有明确的完成标准,且可以被独立验收吗?
- 团队的进度信息是否只有一个统一来源?
- 偏差是否能在一周内被发现?
- 是否存在明确的偏差分级和对应处理机制?
- 所有需求变更是否都经过影响评估?
- 超过10人天的变更是否有明确审批权限?
- 项目结束后是否做过进度管理的专项复盘?
- 复盘产出的改进项是否有跟踪落地?
- 是否跟踪里程碑达成率和进度偏差发现延迟?
- 团队是否觉得进度管理机制是一种负担?
3. 一个简单的判断标准
如果你现在要请假一周,团队能不能照常按进度推进、偏差能不能自动浮出来?如果答案是"不能",说明你的进度管理制度还没有建起来,或者只是建了一半。真正的制度,是产品经理不在场时依然能运转的机制。
十、结语:从救火者到制度设计者
回到文章最开始那个延期六周的版本。事后我复盘过很多次,最遗憾的不是延期本身,而是我作为产品经理,花了整整三周时间在"催进度"上,却没有花三天时间想想"为什么进度会失控"。这是很多产品经理在职业成长中的共同卡点,我们很擅长在混乱中发现机会,却不太擅长在平静时建立制度。
进度管理的本质,是降低不确定性。计划是让未来变得可预测,检查是让偏差变得可见,预警是让风险变得可控,变更是让不确定性变得可量化,复盘是让经验变得可复用。这五件事加在一起,就是产品经理从"救火者"走向"制度设计者"的完整路径。
下一步怎么做?我建议从今天开始,选一个正在推进的项目,用文中的自查清单做一次诊断,找出现在最失控的三个环节。不需要一次做完所有事,先解决最痛的那一个,把最小闭环跑起来,比什么都重要。跑通第一个闭环之后,你会发现自己对项目节奏的把控感,会在两三周内明显提升。
进度管理制度不是一份文档,而是一套活的机制。它的价值不在于写得多完美,而在于团队愿不愿意一起跑起来、一起迭代它。产品经理在这件事上的真正职责,不是成为最勤奋的进度追踪者,而是成为最懂制度的设计者。
常见问题解答(FAQ)
1. 产品经理设计进度管理制度,第一步到底该做什么?
我之前一直觉得进度管理就是建个甘特图、拉个周会,结果项目还是天天延期。后来复盘发现,我根本没搞清楚团队当前卡在哪,上来就套模板,制度建了也没人执行。
第一步不是写制度,而是做一次进度管理基线诊断。具体做法:拉过去2-3个已交付项目的数据,统计四个指标,里程碑平均偏差天数、需求变更次数、进度信息从发生到同步的平均延迟、延期问题中属于'发现太晚'的比例。
如果里程碑偏差超过计划周期的15%、变更次数超过原始需求数的30%,说明问题出在计划和变更环节,制度设计要优先补这两块,而不是先上工具或先开站会。诊断输出物是一页纸的痛点清单,按影响面排序,这页纸决定了后面制度的优先级。
2. 实际进度和计划进度总是对不上,偏差到什么程度才需要正式介入纠偏?
我们团队之前要么是偏差一点就大惊小怪开大会,要么是拖到快交付了才发现来不及。我一直想知道有没有一个相对客观的阈值,而不是靠感觉判断。
建议设三级偏差阈值,按偏差占该任务剩余工期的比例来算,而不是按绝对天数。绿色区:偏差小于10%,由任务负责人自行调整并在下次同步时说明即可。黄色区:偏差在10%-25%之间,产品经理需要在24小时内拉相关方做一次15分钟的偏差分析,确认是估算问题还是执行问题,并更新排期。
红色区:偏差超过25%,或关键路径上任何任务出现黄色偏差,必须升级到项目负责人,启动纠偏方案,包括但不限于砍范围、加资源、调依赖。判断依据是偏差率而非绝对天数,因为一个3天任务的1天偏差和一个30天任务的1天偏差,严重性完全不同。
3. 产品经理不是项目经理,怎么在不越权的情况下推动进度管理制度落地?
我们公司没有专职项目经理,进度的事默认落到产品经理头上,但我又没有考核权,研发该延期还是延期。我想推制度,又怕别人觉得我管太宽。
核心策略是把'我要管你'转化成'这套机制能帮你减少背锅'。具体三步:第一,先在单个项目试点,试点时只做两件事,统一进度更新格式和设一个偏差预警线,不要一上来就搞全套制度。
第二,把进度数据变成研发负责人的管理工具,比如每次同步后自动生成一份偏差摘要发给他,让他用这份摘要去跟上级汇报,他尝到甜头后会主动帮你推。第三,制度文档里明确写清楚产品经理的职责是'进度信息的汇总者和偏差预警的发起者',而不是'进度的考核者',考核权留给研发负责人的直属上级。
这样你推的是信息透明机制,不是权力扩张,阻力会小很多。
4. 进度管理制度建好之后,怎么判断它是不是真的在起作用?
我们花了不少时间写了一版制度文档,也开了几次会宣贯,但过了两个月感觉大家又回到老样子了。我想知道有没有办法量化判断制度到底有没有落地。
看三个行为指标,而不是看制度文档写得多好。第一个指标:进度更新及时率,即每周按约定时间更新进度且信息完整的任务占比,低于80%说明同步制度没落地。第二个指标:偏差从发生到被记录的平均延迟天数,超过3天说明检查机制形同虚设。
第三个指标:变更走正式流程的比例,如果超过一半的需求变更还是口头说一声就改了,说明变更管理制度没被执行。这三个指标建议每月统计一次,连续两个月有两个指标不达标,就不是执行问题而是制度设计问题,需要回到诊断环节重新调整。判断依据是行为数据而非文档完备度,制度落地的标志是行为改变,不是文档存在。
核心关键词
文章包含AI辅助创作:进度管理如何做好实际进度?产品经理制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/460965
读者评论
作者把进度失控拆成五个阶段很真实,尤其是'差不多能做'这种模糊承诺,几乎每个延期项目都有类似伏笔。
六项制度模块的表格很实用,但雷达图里变更管理难度75分、收益95分,这个判断我认同,跨部门博弈确实最难。
从41%到87%的数据提升很扎实,但不同公司规模和文化差异很大,小团队可能不需要这么重的制度。
产品经理是上游规则制定者这个定位说得很准,需求范围和优先级确实直接影响进度,不能把锅全甩给开发。
误区部分戳中痛点,靠领导重视推动进度短期有效但长期伤团队,制度化才是让团队少加班的办法。
