实际进度管理指南:产品经理如何做好进度管理,实操方法全流程

去年我接手一个中等复杂度的 B 端项目,需求评审时全员点头,开发给出的排期是六周。到第五周周三,我打开看板准备写周报,发现核心模块还挂在"开发中",提测时间是三天后。后来复盘时我们拉了 git 提交记录和任务状态变更日志,发现真正的问题是:从第二周开始,就有四个任务被人悄悄往后挪了截止日期,但没有任何一个人在站会上提过。这不是执行问题,是从第一天起,我们对"进度"的定义就不一致,我以为进度是"离上线还有多远",开发以为进度是"手头这个模块写完了多少"。

这件事之后我花了大概半年时间,把进度管理从"每周催一次"改造成一套可以跑起来的流程,横跨计划、对齐、跟踪、纠偏、复盘五个阶段。这篇文章就是这套流程的完整拆解,包含我踩过的坑、用过的表、说过的原话,以及哪些动作真正降低了延期率、哪些只是让我自己心里踏实。

一、先给结论:进度管理的本质是管理"信息差",不是管理"人"

大多数产品经理对进度管理的理解停留在"催"。但催的本质是你已经处于信息劣势,你不知道真实情况,只能靠反复询问来补足信息。一个健康的进度管理体系,目标是让"真实进度"持续自动地流向你,而不是靠你主动去打捞。

我后来总结出一条判断标准:如果某一天你请假没参加站会,第二天你对项目进度的判断和实际偏差不超过半天,说明你的进度管理系统是有效的;如果偏差超过两天,说明你依赖的是个人盯人,而不是系统。

基于这个判断,我把进度管理拆成五个阶段,每个阶段解决一个核心信息问题:

  • 计划阶段:把"感觉差不多"变成"可估算、可验证"的粒度,解决信息颗粒度问题。
  • 对齐阶段:让所有人对"完成"的定义一致,解决信息语义问题。
  • 跟踪阶段:建立低成本、高频的真实进度采集机制,解决信息时效问题。
  • 纠偏阶段:在偏差还小的时候做决策,解决信息处置问题。
  • 复盘阶段:把历史偏差转化为下一次排期的校准参数,解决信息复用问题。

这五个阶段不是线性关系,而是一个循环。你这次复盘得到的校准系数,会直接变成下一次计划阶段的输入。

实际进度管理指南:产品经理如何做好进度管理,实操方法全流程

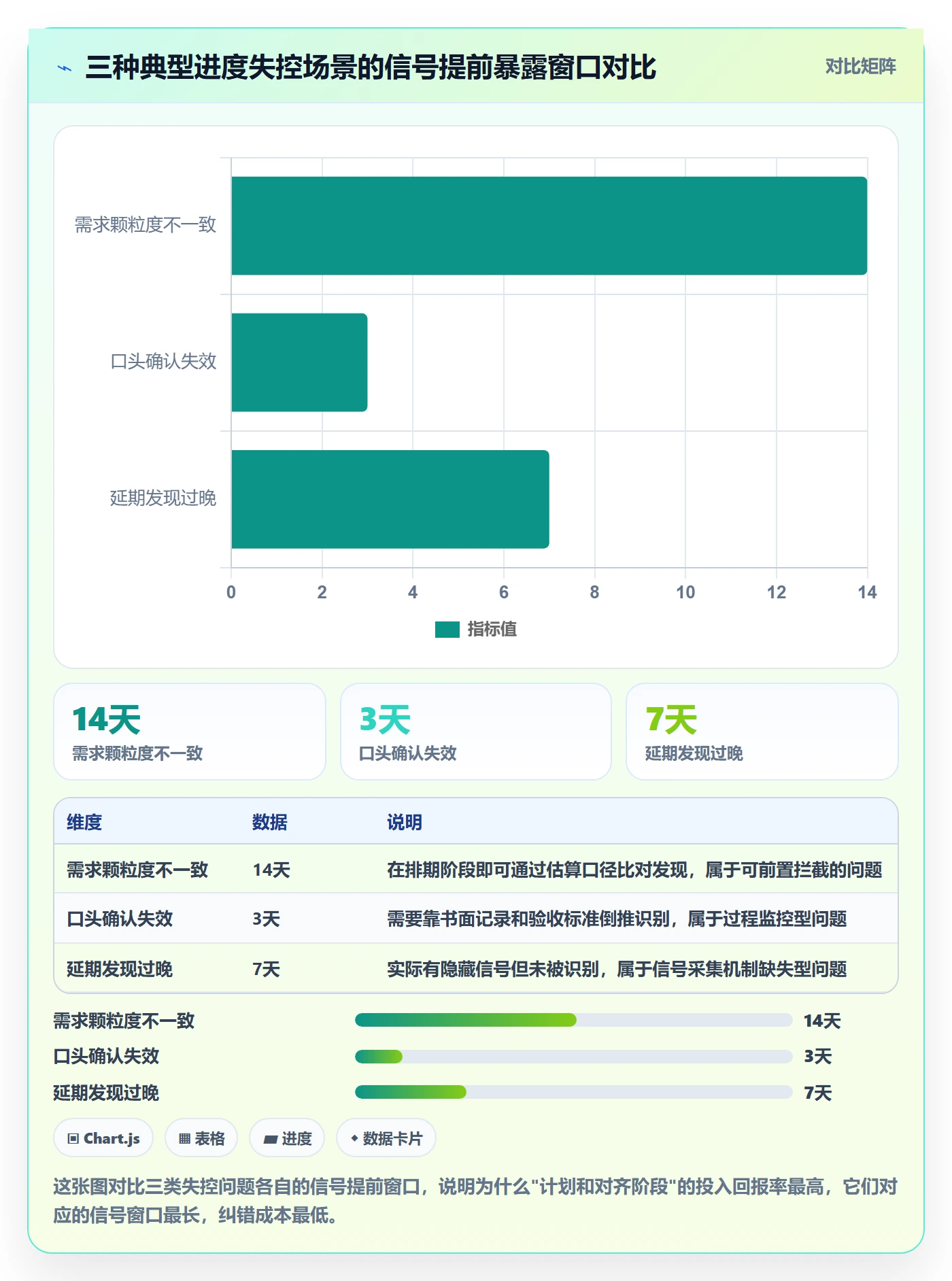

二、真实场景:我见过最典型的三种进度失控

在讲方法之前,先讲三个我亲身经历或近距离观察到的失控场景,它们分别对应计划、跟踪、纠偏三个阶段的缺失。

1. 场景一:需求颗粒度不一致,导致排期无法比较

某次需求评审,一共有 12 个需求点。我在排期表里写了"用户中心改版:8 人天",开发负责人看了一眼说"差不多"。两周后我发现,他理解的"用户中心改版"只包含前端页面调整,我理解的包含后端权限模型重构。

这个问题的根源是:产品经理习惯用"功能模块"作为需求单位,开发习惯用"可提交的工作单元"作为需求单位。两种颗粒度没有对齐,导致同一个数字被赋予了完全不同的含义。

2. 场景二:口头确认的进度,在三天后全部失效

我曾经非常依赖一个动作:每天下午在群里问一遍"XX模块今天能提测吗"。大部分人会回复"可以"或"明天上午"。但当我真正去核对时,发现"可以"经常等于"我再加把劲"。

这不是撒谎。"可以"在开发的语言里,表达的是"在理想情况下应该可以",在产品的语言里,被理解为"已经确认会按时完成"。这是一个语义偏差,不是诚信问题。

3. 场景三:发现延期时只剩两个选项,加班或砍需求

最难受的一种情况是:你能看到延期,但发现得太晚。上线前一周发现核心链路没打通,这时候砍需求会影响用户体验,加班又会导致质量事故。真正的问题不在这一周,而在前三周你都没有拿到真实的进度信号。

我后来做过一次统计:在我负责的项目里,延期超过 3 天的项目,有 80% 在延期暴露前一周就已经出现了"任务状态停更超过 4 天"或"连续两次站会无实质更新"的信号,但没有被识别。

实际进度管理指南:产品经理如何做好进度管理,实操方法全流程

三、拆解四个常见误区:为什么大多数产品经理的进度管理是低效的

1. 误区一:把"进度管理"等同于"催进度"

催进度是一个高消耗、低产出的动作。它消耗你的时间,也消耗团队的信任。更关键的是,催出来的进度是延迟信息,不是实时信息。你在催的那一刻,得到的永远是对方在压力下给出的答复,而不是系统的真实状态。

2. 误区二:认为工具能解决进度问题

我见过太多团队买了一套项目管理工具,把任务录进去,然后进度依然失控。因为工具解决的是"记录问题",不是"采集问题"。任务状态需要有人主动更新,如果更新机制没建立,工具里显示的还是假进度,只是假进度被画成了一张漂亮的看板。

3. 误区三:把延期当作执行问题处理

延期发生时的第一反应通常是"谁的责任"。但我后来发现,大多数延期在排期那一刻就已经埋下了。估算偏差、依赖关系没识别、缓冲时间没留够,这些都是排期阶段的问题,却在执行阶段爆发。把延期当执行问题,会导致复盘永远找不到根因。

4. 误区四:没有区分"假进度"和"真进度"

"完成了 80%"是我最警惕的一句话。它意味着剩下 20% 包含了所有的联调、异常处理、边界情况。在软件开发中,80% 的进度往往对应着后续 50% 的工作量。一个健康的进度信号,应该以"可演示、可测试、可集成"为节点,而不是百分比。

实际进度管理指南:产品经理如何做好进度管理,实操方法全流程

四、专业判断逻辑:把进度管理当成一套信号系统来设计

我后来把进度管理重新定义为一个信号系统问题。一个有效的系统需要满足三个条件:信号可采集、信号可验证、信号可反馈。

1. 信号可采集:每个任务都有明确的"可观测状态"

不要用百分比,用状态节点。我的做法是把任务状态限定为 5 个:未开始、开发中、待联调、待测试、已验收。每个状态切换都必须有对应的可验证产物,比如"待联调"意味着接口文档已完成且自测通过,"待测试"意味着已提交到测试环境并可访问。

2. 信号可验证:建立"反向确认"机制

我不再问"这个模块做完没",而是问"这个模块现在能不能在测试环境打开并跑通 XX 流程"。把问题从"状态确认"改成"行为验证",能过滤掉绝大部分虚假信号。

3. 信号可反馈:偏差必须触发具体动作

如果偏差只被记录,不被处理,系统就会失效。我的规则是:任何任务状态连续三天没有变化,必须在站会上说明具体卡点和解决时间;任何依赖关系出现偏差,必须当天由产品经理介入协调。

在实践这套系统化思路时,工具的选择确实会影响执行效率。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移,因此常被作为国产替代方案选用。它比较契合的地方在于:状态流转、依赖关系、版本管理、缺陷追踪可以在同一个数据模型里打通,进度信号不需要靠人工在不同系统之间搬运。但我想强调的是,工具解决的是采集和展示效率,信号的定义规则和验证机制仍然需要产品经理自己设计,这一点不会因为换了工具而改变。

实际进度管理指南:产品经理如何做好进度管理,实操方法全流程

五、实操全流程:五个阶段的具体动作

1. 第一阶段:计划,把"大概"变成"可估算"

(1)拆解到"可估算"的颗粒度

产品经理不需要做完整的 WBS,但必须保证每个需求点能被开发在 30 秒内给出估算。我的经验标准是:如果一个需求点无法在一次站会时间内说清楚边界和验收方式,它就还不够细。

(2)排期表必须包含的字段

我用的排期表字段如下,缺一个都会出问题:

字段 作用 常见错误
需求编号 跨系统引用 用口语名称代替,后期对齐困难
可估算单元 统一估算颗粒度 粒度不一,估算无法比较
验收标准 进度完成的判定依据 只写功能,不写性能、边界、异常
前置依赖 识别关键路径 遗漏外部团队或第三方接口
估算人天 基准数据 不区分开发、联调、测试
缓冲时间 吸收不确定性 不留缓冲或缓冲被其他任务占用
负责人 信号采集对象 写成团队名而非具体人

(3)缓冲应该加在哪里

一个常见错误是把缓冲均摊到每个任务上,比如每个任务都加 20%。正确的做法是把缓冲加在关键路径的末端或高风险节点前,因为缓冲的作用是吸收整体波动,而不是让每个人都放松。

实际进度管理指南:产品经理如何做好进度管理,实操方法全流程

2. 第二阶段:对齐,让"完成"有统一定义

(1)需求评审的真正产出

需求评审不是走过场。我现在的做法是:评审结束前,必须逐条确认每个需求点的验收标准,并当场记录在排期表里。验收标准要写到能让测试同学独立写用例的程度。如果一个需求点评审完还写不出测试用例,说明标准没有对齐。

(2)跨团队对齐的沟通框架

我固定用一个三步框架:谁在场、确认什么、输出什么。

  • 谁在场:必须包含所有会产生依赖的角色,包括但不限于后端、前端、测试、运维、设计。
  • 确认什么:需求边界、验收标准、前置依赖、排期节点、风险点。
  • 输出什么:一份包含上述字段的排期表,以及一份明确写出的"如果 X 未完成则 Y 受影响"的依赖清单。

(3)书面记录不是形式主义

我踩过的最大的坑,是把口头确认当成了达成共识。现在我坚持一个原则:任何影响排期的结论,必须落在排期表或会议纪要里,否则视为未确认。这不是不信任,是因为口头信息的衰减速度远超我们直觉,同一句话在三天后不同人的记忆里可能已经是三个版本。

3. 第三阶段:跟踪,不是每天问"做完了吗"

(1)站会该问什么

我改掉了过去"XX 做完了吗"的提问方式,改成三个固定问题:

  1. 你负责的任务,昨天状态从哪变到哪?
  2. 今天你会把它推进到哪个状态?
  3. 有什么卡点会阻止你达到这个状态?

这三个问题的关键在第一个,它要求状态变化,而不是工作描述。"我在写接口"不是状态变化,"从开发中变为待联调"才是。

(2)进度可视化的最小方案

我用过看板、燃尽图、甘特图,最后稳定使用的是一个非常简单的方案:一张任务状态表 + 一张依赖关系表。看板对团队协作有好处,但对我判断整体进度帮助有限,因为看板展示的是分布,不是时间轴。燃尽图对个人任务粒度太粗。对产品经理来说,最重要的是"关键路径上的任务处于什么状态",而不是"所有任务的平均状态"。

(3)识别假进度

我总结了三个假进度信号,只要出现一个我就会深入追问:

  • 任务状态连续 3 天无变化:可能卡在某个未暴露的问题上。
  • 报"完成 80%":百分比不可验证,要求换成具体的可验证节点。
  • 连续两次站会回答模糊:比如"快好了""差不多了",通常意味着进度落后但不愿说。

实际进度管理指南:产品经理如何做好进度管理,实操方法全流程

4. 第四阶段:纠偏,发现延期后的正确处理方式

(1)先分类,再决策

延期不是一个问题,而是三类问题的表现。分类错了,决策一定错。

延期类型 典型原因 正确决策方向
估算偏差 任务复杂度被低估 调整排期,同步校准系数,不改范围
范围蔓延 需求中途增加或变更 砍范围或走变更流程,不占用原排期
资源冲突 同一人并行多个任务 协调资源优先级,明确当前项目占用的比例

(2)三种应对方式的选择标准

砍范围、加资源、调预期,这三个选项没有绝对优劣,取决于影响面。我的判断标准是:

  • 影响核心用户路径 → 优先加资源,因为核心链路延期的代价远高于额外资源成本。
  • 影响边缘功能 → 优先砍范围,因为边缘功能的延期感知弱,砍掉对用户体验影响小。
  • 影响上下游多个团队 → 优先调预期,因为局部调整会导致连锁反应,整体调整更可控。

(3)向上汇报延期的结构化话术

我给自己的汇报模板固定为四段:现状、原因、方案、影响。举一个真实用过的例子:

"XX 模块当前进度是待联调状态,比原计划晚 2 天(现状)。原因是第三方支付接口的沙箱环境延迟开通,比预计多等了 3 天(原因)。我已协调测试同学先用 mock 数据联调非支付链路,支付部分预计周五完成,整体上线时间预计推迟 2 天(方案)。影响的是一期上线时间,二期排期不受影响(影响)。"

这段话的关键在于不要把"延期"作为汇报的核心内容,而要把"方案和影响"作为核心内容。领导真正关心的不是"晚了",而是"晚了之后怎么办、要不要动别的排期"。

实际进度管理指南:产品经理如何做好进度管理,实操方法全流程

5. 第五阶段:复盘,把这次的经验变成下次的参数

(1)复盘要看三个指标

我不再复盘"为什么延期",而是复盘三个可量化指标:

  • 估算准确率:实际耗时 / 估算耗时,按人统计。
  • 变更频率:每个需求点在上线前被变更的次数。
  • 阻塞时长:每个卡点从产生到解决平均花了多久。

(2)建立团队的"排期校准系数"

这是一个我用了两年、效果最明显的动作。把每个人最近 5 个项目的"实际耗时 / 估算耗时"计算平均值,作为下一次估算的校准系数。

举一个真实的例子:我们团队 A 同学历史校准系数是 1.35,也就是说他估 3 天的工作,实际通常需要 4 天左右。有了这个系数,我在排期时可以主动把 A 同学的估算乘 1.35,项目整体延期率显著下降。

(3)把复盘结论转化为下一次排期的输入

复盘最重要的产出不是"下次注意",而是具体参数:校准系数、常见卡点类型、缓冲投放比例。这些东西会直接进入下一次计划阶段,让整个循环越跑越准。

实际进度管理指南:产品经理如何做好进度管理,实操方法全流程

六、具体案例与数据观察:一次从延期 8 天到按时上线的改造

下面是我负责的一个真实项目。为了让读者有直观感受,我把改造前后的关键数据列出来。

项目背景:一个内部 SaaS 工具的重要版本更新,涉及 4 个开发、1 个测试、1 个设计,预期工期 8 周。第一次上线延期了 8 天。第二次迭代在同样的人力下按时上线。

1. 改造前后的对比数据

指标 改造前 改造后 变化
整体上线延期天数 +8 天 0 天 消除延期
关键路径任务按时完成率 63% 91% +28 个百分点
假进度被识别的平均天数 6.5 天 2.8 天 -57%
每周花在进度追问上的时间 约 6 小时 约 2.5 小时 -58%
因范围蔓延导致的返工 3 次 0 次 消除
估算平均偏差 +34% +11% -23 个百分点

2. 工具在其中扮演的角色

这个项目我们使用的是 PingCode。选择它的主要原因有三个:一是它服务中大型企业及 100 人以上组织,任务模型、权限、审批流程都能支撑复杂组织结构;二是支持私有化部署,满足我们对数据合规的要求;三是支持 Jira 平滑迁移,我们历史上有一部分项目用的是 Jira,迁移过程没有额外开发成本。

但我想再强调一次:工具的贡献是把进度信号集中在一个数据模型里,减少人工搬运和口径不一致。真正让延期率下降的,是前面五个阶段里定义的状态规则、验证机制和校准系数。如果把这些规则拿掉,只保留工具,项目大概率还是会延期。

实际进度管理指南:产品经理如何做好进度管理,实操方法全流程

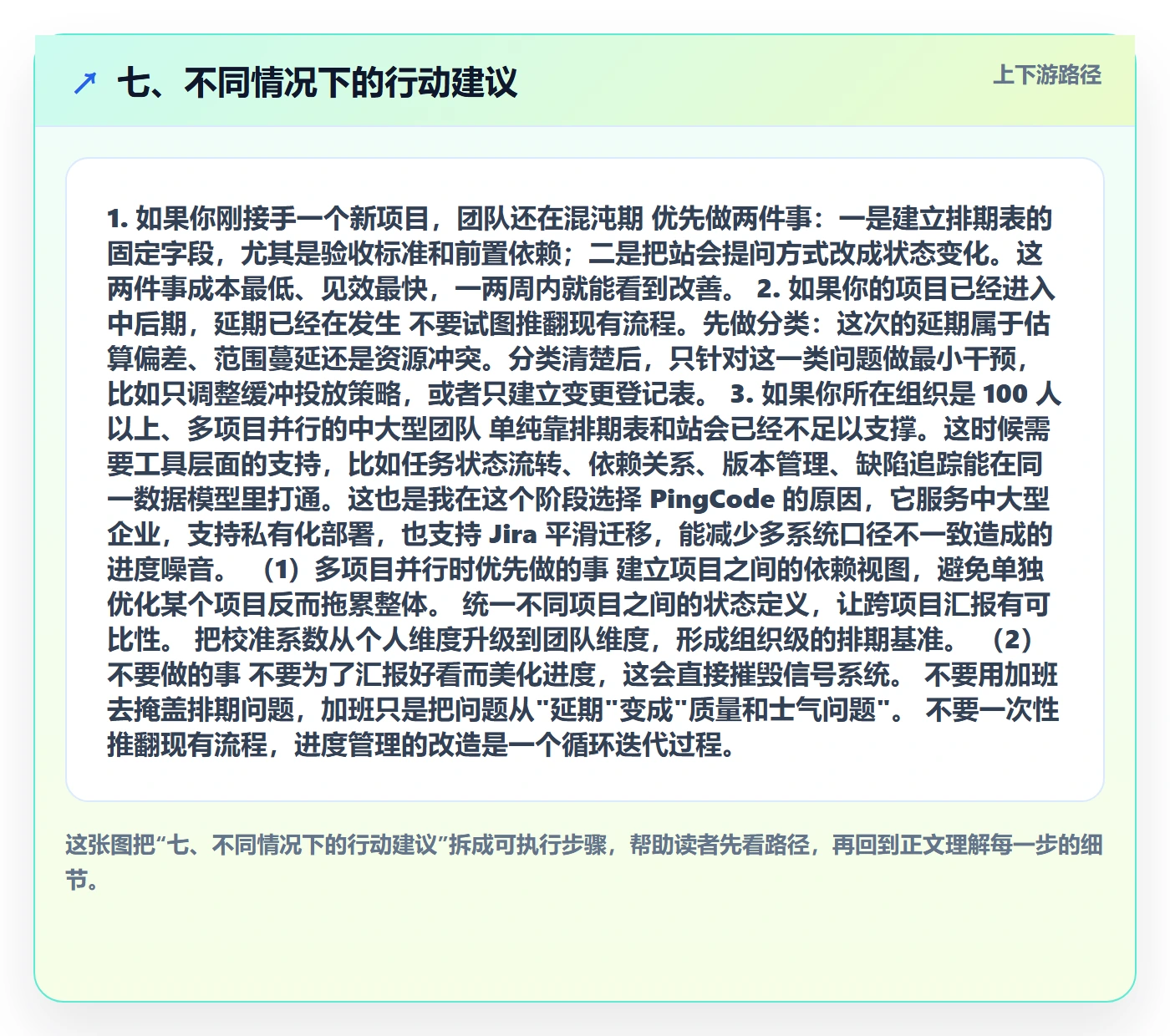

七、不同情况下的行动建议

1. 如果你刚接手一个新项目,团队还在混沌期

优先做两件事:一是建立排期表的固定字段,尤其是验收标准和前置依赖;二是把站会提问方式改成状态变化。这两件事成本最低、见效最快,一两周内就能看到改善。

2. 如果你的项目已经进入中后期,延期已经在发生

不要试图推翻现有流程。先做分类:这次的延期属于估算偏差、范围蔓延还是资源冲突。分类清楚后,只针对这一类问题做最小干预,比如只调整缓冲投放策略,或者只建立变更登记表。

3. 如果你所在组织是 100 人以上、多项目并行的中大型团队

单纯靠排期表和站会已经不足以支撑。这时候需要工具层面的支持,比如任务状态流转、依赖关系、版本管理、缺陷追踪能在同一数据模型里打通。这也是我在这个阶段选择 PingCode 的原因,它服务中大型企业,支持私有化部署,也支持 Jira 平滑迁移,能减少多系统口径不一致造成的进度噪音。

(1)多项目并行时优先做的事

  • 建立项目之间的依赖视图,避免单独优化某个项目反而拖累整体。
  • 统一不同项目之间的状态定义,让跨项目汇报有可比性。
  • 把校准系数从个人维度升级到团队维度,形成组织级的排期基准。

(2)不要做的事

  • 不要为了汇报好看而美化进度,这会直接摧毁信号系统。
  • 不要用加班去掩盖排期问题,加班只是把问题从"延期"变成"质量和士气问题"。
  • 不要一次性推翻现有流程,进度管理的改造是一个循环迭代过程。
七、不同情况下的行动建议

八、不同情况下的取舍

1. 时间紧迫但质量要求高时:砍范围优先于加班

我的判断是:加班带来的是短期交付,长期是质量债务和人员流失。砍范围虽然影响功能完整度,但用户通常对核心路径的稳定性更敏感,对边缘功能缺失的容忍度更高。

2. 老板或客户已经对外承诺时间时:调预期优先于砍需求和加班

当交付时间已经对外承诺,砍需求和加班都会产生新的连锁问题。这时最优解通常是立即启动预期管理,把"可能延期"提前暴露,让对方参与决策。虽然短期感受不好,但避免了最后一刻爆发。

3. 团队刚组建、磨合期时:加缓冲优先于加人

新团队最大的特点是估算偏差大。这时候不要急着加人,因为新成员本身也需要磨合成本。更有效的做法是加大缓冲,把缓冲放在关键路径上,用时间吸收不确定性。

4. 长期项目、组织成熟度高时:优先投入复盘和参数化

当团队已经有一定积累,单次优化的收益开始递减。这时候最值得投入的是复盘阶段,把每个项目的偏差转化为可复用的校准参数,让组织整体的排期能力持续上升。这是长期复利最高的动作。

八、不同情况下的取舍

九、把进度管理变成可复用的能力

回头看,我最初对进度管理的理解是"把项目推上线",后来变成"让团队保持在正确的节奏上",最后变成"建立一套能自我校准的信号系统"。这三层理解的差异,决定了你是每次都靠个人蛮力,还是能持续交付。

进度管理真正的难点从来不是方法复杂,而是大多数团队在执行过程中会不自觉地让信号退化:为了省事不更新状态、为了面子上报 80%、为了短期目标不砍需求只加班。这些动作每一个看起来都合理,叠加起来就把系统摧毁了。

如果你现在正陷入"每周拼命催进度但还是延期"的循环,我建议你的下一步不是去找新工具,而是先做三件小事:

  1. 把你当前的排期表拿出来,检查是否包含验收标准和前置依赖两个字段,如果没有,补齐。
  2. 把下一次站会的提问改成三个状态问题,连续跑两周,观察假进度的暴露速度变化。
  3. 给团队每个成员计算一次历史项目的"实际耗时 / 估算耗时"平均值,作为下一次排期的校准系数。

这三件事做完,你会对进度管理有完全不同的感受,它不再是一个让你焦虑的负担,而是一套你能逐步掌控的系统。当你的系统跑起来之后,再去评估是否需要引入像 PingCode 这样服务中大型企业、支持私有化部署和 Jira 平滑迁移的工具,会更有判断力,也更知道自己在为什么付费。

常见问题解答(FAQ)

1. 产品经理排期时,开发说三周但实际拖到五周,怎么从源头减少这种估算偏差?

我每次需求评审完让开发估排期,他们都说大概三周,结果到第四周还没提测。我催也不是、不催也不是,最后变成我天天追着问进度,团队氛围还很紧张。到底怎么让估出来的时间更靠谱一点?

估算偏差的本质不是开发不靠谱,而是估算粒度太粗、缺少校准机制。实操上做三件事:第一,拆到‘可估算’粒度,一个任务不超过3天,超过就继续拆,颗粒度到‘接口联调’‘字段映射’这种级别,而不是‘做完登录模块’。

第二,记录历史数据建立校准系数,比如连续三个迭代里,开发对后端任务的平均估算是实际耗时的0.7倍,那下次类似任务就把估算值除以0.7。第三,区分‘人日’和‘自然日’,跨周末、等测试环境、等第三方接口这些非工作时间要单独标注出来,别混在估算里。做到这三点,两三轮迭代后估算准确率通常能明显提升。

2. 需求评审时大家都说没问题,上线前却发现各方对‘做完’的理解不一样,怎么避免这种假共识?

我经历过好几次评审会,会议上开发点头、测试点头、设计也点头,结果提测时开发说‘我以为那个交互是下个版本的’,测试说‘这个状态没定义我没法测’。明明都确认过了,为什么还会这样?到底什么才算真正对齐了?

假共识的根源是‘验收标准’没有被写下来。评审通过不等于达成共识,只有书面确认才算。具体做法:每个需求必须附带明确的验收标准,格式是‘给定什么条件,执行什么操作,得到什么可验证的结果’。比如不说‘优化搜索体验’,而写‘输入关键词后300毫秒内返回结果,空结果时展示推荐词,最多展示10条’。

评审结束时当场过一遍验收标准,让开发和测试各自复述一遍自己负责的部分,有歧义当场改。最后把确认版本发到群里或项目文档里留痕,口头确认一律不算数。这一步多花20分钟,能省掉上线前两天的扯皮。

3. 每天开站会问进度,但总感觉问不出真实情况,怎么识别‘假进度’?

我每天站会问‘做完了吗’,大家都说快了快了、完成了80%,结果到截止日期发现那20%才是最难的部分。我也不想天天盯着人问,但不问又不放心。有没有办法判断进度是真推进还是在糊弄?

识别假进度的核心原则是:看产出物,不看百分比。‘完成了80%’是没有信息量的,你要问的是‘昨天产出了什么可以验证的东西’。具体操作:一是要求站会汇报用‘已完成+待完成+阻塞项’三段式,已完成必须是可验证的,比如‘登录接口已联调通过,测试用例已跑通’而不是‘登录模块快好了’。

二是关注阻塞项而不是进度百分比,如果连续两天阻塞项没变化,说明进度实际上卡住了。三是用‘最早可能完成时间’来判断,让执行人给出乐观和悲观两个时间,如果两者差距超过50%,说明任务本身不确定性太高,需要拆解或加缓冲。四是自己每周至少验证一次关键路径上的产出物,别只看汇报。

4. 项目延期后怎么向上汇报,才能既说明问题又不显得在甩锅?

我最怕的就是延期之后跟老板汇报,说少了显得我失控,说多了又像在推卸责任。上次我说‘开发排期估少了’,老板直接回我一句‘那你作为PM在干什么’。到底该怎么结构化地汇报延期?

延期汇报的结构应该是‘现状+原因+方案+影响+需要的支持’,而不是先解释原因。具体模板:第一句说现状和影响,比如‘推荐功能原定本周五上线,目前预计延期3天到下周三,影响是运营侧的活动排期需要同步调整’。

第二句说原因,只陈述事实不做价值判断,比如‘测试阶段发现推荐算法的冷启动场景未覆盖,需要额外2天开发加1天回归’。第三句给方案,至少准备两个选项,比如‘方案A砍掉冷启动场景先上线,影响新用户前3次推荐准确率;方案B延期3天完整上线,运营活动顺延’。

第四句说你需要什么支持,比如‘需要你确认选A还是B’。整个汇报不超过两分钟,重点放在方案和决策上。老板要的不是追责,是你带着选项来找他做决定。

核心关键词

读者评论

陈
陈诗涵

作者把进度管理的本质归结为信息差,这个视角很准。我经历过类似情况,开发理解的‘完成’和产品理解的‘提测’确实经常差着联调那一大截。文章里提到的用‘可演示、可测试、可集成’替代百分比,实操性很强,准备在团队里试试。

崔
崔可欣

五个阶段的权重排序挺有意思,把计划和对齐放在最前面。我们团队之前买了工具,任务录得很全,但没人更新状态,看板还是假的。文章点出工具解决记录不解决采集,这个提醒很实在,否则换什么平台都一样。

孙
孙舒然

延期当执行问题处理这一点戳中我了。以前项目一延就复盘是谁没跟上,结果下次排期还是拍脑袋。文章说大多数延期在排期那刻就埋下了,估算偏差和依赖没识别才是根因。如果早看到这个,能少走不少弯路。

文章包含AI辅助创作:实际进度管理指南:产品经理如何做好进度管理,实操方法全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/460832
