我做过一个统计:过去三年我参与或旁听的 27 个产研项目里,真正因为"技术做不出来"而延期的只有 3 个,剩下的 24 个全部死在进度管理上,不是没画甘特图,而是画了甘特图也没人看,看了也没人敢说"这个时间点根本不可能"。最典型的一次,我们在飞书文档里排了一个 6 周的计划,里程碑标得漂漂亮亮,结果第 4 周发现后端接口还没联调,前端一直在用 mock 数据自测,测试同学甚至连提测环境都没拿到。
这不是执行问题,这是产品经理在起点就没有把"进度"当成一个需要被设计的东西。
所以这篇文章不讲"甘特图怎么画""Jira 怎么配",这些你随便搜都能搜到。我要讲的是产品经理在进度管理这件事上真正的判断链条:从任务怎么拆、优先级怎么排、里程碑怎么设、跟踪节奏怎么定,到跨部门怎么对齐、老板预期怎么管、资源不够时怎么取舍。读完你应该能做到一件事:拿到一个模糊的需求,能在 90 分钟内产出一份"可执行、可跟踪、可调整"的进度方案,而不是一份好看的表格。
一、先给结论:进度管理的本质是管理不确定性,不是管理时间
大多数产品经理对进度管理的理解停留在"把时间填进表格"。但时间本身是确定的,一天 24 小时,一周 5 个工作日,这个不会变。真正让项目延期的,是任务边界不清、依赖关系不明、资源冲突未暴露、风险没有缓冲这四件事。这四件事都属于"不确定性",而进度管理的工作,本质上就是把这些不确定性提前识别出来、量化出来、并在计划里为它们留位置。
1. 产品经理在进度管理里扮演三个角色
我把这三个角色总结为拆解者、协调者、预警者。拆解者负责把一个大目标切成可以估时、可以交付、可以验收的原子任务;协调者负责让开发、设计、测试、运营在同一个时间轴上对齐;预警者负责在风险变成事故之前,把"这个会延期"这句话说出口。
很多新人只做了第一个角色,以为拆完任务、排完期就完事了,结果项目跑到一半发现没人盯依赖、没人敢预警,进度条照样崩。
2. 为什么"管不确定性"比"管时间"更难
时间是可以被排的,不确定性是需要被判断的。判断需要信息:这个接口依赖第三方吗?这个设计稿要几轮评审?这个需求老板会不会中途改?这些信息不会自动出现在你的文档里,需要你去问、去挖、去验证。所以进度管理从来不是文档工作,是沟通和判断工作。
我在带新人时常说一句话:你的进度表不是给你自己看的,是给你未来三周可能踩的坑看的。 如果一张进度表上没有任何"风险标注""依赖说明""缓冲区间",那它只是一张时间表,不是进度管理。

二、背景与真实场景:为什么你的进度表总是"看起来很美"

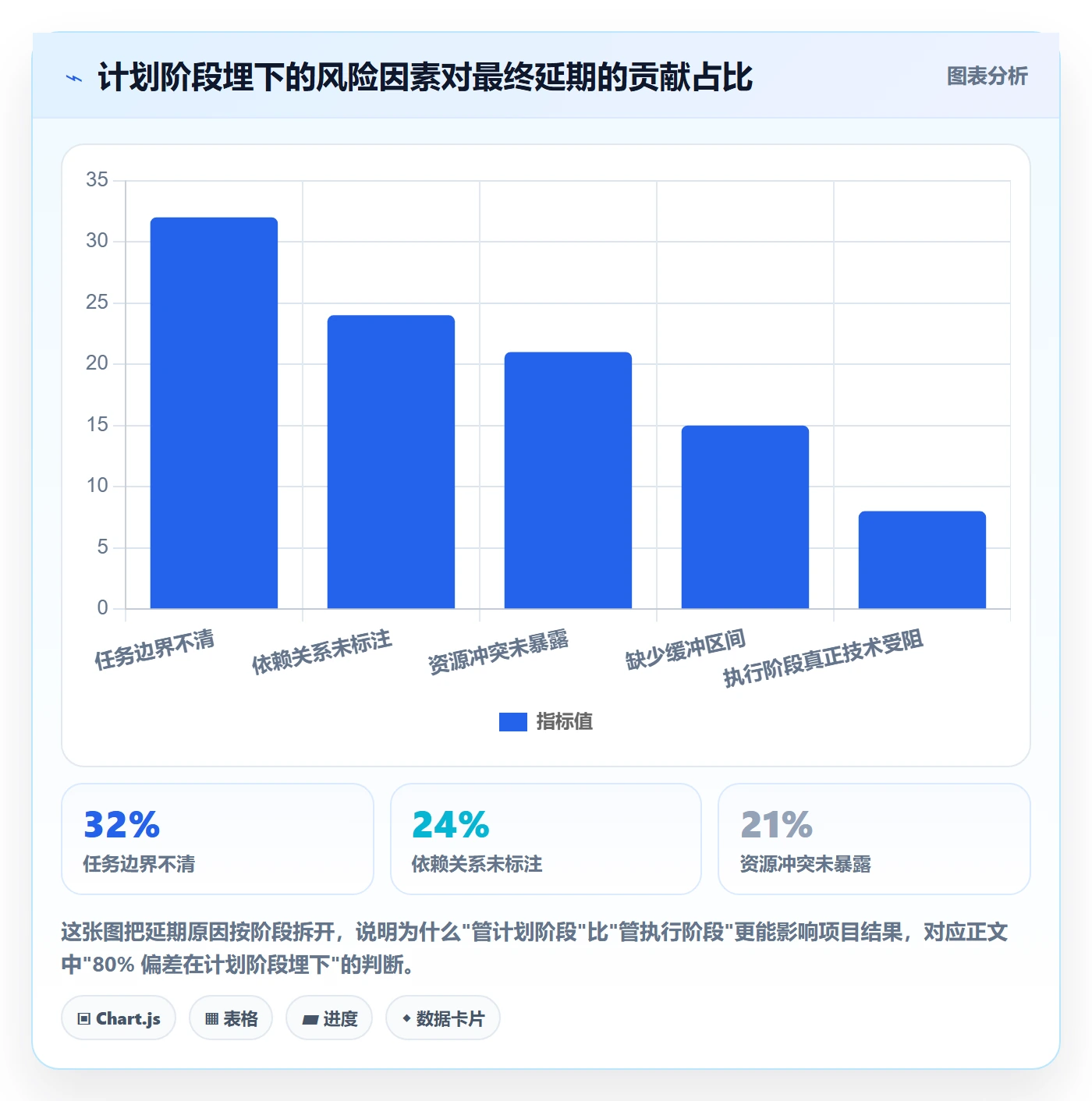

我复盘过我们团队近两年 15 个迭代的进度数据,有一个规律非常明显:计划完成度和实际完成度的偏差,80% 在计划制定阶段就已经埋下了。 也就是说,延期不是执行阶段造成的,是计划阶段就注定了。
1. 一个真实的六周计划崩盘复盘
2023 年我们做过一个 B 端后台重构项目,计划 6 周上线。第一周需求评审,第二周开始开发,第四周原本应该进入联调,结果第四周周三我才发现:后端两位同学被临时抽去做另一个紧急需求,原本 5 天的接口开发实际只完成了 2 天。前端同学因为拿不到接口,一直停在页面静态部分。测试同学按原计划第四周进场,但没有任何可测的东西。
这个项目最后延期 2 周。复盘时我们发现问题不在"后端被抽调",而在于抽调这件事发生的第一天,没有任何人告诉我。开发组长以为我知道,我以为开发组长会协调,结果信息在中间层断掉了。
这就是典型的"计划阶段没设计预警机制"。如果当初在计划里明确规定"任何人天变动超过 20% 必须当天同步 PM",这件事第三天就会被暴露,我们还有三周时间补救,而不是只剩两周。
2. "看起来很美"的三种典型进度表
- 纯甘特图型:横轴是时间,纵轴是任务,线条很漂亮,但没有标注依赖关系、没有风险标记、没有人天数据,一旦某个任务动了,整张图不会告诉你哪些任务会被连带影响。
- 纯看板型:卡片在"待办 / 进行中 / 已完成"之间流动,看起来很敏捷,但没有时间维度和里程碑,无法回答"这个迭代能不能按时上线"。
- 纯 Excel 型:列了一堆任务和日期,但没有人负责、没有验收标准、没有缓冲,本质上是任务清单而不是进度计划。
这三种表的共同问题是:它们记录的是"计划的样子",而不是"进度运行的状态"。 进度管理需要的是后者。

三、拆解常见误区:产品经理做进度最常踩的五个坑
误区不是"做得不够多",而是"做错了方向"。我见过太多产品经理把精力花在工具和模板上,却忽略了判断逻辑。下面五个误区,是我在团队复盘里出现频率最高的。
1. 误区一:把"排期"当成"进度管理"
排期只是进度管理的起点。排完期之后,你需要回答:谁在什么时候负责什么、任务之间的依赖是什么、如果某个点延期谁会受影响、缓冲在哪里、什么时候该预警。只排期不管理的进度表,本质上是一份"愿望清单"。
2. 误区二:任务拆得太粗或太细
拆得太粗,比如"后端开发:5 天",问题是这 5 天里到底做什么没人清楚,估时也没依据。拆得太细,比如"写一个 get 接口:0.5 天""写一个 post 接口:0.5 天",问题是管理成本比开发成本还高,开发同学天天填表,PM 天天对数。
我的判断标准是:一个任务应该能被一个角色在 0.5 到 3 天之内完成,并且有明确的验收标准。 超过 3 天就要继续拆,少于 0.5 天就要合并。
3. 误区三:里程碑设太多,反而失去重点
有的项目两周一个迭代设 8 个里程碑,每个里程碑都要开会对齐,结果团队疲于应付。里程碑的作用是"关键决策点和风险检查点",不是"进度通报点"。一个 6 周的项目,我通常只设 3 到 4 个里程碑:需求冻结、开发完成、联调通过、上线。
4. 误区四:不留缓冲,或者缓冲留得没有逻辑

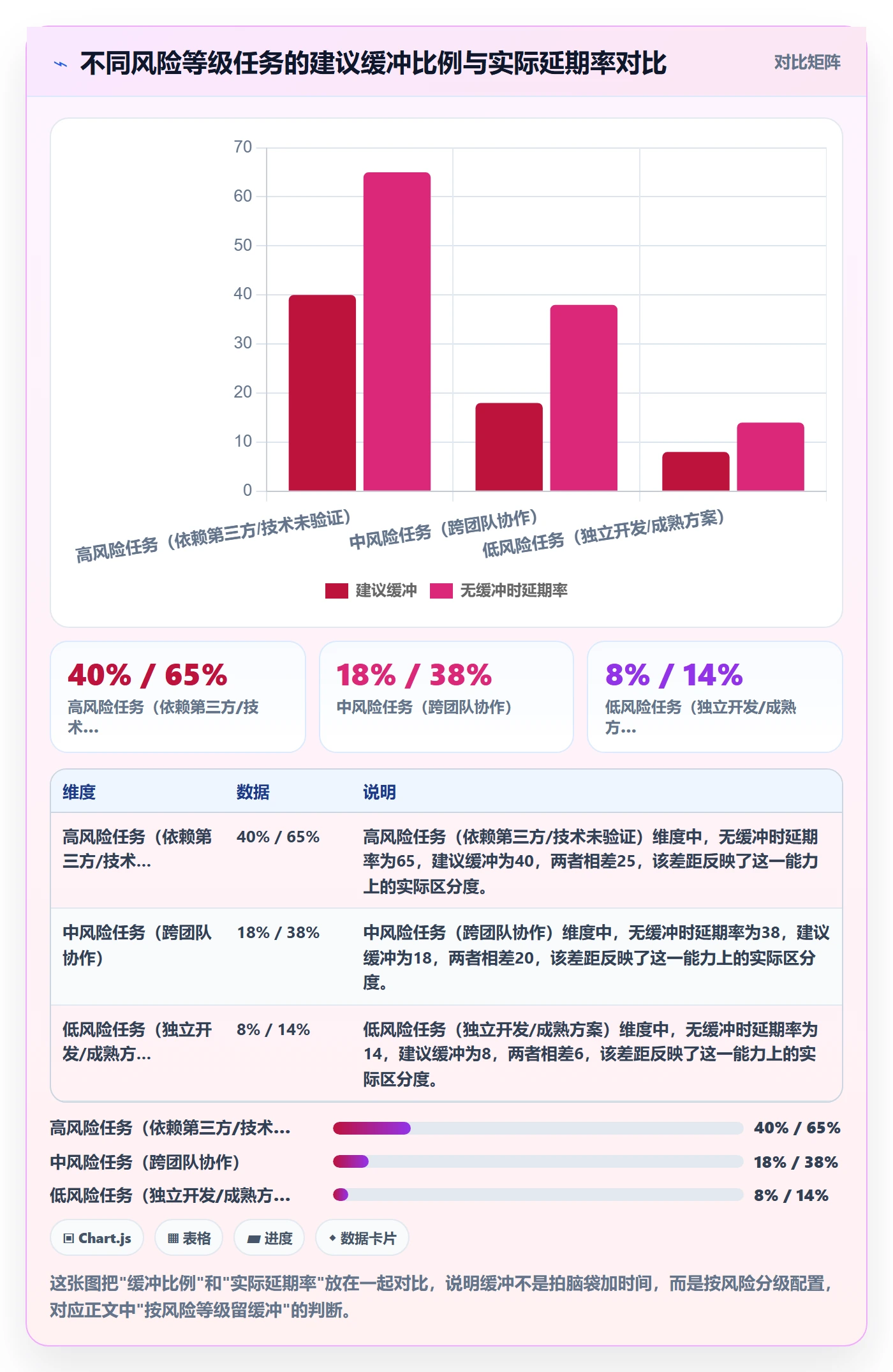

不留缓冲,一旦有波动就立刻延期;缓冲留得随意,比如"整体加 3 天",问题是这 3 天加在哪、给谁用、什么时候释放,没人清楚。合理的做法是按任务风险等级留缓冲:高风险任务(依赖第三方、技术方案未验证)留 30% 到 50%,中风险留 15% 到 20%,低风险留 5% 到 10%。
5. 误区五:只向上汇报,不向下暴露
很多 PM 习惯把进度包装得很漂亮再发给老板,结果风险被掩盖到无法挽回才暴露。进度管理的核心价值恰恰是尽早暴露坏消息。越早说"这个会延期",调整空间越大;等到延期已经发生再说,就只剩下背锅。

四、专业判断逻辑:进度管理从 0 到 1 的五个决策点
把进度管理拆成一条时间线,产品经理其实只需要在五个关键节点上做判断。每个判断都有明确的判断标准和适用边界,不是"照着模板做"。
1. 决策点一:任务拆解到什么颗粒度
拆解的核心不是"拆得有多细",而是拆到能估时、能认领、能验收。我常用的方法是"动词 + 对象 + 验收标准"三段式。比如不是"登录模块开发",而是"完成手机号 + 验证码登录接口开发,通过 Postman 用例验收"。
拆解时我还会问三个问题:这个任务能不能独立交付?这个任务的完成能不能被验证?这个任务的负责人是不是唯一的?三个都是"是",才算合格的原子任务。
2. 决策点二:优先级按什么标准排
我不用"重要紧急四象限",因为在真实项目里,几乎所有任务都是"重要且紧急"。我用的是三个可量化的判断维度:依赖关系、风险等级、业务价值。有下游依赖的任务先做,高风险任务先做,业务价值高的先做。三个维度冲突时,优先级排序是:依赖关系 > 风险等级 > 业务价值。
3. 决策点三:里程碑设在哪
里程碑应该是"阶段性成果的验收点",而不是"时间点"。我的标准是:这个里程碑过了之后,项目状态是不是发生了不可逆的变化?需求冻结、开发完成、联调通过、上线,这四个点之后项目状态都变了,所以是里程碑。"开发进度 50%"不是里程碑,因为它不带来状态变化。
4. 决策点四:跟踪节奏定多快

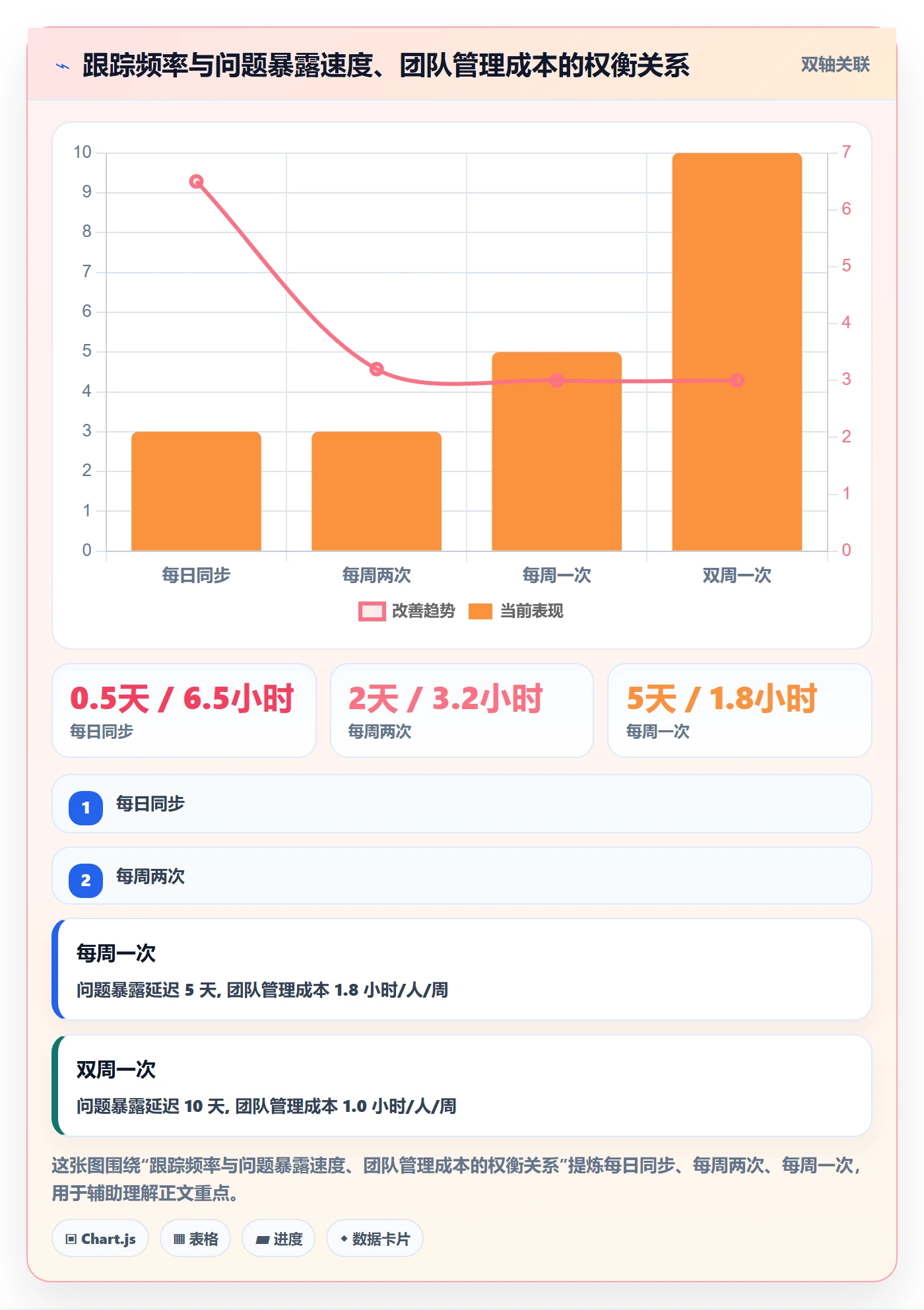

跟踪节奏不是越频繁越好。每日站会适合 5 到 9 人、任务耦合度高、需要快速暴露阻碍的团队;跨部门、任务相对独立的项目,每周两次同步就够。判断标准是:从"问题发生"到"问题被知道"的延迟,能不能被接受? 如果延迟一天就会造成明显损失,那就每天同步;如果延迟三天也能补,那每周两次足够。
5. 决策点五:什么时候该预警
预警的触发条件应该在计划阶段就写清楚,而不是靠感觉。我常用的三条硬规则:任务实际耗时超过估时 30%、关键路径任务延迟 1 天以上、跨团队依赖方未按约定时间交付。触发任意一条,当天必须升级同步,不等周会。

五、具体案例与数据观察:一个 100 人以上组织的进度管理改造
2024 年我参与了一家做企业级 SaaS 的公司(研发团队规模 120 人左右)的产研流程改造。他们当时的痛点是:三个产品线共用一套后端服务,进度互相拖累,每个季度都有 2 到 3 个项目延期超过 3 周。他们没有统一的进度管理工具,有的团队用 Excel,有的用看板,有的用某项目管理平台的免费版。
1. 改造前的真实数据
我拿到他们改造前一个季度的数据:计划完成率 58%,平均延期 11 个工作日,跨团队依赖问题占总延期原因的 47%,进度同步会议耗时每周 6.5 小时/人。 这不是个例,我在其他中大型组织看到的数据也在这个区间。
更关键的是,他们的进度信息分散在 5 个不同工具里,PM 要花大量时间手动汇总,而且汇总出来的信息还是滞后的。
2. 改造方案与工具选型
我们的改造分三步:第一步统一进度管理平台,第二步建立"任务拆解规范 + 里程碑标准 + 预警规则",第三步把跨团队依赖显性化。
工具选型上,他们最终选择了 PingCode。选择理由不是"功能多",而是三个具体场景匹配:一是他们需要私有化部署,数据不能出内网;二是他们原本用 Jira,历史数据要平滑迁移,PingCode 支持 Jira 平滑迁移;三是他们是 100 人以上组织,需要跨产品线的依赖管理和多层级权限。这三点是很多轻量工具满足不了的。
需要说明的是,工具只是载体。改造真正的价值来自那套规范:任务拆解到 0.5 到 3 天、里程碑只设 4 个、预警规则写进流程。

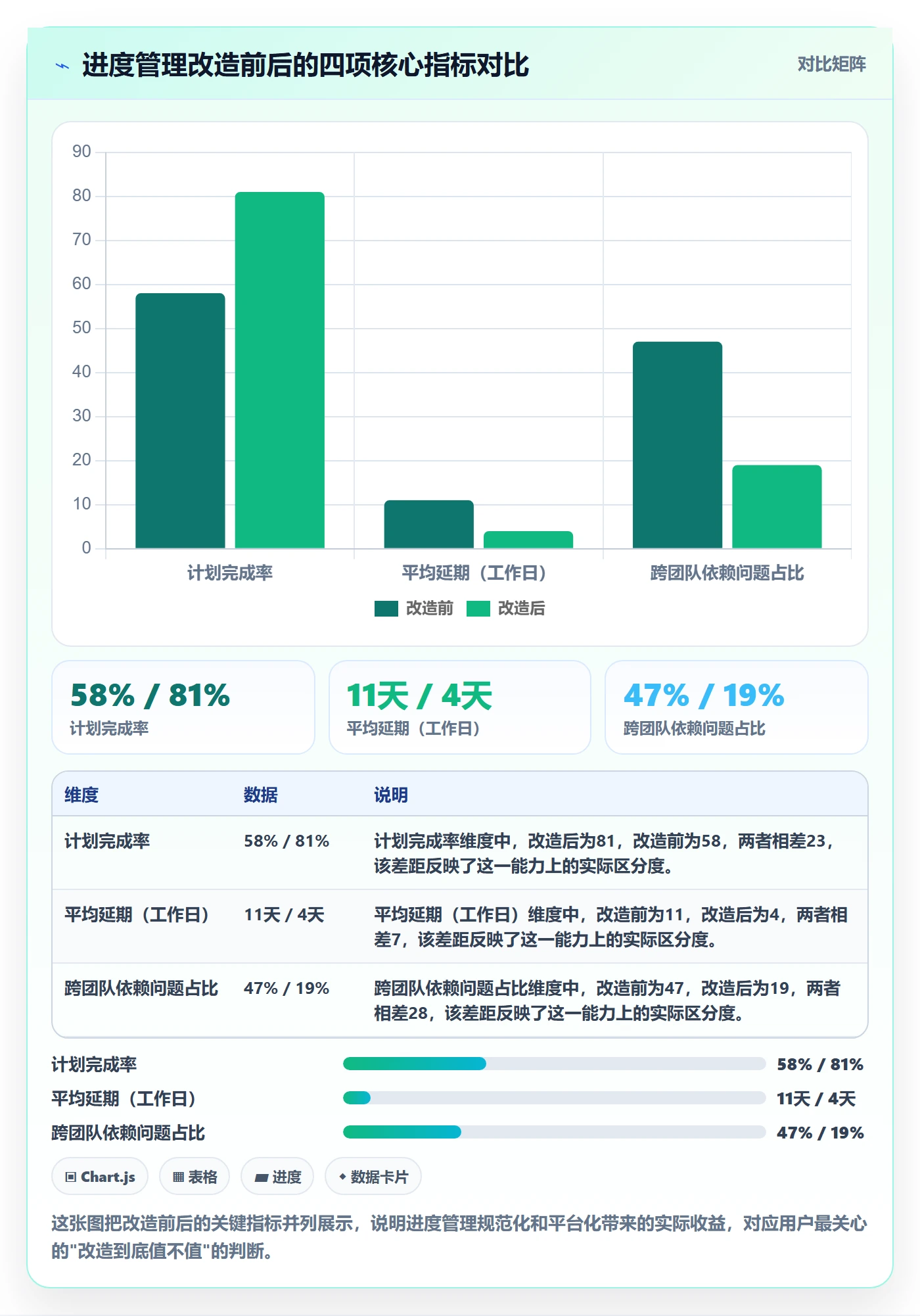

3. 改造后的数据观察
改造运行两个季度后,我拿到了对比数据:计划完成率从 58% 提升到 81%,平均延期从 11 个工作日降到 4 个工作日,跨团队依赖问题占比从 47% 降到 19%,进度同步会议耗时从 6.5 小时/人/周降到 2.8 小时/人/周。
这些数据不是工具带来的,是"规范 + 工具"共同带来的。工具的作用是把规范固化下来,让依赖关系自动可见、让预警自动触发,而不是靠 PM 手动追踪。
4. 一个具体的依赖显性化例子
改造前,A 产品线的一个接口变更会影响 B 产品线,但 B 产品线的 PM 往往在联调前一天才知道。改造后,依赖关系在任务层面就被标注,任何一端的时间变动会直接触发另一端的通知。
这个机制上线后的第一个月,就避免了两次潜在的跨产品线延期。B 产品线的 PM 在 A 产品线任务延期的当天就收到了通知,立即调整了自己团队的排期,把原本会冲突的两天错开了。

六、不同情况下的行动建议

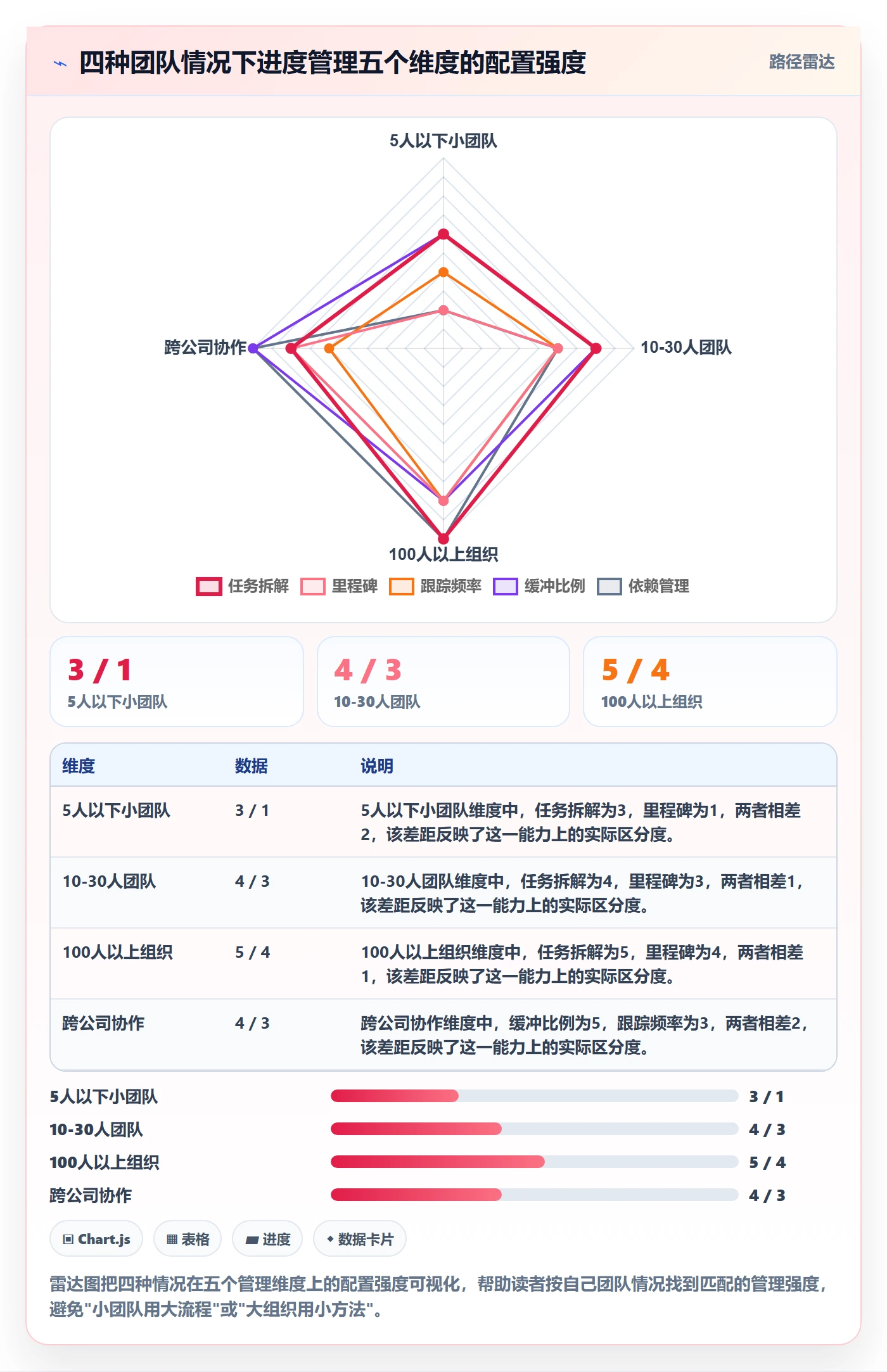

进度管理没有万能方案,不同团队规模、不同项目类型、不同协作模式,适合的方法完全不同。下面按四种典型情况给出建议。
1. 情况一:5 人以下小团队,快速迭代
不需要复杂工具和流程。建议用看板 + 每周一次同步,任务拆解到人能认领即可,里程碑只设"上线"一个。预警靠口头同步,但要有明确的"遇到阻碍立即说"的团队约定。这种情况下,过度管理比不管理更伤效率。
2. 情况二:10 到 30 人团队,多项目并行
需要统一的任务管理平台、明确的里程碑标准和固定的跟踪节奏。建议每周两次同步、里程碑按项目阶段设 3 到 4 个、缓冲按风险等级配置。这个阶段最重要的是把"进度信息"从个人脑子里搬到共享平台上。
3. 情况三:100 人以上组织,多产品线协作
必须解决三个问题:跨团队依赖显性化、进度数据统一、权限分层。工具上需要考虑支持私有化部署、支持从原有平台平滑迁移、支持多层级权限的平台,比如 PingCode 这类面向中大型组织的项目管理平台。流程上要建立依赖标注规范和预警升级机制。
4. 情况四:跨公司协作,涉及外部供应商
外部协作的难点是"不可控"。建议在合同或协作协议里明确交付节点和验收标准,进度跟踪节奏以周为单位,但对关键依赖设置"提前 5 个工作日确认"的机制。缓冲比例要显著高于内部项目,通常 40% 到 60%。

七、不同情况下的取舍
进度管理最难的从来不是"知道怎么做",而是"知道该舍什么"。资源永远不够,时间永远紧张,下面这些取舍是我在真实项目里反复面对的。
1. 取舍一:要速度还是要质量
当上线时间不可变时,唯一能调的是范围。我的做法是提前定义"必须有"和"最好有"两组功能,时间紧张时砍掉"最好有"。而不是让团队加班硬扛,因为加班带来的质量风险会在上线后以更高成本返还。
2. 取舍二:要跟踪频率还是要团队效率
跟踪频率越高,暴露问题越快,但团队花在同步上的时间也越多。我的判断是:关键路径任务的跟踪频率可以高,非关键路径任务可以低。 不要一刀切让所有人都每天同步。
3. 取舍三:要缓冲还是要资源利用率
缓冲会降低资源利用率,但不留缓冲会让延期风险显著上升。我的选择是:缓冲必须有,但要按风险分层配置,并且缓冲的释放要有规则,不是谁都能用,只在触发预警时释放。
4. 取舍四:要工具规范还是要灵活性
工具规范能带来数据统一和依赖可见,但会牺牲一定的灵活性。100 人以上组织建议优先规范,因为协调成本远大于灵活性的价值;小团队建议优先灵活,因为规范成本可能超过收益。
5. 取舍五:要向上如实汇报还是要短期好看
这是最难的取舍。我的立场很明确:长期看,如实汇报的风险远小于掩盖风险。 老板需要的是"能不能按时上线"的真实判断,而不是一份漂亮的进度表。越早暴露,越早能调整资源或范围。

八、一个可以直接套用的进度方案模板
讲了这么多判断逻辑,最后给一个我实际在用的进度方案结构。它不是工具模板,而是一个"信息结构",你可以填到任何工具里。
1. 任务层要包含的信息
- 任务名称(动词 + 对象 + 验收标准)
- 负责人(唯一)
- 估时(0.5 到 3 天)
- 前置依赖(哪些任务完成后才能开始)
- 风险等级(高 / 中 / 低)
- 缓冲(按风险等级配置)
- 验收标准(怎么算完成)
2. 里程碑层要包含的信息
- 里程碑名称(状态变化点)
- 目标日期
- 进入条件(哪些任务必须完成)
- 验收人
3. 跟踪层要包含的信息
- 同步节奏(按团队规模和任务耦合度定)
- 预警规则(硬性触发条件)
- 升级路径(触发后找谁、多久内响应)
- 缓冲释放规则(谁有权释放、什么条件释放)
4. 一个具体的填写示例
假设任务是"完成手机号 + 验证码登录接口开发",可以这样填:负责人=后端 A,估时=2 天,前置依赖=登录需求评审通过、短信服务商账号开通,风险等级=中(依赖第三方短信服务),缓冲=0.4 天,验收标准=Postman 用例全部通过且异常场景返回码正确。
这样填出来的任务,任何人都能看懂、能认领、能验证,进度跟踪时也有明确的判断依据。

九、常见问题解答
1. 没有专职 PM,产品经理兼进度管理,怎么省时间?
核心是"机制替代人工"。把预警规则、依赖标注、缓冲配置写进流程,让工具自动触发通知,而不是靠 PM 手动追踪。工具上选择支持自动化规则和依赖管理的平台,能省掉大量手动汇总时间。
2. 老板总是中途加需求,进度怎么保?
在计划阶段就定义"必须有"和"最好有"两组范围,并且明确写清楚:新增需求需要等量置换或延后。不是拒绝加需求,而是让加需求的成本显性化。多数老板看到"加这个需求要延后 3 天"时,会自己重新判断优先级。
3. 开发估时总是不准,怎么办?
估时不准是常态,关键是建立"估时 vs 实际"的记录机制,每轮迭代后复盘偏差。连续记录 3 到 5 轮后,你就能知道这个团队的估时偏差系数是多少,下次排期时按系数调整。这比要求开发"估准一点"有用得多。
4. 跨部门依赖总是拖后腿,怎么破?
把依赖关系显性化,并且在计划阶段就和依赖方确认交付时间。依赖方确认过的日期,才有约束力。工具上要支持依赖标注和变动通知,避免"联调前一天才发现对方没做完"。
5. 小团队需要上专业的项目管理平台吗?
不一定。5 人以下团队用轻量看板就够。判断标准是:当协调成本开始明显影响交付效率,或者需要跨团队依赖管理时,就值得上更专业的平台。100 人以上组织、需要私有化部署或从原有平台迁移的,建议选择支持这些能力的平台。
十、总结:进度管理是练出来的判断力,不是抄出来的模板
回到开头那个问题:为什么画了甘特图项目还是延期?因为进度管理的核心不是"记录计划",而是"管理不确定性"。任务拆解、优先级排序、里程碑设置、跟踪节奏、预警规则,这五个决策点,每一个都需要你基于团队实际情况做判断,而不是套模板。
我给出的所有数据和案例,都指向同一个结论:进度管理的收益不来自工具,来自规范;不来自频率,来自判断;不来自汇报得体,来自暴露及时。 一个 100 人以上组织的改造案例里,计划完成率从 58% 到 81% 的提升,靠的是把规范固化到平台里,让依赖可见、让预警自动触发。
你的下一步可以很具体:找出你手上正在跑的一个项目,按本文第八节的模板重新填一遍任务层和里程碑层的信息,标出所有前置依赖和风险等级,配置好缓冲。然后在下一次同步会上,把预警规则和升级路径和团队对齐一次。做完这三件事,你的进度管理就已经从"排期"进化到"管理"了。
常见问题解答(FAQ)
1. 产品经理做进度管理,第一步到底该干什么?
我刚接手一个从0到1的新项目,老板让我出一份进度计划,我第一反应就是打开工具画甘特图,但画完发现任务之间根本对不上,心里特别没底。我是不是一开始的方向就错了?
第一步不是排期,而是做任务拆解(WBS)。判断依据很简单:如果一份进度表里出现了‘开发完成’‘测试通过’这种跨角色、跨天数的粗颗粒任务,它本质上是没法被跟踪的,只能事后补填。
可执行的做法是先把交付物列全,再把每个交付物拆到‘一个人、一个动作、一个可验收结果’的粒度,比如把‘完成登录功能’拆成‘接口联调通过’‘异常分支自测通过’‘提测并拿到测试报告’。拆到这个程度之后再排时间和依赖,排期才有意义。颗粒度的判断口径是:任何一条任务如果预估超过3天,就继续往下拆;
如果小于半天,就考虑合并,否则跟踪成本会超过管理收益。
2. 每日站会到底有没有必要开?
我们团队一共十几个人,每天早上站会要花二十分钟,很多时候就是轮流念昨天干了啥,我作为产品经理感觉在浪费时间,但又怕不开会进度就失控。到底该不该坚持?
站会不是必选项,它的适用边界是‘团队规模小、任务耦合高、信息需要高频对齐’。可执行的做法是先问三个问题:任务之间是否强依赖、成员是否集中在同一目标、延期风险是否高。
如果三个都是,站会值得开,但要压缩到10分钟以内,只回答‘昨天完成了什么、今天要推进什么、被什么卡住了’,不允许展开讨论,卡点单独拉人对齐。如果团队是多个独立模块并行、成员分散在不同目标上,周同步加看板更新就足够,每天开会反而会稀释注意力。
判断口径是:如果站会连续两周没有产出过任何一条实际调整动作,说明这个节奏对你的团队是无效的,应该改成异步更新。
3. 进度已经延期了,产品经理应该立刻怎么做?
我最怕的场景就是开发告诉我‘这个功能做不完’,而且离上线只剩一周,这时候我要么硬压要么直接告诉老板延期,两边都不好受。有没有更稳妥的处理顺序?
延期处理的核心原则是‘尽早暴露、给出选项、让对方做选择’,而不是自己扛着或者硬压。可执行的做法分三步:第一步先确认事实,问清楚是哪个环节卡住、剩下多少工作量、有没有替代方案,避免凭感觉判断;
第二步评估影响范围,把延期拆成‘影响上线时间的’‘影响功能完整度的’‘影响其他模块的’三类,分别列出可选项,比如砍掉某个非核心功能先上线、或者延后三天但保住完整体验;第三步带着选项去找老板和业务方,而不是带着问题去。
判断依据是:越早暴露,可调整的空间越大,一周前暴露可能只是砍一个功能,上线前一天暴露往往只能整体延期。产品经理的价值不在于保住时间,而在于让延期这件事变成一个有选项的决策。
4. 跨部门协作时,别人不配合进度怎么办?
我做的项目要拉设计、开发、运营一起推进,但经常是我在群里催,别人半天不回,进度表上他们的任务永远是‘进行中’。我催得多了显得像在催债,不催又推不动,特别两难。
跨部门推不动的根本原因通常不是态度问题,而是你的进度对他们没有优先级。可执行的做法是把‘催进度’换成‘给约束’:第一,在项目启动时就把各方任务写进一个共同可见的计划里,并明确每个节点的交付物和截止时间,让承诺发生在事前而不是事中;
第二,把对方任务的上下游关系讲清楚,比如‘设计稿不定稿,开发就没法排期’,让对方知道延期的代价传导到谁身上;第三,遇到持续不配合,不要停留在群里催,直接升级到双方共同上级对齐优先级,因为资源冲突本质上是优先级冲突,只有能分配优先级的人才能解决。
判断依据是:如果一件事催了三次还没动,说明它在这位同事的优先级列表里排不进前三,这时候要解决的是优先级,不是沟通频率。某项目管理平台或者某项目管理工具里的共享看板,价值也在于让这种优先级和依赖关系对所有人可见,而不是只作为催办工具。
核心关键词
文章包含AI辅助创作:计划进度怎么做?产品经理实操方法:进度管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/460824
读者评论
作者把延期归因于计划阶段,数据很真实。我们团队也常这样,甘特图好看但没人盯依赖,最后联调才发现问题。
缓冲按风险分级这个思路很实用,比统一加几天科学。不过高风险留40%缓冲,老板能接受吗?怎么说服他?
预警机制确实是关键。我们开发被抽调没人通知PM,信息断层太常见了。三条硬规则值得抄进流程。
工具那段像软文,但前面方法论确实干货。PingCode私有化部署适合大公司,小团队用Excel也行,别本末倒置。
分钟产出进度方案,对新人要求挺高。拆解到0.5-3天这个粒度合理,但跨部门对齐往往比拆任务更难。
