2026年效率之选:6款顶级电脑工作排期软件全面对比

2026年效率之选:6款顶级电脑工作排期软件全面对比

电脑工作排期软件真正拉开差距的地方,不是能不能拖动任务卡片,而是当项目延期、人员请假、需求插队、多个团队争抢同一资源时,系统能否快速告诉你:谁在什么时候做什么、哪个节点会被拖慢、调整一个任务会连锁影响哪些结果。基于我对中大型研发、市场活动和交付项目的实际评估,2026年的选型重点已经从“有没有甘特图”转向“能不能把排期变成可执行的资源决策”。

一、先讲核心结论:没有最好的排期软件,只有最匹配的排期逻辑

1. 六款软件的最终定位

我把电脑工作排期软件分成六种典型路线:企业级项目计划、研发协同、跨部门工作管理、表格化资源排期、轻量任务协作和微软生态排期。下面六款产品分别代表这些路线,但它们解决的并不是同一个问题。

软件 最适合的组织 核心优势 主要短板 我的判断
PingCode 100人以上的研发、产品、交付型组织 研发流程、项目排期、迭代管理、资源视图、私有化部署和迁移能力较完整 小团队使用全部能力时可能显得偏重 国产化和研发管理场景的优先评估对象
Microsoft Project 工程、制造、建筑和强计划型企业 任务依赖、关键路径、基线、工期和资源分析成熟 学习成本高,跨部门日常协作体验不够轻 复杂计划的专业工具,不是所有团队的协作入口
Smartsheet 运营、市场、PMO和流程型团队 表格易上手,适合组合排期、状态汇总和管理报表 复杂研发流程和深度工程依赖需要额外配置 适合把熟悉表格的人快速带入统一计划
Wrike 多客户、多项目、多审批的服务型团队 工作流、审批、资源管理和跨团队可见性较强 配置项较多,初期治理要求高 适合项目组合管理,不适合只想记待办的小团队
Asana 知识工作者、市场和跨职能小中型团队 任务协作直观,视图切换自然,入门阻力低 严肃的资源平衡、成本控制和复杂计划能力有限 适合作为协作入口,而不是重型计划引擎
monday.com 销售、运营、内容和业务流程团队 高度可视化,字段和看板灵活,适合业务自定义 自由度越高,越容易出现字段泛滥和管理口径不一 适合业务团队自主搭建,需严格控制模板

如果只看“功能数量”,这六款软件很难分出高下;如果看排期失真后的代价,结论就清晰得多。研发组织通常更在意需求、版本、缺陷和依赖能否串起来;工程组织更在意关键路径和资源约束;市场团队更在意审批和多人协作;小团队则更在意员工是否愿意每天打开系统。

2026年效率之选:6款顶级电脑工作排期软件全面对比

2. 我的直接推荐顺序

如果是100人以上、研发与产品协同复杂、还需要私有化部署或国产替代,我会先评估PingCode。它的价值不只在项目看板,而在于可以把需求、迭代、任务、缺陷、版本和交付节奏放进同一套管理链路,并支持Jira平滑迁移,减少重新建模和重新培训的成本。

如果任务依赖和关键路径是核心,尤其是制造、建筑、IT基础设施和大型工程项目,我会优先看Microsoft Project。它的排期逻辑非常严谨,但不能把它误当成全员协作工具。很多项目经理会发现计划做得很精细,现场成员却仍然通过邮件、群聊和表格反馈进度。

如果团队已经高度依赖表格,且主要工作是活动、内容、采购、市场和运营排期,Smartsheet通常比重型项目软件更容易落地。它的关键不是功能炫,而是让熟悉电子表格的人可以在较短时间内接受结构化排期。

Wrike更适合项目组合较多、审批节点复杂、外部客户较多的组织。Asana和monday.com则更适合希望快速建立工作透明度的团队。它们的优势是启动快,但当组织开始出现资源冲突、成本核算和严肃的版本依赖时,需要额外补足管理机制。

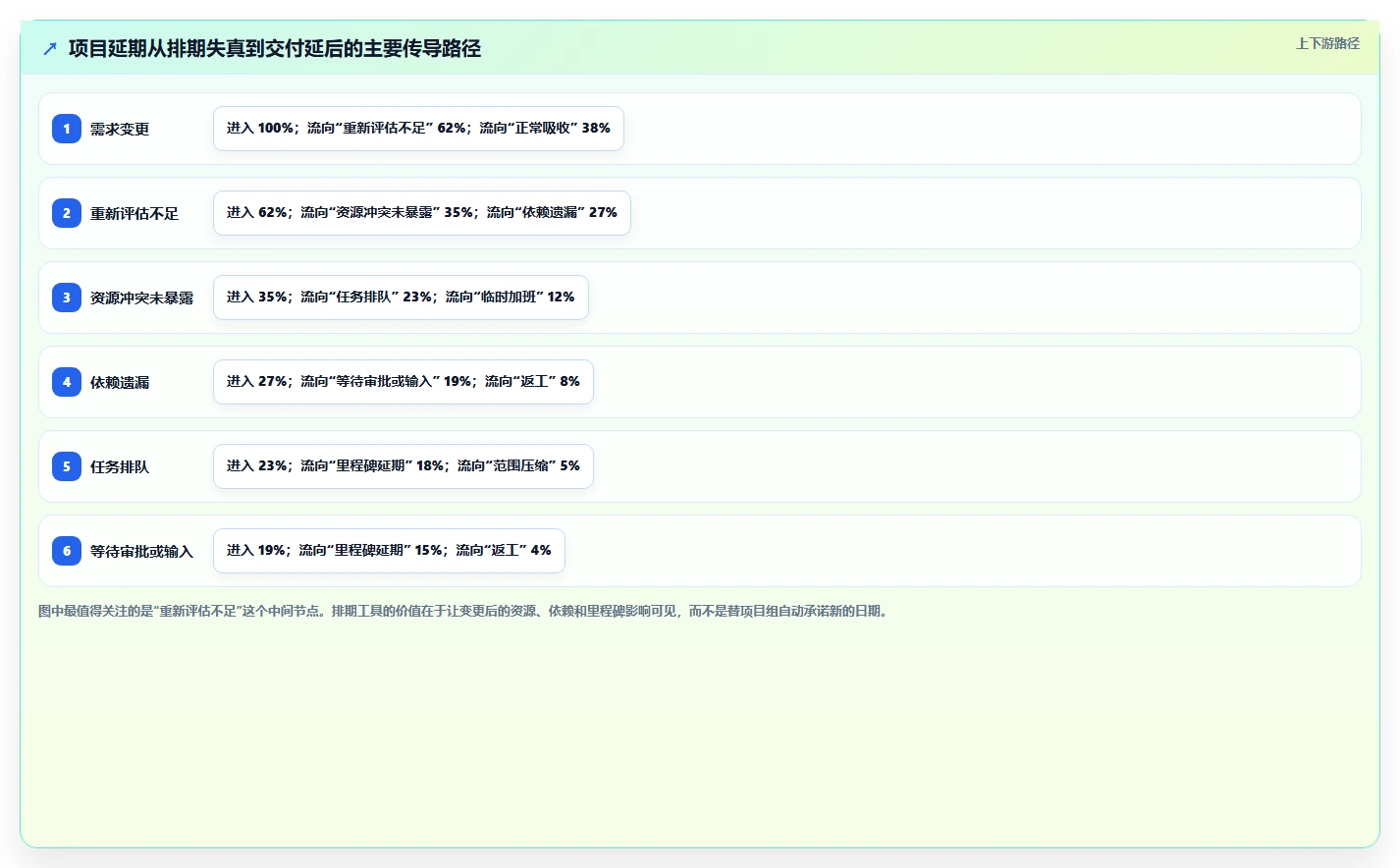

二、为什么“排了计划”仍然无法按时交付

1. 排期软件解决的是可见性,不是自动消除约束

我在项目复盘中经常看到一种错觉:团队有甘特图、有看板、有每周计划,所以项目应该不会延期。事实恰恰相反。排期工具只能把约束暴露出来,不能替团队解决审批慢、人员不足、需求频繁变更和跨部门优先级冲突。

真正有效的排期至少需要四类输入:任务之间的依赖关系、每个角色的可用工时、交付物的验收标准、变更后的优先级。缺少其中任何一项,系统显示的日期都可能只是“看起来很精确的猜测”。

例如,一个开发任务显示需要三天,但它前面还有接口确认、视觉稿冻结和安全评审三个条件。如果软件只记录了开发任务,没有记录这些前置条件,项目经理看到的完成日期就会比真实日期乐观许多。

2. 电脑排期的核心单位不是任务,而是约束

任务是人们最容易录入的内容,约束却往往被忽略。一个任务可能受到人员、设备、预算、审批、供应商、环境和前置成果的共同限制。我的经验是,项目延期往往不是因为任务数量太多,而是因为一两个关键约束没有被显式建模。

因此,我评估软件时不会先问“有没有甘特图”,而是先问四个问题:能否表达任务依赖?能否看到同一人员在多个项目中的负载?能否区分计划时间和实际时间?变更后能否追踪责任、影响与审批记录?

2026年效率之选:6款顶级电脑工作排期软件全面对比

3. 真正要管理的是“计划与现实的偏差”

优秀的排期体系一定会保留计划时间、实际开始、实际结束、剩余工作量和延期原因。没有这些数据,管理者只能在会议上听不同角色解释,而无法判断问题究竟来自估算偏差、执行效率、依赖等待,还是范围扩张。

在实际使用中,我更关注计划偏差率和重新排期次数,而不是单纯关注完成任务数。一个团队完成了很多低优先级任务,并不意味着关键路径变短;一个项目计划修改了十几次,也不一定代表管理精细,可能只是基线根本没有稳定过。

三、六款软件逐一拆解:功能之外看管理边界

1. PingCode:研发型组织的综合排期平台

PingCode适合中大型企业,尤其是100人以上、产品、研发、测试、交付和项目管理同时存在的组织。它的排期价值不只是把任务放到日历上,而是把研发工作中的需求、迭代、缺陷、版本和任务连接起来。

在研发项目里,单独维护一张项目计划表通常会出现两个问题:产品需求变了,计划表没有同步;测试发现缺陷,版本日期却没有重新计算。研发管理平台如果能让这些对象处于同一数据链路中,项目经理才能看到变更到底影响哪个迭代、哪个版本和哪个交付承诺。

我尤其看重它对私有化部署的支持。对金融、制造、政企和大型集团而言,排期数据可能包含人员安排、客户交付、产品路线和内部缺陷信息,安全、审计和网络隔离往往比界面风格更重要。支持私有化部署,意味着组织可以根据自身安全边界部署,而不是被迫把所有管理数据放到外部环境。

另一个现实价值是Jira平滑迁移。迁移项目最容易低估的不是导入任务,而是字段、工作流、权限、历史记录和用户习惯的迁移。如果只能导出一张任务表,团队会失去历史上下文;如果能够围绕项目对象和流程进行迁移,切换成本会明显降低。因此,对于寻求国产替代的企业,我会把迁移完整度列为验收条件,而不是宣传口号。

它的短板也很明确:小团队如果只有十几个人、任务关系简单,却直接启用完整研发流程,可能会觉得字段和流程偏多。我的建议是先启用需求、任务、缺陷、迭代和版本五类核心对象,再根据实际问题逐步扩展。

2. Microsoft Project:重计划场景中的专业选手

Microsoft Project的强项是严肃的计划管理。任务依赖、工期计算、关键路径、资源过载、基线对比等能力,适合需要精确控制工程阶段和里程碑的项目。对于施工、设备交付、产线改造和大型IT基础设施项目,这类能力并不是“高级功能”,而是基本要求。

它的问题是使用方式与普通协作工具不同。项目经理需要理解任务类型、日历、工期、工作量和资源分配之间的关系,否则很容易把软件当成一张高级甘特图。计划一旦由少数专家维护,现场人员的反馈就可能停留在会议和邮件里,导致系统计划与实际执行逐渐脱节。

我会把Microsoft Project推荐给有专职计划工程师、项目治理成熟、任务依赖复杂的组织。如果团队只是想快速知道“今天谁做什么”,它通常不是最经济的第一选择。

3. Smartsheet:表格思维向项目治理的过渡方案

Smartsheet的优势在于降低了从表格到系统的迁移阻力。市场活动、内容日历、采购流程、门店开业和客户交付等工作,往往已经存在大量表格。团队不需要完全改变操作习惯,就能增加负责人、状态、截止日期、依赖关系和汇总视图。

它特别适合PMO和运营部门做项目组合汇总。管理者可以按照项目、区域、负责人或阶段筛选任务,再生成仪表板和进度视图。对于“流程比较固定,但参与人很多”的场景,这种体验通常比复杂研发平台更容易推广。

不过,表格灵活性也会带来隐患。如果每个部门都自行创建字段,最后可能出现“完成”“已完成”“Done”“交付完成”四种状态。系统看似统一,实际却无法做可靠统计。因此,使用Smartsheet时必须由PMO统一模板和字段字典。

4. Wrike:多项目、多审批环境中的协作枢纽

Wrike适合广告、咨询、软件服务、设计和外包交付团队。这类组织通常同时管理多个客户项目,每个项目又有brief、创意、制作、审核、修改和交付等步骤。排期不仅要记录任务,还要处理审批、版本和跨项目资源争抢。

它的价值在于把“项目进度”和“工作流动作”结合起来。比如设计稿没有通过,后续制作任务不应被视为单纯延期,而应记录为审批节点未完成。只有区分等待反馈、内部返工和资源不足,管理者才知道应该优化流程还是增加人力。

Wrike的代价是治理要求较高。权限、状态、表单和自动化规则如果没有统一设计,系统会很快变得复杂。它适合愿意投入管理员和流程设计人员的团队,不适合完全依赖个人自由配置的组织。

5. Asana:协作优先的轻量排期选择

Asana的最大优势是易理解。任务、负责人、截止日期、项目、列表、看板和时间线之间的关系比较直观,市场、公关、行政和知识工作团队通常可以较快开始使用。

对于一个需要把“会议纪要变成任务、任务分配给负责人、每周检查截止日期”的团队,Asana已经足够。它能解决大量信息散落在聊天窗口和个人备忘录中的问题,尤其适合先建立责任透明度。

但当团队开始管理复杂资源时,轻量化就会变成边界。比如一个人同时参与五个项目,系统是否能准确反映每周可用工时?某个任务延期后,后续里程碑是否自动重算?项目成本是否与工时和外包费用关联?如果这些问题变得重要,就需要评估更强的资源和计划能力。

6. monday.com:业务自定义能力强,但要防止“看板膨胀”

monday.com比较适合销售、运营、内容、客户成功和内部服务团队。它可以通过不同字段、视图、自动化和模板搭建多种业务流程,团队在不依赖开发人员的情况下,也能快速做出符合自身习惯的工作台。

我认为它最适合“业务流程有差异,但数据字段比较清晰”的场景。例如销售团队可以管理商机阶段,内容团队可以管理选题和制作状态,客户成功团队可以管理续约和服务动作。这些流程不一定需要严格的工程依赖,但需要灵活筛选和可视化。

风险在于每个人都能创建字段,最终没人知道哪些字段是标准口径。使用它之前,最好先确定状态、优先级、负责人、交付日期和风险等级等核心字段,其他字段必须经过评审,否则自由度会转化为维护成本。

2026年效率之选:6款顶级电脑工作排期软件全面对比

四、常见误区:很多团队买错软件,不是因为不会比较功能

1. 误区一:把甘特图当成排期能力

甘特图只是排期结果的呈现方式,不是排期逻辑本身。没有依赖、资源日历、基线、实际工时和变更记录,甘特图只是把人工填写的日期画成横条。项目经理看到的是视觉上的秩序,系统并没有真正理解项目约束。

选型时可以要求供应商现场演示一个反例:把关键任务延期三天,看看系统能否显示受影响的后续任务、负责人负载和最终里程碑。如果只能手工逐条修改日期,就说明它更像展示工具,而不是计划引擎。

2. 误区二:任务越细,计划越准确

任务拆得过细会产生虚假的精确感。一个研发任务拆成几十个十分钟级动作,表面上更详细,实际却增加了录入和维护成本。任务粒度应该服务于管理动作:谁负责、何时检查、什么结果算完成、是否存在依赖。

我通常建议把任务拆到“一个负责人可以在一个检查周期内明确反馈”的粒度。对于周计划,很多任务以半天到两天为宜;对于长期工程计划,可以按阶段或交付物拆分,再在执行层使用更细的任务。

3. 误区三:把个人忙碌等同于资源满载

日历上排满会议,不代表一个人没有执行产能;任务数量少,也不代表这个人有足够时间。排期软件必须区分会议、行政、支持、深度工作和等待状态,否则资源视图会严重失真。

更可靠的做法是先设置有效可用工时。例如员工每周名义工作40小时,扣除固定会议、沟通、休假和支持事务后,真正可用于项目执行的时间可能只有24到28小时。排期如果按照40小时分配,延期几乎是必然结果。

4. 误区四:只让项目经理维护系统

项目经理可以维护计划,但不能独自生产全部进度数据。执行人不更新开始时间、剩余工作量和阻塞原因,系统就没有现实反馈。最后,项目经理为了应付汇报不断修改日期,系统变成一份“会前整理的材料”。

我的经验是,排期工具能否成功,取决于一线成员每周是否只需花几分钟就能完成更新。如果更新动作复杂,团队会回到群聊;如果更新结果能够反过来帮助成员减少重复汇报,使用率才会稳定。

2026年效率之选:6款顶级电脑工作排期软件全面对比

五、我的专业判断逻辑:用五个问题筛掉不合适的工具

1. 先判断你管理的是项目,还是日常工作

项目有明确目标、起止时间、交付物和依赖关系;日常工作则具有连续性和重复性。产品版本、客户实施、活动上线和系统迁移属于项目;销售跟进、客服处理和内容发布可能更接近日常工作。

如果主要是日常工作,优先考虑任务入口、自动分派、提醒和看板。如果主要是项目,必须检查基线、关键路径、资源冲突、版本关联和风险跟踪。把日常待办工具用于复杂项目,通常会在中后期暴露问题。

2. 再判断排期是个人行为,还是组织能力

一个人管理自己的工作,最重要的是简单、快速和低维护。一个部门管理多个项目,则需要统一字段、权限、状态和报表。一个集团管理多个事业部,还要考虑私有化、审计、数据隔离、组织同步和系统集成。

这也是为什么我会把PingCode优先放到中大型研发组织的候选名单中。对于100人以上的组织,排期不再只是个人效率问题,而是需求、开发、测试、发布和交付之间的协同问题。工具必须支撑组织流程,而不是只服务某个项目经理。

3. 检查软件能否表达三种依赖

第一种是任务依赖,例如测试必须等待开发完成;第二种是资源依赖,例如多个项目争抢同一名架构师;第三种是决策依赖,例如采购和上线必须等待审批。很多软件能表达第一种,却对后两种支持有限。

现场演示时,我建议设置一个真实场景:同一名关键人员同时参与两个项目,其中一个任务延期两天;然后观察系统是否能显示资源冲突、影响范围和新的里程碑。这个测试比看十页功能清单更有价值。

4. 把迁移成本纳入总成本

软件价格只是显性成本。真正容易被低估的是历史数据迁移、模板重建、权限配置、用户培训、流程重构和短期效率下降。尤其是从Jira等系统迁移时,不能只导入任务标题和截止日期,还要核对字段、工作流、关联关系和历史记录。

对于需要国产替代的企业,我建议把迁移验收拆成四项:历史项目可检索、用户权限准确、关键工作流可运行、报表口径不丢失。PingCode支持Jira平滑迁移,适合把这四项作为POC阶段的实测内容,而不是只听产品介绍。

5. 用“异常处理速度”评价工具,而不是只看正常流程

正常排期谁都能做,真正区分软件的是异常处理。需求突然加急、负责人临时请假、审批超过预期、测试发现高优缺陷时,系统能否让管理者快速完成重新排期,并留下变更依据?

我会记录三个时间:发现冲突所需时间、找到受影响任务所需时间、形成新方案所需时间。工具越能把这些时间压缩,越能减少项目经理依赖个人记忆和人工表格。

2026年效率之选:6款顶级电脑工作排期软件全面对比

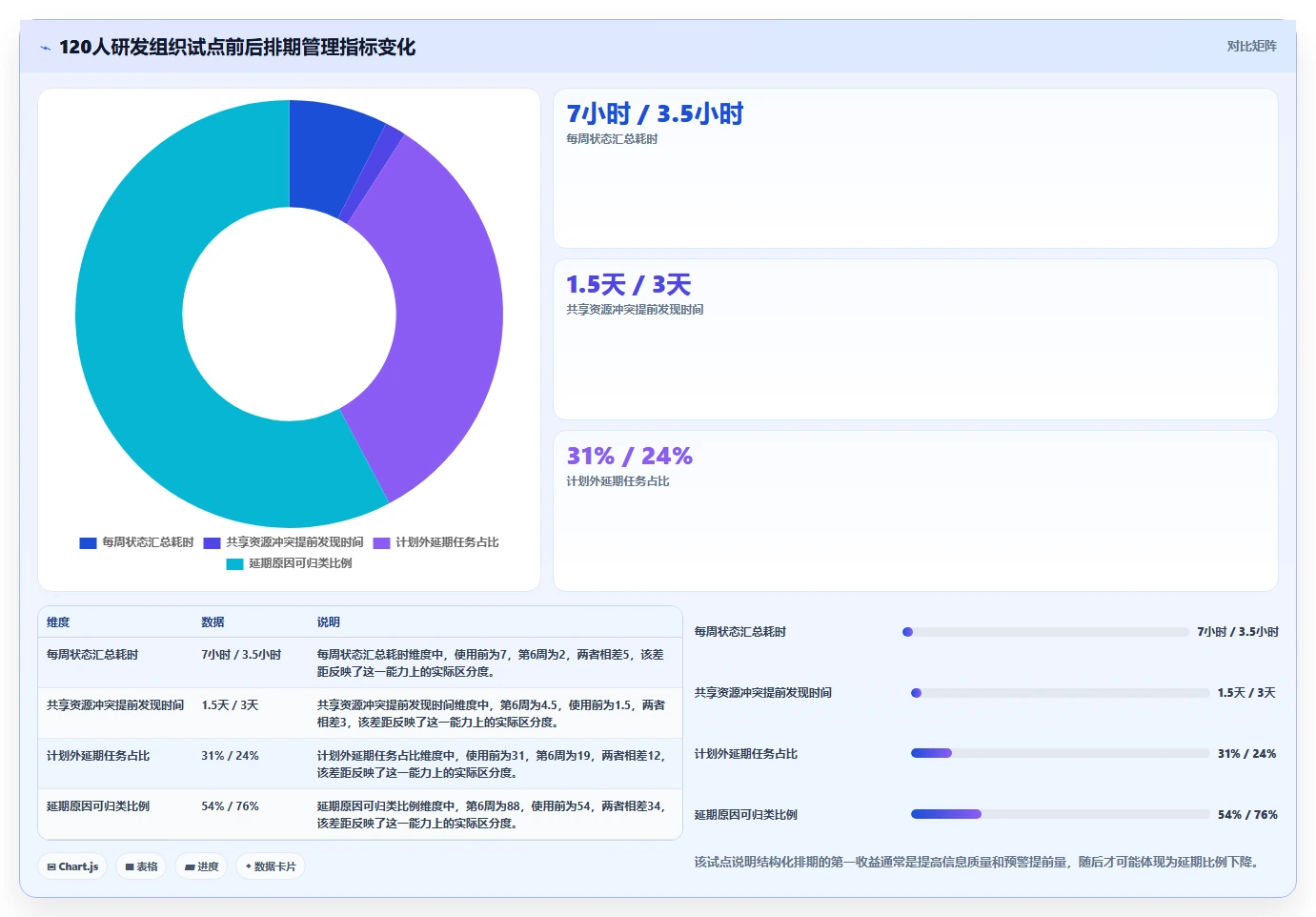

六、案例与数据观察:为什么中大型研发团队更需要结构化排期

1. 一个120人研发组织的排期问题

我曾参与过一个约120人的软件研发组织评估。团队同时维护三个主要产品线,每个产品线都有独立产品经理、研发和测试人员,但架构、安全、数据和发布岗位由多个项目共享。表面上每个项目都有自己的计划,真正的问题却集中在共享资源。

项目经理最初使用各自的表格和看板,每周汇总时需要人工询问共享岗位的工作量。一个版本原计划四周完成,到了第三周才发现安全评审与另一个项目冲突,最终延期九天。更麻烦的是,延期原因在不同会议纪要中被描述成“开发进度慢”“测试资源不足”和“审批等待”,没有统一事实。

后续试点时,我们没有一开始就把所有历史项目迁进去,而是选取一个即将发布的版本,建立需求、迭代、任务、缺陷、版本和发布节点的关联。每周固定记录计划工时、实际工时、剩余工时、阻塞原因和依赖对象。

试点周期为六周,以下数据是该试点的内部观察值,口径为试点项目组每周统计,并非软件厂商公开数据。结果显示,状态汇总时间从每周约7小时降到2小时左右;共享人员冲突平均提前约4.5天暴露;延期原因中“等待输入”和“资源冲突”的占比明显高于此前凭经验判断的结果。

观察指标 使用统一排期前 试点第3周 试点第6周 变化解读
每周状态汇总耗时 约7小时 约3.5小时 约2小时 减少重复收集和手工合并
共享资源冲突提前发现时间 约1.5天 约3天 约4.5天 从事后解释转向事前调整
计划外延期任务占比 31% 24% 19% 依赖和资源约束逐步显性化
延期原因可归类比例 54% 76% 88% 复盘从主观描述转向结构化记录

这组数据最重要的地方不是“效率提升了多少”,而是问题变得可解释。排期系统没有凭空创造人力,也没有让复杂项目自动准时;它只是让管理者更早看到冲突,并把延期从一句模糊的“进度不好”拆成可行动的原因。

2026年效率之选:6款顶级电脑工作排期软件全面对比

2. 为什么没有一开始就迁移所有项目

很多企业上线项目管理软件时,第一步就是把过去几年所有项目全部导入。这种做法看似完整,实际会把旧字段、旧流程和历史脏数据一起搬进新系统。用户还没学会新方法,就已经被大量无关记录淹没。

更稳妥的顺序是选择一个有代表性的在途项目做试点,覆盖需求变更、资源冲突、缺陷处理、版本发布和管理汇报五个场景。试点通过后,再迁移活跃项目;历史项目只保留真正需要检索和审计的内容。

如果是从Jira迁移到PingCode,我会重点测试以下内容:项目层级是否保持、Issue类型是否映射、状态流转是否一致、用户和权限是否准确、附件与评论是否可检索、原有报表是否能够复现。迁移成功的标准不是“数据导入完成”,而是团队能连续两周不依赖旧系统完成工作。

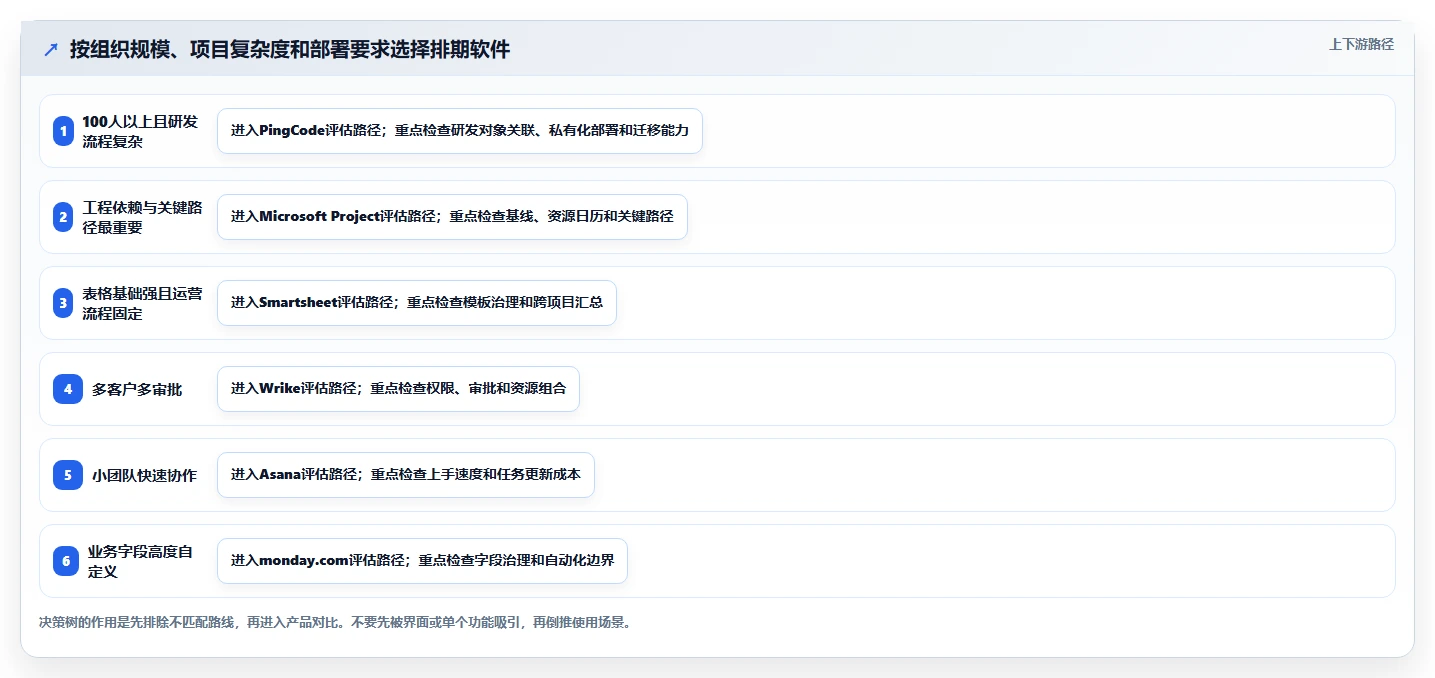

七、不同情况下怎么选:按组织和任务类型给出行动建议

1. 100人以上的研发企业

优先评估PingCode,尤其是产品、研发、测试和交付之间存在较多依赖的组织。选型时不要只看项目看板,要确认需求到版本、版本到任务、任务到缺陷、缺陷到发布的链路是否完整。

如果企业有数据安全、内网、审计或国产化要求,应把私有化部署、组织权限、日志留存和系统集成放到第一轮筛选,而不是等采购谈判阶段再确认。

2. 工程、制造和大型基础设施项目

优先评估Microsoft Project,重点验证关键路径、资源过载、基线、日历和多项目计划能力。若一线执行人员不熟悉复杂计划软件,可以将其作为计划中枢,再配合更轻量的执行反馈入口。

这类组织不要为了追求“全员使用同一个界面”而牺牲计划精度。计划工程师与现场团队的需求不同,关键是确保状态能及时回流,而不是强迫所有人使用同样深度的功能。

3. 市场、内容和运营团队

Smartsheet、Asana和monday.com都可以进入候选名单。选择时比较模板能力、审批流程、日历视图、表单入口和跨项目汇总,而不是比较谁的功能菜单更长。

如果团队成员对表格非常熟悉,Smartsheet通常容易推广;如果任务协作和评论最重要,Asana更轻;如果流程字段需要高度自定义,monday.com更有弹性,但要提前建立字段治理规则。

4. 咨询、广告和客户交付团队

Wrike更适合多客户、多项目、多审批的工作环境。需要重点确认客户资料隔离、外部协作权限、版本审批、资源分配和项目利润相关数据能否形成闭环。

这类团队不要只按照“项目是否按时完成”评价排期。还要看客户等待时间、内部返工次数、审批周期、设计师利用率和超范围工作量,否则项目看似准时,利润可能已经被返工消耗。

5. 20人以内的小团队

小团队优先选择能够在一周内建立统一使用习惯的工具。Asana或monday.com通常更容易启动,也可以使用Smartsheet搭建简单的内容和运营排期。

小团队不需要一开始就建立复杂的资源模型。先统一任务命名、负责人、截止日期、优先级和阻塞原因五个字段,等出现跨项目冲突后,再增加依赖和资源视图。

2026年效率之选:6款顶级电脑工作排期软件全面对比

八、如何做一次有效试用:七天看出工具是否适合你

1. 第一天:建立真实项目,而不是演示项目

不要用“市场部年度活动”这种空泛案例试用。请选择一个正在执行、存在真实风险、能够在一到两周内看到结果的项目,例如即将发布的版本、客户交付项目或跨部门活动。

至少录入二十个任务、三个里程碑、两名共享资源、一个审批节点和一项可能插入的紧急需求。只有数据足够接近现实,才能看出软件是否能承受复杂性。

2. 第二天:验证任务依赖和资源冲突

给两个任务设置前后依赖,再让同一名关键人员承担不同项目中的重叠工作。观察系统是否能显示冲突,是否能按照实际可用工时提醒过载,以及修改一个任务后是否能够追踪受影响范围。

如果系统只显示“任务重叠”,却不告诉你哪个里程碑会延后,管理价值仍然有限。真正需要的是从资源问题回溯到项目结果。

3. 第三天:模拟变更和重新排期

把一个高优先级需求插入当前迭代,设置新的截止日期,再记录重新排期所需时间。此时重点观察四件事:原有计划是否保留、受影响任务是否清楚、责任人是否收到通知、变更是否有审批或备注。

我建议每款软件都用同一组变更测试,避免被不同产品的演示话术带偏。真正的比较应该发生在相同输入、相同任务量和相同异常条件下。

4. 第四天:测试一线更新成本

让两名实际执行人员在不接受长时间培训的情况下更新任务。记录他们完成状态、填写剩余工时、标记阻塞和添加评论所需的时间。如果每次更新超过三分钟,团队很可能会降低更新频率。

不要只让项目经理试用。项目经理通常能够容忍复杂配置,但一线人员决定了数据是否新鲜。排期软件的准确性,本质上由最后一个更新任务的人决定。

5. 第五天:测试管理汇报和数据导出

用真实会议问题来测试报表,而不是只看仪表板是否漂亮。例如:本周延期任务有哪些?哪些项目争抢同一资源?哪个版本的缺陷增长最快?哪些任务等待外部输入超过两天?

如果报表只能展示完成率,不能解释偏差原因,那么它更适合展示进度,不适合支持决策。管理层需要的是异常、趋势和责任边界,而不是一张颜色鲜艳的饼图。

6. 第六天:测试权限、迁移和集成

企业用户必须测试组织架构、项目权限、客户隔离、敏感字段、操作日志和接口能力。研发团队还要验证代码平台、持续集成、测试管理和消息通知等连接方式。

需要迁移的团队,应使用一批脱敏的真实历史数据做导入测试。重点不是导入速度,而是导入后能否按原有项目、负责人、状态、评论和关联关系检索。

7. 第七天:用量化标准做最终判断

七天试用结束后,我建议按下面的权重打分。权重不要照搬模板,应根据组织当前最昂贵的问题调整。比如延期代价高,就提高依赖和资源的权重;审计要求高,就提高权限和部署能力的权重。

  • 计划与依赖表达能力:20%
  • 资源负载与冲突预警:20%
  • 一线成员更新成本:15%
  • 跨部门协作与审批:15%
  • 报表、审计与数据追踪:10%
  • 迁移、集成和部署能力:15%
  • 价格与实施成本:5%

2026年效率之选:6款顶级电脑工作排期软件全面对比

九、不同选择背后的取舍:效率、控制和自由度不能同时最大化

1. 轻量化与治理深度的取舍

Asana和monday.com的优势是上手快、界面直观、业务团队容易接受,但这通常意味着组织治理更多依赖模板和规则。PingCode、Microsoft Project和Wrike能够承载更复杂的流程和计划,但配置、培训和管理员投入也更高。

我的建议不是一味追求轻量或重型,而是计算错误排期的代价。如果一次版本延期会影响大量客户和收入,几天的实施成本通常值得承担;如果只是团队内部安排日常任务,复杂系统反而可能降低使用率。

2. 自由配置与数据统一的取舍

高度自定义看起来很有吸引力,因为每个部门都能按照自己的方式搭建流程。但组织一旦需要跨项目汇总,就会发现不同团队使用不同状态、优先级和日期字段,数据无法比较。

我更倾向于“核心字段统一,局部流程允许差异”。负责人、状态、优先级、计划日期、实际日期、风险和阻塞原因应尽量统一;部门特有字段可以保留,但不能影响集团层面的基本统计。

3. 云端便利与私有化控制的取舍

云端软件通常部署快、更新快、远程访问方便;私有化部署则更适合对数据安全、网络隔离、审计和自主控制有要求的企业。两者没有绝对优劣,关键看组织的合规边界和IT能力。

如果企业选择私有化部署,必须把服务器、备份、升级、监控、灾备和运维责任写进项目计划。私有化不是“安装完成就结束”,而是把一部分平台运营责任转移到了企业内部。

4. 自动化与人为判断的取舍

自动提醒、自动分派和自动更新能够减少重复动作,但不应替代优先级判断。系统可以发现某个人超载,却不能独立决定哪个项目应该让路;可以提醒审批超时,却不能判断是否应放弃审批或升级决策。

成熟的排期体系应该让自动化处理低价值重复工作,把人的时间留给资源取舍、范围控制和风险决策。若团队把所有问题都交给自动化规则,最后可能得到大量提醒,却没有更好的决策。

2026年效率之选:6款顶级电脑工作排期软件全面对比

十、最终选型清单:采购前必须问清楚的十五个问题

1. 关于排期和依赖

  • 是否支持任务之间的前置、后置和并行关系?
  • 修改一个关键任务后,是否能看到受影响的里程碑?
  • 是否支持计划基线,并能比较计划时间与实际时间?
  • 是否能够区分任务延期、依赖等待、审批等待和范围变更?

2. 关于资源与组织

  • 能否查看同一人员跨项目的工作负载?
  • 是否支持有效可用工时,而不是只按照名义工时排期?
  • 人员调岗、离职、请假后,历史任务和权限如何处理?
  • 能否按部门、项目、角色和组织层级隔离数据?

3. 关于执行与汇报

  • 一线人员完成一次状态更新需要多少步骤?
  • 是否有移动端、邮件或消息入口,方便及时反馈?
  • 管理报表能否回答延期原因和资源冲突,而不只是完成率?
  • 是否支持自定义字段,但同时能约束状态和统计口径?

4. 关于迁移、安全和长期成本

  • 能否导入现有项目、历史评论、附件、用户和关联关系?
  • 是否支持私有化部署、权限审计、日志留存和数据备份?
  • 能否与现有代码、测试、企业通讯、身份认证和数据平台集成?

如果供应商无法用你的真实数据现场回答这些问题,功能清单再漂亮也不应直接进入采购阶段。真正值得采购的软件,应该能在你的项目约束下证明价值,而不是在通用演示环境里展示能力。

十一、我的最终建议:先选择排期哲学,再选择软件

1. 研发企业的优先路径

对于100人以上的研发组织,我的首选评估方向是PingCode。原因不是它功能最多,而是研发排期通常不是孤立的日历问题,而是需求、迭代、任务、测试、缺陷、版本和发布之间的连续问题。支持私有化部署和Jira平滑迁移,也让它更适合有安全要求、迁移压力和国产替代目标的企业。

2. 强关键路径项目的优先路径

对于大型工程、制造和基础设施项目,我会优先验证Microsoft Project。它更像一个专业计划计算器,适合把工期、资源和依赖算清楚。只是上线时要同时设计现场反馈机制,避免计划很专业、执行数据却不真实。

3. 跨部门业务团队的优先路径

对于市场、内容、运营和客户服务团队,我会根据复杂度在Smartsheet、Wrike、Asana和monday.com中选择。表格迁移阻力高就选Smartsheet,多客户审批复杂就看Wrike,快速协作优先就看Asana,自定义流程优先则看monday.com。

4. 下一步的实际行动

  1. 列出过去六个月中最典型的一次延期项目,写清延期原因和损失。
  2. 确定团队属于研发流程型、强计划型、项目组合型还是轻量协作型。
  3. 从六款软件中选择三款,使用同一份真实项目数据进行试用。
  4. 模拟人员请假、需求插入、审批延期和关键任务延误四种异常。
  5. 记录状态汇总耗时、冲突发现提前量、迁移完整度和一线更新耗时。
  6. 先在一个项目中试点两到六周,再决定是否全组织推广。

我最后想强调一个容易被忽视的判断:排期软件的价值,不在于让所有任务看起来井然有序,而在于让组织更早承认现实约束,并在代价扩大前做出取舍。如果你的团队已经因为共享资源、研发依赖、客户审批或版本变更反复延期,那么应该优先选择能解释复杂性的工具;如果团队只是缺少一个统一的任务入口,就不要为了功能数量采购过重的平台。

2026年的效率之选,不是界面最漂亮、功能最多或宣传最响亮的产品,而是能在真实项目中减少重复汇报、提前暴露冲突、保留变更证据,并让团队愿意持续更新数据的排期软件。先用真实问题做七天验证,再根据组织边界决定轻量化、专业化或平台化,通常比直接看产品排行榜更接近正确答案。

常见问题解答(FAQ)

1. 2026年选择电脑工作排期软件,最应该比较哪些指标?

我准备给一个12人团队选排期软件,但发现各家都在强调甘特图、日历和协作功能,单看功能列表几乎分不出差异。我更关心的是:软件能不能减少改计划的时间,而不是让团队多填几张表?

我建议先比较“计划变更后的恢复能力”,而不是比较功能数量。排期软件真正的价值,不是第一次把任务画在日历上,而是需求延期、人员请假或紧急任务插入后,能否快速算出哪些工作会受影响。

我通常会用同一组测试数据做对比:设置12名成员、86项任务、4个里程碑、3个跨团队依赖,再模拟一次核心成员请假3天、一个外部交付延期5天。记录重新排期耗时、受影响任务数量和是否出现资源超配。

测试指标普通功能型工具成熟排期型工具我的判断标准 首次建立计划30,60分钟20,40分钟不应只看速度,还要看依赖是否完整 插入紧急任务后重排30分钟以上5,15分钟优先选择能显示连锁影响的产品 资源冲突识别依赖人工查看自动提示超负荷至少要能按人、周、项目查看 计划与实际偏差只记录完成状态可比较工时或日期偏差没有偏差数据,就无法持续校准 第二个容易被忽视的指标是“数据维护成本”。

如果每个任务都要求填写负责人、预计工时、开始日期、截止日期、优先级和前置任务,但团队每周还要花40分钟补录,工具带来的效率很可能被抵消。我的经验是,把候选软件按“排期深度”分成三类更容易决策:轻量日历型适合个人和小团队;任务协作型适合研发、市场等日常项目;

资源排程型适合同时管理多个项目、存在共享人员和硬性交付日期的团队。不要因为某款产品功能最多,就默认它最适合自己。最终可以用一个简单公式筛选:实际收益约等于每周减少的协调时间乘以团队人数,再减去每周维护计划的时间。

如果一款工具每周能减少团队6小时沟通,却要求额外维护8小时,它在纸面上很强,实际却不是效率之选。

2. 甘特图、看板和日历排期,哪一种更适合电脑工作排期?

我所在的团队既有固定交付日期,也有大量临时需求,大家对甘特图、看板和日历各有偏好。我担心选错视图后,项目经理看不清进度,执行人员又觉得排期工具很重,最后还是回到表格里协作。

这不是三选一的问题,而是要看工作的不确定性发生在哪里。甘特图擅长表达任务之间的依赖关系,看板擅长控制执行流转,日历擅长确认某一天谁要做什么。真正成熟的排期方式,通常是同一份数据配合不同视图,而不是让团队重复维护三套计划。

可以用下面这个判断表快速选择: 工作特征优先视图原因常见误区 任务有严格前后依赖甘特图能看出延期如何影响里程碑把每个细碎动作都画进去 任务持续流入、优先级常变看板便于限制进行中的工作数量只看卡片移动,不看交付周期 需要确认人员和日期日历适合发布、会议、上线等时间点管理把日历当成完整项目计划 多项目共享人员资源视图能发现同一成员被重复安排只按项目看,不按人员看 我在排期测试中会先把项目拆成两层:第一层只保留里程碑、交付物和关键依赖;

第二层再放执行任务。这样甘特图不会被几十个细节淹没,看板也不会失去实际执行价值。一个实用的组合是:项目负责人每周用甘特图检查关键路径,执行成员每天用看板处理当前任务,团队负责人用资源视图检查未来两周的人员冲突。日历只承载有明确时间点的事项,不把所有任务都塞进去。

还要特别注意“计划日期”和“承诺日期”的区别。计划日期是团队根据当前信息推算出的时间,承诺日期则是对客户或其他团队负责的时间。如果软件不能同时保存这两类日期,延期复盘时很容易把原始承诺覆盖掉,最后看不出问题究竟出在估算、执行还是需求变更。

3. 如何在试用期判断排期软件的智能排程功能是否真正有用?

不少产品都宣传自动排期、智能预测和风险提醒,但我试用时经常只看到一个漂亮的演示,实际导入项目后却需要大量人工修正。我想知道,怎样设计一个不容易被营销话术误导的测试?

判断智能排程是否有用,不能只问它会不会自动生成日期,而要看它是否能解释“为什么这样排”。一个可信的系统至少应该说明使用了哪些约束,例如任务依赖、人员可用时间、预计工时、优先级和截止日期,而不是只给出一个无法追溯的结果。

我建议做一次7天压力测试,准备三组故意带有冲突的数据:第一组让两项任务依赖同一前置交付;第二组让一名成员在同一时间段被安排到两个项目;第三组把任务工时从2天改成5天,观察后续日期是否同步调整。

测试动作合格表现风险信号 修改前置任务完成日期后续任务自动提示受影响范围只改一项日期,依赖关系不变 减少成员可用工时重新计算负载并标注冲突仍显示“按时完成”但没有解释 插入高优先级任务说明被挤压的任务和原因直接覆盖原计划 调整预计工时能保留调整前后的记录历史数据被覆盖,无法复盘 我特别看重“误报率”。

如果一个工具每天提醒十几个所谓风险,其中大部分只是正常的任务并行,团队很快会关闭提醒。相反,只有在关键路径、硬截止日期或共享人员冲突上触发提醒,才更接近实际管理价值。试用时还要让真实执行人员参与,而不是只由项目经理操作。

可以观察三件事:成员是否知道下一步做什么、延期后是否愿意主动更新、负责人能否在10分钟内找到受影响的交付物。智能功能如果只能被管理员理解,就很难转化为团队效率。最后不要把“自动生成计划”当成最终答案。排程软件最适合做约束检查和影响分析,最终优先级仍需要业务判断。

我的建议是保留人工确认环节,并要求系统记录每次调整的原因;否则项目结束后只剩一条漂亮的时间线,却没有可复用的决策依据。

4. 电脑工作排期软件怎样计算投入产出比,避免买贵或买错?

我在比较几款软件时,发现报价方式差异很大:有的按账号收费,有的按项目收费,还有的高级排程功能要额外购买。我不想只看单价,应该怎样把迁移、培训、维护和实际节省的时间都算进去?

排期软件的成本不能只看订阅费,至少要拆成四项:软件费用、初始迁移费用、团队培训费用和持续维护费用。很多团队只比较每个账号的价格,却忽略了每周补数据、清理重复任务和处理权限问题,这些隐性成本往往比订阅费更高。

可以用一个月作为核算周期,建立如下模型: 项目计算方式示例 直接费用账号数×月单价12人×100元=1200元 维护成本每周维护小时×4×平均时薪4小时×4×150元=2400元 节省成本减少的协调小时×平均时薪10小时×4×150元=6000元 月度净收益节省成本−直接费用−维护成本6000−1200−2400=2400元 这个计算还不完整,因为延期风险也有价值。

假设一次关键交付延期会造成额外沟通、加班或客户赔付,那么软件能否提前识别资源冲突,就可能带来不容易体现在工时表里的收益。建议把过去3个月的延期事件列出来,估算其中有多少是因为依赖不清、人员冲突或计划变更没有同步。迁移时最容易踩的坑是把历史垃圾数据全部搬进去。

更稳妥的做法是只迁移进行中项目、未来90天的计划和必要的历史基线,先保留原系统只读访问。首次导入后,用10个真实项目任务检查负责人、日期、依赖、附件和权限是否正确,再决定是否扩大范围。我通常建议设置三个采购门槛:第一,试用期内至少完成一次真实项目重排;第二,核心成员能在不看教程的情况下更新任务;

第三,管理员每周维护时间不超过团队节省时间的30%。达不到这三个条件,即使软件价格便宜,也可能因为低使用率而变成新的信息孤岛。如果团队只有少量固定项目,轻量工具可能已经足够;如果同时运行多个项目且共享人员频繁冲突,就应优先购买资源排程、依赖分析和历史基线能力。

选型的核心不是买最贵的版本,而是为最昂贵的管理问题付费。

读者评论

夏梓萱

文章把“排期”从简单的任务拖拽讲到了资源冲突、依赖遗漏和变更影响,这个角度比较实用。尤其是计划时间、实际时间和延期原因分开记录,确实比只看完成率更能反映项目问题。

齐悦

对研发团队来说,需求、缺陷、版本和迭代能否关联起来很关键。单独维护甘特图确实容易出现需求变更后计划没同步的问题,不过平台功能越完整,前期流程和字段治理成本也越高。

金欣然

我比较认同文中对重型计划工具的判断。关键路径和基线管理适合工程类项目,但如果团队成员只通过群聊反馈进度,系统很快会和现场脱节。选型时确实要把实际使用习惯纳入评估。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/46075
