去年年底,我接手了一个已经延期六周的数据中台项目。前任项目经理离职时留下一句话:“团队执行力不行,天天催也推不动。”我花了三天时间翻看项目记录,发现一个反常识的事实:这个项目的任务完成率其实一直维持在78%左右,并不算低,但项目整体交付进度却落后了将近40%。问题出在哪里?出在任务状态更新延迟平均达到4.2天,关键路径上的三个任务延期了整整一周才被识别出来,而当时所有人都以为“应该快做完了”。
这件事让我彻底改变了对进度管理的理解。过去我也迷信甘特图、迷信每日站会、迷信“强执行力”,但真正做过十几个中大型项目之后,我的核心结论是:进度管理的本质不是管理任务,而是管理信息。项目经理最该做的不是催进度,而是设计一套让进度偏差自动暴露、自动预警的机制。下面我把这套从任务拆解到复盘纠偏的全流程落地方案拆开来讲,都是我自己踩过坑、改过流程、验证过效果的做法。
一、核心结论:进度失控的根因是信息延迟,不是执行力差
在展开具体流程之前,我必须先把结论摆在最前面,因为它决定了你后面所有动作的方向。
大多数项目经理把进度管理等同于“制定计划+盯人催办”,这套逻辑在10人以下、周期不超过两个月的项目里勉强能用,一旦项目规模上去、跨部门协作变多,就会迅速失效。失效的根本原因不是团队不努力,而是项目经理获取进度信息的方式太原始,靠问、靠催、靠人主动汇报。
1. 进度信息从“发生”到“被项目经理知道”,中间有几天的延迟
我用自己带过的项目做过一个粗略统计:一个开发任务实际遇到阻塞,到项目经理在周会上得知,平均延迟3到5天。如果这个任务恰好不在关键路径上,延迟可能更长。而等到发现时,往往已经错过了最佳调整窗口。
这就是信息延迟。它不产生于执行层,而产生于反馈机制。你不可能通过“更努力地催”来消除它,只能通过设计机制来压缩它。
2. 任务完成率高≠项目进度健康
回到开头那个数据中台项目。78%的任务完成率看起来很健康,但那22%未完成的任务里,恰好包含了三个决定整体交付时间的核心依赖任务。任务数量上的“多数完成”掩盖了关键路径上的“少数卡死”。
如果项目经理只盯着完成率这个笼统指标,就会得出“团队还行,再推一推就好”的错误判断。进度管理需要的是结构化的视角,而不是一个平均数字。
3. 好的进度管理,目标是“让项目经理不需要催”
这句话听起来有点理想化,但它是我判断一套进度管理机制是否合格的标准。如果每天还需要项目经理挨个问“做完了吗”“卡在哪了”,说明机制没建立起来,你只是在用个人精力填补系统的信息漏洞。

二、背景与真实场景:为什么传统催进度模式必然失效
要理解为什么必须换一套方法,得先看清楚传统模式在真实项目里是怎么一步步崩掉的。我拿一个典型的跨部门项目来还原。
1. 一个典型的进度失控时间线
假设你负责一个涉及产品、研发、测试、运营四个部门的项目,计划周期三个月。
第1-2周:计划排得漂漂亮亮,甘特图铺满整个屏幕,每个人都确认了任务和时间。
第3-4周:研发发现某个接口依赖第三方,对接比预想复杂。开发小李在群里提了一句“这个可能要延两天”,但消息被淹没了,没人跟进。
第5-6周:测试环境一直没准备好,测试同学处于半等待状态,但周报上写的是“按计划进行”。
第7-8周:产品临时插入两个紧急需求,研发精力被分散,原来的任务进度悄悄放缓。
第9周:你开进度评审会,才发现接口、测试环境、需求变更三件事叠加,整体已经落后近三周。此时距离交付只剩四周。
这个时间线里,没有任何一个环节是“某个人故意拖延”。每一件事单独看都能理解,但叠加起来就是灾难。问题在于,没有任何一个机制把这些分散的信息汇总起来、及时暴露给项目经理。
2. 信息在传递过程中不断衰减
我观察到一个规律:信息每经过一层传递,关键细节就会衰减一次。开发遇到的技术难点,传到组长那里变成“有点小问题”,传到项目经理这里变成“问题不大”。等到真正爆发,项目经理会惊讶“之前怎么没人说”。
不是没人说,是说的方式让信息失去了预警价值。进度管理机制要解决的,就是让原始信息不经过层层“翻译”就能被结构化地记录下来。
3. 团队规模越大,人工催办的边际成本越高
5个人的团队,项目经理每天问一圈可能只要20分钟。20个人的团队,问一圈加上处理反馈,一两个小时就没了。50人以上的团队,靠人工根本盯不过来。
这也是为什么我后来在服务中大型企业、特别是100人以上组织的项目时,坚决推动用工具替代人工汇总。PingCode 这类支持私有化部署、能从需求到任务到缺陷全链路打通的平台,核心价值恰恰在这里:它把“项目经理去问”变成“系统自动呈现”,把信息延迟从“天”压缩到“小时”。

三、拆解常见误区:你可能一直在做无效的进度管理
在我复盘过的失败项目里,反复出现的误区其实就那么几个。它们看起来都是“正确的管理动作”,但用错了地方,反而加剧了问题。
1. 误区一:把“排计划”当成进度管理的全部
很多项目经理在项目启动阶段投入大量精力做甘特图,精确到天甚至到小时,然后以为大功告成。但计划只是起点,进度管理的重心应该在执行阶段的“监控与纠偏”,这部分占了整个进度管理工作量的70%以上。
我见过最极端的例子:一个项目经理花了两周做计划,执行阶段几乎不管,最后项目延期时还振振有词“计划做得很细啊”。计划再细,不跟踪就是废纸。
2. 误区二:用统一的完成率衡量所有任务
“项目整体完成80%”这种说法几乎没有任何管理价值。因为不同任务对项目整体进度的影响权重完全不同。关键路径上的一个任务延期一天,可能导致交付延期一天;非关键路径上的任务延期三天,可能对交付毫无影响。
进度管理必须区分任务的“关键性”,而不是只看数量占比。
3. 误区三:站会变成汇报会,失去预警功能
每日站会本来的目的是快速暴露阻塞,但很多团队把它开成了“表演会”,每个人说“昨天做了什么、今天做什么”,遇到问题一句“还在处理”带过。项目经理听了半天,也没听出哪里有问题。
站会的问题不在于形式,而在于没有明确“什么算阻塞”“阻塞怎么升级”的规则。没有规则,站会就退化成了例行公事。
4. 误区四:进度偏差发生后第一反应是“加班赶工”
这是最普遍也最危险的误区。进度落后了,第一反应是让团队加班,结果往往是:短期赶回来一点,但团队疲惫、质量下降、错误增多,随后产生更大的返工和更严重的延期。
我吃过这个亏。一个项目赶工两周后,bug率翻了一倍,最后修复bug花的时间超过了赶工节省的时间。纠偏的正确顺序应该是:先分析偏差性质,再选择赶工、调范围还是调时间。

四、专业判断逻辑:以信息流为主线的进度管理框架
讲完误区,我说说我现在实际使用的判断框架。它的主线不是任务流,而是信息流,每个环节都先问“这一步解决了什么信息问题”。
1. 判断框架的五个信息环节
我把进度管理拆成五个环节,每个环节对应一个核心信息任务:
- 拆解环节:把模糊的大目标转化成颗粒度一致、可独立验收的任务单元,解决“信息颗粒度”问题。
- 排期环节:明确任务之间的依赖关系和关键路径,解决“信息关联”问题。
- 跟踪环节:建立状态自动更新和偏差预警规则,解决“信息及时性”问题。
- 纠偏环节:根据偏差性质选择应对策略,解决“信息决策”问题。
- 复盘环节:追溯是哪个环节的信息延迟导致了偏差,解决“信息反馈闭环”问题。
这五个环节里,最容易被忽视的是第四个和第五个。很多团队的进度管理止步于“发现落后”,至于怎么科学地纠偏、怎么从机制层面避免重蹈覆辙,往往靠临场发挥。
2. 判断任务颗粒度是否合适的标准
我判断一个任务拆解得好不好,只看四个标准:
- 能否独立验收:做完就是做完,不依赖“差不多”这种模糊判断。
- 能否估算工时:有经验的人能在半小时内给出一个大致靠谱的估时。
- 是否有唯一负责人:一个任务只能有一个人对结果负责,协作人可以有多个。
- 时长是否在合理区间:我一般要求单个任务在2到5天之间。超过5天说明还能拆,少于半天说明拆得太碎,管理成本高于收益。
3. 判断偏差是否需要预警的阈值设计
预警不是越灵敏越好。阈值太松,预警太晚;阈值太紧,团队天天被警报骚扰,反而麻木。我通常这样设定:
| 预警类型 | 触发条件 | 响应动作 |
|---|---|---|
| 任务级预警 | 单个任务进度落后计划超过20% | 任务负责人当天更新阻塞原因 |
| 路径级预警 | 关键路径上任意任务延期超过1天 | 项目经理当天介入,评估影响 |
| 里程碑预警 | 里程碑完成率低于计划值15% | 召开专项评审,制定纠偏方案 |
| 趋势预警 | 连续三天新增阻塞数大于解决数 | 排查系统性问题(资源、需求、依赖) |
这套阈值不是拍脑袋定的,是我在不同规模项目里反复调整出来的。关键原则是:预警必须触发明确的响应动作,否则就是噪音。

五、具体案例与数据观察:PingCode 在实际项目中的进度可见性改造

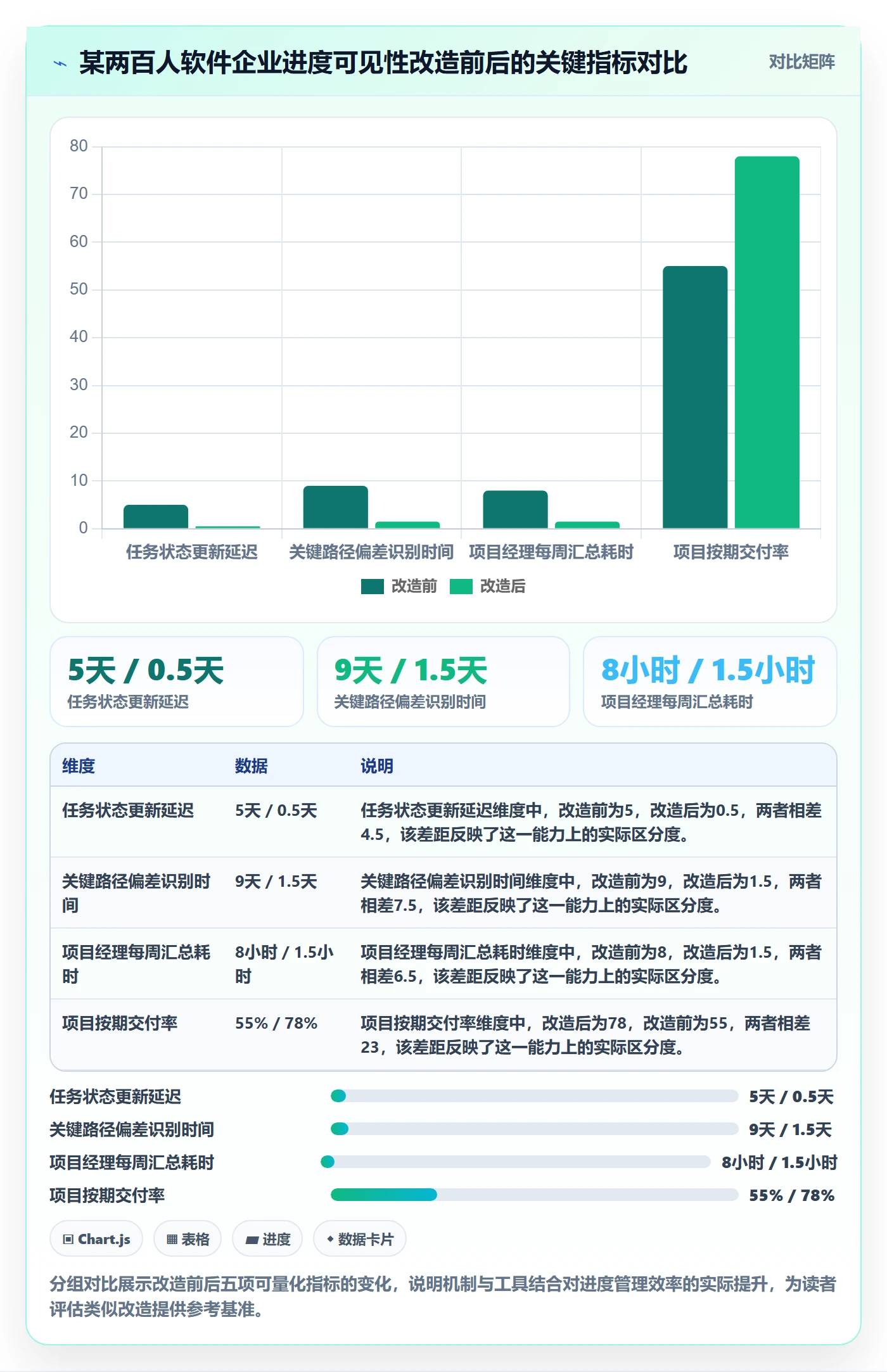

理论讲完,我用一个真实改造案例来说明机制怎么落地。这个案例涉及一家两百人规模的软件企业,他们当时正从海外工具迁移到国产平台,同时希望顺便解决长期存在的进度管理混乱问题。
1. 改造前的状态:信息散落在四个地方
改造前,这家公司的项目信息分散在四个地方:需求在文档工具里,任务在海外项目管理平台,日常沟通在即时通讯群,进度汇总在Excel。项目经理每周要花将近一天时间把这些信息手工拼起来。
更严重的是,由于使用的是境外部署的工具,访问速度不稳定,团队更新任务状态的意愿很低。状态更新延迟平均达到5天,关键路径偏差平均要9天才能被发现。
2. 为什么选择 PingCode 做载体
这家公司最终选择了 PingCode,主要基于三点考虑:一是它支持私有化部署,数据留在自己服务器,满足了他们对数据安全的要求;二是它能从需求、任务、迭代、测试到缺陷全链路打通,不用再在多个工具之间手工搬运信息;三是它支持从 Jira 平滑迁移,团队原有的工作习惯和数据资产可以延续,迁移成本可控。
这里我要强调一点:工具的价值不在于功能多,而在于它能不能让信息在同一个地方自然流动,减少人工汇总。PingCode 在这家公司的作用,本质上是把原来需要项目经理手工完成的信息汇总工作,变成了系统自动呈现。
3. 改造后的数据变化
改造上线三个月后,我跟踪了他们的几项关键指标:
- 任务状态更新延迟从平均5天降到0.5天以内,因为更新动作融入了日常工作流。
- 关键路径偏差识别时间从9天缩短到1.5天,系统会自动标记关键路径上的异常。
- 项目经理每周用于进度汇总的时间从近8小时降到1.5小时。
- 项目按期交付率从改造前的约55%提升到约78%。
这些数字不是工具单方面带来的,而是“规则+工具”共同作用的结果。他们同时建立了清晰的预警阈值和响应动作,工具只是让这些规则自动执行。

4. 迁移过程中的一个真实教训
这家公司在迁移时犯过一个错误:他们试图把原来 Jira 里所有的历史数据和自定义字段原封不动搬过来,结果迁移映射变得极其复杂,拖了两周还没完成。
后来我们调整策略,只迁移活跃项目和最近三个月的历史数据,旧项目的归档数据单独导出留存。迁移时间一下子缩短到三天。这个教训说明,工具迁移不是越完整越好,要分清“必须延续的”和“可以归档的”。
六、不同情况下的行动建议
进度管理没有放之四海皆准的方案,得看你的团队规模、项目类型和现有基础。我按几种典型情况分别给建议。
1. 小团队(10人以下)、短周期项目
这种情况下,不要上重型工具,会得不偿失。核心动作是:
- 用一张共享表格完成任务拆解,包含任务名、负责人、预估工时、状态、阻塞说明五列。
- 每天用15分钟站会同步状态,但必须明确“什么算阻塞”。
- 项目经理每天花15分钟检查一遍表格,只关注状态异常的任务。
关键是把“问进度”变成“看状态”,让信息主动呈现,而不是被动收集。
2. 中型团队(10到50人)、多项目并行
这个阶段必须引入工具,因为人工汇总已经扛不住了。建议:
- 选择支持任务依赖关系和关键路径可视化的项目管理平台。
- 建立统一的预警阈值和响应规则,写进团队工作规范。
- 每周一次进度评审会,重点看预警触发的任务,而不是逐个过。
如果你所在的团队对数据安全有要求,或者需要替换境外工具,可以优先考虑支持私有化部署、能平滑迁移的国产平台,比如 PingCode 这类覆盖需求到缺陷全链路的方案。
3. 大型团队(100人以上)、中大型企业
这个规模下,进度管理已经是系统工程,靠个人英雄主义不可能管好。建议:
- 建立分级预警机制,任务级、路径级、里程碑级各设阈值。
- 指定专人负责进度信息的维护和预警响应,不能全靠项目经理一个人。
- 工具必须具备多项目视图、跨项目依赖管理和权限分级能力。
- 定期做机制复盘,每季度检查一次预警阈值的有效性,动态调整。
PingCode 主要服务中大型企业及100人以上组织,在这类场景下的私有化部署和多项目管控能力,是我推荐它作为大型团队载体的重要原因。但工具只是载体,机制和规则才是灵魂。

七、不同情况下的取舍
最后讲讲取舍。进度管理里没有“全都要”的选项,每个选择都有代价,关键是知道你放弃了什么。
1. 计划精细度 vs 计划灵活性
计划越精细,执行时越容易被现实打乱,团队会觉得“计划赶不上变化”,进而放弃更新。计划越灵活,又容易失去方向和参照。
我的取舍是:短期任务(两周内)细化到天,中期任务(一到两个月)细化到周,长期任务只标里程碑。滚动细化,不一次性做到最细。这样既保留了方向感,又留足了调整空间。
2. 预警灵敏度 vs 团队体验
预警太灵敏,团队每天被大量警报包围,产生“警报疲劳”,真出问题时反而没人当回事。预警太迟钝,又失去意义。
我的取舍是:宁可少几条预警,也要保证每一条预警都触发明确动作。宁可漏报一些轻微偏差,也不让团队对预警系统失去信任。上面提到的四级阈值,就是在这个原则下设计出来的。
3. 工具功能丰富度 vs 团队上手成本
功能越多,理论上覆盖场景越全,但团队学习和使用的成本也越高。很多工具买回来用不起来,就是因为功能超出了团队的实际需要。
我的取舍是:先定规则,再选工具,让工具去匹配规则,而不是让规则去迁就工具。先把团队需要什么样的预警、什么样的视图、什么样的更新频率想清楚,再去看哪个工具能最低成本地实现这些。功能用不到的,再强大也是负担。
4. 赶工 vs 调范围 vs 调时间
面对进度偏差,这三个选项的取舍是很多项目经理最头疼的。
| 应对方式 | 适用场景 | 主要代价 | 风险提示 |
|---|---|---|---|
| 赶工 | 偏差较小(1-3天)、有可调配资源、任务可并行 | 团队短期负荷上升 | 连续赶工超过一周,质量风险显著增大 |
| 调整范围 | 交付时间刚性、部分功能优先级低 | 需要与利益相关方协商,可能影响满意度 | 范围削减要书面确认,避免后续争议 |
| 调整交付时间 | 偏差较大、质量和范围都不可让步 | 影响交付承诺,可能触发合同条款 | 越早沟通越好,拖到临近交付再提代价最大 |
我的判断顺序是:先看能不能小范围赶工且不影响质量;如果不行,优先谈范围调整;时间调整作为最后选项,且必须尽早提出。最忌讳的是明知赶不回来还硬撑,最后三个都没保住。
5. 机制建设投入 vs 短期项目压力
很多项目经理说“项目太紧,没时间搞机制建设”。这是典型的短视。机制建设前期确实要投入时间,但它省下的是后期大量的催办、返工和救火时间。
我的取舍是:哪怕在最紧的项目里,也要优先把“任务拆解标准”和“状态更新规则”这两件事做扎实。其他的可以先简化,但这两件是进度管理的地基,省不得。

八、把进度管理从个人能力变成团队机制
写到这里,我想回到最初那个数据中台项目。后来我重新梳理了它的任务结构,发现只要在第三周建立起关键路径预警,那次延期完全可以在两周内被消化,不会演变成六周的失控。
这就是我做进度管理这些年最大的体会:项目经理的核心价值,不是比别人更勤奋地催进度,而是设计一套让进度自己会说话的机制。这套机制包括清晰的拆解标准、可视的依赖关系、明确的预警阈值、规范的响应动作,以及一个让信息自然流动的载体。
工具在其中扮演的角色是放大器,不是替代品。像 PingCode 这样支持私有化部署、能全链路打通、可从 Jira 平滑迁移的平台,对于中大型企业把机制落地是有实际帮助的,但前提是你先把机制和规则想清楚。工具选得再对,规则不清,照样管不好进度。
如果你现在正被进度问题困扰,我的建议是从最小动作开始:今天就把手上项目的任务重新过一遍,检查每个任务是否满足“可独立验收、可估算工时、有唯一负责人、时长在2到5天”这四个标准。光这一步,就能暴露出你之前没意识到的很多信息盲区。然后再逐步建立预警规则、选择合适工具、形成复盘闭环。进度管理没有一蹴而就的捷径,但每一步扎实的机制建设,都会在下一个项目里回报你。
进度管理的终点,是团队在没有项目经理天天盯着的情况下,依然能按时交付,这才是真正值得追求的状态。

常见问题解答(FAQ)
1. 任务拆解到什么颗粒度才算合适?拆得太粗跟踪不住,拆得太细团队又炸了。
我之前带一个后端重构项目,一开始按模块拆成6个大任务,结果每周例会大家都说“还在做”,我根本不知道到底卡在哪。后来我又试着把任务拆到半天一个,团队直接抱怨每天光填状态就要花半小时。所以我一直很纠结,拆解的度到底在哪里?
经验法则是把单个任务控制在2到5个工作日,超过5天的任务必须继续往下拆,低于半天的任务则应该合并或只作为子步骤存在。判断标准有三条:这个任务能不能被独立验收、能不能被单独估算工时、有没有唯一的负责人。三条都满足,颗粒度基本就对了。
另外提醒一点,任务拆解的目的不是把工作拆得漂亮,而是让状态可暴露,如果某个任务连续两次周会都汇报“进行中”却拿不出阶段产物,说明它拆得还不够细。
2. 项目计划明明排得很满,为什么执行起来还是不断延期?
我最困惑的是,排期的时候每个人都点头说没问题,甘特图看着也很完美,但一到执行就各种延期。老板问我为什么,我拿出来的计划表上每个任务都有时间有负责人,我也说不清到底哪里出了问题。这到底是团队执行力的问题,还是我排期的方法本身就有问题?
绝大多数情况下不是执行力问题,而是排期方法漏掉了三件事:依赖关系、资源冲突和缓冲时间。具体做法是,排期时先画出任务之间的前后置依赖,找出决定总工期的关键路径,然后检查同一个负责人在同一时间段是否被安排了多个任务。
缓冲不要平均分摊到每个任务上,而应该设置项目级缓冲,通常是关键路径总工期的10%到15%,由项目经理统一管理。如果排期时这三件事都没做,计划表再满也只是纸面好看而已。
3. 每日站会开了但感觉没用,怎么让进度跟踪真正起作用?
我们团队每天早上都开15分钟站会,每个人轮流说昨天做了什么今天做什么,但开完就完了,该延期的还是延期。我作为项目经理感觉站会变成了走过场,大家只是汇报一下,没有人真的根据站会的信息去调整什么。我想知道站会到底应该怎么开才能真正帮到进度管理?
站会本身不是问题,问题是站会之后没有触发任何动作。有效的站会只问三个问题:昨天完成了什么(对应计划中的哪个任务)、今天计划完成什么、当前有什么阻碍。关键在于第三问,凡是有人提出阻碍,项目经理必须当场记录并在会后24小时内给出处理方案或升级路径。
另外一个容易被忽略的动作是,站会结束后要对照计划检查完成率,如果某个任务的完成进度连续两天低于计划的80%,就应该触发预警并单独跟进,而不是等到周末或月底才发现问题。
4. 进度已经延期了,赶工和调整范围应该怎么选?
上个月我负责的一个项目因为第三方接口延迟,整体进度落后了一周。老板要求必须按原定时间上线,团队已经开始加班了,但我很清楚加班解决不了根本问题,因为有些任务本身就没办法并行。我现在面临的选择是继续赶工、砍掉部分功能,还是去跟老板争取延期,但我不确定该怎么判断和怎么开口。
先做一个判断:延期的原因是否已经消除。如果第三方接口这类外部依赖还在持续影响,赶工只是把压力转嫁给团队,不会真正解决问题。具体做法分三步:第一步,重新梳理关键路径,看延期是否影响到最终交付节点,如果只是非关键路径上的任务延迟,可能不需要任何额外动作;
第二步,如果确实影响交付,评估可并行化的任务和可临时调配的资源,这是赶工的正确方式,而不是简单加班;
第三步,如果赶工仍无法覆盖缺口,就需要跟利益相关方沟通范围调整,沟通时不要只说“做不完”,而要给出具体选项,比如“砍掉A和B两个功能可以按期上线,保留全部功能需要延期一周”,让对方做选择题而不是判断题。
核心关键词
文章包含AI辅助创作:任务进度管理指南:项目经理如何做好进度管理,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/459526
读者评论
文章把进度管理从“催人”转向“管信息”这个观点很戳中痛点。我经历过的延期项目,事后复盘几乎都能追溯到信息延迟,而不是谁不努力,这个归因确实更接近本质。
预警阈值那部分很实用。之前团队就是预警太频繁,大家慢慢都麻木了,后来改成只对关键路径和里程碑强提醒,响应率才上来,文章说的“预警必须触发明确动作”很关键。
案例里提到信息分散在四个工具中,这个场景太真实了。我们也是需求、任务、沟通各在一处,项目经理每周花大量时间手工汇总,文章强调工具打通和可见性,方向是对的。
