计划进度怎么做?项目经理风险控制:进度管理从0到1

2023年我接手过一个已经延期两个月的中台重构项目。前任项目经理留下的排期表非常漂亮:甘特图五色分层,里程碑清晰,每个任务都精确到人天。但它有一个致命问题,这张表里没有任何一个环节预设过"如果这里出问题怎么办"。所有任务都按最理想的路径串联,没有任何缓冲,没有备选方案,风险评估那一栏写着"低"或"无"。结果是一个第三方接口的联调比预期多花了十天,整条关键路径直接断裂,后面所有任务像多米诺骨牌一样倒下去。

这件事让我彻底改变了对进度管理的理解。进度管理从来不是时间管理,而是风险管理。你排的不是时间表,你排的是"哪些事情可能不按预期发生,以及发生时我还有多少腾挪空间"。大多数项目经理把80%的精力花在"把时间算准"上,却只花20%的精力思考"算不准的时候怎么办",这个比例恰好应该反过来。

这篇文章不讲教科书定义,不罗列工具名词。我把自己从带第一个项目到现在踩过的坑、总结的判断逻辑、以及可复用的操作框架完整写出来,目标只有一个:让你在下一个项目启动前,能用一套风险前置的思路把进度计划搭起来,而不是等到延期之后再手忙脚乱地补救。

一、先记住一个核心结论:进度计划的本质是"风险假设清单"

我见过太多项目经理把进度计划当成一份"承诺书",向上级承诺什么时候交付,向团队承诺什么时候完成。这个心态本身就是最大的风险源。因为一旦你把计划当成承诺,你就会不自觉地美化估算、压缩缓冲、忽略不确定性,好让整张表看起来"漂亮"。

更健康的做法是:把进度计划当成一份"风险假设清单"。每一条排期背后都藏着一系列假设,"这个接口文档是完整的""这个人下周不会被抽走""这个审批三天内能过"。进度管理的工作,就是把这些假设显性化,评估每条假设崩塌的概率和后果,然后在计划里预埋应对空间。

这个结论听起来简单,但它会彻底改变你排期的方式。你不再是"把任务填进日历",而是"先识别风险,再为风险定价,最后把价格反映到时间轴上"。

计划进度怎么做?项目经理风险控制:进度管理从0到1

二、为什么你的计划总是"计划赶不上变化"

先讲一个真实场景。去年我帮一个朋友复盘他失败的App改版项目。项目启动时,产品、设计、开发三方一起开了个排期会,用了两个小时把四十多个任务排进了四周的周期里。所有人都觉得"没问题",因为每个任务的时间估算都参考了历史项目。

但项目到第二周就开始崩。设计稿比预期晚了两天交付,因为它依赖的产品需求文档在评审时被推翻重写。开发阶段又发现第三方支付SDK的文档和实际接口行为对不上,联调时间翻倍。最后上线时间比计划晚了整整三周。

复盘时我们发现,问题不在于估算不准,每个任务单独看估算都不算离谱。问题在于整张排期表里,没有任何一处为"任务之间的依赖风险"预留空间。所有任务都是首尾相接的串联结构,任何一个环节的延迟都会1:1传导到最终交付时间。

1. 瀑布式排期的致命假设

传统瀑布式排期隐含了一个假设:任务A完成后任务B才能开始,且A的完成时间是可预测的。这个假设在软件开发、市场活动、产品发布等大多数知识工作场景里根本不成立。

知识工作的产出时间方差极大。一个"三天完成"的开发任务,可能因为一个边界条件没考虑到,实际花掉七天。如果你按三天排期且不给缓冲,那多出来的四天就必须从后面某个任务里挤,通常挤的是测试时间,于是质量风险被转化成进度风险,只是延迟暴露而已。

2. 进度偏差的真正来源不是"做得慢"

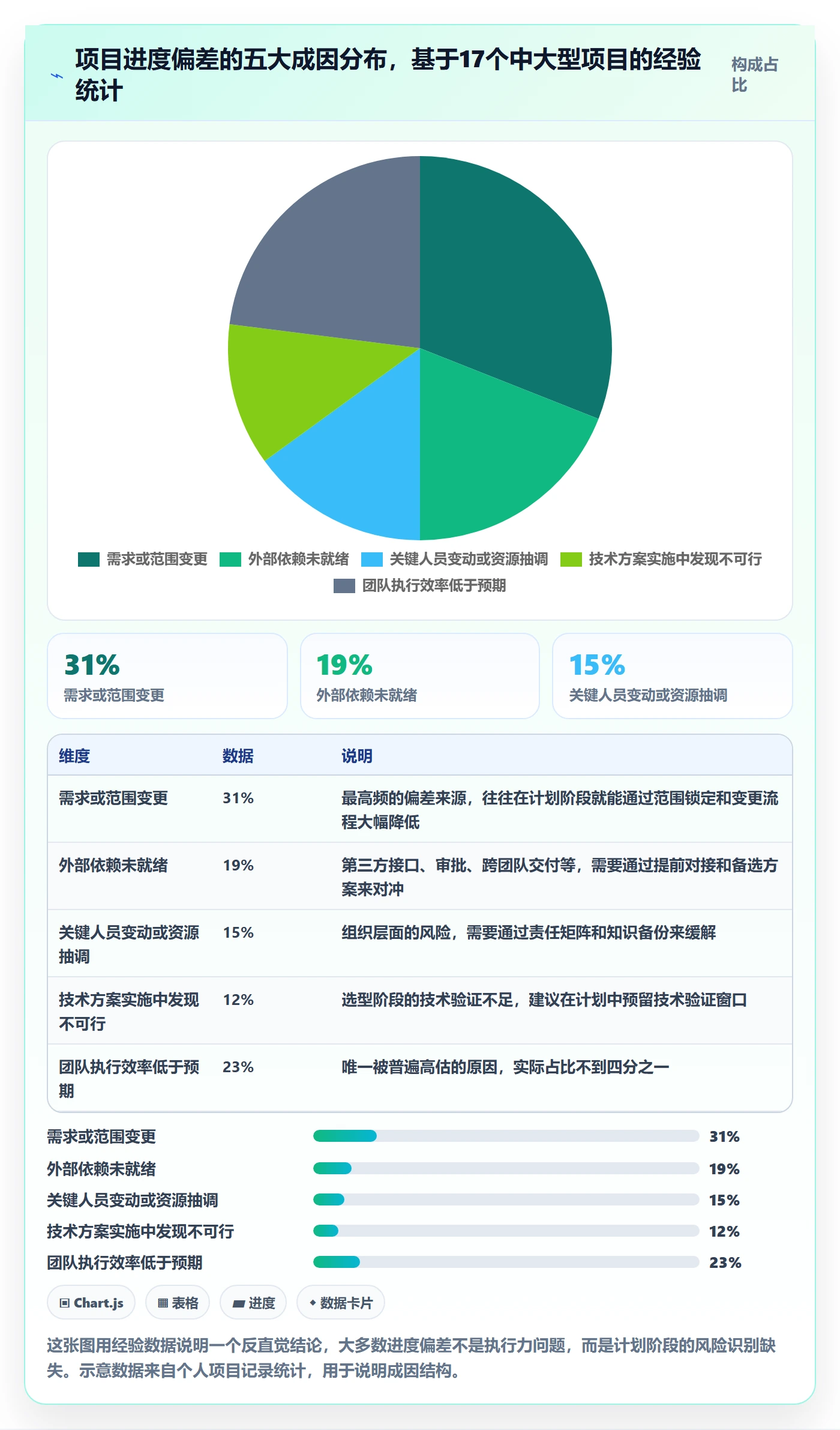

我用一个自己的统计来说。过去五年我记录了自己经手的17个项目,把所有导致进度偏差的事件分了个类。结果发现,"团队执行效率低于预期"只占了偏差原因的23%,而剩下77%分散在四类里:

  • 需求或范围变更(占31%):做到一半发现要加功能,或者原本说好的需求被推翻。
  • 外部依赖未就绪(占19%):等第三方接口、等法务审合同、等其他团队交付。
  • 关键人员变动或资源被抽调(占15%):主力开发被拉去救别的火,或者干脆离职。
  • 技术方案在实施中发现不可行(占12%):选型时看着没问题,真动手才发现坑。

这四类原因有一个共同点:它们都不是"团队不努力"造成的,而是计划阶段就应该预判到的系统性风险。如果你的进度管理只盯着"催团队加快",你永远解决不了77%的问题。

计划进度怎么做?项目经理风险控制:进度管理从0到1

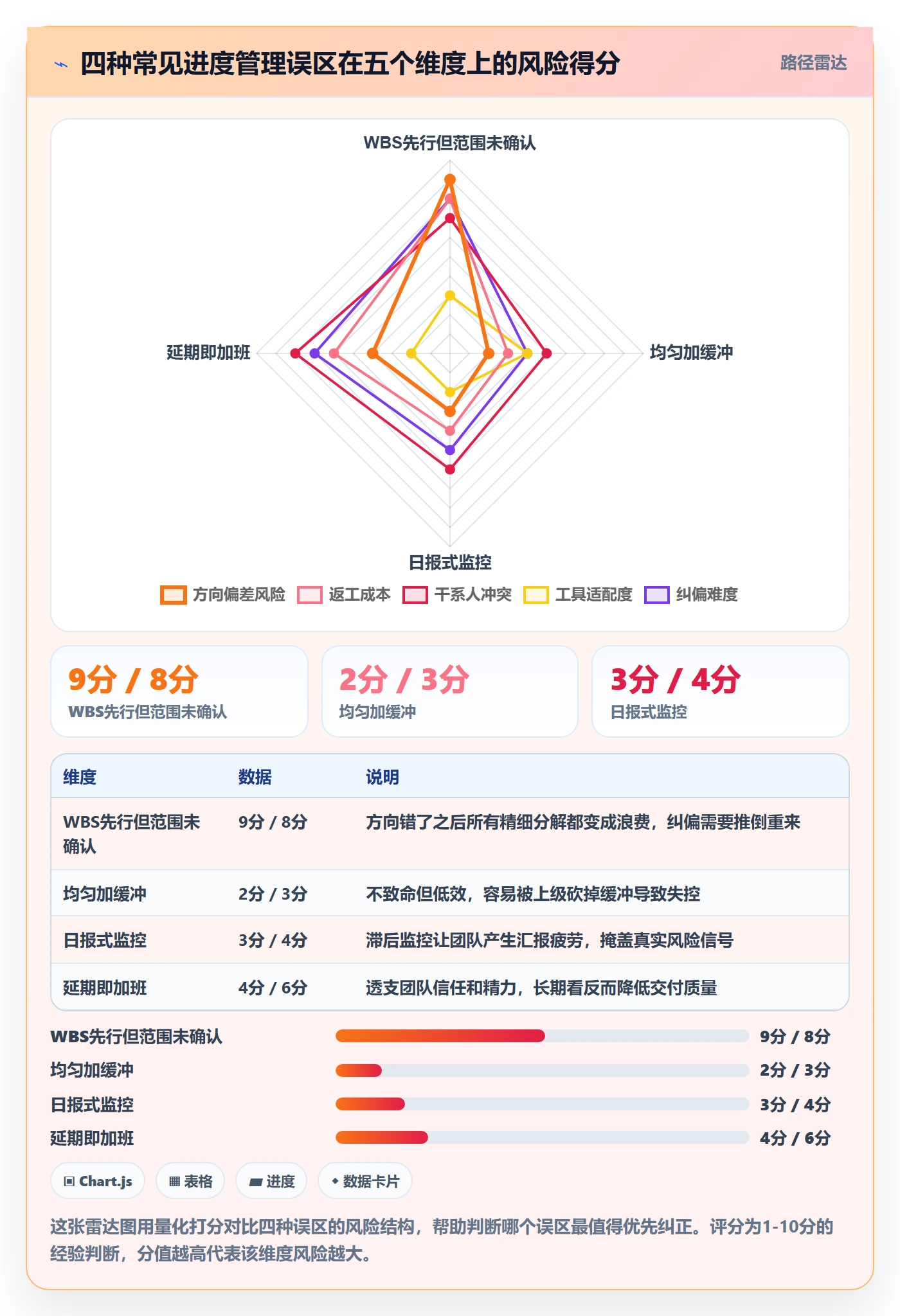

三、拆解四个最常见的进度管理误区

在给出具体方法之前,我要先拆掉四个几乎人人都犯的误区。这些误区之所以顽固,是因为它们看起来都很"专业"。

1. 误区一:把WBS分解当成进度管理的第一步

很多教程说进度管理从WBS(工作分解结构)开始。我以前也这么教别人,直到连续踩了几次坑才意识到:WBS分解之前,必须先做范围确认和干系人对齐。

我见过一个项目把WBS分解到了三级任务,颗粒度细到"编写接口文档第3节",但项目做了两个月才发现,业务方对"这个系统到底要解决什么问题"的理解和产品团队完全不同。WBS再细也没用,因为方向本身就是错的。

正确的顺序是:先确认"做什么"和"不做什么"(范围),再确认"谁说了算"(干系人权力地图),最后才是WBS分解。WBS是执行工具,不是决策工具。

2. 误区二:缓冲加得越多越安全

新手项目经理学到一个概念叫"缓冲",于是给每个任务都加20%的时间。结果整张排期表虚胖一圈,向上汇报时被砍掉一半,团队看到宽松的排期反而前松后紧,最后该延期的还是延期。

缓冲的问题不在于加不加,而在于加在哪里。均匀分布的缓冲等于没有缓冲。真正有效的做法是把缓冲集中加在关键路径的高风险节点上,同时明确缓冲的消耗规则,谁有权动用缓冲,动用后如何通知干系人。

3. 误区三:进度监控等于每天问"做完了吗"

我早期带项目时,每天早上在群里问一圈"昨天的任务完成了吗",然后更新一下表格。这种监控方式有两个致命缺陷:一是它只能告诉你"已经延期了",而不是"即将延期";二是它会让团队把汇报进度当成负担,开始报喜不报忧。

有效的进度监控应该关注早期信号,比如某个任务连续两天没有代码提交、某个接口的联调时间已经用掉了估算的70%但还没跑通、某个关键人员这周被拉去开了三次不相关的会。这些信号比"完成率"更早、更真实。

4. 误区四:延期了第一反应是加班

进度一延期,很多项目经理的条件反射是"排个加班表补回来"。加班在短期内偶尔有效,但它是不可持续的资源透支。延期后的第一动作应该是重新评估优先级,而不是压缩所有人的休息时间。

具体来说,要先判断这个延期是否影响最终交付日期。如果不影响,那可能是缓冲吸收了,不需要动作。如果影响,那要在范围、时间、资源三者之间做取舍,砍功能、推迟日期、加人,三选一或组合,而不是默认选"加人加班"。

计划进度怎么做?项目经理风险控制:进度管理从0到1

四、我推荐的判断逻辑:把风险控制嵌进进度管理的每一步

拆完误区,接下来讲我实际在用的方法。核心思路一句话:不要先排期再风控,而是在排期时就把风险埋点设计进去。具体分四个阶段,每个阶段都有明确的风险控制动作。

1. 阶段一:范围确认期,锁定"不做什么"比"做什么"更重要

这个阶段的目标是做出一份"范围边界文档",而不是详细的任务清单。我通常会拉着业务方、产品、技术三方,用一张表把以下内容确认清楚:

确认项 要回答的问题 常见风险
核心目标 这个项目成功的样子是什么?用什么指标衡量? 各方对"成功"定义不一致
范围边界 这次做哪些,明确不做哪些? 范围模糊导致后期无限膨胀
验收标准 做到什么程度算完成?谁来验收? 验收时才发现标准没对齐
关键干系人 谁有决策权?谁有否决权?谁只是知会? 把没有决策权的人当成决策者
硬约束 有哪些不可协商的时间点或资源限制? 约束没提前说,中途才发现

这张表最容易被跳过的是"明确不做什么"。我吃过这个亏:一个内部工具项目,需求评审时没人提异议,做到一半业务方说"顺便把报表功能也加上吧"。这个"顺便"最后多花了三周。范围边界如果不写清楚"不做什么",就等于默认"什么都可以做"。

2. 阶段二:排期设计期,为高风险路径预留弹性空间

范围确认后进入排期。这个阶段我关注的不是"把任务填满",而是"识别哪些任务组合是脆弱的"。

具体做法分三步:

  1. 先做粗粒度排期,把项目切成5到8个大阶段,估算每个阶段的合理区间(乐观值、最可能值、悲观值),而不是一个点值。
  2. 标出关键路径,看哪些任务的延迟会1:1传导到最终交付。关键路径上的任务,全部标记为"高风险需缓冲"。
  3. 在关键路径的高风险节点后集中加缓冲,而不是给每个任务都加。缓冲的大小建议参考同类任务的历史方差,如果没有历史数据,可以先用最可能值的15%到25%起步。

这里有个关键判断:缓冲要加在"依赖交接处"而不是"任务内部"。因为大多数延期发生在任务之间的等待和联调环节,而不是单个任务自身超时。比如开发完成后等测试环境就绪,这个等待时间是最容易被低估的,也是最应该被缓冲覆盖的。

3. 阶段三:执行监控期,追踪早期信号而非完成率

执行阶段我建议监控三类信号,而不是每天更新的完成率:

  • 进度异常信号:某任务实际耗时已超过估算的60%,但交付物完成度不到40%。
  • 依赖风险信号:关键路径上的前置任务连续两天没有实质进展,或者外部依赖方的响应时间开始变长。
  • 团队负荷信号:某个关键人员同时被安排在三条以上的任务线上,或者连续一周加班超过某个阈值。

这些信号单独看都不致命,但组合起来往往预示着一次延期正在酝酿。我的经验是:发现信号后的48小时内必须干预,超过一周再动手就只能救火了。

4. 阶段四:延期调整期,先重排优先级,再谈加班

延期已经发生时,我遵循一个决策顺序:

  1. 先判断延期是否影响对外承诺的交付日期。不影响就不需要大动作,让缓冲吸收即可。
  2. 如果影响,先看能否通过砍范围来保住日期。砍范围优先砍"锦上添花"型功能,保住核心场景。
  3. 如果范围不能砍,再看能否协商推迟日期。推迟日期需要同步所有干系人,并说明原因和补救措施。
  4. 只有前两条都行不通时,才考虑增加资源或短期加班。且必须明确加班的边界,加到什么时候,达到什么目标就停。

这个顺序背后的逻辑是:范围、时间、资源三个变量里,范围的弹性最大,时间的弹性最小,资源的弹性中等但代价最高。先动弹性大的,后动代价高的。

计划进度怎么做?项目经理风险控制:进度管理从0到1

五、一个真实案例:用PingCode把风险控制落到工具层

讲完方法论,讲一个我去年实际参与的项目案例,说明风险控制如何从纸面落到工具执行层。这个案例里的工具使用经验对中大型团队尤其有参考价值。

1. 项目背景与初始困境

这是一个约180人的企业级SaaS产品团队,同时并行推进四条产品线,每季度有固定的版本发布节奏。团队之前用的某项目管理工具,排期和风险跟踪是割裂的,甘特图在一个地方,风险登记在另一个Excel里,每次版本规划会都要人工对齐两边的数据。

结果就是风险识别滞后。一个依赖第三方支付网关的版本,风险其实在规划阶段就已经存在(该网关的接口文档长期不更新),但没有被系统性地关联到对应的排期任务上。等到开发联调时才发现问题,整条关键路径已经来不及调整。

2. 用PingCode重构进度与风险的关联方式

我们做了一件核心的事:把风险管理从独立的Excel表格,变成排期任务上的结构化字段。具体做法是在PingCode的需求和任务层级上都增加了风险标记能力,每条任务可以关联风险等级、触发条件、应对预案和责任人。

这样做的好处是,当项目经理打开迭代视图时,高风险任务会自动高亮,且这些任务的进度偏差会触发提醒,而不是等到周会上才被人工发现。原来需要两个小时准备的版本风险对齐会,现在基本可以在系统里直接拉出视图讨论。

这里补充一个背景:PingCode主要服务中大型企业及100人以上组织,支持私有化部署,也支持从Jira平滑迁移,是我在国产替代选型里见过对研发流程适配比较深的方案之一。对于我上面那个180人团队来说,私有化部署是硬需求,因为他们有部分业务数据不能出内网。

计划进度怎么做?项目经理风险控制:进度管理从0到1

3. 一个具体的风险埋点案例

重构后第一个版本里,有一条任务叫"对接第三方支付网关的退款接口"。我们在排期时就给它打上了"高风险"标记,触发条件是"该网关文档近半年未更新,且我方无对方技术支持联系人"。

结果是开发阶段果然发现实际接口行为与文档不符,但因为风险已经被提前标记,我们在计划里已经预留了三天缓冲,并且提前联系了网关方的商务渠道要到了技术支持。最终这个任务超时两天半,被缓冲完全吸收,没有影响版本交付日期。

如果没有这个埋点,这个任务会成为又一条"计划赶不上变化"的证据。有了埋点,它变成了一个被管理的已知风险。

六、不同情况下的行动建议

方法论是通用的,但具体怎么落地取决于你所在的环境。我把常见的几种情况拆开讲,你可以对号入座。

1. 如果你是刚接手第一个项目的初级项目经理

先不要追求工具和流程的完整,把范围确认这一件事做扎实就够了。具体动作:在项目启动会上,用一页纸把核心目标、范围边界、验收标准、关键干系人四项确认清楚,让所有关键人签字或回复确认。

这一步做好了,后面即使排期粗糙一些,也不至于跑偏。新手最致命的错误不是排期不准,而是方向跑偏了还不知道。

2. 如果你的团队在50人以下、项目周期短

不需要复杂的工具链,一张共享表格加每周一次的风险同步会足以支撑。重点放在两件事:一是关键路径上的任务明确标注、二是每次风险发生时记录原因,积累自己的偏差数据。

小团队的优势是沟通链路短,坏消息传得快。劣势是缺乏系统性的数据积累。所以这个阶段最值得投入的是建立一个简单的偏差记录习惯,为以后规模扩大做准备。

3. 如果你是100人以上、多线并行的中大型团队

这种情况靠人工表格已经撑不住了,需要工具层面的结构化支持。选型时我建议重点看三个能力:风险数据能否和排期任务绑定、关键路径变更能否自动评估影响、历史项目的偏差数据能否沉淀复用。

这类团队在选型时还绕不开部署方式和数据合规问题。支持私有化部署、能平滑迁移已有工单数据的产品,落地阻力会小很多,PingCode在这两个点上是我实际验证过的选项之一。但具体选哪个,还是要结合团队已有的工具习惯和IT架构来判断,不要为了"先进"而迁移。

4. 如果你所在的是强敏捷、迭代周期两周以内的团队

进度管理的重心要放在迭代内的风险快速暴露上,而不是长周期排期。建议把风险识别的粒度降到单个任务,用每日站会加看板可视化的方式捕捉信号,同时保留一个跨迭代的里程碑视图来对齐长期交付节奏。

敏捷不等于不要进度管理,只是管理的节奏变快了。每个迭代结束时的偏差复盘,比迭代内的每日汇报更重要。

计划进度怎么做?项目经理风险控制:进度管理从0到1

七、不同情况下的取舍:什么时候该严,什么时候该松

最后讲取舍,因为没有任何一套方法可以无条件套用。以下是几个我反复遇到、也反复权衡过的取舍场景。

1. 范围 vs 日期:哪个先让步

我的判断是:对外承诺的交付日期优先,内部范围可以让步。原因是日期往往绑定了商业承诺、合同条款或市场窗口,改期成本极高。范围则是可以通过分期交付来消化的。

但有个例外:如果砍范围会伤害核心用户体验或合规要求,那宁可推迟日期。这个判断标准要提前和业务方对齐,不要等到延期时才临时吵。

2. 精确估算 vs 快速启动

我倾向于快速启动、逐步细化。花两周做精确到人天的估算,不如花三天做粗粒度区间估算,然后在前两个迭代里快速验证假设、修正排期。

原因很简单:项目早期的信息量不足以支撑精确估算。你越晚开始,暴露风险的时间越晚,调整空间越小。粗估快跑、边做边修,是大多数知识工作项目更优的选择。

3. 工具化 vs 人工管理

工具化的价值在于规模化后的数据一致性和自动提醒,但它有学习和维护成本。判断标准是:如果你的团队已经到了"风险信息需要跨多张表人工对齐"的程度,那工具化就是必要的。如果还在一个共享文档就能搞定的阶段,过早工具化反而增加负担。

另外,工具的迁移成本要算进去。选一个能平滑迁移已有数据的工具,比选一个功能多但迁移痛苦的工具更实际。这也是为什么我在中大型团队选型时,会特别关注对既有工单和排期数据迁移的兼容性。

4. 加班 vs 砍范围

短期看,加班见效快、不涉及对外沟通。长期看,加班透支的是团队的复利能力。我的取舍原则是:加班只能用一次,且必须配套复盘。连续两个迭代靠加班补进度,就说明排期方法本身有问题,该动的是方法而不是人的休息时间。

七、不同情况下的取舍:什么时候该严,什么时候该松

八、结语:进度管理的终极目标不是"不延期",而是"延期可控"

回到文章开头那个延期两个月的项目。它失败的根本原因不是团队不努力,也不是工具不好,而是计划本身没有为"意外"预留空间。所有任务都假设一切顺利,一旦某个环节出问题,整个计划就是无缓冲的硬着陆。

如果你只从这篇文章里带走一个观点,我希望是这个:进度管理的本质是风险管理,延期不可怕,可怕的是延期发生时你手里没有任何预案。从0到1搭起进度管理体系,第一步不是学甘特图画法,而是学会在排期时问自己"这里可能出什么问题,出问题时我怎么办"。

下一步你可以立即做三件事:第一,翻出你当前项目的排期表,标出所有关键路径上的任务,看它们后面有没有缓冲;第二,找三条排期背后的关键假设,确认它们是否仍然成立;第三,在下一次项目启动会上,把范围边界和验收标准写成一页纸,让关键干系人确认。

这三件事花不了你半天时间,但它们会把你的进度管理从"祈祷一切顺利"变成"即使不顺利也能兜住"。

八、结语:进度管理的终极目标不是"不延期",而是"延期可控"

常见问题解答(FAQ)

1. 进度管理从0到1,第一步到底该做什么?

我刚被提拔成项目经理,接手一个已经立项但还没正式排期的项目,老板让我'先把计划进度做出来'。我打开某项目管理工具却不知道从哪下手,是先画甘特图,还是先列任务清单?总感觉少了点什么,又说不清楚。

第一步不是排期,是范围确认。具体做法:组织一次不超过90分钟的范围澄清会,让需求方或产品负责人把'这次要交付什么、不交付什么'逐条说清楚,会后24小时内产出一份WBS分解表,任务颗粒度控制在2到5个工作日可完成,超过5天的继续往下拆,拆分不了的就是还没想清楚。

同时用一张简化的责任矩阵标出每项任务的唯一负责人(每项任务只能有一个人对结果负责,其他人是协作),并提前写清每项交付物的验收标准。只有这三件事做完,排期才有意义;否则你排的不是进度,是基于假设的时间表,后面每一次变更都在还前面的债。

判断依据很简单:如果你无法用一句话说清某个任务'完成的标准是什么',这个任务就不该进入排期表。

2. 关键路径到底怎么找?小项目也需要算吗?

我负责的项目只有二十来个人、三四个模块并行,看别人讲关键路径法都是几十上百个任务的复杂网络图。我试着手动画了一遍,越画越乱,最后干脆放弃了。是不是小项目根本用不上这套东西?

小项目更需要,但要简化用。做法:先把任务按'谁做完谁才能开始'的依赖关系串起来,找出从项目开始到最终交付之间最长的那条链路,这条链路就是关键路径,链上任何一环延期一天,项目整体就延期一天。二十来个任务的项目,用一张纸或表格手动标出依赖就够了,不必上复杂网络图。

判断依据是:你只需要盯住两类任务,一是在关键路径上的,二是虽然不在关键路径上但缓冲余量小于3天的。前者延期直接拖垮交付,后者随时可能变成新的关键路径。执行时的实操是:每周例会上只重点过这两类任务的完成情况,其余任务按周报同步即可,这样管理成本能压到最低,又不会漏掉真正致命的延期信号。

3. 排期时要不要留缓冲?留多少才不算拍脑袋?

我以前排期几乎不留余量,结果每次都被突发问题打乱,后来学乖了多加了几天,又被老板说排得太松、团队效率低。加到什么程度算合理?加在哪些任务上?有没有一个能说服人的口径?

缓冲区不是平均撒在每条任务上,而是集中加在两类位置:关键路径的末端,以及高风险任务的紧后面。判断高风险的方法很具体:看这项任务是否依赖外部交付、是否涉及不熟悉的技术方案、是否只有一个特定人员能做,三条中命中任意两条就按高风险处理。

关于加多少,业界常用的做法是:任务净工期按乐观估算,然后在整个项目层面额外设置项目缓冲,占比常见区间是净工期的15%到25%,具体取值参考团队历史数据。比如你们团队过去半年实际工期普遍比计划超出两成,那就按20%设,并且明确告诉干系人这部分是缓冲不是冗余。

更关键的是要设'缓冲消耗曲线':项目进行到一半时缓冲只应消耗三分之一左右,如果你发现进度过半而缓冲已用掉一半以上,就该提前预警而不是等到最后冲刺,这才是缓冲真正的管理价值。

4. 项目已经延期了,项目经理除了催和加班还能做什么?

我手上这个项目已经比原计划晚了将近两周,老板天天问什么时候能追回来,团队连续加班状态很差,我自己也快撑不住了。催也催了、加班也加了,感觉只是在硬扛,不知道还有没有别的出路。

延期发生后,先别急着让人加班,按三步做。第一步定性:判断偏差属于哪一类,是工作量估错了、还是需求中途变了、还是某个关键资源被卡住了,三类问题的解法完全不同,加班只能缓解第一种,对后两种基本无效。

第二步重排优先级:把剩余任务按'是否在关键路径上'和'是否影响最终交付验收'两个维度分成四象限,优先保关键路径上的必交付项,能砍的次要功能或非核心范围要主动提出来,而不是等着被动砍。

第三步才是沟通:向干系人同步坏消息时,不要只报延期天数,要给出一份包含三个选项的对比方案,比如'原范围延两周''砍掉两项次要功能按期交付''增加一名外部资源压缩到延三天',并说明各自的代价,把选择权交给对方。这样你提供的是决策依据而不是情绪压力。

判断依据在于:项目经理的价值不在于让项目永不延期,而在于延期发生时,你能不能在范围、时间、资源三个变量之间做出让各方可接受的重新平衡。

核心关键词

读者评论

钱
钱宇轩

文章把进度管理重新定义为风险管理,这个视角确实颠覆了传统认知。尤其是77%的偏差来自需求变更、外部依赖等系统性风险,而非团队执行力,这点让我反思自己之前带项目时总爱催进度,却忽略了前期风险识别。

金
金晨

缓冲集中在关键路径高风险节点而非均匀分布,这个建议很实用。我以前给每个任务都加20%缓冲,结果被上级砍掉一半,团队前松后紧。文章说的‘缓冲加在依赖交接处’确实更符合实际延期发生的场景。

薛
薛书瑶

监控早期信号而非完成率,这点我深有体会。每天问‘做完了吗’只会让团队报喜不报忧,而连续两天没代码提交、联调时间用掉70%还没跑通这些信号更真实。文章给出的判断逻辑可操作性强,不是空谈理论。

文章包含AI辅助创作:计划进度怎么做?项目经理风险控制:进度管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/459250
