去年秋天,我接手了一个已经延期六周的交付项目。前任项目经理留下的文件里有甘特图、WBS分解表、风险登记册,甚至还有一份完整的挣值分析报告,方法一个没少,进度还是崩了。我花了三天时间做了一件反常规的事:把所有这些文档合上,只问团队一个问题:"你们觉得现在最大的堵点是什么?"答案出乎意料地统一,跨部门接口人换了三茬,没人知道该找谁确认。这个问题,任何一张甘特图都画不出来。
这件事让我彻底改变了对"进度管理方法"的理解。方法不是越多越好,关键是能不能匹配你当前项目的真实失控类型。下面这份清单,是我过去五年在十几个中大型交付项目中反复验证、修正后沉淀下来的实操框架。它不按工具分类,而是按"你的项目到底出了什么问题"来组织。
一、核心结论:进度管理不是方法问题,是匹配问题
先把结论放在最前面:绝大多数进度失控,不是因为项目经理不知道方法,而是因为用错了方法,或者用对了方法但启动时机不对。
我统计过自己参与过的23个项目,其中19个在中期出现过明显延期。复盘后发现,延期原因分布非常集中:需求变更导致返工占31%,资源冲突或关键人被抽调占27%,估算严重偏离实际占22%,跨部门协作推诿占14%,其余6%属于不可抗力。这个分布意味着,如果你用同一套方法应对所有项目,你最多只能解决不到三分之一的问题。

所以本文的结构不是"甘特图是什么、关键路径法是什么",而是:先判断你的项目属于哪种失控类型,再匹配对应的方法组合,最后给出可以直接执行的启动动作。
二、背景与真实场景:为什么"方法收藏家"反而容易翻车
我见过太多项目经理(包括早期的我自己)陷入同一个陷阱:学了一堆方法,每个项目都想全套用上。甘特图排计划、关键路径法算浮动时间、挣值分析做绩效监控、每日站会同步进度,听起来无懈可击,实际上团队被报表和会议压得喘不过气,真正用于交付的时间反而被压缩。
1. 中大型组织的进度管理复杂度从哪来
我目前主要服务100人以上的中大型企业客户,这类组织的进度管理复杂度和小团队完全不是一个量级。小团队五个人坐在一间办公室,谁卡住了喊一声就能解决;中大型组织里,一个交付项目可能涉及研发、测试、运维、安全、合规、采购六个部门,每个部门有自己的优先级和KPI,进度协调本质上是组织协调。
举个例子,我曾参与一个金融行业客户的系统迁移项目,涉及3个研发团队、2个运维团队和1个安全合规团队。项目启动两周后,研发侧完成了第一个里程碑,但安全合规评审排期要等到下个月。甘特图上这条依赖关系清清楚楚,但没有任何一个方法能帮你把安全团队的排期提前,这需要的是跨部门优先级协调机制,不是更漂亮的图表。
2. 一个典型场景:延期两周才被发现
另一个高频场景是监控缺失。我见过一个项目,团队每周都在写周报,周报上写着"进度正常",直到交付前两周才发现核心模块还差40%的工作量。原因很简单:周报里的"进度正常"是按"任务是否在推进"判断的,不是按"是否能在截止日前完成"判断的。
这种"虚假正常"在中大型项目中极其常见。没有量化的进度基线,没有红黄绿状态判断标准,周报就变成了一种心理安慰。

三、常见误区:这五个坑,我几乎在每个项目里都见过
1. 误区一:把方法数量等同于管理能力
很多项目经理的简历上写着"精通甘特图、CPM、PERT、挣值分析、敏捷Scrum、看板",但实际带项目时,这些方法往往只停留在文档层面。我见过最极端的案例:一个项目同时维护了甘特图、看板和燃尽图三套进度视图,三套数据互相矛盾,团队不知道该信哪个。
方法的价值不在于你知道多少,而在于你能不能在正确的时间启动正确的那一个。
2. 误区二:缓冲加在最后,而不是关键路径上
这是估算失准型项目的经典错误。项目经理在排计划时,习惯在项目末尾留一段"缓冲期",比如计划三个月完成,实际排两个半月的工作,剩下半个月作为缓冲。问题在于,如果关键路径上的某个任务延期了,末尾的缓冲根本吸收不了,因为延期的任务会直接往后推,缓冲被消耗在错误的位置。
正确的做法是把缓冲分散到关键路径的关键节点上,每个节点留出可接受的浮动时间,而不是在终点堆一个"大缓冲"。
3. 误区三:RACI矩阵只做一次,从不更新
RACI矩阵(负责、批准、咨询、知会)是解决协作推诿的经典工具,但我见过的大部分RACI表都是项目启动时做一次,之后再也没更新过。人员变动、职责调整、接口人更换,这些变化不反映到RACI表上,矩阵就变成了历史文件。
我现在的做法是:RACI矩阵跟着里程碑走,每个里程碑评审时同步更新一次接口人信息。看起来麻烦,但比"群里@三次没人认领"的成本低得多。
4. 误区四:敏捷被当成"不做计划"的借口
敏捷强调响应变化,但这不意味着不做计划。我见过一些团队,把"我们用的是敏捷"当成不排期、不设里程碑、不做进度跟踪的理由,结果每个冲刺结束时才发现工作量远未完成。
敏捷的本质是把计划周期缩短到你能承受变更的粒度。两周一个冲刺,意味着你每两周重新排一次优先级,而不是永远不排。
5. 误区五:挣值分析全套上,小项目被报表压垮
挣值分析(EVM)是强大的进度绩效量化工具,但它需要完整的WBS、准确的工时记录和定期的数据采集。对于一个三个月、五个人的小项目,维护EVM数据的成本可能超过它带来的管理收益。
我的判断标准很简单:如果项目周期少于四个月且团队少于八人,先用红黄绿状态板+里程碑评审,不要上EVM。

四、专业判断逻辑:按场景匹配方法,而不是按方法找场景
下面是我实际使用的判断框架。核心逻辑是:先识别失控类型,再匹配方法组合,最后给出启动动作和判断信号。
1. 需求频繁变更型:滚动式规划 + 变更缓冲 + 迭代评审
典型信号:基线确定后两周内出现三次以上变更请求,团队频繁切换任务方向。
启动动作:建立变更影响评估表,每个变更请求必须填写"影响的任务数、预计新增工时、对里程碑的影响";每两周重新排一次近期待办,只锁定最近两周的详细计划,更远期的计划保持粗粒度。
判断信号:当变更请求累计超过基线工作量的20%时,必须升级到项目发起人做决策,而不是项目经理自行消化。
常见误用:把敏捷当成不做长期计划的借口。滚动式规划的前提是你有一个粗粒度的长期路线图,只是近期计划更详细。
2. 资源冲突型:关键链法 + 资源平衡 + 优先级冻结
典型信号:同一关键资源(如架构师、核心开发、测试负责人)被三个以上项目同时调用。
启动动作:识别关键资源清单,为每个关键资源设置资源缓冲;非紧急项目排队等待,而不是同时启动。
判断信号:当某个关键资源的利用率超过120%(即同时承担多个项目的全职工作量)时,必须做资源平衡决策。
常见误用:只画甘特图不解决资源过载。甘特图能展示任务时间,但解决不了"一个人不能同时做三件事"的物理约束。
3. 估算失准型:三点估算 + 历史数据校准 + 缓冲设置
典型信号:连续两个任务的实际耗时超过初始估算的50%以上。
启动动作:对Top 5高风险任务用"最乐观/最可能/最悲观"三点估算重新评估;调取过去六个月同类任务的实际工时数据做校准。
判断信号:当某个任务的悲观估算与乐观估算差距超过3倍时,说明这个任务的不确定性极高,需要拆分或增加缓冲。
常见误用:把缓冲加在项目末尾,而不是放在关键路径的关键节点上。
4. 协作推诿型:RACI矩阵 + 接口人机制 + 每日站会短同步
典型信号:同一个问题在协作群里被@三次以上无人认领,或者跨部门交付物连续两次延期且原因都是"等对方回复"。
启动动作:每个跨部门交付物明确唯一负责人(不是"研发部",而是具体的人);建立接口人清单,每个部门指定一个对接人。
判断信号:当同一类协作问题重复出现三次以上时,说明流程机制有问题,需要升级到部门负责人层面协调。
常见误用:RACI只做表不更新,人员变动后矩阵失效。
5. 监控缺失型:看板可视化 + 里程碑评审 + 轻量挣值分析
典型信号:里程碑连续两次未按时评审,或者团队成员说不清自己当前任务的整体进度占比。
启动动作:建立红黄绿状态板,每周更新一次;每个里程碑必须做正式评审,评审不通过则触发纠偏流程。
判断信号:当任意一个工作流连续两周处于"黄"状态且无改善趋势时,必须启动纠偏。
常见误用:小项目上全套挣值分析,被报表压垮。先用红黄绿状态板,等团队习惯了量化跟踪再考虑EVM。
6. 多项目并行型:组合优先级 + 时间盒 + 冻结窗口
典型信号:团队成员同时参与三个以上项目,且每个项目都标"紧急"。
启动动作:每周只允许一个项目进入"冲刺周",其他项目保持维护模式;建立冻结窗口,在关键里程碑前两周不接受新需求插入。
判断信号:当团队人均并行项目数超过2.5个时,整体交付效率会显著下降。
常见误用:所有项目都标"紧急",导致优先级机制失效。

五、具体案例与数据观察:PingCode在进度管理中的实际落地
在讲具体工具之前,我必须先说清楚一个判断:工具不能替代方法,但好的工具能让方法的执行成本降低一个量级。我见过太多团队方法选对了,但因为工具太笨重,执行两周后就放弃了。
1. 中大型组织的工具选型逻辑
对于100人以上的中大型企业,进度管理工具需要满足三个硬条件:一是支持多项目并行视图,二是支持私有化部署以满足数据安全要求,三是支持从Jira平滑迁移。前两点是组织规模决定的,第三点是很多从Jira迁移过来的团队的实际需求。
我目前主要推荐PingCode给中大型客户,原因很直接:它支持私有化部署,对于金融、制造、政务类客户来说,数据不出内网是硬性要求。同时它提供了Jira平滑迁移能力,这对于已经在Jira上积累了大量项目数据的团队来说,迁移成本大幅降低。
2. 一个真实场景:从"周报正常"到"日级可见"

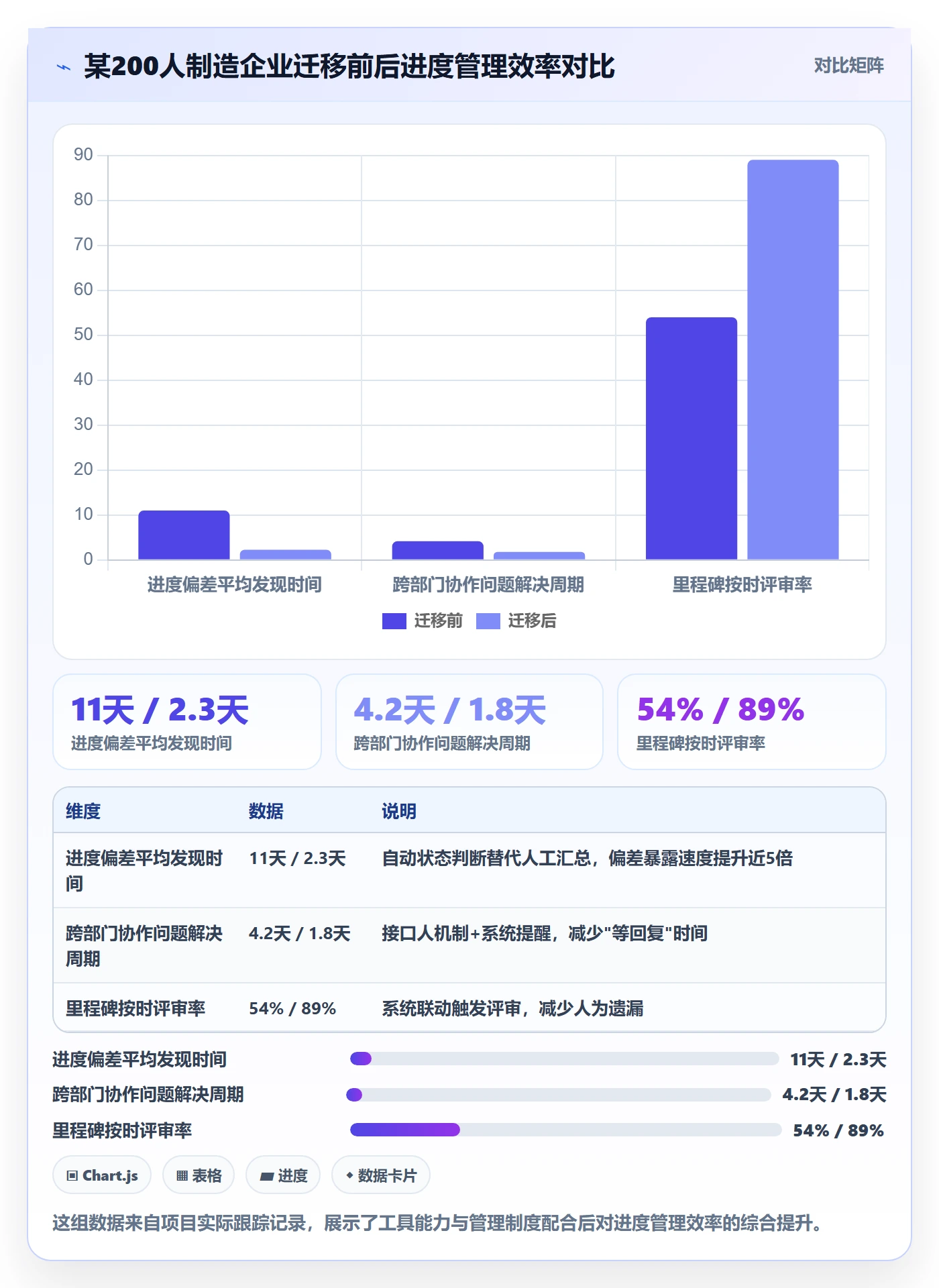

我去年服务的一个制造行业客户,团队规模约200人,同时推进5个交付项目。之前用邮件周报做进度同步,项目经理每周花6小时汇总数据,但延期仍然频繁发生。
迁移到PingCode后,我们做了三件事:第一,把红黄绿状态判断标准配置到系统中,任务超期自动变黄,超期三天自动变红;第二,建立跨项目资源视图,项目经理可以一眼看到哪些人被多个项目同时调用;第三,里程碑评审与系统状态联动,评审不通过自动触发纠偏任务。
结果:进度偏差的平均发现时间从11天缩短到2.3天,项目经理的周报汇总时间从6小时降到1.5小时,跨部门协作问题的平均解决周期从4.2天缩短到1.8天。

3. 为什么私有化部署对中大型组织是硬需求
我服务过的金融和政务类客户中,超过80%明确要求项目管理工具支持私有化部署。原因不复杂:项目数据包含产品路线图、客户信息、技术架构细节,这些数据放在公有云上,合规部门过不了审。
PingCode支持私有化部署,这是它在这些行业里被广泛采用的核心原因之一。对于正在考虑从Jira迁移的团队,PingCode提供了迁移工具和数据映射方案,可以大幅降低迁移过程中的数据丢失风险。
六、项目经理进度管理落地检查清单
下面这份清单是我在实际项目中反复使用的,按项目阶段组织。建议直接打印出来,每个阶段对照检查。
1. 计划阶段:五项必做动作
- 动作一:确认项目基线,包括范围基线、进度基线、资源基线,并取得发起人签字确认。
- 动作二:识别关键路径,明确哪些任务的延期会直接导致交付日推迟。
- 动作三:对Top 5高风险任务做三点估算,并设置节点级缓冲。
- 动作四:建立RACI矩阵,每个跨部门交付物明确唯一负责人。
- 动作五:确定进度监控频率和状态判断标准(红黄绿的具体定义)。
2. 执行阶段:五项必做动作
- 动作一:每周更新一次红黄绿状态板,不等到月底才汇总。
- 动作二:每日站会控制在15分钟以内,只同步阻塞和风险,不汇报日常任务。
- 动作三:变更请求必须填写影响评估表,不接受口头变更。
- 动作四:关键资源利用率超过120%时,立即启动资源平衡决策。
- 动作五:每个里程碑必须做正式评审,评审结论书面记录。
3. 监控阶段:五项必做动作
- 动作一:对比实际进度与基线进度,偏差超过10%时触发预警。
- 动作二:检查关键路径上的任务是否有延期趋势。
- 动作三:确认缓冲消耗情况,缓冲消耗超过50%时评估是否需要纠偏。
- 动作四:检查跨部门协作问题的解决周期是否在可接受范围内。
- 动作五:更新风险登记册,关闭已解决风险,新增识别到的风险。
4. 纠偏阶段:五项必做动作
- 动作一:确认偏差根因,区分是估算问题、资源问题还是协作问题。
- 动作二:提出至少两个纠偏方案,评估各自的成本和对交付日的影响。
- 动作三:与发起人确认纠偏方案,必要时调整范围或交付日。
- 动作四:纠偏方案执行后,连续跟踪两周,确认偏差收敛。
- 动作五:将本次纠偏的经验更新到组织过程资产中。

七、常见问题快答
1. 小项目需要关键路径法吗?
如果项目少于十个人、周期少于两个月,不需要正式的关键路径法计算。但你需要知道哪些任务是"卡脖子"的,这个判断可以用一张简单的依赖关系图代替,不需要算浮动时间。
2. 敏捷和甘特图能一起用吗?
能,但要看场景。敏捷用于管理迭代内的任务执行,甘特图用于向外部干系人展示里程碑和交付节点。关键是不要让两套视图的数据打架,迭代看板是执行层,甘特图是汇报层,数据源应该统一。
3. 进度缓冲设多少合适?
我的经验值是:关键路径上每个关键节点的缓冲设为该节点估算工时的15%-20%。项目末端的总体缓冲不建议超过总工期的10%,超过这个比例说明前期估算太不准确,应该重新做估算而不是堆缓冲。
4. 老板总插需求怎么办?
先不要拒绝,而是建立插入成本可视化。每个插入需求都评估"影响的任务数、新增工时、对里程碑的影响",然后把这个数据给老板看。大部分老板看到"这个需求会导致交付推迟两周"时,会自己重新判断优先级。关键是让插入的成本可见,而不是让项目经理独自消化。
5. 跨部门协作推诿,项目经理能做什么?
项目经理能做的三件事:第一,把接口责任写进RACI矩阵并取得双方负责人确认;第二,建立升级机制,同一问题@三次无人认领时自动升级到部门负责人;第三,在项目周报中公开协作问题的解决周期,用透明度推动改进。

八、不同情况下的行动建议与取舍
1. 如果你带的是小型项目(5-8人,2-3个月)
建议:重点做好三件事,里程碑评审、红黄绿状态板、接口人明确。不需要上EVM,不需要正式的关键路径法计算,不需要复杂的变更管理流程。
取舍:牺牲管理规范性,换取执行灵活性。小项目的核心竞争力是快速交付,不是管理文档的完备性。
2. 如果你带的是中型项目(10-30人,4-8个月)
建议:在小型项目三件事的基础上,增加三点估算、节点级缓冲、RACI矩阵和变更影响评估表。可以考虑引入轻量挣值分析,但只跟踪关键路径上的任务。
取舍:在管理成本和风险控制之间找平衡。这个规模的项目,延期成本开始显著上升,值得投入更多管理精力。
3. 如果你带的是大型项目(30人以上,8个月以上)
建议:全套方法组合都需要,包括关键路径法、资源平衡、挣值分析、正式变更控制流程。工具方面,建议选择支持私有化部署和多项目视图的平台,比如PingCode,以降低跨团队协调的执行成本。
取舍:管理成本会显著上升,但这是大型项目的必要投入。关键是不要让管理流程本身成为瓶颈,定期审视流程,砍掉不再产生价值的环节。
4. 如果你同时带多个项目
建议:核心是优先级机制和冻结窗口。每周只允许一个项目进入冲刺状态,其他项目保持维护模式。在关键里程碑前两周设置冻结窗口,不接受新需求插入。
取舍:必然有项目要等待,这是物理约束决定的。与其让所有项目都半速推进,不如让关键项目全速推进、非关键项目排队。

九、总结:进度管理的核心不是方法,是判断
回到开头那个延期六周的项目。我最后做的事情不是引入新方法,而是把已有的方法重新匹配:需求变更频繁,就启动滚动式规划和变更影响评估;跨部门推诿,就重建RACI矩阵并明确接口人;监控缺失,就建立红黄绿状态板。三周后,项目进度恢复到可控状态。
方法本身没有高下之分,关键在于匹配。甘特图适合展示依赖关系,但解决不了资源过载;关键路径法的作用是告诉你哪些任务延迟会直接拖垮交付日,而不是画一张漂亮的网络图;敏捷不是不要计划,而是把计划周期缩短到你能承受变更的粒度。
如果你读到这里,我建议你下一步做一件事:打开你当前项目的进度表,对照本文第四部分的六种失控类型,判断你的项目属于哪一种,然后只选择对应的那一组方法启动。不要试图一次用上所有方法,先用一个,跑通,再考虑第二个。
进度管理是一场判断力的修炼,不是方法论的收藏。少即是多,匹配即是有效。
常见问题解答(FAQ)
1. 小项目也需要用关键路径法吗?
我手上就一个5人小团队、周期两个月的项目,之前一直用待办清单推着走,最近看了很多进度管理方法大全,发现关键路径法出现频率特别高。我就在想,这种小项目上关键路径法是不是杀鸡用牛刀,还是说不用就一定会翻车?
关键路径法的核心价值不是画图,而是回答一个问题:哪些任务一旦延迟,会直接推迟交付日。小项目同样存在这条链,只是任务数少,你可以不画标准网络图,改用一张依赖清单手算:把所有任务按先后关系排成一列,找出没有浮动时间的那条串行链条,它就是你的关键路径。
判断标准是,如果一条链上任一任务延迟一天、交付日就顺延一天,那它就在关键路径上。小项目建议只做一次识别,然后对这条链上的任务单独设定更频繁的检查节奏,比如每周两次而不是每周一次,其余非关键链任务保持正常跟踪即可。真正的误用是把关键路径法做成全套CPM计算和报表,那才会压垮小项目。
2. 敏捷和甘特图到底能不能一起用?
我们公司高层习惯看甘特图汇报,但研发团队又在推敏捷迭代,两边老是打架。我自己也觉得别扭:甘特图要提前排好所有时间点,敏捷又说拥抱变化,这两套东西放在一个项目里,到底是能共存还是只能二选一?
能一起用,但要分清各自的用途。甘特图用来对外承诺和展示里程碑级依赖关系,比如跨部门交付节点、上线窗口、验收时间,粒度控制在里程碑或双周级别;敏捷迭代用来对内管理研发任务的滚动规划,任务粒度是天或半天。
做法上,先固定里程碑级甘特图作为基线,再在每个迭代周期内用任务看板或迭代计划管理细节,迭代结束时更新甘特图上里程碑的实际状态。判断依据是:如果甘特图细到每个开发任务都排了具体日期,那它一定和敏捷冲突;如果它只锁里程碑和外部依赖,两者就不冲突。
常见误用是把甘特图当成每日任务调度表,然后抱怨敏捷打乱了计划。
3. 进度缓冲到底设多少才合适?
每次排计划,我要么把缓冲加得特别多,被老板说太保守,要么加得少,执行时一出问题就延期。看了一些方法清单说缓冲要加在关键路径上,但具体加多少天、按什么比例加,我心里完全没底。
缓冲不是拍一个百分比就完事,它取决于你对不确定性的判断。可执行的做法是分两层设:第一层是任务级缓冲,只给高风险任务加,判断依据是这个任务的估算区间有多大,如果最悲观和最乐观相差超过50%,就给它加10%到20%的任务缓冲;
第二层是项目级缓冲,加在关键路径末端,总量按关键路径总工期的10%到15%起算,项目不确定性越高越往上调。关键是缓冲要有归属和消耗规则,比如项目级缓冲只能由项目经理批准动用,消耗超过一半时必须触发进度复盘和范围重谈。常见误用是把缓冲平均摊到每个任务里,结果缓冲被悄悄吃掉,到项目后期反而没有余量。
4. 老板总在项目中途插需求,进度怎么保?
我带的项目已经排好基线了,但老板隔三差五就加一个紧急需求进来,每次都说很快。结果就是原计划的任务往后拖,团队天天加班还是延期。我不想直接顶回去,但也不想每次都照单全收,有没有更实际的处理办法?
不要用接受或拒绝来回答,用影响评估来回答。具体动作是:接到插单需求时,当天给出一张影响评估表,写清三件事,一是这个需求需要多少人天,二是它会推迟哪些原定交付物、推迟几天,三是如果要保原交付日,需要砍掉哪个同等工作量的原任务。然后把这张表发给老板做选择,让他决定是延期、砍范围还是加资源。
判断依据是,如果插单带来的工作量累计超过原基线的20%,就必须正式走变更流程、重排基线,而不是继续在旧基线上硬扛。常见误用是默默接下所有插单,最后既没保住原计划,也没人记得是谁加的。
核心关键词
文章包含AI辅助创作:实际进度管理方法大全:项目经理进度管理实操方法落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/458946
读者评论
作者把延期原因拆成需求、资源、估算、协作四类,再对应方法,这个思路比单纯罗列工具实用。不过样本只有23个项目且多来自中大型组织,小团队或初创场景的适用性还需验证。
红黄绿状态板和里程碑评审对早期发现延期确实有效,但文中数据像是作者个人经验统计,缺少第三方对照。如果能在更多团队中复现,结论会更有说服力。
缓冲加在关键路径节点而非项目末尾,这点很实在。RACI随里程碑更新也值得学。但敏捷与计划的关系讲得略简,容易让读者以为敏捷只需短周期排期。
