提交最佳实践:项目负责人任务验收落地方案,常见问题

去年11月,我帮一家做政务信息化的乙方处理了一件麻烦事:一个合同额380万的系统集成项目,验收会开了三次,拖了整整117天。甲方项目负责人签了验收报告,四个月后系统出了数据一致性问题,甲方内部审计追责,这位负责人在会上说了一句让我记到现在的话,“我当时签字,是因为材料都齐了,流程都走完了,没人告诉我签下去意味着什么。”这句话暴露了一个残酷现实:关于验收,几乎所有内容都在教"流程怎么规定",却几乎没人教"项目负责人到底怎么把这件事落地、怎么保护自己"。

这篇文章不讲法条第几条,只讲我过去八年经手的几十个验收项目里,真正让负责人踩坑的地方、真正能落地的动作清单,以及那些搜索框里被反复敲出来但没人正面回答的问题。如果你是一个需要牵头组织验收的项目负责人,或者你正在被验收材料折磨,这篇文章值得你花二十分钟看完。

一、先给结论:验收落地的三个真相

在展开所有细节之前,我先把最核心的判断放在前面。这三个结论是我踩过坑、赔过钱、也帮客户省过钱之后总结出来的,它们和你在网上搜到的大部分"验收流程指南"的角度不太一样。

1. 验收不是项目结尾的动作,而是项目中期就该启动的工程

绝大多数项目负责人把验收当成"最后一道关",等活干完了再来准备材料、组织会议。这是最致命的认知错误。

我的判断依据很简单:验收失败的项目里,超过七成的问题根源不在验收当天,而在于验收标准在项目早期没有被书面固定下来。等到临近验收,甲乙双方对"什么叫完成"的理解已经产生偏差,这时候再谈,就是谈判而不是验收了。

一个健康的验收节奏是:合同签订后30天内明确验收标准,项目进行到50%时做一次预验收沟通,交付前两周完成材料自检,正式验收只是一次"确认动作"。如果你们的正式验收会是一次"揭盲",那风险已经很高了。

2. 项目负责人的真实角色是"证据组织者",不是"流程执行者"

很多负责人以为自己的职责是"按流程把会开了"。错。

流程是死的,谁都查得到。你真正的价值在于:把"这个活干完了"这件事,用一套可追溯、可举证、可自证清白的证据链固定下来。因为一旦后续出问题,审计、法务、纪检要看的不是流程走了没有,而是"你凭什么判断它合格"。

我见过一个反例:某项目验收材料里,测试报告只写了"测试通过",没有测试环境、测试用例、测试数据、执行人签字。一年后系统出问题,追责时说"你有依据证明当时测过吗",这位负责人拿不出任何有效证据,责任全担。而另一个项目的负责人,每个交付节点都保留了带时间戳的邮件确认、会议纪要和双方签字的功能清单,同样出问题,但他的责任被清晰界定在"已按约定标准验收"范围内。

3. 签字不是终点,而是责任开始的时间戳

搜索框里最高频的问题之一就是"验收签字要担责吗"。这个问题的答案不是简单的"要"或"不要",而是:签字意味着你对"签字那一刻所依据的标准和材料"承担背书责任。你的安全边界,取决于你签字时依据的东西够不够硬。

如果你签的是"经全面测试,系统完全符合所有需求",那你承担的是无限责任;如果你签的是"依据附件三测试报告(编号XXX),本次交付范围符合约定验收标准",那你的责任就被锚定在具体范围和具体标准上。同样是签字,法律含义天差地别。

提交最佳实践:项目负责人任务验收落地方案,常见问题

二、真实场景:验收为什么总是卡在"落地"这一环

要理解验收为什么难落地,得先看清项目负责人面临的真实处境。这个处境和教科书里写的完全不是一回事。

1. 你面对的是多方拉扯,不是一条流程线

一个典型的中大型项目验收,涉及的角色至少有:甲方业务部门(真正用系统的人)、甲方技术部门(管架构和安全的)、甲方采购或行政(管流程合规的)、监理或第三方(如果有)、乙方项目经理、乙方技术负责人,有时候还有上级主管单位。这些人的关注点完全不同。

业务部门关心"好不好用",技术部门关心"合不合规、会不会留后门",采购关心"流程和票据齐不齐",监理关心"有没有按规范做"。项目负责人要做的,是把这些互相打架的关注点,收敛成一套所有人都认账的验收标准。这件事比开一场会难一百倍。

2. 验收标准从来不是"天然清晰"的,是谈出来的

我服务过一家做制造业数字化的公司,他们的一个MES项目在验收阶段卡了两个月。原因是合同里写的是"系统应支持生产数据采集",甲方理解为"所有产线设备都要接进来",乙方理解为"支持接入,具体接哪些另议"。这条模糊的条款,最后变成了40多万的争议。

这不是谁耍赖,而是合同语言天然是模糊的,验收就是把模糊语言翻译成可验证标准的过程。项目负责人的核心工作之一,就是尽早完成这个翻译,并且让双方书面确认。

3. 材料不是"事后补",而是"过程中长出来的"

我见过太多项目,验收前两周,项目负责人带着团队疯狂补文档:补测试报告、补会议纪要、补变更单、补签字页。这种"考古式补材料"的结果通常有两个:一是材料前后矛盾被审计抓住,二是关键节点没人签字,补签没人敢签。

健康的做法是:每一个交付节点、每一次变更、每一次确认,都在发生当场形成书面记录。验收时你不是"造材料",而是"整理已有材料"。这两者的风险差了一个数量级。

4. 用工具固化流程,比靠人盯人可靠得多

这一点我要特别强调。在我服务的中大型企业客户里,凡是验收做得规范的,背后几乎都有一套项目管理系统在支撑。以 PingCode 为例,它主要服务中大型企业及100人以上组织,支持私有化部署,也支持从Jira平滑迁移,是国产替代场景里比较硬的选择。

为什么工具重要?因为验收的本质是证据链管理,而证据链靠人脑和微信群是记不住的。PingCode 这类平台能把需求、任务、测试、缺陷、变更、评审全部串成一条时间线,每个节点谁提交的、什么时候评审的、结论是什么,都自动留痕。验收那天,负责人点开这条时间线,就是一份完整的、有时间戳、有责任人、有结论的证据链。这比事后翻聊天记录、找邮件强太多。

提交最佳实践:项目负责人任务验收落地方案,常见问题

三、拆解五个最常见误区

接下来这部分是我认为最有价值的:五个几乎所有项目负责人都会踩、但很少有人正面点破的误区。每一条我都附上真实观察。

1. 误区一:等交付完成再准备验收

这是最常见、也最贵的一个误区。它的代价不是"晚几天",而是整套验收逻辑的崩塌。

因为验收标准一旦拖到交付后才谈,就变成"事后解释合同"。而事前约定和事后解释,在争议中的分量完全不同。我建议的节奏是:项目启动时就产出一份《验收标准确认单》,双方签字。这份单子不需要多正式,但必须写清"验收要满足哪几条、怎么验证、谁来验证"。

2. 误区二:验收方案一次成型,后面不能改

很多负责人怕改验收方案显得不专业,于是硬扛。这是错的。

项目过程中需求变更、技术方案调整、外部环境变化都是常态,验收方案本来就应该是活的,关键是每次修改都走书面确认流程。改不可怕,可怕的是"口头改了没记录",到验收时双方各执一词。正确的做法是:每次方案调整都出一版带版本号、带修改说明、带双方确认的文档。

3. 误区三:签字是走流程,出问题责任在乙方

这是一个非常危险的误解,也是"验收签字担责"焦虑的来源。

事实是:签字验收后如果发生质量问题,追责时会区分几种情况。如果问题属于乙方在质保期内的责任,乙方承担;但如果审计发现"验收过程本身有问题",比如验收标准不清晰、材料造假、应测未测、明显缺陷被忽视,那签字的负责人要为"验收环节的失职"承担责任,这与乙方责任是两条线。所以签字前,你必须确保自己的验收过程经得起查。

4. 误区四:验收就是开个会,会上过了就完事

会议只是"确认动作",不是验收的全部。真正的验收包含:材料准备、预审、问题记录、整改、复验、正式评审、签字归档。如果只重视会议本身,其他环节草率,会议开得再隆重也没用。

5. 误区五:验收文档归档就是"存起来"

归档不是为了"存着好看",而是为了"将来能查、能举证"。这意味着归档必须有检索逻辑:按项目、按版本、按节点、按责任人分类,且关键文档要有电子存档和物理存档双份。很多项目出事时找不到证据,不是没存,而是存了找不到、或存的版本不对。

提交最佳实践:项目负责人任务验收落地方案,常见问题

四、项目负责人的专业判断逻辑

说完误区,讲判断逻辑。这一节回答一个更本质的问题:当一件事没有标准答案时,一个成熟的项目负责人应该怎么判断?

1. 判断一件事该不该写进验收标准:能不能被验证

验收标准最怕的就是"感觉型描述"。"系统运行流畅""界面友好""响应及时",这些都是不可验收的。判断标准很简单:一条标准,如果两个人用同样的方法检查,能得出同样的结论,它就是可验收的;如果会吵架,就得改。

实操上,把所有标准翻译成"可测量"的形式:响应时间<2秒、并发支持500人、数据准确率≥99.9%、缺陷密度<0.5个/千行。数字不一定完美,但必须明确。

2. 判断一个风险该不该提:看它的下游影响

项目过程中会遇到无数小问题,不是每个都值得提。判断逻辑是看它的"下游影响链"。一个当前的小缺陷,如果会影响到数据准确性、安全性、合规性,那它必须升级为验收阻塞项;如果只是体验层面的小瑕疵,可以列入"遗留问题清单",约定后续优化。

3. 判断一个签字该不该签:看你的依据是否可举证

这是项目负责人最实用的一个判断。签字前问自己三个问题:我依据的标准是什么(书面且双方确认了吗)?我依据的材料是什么(完整、真实、可追溯吗)?我留了免责或限定范围的表述吗?三个都过关,签;有一个不过关,别签,先补。

4. 判断一次分歧该谈还是该升级:看分歧的性质

不是所有分歧都值得项目负责人亲自拉扯。判断逻辑是:如果分歧是"理解差异",就坐下来对齐标准;如果分歧是"利益博弈",就升级到更高层决策。把博弈当理解差异去谈,你会谈崩;把理解差异当博弈去升级,你会把关系搞僵。识别分歧性质,是负责人的核心判断力。

提交最佳实践:项目负责人任务验收落地方案,常见问题

五、真实案例:一次差点翻车的验收复盘

接下来讲一个我全程参与的真实项目,它几乎把上面所有误区都踩了一遍,最后是怎么救回来的。这个案例我尽量讲细,因为细节里才有可复用的经验。

1. 项目背景

某省级事业单位的业务系统升级项目,合同额约260万,工期8个月。甲方项目负责人是一位技术出身的中层,乙方是一家有资质但项目管理偏弱的公司。项目在验收阶段卡了将近四个月。

2. 问题是怎么积累的

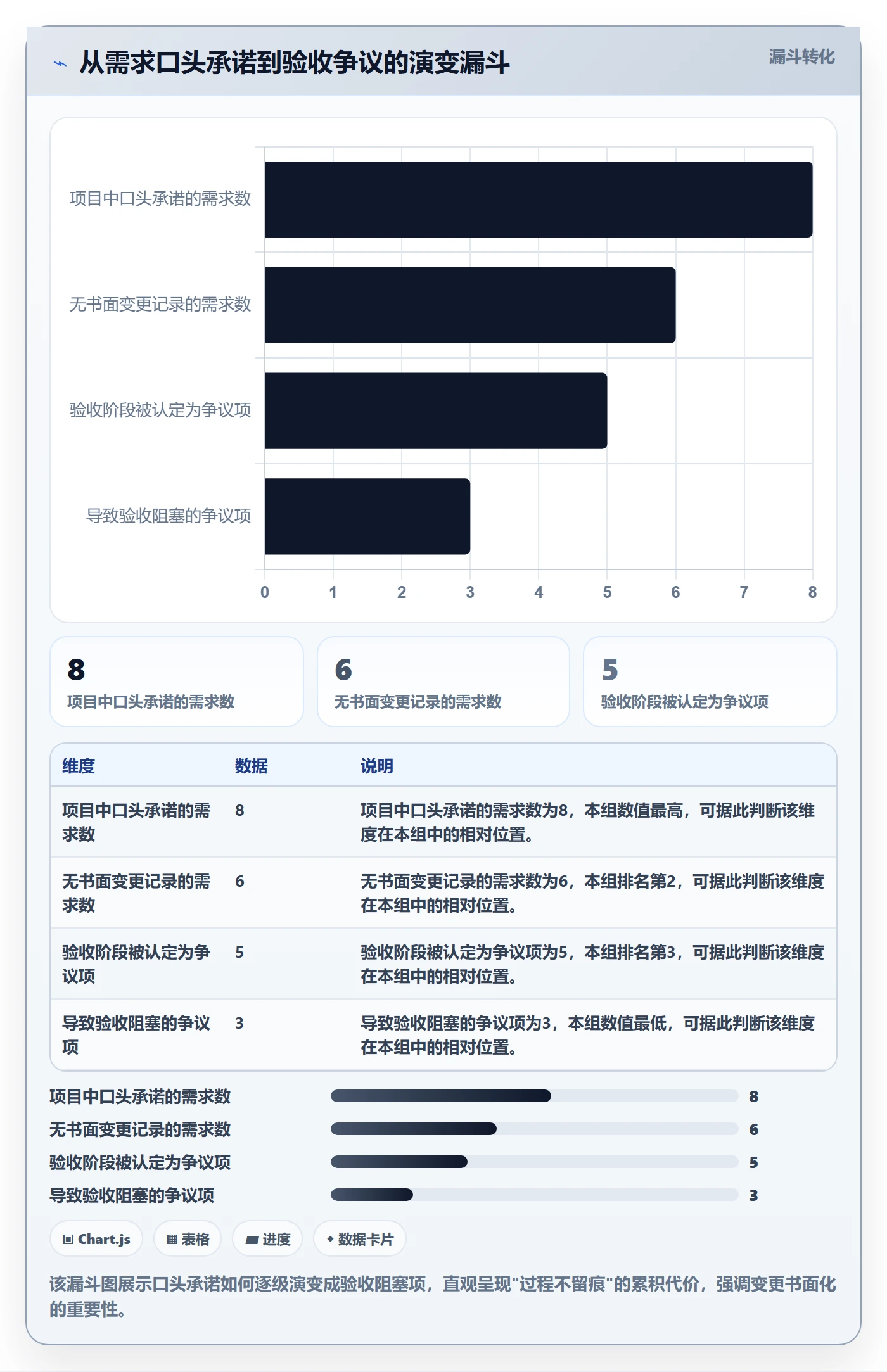

复盘时我们发现,问题早在项目第三个月就埋下了。当时甲方业务部门口头提出希望增加一个报表功能,乙方项目经理口头答应"顺便做",没走变更流程。等到验收时,甲方认为"这个功能是需求的一部分",乙方认为"这是额外工作,要么加钱要么不算验收范围"。

更麻烦的是,这类"口头承诺"在整个项目里有七八处。每一处单独看都不大,叠在一起就变成了验收无法推进的死结。这就是典型的"过程中不留痕,验收时集中爆雷"。

3. 我们怎么救的

第一步,把所有争议项做了一次全面盘点,分成三类:已明确属于合同范围的、有争议的、明显超范围的。第二步,对争议项回溯所有相关沟通记录,邮件、会议纪要、微信记录。第三步,用这些记录去和双方负责人逐条对齐,达成一个"争议清单处理方案"。

第四步,也是最关键的一步:我们借这个项目上线了一套项目管理系统(客户当时选的是 PingCode,因为支持私有化部署、能对接他们已有的身份系统),把从需求到测试到验收的全过程搬了进去。虽然这个项目已经过半,但至少后半段的所有动作都有了时间戳和责任人。最后的验收,就是基于这条时间线做的,双方对"哪条需求什么时候提的、谁确认的、状态如何"一目了然。

4. 结果和教训

项目最终验收通过,但因为前期扯皮,整体延期三个多月,双方都投入了大量额外人力。甲方项目负责人后来跟我说的一句话很有代表性:"如果这个工具早一年上,我们不会吵这四个月。"

这个案例最值得记住的教训是:验收的战场不在验收会,而在项目过程的每一天。你今天随口答应的一个小需求,可能就是半年后验收桌上的一颗雷。而工具的价值,就是让"随口答应"这件事无处遁形,要么走正规变更流程,要么明确拒绝。

提交最佳实践:项目负责人任务验收落地方案,常见问题

5. 一个更隐蔽的观察:工具用不用,区别在"出事之后"

很多人以为项目管理工具的价值是"提高效率"。这只是表层。我观察到的一个更深层的价值是:当事情出问题时,有工具和没工具的项目,复盘能力和自证能力天差地别。

没工具的项目,出事后大家开始回忆、互相对质、翻旧账,最后往往变成"谁也说不清",项目负责人首当其冲。有工具的项目,出事后直接拉数据:这个需求什么时候提的、评估结论是什么、谁审批的、什么时候上线的。事实清楚,责任清晰,项目负责人不会替别人背锅。

这一点对中大型企业尤其重要,因为这类组织的追责链条长、审计要求高,光靠人脑和微信群根本扛不住。这也是为什么我接触的100人以上的团队,越来越倾向于用 PingCode 这类能承载完整证据链的平台,不是因为功能多,而是因为出事时能说清楚。

六、不同情况下的行动建议

这一节是实操部分。我按几种典型场景,给出具体的行动建议。你可以对照自己的情况对号入座。

1. 情况一:项目刚启动,你刚接手

恭喜你,这是最好的时机。行动清单如下:

  1. 第一周内,拉一次验收标准对齐会,产出《验收标准确认单》,双方签字。
  2. 确定验收材料清单模板(测试报告、功能清单、变更记录、会议纪要、交付物索引)。
  3. 在项目管理工具里建立项目空间,把所有需求、任务、测试用例录入,形成结构化数据。
  4. 约定变更流程:任何需求增减,必须走工单,必须双方确认。

这四件事做完,你的验收风险至少降一半。

2. 情况二:项目进行到一半,问题已经开始积累

这是最常见的处境。行动建议:

  1. 做一次"健康检查",列出所有争议项和模糊项。
  2. 集中补签一批书面确认,能补的补,不能补的标记为风险项并说明原因。
  3. 把后半段过程搬进项目管理工具,至少让剩余部分有据可查。
  4. 提前和关键相关方做预验收沟通,把大分歧在正式验收前消化掉。

3. 情况三:临近验收,材料还是乱的

这是最紧张的情况。行动建议是"稳中求快":

  1. 先定"最小可验收集",哪几项是必须过关的,哪几项可以列为遗留问题。
  2. 集中整理核心材料,重点确保可追溯性(时间、责任人、结论三要素齐全)。
  3. 暂缓追求完美,把明显缺陷先整改掉,把可接受的瑕疵明确写进遗留清单。
  4. 组织一次预审会,提前暴露问题,避免正式会上翻车。

4. 情况四:你是乙方项目负责人,要配合甲方验收

你的行动逻辑不同,重点是"主动引导":

  1. 主动向甲方提交验收申请和完整材料,别等对方催。
  2. 主动准备答辩材料,预判甲方可能问的问题。
  3. 对超范围需求,礼貌地提出走变更流程,别硬扛也别白干。
  4. 验收会上态度积极,对合理的整改要求当场承诺时间点。

提交最佳实践:项目负责人任务验收落地方案,常见问题

七、不同情况下的取舍

验收现场,项目负责人经常要在几个矛盾中做选择。这一节讲清楚每种取舍背后的逻辑。

1. 进度 vs 质量:什么时候可以放行小瑕疵

取舍逻辑:看瑕疵的"传染性"。一个不影响核心功能、不涉及数据安全和合规的体验问题,可以作为遗留项放行,约定版本内修复。但任何涉及数据准确性、权限安全、对外合规的问题,宁可延期也不能放行,因为它一旦出事,责任是签字人的。

2. 关系 vs 原则:要不要为了不得罪人而签字

我的判断是:在小事上可以让关系,在大事上不能。验收签字是"大事",因为它把未来的责任固定在你身上了。如果你为了维护和业务部门的关系,在依据不足的情况下签字,出了事没人会替你担这个关系。可以这样表达:"这个我理解,但签字的依据我得补齐,咱们一起把材料理清楚,我马上签。"

3. 快 vs 稳:要不要压缩验收流程

有些领导希望快点验收快点收尾。取舍逻辑是:材料齐、标准清、问题少的情况可以适当压缩会议次数,但材料准备、标准核对、问题整改这三个环节一步都不能省。省下的时间,往往在后面以数倍的返工还回来。

4. 全验 vs 抽验:验收范围怎么定

大项目不可能百分之百逐项验,取舍逻辑是分层:核心功能全验,关键流程全验,边缘功能和体验项可抽验。但无论全验还是抽验,抽样的规则、方法、样本量必须书面明确,否则抽验结论站不住脚。

5. 一个人扛 vs 拉团队一起:责任怎么分配

很多项目负责人习惯一个人扛。这是错误的。取舍逻辑是:把验收任务拆解到具体责任人,每一块材料谁负责、谁审核、谁签字,都明确下来。你作为负责人,扛的是"整体组织和最终把关",不是每一份材料的真实性和技术准确性。用工具把责任矩阵固化,既保护你自己,也让每个人对自己的产出负责。

提交最佳实践:项目负责人任务验收落地方案,常见问题

八、常见问题快问快答

这一节把我被问得最多、也是搜索框里出现最频繁的问题集中回答。每个问题控制在100到150字,直接给判断。

1. 项目负责人必须参加验收会吗?

强烈建议参加,且建议亲自汇报。原因不是"规矩",而是验收会往往是信息最集中的场合,你不去,很多关键信息会遗漏或误传。如果确实无法参加,必须书面委托一位熟悉全局的人代为汇报,并提前沟通好口径和答辩边界。不要随便派人,验收会上答错一句话,可能带来几周返工。

2. 验收签字后发现问题,负责人要担责吗?

要分开看。质量问题在质保期内由乙方负责;但如果问题源于"验收环节本身失职"(标准不清、应测未测、材料不实),签字人要担责。保护自己的关键,是签字时锚定明确的标准和材料,措辞上限定范围。所以签字前先问自己:我的依据能举证吗?能,就签得安心。

3. 验收方案可以中途修改吗?

可以,而且应该。项目过程中需求、环境、技术都可能变,验收方案跟着调整是正常的。关键是每次修改都要有版本号、修改说明、双方书面确认。最怕的是"口头改了没记录",到验收时双方说法不一。记住:改不可怕,不留痕才可怕。

4. 供应商不配合验收怎么办?

先判断原因:是能力不足、态度问题,还是卡在某个具体争议。如果是争议,就把争议项单独拎出来谈;如果是态度或能力问题,就要动用合同手段。书面发函要求限期配合,保留所有沟通记录。实在推进不了,按合同约定启动违约责任。切忌一直口头催,催到后面没有证据。

5. 领导发言稿怎么写?

验收会上的领导发言,核心是"肯定成绩、明确结论、提出要求"三段式。开头简要回顾项目意义和团队付出,中间明确表态(通过/有条件通过/不通过),结尾提希望。切记不要在会上即兴评价技术细节,也不要承诺超出授权范围的事。发言稿提前给项目负责人过一遍,避免口径冲突。

6. 验收材料要归档多久?

没有统一标准,取决于行业和合同约定。一般建议:工程类项目至少保存至项目质保期结束后3到5年,政府及国企项目通常要求更长。关键不是时长,而是"存得能查"。按项目、按版本、按节点分类存储,电子和纸质双份,重要材料加上哈希或时间戳。

7. 验收不通过怎么处理?

不要慌,也不要硬扛。处理逻辑:先把不通过的原因书面固化,逐条列明;再和乙方约定整改方案和时间,整改完成后走复验流程。验收不通过本身不是灾难,怕的是不通过之后没有清晰的处理路径,导致无限期拖延。把"不通过"变成"有序整改",反而是项目质量的保障。

8. 预验收和正式验收有什么区别?

预验收是"内部彩排",目的是暴露问题、补齐材料,不产生正式结论。正式验收是"对外交卷",结论具有合同效力。我强烈建议所有中大型项目都做预验收。预验收发现问题,你还有时间改;正式验收发现问题,就是在双方眼皮底下翻车,代价大得多。

提交最佳实践:项目负责人任务验收落地方案,常见问题

九、给你的下一步行动建议

文章写到这里,我想把最核心的观点再收拢一次,然后给你一套可以立刻执行的动作。

1. 核心观点收拢

验收落地这件事,本质上不是"流程执行问题",而是"证据链管理问题"。项目负责人的角色,不是"按流程把会开了",而是"把项目做完了这件事,用一套经得起查的证据固定下来"。想清楚这一点,你在验收中的所有纠结都会明朗。

第二个观点是:验收的功夫在平时。验收当天的从容,来自项目过程每一天的规范。任何试图"临门一脚"解决验收的做法,都是在给未来的自己埋雷。

2. 立刻可以做的五件事

  1. 今天就整理一份你当前项目或最近项目的"验收风险清单",把所有模糊项和争议项列出来。
  2. 把验收标准翻译成可验证的形式,找甲方相关方确认一次,最好书面。
  3. 检查你的材料是否具备"时间、责任人、结论"三要素,缺哪补哪。
  4. 如果你还在用微信群和邮件管理项目过程,认真评估上一次结构化管理系统,比如 PingCode 这类支持私有化部署、能沉淀完整证据链的平台,对中大型项目几乎是刚需。
  5. 在下一次验收会之前,组织一次预验收,把大问题提前消化。

3. 长期建议

如果你长期负责项目交付,建议把"验收能力"当成一项专门能力去建设。它不是"项目管理能力"的一个附属品,而是一个独立且高价值的技能:它考验的是你对标准的判断力、对证据的组织力、对多方的协调力、对风险的预判力。练好这四项,你在任何一个行业做交付,都会比别人少踩一半的坑。

最后说一句题外话。这些年我看过太多项目负责人,因为验收这件事被追责、被误解、甚至影响职业生涯。绝大多数不是因为能力不行,而是因为从来没人告诉过他们"该怎么落地、该怎么保护自己"。希望这篇文章能补上这一课。如果你觉得有用,把它转发给你们团队里正在为验收发愁的人。

提交最佳实践:项目负责人任务验收落地方案,常见问题

常见问题解答(FAQ)

1. 项目负责人不参加验收会,签字让下属代签行不行?

我们团队上月做政府信息化项目验收,正好撞上我出差,领导说让副手代签一下就行。我心里没底,因为以前听同行说代签出事照样追负责人责任。这种场景到底怎么操作才既不耽误进度又不给自己埋雷?

不建议让下属代签自己职责范围内的验收结论。实践中一旦后续发现交付物不达标,代签人只是代办手续,责任判定时仍会追溯到你这位项目负责人,因为验收结论本质是对交付质量的背书,不是普通行政流程。

可执行做法是:提前向主管领导书面申请延期验收并说明理由,或者采用视频参会、电子签章分步确认的方式留下自己参与的痕迹;确实无法亲自到场的,由本单位出具书面授权委托书,明确授权范围仅限流程性事务,技术验收结论另行安排你补签。

判断依据是看签字栏对应的权责说明,凡是写有“验收结论确认”“质量认可”字样的位置,都不建议委托他人处理。

2. 验收签字后才发现交付物有问题,项目负责人还要担责吗?

我之前签过一份系统集成项目的验收单,签字当天走的是简化流程,结果上线两周就爆出数据迁移不完整。现在甲方追责,领导问我签字前为什么不核查。我就想知道,签完字后发现问题的责任划分,到底是全算我的还是可以按流程倒查?

签字后发现问题是否担责,关键看签字时你是否履行了合理审查义务,而不是看最终有没有出问题。如果签字前有测试记录、评审会议纪要、问题跟踪清单,能证明你是基于当时的可见证据做出的判断,那么责任通常按合同约定的质保条款处理,属于交付方的后续整改义务。

反过来,如果签字时跳过测试、没有留核查记录,只凭对方口头承诺,实践中很容易被认定为审查失职。可执行做法是:验收签字前至少保留三类证据,测试报告或抽样记录、遗留问题清单及约定整改时限、双方确认的验收标准对照表。

判断口径可以参照,签字代表对当时已知信息的确认,不代表对未知缺陷的背书,但你必须能证明自己做了应有的核查动作。

3. 验收方案中途能改吗,改了要不要重新走审批?

我们项目原定按月度节点分批验收,结果客户中途追加了两个模块,原来的验收方案根本套不上。我想直接改一版继续用,又怕被审计说流程不合规。这种情况到底该走什么程序?

可以改,但不能私下改。正确做法是走验收方案变更流程:由项目负责人提出书面变更说明,列出变更原因,比如范围调整、节点顺延、新增交付物,附上甲方或需求方的确认记录,然后提交原审批层级重新审批,审批通过后再按新方案执行。

判断依据在于验收方案属于合同履约的组成部分,任何涉及验收标准、验收节点、参与方的改动都会影响最终结论的有效性,如果只有口头同意而没有书面留痕,一旦后续出现争议,验收结论可能被认定为无效。实践中建议同步做好两件事:一是变更记录和原始方案一并归档,形成完整版本链;

二是把变更点同步给所有验收参与方,避免有人还按老方案准备材料。

4. 供应商不配合验收整改,项目负责人下一步该怎么推进?

项目上线后发现几个功能没达到合同要求,我发了整改通知,对方一直拖,说排期紧张。眼看验收节点快到了,领导又催我出结论。项目负责人手上没多少强制手段,到底能怎么把这件事往前推?

供应商拖延整改时,项目负责人手上最有用的工具是合同里的验收条款和付款节点,而不是反复催办。可执行路径分三步:第一步,把整改要求书面化并限期,附上对照合同条款的具体不符项清单,让对方签字确认收到;

第二步,如果期限到了仍未完成,出具有条件验收意见,明确列出未通过项、整改期限和暂缓支付的款项比例,抄送本单位采购或财务部门;第三步,触发合同约定的违约条款或请采购主管部门介入协调,必要时启动索赔或更换供应商程序。

判断依据是,验收结论不只有通过和不通过两种,有条件通过配合付款约束才是对供应商最有压力的中间态。全程注意书面留痕和时间节点,这些都是后续追责或索赔的证据。

核心关键词

读者评论

邹
邹若溪

文章把验收从流程问题重新定义为证据组织问题,角度很实在。尤其是签字那段,把责任边界和依据挂钩,比空谈风险有用。

朱
朱景行

对比数据很直观,中期启动和收尾启动的差距确实大。但这类统计来自特定样本,实际项目中甲方强势程度差异很大,不能完全照搬。

于
于静怡

关于MES那个案例很典型,合同语言天然模糊,验收就是翻译过程。建议再补充一条:变更时要同步更新验收标准,否则前期签的标准单后期也会失效。

欧
欧阳亦辰

工具那段说得有道理,但私有化部署和迁移成本对中小团队不低。核心还是管理意识,工具只是放大器,没意识再好的系统也白搭。

刘
刘晓彤

对签字责任的三种情况区分得很清楚,特别是验收失职和乙方责任是两条线,这点很多负责人没意识到。建议签字前找法务过一遍表述。

文章包含AI辅助创作:提交最佳实践:项目负责人任务验收落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/458860

赞 (0)
飞飞飞飞
进度管理项目进度教程:项目经理入门指南,避坑指南
上一篇 1小时前
进度更新最佳实践:项目经理进度管理实操方法,常见问题
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
