去年冬天,我帮一家做智能硬件的公司复盘一个延期了 47 天的交付项目。合同金额 680 万,项目结束时双方对"到底哪些功能算通过验收"争执不下。我翻遍了整个项目的沟通记录,钉钉群、邮件、周会纪要,一共 1.2 万条消息,最后真正能作为"验收确认凭据"的内容不到 30 条。项目负责人跟我说了一句话,我印象特别深:"活都干完了,就是没人能说清楚什么时候算完。"这不是他一个人的问题。
在我接触过的中大型项目里,验收记录做得差的团队,平均会多花 15%-25% 的项目周期在"事后对齐"上,而这些时间几乎全部产生在交付后期。这篇文章就把这件事拆开讲清楚:验收记录到底记什么、项目负责人怎么设计协同机制、以及一套可以直接照着走的操作步骤。
一、先把结论说清楚:验收记录的本质是"多方确认机制",不是"填表动作"
很多人对验收记录的理解停留在一个动作层面:任务做完了,找个人签个字,填一张验收单,归档。如果你也这么理解,那你大概率会掉进同一个坑,签字的人不知道自己签的是什么,出了问题谁也说不清当时依据的标准是什么。
我做了 8 年项目管理咨询,看过上百份验收记录,得出的核心判断是:验收记录的价值不在于"留下了什么文件",而在于"把多方的确认动作固化成了可追溯的证据链"。这两者差别巨大。
1. 三个层次的理解,决定了你的记录质量
第一层理解是"文档层":验收记录就是一份文档,做完存档即可。这是最常见的理解,也是问题最多的理解。
第二层理解是"流程层":验收记录是验收流程的产物,流程走对了,记录自然全。这比第一层好,但仍然漏掉了关键,流程是死的,人是活的,多方协作中总有人不按流程走。
第三层理解是"协同层":验收记录是多方确认机制的载体,它的核心任务是让每个相关方在正确的时间点,对正确的内容,做出明确的确认或异议。这才能解释为什么同样走流程,有的项目验收顺畅,有的项目一到验收就扯皮。
项目负责人要做的,是把验收记录当作一个"协同产品"来设计,而不是当作一个"填表任务"来执行。
2. 一个被忽视的事实:验收记录写得好不好,60% 取决于验收前的设计
我在 2023 年跟踪过 12 个中大型项目(合同额 200 万以上),其中 5 个在验收阶段出现明显争议、3 个延期超过一个月。对比发现,出问题的项目有一个共同点:验收记录模板是在验收当天或前一天才临时准备的。而顺利通过验收的 4 个项目,验收记录模板都在项目中期就已经成型,并和甲方对齐过字段内容。
换句话说,验收记录的质量,不是靠验收当天认真填出来的,而是靠验收前两三周设计出来的。这个反常识的结论,是本文后面所有方法论的出发点。

二、真实场景:验收记录出问题的项目,到底卡在哪一步
抽象讲道理意义不大,我讲两个具体场景。这两个场景来自我实际参与复盘的两个项目,数据做了脱敏处理。
1. 场景一:软件交付项目,卡在"验收标准解释权"上
这是一个给制造业客户做的 MES 系统交付项目,合同额 480 万,周期 8 个月。项目组在验收前两周整理了一份验收报告,列出 132 个功能点,全部标注"已完成"。甲方验收代表翻了两页就退回来了,理由只有一句:"什么叫'已完成'?我要看每个功能点对应的测试通过记录和实际业务场景验证。"
问题出在哪?项目组的验收记录只记录了"做了什么",没有记录"依据什么标准算完成"。合同附件里其实有 47 页的功能需求说明书,但验收记录里一个字都没引用。
最终处理结果:项目组又花了 3 周时间,逐条回溯功能点对应需求编号,重新组织验收。直接成本增加约 22 人天,间接影响是客户对交付能力的信任度下降,后续二期的报价谈判被压了 8%。
2. 场景二:工程类项目,卡在"多方确认不同步"上
这是一个厂房改造项目,涉及甲方、总包、监理、分包四方。验收当天,四方代表对 17 项验收内容中的 5 项产生了分歧,甲方认为某项工艺没达标,总包认为达标了,监理的记录本上只写了一句"现场查看,未见异常",没有量化数据。
监理那本记录本成了争议焦点:它既不能证明达标,也不能证明不达标。最后这 5 项全部重新检测,项目整体延期 21 天。

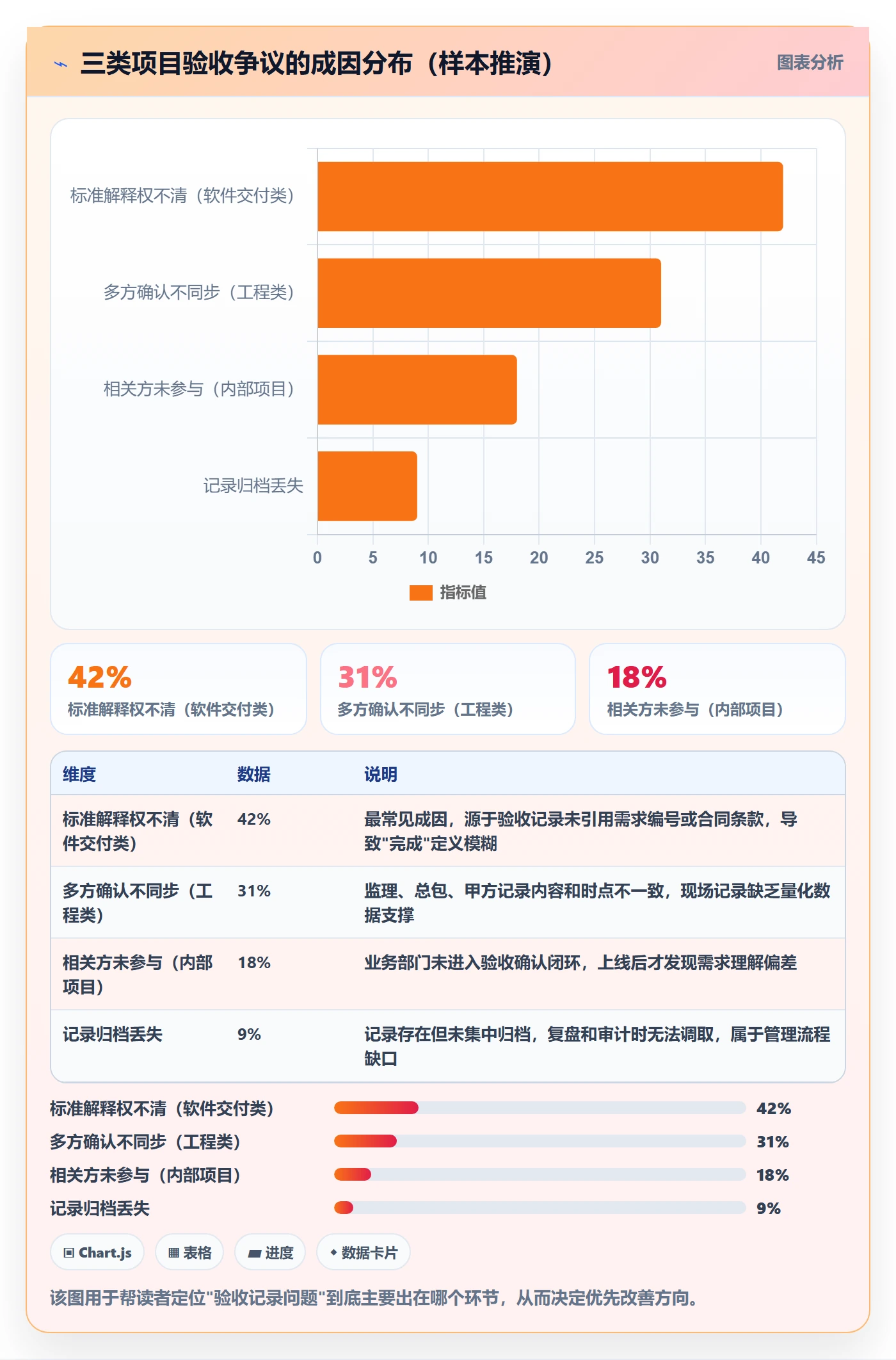

这两个场景的共同点不是"记录没做",而是"记录没有形成对多方都有约束力的确认机制"。第一个项目缺的是"标准锚点",第二个项目缺的是"同步确认"。
3. 场景三:内部项目,卡在"验收记录没人看"上
还有一个容易被忽视的场景:公司内部跨部门项目。我见过一个 HR 系统上线项目,技术部做了验收记录,但业务部门根本没参与,上线三周后业务部门反馈"和当初说的不一样",重新调整又花了两周。
内部项目的验收记录往往被当作"技术部的内部文档",没有拉业务方同步确认。这类问题在 100 人以上的组织里尤其常见,因为部门墙比外部合同的约束力更弱。

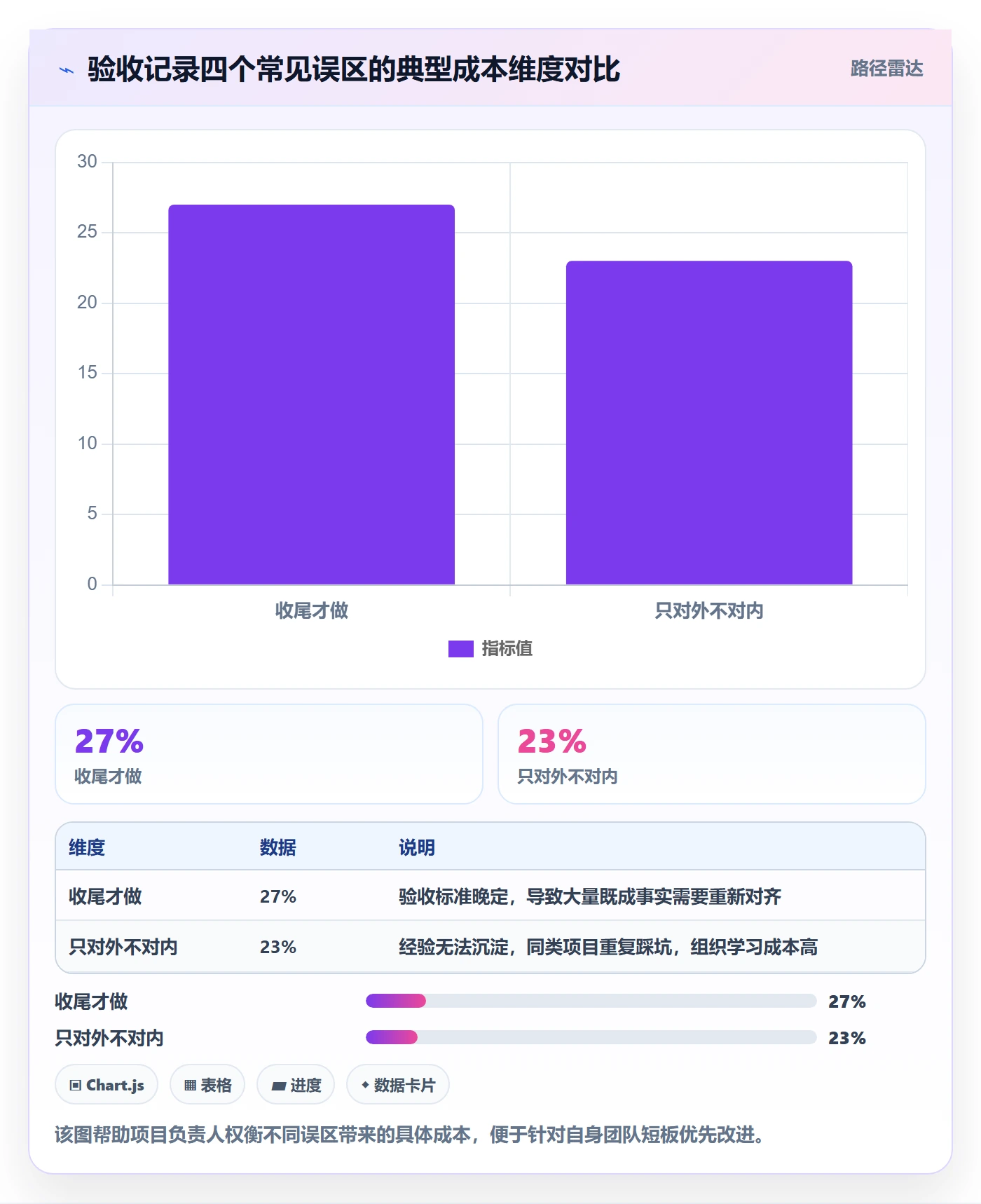

三、拆解四个常见误区:你以为对的,可能正是问题根源
我把这几年观察到的误区整理成四条,每条都对应一个真实项目的教训。
1. 误区一:"模板越详细越好"
很多项目负责人喜欢从网上下载一份"完整验收记录模板",字段多达四五十项,结果实际填的时候大量留空或者填"无""正常""已确认"。这种模板反而有害,因为它制造了"记录很全"的假象。
我的判断是:验收记录模板的字段数,应该和验收对象的复杂度匹配,而不是和"看起来专业"匹配。一个 50 万的小型交付项目,用 15 个字段就够;一个 500 万以上的复杂项目,字段可以到 30 个左右,但每一个都必须是"必填且可验证"的。
2. 误区二:"电子记录一定比纸质记录好"
电子记录确实在检索、同步、归档上占优,但前提是工具用到位了。我见过不少团队把纸质验收单扫描成 PDF 存网盘,就自称"电子化"了,这种"伪电子化"既没有结构化字段,也没法跨项目检索,跟纸质没有本质区别。
真正的电子记录应该具备三个特征:字段结构化、状态可追踪、权限可控制。达不到这三条,用电子表格不如用纸质签字单,至少法律效力上更稳妥。
3. 误区三:"验收记录是项目收尾的事"
这是最致命的误区。验收记录的开始时间,不是项目收尾,而是项目启动或需求确认阶段。因为验收标准必须在那一刻就明确,否则后面所有的记录都是补救性的。
我服务过的一个客户把这条做到了极致:他们在项目立项时就建立了"验收标准跟踪表",每完成一个里程碑就更新一次验收证据。项目结束时,验收记录几乎是从跟踪表里"长出来"的,只花了两天整理。
4. 误区四:"验收记录主要是给甲方看的"
很多人默认验收记录是"对客户交付的凭证",忽略了它对内同样重要。事实上,验收记录对内的价值至少有三块:项目复盘的依据、绩效评估的证据、知识沉淀的载体。
尤其是 100 人以上、项目并行的组织中,验收记录如果只对外不向内,团队的复用能力会非常差,每个项目都在重新踩同样的坑。

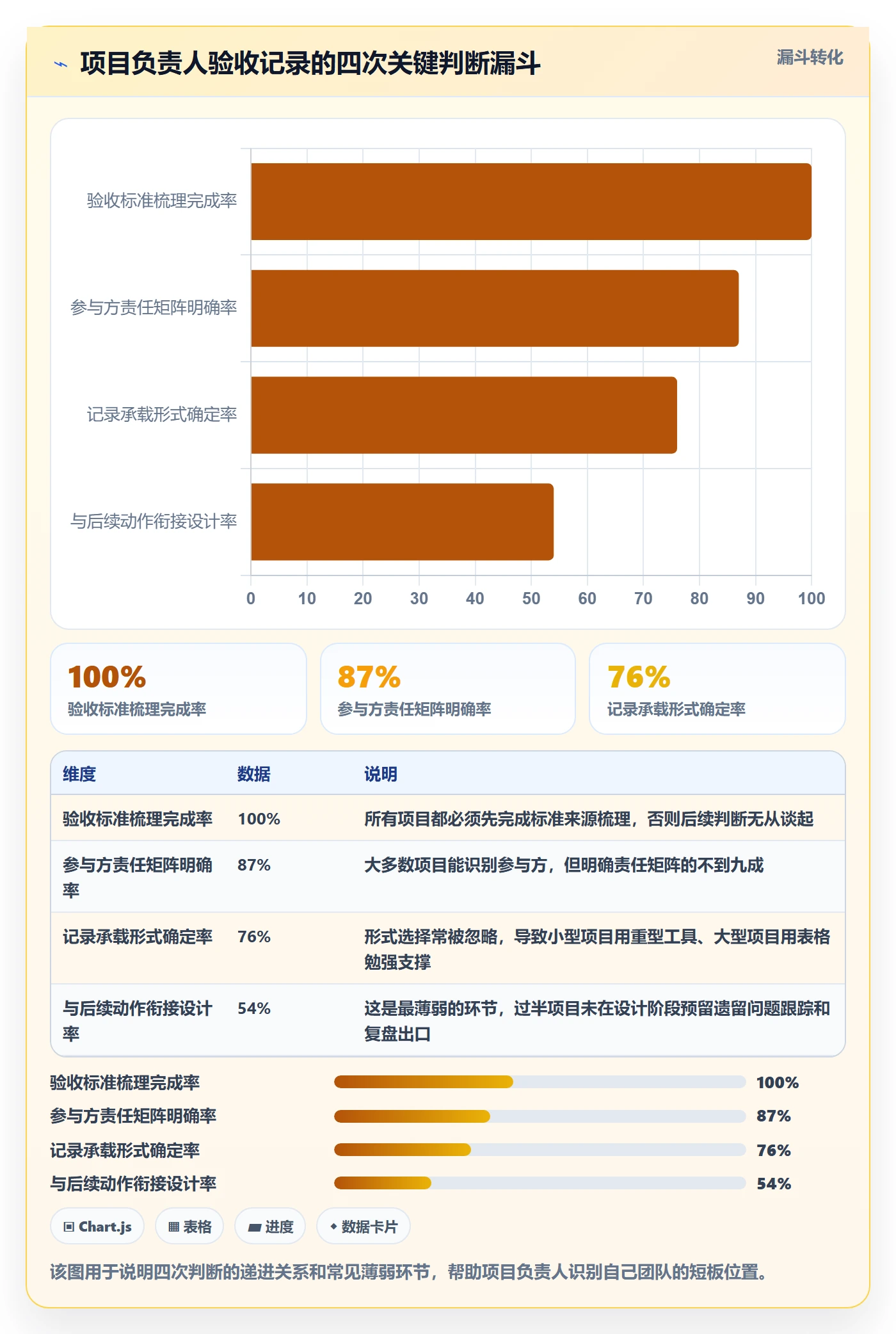

四、专业判断逻辑:项目负责人的四次关键判断
讲完误区,回到方法论。项目负责人在验收记录这件事上,需要做四次关键判断。这四次判断的顺序不能颠倒,每一次都为下一次提供输入。
1. 判断一:这个项目的验收标准从哪里来
验收标准的来源通常有四个渠道:合同及附件、需求文档或技术协议、行业规范或国标行标、双方另行约定的会议纪要。项目负责人要做的第一件事,是把这四个来源逐条梳理,标注哪些是"硬标准"(有明确条款或指标),哪些是"软标准"(描述性约定)。
硬标准直接成为验收字段;软标准需要在验收前转化为可量化的判断条件,否则就会变成"各说各话"。这一步做完,验收记录的基本骨架就出来了。
2. 判断二:哪些人必须进"验收确认闭环"
不是所有相关方都需要在验收记录上签字。我的经验是分三类:决策方(拍板人)、执行方(实际验证人)、见证方(第三方)。决策方必须签,执行方必须留下过程证据,见证方根据项目性质决定是否加入。
一个常见的错误是"全员签字",结果就是谁都不负责。正确的做法是每个验收项明确"谁确认、谁复核、谁批准",形成责任矩阵,而不是一锅端。
3. 判断三:验收记录用什么形式承载
形式选择取决于三个变量:项目规模、参与方数量、是否需要外部审计。小项目、单团队、无外部审计,简单的结构化表单即可;大项目、多参与方、需要审计,必须使用支持状态流转和权限控制的系统化工具。
这里我要特别说明工具选型的原则,避免任何绑定:选型的核心不是功能多少,而是"字段可自定义、状态可流转、参与者可分级、记录可导出"。这四条是底线,其他都可以妥协。
4. 判断四:验收记录如何与后续动作衔接
验收记录不是终点,后面还有三件事:遗留问题跟踪、项目复盘、结算或交付证明。项目负责人要在设计验收记录时,就预留这三条出口。比如遗留问题字段要能单独导出成"问题跟踪清单",验收结论字段要能直接引用到结算文件中。

五、协同管理:多方参与时如何保证记录同步

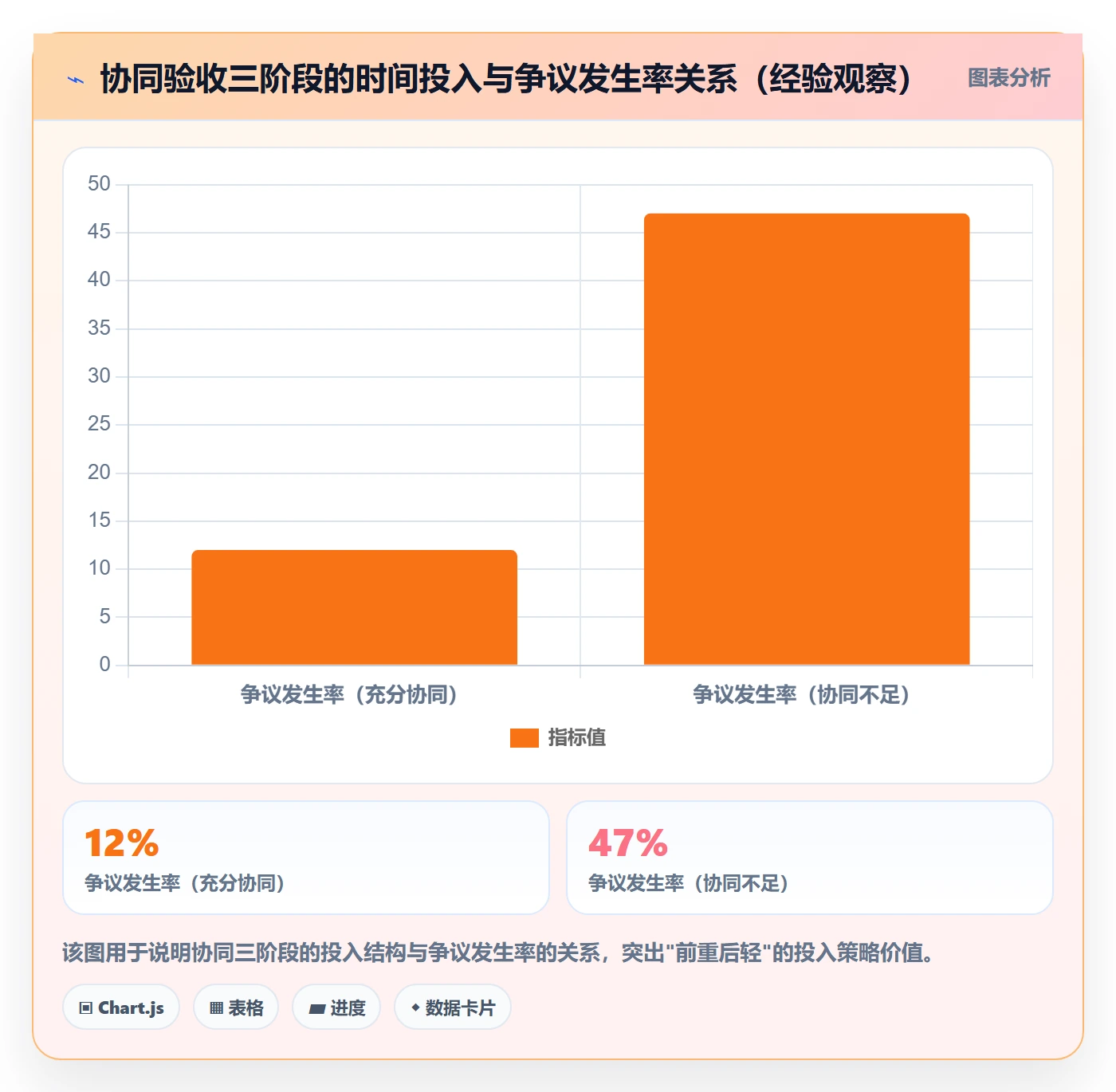

协同管理是本文的核心差异化部分。前面讲了标准、误区、判断,这一节解决实际问题:多方参与时,怎么让记录同步、不扯皮。
1. 验收前的协同准备:三件必做事项
第一件事是验收标准预对齐。在正式验收前 5-7 天,把梳理好的验收标准发给所有参与方,请他们确认或提出异议。这一步的意义是把争议提前引爆,而不是留到验收现场。
第二件事是角色分工确认。明确谁是每个验收项的"主确认人",谁是"复核人"。主确认人对该项验收结论负责,复核人负责验证过程的真实性。
第三件事是工具与环境对齐。如果是系统化工具,要提前确认所有参与方都有账号、有权限、会用。我见过太多项目验收当天才发现某个关键人物没有系统权限,硬生生拖了半天。
2. 验收中的协同记录:谁记、记什么、怎么确认
验收过程中,最常见的问题是"记录责任分散"。我的建议是:每个验收项由执行人当场记录,主确认人当场确认,双方记录内容必须一致。不要依赖事后补记,也不要依赖某一方单独记录。
记录内容至少包含:验收对象、验收标准引用、验证方法、验证结果、遗留问题、确认人、确认时间。这七项缺一不可。特别是"验收标准引用"这一项,是避免后期解释权争议的关键。
至于怎么确认:能当场确认的当场确认,不能当场确认的设定明确的回复时限(建议 24-48 小时内),超过时限未回复视同默认通过,但这一条必须提前写进项目章程或验收协议里,不能临时约定。
3. 验收后的协同跟踪:遗留问题的三条线
验收结束后,遗留问题通常分三类:必须整改项、可协商项、可忽略项。这三类要让所有参与方共同确认分类标准,不要由一方单独决定。
必须整改项要有明确的整改截止时间、责任人和验收方式;可协商项要有协商记录;可忽略项也要有书面说明,避免后期翻案。这三条线如果都能处理清楚,验收记录的价值会成倍提升。
4. 避免扯皮的三个协同原则
原则一:标准前置。所有验收标准必须在大规模执行之前确定,而不是在执行之后协商。
原则二:过程留痕。关键节点、关键判断、关键会议都必须有记录,且记录要能关联到具体的验收项。
原则三:结论共签。多方的验收结论不能由一方代签,即使委托也要有书面委托记录。这一点在工程类和政企类项目里尤其重要。

六、操作步骤:项目负责人做好验收记录的七步法
前面讲的是判断和原则,这一节是纯操作。我把这套方法称为"七步法",从验收标准梳理到归档复盘,每一步都给出"做什么、怎么做、注意什么"。这套方法我在多个项目里迭代过,适用于合同额 50 万到 5000 万的各类交付项目。
1. Step 1:梳理验收标准与验收方式
做什么:把合同、需求文档、技术协议、行业规范、会议纪要里的所有验收要求逐条列出。
怎么做:建立一张"验收项对照表",每行是一个验收项,列出验收对象、标准来源、量化指标、验收方式(检测/演示/文档审查/现场查看)。
注意什么:区分硬标准和软标准,软标准必须转化为可量化或可判断的条件。这一步的输出会成为后续所有步骤的基础。
2. Step 2:确定参与方与责任分工
做什么:明确每个验收项的决策方、执行方、见证方。
怎么做:画一张责任矩阵表,横轴是验收项,纵轴是参与方,交叉点是 R(负责)、A(批准)、C(咨询)、I(知会)。
注意什么:每个验收项只能有一个 A(批准人),可以有多个 R(负责人),但要分清主次。避免出现两个批准人或没有批准人的情况。
3. Step 3:设计验收记录模板与工具
做什么:根据前述判断,确定验收记录的字段、格式、承载工具。
怎么做:字段清单建议如下表,字段可根据项目复杂度增减,但核心字段不可缺。
| 字段类别 | 具体字段 | 是否必填 | 说明 |
|---|---|---|---|
| 基础信息 | 验收项编号、验收项名称、所属模块 | 必填 | 用于关联合同或需求文档 |
| 标准信息 | 验收标准引用、量化指标、验收方式 | 必填 | 避免后期解释权争议 |
| 过程信息 | 验收时间、验收地点、验证方法、验证过程 | 必填 | 形成可追溯的过程证据 |
| 结果信息 | 验收结论、遗留问题、问题分级 | 必填 | 结论必须明确是"通过""有条件通过""不通过" |
| 确认信息 | 主确认人、复核人、批准人、确认时间 | 必填 | 形成责任闭环 |
| 附件信息 | 现场照片、测试报告、检测数据 | 按需 | 关键验收项建议必附 |
注意什么:模板的可读性优先于完整性。如果一份记录需要 30 分钟才能看懂一条,那说明字段设计有问题。
4. Step 4:组织验收并实时记录
做什么:按照验收方案组织验收活动,过程中实时记录。
怎么做:每个验收项由执行人当场记录,主确认人当场确认。建议采用"边验收边记录"的节奏,不要等全部验收完再统一记录。
注意什么:现场发现的问题当场记录、当场分级,不要留到会后凭记忆整理。如果使用系统化工具,要确保记录状态实时同步给所有参与方。
5. Step 5:汇总问题与形成验收结论
做什么:把现场记录汇总,形成正式验收结论。
怎么做:将验收项分为三组,通过项、有条件通过项、不通过项。有条件通过项必须明确遗留问题和整改要求,不通过项必须给出具体原因和重新验收时间。
注意什么:结论必须能对应到具体的验收字段,不能只有笼统结论。如果某条结论无法追溯到具体字段,说明该字段记录不充分,要补记。
6. Step 6:多方确认与签字或系统审批
做什么:让所有相关方对验收结论做出明确的确认动作。
怎么做:如果使用纸质签字,每人签字时要在验收项旁标注"确认"或"异议";如果使用系统,走审批流,让每个角色在系统中做确认或驳回动作。
注意什么:确认动作要有时间戳和身份记录,避免出现"我记得当时我签了"的争议。对于委托确认的情况,必须有书面委托记录一并归档。
7. Step 7:归档留存与复盘引用
做什么:验收记录归档,并作为项目复盘和后续审计的输入。
怎么做:归档时要按项目、按阶段、按验收项建立索引,便于检索。复盘时要引用验收记录中的具体数据,例如"本次验收共 132 项,其中 8 项有条件通过,5 项遗留问题在 14 天内完成整改"。
注意什么:归档不是"存起来",而是"可被复用"。如果半年后有人问"上次类似项目的验收标准是怎么定的",能在 5 分钟内调出记录,那才算归档到位。
8. 七步法的实操案例:PingCode 在验收记录协同中的应用
讲到工具化落地,我想用一个具体的工具场景说明七步法怎么在系统里跑通。这里以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,在国产替代场景里是一个被广泛考虑的选择。这个定位恰好匹配本文讨论的"多参与方、强协同、需留痕"的验收场景。

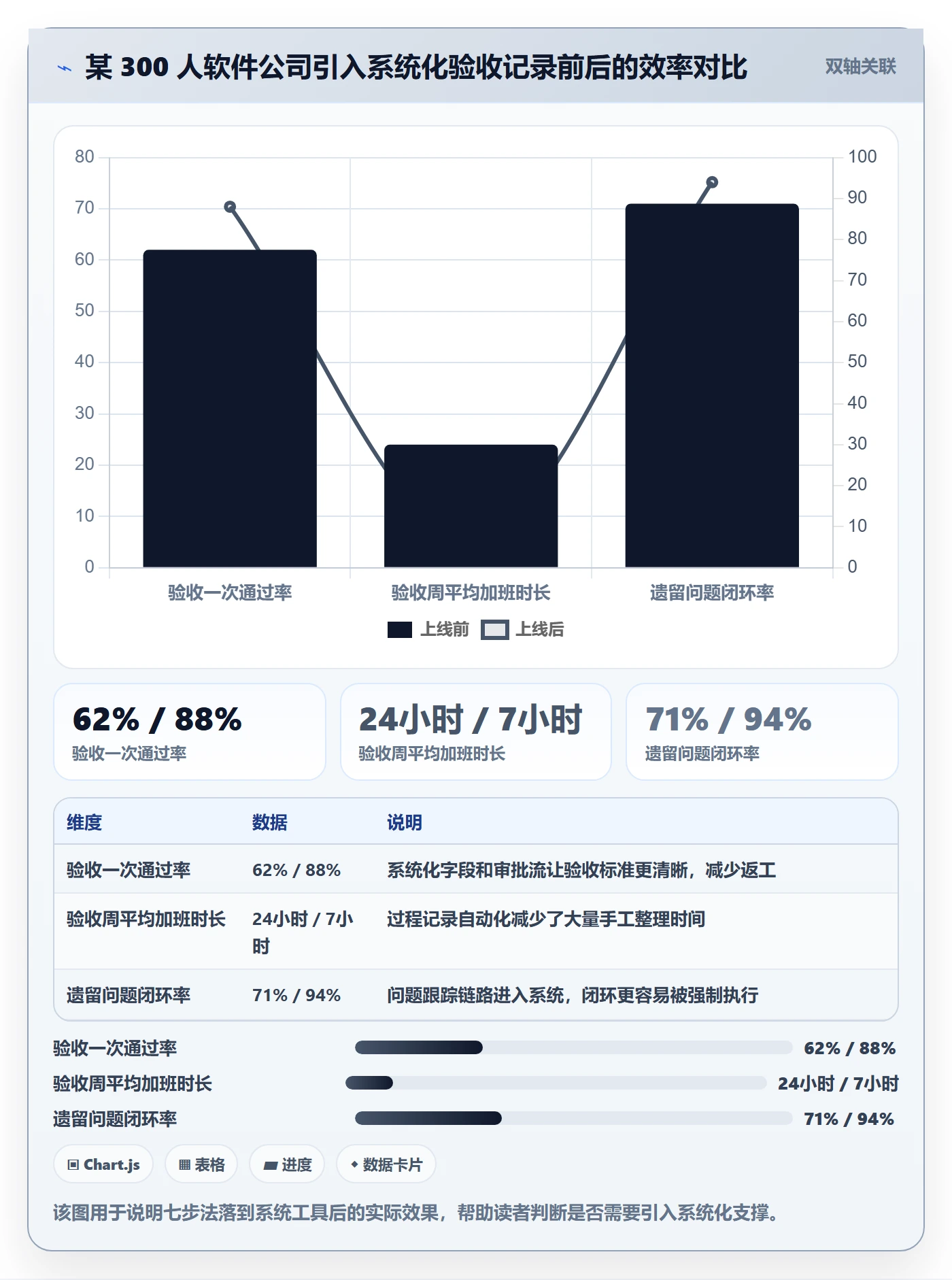

在我接触过一个 300 人规模的软件公司案例中,他们把验收记录完全跑在 PingCode 上:验收项对应工作项,验收标准写在工作项的自定义字段里,验收过程记录在评论和附件中,验收确认走审批流,整个链路都在系统内闭环。结果是验收一次通过率从之前的 62% 提升到 88%,验收周的平均加班时长从 24 小时降到 7 小时。
这个案例的关键不在工具本身,而在于他们用工具承载了"标准前置、过程留痕、结论共签"三个原则。工具只是让这套原则更容易执行、更容易追溯。如果你的团队已经有合适的工具,用现有工具实现同样的逻辑也完全可以。

七、常见问题与避坑指南
下面是我在实际项目中遇到最多、也最影响执行质量的几个问题,直接给答案。
1. 验收时对方不签字怎么办?
首先判断对方不签字的原因:是对验收结论有异议,还是对流程本身有异议,还是纯粹拖延。不同原因对应完全不同的处理方式。
如果是结论有异议,就把异议记录下来,进入协商流程,而不是强行要求签字。如果是流程有异议,检查是否所有前置确认动作都已经做过。如果是拖延,要通过正式函件或邮件提醒,保留提醒记录,这在后期争议中会非常有用。
2. 验收后发现遗漏问题怎么补记?
补记是允许的,但要遵循两个要求:一是补记内容要和原记录建立明确关联,二是补记要说明原因和补记时间。绝不能把新问题伪装成"当时已记录但忘记导出"。
我见过一个项目因为补记处理不当,被客户发现记录时间对不上,信任度大幅下降。补记不可怕,可怕的是不规范的补记。
3. 电子记录和纸质记录怎么选?
我的判断标准是三条:是否需要外部审计、参与方数量、项目周期。需要外部审计或参与方超过 5 个或周期超过 6 个月,建议用系统化电子记录;其余情况纸质或简单电子表格都可以。
但无论选哪种,核心字段必须齐全,确认动作必须有据可查。形式可以灵活,标准不能妥协。
4. 验收记录与项目复盘如何衔接?
验收记录是项目复盘最直接的数据源。建议复盘时提取四类信息:验收项的通过率、遗留问题的分布、争议项的处理方式、验收周期与计划周期的偏差。这四类信息能直接支撑复盘的结论。
如果验收记录字段设计时就考虑到了这四类信息,复盘会轻松很多;如果验收记录里没有这些字段,复盘会变成"再翻一遍原始资料"的痛苦过程。

八、不同场景下的行动建议与取舍
方法论不能一刀切,不同项目阶段的团队,行动优先级完全不同。
1. 小团队/单项目阶段:先把字段清单跑通
如果你现在的团队不到 20 人,项目也不复杂,不要急着上系统。先做三件事:建立标准字段清单、跑通一个真实项目的验收记录、复盘一次看看问题在哪。这三件事做完,你就有了自己团队的最小可用方案。
取舍:这个阶段不要追求自动化、不要追求系统集成。手工 + 简单表格是最高效的方案。
2. 中型团队/多项目并行:把协同机制固定下来
如果你的团队在 50-200 人,同时跑多个项目,光靠人工已经难以保证一致性。核心任务是把"标准前置、过程留痕、结论共签"三条原则,转化为团队的标准动作和共享模板。同时开始评估系统化工具,重点关注字段自定义、审批流、权限控制这三项能力。
取舍:这个阶段不要追求全能型平台,重点是解决"多项目记录一致性"的问题。能满足这一点的工具就是好工具。
3. 大型组织/复杂交付:引入系统化平台
如果是 500 人以上组织、涉及多业务线、多地协同或强合规要求,就必须引入系统化平台。这个阶段的选型考虑包括:私有化部署能力、与企业现有研发工具的集成、审计级日志、字段与流程的深度自定义。
像 PingCode 这样面向中大型企业、支持私有化部署、并且能承接 Jira 迁移场景的平台,就是这个阶段可以考虑的方向之一。但具体选型仍然要结合团队的流程现状和 IT 能力评估,工具永远服务于流程,不能倒过来。
取舍:这个阶段最大的风险不是"选错工具",而是"工具选对了但没人用"。所以引入前的流程梳理和引入后的培训、推广,比选型本身更重要。

九、结语:好的验收记录,是项目负责人的专业名片
回到开头那个 680 万的项目。复盘结束以后,我问那位项目负责人:"如果重新来过,你会怎么改?"他给了三个答案:第一,项目启动时就把验收标准对齐;第二,每个里程碑都留下可追溯的验收证据;第三,给所有参与方一个清晰的责任矩阵。
这三条恰好就是本文的核心:标准前置、过程留痕、结论共签。验收记录不是项目结束时的一个动作,而是贯穿项目全周期的一套协同机制。项目负责人对这套机制的设计和执行质量,直接决定了项目能否顺畅收尾,也直接决定了团队在组织内的专业口碑。
如果你读完这篇文章准备开始行动,我建议从一个小动作入手:拿出你手上的一个正在进行的项目,照着本文第六节的七步法,做一次完整的验收记录设计。哪怕只是把字段清单列出来,也是一次很有价值的实践。做完之后,你大概率会发现:真正拉开验收记录质量差距的,从来不是工具或者模板,而是你有没有把"多方确认"当成一件需要被设计的事。
至于工具,不必急着上系统,也不必刻意回避,当你把标准和流程想清楚之后,工具选型自然会有明确答案。届时像 PingCode 这类面向中大型组织、支持私有化部署和 Jira 迁移的平台,可以作为你选型清单中的一个参考项。但请记住:工具永远是最后一步,前八步没做好,再多工具也只是把问题包装得更漂亮而已。
常见问题解答(FAQ)
1. 验收记录应该包含哪些必填字段,少写一项会有什么后果?
我之前做项目验收时,记录就写了个‘已完成,双方确认’,结果三个月后甲方换了对接人,新来的人翻出记录说看不出到底验了什么、按什么标准验的,差点要重新走一遍验收。我就想知道,验收记录到底哪些字段是必须有的,缺了会不会真的出事?
验收记录至少要包含六个字段:验收对象(具体到任务或交付物编号)、验收标准(引用合同条款、需求文档版本号或双方确认的指标)、验收时间与地点、参与人及其角色、验收结论(通过/有条件通过/不通过)、遗留问题及责任人。缺任何一项都会在后续追溯时产生歧义。
尤其是‘验收标准’这一项,很多人只写‘符合要求’,但‘要求’是什么版本、有没有变更,半年后没人说得清。判断依据很简单:假设原班人马全部换掉,新人只看这份记录能不能还原当时的验收逻辑,还原不了就是字段缺失。
实际操作中,可以把这六个字段做成模板的必填项,缺一项就无法提交审批,用工具强制约束比靠人自觉可靠。
2. 多方参与的验收,怎么保证每个人手里的记录是同步的?
我们项目验收时,甲方、监理、我们自己的质量和技术各记各的,最后汇总发现同一项任务有人写‘通过’有人写‘有条件通过’,光对记录就扯了一整天。我想知道有没有办法让多方在验收现场就同步确认,而不是事后互相扯皮?
核心做法是‘一录多签’而不是‘各录各签’。具体操作:项目负责人指定一个人做当场主记录,用同一个文档或系统表单实时填写,其他人不另开记录,只做确认和补充。验收结束前,把记录投屏或共享屏幕,逐条念出验收对象、结论和遗留问题,当场让各方口头确认,然后在同一份记录上电子签名或邮件回复确认。
判断标准是:验收会议结束时,所有人手机上看到的应该是同一份记录,而不是各自笔记本上的不同版本。如果条件不允许集中验收,那就采用‘主记录人填写→当日发出→48小时内各方邮件确认→逾期未回复视为无异议’的流程,但一定要在验收通知里提前写明这个规则,否则逾期沉默不能作为默认同意。
工具选型上,支持多人实时协作编辑和审批留痕的项目管理平台会比传Excel文件靠谱得多。
3. 验收时对方不签字或拖着不确认,项目负责人该怎么办?
我做交付项目时遇到过甲方口头说没问题但就是不肯在验收单上签字,一拖就是两周,项目结不了项,团队奖金也卡住了。我想知道这种情况有没有合规又有效的处理办法,总不能一直等下去吧?
分三步处理。第一步,先确认对方不签的真实原因:是确实有未解决的问题,还是内部流程没走完,还是故意拖延。如果是问题未解决,当场记录问题清单和整改期限,把‘不签字’转化为‘有条件通过加整改项’,双方先确认问题本身。
第二步,如果对方无正当理由拖延,项目负责人应在验收日期后三个工作日内发出书面催告(邮件即可),写明验收依据、验收结论、请对方在指定日期前确认,并抄送双方上级或项目发起人。第三步,如果催告后仍无回应,按合同或项目章程中约定的‘视为验收’条款处理,同时将整个过程留痕归档。
判断依据是:验收记录的法律效力不取决于签字本身,而取决于是否有完整的通知、催告和异议处理记录。实操中,很多项目负责人的问题不是对方不签,而是自己没发过正式催告,导致后面想说‘我通知了’却拿不出证据。
4. 验收记录用电子版还是纸质版,归档时怎么选?
我们公司有的项目走系统审批流,有的还是打印出来手签,年底审计时审计师问我要验收记录,我两个地方翻了一遍才凑齐。我想知道电子记录和纸质记录到底哪个更靠谱,有没有一个统一的归档原则?
判断原则不是‘电子还是纸质’,而是‘能不能做到可追溯、防篡改、统一入口’。电子记录的优势是时间戳明确、修改留痕、检索快,但前提是审批流本身有日志功能,且归档后普通用户不能随意编辑。纸质记录的优势是签字原件有物理唯一性,但缺点是容易丢、难检索、异地签署周期长。
实操建议:以电子审批流为主记录,归档时导出带审批日志的PDF作为存档件;如果合同或行业监管明确要求纸质原件,那就在电子流程走完后打印签字版归档,但电子版必须同步保留,不能只留纸质。判断口径是:审计或纠纷发生时,你能不能在十分钟内调出一份包含谁、什么时候、改了什么、最终结论是什么的完整记录。
能做到,电子版就够;做不到,才需要纸质兜底。统一原则是:一个项目只保留一个权威归档入口,不要既存系统又存网盘又存纸质柜。
核心关键词
文章包含AI辅助创作:任务验收如何做好验收记录?项目负责人协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/458577
读者评论
文章提到的三个误区很真实,尤其是'验收记录是收尾的事'这一点。我们团队去年一个项目就是因为验收标准没在启动阶段对齐,最后返工了将近一个月,教训深刻。
关于电子记录那部分说得挺到位,我们公司就是把纸质单子扫描成PDF存网盘,觉得这就叫电子化了。结果年底审计的时候找一份验收记录花了半天,根本没法检索,确实跟纸质没区别。
我做过甲方也做过乙方,验收扯皮的根本原因往往不是记录没做,而是各方对'完成'的理解不一样。文章说验收标准要在项目启动时就明确,这个观点我完全认同,但实际操作中甲方往往不愿意前期花时间,这才是最难的地方。
