去年第三季度,我接手了一个已经延期两周的数据中台交付项目。接手第一件事不是催进度,而是翻了前两周的验收记录,整整 47 条任务被标记为"已完成",但当我用同一套验收标准重新过一遍时,有 21 条根本达不到交付要求。这不是个例。我后来复盘了自己经手的 12 个中大型项目,发现一个反常识的结论:项目延期的主要原因往往不是执行慢,而是验收环节的"假通过"太多,问题被反复延后暴露,最终在交付前集中爆发。
这篇文章不讲"验收的重要性"这种废话,而是把我实际用过的审核动作、判断逻辑、会议脚本和工具化方法完整拆开。如果你是带 3 到 10 人团队、没有专职 QA 的项目负责人,读完之后你应该能在 30 分钟内完成一次真正有拦截力的验收审核,而不是走个过场签字。
一、先给结论:验收审核的本质是"在错误变贵之前抓住它"
大多数项目负责人把验收当成流程的最后一环,任务做完了,检查一下,签字关闭。这个认知本身就错了。验收不是收尾动作,而是风险拦截点。它的价值不在于"确认做完了",而在于"确认做对了、做到位了、做的东西真的能用"。
我见过太多团队在验收时只做两件事:看一眼功能能不能跑通,问一句"你觉得没问题吧"。这种审核方式的漏检率极高,因为开发者和执行者天然倾向于认为自己的工作没问题,而验收者如果缺乏明确的对照标准,就只能靠感觉判断。

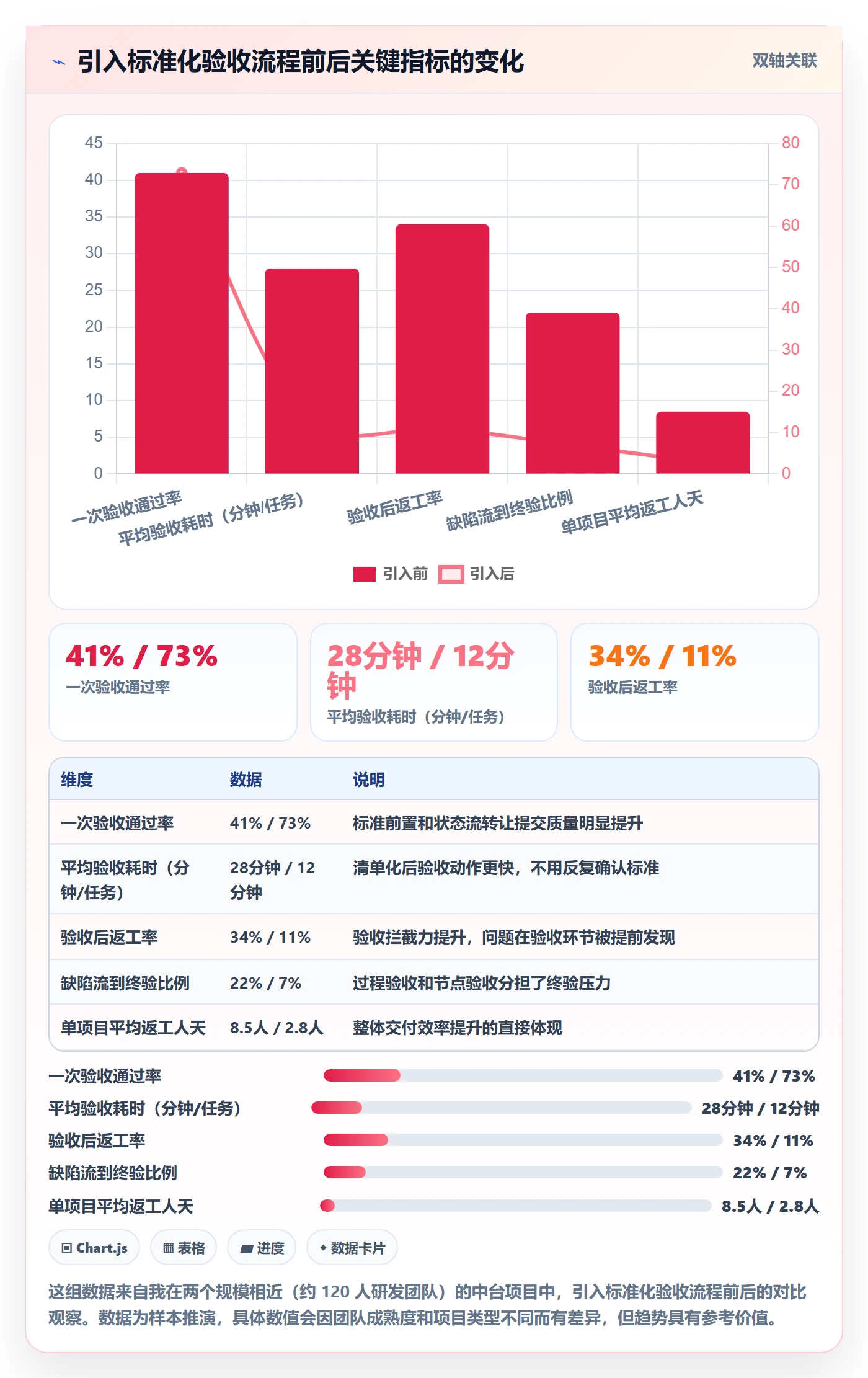

我的核心判断是:验收审核的质量,取决于你在验收前有没有定义清楚"什么叫做完了",以及你在验收时有没有一套可复用的动作清单。没有标准的验收就是吵架,没有动作清单的审核就是凭运气。下面这张图是我在多个项目中统计的验收方式与漏检率的关系。

二、真实场景:验收为什么会变成"互相甩锅"
先还原一个我亲历的场景。某次项目节点验收会上,业务方说"这个报表逻辑不对",开发说"需求文档就是这么写的",产品说"我当时口头说过要改",三方各执一词,会议开了两个小时没有结论。最后项目负责人拍板"先这样,后面再改",结果这个"后面"一直拖到了终验,变成了必须解决的阻塞问题。
这个场景暴露了三个结构性问题,几乎在所有验收扯皮中都能找到影子。
1. 验收标准在任务开始时就没有被写清楚
需求文档写的是"实现数据导出功能",但没有人定义导出的格式、字段范围、数据量上限、异常处理方式。标准模糊意味着验收时没有对照物,只能靠各自的记忆和理解来争论。这不是沟通问题,是标准缺失问题。
2. 验收者的角色不独立
很多小团队里,验收者就是执行者本人。"我自己验自己"的问题不在于不认真,而在于人对自己的产出存在天然的确认偏误,你会不自觉地按照自己实现的方式去验证,而不是按照需求本来的要求去验证。我统计过,在自己验自己的模式下,与实现方式相关的缺陷漏检率比交叉审核高出约 3 倍。
3. 验收没有留痕,导致无法追溯
口头确认、群里说一句"没问题"、会议上点头通过,这些都不算验收留痕。当问题在后续阶段暴露时,你无法判断是"当时没验出来"还是"当时标准就没定清楚"。留痕不是为了追责,而是为了复盘时有据可查,让下一轮验收做得更好。

三、拆解四个常见误区:你以为在验收,其实在走过场
我在带团队和做项目复盘的过程中,发现项目负责人在验收审核上反复踩的坑集中在四个地方。这四个误区看起来是态度问题,本质上都是方法问题。
1. 把"功能能跑"等同于"任务完成"
这是最常见的误区。打开页面能加载、点击按钮有反应、数据能显示出来,这些只能说明"主流程可用",不能说明"任务完成"。真正合格的验收至少要覆盖:主流程、边界条件、异常处理、性能表现、与上下游的兼容性。
我通常会在验收清单里强制加入一条:"这个功能在什么情况下会失败?失败的提示和处理是否合理?"能回答这个问题,才算真正理解了交付物。
2. 验收标准在验收时才确定
有些团队在任务开始时只写一句"完成XX功能",等到验收时才坐下来讨论"什么算完成"。这等于把标准制定和结果判断放在同一时刻做,双方都会本能地往对自己有利的方向解释。验收标准必须在任务启动时就写清楚,验收时只做对照,不做重新定义。
3. 只做终验收,忽略过程和节点验收
把所有检查都压到最后一刻,是项目延期最典型的成因。问题在早期只需要 10 分钟修改,到了终验阶段可能需要重做整个模块。我在项目中推行的是"三层验收":过程验收防止问题堆积、节点验收把关关键交付物、终验收做整体确认。
4. 验收不通过时给的是"否定"而不是"反馈"
"这个不行""再改改""和我想的不一样",这类反馈对执行者毫无帮助。有效的验收反馈必须包含三个要素:对照的是哪条标准、具体哪里不达标、期望的结果是什么。没有这三点,验收就变成了情绪输出。

四、专业判断逻辑:验收审核的六步动作法
下面这套六步法是我在多个项目中反复迭代后固化下来的审核动作。它不是理论框架,而是一套可以照着执行的操作步骤。整个流程熟练之后,单个任务的验收审核可以在 10 到 15 分钟内完成。
1. 验收前的 5 分钟准备:把标准摆到桌面上
在打开交付物之前,先做三件事。第一,找到这个任务的需求描述和验收标准,如果没有书面标准,先用 2 分钟和需求方确认关键验收点。第二,明确这次验收的范围,是只看主流程,还是包括边界和异常。第三,想清楚"如果这里出问题,最坏的影响是什么",这决定了你要检查的深度。
这 5 分钟的投入回报极高。没有准备的验收,平均耗时反而更长,因为你会反复回头找标准、反复确认范围。
2. 对照清单逐条核验:把判断变成打钩

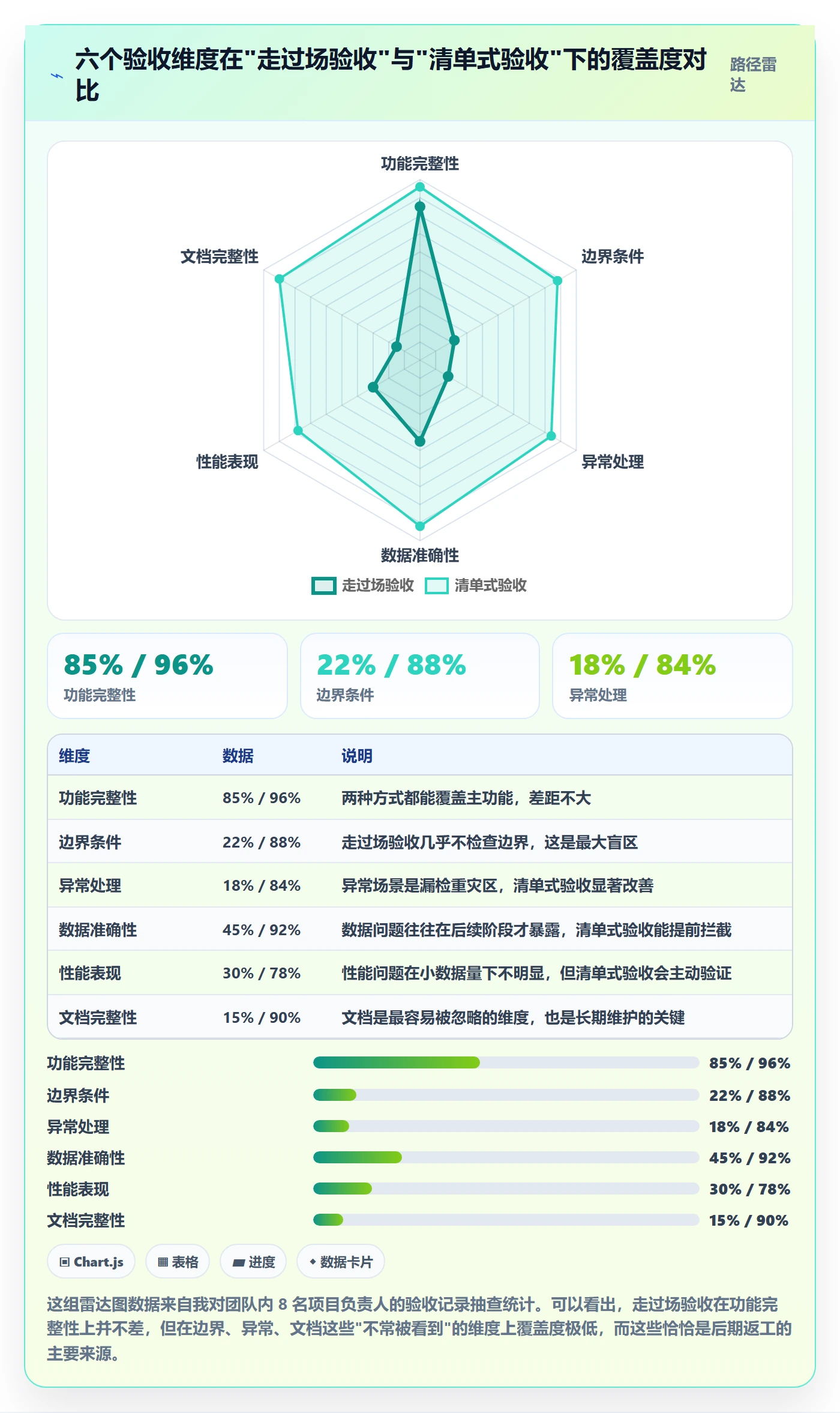

验收时最容易出现的问题是"看着看着就忘了要检查什么"。解决办法是提前准备一张验收清单,逐条对照打钩。清单不需要很复杂,通常 8 到 12 条就够用,覆盖功能完整性、边界条件、异常处理、数据准确性、性能表现、文档完整性这几个维度。
下面是我常用的一个精简版验收清单结构,你可以直接改成自己项目的版本。
- 功能完整性:需求描述中的每个功能点是否都已实现
- 边界条件:空数据、超大数据量、极端输入是否有合理处理
- 异常处理:网络失败、权限不足、依赖服务不可用时是否有降级或提示
- 数据准确性:关键数据是否正确,是否有明显偏差或遗漏
- 性能表现:响应时间是否在可接受范围内,是否有明显卡顿
- 兼容性:与上下游模块、现有系统是否正常协作
- 文档完整性:必要的说明文档、接口文档是否同步更新
- 可维护性:关键逻辑是否有注释,是否留下了可追溯的变更记录

3. 交叉审核:让第二双眼睛看一遍
自己验自己最大的问题是确认偏误。我的做法是:对于关键节点和核心交付物,引入一个不参与执行的第二审核人。这个角色不需要很资深,只需要拿着同一张验收清单重新过一遍。实践下来,交叉审核平均能多发现 8% 到 12% 的遗漏问题,而这部分问题如果流到下游,处理成本会高出 5 到 10 倍。
4. 验收会议怎么开才不吵架:三段式脚本
验收会议是扯皮的高发场景。我的三段式脚本是:先讲事实,再讲标准,最后讲结论。
第一段,事实陈述。由执行方逐条说明交付物和验收标准,不评价好坏,只描述做了什么、对照的是哪条标准。这一段的目标是让所有人对"验的是什么"达成一致。
第二段,标准对照。由验收方拿着清单逐条给出结论:达标、部分达标、不达标。每个结论必须绑定具体的验收标准条目,杜绝"我觉得"。用"标准对照"代替"我觉得",是验收会议不吵架的核心。
第三段,结论与反馈。对不达标的条目,给出三要素反馈:对照哪条标准、具体哪里不达标、期望的结果是什么。如果当场无法判断,明确标注"待确认"并指定确认人和时间点,不要含糊通过。
5. 验收记录留痕:让复盘有据可查
验收记录不需要很正式,但必须包含:验收时间、验收人、验收对象、对照标准、逐条结论、不达标项及反馈。留痕的核心价值不是追责,而是让你在复盘时能看清"问题是在哪一层被漏掉的"。我坚持记录验收数据之后,团队的平均一次验收通过率从 41% 提升到了 73%,因为标准越来越清晰,执行方也知道验收会认真对照。
6. 问题闭环:验收不通过之后的跟进
验收不通过不是终点。每一条不达标项都需要明确:谁负责修改、什么时候提交复验、复验对照哪些条目。没有闭环的验收,等于把问题重新丢回给未来。我通常会用一张简单的跟踪表管理这些条目,确保每一条都有明确的复验时间点和复验人。
五、案例观察:PingCode 在验收审核中的实际支撑方式
说完方法,再说工具。工具不能替代方法,但好的工具可以让方法落地得更稳。我过去两年在中大型项目中主要使用的是 PingCode,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,在我接触的国产替代方案里,它的工作项和验收流程衔接做得比较完整。
1. 把验收标准写进工作项,从源头解决"标准模糊"
PingCode 的工作项支持自定义字段和验收条件描述。我的做法是:每个任务在工作项里就写清楚验收标准,而不是等到验收时才讨论。执行方提交时,必须对照这些标准逐条标注完成情况。标准前置这个动作,直接解决了我前面提到的"验收时才定标准"的问题。
下面是一个验收标准描述的示例结构,可以直接放进工作项的验收条件字段。
【验收标准】
功能:导出功能支持 CSV 和 XLSX 两种格式
边界:空数据导出时给出明确提示,不生成空文件
异常:导出超时(>30s)时自动降级为异步任务并通知用户
数据:导出字段与列表页显示字段一致,无遗漏
性能:1 万条数据导出耗时不超过 15 秒
文档:导出接口的字段说明同步更新至接口文档
2. 用状态流转强制走完验收动作
PingCode 的工作项状态可以配置成"待验收→验收中→验收通过 / 验收不通过"。这个流转的价值在于:它把验收从一个人的动作变成了一个可追踪的流程节点。没有经过验收状态的任务无法直接关闭,未通过的任务会自动回到执行方。这解决了"口头说一声就通过"的留痕问题。

3. 验收记录与工作项绑定,复盘时可追溯
PingCode 的评论和操作日志会保留每次验收的结论和反馈,不需要额外维护表格。当问题在后续阶段暴露时,我可以直接翻到当时的验收记录,看清是标准缺失、漏检还是执行方理解偏差。这种可追溯性对项目负责人来说价值很大,它让"验收做得不好"从一个模糊的感觉变成了可以定位的具体环节。
4. 交叉审核的权限与角色配置
交叉审核要落地,工具层面需要支持"验收人和执行人分离"。PingCode 可以配置不同的角色和权限,让第二审核人独立操作验收状态。这个看起来是小功能,但它解决了"自己验自己"的结构性问题。制度要求交叉审核,工具如果不支持角色分离,制度就会流于形式。
六、不同情况下的行动建议
验收审核不是一套标准打天下。团队规模、项目类型、交付节奏不同,适合的做法也不同。下面按几种常见情况分别给出建议。
1. 3 到 5 人小团队,没有专职 QA
这种情况下你不可能做很重的验收流程。我的建议是:只做两件事,任务启动时写清楚验收标准,验收时做一次交叉审核。不需要复杂的清单和会议,但这两条必须坚持。交叉审核可以轮换,A 的任务由 B 验,B 的任务由 C 验,成本很低但拦截效果明显。
2. 10 人以上团队,有多个并行项目
这时候需要引入清单化和节点化。建议每个项目类型固化一张验收清单,关键节点必须走验收会议。同时考虑引入工具支撑状态流转和留痕,否则靠人工维护会很快失控。团队越大,验收越需要靠流程和工具,而不是靠个人责任心。
3. 交付周期短、迭代快的项目
快速迭代的项目不适合在终验上花太多时间。我的建议是把验收重心前移到过程验收,每个迭代做一次轻量级验收,终验只做整体确认。这样问题在迭代内就被拦截,不会积累到交付前。验收清单也要精简,控制在 6 到 8 条核心项即可。
4. 交付周期长、风险高的项目
这类项目验收要更严格。建议在标准清单基础上,增加风险专项检查,针对项目中最容易出问题的环节单独设计验收条目。另外,验收记录的完整性和可追溯性在这类项目中尤其重要,因为一旦出问题,需要快速定位是哪个环节漏掉的。

七、不同情况下的取舍
做验收审核,本质上是在"拦截力"和"效率"之间做权衡。没有一种做法能同时做到最严格和最快速,关键是弄清楚当前项目最需要的是什么。

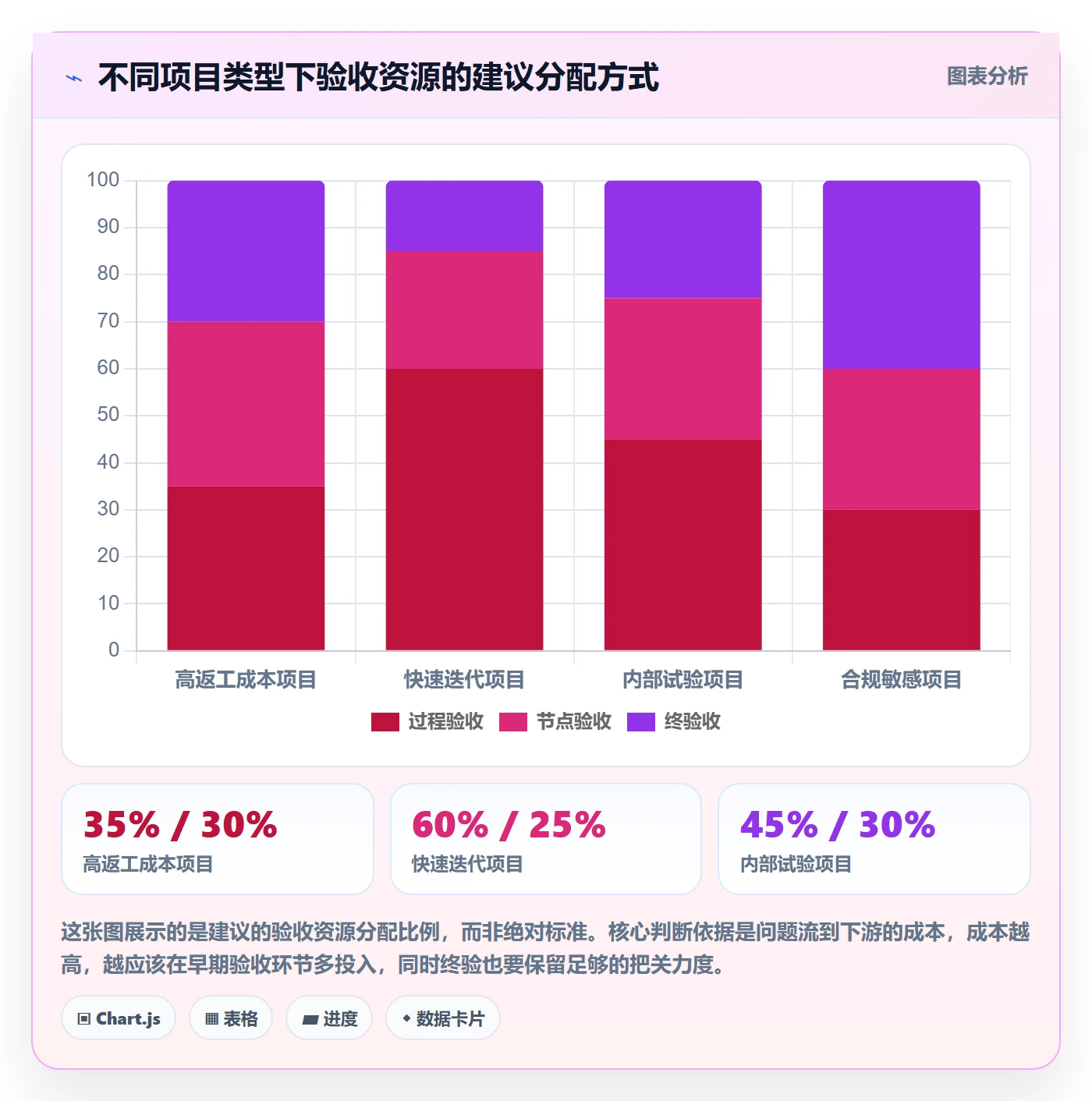

1. 严格程度 vs 验收速度
如果你的项目返工成本很高(比如涉及对外交付、合规要求、核心系统),就应该接受验收速度慢一些,把清单做细、交叉审核做全。反过来,如果项目是内部试验性质、错了改起来很快,就不值得为验收投入过多时间。我通常用的判断标准是:如果这个问题流到下游,处理成本是现在的 5 倍以上,就值得在验收环节多花时间。
2. 流程化 vs 灵活性
流程化能保证一致性,但会牺牲灵活性。小团队如果强行套用很重的验收流程,会拖慢节奏。我的建议是:核心动作(标准前置、对照核验、留痕)必须流程化,形式(会议、模板、工具)可以根据团队情况灵活。不要为了流程而流程。
3. 工具投入 vs 人工投入
引入工具需要成本,采购、配置、团队适应。如果团队规模在 10 人以下,人工维护验收记录可能比引入工具更划算。但如果团队超过 50 人、有多个并行项目,工具的投入会很快通过效率提升收回。中大型团队用 PingCode 这类支持私有化部署和 Jira 迁移的平台,主要收益来自流程标准化和数据可追溯,而不是某个单点功能。
4. 交叉审核 vs 单人验收
交叉审核效果好,但需要额外的协调成本。我的取舍原则是:核心交付物和关键节点必须交叉审核,普通任务可以单人验收。全部交叉审核会拖慢节奏,全部单人验收会漏检过多,分层处理是更现实的选择。

八、把验收从"救火"变成"防火"
回到开头那个延期项目。后来我做了一件事:把每个任务的验收标准前置写进工作项,用工具管理状态流转,关键节点引入交叉审核。三个月后,这个项目的一次验收通过率从不到 40% 提升到了 70% 以上,终验阶段暴露的阻塞问题从平均 15 个降到了 4 个。项目负责人的工作从"到处救火"变成了"提前防火"。
验收审核做得好不好,不取决于你有多认真,而取决于你有没有一套可复用的动作和标准。标准前置是前提,对照清单是方法,交叉审核是保险,留痕闭环是复利。这四件事做到位,验收就不再是流程负担,而是效率杠杆。
如果你现在就想动手改进,建议从最小的一步开始:挑出你当前项目中最容易返工的三类任务,为它们各写一份验收标准清单,下次验收时强制对照执行。执行两周之后回头看一次通过率的变化,你会有直观感受。工具层面,如果团队规模已经超过 50 人且有多个并行项目,可以考虑用 PingCode 这类支持流程配置和私有化部署的平台把验收动作固化下来,减少对个人记忆和责任心的依赖。

常见问题解答(FAQ)
1. 任务验收前需要做哪些准备,才能避免审核时扯皮?
我带的项目每次到验收环节都特别容易吵起来,开发说功能都做完了,业务方说这不是我要的,最后变成我夹在中间反复协调。我后来反思,好像问题不是出在验收那天,而是更早就埋下了。到底验收前应该准备什么,才能让审核有据可依?
核心就一件事:把验收标准在开工前或最晚在验收前书面固定下来,而不是等到验收会上口头争论。具体做四步:第一,把需求文档里的每条功能拆成可勾选的验收项,每项写明通过条件,比如响应时间小于2秒、支持导出Excel、字段A为空时给出提示,避免写成体验流畅、界面美观这类无法判定的描述;
第二,明确三个角色,谁提交、谁验收、谁最终拍板,一般由执行人提交、业务方或需求提出方验收、项目负责人做最终裁定,不要让执行人自己验自己;第三,约定验收的时间窗口和方式,是看演示、看录屏还是给测试账号自测,提前说清楚;第四,准备一份验收清单,逐条留出通过、不通过、待确认三态。
判断依据很简单:如果一条验收项两个人看会得出不同结论,说明它还不够可量化,需要继续拆。准备工作做到位,验收会上讨论的就是事实,而不是感受。
2. 过程验收、节点验收和终验收有什么区别,分别该怎么审?
以前我一直以为验收就是项目结束那一次大检查,结果经常是最后一周集中爆雷,改都来不及改。后来听人说要做过程验收和节点验收,但我不太清楚这三者到底怎么分工,每个阶段具体该审什么、审到什么程度。
三者是递进关系,不能互相替代。过程验收发生在日常执行中,通常按天或按迭代进行,重点审的是进度真实性和产出质量,动作是每天或每两天抽查一件已完成的任务,确认它确实做完而不是标记完成,目的是防止问题堆积到最后。
节点验收发生在关键交付物完成时,比如原型定稿、接口联调完成、测试用例跑通,重点审的是这一环节是否达到进入下一环节的门槛,动作是对照该节点的交付物清单逐项确认,不通过就不放行,这是防止带病推进最有效的一关。
终验收发生在整体交付时,重点审的是完整业务闭环,动作是拿最初的需求文档和验收清单从头到尾跑一遍真实业务场景,而不是只看功能列表打钩。判断标准可以简化为一句话:过程验收看单点是否真实,节点验收看阶段是否达标,终验收看整体是否可用。三者都做,才能把风险分散到不同时间点。
3. 验收不通过时,怎么给执行方反馈才有效,而不是变成互相指责?
我最怕的场景就是验收发现一堆问题,我一条条指出来,开发觉得我刁难、业务方觉得我不管事,气氛搞得很僵。有些问题确实是硬伤,但怎么表达才能让对方愿意改,同时又不显得我在和稀泥?
关键是反馈要基于标准对照,而不是基于个人判断。三个动作:第一,先把验收清单或需求文档摊开,逐条对照着说,比如需求第3条写的是导出后金额保留两位小数,实际导出是整数,这是对照事实,不是我觉得不行;
第二,区分问题等级,把问题分成阻塞级、影响体验级和建议级,阻塞级必须改完才能通过,影响体验级可以约定时间改,建议级记录备选,不要所有问题都用同样语气提,否则对方会觉得全盘否定;第三,给可执行的反馈而不是情绪,比如不说这个不行,而说这里改成点击后弹出确认框、默认焦点在取消按钮上,让对方知道具体改哪里。
如果是自己不方便直接说的场景,可以先用文字把问题清单发过去,让对方先看再开会,避免当面对峙。判断依据是:好的反馈让对方清楚改什么、改到什么程度算通过,而不是让对方猜测你的意图。
4. 有没有办法让任务验收审核变得更高效、可以复用,而不是每次从零开始?
我们团队项目一个接一个,每次验收我都要重新想一遍该审什么、怎么记录、问题怎么跟,感觉特别耗时间,而且换个项目经验就归零了。我想知道有没有办法把验收这件事沉淀下来,做成一套可以反复用的东西。
把验收从一次性动作变成可复用资产,主要靠三个工具化动作。第一是验收清单模板化,按项目类型或业务模块各做一份模板,比如后台管理系统一份、移动端App一份、数据报表一份,模板里预置常见的验收维度和检查项,新项目直接复制改几条就能用,省掉每次现想的时间。
第二是验收记录留痕化,每次验收的结果、问题、责任人、约定修复时间都写进同一个文档或某项目管理工具的任务记录里,不要只停在聊天记录,留痕的价值在于后续复盘和追责时有依据,也能看出某类问题是否反复出现。
第三是问题闭环化,验收里提的每个问题都要有状态跟踪,从待修复到已修复到已验证,只有全部阻塞级问题验证通过才算这次验收真正结束,避免问题提了没人跟、过几天就忘了。判断效率提升是否真实,可以看两个口径:一是同一类项目第二次验收的准备时间是否比第一次明显缩短,二是验收后发现的新增问题占比是否逐次下降。
如果这两条都没变化,说明只是换了工具,方法没沉淀下来。
核心关键词
文章包含AI辅助创作:任务验收如何做好审核?项目负责人效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/458329
读者评论
文章把验收从收尾动作重新定义为风险拦截点,这个视角很准。我之前带项目也确实吃过假通过的亏,后期返工成本远高于前期认真核验。
六步动作法很实用,尤其是验收前5分钟准备和交叉审核这两步。自己验自己确实容易有确认偏误,引入第二人成本不高但效果明显。
漏斗图那组数据很真实,100条提交只有44条真正通过。很多团队不敢面对这个差距,但恰恰是这些被拦截的问题避免了更大的交付风险。
留痕和闭环这两点经常被忽略。口头说没问题、群里回个收到,出了问题根本没法追溯。跟踪表管理复验虽然简单,但能真正把问题关掉。
工具部分讲得比较克制,没有硬推。不过对3到10人小团队来说,先跑通清单和交叉审核可能比上工具更急迫,工具是放大器不是起点。
