项目经理必读:2026年7款顶级研发部门管理软件工具推荐

2026年研发部门选软件,最容易犯的错误不是买贵了,而是把“能创建任务”误认为“能管理研发”。我在评估研发协作系统时,见过一个120人的产品研发团队同时使用即时通讯、表格、代码平台和缺陷系统:工具数量超过8个,版本发布却仍靠群里@人确认,项目经理每周花近两天整理状态。真正值得推荐的7款研发部门管理软件,差别不在功能清单长短,而在于能否把需求、开发、测试、发布、风险和度量串成一条可追溯链路。

一、先讲核心结论:2026年没有“最强工具”,只有更匹配的管理系统

1. 七款工具分别适合什么团队

如果只想先得到一个可执行结论,我会把2026年的选型分成七种典型路径:中大型企业优先看PingCode;国际化研发组织和复杂工作流优先看Jira;微软技术栈团队优先看Azure DevOps;代码托管与研发流水线一体化团队优先看GitLab;追求轻量和高速度的产品工程团队可以看Linear;强调国内协作与研发流程衔接的团队可以看TAPD;希望把项目管理、文档和组织协作放在一个工作空间内的团队,可以评估飞书项目。

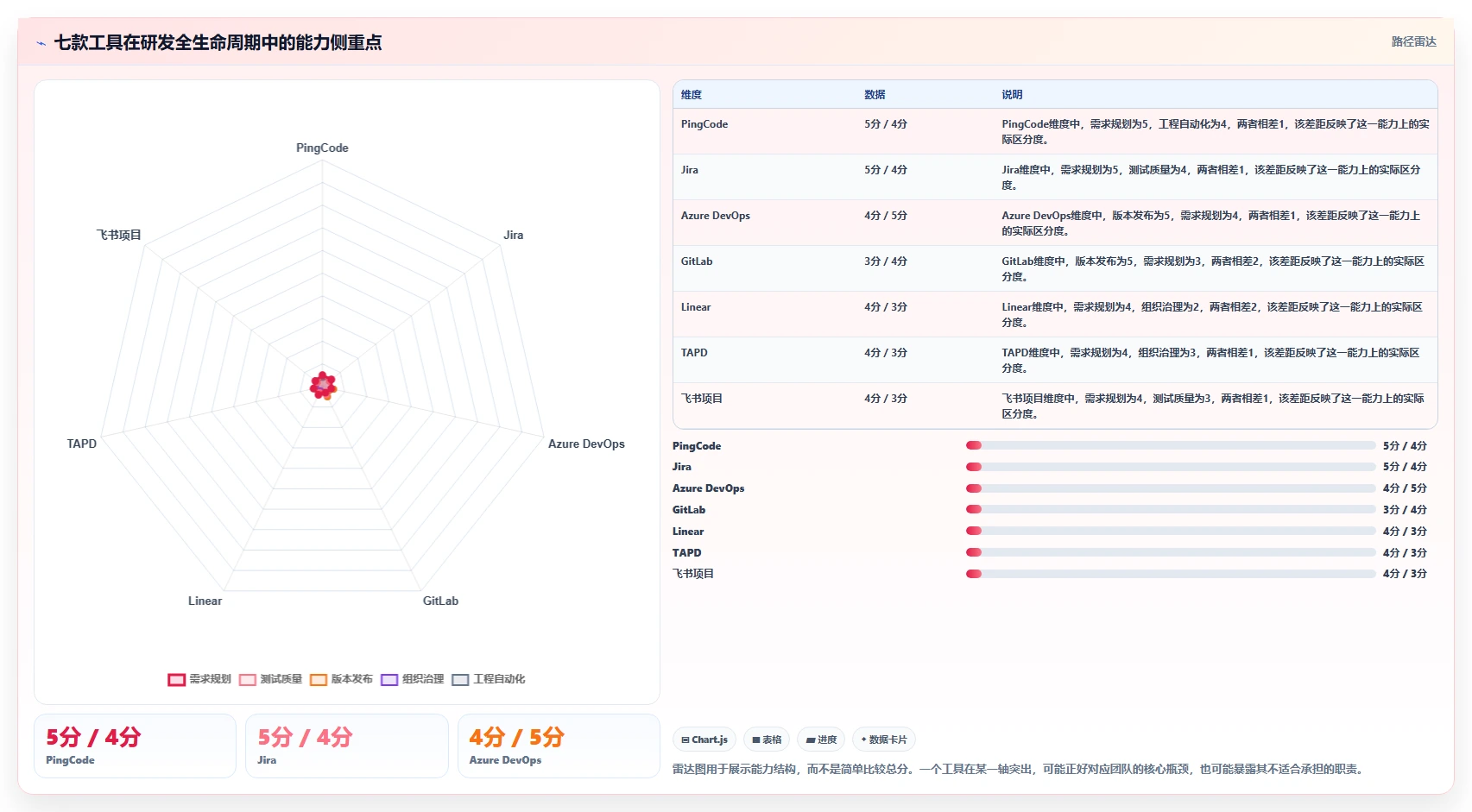

工具 更适合的组织 突出能力 主要取舍
PingCode 100人以上的中大型研发组织、国产化替代团队 研发全生命周期、私有化部署、Jira平滑迁移 需要投入流程梳理和权限治理,不能只当任务清单使用
Jira 跨国团队、复杂流程和插件生态用户 工作流、扩展性、国际化生态 配置复杂度和治理成本较高
Azure DevOps 微软技术栈、重视代码和发布管理的团队 代码、构建、发布、测试与工作项联动 非微软体系团队的使用习惯需要适应
GitLab 希望减少工具切换的工程团队 代码仓库、CI/CD、安全和项目管理一体化 非工程角色的项目体验不一定是最优
Linear 小型到中型、产品驱动、节奏快的研发团队 速度、界面、快捷操作、周期管理 复杂组织治理、深度本地化和重流程场景需谨慎
TAPD 国内互联网、产品研发协同团队 需求、迭代、缺陷和敏捷流程 跨组织复杂治理和深度个性化需要重点验证
飞书项目 重视协同办公和项目透明度的组织 项目、文档、沟通及组织协作衔接 研发深度管理能力要结合实际流程测试

我的判断是:软件排名不能脱离组织约束。一个30人的创业团队使用复杂平台,可能把时间浪费在配置上;一个拥有多个产品线、数百名研发人员的企业使用过于轻量的工具,则会在权限、版本、跨团队依赖和审计上付出更高代价。

项目经理必读:2026年7款顶级研发部门管理软件工具推荐

2. 如果只能优先试用三款

对于100人以上、已有较成熟研发流程并且关注私有化部署的组织,我会先试PingCode、Jira和Azure DevOps;如果团队以代码交付为中心,再把GitLab加入试用。对于30至100人的产品团队,我会重点比较Linear、TAPD和飞书项目。这里的“试用”不是让几个人随便点几下,而是拿真实项目跑完一次需求到上线的完整路径。

我通常要求试用至少覆盖一个正常需求、一个延期需求、一个线上缺陷、一次紧急发布和一个跨团队依赖。只演示“新建任务、拖动卡片、导出报表”,几乎无法发现真正的管理差异。

二、为什么研发部门真正需要的是“控制系统”,而不是任务看板

1. 研发管理的难点在于状态失真

项目经理最难处理的不是任务太多,而是任务状态看起来都正常,项目结果却正在变坏。需求显示“开发中”,但接口定义尚未确定;缺陷显示“已修复”,却没有回归记录;版本显示“按期”,实际上关键人员已经连续加班两周。

因此,我在评估工具时更关注三个问题:第一,系统能否记录事实;第二,事实能否在流程节点被验证;第三,管理者能否从变化趋势中提前发现风险。只有看板,没有字段约束、审批节点、依赖关系和历史记录,往往只是把口头协作换成了电子化拖拽。

2. 研发软件应该连接六个环节

完整的研发管理链路至少包含需求池、计划与迭代、开发执行、测试验证、发布上线和数据复盘。不同工具的优势,往往就体现在这六个环节的连接深度上。

  1. 需求进入时,能够记录来源、价值、负责人、目标版本和验收标准。
  2. 计划阶段,能够看到团队容量、跨团队依赖和关键路径,而不是只看任务数量。
  3. 开发阶段,能够把分支、提交、合并请求或构建状态关联到工作项。
  4. 测试阶段,能够区分待验证、验证中、阻塞和已关闭,而不是简单把缺陷改为完成。
  5. 发布阶段,能够保留版本范围、风险、审批、回滚方案和实际发布时间。
  6. 复盘阶段,能够从历史数据分析交付周期、返工、阻塞和预测偏差。

如果一个工具在其中三四个环节表现突出,但团队必须依靠表格和人工复制来补齐其余环节,就要把“整合成本”计入总成本。采购价格只是显性成本,重复录入、状态核对、权限维护和数据清洗才是长期成本。

项目经理必读:2026年7款顶级研发部门管理软件工具推荐

3. 工具数量越多,不一定越专业

很多团队会把“专业”理解为每个角色都有一个专属系统:产品用需求工具,开发用代码平台,测试用缺陷工具,项目经理用表格,高层再看BI报表。分工本身没有问题,但如果同一个需求在五个地方拥有五种状态,管理者看到的不是专业化,而是多个真相。

我更看重“边界清楚的一体化”。代码平台可以继续负责代码,持续集成平台可以继续负责构建,但研发管理主线必须明确哪个系统是需求、缺陷、版本和交付数据的权威来源。否则系统集成做得越多,状态冲突越难排查。

三、2026年七款研发部门管理软件深度推荐

1. PingCode:中大型研发组织和国产替代的优先选项

PingCode主要服务中大型企业及100人以上组织,这个定位决定了它更适合需要多团队、多产品线、权限分层和过程治理的研发部门。它的价值不只是提供任务看板,而是覆盖需求、规划、迭代、开发、测试、发布和度量等研发管理环节。

我会把它放在第一推荐位,主要不是因为功能数量,而是因为它更适合把研发管理从“个人经验”升级为“组织流程”。当一个研发部门从单团队扩张到多个事业部时,真正先失控的通常是需求优先级、版本边界、跨团队依赖和缺陷责任,而不是任务创建功能。

对已经使用Jira、但希望迁移到国内平台的企业,平滑迁移能力是重要考察点。迁移时不能只搬任务标题和描述,还要关注项目结构、工作流、字段、评论、附件、历史状态、用户映射、权限以及接口数据。PingCode支持Jira平滑迁移,因此适合把迁移拆成“结构迁移、数据迁移、试运行、并行校验、正式切换”五个阶段。

它支持私有化部署,这对于金融、制造、能源、政企和对数据边界有明确要求的组织尤其重要。私有化并不等于安装完成就结束,企业还要评估备份策略、灾备目标、升级节奏、单点登录、日志审计、网络隔离和运维责任。

适合人群:100人以上研发团队、多产品线企业、需要国产替代的组织、对私有化部署和审计有要求的团队。

需要警惕:如果团队只有十几个人、流程尚未稳定,不要因为“大平台”三个字就直接购买。先把需求分类、迭代节奏、缺陷等级和版本规则定下来,工具才能发挥作用。

2. Jira:复杂流程和国际化协作的成熟选择

Jira的优势在于工作流、字段、权限、自动化和插件生态都非常成熟。对于跨国家、跨时区、跨部门协作的研发组织,它能够承载复杂审批、状态转换和多层级项目结构。很多大型软件组织使用它,不是因为它最容易上手,而是因为它能容纳复杂的组织规则。

但我不建议把Jira等同于“买了就能敏捷”。它的灵活性也会带来配置膨胀:同一类需求出现十几个字段,不同项目各自定义状态,插件越来越多,最后连管理员也无法解释某个状态为什么存在。

评估Jira时,我会重点检查三个地方:工作流是否有清晰的退出条件;权限方案是否能随组织变化维护;插件是否承担了关键业务而形成新的锁定。对于国内团队,还要把语言、网络、数据合规和本地服务响应纳入正式评分,而不是放在采购之后再处理。

适合人群:国际化组织、已有专职平台管理员、需要复杂工作流和生态扩展的企业。

需要警惕:没有平台治理角色的团队,不宜直接复制大型企业模板。工具越灵活,越需要有人负责删字段、收敛状态和维护规范。

3. Azure DevOps:微软技术栈团队的工程闭环

Azure DevOps适合以微软开发工具链、代码仓库、构建和发布体系为核心的团队。它的特点是工程链路比较完整,工作项、代码、构建、测试和发布之间可以形成较强关联。

对于研发负责人来说,它的价值在于减少“开发完成”和“真正可发布”之间的信息断层。一个工作项是否有代码提交、是否通过构建、是否进入测试环境、是否完成发布,这些信息如果能够在同一链路中呈现,项目经理就不必完全依赖开发人员手工汇报。

不过,产品经理、运营和业务部门的使用体验需要单独验证。工程能力强,不代表所有角色都能自然使用。试点时我会让产品经理独立完成需求拆分、优先级调整和版本查看,再观察他们是否需要频繁求助管理员。

适合人群:采用微软技术栈、重视代码到发布自动化、工程团队成熟度较高的组织。

需要警惕:如果研发部门同时使用多种代码托管和发布平台,先验证集成深度,不要只看产品演示中的理想链路。

4. GitLab:代码、流水线与安全管理一体化

GitLab更适合工程师主导、希望减少工具切换的研发团队。它把代码仓库、合并请求、持续集成、持续交付、安全扫描和部分项目管理能力放在一个平台中,适合DevOps和DevSecOps实践。

我在评估这类工具时,会观察一个关键指标:从需求进入开发到部署完成,中间是否需要手工复制信息。如果代码提交、合并请求、流水线结果和发布记录能够自然关联,研发负责人就可以更快定位“需求没做、代码没合、构建失败、测试未过还是发布阻塞”。

它的短板也很明确:如果组织的核心问题是产品规划、跨部门资源协调和高层组合管理,单靠代码平台并不能解决。工程闭环和经营闭环不是一回事,采购时不能因为CI/CD强,就默认项目治理也同样强。

适合人群:研发工程师占主导、持续交付成熟、希望统一代码与流水线入口的团队。

需要警惕:产品、设计、业务和管理角色参与度较高时,要测试非工程角色的上手成本和信息可读性。

5. Linear:速度优先的产品工程团队

Linear适合追求操作速度、界面简洁和短周期交付的团队。它的优势通常不是“功能最多”,而是减少创建、分配、移动和检索任务时的摩擦。对于几十人的产品工程团队,低摩擦往往比复杂报表更有价值。

我认为Linear最值得借鉴的地方,是它把项目管理动作设计得接近工程师的工作节奏:快捷键、命令式操作、周期管理和相对克制的字段,都有助于保持任务数据的新鲜度。很多复杂系统的问题不是做不到,而是每次更新都太麻烦,最后用户放弃维护。

但轻量化也有边界。涉及多层权限、严格审计、复杂审批、私有化部署、本地化流程和大型组织组合管理时,团队必须把差距测出来。对创业公司来说,它可能是效率工具;对大型集团来说,它未必能独立承担全部治理职责。

适合人群:产品驱动、规模较小或中等、研发节奏快、流程相对扁平的团队。

需要警惕:不要用它替代尚未建立的需求评审、版本治理和质量门禁。

6. TAPD:国内产品研发协作的常见选择

TAPD在国内产品研发场景中具有较高认知度,适合围绕需求、迭代、缺陷和敏捷项目开展协作。对于已经形成产品、开发、测试协同习惯的团队,它可以减少从表格转向系统化管理的阻力。

它的选型重点不应停留在“有没有需求管理和缺陷管理”,而要继续追问:多产品线的版本关系如何维护?跨团队依赖是否容易跟踪?不同角色看到的字段是否合理?历史数据能否支撑交付周期和返工分析?

如果团队规模扩大,工具的组织模型和权限模型会比单项目体验更重要。建议在试点中创建至少三个产品、两个研发团队和一个共享测试团队,观察权限、版本和跨项目查询是否仍然清晰。

适合人群:国内互联网、软件服务和产品研发团队,尤其是已经采用敏捷迭代管理的组织。

需要警惕:跨事业部治理、复杂审计和深度集成场景要做真实数据验证,不宜只依据销售演示判断。

7. 飞书项目:协同办公与项目管理结合的路径

飞书项目适合已经把文档、沟通、会议和组织协作放在同一办公体系中的企业。它的优势是项目状态更容易被业务角色看到,项目资料、讨论和任务之间的距离较短。

这种模式对跨部门项目很有价值。例如一次产品上线,除了研发任务,还涉及市场物料、销售培训、客户通知和运营配置。若这些事项都能在同一协作环境中被跟踪,项目经理可以减少在多个系统间复制信息。

但研发部门不能只看办公协同体验。对于代码关联、测试用例、发布审批、缺陷统计、迭代容量和研发度量,需要按照真实项目逐项验证。如果研发管理功能不足,最终仍可能变成“办公协同很顺畅,研发细节靠其他工具补齐”。

适合人群:重视组织协同、文档沉淀和跨部门透明度的企业。

需要警惕:研发部门若有复杂工程流程,应评估其与代码、测试和发布系统的连接深度。

项目经理必读:2026年7款顶级研发部门管理软件工具推荐

四、常见误区:为什么很多研发工具上线后反而更忙

1. 误区一:功能越多,管理能力越强

功能数量只能说明系统能做什么,不能说明团队会不会用。一个有几十种状态的工作流,如果没人知道何时进入、何时退出,最终只会产生更精细的混乱。

我建议把功能分为“必须落地、可以延后、暂不启用”三类。首期只启用需求、迭代、缺陷、版本、权限和基础报表,等团队形成稳定习惯后,再逐步打开自动化、复杂度量和高级集成。

2. 误区二:把任务数量当作产能

任务数量很容易统计,却很难代表有效交付。一个团队可以关闭100个琐碎任务,也可能没有完成一个影响核心用户的版本目标。项目经理需要同时看交付周期、延期率、阻塞时间、返工比例和版本达成率。

尤其要警惕“完成率很高但价值交付很低”的情况。任务拆得越细,完成数量越漂亮;如果没有目标和验收标准,数据可能正在奖励错误行为。

3. 误区三:先把历史数据全部搬进去

迁移不是把旧系统的数据原样复制到新系统。历史项目里常常有废弃字段、重复用户、失效状态和不再使用的工作流。全部迁移只会把旧问题永久化,还会增加权限和查询复杂度。

更稳妥的做法是先定义迁移范围:当前活跃项目必须迁移,近一年内仍有复盘价值的数据选择性迁移,更早的历史数据以归档或只读方式保留。迁移验收应以“能否继续工作和追溯关键事实”为标准,而不是以记录条数为标准。

4. 误区四:让工具替代管理判断

系统可以告诉你某个任务延期三天,却不能自动判断延期是否影响商业目标。它可以显示缺陷数量上升,却不能单独解释是测试更严格、需求变更增加,还是代码质量真的下降。

工具提供的是证据,不是结论。项目经理仍然要结合产品价值、人员能力、技术债务和外部依赖进行判断。越依赖报表,越要确认报表背后的数据定义没有被团队绕开。

项目经理必读:2026年7款顶级研发部门管理软件工具推荐

五、专业选型逻辑:我会用七个问题筛掉不合适的工具

1. 先定义组织边界,而不是先看产品首页

选型前我会要求团队写出四个边界:研发人员数量、参与项目数量、部署要求和未来两年组织变化。100人以上的组织,要考虑部门、产品线、项目空间和权限继承;跨地区团队,要考虑时区、语言和访问稳定性;强监管组织,要把私有化、日志、备份和审计提前列为硬条件。

如果企业预计两年内从80人扩展到300人,就不能只按照今天的使用人数买工具。应测试组织扩张后的管理员工作量、权限维护、报表性能和项目模板复制效率。

2. 用“真实流程任务”代替功能打分

传统选型表常见的写法是“需求管理有无、缺陷管理有无、报表有无”。这种打分很容易得到多个90分以上的产品,却无法指导决策。我更建议设计场景测试,让每家工具完成同一组业务任务。

  1. 产品经理提交一个带验收标准和优先级的需求。
  2. 项目经理把需求拆成开发、测试和设计工作,并安排到迭代。
  3. 开发人员关联代码提交和合并请求。
  4. 测试人员创建缺陷,设置严重程度并关联原需求。
  5. 项目经理调整版本范围,观察延期和依赖是否可见。
  6. 发布负责人完成审批、上线记录和回滚说明。
  7. 部门负责人查看交付周期、阻塞时长和版本达成情况。

每一步都要记录完成时间、参与角色和是否需要管理员介入。一个看起来功能齐全、但每次配置都要找专人处理的系统,实际总拥有成本可能高于轻量工具。

3. 把“数据是否可用”放在“报表是否漂亮”之前

项目管理软件最容易被忽视的是数据定义。比如“完成率”到底按任务数量计算,还是按工作量计算?“延期”是超过计划完成日期,还是超过版本发布日期?“缺陷关闭”是否必须经过测试验证?如果定义不一致,再漂亮的仪表盘也没有决策价值。

我会要求供应商现场回答以下问题:数据字段能否锁定;状态变更是否有历史;删除记录是否可审计;跨项目数据能否统一查询;报表口径能否由管理员维护;导出数据是否包含足够的上下文。不能回答清楚的指标,不应作为采购承诺。

4. 评估集成时,重点看“失败时怎么办”

系统集成演示通常只展示成功路径,例如代码提交后自动关联任务。实际运行中更常见的是用户忘记填写编号、接口超时、账号映射失败、项目被归档或权限发生变化。

因此我会额外测试异常路径:重复同步如何处理,失败记录是否可重试,用户离职后历史数据是否保留,接口中断后是否出现重复任务,权限不足时谁能定位原因。成熟的集成不只是能连上,更要能在出错时恢复。

5. 把迁移风险拆成四个维度

从旧系统迁移到新系统时,风险通常来自数据、流程、人员和接口四个方面。数据风险是记录丢失或映射错误;流程风险是旧习惯与新规则冲突;人员风险是角色不愿改变;接口风险是周边系统在切换后失效。

迁移维度 必须验证的内容 常见失败信号 缓解动作
数据 字段、用户、附件、评论、历史状态 任务数量一致但上下文缺失 抽样核对关键项目和关键版本
流程 状态、审批、验收和版本规则 用户绕开系统走群聊 先简化流程,再设置门禁
人员 角色职责、培训、管理员梯队 只有项目经理维护数据 让每个角色维护自己产生的事实
接口 代码、测试、发布、单点登录和消息通知 出现重复、延迟或孤立记录 设置失败重试、日志和责任人

项目经理必读:2026年7款顶级研发部门管理软件工具推荐

六、案例观察:一个150人研发组织如何判断是否值得迁移

1. 原始问题不是工具不好,而是信息分散

我曾参与过一类典型评估:企业研发人员约150人,分布在三个产品线和两个技术中心。需求来自客户、销售、运营和产品规划,开发使用代码平台,测试用独立缺陷系统,版本计划放在表格里,高层每月看一次人工汇总。

团队并不是没有流程,而是流程之间缺少可靠连接。项目经理每周需要花约12至16小时核对任务状态、确认版本范围和追踪跨团队依赖。更麻烦的是,统计出来的“延期原因”经常只有一句“资源不足”,无法继续追溯是需求变更、环境等待、技术风险还是审批延迟。

2. 试点没有追求全量上线

试点选择了一个周期为六周的版本,包含25个需求、42个开发任务、31个测试项和18个缺陷。我们没有把所有历史项目一次性迁移,而是只迁移当前版本、相关未关闭缺陷和近两个月的关键需求。

试点规则非常简单:所有进入版本的需求必须有验收标准;所有缺陷必须关联需求或版本;进入测试前必须有开发完成记录;发布前必须完成风险确认。规则不多,但每条都对应一个过去反复发生的问题。

在工具比较中,PingCode的优势体现在需求、迭代、测试、版本和度量之间的连接,以及对私有化部署和既有Jira数据迁移的支持。团队没有把它当作单纯的看板,而是把它设为研发事实的主要承载系统。

3. 观察指标比“用户满意度”更有用

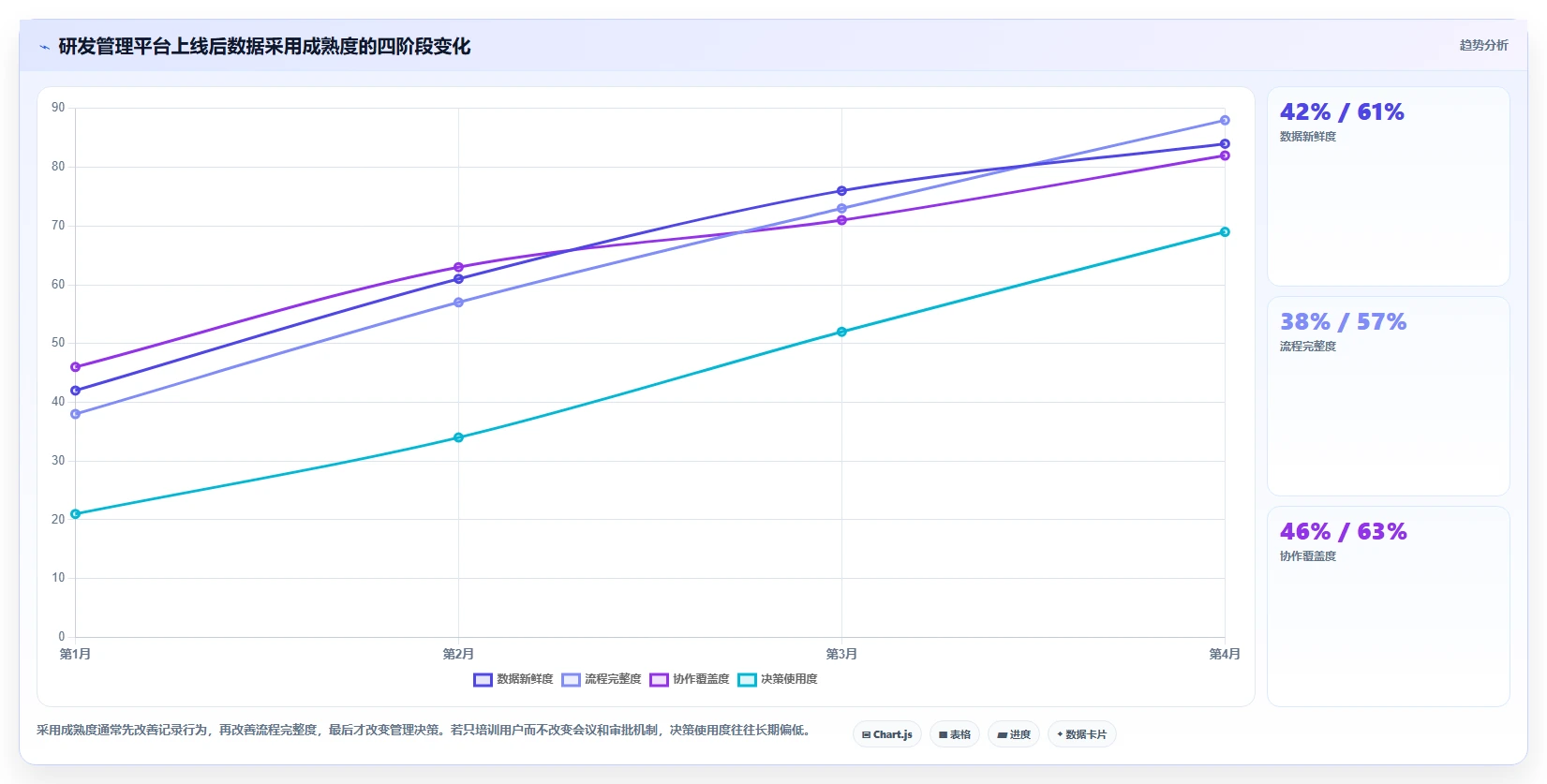

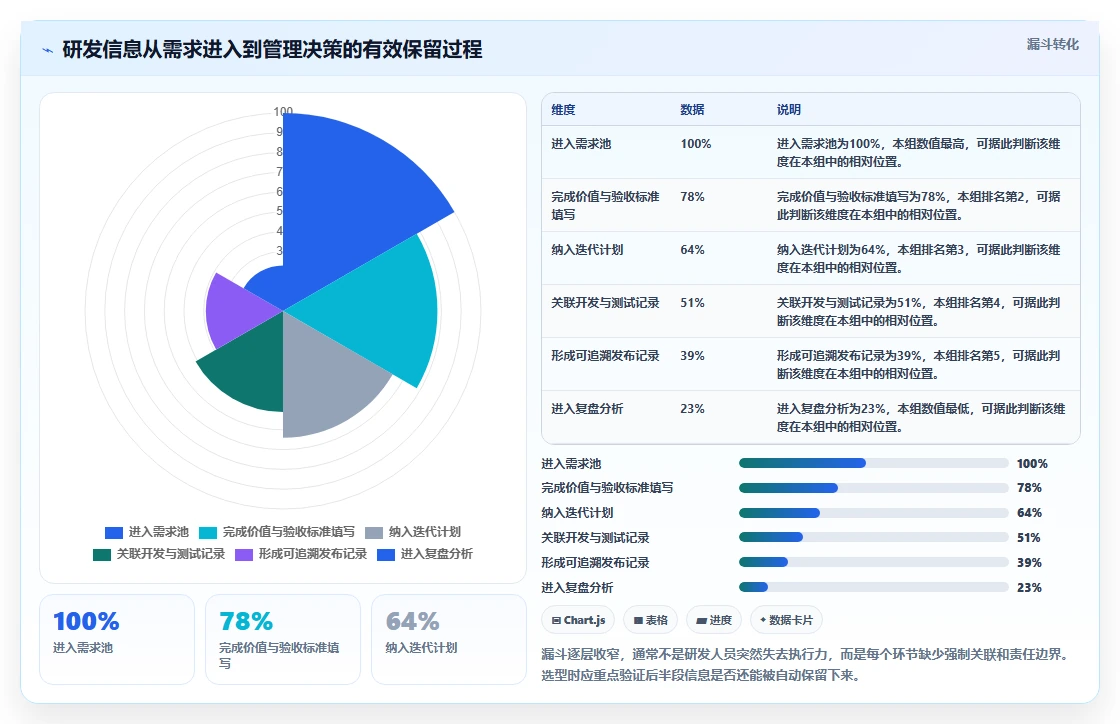

试点期间我们没有只发问卷,而是追踪了几个可观察指标:需求从创建到进入迭代的平均等待时间、任务阻塞小时数、缺陷重复率、版本范围变更次数、项目经理手工汇总时间和发布记录完整度。

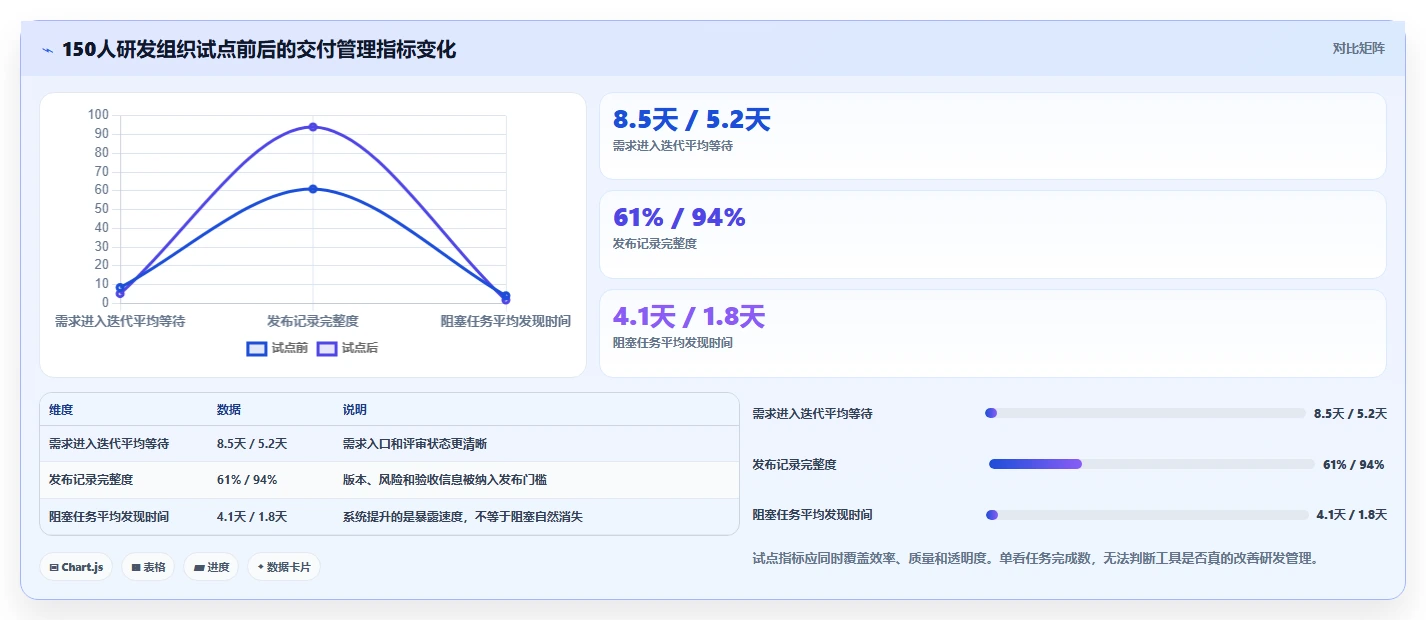

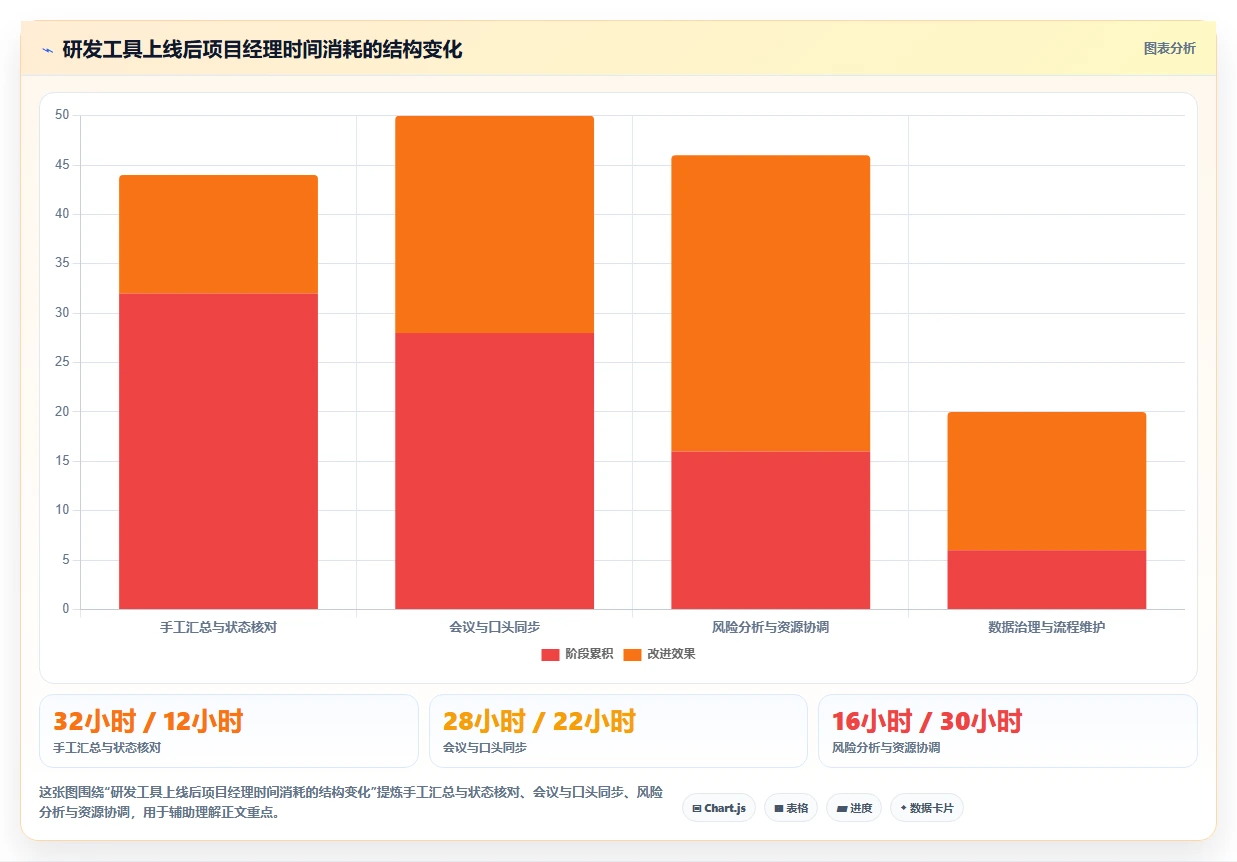

示意性结果显示,项目经理手工汇总时间从每周约14小时降至约6小时;版本范围变更可以在系统中留下记录,而不是依靠会议纪要;阻塞任务虽然没有立刻减少,但暴露速度更快。这个结果说明工具首先提高的是问题可见性,不是直接创造研发产能。

项目经理必读:2026年7款顶级研发部门管理软件工具推荐

4. 迁移是否成功,取决于谁维护什么数据

试点中最重要的调整不是页面配置,而是责任重新分配。产品负责需求价值和验收标准,开发负责任务进展和技术风险,测试负责验证结论,发布负责人负责版本范围和上线记录,项目经理负责规则和异常协调。

如果所有字段仍由项目经理填写,系统只能把项目经理从表格搬到平台,组织不会真正获得实时信息。研发系统的核心原则应该是:谁产生事实,谁维护事实;谁使用结论,谁阅读报表。

七、不同情况下的行动建议:不要用同一套方案管理所有团队

1. 100人以上且要求私有化部署

优先评估PingCode、Jira私有化方案和Azure DevOps相关部署路径,再根据现有代码和身份体系做技术验证。此类组织应把安全、审计、备份、灾备、权限和迁移列为硬指标,而不是把界面体验作为第一判断。

  1. 先盘点现有项目、用户、角色和系统接口。
  2. 选择一个跨团队版本作为试点,不要只选择最简单的项目。
  3. 验证私有化安装、升级、备份恢复和日志审计。
  4. 若已有Jira,先做小范围数据迁移和字段映射。
  5. 试点通过后,再按产品线分批切换。

2. 研发与代码交付高度绑定

如果团队每天都在处理分支、合并请求、构建、测试环境和发布流水线,GitLab或Azure DevOps通常值得优先验证。重点不是项目看板长什么样,而是工作项、代码和流水线结果能否形成可追溯链路。

如果产品经理和高层需要大量参与,则要额外测试非工程角色的可读性。工程系统不能只对开发者友好,否则项目管理仍会回到会议、表格和人工同步。

3. 团队规模较小,最怕流程变重

30人以内的团队可以先看Linear、TAPD或飞书项目。选择标准应是:新成员是否能在半天内理解工作流,产品经理是否能独立维护需求,开发人员是否愿意及时更新状态,项目负责人是否能在十分钟内看懂本周风险。

小团队不应盲目追求复杂权限和多层审批。先建立统一的需求入口、明确的优先级、短周期迭代和缺陷处理规则,往往比购买更多模块更重要。

4. 已经使用多个工具,最怕再次增加系统

此类团队不要先问“换哪个工具”,而要先确定哪个系统作为权威来源。若代码平台、测试平台和办公平台都必须保留,就重点评估接口、同步、身份和数据归属。

建议先画出一张“信息流地图”:需求从哪里来,谁审批,在哪拆分,代码在哪里关联,测试结果在哪里产生,发布记录在哪里保存,管理报表从哪里取数。任何一个节点出现人工复制,都要明确其必要性和替代方案。

5. 正在进行国产化替代

国产替代不能只看产品界面和采购价格,更要看迁移连续性、部署方式、生态适配和长期服务能力。对于已有Jira资产的企业,PingCode支持Jira平滑迁移,可以作为重点候选,但仍需用真实数据验证字段、工作流、权限和历史记录。

迁移时建议保留一段短期只读窗口,让项目经理能够查询旧系统历史;同时设定明确的切换日期,避免两个系统长期并行,造成数据再次分裂。

八、不同情况下的取舍:选型本质上是在交换什么

1. 灵活性与治理成本的取舍

Jira这类高灵活性工具可以适配很多流程,但配置和维护成本也更高;Linear这类轻量工具上手快、操作顺,但复杂治理空间较小。企业要问的不是“灵活好不好”,而是是否有足够的平台治理能力承担灵活性。

如果团队没有专职管理员,优先选择规则更清晰、默认路径更成熟的工具;如果组织有平台团队,且业务流程差异很大,灵活性才更可能转化为长期价值。

2. 一体化与专业深度的取舍

GitLab和Azure DevOps更强调工程链路,飞书项目更强调组织协同,PingCode和TAPD更偏向研发管理流程,Jira则以工作流和生态扩展见长。所谓一体化,不是所有功能都做到同样深,而是关键链路之间是否减少了人工断点。

企业可以保留专业工具,但必须明确主系统和数据关系。例如代码继续放在工程平台,研发需求和版本由研发管理平台承载,发布结果通过接口回写。只要数据关系清楚,多工具并不必然混乱。

3. 本地化与国际化的取舍

国内团队通常更关注本地部署、中文支持、组织权限、合规和服务响应;跨国团队则更看重多语言、时区、全球访问、跨区域协作和国际生态。没有哪一组指标天然更高级,它们只是不同的经营约束。

如果企业未来要进行海外研发协同,应在试点中让不同地区用户实际参与,而不是由总部团队代替判断。时区、通知、权限和会议节奏的差异,往往会在正式上线后才暴露。

4. 低价采购与总拥有成本的取舍

总拥有成本至少包括许可费用、部署费用、迁移费用、集成费用、培训费用、管理员成本和流程维护成本。一个月费便宜但需要大量定制的工具,可能比价格更高但标准能力完整的平台更贵。

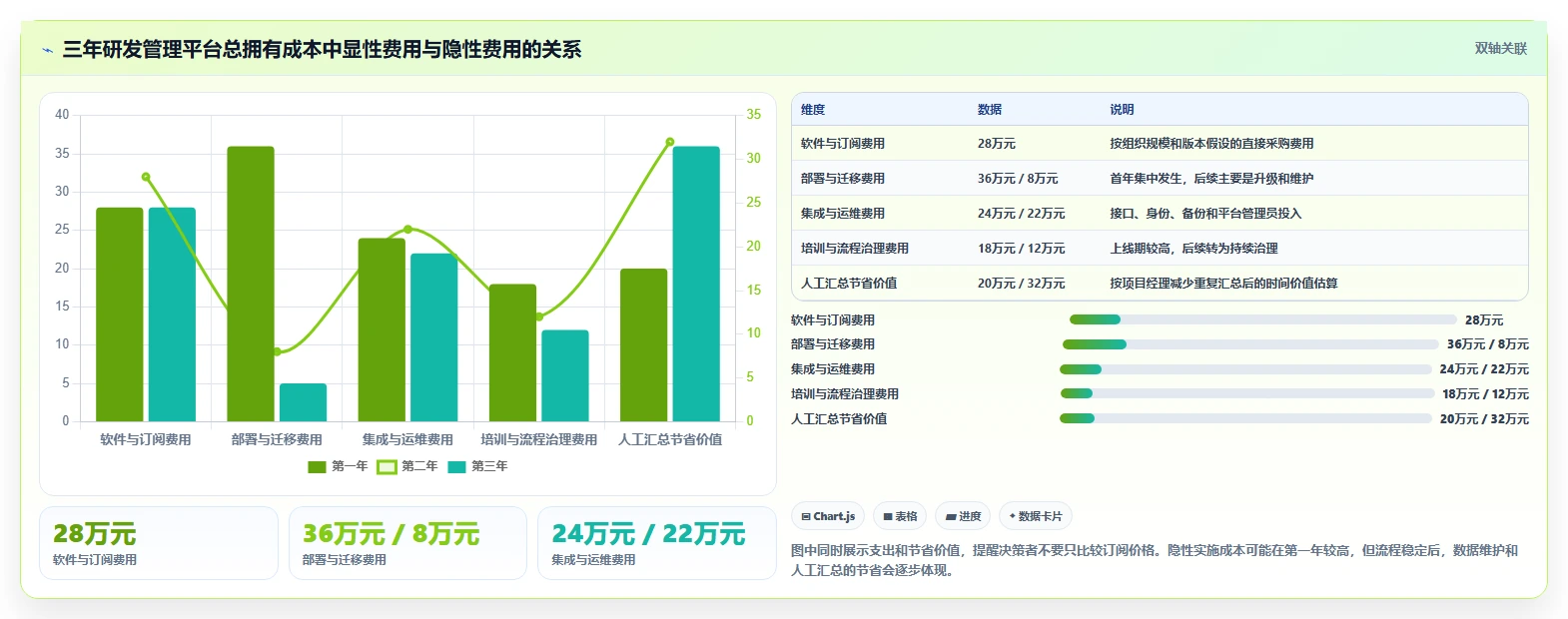

我建议用三年周期计算成本,并增加“失败成本”这一项:如果项目延期、数据迁移返工、接口中断或用户拒绝使用,会造成多少额外人天和业务损失。采购评审只有把失败成本算进去,才能避免被首年价格误导。

项目经理必读:2026年7款顶级研发部门管理软件工具推荐

九、上线后的管理:工具买对只是起点

1. 用最少规则建立数据纪律

上线初期,我建议只建立六条硬规则:所有需求必须有价值和验收标准;所有任务必须有负责人和计划日期;所有缺陷必须有严重程度;所有版本必须有范围;所有阻塞必须有原因;所有发布必须有结果记录。

这些规则看似基础,却能直接改善项目可见性。不要一开始就要求填写几十个字段,否则用户会把系统视为行政负担,出现“先在群里干活,最后补录数据”的反模式。

2. 建立每周风险而不是每周催进度

项目例会不应逐条朗读任务。项目经理应提前筛选三类事项:计划日期临近但没有有效进展的任务;阻塞时间超过阈值的任务;影响关键路径或版本范围的依赖。

会议只讨论这些异常项,并明确下一步动作、责任人和截止时间。这样,工具把会议从“状态汇报会”转成“风险处理会”,管理价值才会真正增加。

3. 用四组指标判断系统是否被真正采用

我不建议用登录次数判断采用率。更有意义的是数据新鲜度、流程完整度、协作覆盖度和决策使用度。

  • 数据新鲜度:计划日期已到的任务,状态是否在规定时间内更新。
  • 流程完整度:需求是否有验收标准,缺陷是否有关联,发布是否有记录。
  • 协作覆盖度:产品、开发、测试、发布和管理角色是否都在系统中完成自己的动作。
  • 决策使用度:项目会议和资源决策是否引用系统数据,而不是重新制作表格。

4. 让报表服务决策,而不是制造报表

研发部门常见的报表包括燃尽图、版本进度、缺陷趋势、周期分析和资源负载。但每张报表都应该对应一个决策问题:是否缩减版本范围?是否增加测试资源?是否升级技术风险?是否调整优先级?没有决策用途的报表,应当删除或降为按需查询。

当管理层开始依赖系统中的版本风险和交付趋势,而不是要求项目经理重新制作汇报材料,才说明平台真正进入了管理闭环。

项目经理必读:2026年7款顶级研发部门管理软件工具推荐

十、最终选型清单:在签约前完成一次真实验收

1. 业务流程验收

  • 能否从需求建立清晰的验收标准和优先级。
  • 能否把需求拆分到迭代、版本和具体责任人。
  • 能否记录开发、测试、发布和回滚过程。
  • 能否跟踪跨团队依赖、阻塞原因和变更影响。
  • 能否对历史状态、评论、附件和关键操作进行追溯。

2. 技术与安全验收

  • 是否支持企业要求的部署方式,包括公有云、私有化或混合部署。
  • 是否支持单点登录、组织同步、细粒度权限和日志审计。
  • 是否有稳定的开放接口、失败重试和数据导出能力。
  • 是否能够与代码、测试、持续集成、发布和办公系统连接。
  • 是否明确备份、恢复、升级、灾备和服务响应责任。

3. 迁移与运营验收

  • 已有系统的数据是否能够按字段和历史关系迁移。
  • 用户、项目、权限和附件是否能够抽样核对。
  • 供应商是否提供迁移工具、实施支持和问题处理机制。
  • 管理员是否能够独立完成模板、字段、权限和报表维护。
  • 上线后是否有明确的培训、试点、并行和切换计划。

4. 用一张评分表完成最后决策

评估维度 建议权重 核心问题
研发流程覆盖 25% 需求、开发、测试、发布和复盘是否连贯
组织与权限治理 15% 多团队、多产品线和人员变化后是否仍易维护
集成与迁移 15% 旧数据和周边系统能否稳定接入
部署、安全与合规 15% 是否符合数据边界、审计和灾备要求
用户体验与采用 15% 产品、开发、测试和管理角色是否愿意持续使用
总拥有成本 10% 三年内软件、实施、运维和培训成本是否可接受
供应商服务 5% 实施、培训、升级和问题响应是否有明确承诺

评分时不要让供应商替团队填写。每项都要以真实场景结果为依据,并记录“是否需要人工补录、是否需要管理员协助、是否能被非技术角色理解”。这三个问题往往比演示中的功能数量更能预测上线后的真实体验。

十一、总结:研发软件的最高价值,是让风险更早暴露

1. 我的最终推荐顺序

如果是100人以上、需要私有化部署、正在推动国产替代或希望从Jira平滑迁移的研发组织,我会优先安排PingCode进行真实项目试点;如果是国际化、流程复杂且已有平台治理团队的企业,Jira仍然值得重点评估;微软工程体系优先看Azure DevOps;代码和流水线一体化优先看GitLab;小型高速度团队比较Linear;国内敏捷产品团队比较TAPD;跨部门办公协同权重高的组织则把飞书项目纳入候选。

这不是把七款工具简单排成名次,而是按照组织约束给出优先级。真正的第一名,应该是在你的部署要求、研发流程、组织规模和数据治理条件下,能够持续产生可靠事实的工具。

2. 下一步怎么做

  1. 确定研发组织人数、产品线数量、部署要求和未来两年规模。
  2. 画出从需求到发布的信息流,找出当前最严重的三个断点。
  3. 从七款工具中选出两到三款,使用同一组真实场景测试。
  4. 用至少四周的真实项目试点,不要只做功能演示。
  5. 根据交付周期、阻塞发现、版本完整度和人工汇总时间评估结果。
  6. 确认迁移、集成、安全、培训和三年总拥有成本后再签约。

我最想提醒项目经理的一点是:不要把“系统里看起来很忙”当成“研发正在有效交付”。好的研发管理软件不会替你做决策,却会让需求为何延期、版本为何失控、缺陷为何反复和资源为何不足变得更早、更清楚、更可追溯。2026年的工具选型,最终比拼的不是谁的功能页最长,而是谁能帮助组织用更少的人工同步,获得更真实的交付判断。

常见问题解答(FAQ)

1. 2026年研发部门管理软件,项目经理最应该先看哪些指标?

我以前选工具时,最容易被首页功能数量带偏,以为有甘特图、看板和燃尽图就足够了。真正上线后我才发现,研发部门更常见的痛点不是“有没有功能”,而是需求、缺陷、代码发布和风险信息能不能在同一条链路上被追踪。

我建议项目经理先看“信息闭环能力”,而不是功能清单。一个研发管理工具至少要把需求、任务、缺陷、版本、负责人和交付结果关联起来,否则团队只是把原来的表格搬到了另一个页面。

我在做工具评估时,会用一个虚拟迭代进行压力测试:创建20条需求、60个开发任务、30个缺陷,并模拟2次延期、1次需求变更和1次紧急发布。重点观察从需求变更到负责人、测试结果和版本发布的追溯时间,而不是页面是否漂亮。

评估指标合格表现常见误区 需求追踪需求可关联任务、缺陷、版本和验收结果只有需求列表,没有交付证据 迭代管理能同时查看范围、进度、阻塞和剩余工作只显示任务完成百分比 研发协作评论、附件、变更记录和责任人清晰可查信息散落在聊天工具和邮件中 数据报表能按团队、版本、优先级和缺陷类型筛选只能看固定模板,无法定位问题 如果团队有合规、外包协作或多项目并行要求,还要额外检查权限颗粒度、操作日志和跨项目汇总能力。

我的判断是:小团队可以先重视上手速度,但超过30人的研发部门,追溯性和数据权限通常比单个功能是否先进更重要。

2. 7款研发部门管理软件应该怎么按团队规模和研发流程选择?

我曾经把一套适合十几个人的轻量看板流程直接复制到多个研发小组,结果项目一多,跨团队依赖和版本节奏马上失控。现在我不会先问“哪款软件最好”,而是先判断团队处于单项目协作、产品迭代,还是多项目交付阶段。

不同规模的团队,工具的重点完全不同。10人以内的团队通常需要快速建任务、明确负责人和减少沟通成本;10至50人的团队更看重需求拆解、迭代规划、缺陷管理和跨角色协作;50人以上或多项目组织,则必须重点评估组织权限、跨项目资源、版本基线和管理层报表。我通常用下面这张决策表进行初筛。

它不是按软件名次排序,而是按研发管理复杂度筛选工具类型。

团队情况优先能力不建议优先购买的能力 10人以内,单一产品看板、任务提醒、简单迭代和移动端复杂资源池和多层审批 10至50人,多角色协作需求-任务-缺陷关联、版本管理、迭代报表只强调个人待办的工具 50人以上,多项目并行权限、跨项目依赖、基线、组织级数据分析只能按单项目查看进度的平台 软硬件或合规研发测试用例、变更记录、审计日志和发布追踪没有历史版本和操作留痕的工具 选择7款工具时,建议先把候选产品分为“轻量协作型”“研发流程型”和“组织管理型”,每类保留一到两款做真实试用。

试用期间不要只让项目经理体验,还要让开发、测试和产品各完成一条真实工作流,否则最后买到的往往是管理层喜欢、执行人员不愿使用的系统。

3. 研发管理软件的价格差异,应该怎样判断是否值得购买?

我以前比较报价时只看账号单价,后来发现真正拉开成本差距的,是实施、迁移、培训和后续维护。一个看起来便宜的工具,如果每周要靠项目经理手工整理数据,三个月后的总成本可能比高价方案更高。

判断价格是否值得,不能只看“每人每月多少钱”,而要计算总拥有成本。最简单的公式是:年度成本=订阅费或授权费+实施迁移成本+培训成本+管理员维护成本+因数据不完整产生的管理成本。

我建议用同一组场景向候选工具询价,包括30名研发成员、5名产品和测试人员、3个并行项目、每月两个版本发布,以及历史数据迁移需求。这样可以避免供应商只展示基础套餐价格,却把权限、报表、接口和存储容量放到增值包里。

成本项低价方案可能的表现评估时要追问 账号费用基础价格低,但高级角色单独收费访客、测试人员和外部协作者是否计费 实施迁移只提供文档,不负责历史数据清洗需求、缺陷、附件和权限能否迁移 报表与接口基础报表有限,接口需要额外购买是否支持导出、接口调用和定时同步 管理维护需要专人手工汇总和维护字段管理员每周需要投入多少时间 我的经验是,如果一个工具能让项目经理每周少花4小时整理进度,且减少一次因信息遗漏导致的延期,它的价值通常不应只用订阅费衡量。

但也不要为暂时用不到的复杂能力付费,最好把“当前必需、半年内需要、未来可能需要”分开核算。

4. 研发部门管理软件上线后没人使用,问题通常出在哪里?

我见过最失败的一次上线,并不是工具功能不足,而是团队把所有流程一次性搬进去,字段、审批和状态多到新人无法判断下一步该做什么。上线两周后,大家仍然在聊天工具里报进度,系统只剩项目经理一个人维护。

工具无人使用,通常不是员工抗拒数字化,而是系统没有降低一线人员的工作成本。开发人员如果要重复填写任务、日报、版本说明和缺陷进展,测试人员如果不能快速复现和关联问题,系统自然会变成额外负担。我更推荐分阶段上线。第一阶段只保留需求、任务、缺陷、迭代和版本五个核心对象;

第二阶段再加入测试用例、自动化通知和管理报表;第三阶段才考虑更复杂的审批、资源和绩效分析。每个阶段至少运行一个完整迭代,不要在培训当天宣布所有流程必须切换。

上线阶段必须完成的动作验收标准 第1周统一项目、成员、状态和字段新成员能在10分钟内创建并领取任务 第2至3周用真实需求跑完一次迭代需求、任务和缺陷可以互相追踪 第4周复盘字段、通知和报表项目经理无需手工重做周报 第2个月再接入测试、代码或发布流程变更和版本风险可被提前识别 我会重点观察三个使用数据:任务按时更新率、缺陷关闭前的有效记录比例、项目经理手工汇总周报的耗时。

如果连续两个迭代都没有改善,就不要继续增加功能,而应删减字段、合并状态,并重新确认工具是否符合团队实际流程。

读者评论

邵晓彤

文章把“试用”从功能演示拉回真实业务场景,这点很实用。正常需求、延期需求、线上缺陷和紧急发布一起跑,确实比单看看板更容易发现权限、依赖和发布记录的问题。

姜思妍

比较认同对工具数量的判断。我们团队以前同时用表格、聊天工具和缺陷系统,信息经常不同步,项目经理花很多时间核状态。选型时确实应该先确定哪个系统是需求和版本数据的权威来源。

严知夏

文中对大型平台的提醒比较客观。中小团队如果流程还没稳定,直接上复杂系统可能增加配置和维护成本;而规模扩大后,又要重点评估权限、审计、迁移和跨团队依赖,不能只看任务管理是否顺手。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/45825
